设备装配时间进度表
- 格式:xls
- 大小:104.00 KB
- 文档页数:2

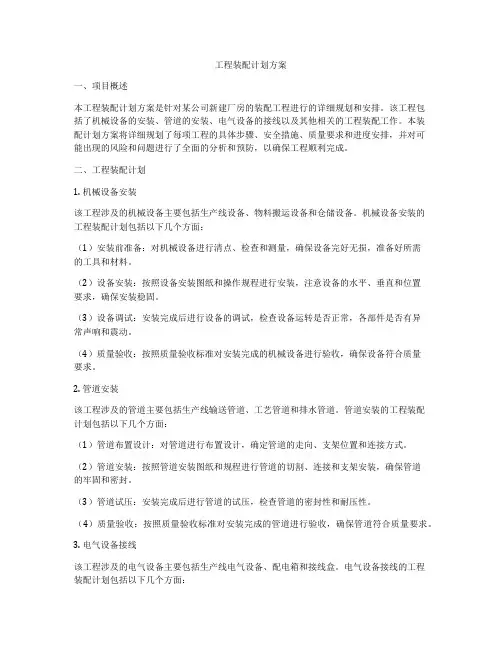

工程装配计划方案一、项目概述本工程装配计划方案是针对某公司新建厂房的装配工程进行的详细规划和安排。
该工程包括了机械设备的安装、管道的安装、电气设备的接线以及其他相关的工程装配工作。
本装配计划方案将详细规划了每项工程的具体步骤、安全措施、质量要求和进度安排,并对可能出现的风险和问题进行了全面的分析和预防,以确保工程顺利完成。
二、工程装配计划1. 机械设备安装该工程涉及的机械设备主要包括生产线设备、物料搬运设备和仓储设备。
机械设备安装的工程装配计划包括以下几个方面:(1)安装前准备:对机械设备进行清点、检查和测量,确保设备完好无损,准备好所需的工具和材料。
(2)设备安装:按照设备安装图纸和操作规程进行安装,注意设备的水平、垂直和位置要求,确保安装稳固。
(3)设备调试:安装完成后进行设备的调试,检查设备运转是否正常,各部件是否有异常声响和震动。
(4)质量验收:按照质量验收标准对安装完成的机械设备进行验收,确保设备符合质量要求。
2. 管道安装该工程涉及的管道主要包括生产线输送管道、工艺管道和排水管道。
管道安装的工程装配计划包括以下几个方面:(1)管道布置设计:对管道进行布置设计,确定管道的走向、支架位置和连接方式。
(2)管道安装:按照管道安装图纸和规程进行管道的切割、连接和支架安装,确保管道的牢固和密封。
(3)管道试压:安装完成后进行管道的试压,检查管道的密封性和耐压性。
(4)质量验收:按照质量验收标准对安装完成的管道进行验收,确保管道符合质量要求。
3. 电气设备接线该工程涉及的电气设备主要包括生产线电气设备、配电箱和接线盒。
电气设备接线的工程装配计划包括以下几个方面:(1)设备安装前准备:对电气设备进行检查和测量,准备好所需的配线材料和工具。
(2)设备接线:按照电气接线图纸和接线规程进行设备的配线,确保接线牢固和安全。
(3)设备检查和试运行:接线完成后进行设备的检查和试运行,确保设备的运行正常。
(4)质量验收:按照质量验收标准对接线完成的电气设备进行验收,确保设备符合质量要求。
电气设备装配与调试工程承包协议本合同目录一览1. 合同主体及定义1.1 甲方名称及住所1.2 乙方名称及住所1.3 合同中所涉术语定义2. 工程内容与范围2.1 工程概述2.2 工程地点2.3 工程时间表2.4 工程质量标准3. 承包方式与价格3.1 承包方式3.2 工程价格3.3 价格调整机制3.4 付款方式及进度4. 乙方的义务与责任4.1 设备装配4.2 设备调试4.3 技术支持与培训4.4 售后服务5. 甲方的义务与责任5.1 提供施工条件5.2 设备供应及验收5.3 配合乙方工作5.4 法律与税务事宜6. 违约责任6.1 乙方违约6.2 甲方违约6.3 违约赔偿方式7. 争议解决7.1 争议解决方式7.2 仲裁地点及机构7.3 适用法律8. 合同的变更与终止8.1 合同变更条件8.2 合同终止条件8.3 合同终止后的事宜9. 保密条款9.1 保密内容9.2 保密期限9.3 违约保密条款10. 合同的生效、解除与失效10.1 合同生效条件10.2 合同解除条件10.3 合同失效条件11. 其他条款11.1 不可抗力11.2 广告与宣传11.3 附则12. 附件12.1 设备清单12.2 技术参数表12.3 工程设计图纸13. 签字盖章页13.1 甲方签字盖章13.2 乙方签字盖章14. 合同日期第一部分:合同如下:第一条合同主体及定义1.1 甲方名称及住所甲方全称:(甲方营业执照注册名称),住所:(甲方营业执照注册地址)。
1.2 乙方名称及住所乙方全称:(乙方营业执照注册名称),住所:(乙方营业执照注册地址)。
1.3 合同中所涉术语定义(此处列出合同中涉及的主要术语及其定义,例如:电气设备装配是指按照设计要求,将电气元器件安装到设备中,并完成连接、调试等工序的过程。
调试是指对已装配的电气设备进行功能检查、性能测试,以确保设备满足技术规范要求。
)第二条工程内容与范围2.1 工程概述本合同项下的工程为:(工程名称),主要包括:(工程内容简要描述)。

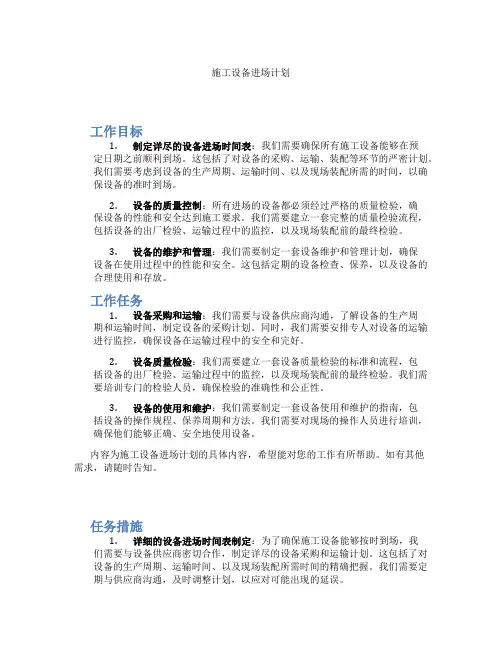

施工设备进场计划工作目标1.制定详尽的设备进场时间表:我们需要确保所有施工设备能够在预定日期之前顺利到场。
这包括了对设备的采购、运输、装配等环节的严密计划。
我们需要考虑到设备的生产周期、运输时间、以及现场装配所需的时间,以确保设备的准时到场。
2.设备的质量控制:所有进场的设备都必须经过严格的质量检验,确保设备的性能和安全达到施工要求。
我们需要建立一套完整的质量检验流程,包括设备的出厂检验、运输过程中的监控,以及现场装配前的最终检验。
3.设备的维护和管理:我们需要制定一套设备维护和管理计划,确保设备在使用过程中的性能和安全。
这包括定期的设备检查、保养,以及设备的合理使用和存放。
工作任务1.设备采购和运输:我们需要与设备供应商沟通,了解设备的生产周期和运输时间,制定设备的采购计划。
同时,我们需要安排专人对设备的运输进行监控,确保设备在运输过程中的安全和完好。
2.设备质量检验:我们需要建立一套设备质量检验的标准和流程,包括设备的出厂检验、运输过程中的监控,以及现场装配前的最终检验。
我们需要培训专门的检验人员,确保检验的准确性和公正性。
3.设备的使用和维护:我们需要制定一套设备使用和维护的指南,包括设备的操作规程、保养周期和方法。
我们需要对现场的操作人员进行培训,确保他们能够正确、安全地使用设备。
内容为施工设备进场计划的具体内容,希望能对您的工作有所帮助。
如有其他需求,请随时告知。
任务措施1.详细的设备进场时间表制定:为了确保施工设备能够按时到场,我们需要与设备供应商密切合作,制定详尽的设备采购和运输计划。
这包括了对设备的生产周期、运输时间、以及现场装配所需时间的精确把握。
我们需要定期与供应商沟通,及时调整计划,以应对可能出现的延误。
2.严格的设备质量检验流程:为了确保进场的设备质量符合要求,我们需要制定一套完善的质量检验流程。
这包括设备的出厂检验、运输过程中的监控,以及现场装配前的最终检验。
我们需要对检验人员进行专业培训,确保检验的准确性和公正性。
施工进度表模板引言施工进度表是在项目管理中用于跟踪和记录施工进展的重要工具。
它提供了一个可视化的方式来管理项目的时间,并确保施工工程按照计划进行。
本文将介绍一个基本的施工进度表模板,以帮助项目管理者更好地跟踪和管理施工项目。
一、项目信息在施工进度表的开始部分,需要包含项目的基本信息。
这些信息包括项目名称、项目起止日期、项目经理等。
以下是一个示例:项目名称:XXX项目项目起止日期:2022年1月1日至2022年6月30日项目经理:张三二、总体进度计划总体进度计划是一个项目的整体时间安排。
它将项目划分为一系列的任务和阶段,并规定了每个任务和阶段应该在何时开始和完成。
以下是一个示例:任务/阶段起始日期完成日期完成百分比需求分析2022年1月1日2022年1月15日50%设计2022年1月16日2022年1月31日30%采购材料2022年2月1日2022年2月14日10%施工2022年2月15日2022年6月30日0%验收2022年7月1日2022年7月15日0%三、详细进度计划详细进度计划是对总体进度计划的详细拆分。
它将每个任务或阶段进一步细分为具体的子任务,并指定了每个子任务的起始日期、完成日期和完成百分比。
以下是一个示例:3.1 需求分析阶段3.1.1 收集需求•起始日期:2022年1月1日•完成日期:2022年1月5日•完成百分比:30%3.1.2 分析需求•起始日期:2022年1月6日•完成日期:2022年1月10日•完成百分比:50%3.1.3 编写需求文档•起始日期:2022年1月11日•完成日期:2022年1月15日•完成百分比:80%3.2 设计阶段3.2.1 初步设计•起始日期:2022年1月16日•完成日期:2022年1月20日•完成百分比:20%3.2.2 详细设计•起始日期:2022年1月21日•完成日期:2022年1月31日•完成百分比:60%3.3 采购材料阶段3.3.1 材料选择•起始日期:2022年2月1日•完成日期:2022年2月5日•完成百分比:10%3.3.2 材料订购•起始日期:2022年2月6日•完成日期:2022年2月14日•完成百分比:30%3.4 施工阶段•起始日期:2022年2月15日•完成日期:2022年6月30日•完成百分比:0%3.5 验收阶段•起始日期:2022年7月1日•完成日期:2022年7月15日•完成百分比:0%四、总结施工进度表是一个重要的项目管理工具,它可以帮助项目管理人员跟踪和管理项目的时间安排。

设备进度确认表模版
1. 前言
此文档旨在提供一份设备进度确认表模版,用于记录设备供应商交付设备的进度,并确认是否按计划进行。
此进度确认表对于监督设备供应的进展以及及时调整计划非常重要。
2. 表格结构
设备进度确认表由以下列组成:
3. 使用说明
请按以下步骤使用设备进度确认表模版:
1. 在日期列中填写交付设备的日期,以YYYY/MM/DD格式标识;
2. 在交付设备类型列中填写具体交付设备的类型,如打印机、
扫描仪等;
3. 在计划进度列中填写设备供应商承诺的交付日期;
4. 在实际进度列中填写实际交付日期,应提供确切的日期;
5. 在进度确认列中填写是否确认该设备的交付进度是否按计划
进行,可以填写“是”或“否”。
4. 注意事项
在填写设备进度确认表时,请注意以下事项:
- 确保日期格式的一致性,统一使用YYYY/MM/DD格式;
- 确保设备类型的准确性,避免填写错误的设备类型;
- 确保填写的计划进度和实际进度准确无误;
- 在进度确认列中,只能填写“是”或“否”,不能填写其他内容。
5. 结论
设备进度确认表模版可用于记录设备交付进度,并确认是否按
计划进行。
通过使用此模版,可以及时了解设备供应商的进展情况,并根据实际情况进行调整计划。
装配式建筑施工中的施工进度安排与调整措施随着现代化建设的发展,装配式建筑在近年来受到了越来越多人的关注和认可。
相比传统施工方法,装配式建筑具有施工速度快、质量可控等优势。
然而,在进行装配式建筑施工时,合理安排和调整施工进度至关重要。
本文将从项目初期计划、临时设备物资摆放、人员组织管理以及货运运输等方面,探讨装配式建筑施工中的施工进度安排与调整措施。
一、项目初期计划在进行装配式建筑施工之前,需要进行详细的项目初期计划。
首先,需要确定项目的总体目标和里程碑节点,并制定合理的时间计划表。
同时,要考虑到各个环节之间的依赖关系和影响因素,并妥善处理好协调问题。
其次,根据项目规模和特点,确定合适的生产线布局和使用方式。
这样可以提高生产效率,并同时避免冲突和交叉作业。
此外,在制定初期计划时需要考虑到风险评估和管理,以及合理的资源分配。
二、临时设备物资摆放在装配式建筑施工中,临时设备物资摆放是影响施工进度的重要因素之一。
首先,需要对现场进行细致的勘察和规划,确定各种设备和材料的使用位置,并确保其满足操作需求。
为了提高施工效率,可以根据装配式建筑的特点设置多个临时设备堆放点。
这样可以避免长时间等待和运输路径过长所带来的时间浪费。
同时,在摆放设备和物资时应注意合理规划空间,确保施工期间的正常运作。
三、人员组织管理良好的人员组织管理对于装配式建筑施工进度安排至关重要。
首先,需要根据项目实际情况制定合理的施工人员配置方案,并明确各个岗位职责及相互关系。
其次,在人员组织中必须注重培训和技能提升。
装配式建筑要求工序专业化程度较高,因此需要确保施工团队具备必要的技术能力和经验。
组织定期培训和交流活动有助于提升整体施工水平和效率。
同时,严格管理施工人员的考勤和工作纪律,确保施工进度按计划推进。
及时解决人员之间的协调问题,并建立有效的沟通渠道,便于及时掌握项目信息并做出相应调整。
四、货运运输装配式建筑中,货运运输是与施工进度紧密相关的环节。
一站式工程施工进度表项目名称:XXX一站式工程项目经理:XXX工程地点:XXX施工单位:XXX日期:XXXX年XX月XX日序号工程内容施工内容工期开工时间完工时间施工人员工程进度完成情况一基础工程1 地基处理 1.1 地基勘测和设计 3天 2022.01.10 2022.01.12 项目经理、工程师 100% 完成1.2 地基开挖 10天 2022.01.15 2022.01.25 施工人员 80% 进行中1.3 地基处理 5天 2022.01.28 2022.02.03 施工人员 0% 未开始2 地下管道施工 2.1 给排水管道铺设 10天 2022.02.05 2022.02.15 施工人员 30% 进行中2.2 燃气管道施工 8天 2022.02.18 2022.02.25 施工人员 0% 未开始2.3 电力管道铺设 7天 2022.03.04 2022.03.10 施工人员 0% 未开始3 地基封固 3.1 地基封固处理 5天 2022.03.15 2022.03.20 施工人员 0% 未开始二主体工程1 主体结构施工 1.1 混凝土浇筑 15天 2022.03.25 2022.04.10 施工人员 0% 未开始1.2 钢结构安装 10天 2022.04.15 2022.04.25 施工人员 0% 未开始2 外墙装饰工程 2.1 外墙涂料粉刷 8天 2022.05.02 2022.05.10 施工人员 0% 未开始2.2 外墙石材铺贴 5天 2022.05.15 2022.05.20 施工人员 0% 未开始3 室内装修工程 3.1 地面铺设 5天 2022.05.25 2022.05.30 施工人员 0% 未开始3.2 墙面装饰 8天 2022.06.05 2022.06.15 施工人员 0% 未开始4 设备安装工程 4.1 空调设备安装 5天 2022.06.20 2022.06.25 施工人员 0% 未开始4.2 灯具安装 3天 2022.06.28 2022.07.01 施工人员 0% 未开始5 最后收尾工程5.1 清理环境 2天 2022.07.05 2022.07.07 施工人员 0% 未开始5.2 验收交付 3天 2022.07.10 2022.07.12 项目经理、客户 0% 未开始备注:以上工程进度表仅供参考,具体施工情况以实际情况为准。
设备装配履历表全文共四篇示例,供读者参考第一篇示例:设备装配履历表是指在设备制造过程中记录设备组件的装配情况及相关操作步骤的一种文件。
它记录了设备从零部件到成品的整个装配过程,包括每个零部件的名称、编号、规格、装配位置、装配人员以及装配日期等必要信息。
设备装配履历表是生产过程中重要的质量管理文件,可帮助企业保证产品质量、提高生产效率和确保生产过程的全面可追溯性。
设备装配履历表的作用主要体现在以下几个方面:第一,记录装配过程。
设备装配履历表能够准确记录每个零部件的装配过程,包括每个步骤的操作者、时间以及装配结果。
通过对装配过程的记录,可以及时发现并纠正可能存在的问题,确保设备装配的准确性和可靠性。
第二,追溯产品质量。
在设备装配履历表中详细记录了每个零部件的信息和装配过程,可以帮助企业建立完整的生产档案,便于在产品质量问题出现时进行溯源和追踪。
通过分析装配履历表中的数据,可以找出问题原因并加以解决,提高产品质量和生产效率。
提高生产效率。
设备装配履历表的建立和管理可以通过规范化装配流程、减少人为失误和提高操作效率,进而提高生产线的运行效率。
装配履历表中的信息也可以用于培训新员工,帮助他们快速熟悉并掌握装配流程,减少初期的操作错误。
第四,提升管理水平。
通过设备装配履历表的建立和管理,企业可以实现对生产装配过程的全面监控和管理,有助于制定合理的生产计划和及时调整生产策略。
装配履历表也是一种重要的管理工具,可以帮助企业及时发现和解决生产中存在的问题,提升管理水平和生产效率。
在实际应用中,企业应根据自身的生产特点和需求来建立和管理设备装配履历表,确保其能够发挥最佳的作用。
企业还应不断完善装配工艺和管理制度,提高装配过程的标准化和规范化水平,确保装配过程的质量和效率达到最佳状态。
设备装配履历表对于企业的生产管理和产品质量控制具有重要意义。
企业在生产中应充分重视装配履历表的建立和管理,通过严格按照装配流程进行记录和管理,实现对产品质量和生产过程的全面把控,从而提高生产效率、降低成本并增强市场竞争力。
例:有一个家电用品仓库,共有14个货区,分别储存7种家电。
仓库有一个出入口,进出仓库的货物都要经过该口。
假设该仓库每种物品的每周存取次数如表所示,应如何布置不同物品的货区,使搬运距离最小?每周存取次数表4、生产线平衡步骤(1)用一个流程图表示作业先后关系(2)求出生产节拍 r = 计划期有效工作时间/计划期间计划产量 = Fe/N(3)计算满足节拍要求的最少工作地数S = 完成单件产品所需的总时间/节拍= ∑ti/r(4)将作业分配到各工作地(启发式分配规则)①从工作地1开始,从左向右给工作地分配作业。
②该工作地单件时间不超过工作地的剩余时间剩余时间 = 节拍—该工作地已分配作业单件时间之和③若干作业满足条件2a.分配后续作业数最多的作业b.分配加工时间最长的作业例1、一玩具要在一个传送带上组装,每天需生产500辆。
每天的生产时间为420分钟,下表中列出了玩具的组装步骤及其时间。
请(1)画出组装作业先后顺序图;(2)该组装线的节拍是多大;(3)求工作地最小数目。
玩具的组装步骤及其时间作业时间(秒) 紧前作业A 45 -B 11 AC 9 BD 50 -E 15 DF 12 CG 12 CH 12 EI 12 EJ 8 G,F,H,I K 6 J解:(1)画出流程图,表示作业先后关系FA BGD E H J KI(2)计算节拍节拍=每天的工作时间/每天的产量=420*60/500=50.4(秒/辆)(3)最小工作数目= 完成单件作业所需的总时间/节拍 =192/50.4=3.81最小工作地数目4个工作作作业剩余可安排的后续作业最时间最长地业时间时间紧后作业多的作业的作业1 A 45 5.4 无2 D 50 0.4 无3 B 11 39.4 C.E C .E EE 15 24.4 C.H. I CC 9 15.4 F.G.H.I F.G.H .I F.G.H.IF 12 3.4 无4 G 12 38.4 H .I H .I H.IH 12 26.4 II 12 14.4 JJ 8 6.4 KK 6 0.4 无例2. 一装配线计划每小时装配200件产品,每小时用于生产的时间是50分钟。
