给排水工程构筑物施工
- 格式:pptx
- 大小:98.10 KB
- 文档页数:14
gb50141-2022给水排水构筑物工程施工及验收规范宣贯讲座材料_segg336某280();=132-0-477-132.jpg"alt="gb50141-2022给水排水构筑物工程施工及验收规范宣贯讲座材料_ecret(1)"/>给水排水构筑物工程施工及验收规范宣讲材料第一章综述1、修订背景《给水排水构筑物施工及验收规范》GBJ141-90(简称原规范)执行已有十多年,随着近年来我国国民经济水平的不断提高,城镇建设速度不断加快,给水应用,满足给水排水构筑物施工及验收的需要,根据建设部“关于印发《二零零四年工程建设国家标准制定、修订计划》的通知”[建标(2004)67号]要求,北京市政建设集团有限责任公司作为主编单位,北京、上海、天津、武汉、重庆、广州、河北等地区17单位单位参加对《给水排水构筑物施工及验收规范》(GBJ141-90)进行修订,修订后的规范为《给水排水构筑物工程施工及验收规范》GB50141-2022(简称为本规范)。
2、本规范的定位和特点2.1给排水构筑物工程施工与验收的通用性标准2.1.1作为指导全国各地区的给排水构筑物工程施工与验收工作的通用性标准,对地方标准和单项标准能起指导作用。
同时也给制定地方标准和企业标准留有余地,尤其是大型企业集团应制定本企业标准,并可在某些方面严于国家标准,为企业的市场竞争提供机会。
2.1.2在体系上本规范含施工技术要求和验收质量标准两部分。
施工技术要点应达到能指导工程施工要求,施工安全控制要点要写入技术要求中去;施工质量验收标准应保持全国较高的水平,保持比原规范略高的水准。
(1)条文列出分项工程(工序)施工工艺标准、施工操作的技术规定,以施工技术、质量要求为主,增加了安全方面要求;体现“过程控制”的原则和“统一性、规范性、操作性、针对性”原则。
(2)将涉及到基础、主体结构安全、使用功能和环境保护的内容要求列入质量标准,质量检验与验收统称为“质量验收标准”,每章单列一节。
给水排水构筑物工程施工及验收规范近些年,随着城乡建设发展的不断改善,城市水资源管理工作显得越来越重要。
并且,由于城市化和人口增加,城市管网给水排水构筑物工程的建设也受到了很大的赞赏。
为了确保这些管网及构筑物工程的安全和质量,给水排水构筑物工程施工及验收规范的出台受到了市民的广泛认可。
给水排水构筑物工程施工及验收规范要求,施工前需要进行设计评审,其中包括验收技术指标,施工技术要求,质量控制及安全保护措施等。
设计评审完成后,施工单位必须依照设计方案和规范要求,依次完成土建工程施工,给水排水管线施工,构筑物施工,安装构筑物及其他配套设施,设施下水道施工,室内给排水工程施工及施工结束的各个环节。
施工结束时,应当对施工合格率,施工技术要求,施工质量控制,安全防护措施等进行全面检查,确保施工质量符合相关规范要求。
此外,还需要进行污水检测、静止水位等管网实际使用状况的检测,这些检测将有助于确保施工的质量。
给水排水构筑物工程施工验收时,除应根据规范和设计要求,检查给排水管网及构筑物施工质量外,还需检查施工单位完成施工所需的资料,以便确保施工符合技术要求。
同时,在完成验收前,应对给排水设施、污水处理系统、水压管网等进行检测,确保施工满足设计要求和规范要求。
给水排水构筑物工程的施工及验收,以及验收时的检测,均受到《给水排水构筑物工程施工及验收规范》的约束,规范了施工及验收的各个环节以及质量控制的要求。
通过规范的施工及验收,能够有效地防止因施工质量低下导致的各种相关问题,确保给水排水构筑物工程安全可靠,有效满足居民生活和社会经济发展需求。
总之,《给水排水构筑物工程施工及验收规范》对给水排水构筑物工程施工及验收具有重要意义,市民应当充分认识到规范带来的好处,更加重视施工及验收工作,确保管网安全可靠,保障城市水资源的管理和发展。

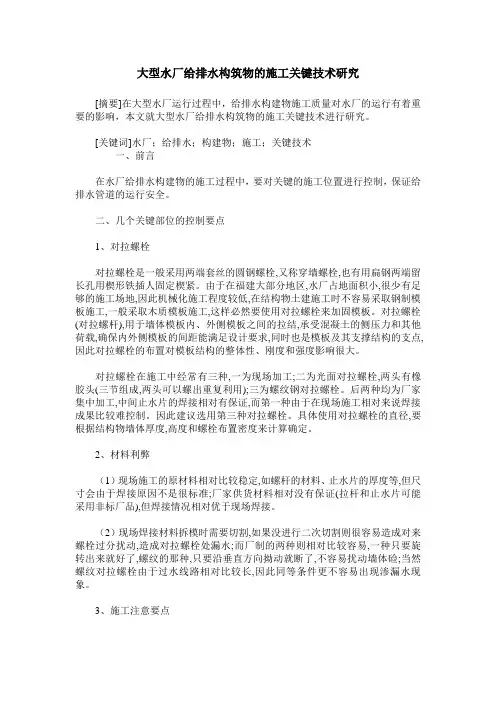

大型水厂给排水构筑物的施工关键技术研究[摘要]在大型水厂运行过程中,给排水构建物施工质量对水厂的运行有着重要的影响,本文就大型水厂给排水构筑物的施工关键技术进行研究。
[关键词]水厂;给排水;构建物;施工;关键技术一、前言在水厂给排水构建物的施工过程中,要对关键的施工位置进行控制,保证给排水管道的运行安全。
二、几个关键部位的控制要点1、对拉螺栓对拉螺栓是一般采用两端套丝的圆钢螺栓,又称穿墙螺栓,也有用扁钢两端留长孔用楔形铁插人固定楔紧。
由于在福建大部分地区,水厂占地面积小,很少有足够的施工场地,因此机械化施工程度较低,在结构物土建施工时不容易采取钢制模板施工,一般采取木质模板施工,这样必然要使用对拉螺栓来加固模板。
对拉螺栓(对拉螺杆),用于墙体模板内、外侧模板之间的拉结,承受混凝土的侧压力和其他荷载,确保内外侧模板的间距能满足设计要求,同时也是模板及其支撑结构的支点,因此对拉螺栓的布置对模板结构的整体性、刚度和强度影响很大。
对拉螺栓在施工中经常有三种,一为现场加工;二为光面对拉螺栓,两头有橡胶头(三节组成,两头可以螺出重复利用);三为螺纹钢对拉螺栓。
后两种均为厂家集中加工,中间止水片的焊接相对有保证,而第一种由于在现场施工相对来说焊接成果比较难控制。
因此建议选用第三种对拉螺栓。
具体使用对拉螺栓的直径,要根据结构物墙体厚度,高度和螺栓布置密度来计算确定。
2、材料利弊(1)现场施工的原材料相对比较稳定,如螺杆的材料、止水片的厚度等,但尺寸会由于焊接原因不是很标准;厂家供货材料相对没有保证(拉杆和止水片可能采用非标厂品),但焊接情况相对优于现场焊接。
(2)现场焊接材料拆模时需要切割,如果没进行二次切割则很容易造成对来螺栓过分扰动,造成对拉螺栓处漏水;而厂制的两种则相对比较容易,一种只要旋转出来就好了,螺纹的那种,只要沿垂直方向拗动就断了,不容易扰动墙体硷;当然螺纹对拉螺栓由于过水线路相对比较长,因此同等条件更不容易出现渗漏水现象。

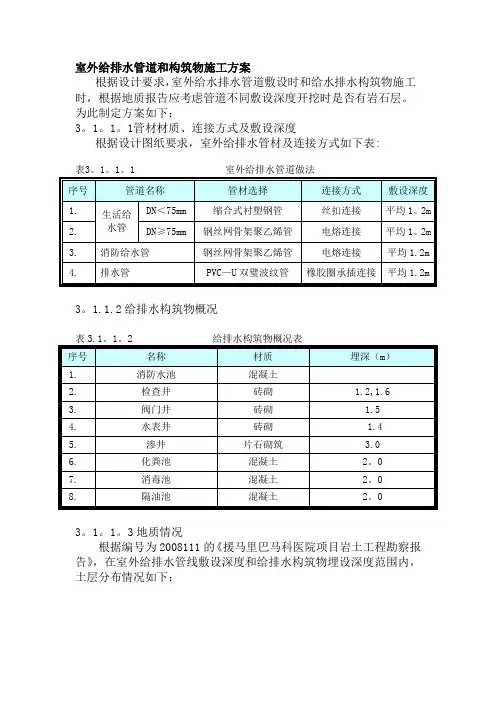

室外给排水管道和构筑物施工方案根据设计要求,室外给水排水管道敷设时和给水排水构筑物施工时,根据地质报告应考虑管道不同敷设深度开挖时是否有岩石层。
为此制定方案如下:3。
1。
1。
1管材材质、连接方式及敷设深度根据设计图纸要求,室外给排水管材及连接方式如下表:3。
1.1.2给排水构筑物概况3。
1。
1。
3地质情况根据编号为2008111的《援马里巴马科医院项目岩土工程勘察报告》,在室外给排水管线敷设深度和给排水构筑物埋设深度范围内,土层分布情况如下:根据地勘报告,给排水管道和构筑物施工均会遇到中风化砂岩. 3.1.1.4中风化砂岩的处理:凡在开挖深度范围内的砂岩全部利用风镐挖除,并超挖10~15cm。
超挖部分用中、粗砂夯填至管道垫层标高.夯填时每层虚铺厚度不超过20cm。
3。
1。
1.5给排水管交叉的处理:当给水管和排水管交叉并且给水管敷设在排水管下面时,采用钢套管,套管穿过交叉管的长度每边不得小于 3.0m,套管两端用防水材料封闭.下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。
可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年.现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。
我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务.另一方面,问书本、问同事,不断丰富知识掌握技巧。
在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点.(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。

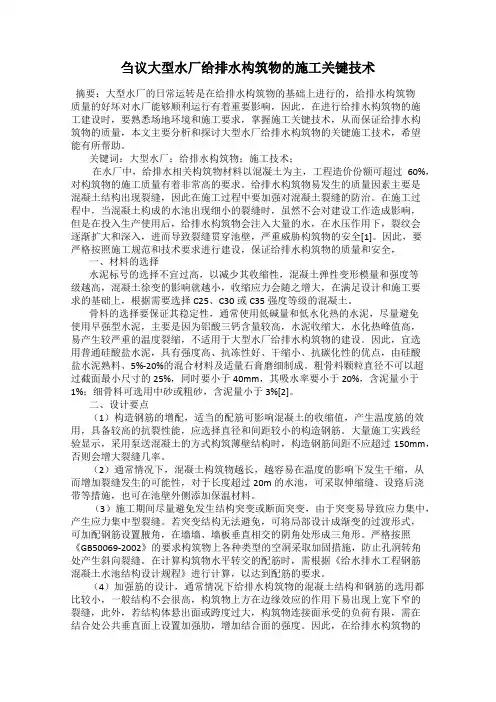

刍议大型水厂给排水构筑物的施工关键技术摘要:大型水厂的日常运转是在给排水构筑物的基础上进行的,给排水构筑物质量的好坏对水厂能够顺利运行有着重要影响,因此,在进行给排水构筑物的施工建设时,要熟悉场地环境和施工要求,掌握施工关键技术,从而保证给排水构筑物的质量,本文主要分析和探讨大型水厂给排水构筑物的关键施工技术,希望能有所帮助。
关键词:大型水厂;给排水构筑物;施工技术;在水厂中,给排水相关构筑物材料以混凝土为主,工程造价份额可超过60%,对构筑物的施工质量有着非常高的要求。
给排水构筑物易发生的质量因素主要是混凝土结构出现裂缝,因此在施工过程中要加强对混凝土裂缝的防治。
在施工过程中,当混凝土构成的水池出现细小的裂缝时,虽然不会对建设工作造成影响,但是在投入生产使用后,给排水构筑物会注入大量的水,在水压作用下,裂纹会逐渐扩大和深入,进而导致裂缝贯穿池壁,严重威胁构筑物的安全[1]。
因此,要严格按照施工规范和技术要求进行建设,保证给排水构筑物的质量和安全,一、材料的选择水泥标号的选择不宜过高,以减少其收缩性,混凝土弹性变形模量和强度等级越高,混凝土徐变的影响就越小,收缩应力会随之增大,在满足设计和施工要求的基础上,根据需要选择C25、C30或C35强度等级的混凝土。
骨料的选择要保证其稳定性,通常使用低碱量和低水化热的水泥,尽量避免使用早强型水泥,主要是因为铝酸三钙含量较高,水泥收缩大,水化热峰值高,易产生较严重的温度裂缩,不适用于大型水厂给排水构筑物的建设。
因此,宜选用普通硅酸盐水泥,具有强度高、抗冻性好、干缩小、抗碳化性的优点,由硅酸盐水泥熟料、5%-20%的混合材料及适量石膏磨细制成。
粗骨料颗粒直径不可以超过截面最小尺寸的25%,同时要小于40mm,其吸水率要小于20%,含泥量小于1%;细骨料可选用中砂或粗砂,含泥量小于3%[2]。
二、设计要点(1)构造钢筋的增配,适当的配筋可影响混凝土的收缩值,产生温度筋的效用,具备较高的抗裂性能,应选择直径和间距较小的构造钢筋。
给排水构筑物工程施工及验收规范一、前言随着城市化进程不断加快,城市排水系统的建设也越来越重要。
排水构筑物作为城市排水系统的重要组成部分,其施工质量直接关系到城市排水系统的正常运行和城市居民的生活品质。
因此,制定排水构筑物工程施工及验收规范,对于确保排水系统的安全稳定运行具有重要意义。
二、施工前准备1. 召开施工前会议,明确施工要求和工期计划。
2. 制定施工方案,并报送相关主管部门审批。
3. 确定施工队伍和施工人员,保证技术力量和施工质量。
4. 采购施工所需材料和设备,确保质量和数量满足要求。
5. 对施工现场进行安全检查,确保施工环境安全。
三、施工工艺及质量控制1. 进场施工前,进行现场测量并根据设计要求布置桩基。
2. 按照设计要求进行挖土施工,严格控制土方开挖深度和坡度。
3. 进行基础处理,确保基础承载力符合要求。
4. 进行排水构筑物的模板制作和浇筑,保证结构牢固。
5. 进行排水构筑物的渗透测试,确保构筑物的防水性能。
6. 进行排水构筑物的外观检查,确保施工质量。
四、验收程序及标准1. 施工完成后,由监理单位进行初步验收,并出具初步验收报告。
2. 由设计单位进行复核验收,并出具最终验收报告。
3. 验收程序包括外观验收、尺寸验收、质量验收、功能验收等内容。
4. 外观验收要求排水构筑物表面光滑平整,无裂缝和渗漏现象。
5. 尺寸验收要求排水构筑物的尺寸和位置符合设计要求。
6. 质量验收要求排水构筑物的材料和施工质量符合国家标准。
7. 功能验收要求排水构筑物具有良好的排水功能和防水功能。
8. 验收合格后,出具竣工验收报告,方可移交使用。
五、施工安全保障1. 施工过程中,严格执行安全操作规程,确保施工人员安全。
2. 对施工现场进行定期检查,消除安全隐患。
3. 配备必要的安全防护装备,保证施工人员人身安全。
4. 严格执行施工现场的通风、照明、防火措施,杜绝发生火灾事故。
六、总结排水构筑物工程施工及验收规范是确保排水系统安全运行的关键性文件,对于提高城市排水系统的建设质量、保障城市居民的生活品质具有重要意义。
给排水工程构筑物施工方案1. 引言给排水工程是建设领域中至关重要的一项工程,主要负责城市的供水和排水系统的建设和维护。
而在给排水工程中,构筑物施工方案起着至关重要的作用。
本文将介绍一个典型的给排水工程构筑物施工方案。
2. 工程背景本工程位于XX城市,旨在改善城市的供水和排水系统。
主要工程内容包括给水管道、污水管道、雨水管道等的铺设和构筑物的建设。
3. 施工策略3.1 施工顺序根据工程的复杂性和施工的逻辑关系,我们制定了以下施工顺序:1.先进行给水管道的铺设,确保城市的供水系统能够正常运行。
2.然后进行污水管道的铺设,保证城市的污水能够顺利排出。
3.最后进行雨水管道的铺设,确保雨水能够有效排除,防止城市内涝。
3.2 施工方法3.2.1 给水管道施工•首先需要进行工程测量,确定管道的布置和方向。
•然后进行开挖,将给水管道埋设于地下,并保证管道的坡度。
•安装给水管道的连接件,并对连接处进行密封处理。
•进行管道的压力测试,确保其能够承受预期的水压。
3.2.2 污水管道施工•进行工程测量,确定污水管道的布置和方向。
•进行开挖,将污水管道埋设于地下,并保证管道的坡度与设计要求相符。
•安装污水管道的连接件,并对连接处进行密封处理。
•进行管道的压力测试,确保其能够承受预期的水压。
3.2.3 雨水管道施工•开展工程测量,确定雨水管道的布置和方向。
•进行开挖,将雨水管道埋设于地下,并保证管道的坡度。
•安装雨水管道的连接件,并对连接处进行密封处理。
•进行管道的压力测试,确保其能够承受预期的水压。
3.3 安全措施施工过程中,必须严格遵守相关的安全规定,确保工人的安全。
同时还需要采取以下措施:1.工地区域设立警示标志,确保施工区域与行人车辆分离。
2.施工人员必须佩戴个人防护设备,包括安全帽、防护鞋、手套等。
3.确保施工现场有充足的照明设备,以确保工人的安全。
4.定期组织安全教育培训,提高施工人员的安全意识。
4. 施工进度安排根据以上施工策略,我们制定了以下施工进度安排:•给水管道施工:预计耗时2个月。
给排水工程管道附属构筑物施工工艺一、支墩(1)管节及管件的支墩和锚定结构位置准确,锚定牢固。
钢制锚固件必须采取相应的防腐处理。
(2)支墩应在坚固的地基上修筑。
无原状土作后背墙时,应采取措施保证支墩在受力情况下,不致破坏管道接口。
采用砌筑支墩时,原状土与支墩之间应采用砂浆填塞。
(3)支墩应在管节接口做完、管节位置固定后修筑。
(4)支墩施工前,应将支墩部位的管节、管件表面清理干净。
(5)支墩宜采用混凝土浇筑,其强度等级应不低于C15,采用砌筑结构时,水泥砂浆强度应不低于M7.5。
(6)管节安装过程中的临时固定支架,应在支墩的砌筑砂浆或混凝土达到规定强度后方可拆除。
(7)管道及管件支墩施工完毕,并达到强度要求后方可进行水压试验。
二、雨水口1.基础施工(1)开挖雨水口槽及雨水管支管槽,每侧宜留出300~500mm 的施工宽度。
(2)槽底应夯实并及时浇筑混凝土基础。
(3)采用预制雨水口时,基础顶面宜铺设20~30mm厚的砂垫层。
2.雨水口内砌筑(1)管端面在雨水口内的露出长度,不得大于20mm,管端面应完整无破损。
(2)砌筑时,灰浆应饱满,随砌随勾缝,抹面应压实。
(3)雨水口底部应用水泥砂浆抹出雨水口泛水坡。
(4)砌筑完成后雨水口内应保持清洁,及时加盖,保证安全。
3.雨水口安装(1)预制雨水口安装应牢固,位置平正。
(2)雨水口与检查井的连接管的坡度应符合设计要求,管道敷设应符合《给水排水管道工程施工及验收规范》(GB 50268—2008)的相关规定。
(3)位于道路下的雨水口、雨水支、连管应根据设计要求浇筑混凝土基础。
坐落于道路基层内的雨水支连管应作C25级混凝土包封,且包封混凝土达到75%设计强度前,不得放行交通。
(4)井框、井篦应完整无损、安装平稳、牢固。
(5)井周回填土应符合设计要求和《给水排水管道工程施工及验收规范》(GB 50268—2008)的相关规定。
三、井室1.管道穿过井壁施工(1)混凝土类管道、金属类无压管道,其管外壁与砌筑井壁洞圈之间为刚性连接时水泥砂浆应坐浆饱满、密实。
水工构筑物抗渗防水工程施工方案本工程是一个规模较大的水处理构筑物群体工程、水工构筑物结构的抗渗、防裂是一个十分重要的问题。
根据《给排水工程结构设计规范》(GBJ69 — 84)规定,水工构筑物结构须进行抗渗设计,为防止混凝土在温度和环境湿度的变化影响下开裂破坏,露天贮水池长度超过25m时需设置伸缩缝。
本工程各单体尤其是初沉池、二沉池、生化池主体结构大部分埋置于地下,砼抗渗要求显得很重要。
以上各单体砼强度等级为C25,抗渗等级为S6,设计主要为结构自身抗渗。
埋入底下的外墙面、内壁、底板上表面采用1:2防水水泥砂浆粉刷20厚。
针对以上特点从以下各方面制定措施保证混凝土抗渗要求:4.1、防水砼配合比设计本工程所有混凝土(除每次浇筑小量混凝土之外)均采用商品混凝土,对商品混凝土供应厂家的原材料选用都必须经过业主、监理方同意后方可采用。
防水砼根据设计要求掺加砼复合液,掺量为水泥用量的3%,此复合液为液状外加剂,具有微膨胀、缓凝、防水、减水等功能。
砼中外加剂经检测合格后方可使用。
由计量试验室通过计算和试配确定。
配合比应保证结构设计所规定的强度、抗渗、抗冻和施工合易性等要求,且经济合理。
必须由现场试验人员根据每天的气温、随时取样测定砂、石的湿度(含水率),及时调整施工配合比,并通知砼搅拌人员,挂牌标识,防水砼一般要求水泥用量不小于300Kg/m3,砂率不小于0.55,水灰比不宜大于0.55。
4.2、施工缝留置水平施工缝设置在结构受剪力较小且易于施工部位。
本工程水工构筑物,结构施工不留垂直施工缝。
①底板底板依据设计伸缩缝或后浇加强带自然分仓,对每一施工段无特殊情况应一次连续浇筑,不留垂直施工缝,对于设计无伸缩缝的构筑物底板应一次性浇筑。
当底板高低错层较大或设计有较深坑井时混凝土浇筑应一次性浇筑室完成。
②构筑物池壁水平施工缝留置底部留在底板上30cm-50cm处,上部留在顶板下。
4.3、混凝土浇筑砼浇筑采用砼固定输送泵和带布料杆的砼汽车泵,配合施工。
给排水工程施工一、建筑给排水工程施工规范及强制性条文规定:(1)满足《建筑给排水及采暖工程施工质量验收规范》GB50242-2002的要求;2)必须执行GB50242-2002中以下强制性条文:(○1、3.3.3地下室或地下构筑物有管道穿过的,应采取防水措施。
对有严格防水要求的建筑物,必须采取柔性防水套管。
○2、3.3.16各种承压管道系统和设备应做水压试验。
非承压管道系统和设备应做灌水试验。
○3、4.1.2给水管道必须采用与管材相适应的管件。
生活给水系统所涉及的材料必须达到饮用水卫生标准。
○4、4.2.3生产给水系统管道在交付使用前必须冲洗和消毒、符合国家《生活饮用水标准》方可使用。
检验方法:检查有关部门提供的检测报告。
○5、4.3.1室内消火栓系统安装完成后应取屋顶层(或水箱间内)试验消火栓和首层取二处消火栓做试射试验,达到设计要求为合格。
检验方法:实地试射检查。
○6、5.2.1隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。
检验方法:满水15min水面下降后,再灌满观察5min,液面不降,管道和接口无渗漏为合格。
○7、10.2.1排水管道的坡度必须符合设计要求,严禁无坡或倒坡。
检验方法:用不准仪、拉线或尺量检查。
二、室内给水、排水管道节点做法1总说明1.1适用范围本做法适用于住宅室内给水排水系统工程。
PP-R长期适用的水温≤70℃,系统工作压力≤0.6Mpa,dn≤100的室内冷热水的安装。
铝塑复合管适用长期的水温≤95℃,系统工作压力≤0.6Mpa,dn ≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而瞬间排水水温不大于80℃。
1.2管材选择1.2.1给水立管:在管井内安装的给水立管,建筑物高度≤50米宜采用PP-R(选择PP-R管道,要依据系统的工作压力,及材料说明书,选择相应的PP-R管材,但是不能低于1.6Mpa);建筑物高度>50米的宜选用衬塑镀锌钢管;在公共楼梯间或公共区域内明装管道必须采用衬塑镀锌钢管。
给排水构筑物工程施工及验收规范是一项重要的国家标准,旨在加强给水排水构筑物工程施工管理,规范施工技术,统一施工质量检验、验收标准,确保工程质量。
本规范适用于新建、扩建和改建城镇公用设施和工业企业中常规的给排水构筑物工程的施工与验收。
给水排水构筑物工程施工及验收规范的主要内容包括施工安全、施工质量、工程验收等方面。
在施工安全方面,规范要求施工单位必须遵守国家有关安全生产的法律、法规和规定,建立健全安全生产责任制度,落实安全生产措施,保障施工人员的人身安全。
在施工质量方面,规范要求施工单位必须按照设计文件和施工技术标准进行施工,保证工程质量符合国家标准和设计要求。
给水排水构筑物工程施工及验收规范的实施,对于规范我国给水排水构筑物工程施工,提高工程质量,保障人民群众的生活质量和安全,具有重要意义。
规范的实施将有助于提高施工单位的施工水平,保证施工质量,降低工程质量风险,提高工程建设的经济效益和社会效益。
在工程验收方面,给水排水构筑物工程施工及验收规范要求施工单位应当按照国家有关规定进行工程验收,确保工程质量符合国家标准和设计要求。
工程验收应当由有关主管部门或者专业机构组织实施,验收结果作为工程质量的最终评价。
总之,给水排水构筑物工程施工及验收规范是一项重要的国家标准,对于规范我国给水排水构筑物工程施工,提高工程质量,保障人民群众的生活质量和安全,具有重要意义。
施工单位应当严格遵守规范的要求,保证施工安全、施工质量和工程验收,为我国的给水排水工程建设做出更大的贡献。
GBJ 141-90条文说明中华人民共和国国家标准给水排水构筑物施工及验收规范GBJ 141-90条文说明目录第一章总则第二章施工准备第三章围堰第一节一般规定第二节土、草捆土、草(麻)袋围堰第三节钢板桩围堰第四章基坑第一节施工排水第二节基坑开挖第三节基坑回填第五章水池第一节一般规定第二节现浇钢筋混凝土水池第三节装配式预应力混凝土水池第四节砖石砌体第六章泵房第一节一般规定第二节沉井第七章地下水取水构筑物第一节一般规定第二节大口井第三节渗渠第八章地表水取水构筑物第一节一般规定第二节移动式取水构筑物第三节取水头部第四节进水管道第九章水塔第一节一般规定第二节基础第三节塔身第四节水柜第十章工程验收前言根据国家计委计综(1984)305号文的要求,由建设部城市建设司主管,由北京市市政工程局主编,会同上海市政工程管理局、天津市市政工程局、天津市公用局、武汉市建委城管处、吉林省建设厅、甘肃省建设厅、铁道部基建总局、北京建筑工程学院、化工部基建局共同编制的《水排水构筑物施工及验收规范》GBJ141-90 经建设部1990年12月22日以(90)建标字672号文批准发布。
为便于广大设计、施工、科研、学校等有关单位人员在使用本规范时能正确理解和执行条文规定,《给水排水构筑物施工及验收规范》编制组根据国家计委关于编制标准、规范条文说明的统一要求,按《给水排水构筑物施工及验收规范》的章、节、条顺序,编制了《给水排水构筑物施工及验收规范》条文说明,供国内各有关部门和单位参考。
在使用中如发现本条文说明有欠妥之处,请将意见函寄北京市市政工程局。
地址:北京复外南礼士路十七号(邮政编码:100045)。
本《条文说明》仅供有关部门和单位执行本规范时使用,不得外传和翻印。
1990年12月GBJ 141-90条文说明第一章前言第1.0.l条建国以来,由于给水排水工程建设的需要,原国家建委于一九五六年颁发建筑安装工程施工及验收暂行技术规范》(第十二篇外部管道工程)起了积极作用。

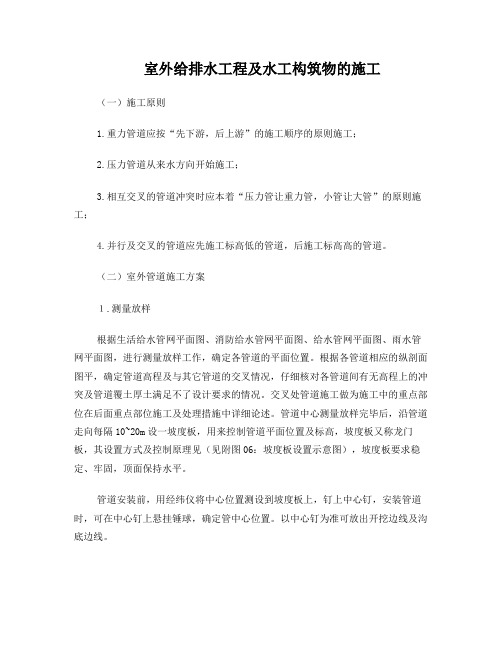

室外给排水工程及水工构筑物的施工(一)施工原则1.重力管道应按“先下游,后上游”的施工顺序的原则施工;2.压力管道从来水方向开始施工;3.相互交叉的管道冲突时应本着“压力管让重力管,小管让大管”的原则施工;4.并行及交叉的管道应先施工标高低的管道,后施工标高高的管道。
(二)室外管道施工方案1.测量放样根据生活给水管网平面图、消防给水管网平面图、给水管网平面图、雨水管网平面图,进行测量放样工作,确定各管道的平面位置。
根据各管道相应的纵剖面图平,确定管道高程及与其它管道的交叉情况,仔细核对各管道间有无高程上的冲突及管道覆土厚土满足不了设计要求的情况。
交叉处管道施工做为施工中的重点部位在后面重点部位施工及处理措施中详细论述。
管道中心测量放样完毕后,沿管道走向每隔10~20m设一坡度板,用来控制管道平面位置及标高,坡度板又称龙门板,其设置方式及控制原理见(见附图06:坡度板设置示意图),坡度板要求稳定、牢固,顶面保持水平。
管道安装前,用经纬仪将中心位置测设到坡度板上,钉上中心钉,安装管道时,可在中心钉上悬挂锤球,确定管中心位置。
以中心钉为准可放出开挖边线及沟底边线。
为控制管槽开挖深度,应将标高引到坡度板顶上。
坡度板顶与管底设计高程之差称为下返数。
由于下返数往往是非整数,且各坡度板均不相同,为检查施工方便,可预先确定一下返数,在同一段管段内均采用此数,每一次坡度板顶向上或向下量取调整数,其公式如下:调整数=预先确定下返数-(板顶高程-管底设计高程)根据调整数,在高程板上定出点位,钉上小钉,称为坡度钉,两坡度钉的连线即为管底坡底线的平行线。
由于重力流管道和压力管道设计标明的标高位置不一样,重力流管道标高指管内底,压力管道标高指管中心。
施工中沟槽开挖依据的管外底标高和基础厚度进行控制,施工时应根据管径和管壁厚,计算出正确的管外底标高进行控制。
2.管沟开挖管沟开挖依已侧设好的管道中心桩进行,沿开挖边线洒灰线,由于管道覆土厚度大部分在2.0m之内,为尽量减少对已成型的路床的破坏,减少回填量,沟槽边坡采用垂直边坡,沟底宽度应满足设计要求,同时便于施工人员的操作,沟壁根据情况辅以适当支撑,保证边坡稳定,确保施工顺利进行和施工人员的安全。
给排水构筑物单位工程、分部工程、分项工程划分注:1 单体构筑物工程包括:取水构筑物(取水头部、进水涵渠、进水间、取水泵房等单体构筑物),排放构筑物(排放口、出水涵渠、出水扑、排放泵房等单体构筑物),水处理构筑物(泵房、调节配水池、蓄水池、清水池、沉砂池、工艺沉淀池、曝气池、澄清池、滤池、浓缩池、消化池、稳定塘、涵渠等单体构筑物),管渠,调蓄构筑物(增压泵房、提升泵房、调蓄池、水塔、水柜等单体构筑物);2 细部结构指主体构筑物的走道平台、梯道、设备基础、导流墙(槽)、支架、盖扳等的现浇混凝上或钢结构;对于混凝土结构,与主体结构工程同时连续浇筑施工时,其钢筋、模板、混凝土等分项工程验收,可与主体结构工程合并;3 各类工艺辅助构筑物指各类工艺井、管廊桥架、闸槽、水槽(廊)、堰口、穿孔、孔口、斜板、导流墙(板)等;对于混凝土和砌体结构,与主体结构工程同时连续浇筑、砌筑施工时,其钢筋、模板、混凝土、砌体等分项工程验收,可与主体结构工程合并;4 长输管渠的分项工程应按管段长度划分成若干个验收批分项工程,验收批、分项工程质量验收记录表式同现行国家标准《给水排水管道工程施工与验收规范》GB 50268—2008表B.0.1和表B.0.2;5 管理用房、配电房、脱水机房、鼓风机房、泵房等的地面建筑工程同现行国家标准《建筑工程施工质量验收统一标准》GB 50300—2001附录B规定。
分项、分部、单位工程质量验收记录B.0.1 分项工程(验收批)的质量验收记录由施工项目部专业质量检查员填写,监理工程师(建设项目专业技术负责人)组织项目部专业质量检查员进行验收,并按表B.0.1记录。
B.0.2 分部(子分部)工程质量应由总监理工程师(建设项目专业负责人)组织施工项目经理和有关勘察、设计项目负责人进行验收,并按表B.0.2记录。
B.0.3 单位(子单位)工程质量竣工验收记录由施工单位填写。
验收结论由监理(建设)单位填写,综合验收结论由参加验收各方共同商定,建设单位填写,应对工程质量是否符合设计和规范要求及总体质量水平作出评价,并按表B.0.3—1~表B.0.3—4记录。
