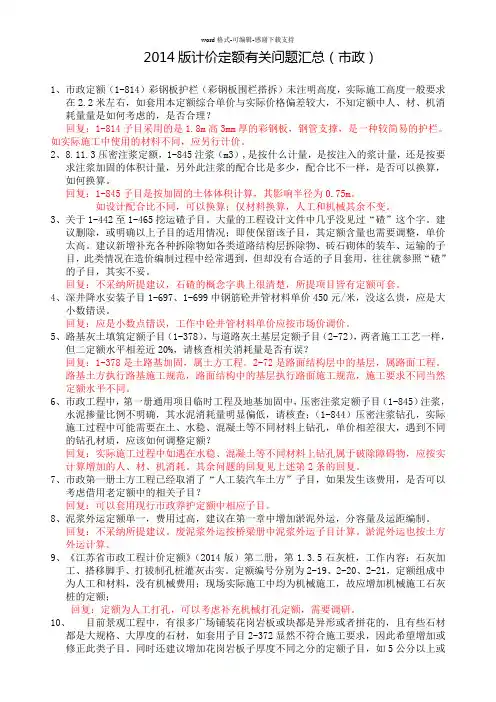

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
附件《<河南省房屋建筑与装饰工程预算定额(HA 01-31-2016)><河南省通用安装工程预算定额(HA 02-31-2016)><河南省市政工程预算定额(HA A1-31-2016)>综合解释》主编单位:河南省建筑工程标准定额站审定人员:刘红生祁慧增主编:徐佩莹赵忠爱编制人员:孙冬云崔红霞岳小帮何丽娜张一张彦强庞立新秦慧丽宋福生王东义崔振刘萍李丽马香红王晗刘煜众张冰岩张瑞玲张鹏王俊伟郭宏伟梁萍贾艳梅戚锦华徐文张莅弘总说明部分1.各册定额中出现人工、材料、机械同时乘同一系数时,按定额基价乘系数处理。
2.简易计税模式下,材料费中的“其他材料费(元)”、“检验材料费(元)”、“供电通讯设备费(占材料费)(%)”、“液压设备费(占材料费)(%)”、“其他材料费(%)”、“其他材料费(占人工费)(%)”按1.165的系数计算含税价。
3.简易计税模式下,采用租赁价(含税)调差的机械,其机械费不再调整“1-11.34%”相应系数。
4.各专业各册定额总说明“附表3 工程造价计价程序表(简易计税方法)”中“6 增值税计算公式”应为“[5]×3%”。
5.各册定额中出现的“回程费”应为“回程费(占机械费)”、“其他机械降效应”为“其他机械降效(占机械费)”、《房屋建筑与装饰工程预算定额》中17-118~17-122子目中的“其他材料费(占机械费)”应为“其他机械费(占机械费)”且为定值,不随机械调整调差变动。
6.《2016定额》中的“液压设备费(占材料费)”、“供电通讯设备费(占材料费)”定额基价为定值,不随材料费调整调差变动。
7.各册定额中涉及调整安装工、调试工时,人工单价按下表执行。
8.《2016定额》中对应属于《房屋建筑与装饰工程工程量计算规范》(GB 50584-2013)“附录S 措施项目”、《通用安装工程工程量计算规范》(GB 50856-2013)“附录N 措施项目”、《市政工程工程量计算规范》(GB50857-2013)“附录L 措施项目”的子目,在汇总时,其相关费用分别汇总到“工程造价计价程序表 2.2 安全文明施工费、2.3单价类措施费、2.4其他措施费及4.1定额规费”相应费用内。

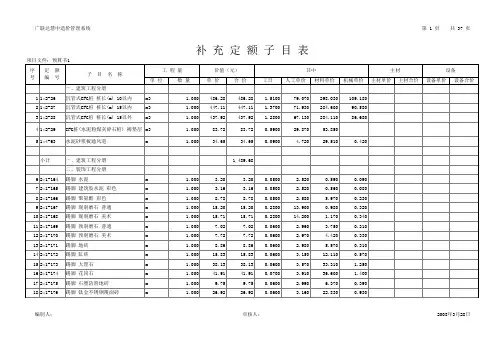

补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日补 充 定 额 子 目 表编制人: 审核人: 2008年3月28日。
河南2016定额计算规则专业说明 (2)第一章土石方工程 (3)第二章地基处理及边坡支护工程 (7)第三章桩基工程 (8)第四章砌筑工程 (11)第五章混凝土及钢筋混凝土工程 (14)第六章金属结构工程 (21)第七章木结构工程 (23)第八章门窗工程 (23)第九章屋面及防水工程 (25)第十章保温、隔热、防腐工程 (27)第十一章楼地面装饰工程 (28)第十二章墙、柱面装饰与隔断、幕墙工程 (29)第十三章天棚工程 (31)第十四章油漆、涂料、裱糊工程 (32)第十五章其他装饰工程 (35)第十六章拆除工程 (36)第十七章措施项目 (38)专业说明--———---——---——---———--——-—-—-——-—-—-—-—-—-—-——————---——--—-——--—--—————-—————--一、本定额包括:土石方工程,地基处理及边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰工程与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程,措施项目共计十七章。
二、本定额涉及室外地(路)面、室外给排水等工程项目,按《河南省市政工程预算定额》的相应项目执行。
三、本定额不再包括构筑物相应子目。
四、本定额按正常施工条件和施工方法、机械化程度以及合理的劳动组织及工期进行编制的。
1.材料、设备、成品、半成品、构配件完整无损,符合质量标准和设计要求,附有合格证书和实验记录. 2。
土建工程和安装工程之间正常的交叉作业.3。
正常的气候、地理条件和施工环境。
五、关于人工1。
本定额的人工以人工费表示.2.本定额人工按8小时工作制计算。
六、关于材料1.本定额采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品.2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
说明1.2.1 本章定额包括护坡、挡土墙、沟槽及水平定向钻孔工程等内容,除各专业册有规定外,均适用于市政工程各专业册。
1.2.2 挡土墙工程需搭脚手架的,按脚手架工程相应项目计算。
1.2.3 块石如需冲洗时(利用旧料),每m3块石增加用工0.24工日,用水0.5m3。
1.2.4 水平定向钻牵引管钻孔子目适用于单段钻孔牵引长度200m内。
1.2.4.1 定额未包括管道连接安装,管道的连接安装应套用相应册项目的管道安装定额子目。
1.2.4.2 水平定向钻牵引管钻孔中的管径,是指牵引管道的直径。
单管按管外径计算,群管按群管所围成的外径计算。
1.2.4.3 水平定向钻进是按综合土质(包括强风化岩)考虑的,不适用中风化和微风化岩层。
1.2.4.4 钻孔泥浆外运,各种临时井的设置费用,另按相应项目计算。
说明1.3.1 本章定额包括打拔工具桩、打基础圆木桩、打压钢筋混凝土预制桩、打钢管桩、人工挖孔、钻(冲)孔桩及灌注混凝土桩、接桩、钢管桩内切割、钢管桩精割盖帽、钢管桩管内钻孔取土和管桩填芯等内容。
1.3.1.1 本章打桩工程均按打直桩考虑,如遇打斜桩(包括俯打、仰打)斜率在1∶6以内时,按相应项目人工、机械乘以系数1.35。
1.3.1.2 凡打断、打弯的桩,均需拔除重打,如属施工原因造成的不重复计算工程量。
1.3.1.3 陆上、支架上、船上打桩子目中均未包括运桩1.3.1.4 打拔桩土质类别按综合土类考虑。
1.3.1.5 定额不包括清除地下障碍物,若发生时按实计算。
1.3.2 打、拔工具桩1.3.2.1 定额中所指的水上作业,是以距岸线1.5m以外或者水深在2m以上的打拔桩。
距岸线1.5m以内时,水深在1m以内者,按陆上作业考虑。
如水深在1m以上2m以内者,其工程量则按水、陆各50%计算。
1.3.2.2 水上打拔工具桩按二艘驳船捆扎成船台作业,驳船捆扎和拆除费用按第三册《桥涵工程》相应项目执行。
1.3.2.3 导桩及导桩夹木的制作、安装、拆除已包括在相应项目中。
