建筑工程卫生间墙、地面砖施工质量创优措施
- 格式:doc
- 大小:1.03 MB
- 文档页数:18
卫生间墙、地砖施工方案在进行卫生间装修时,墙面和地砖的施工是非常重要的环节,不仅关乎装修的美观度,更关系到使用的舒适度和持久性。
本文将介绍卫生间墙、地砖的施工方案,帮助您打造一个干净整洁、舒适实用的卫生间空间。
墙面施工方案1. 基础处理在施工墙面瓷砖前,首先要对墙面进行处理。
确保墙面平整、干净,并做好防水处理。
修补墙面上的裂缝和洞孔,使用专业的填充剂填充,并打磨至平整。
2. 瓷砖选择选择适合卫生间使用的瓷砖,注意防滑性和防水性。
通常地面砖可选择防滑性较好的瓷砖,墙砖可选择防水性强的瓷砖,以确保卫生间的安全和持久性。
3. 瓷砖铺贴在铺贴瓷砖时,应先在墙面划定铺贴线,确保铺贴的整齐美观。
使用专业的防水胶在墙面涂抹后,将瓷砖按照先后顺序贴好,注意间距和压实度。
地砖施工方案1. 地面处理同样,地砖施工前需要做好地面处理工作。
确保地面平整、无砂砾、干净,并做好防水处理。
修补地面上的不平整处,以确保瓷砖铺贴时的平整度。
2. 瓷砖选择地面瓷砖的选择同样重要,要选择防滑性好、耐磨性强的瓷砖。
特别是卫生间地面容易湿滑,选择适合的地砖非常重要。
3. 瓷砖铺贴在铺贴地砖时,同样需要在地面划定铺贴线,确保整体效果。
使用专业的铺贴胶将瓷砖粘贴在地面上,注意保持间距和压实度,确保整体的美观和坚固。
施工注意事项•选择质量好的瓷砖和施工材料,确保施工质量。
•进行防水处理,确保卫生间的防水性,防止墙、地面渗水。
•铺贴瓷砖时注意间距、压实度,保持整体效果美观。
•在施工过程中注意施工环境的通风和干燥,确保瓷砖施工质量和固定度。
通过以上施工方案,可以有效地完成卫生间墙、地砖的装修。
合理的施工方案不仅美观实用,更能确保卫生间空间的舒适度和持久性。
愿本文所述方案对您未来的卫生间装修工作有所帮助。
建筑工程质量创优措施引言建筑工程质量是建筑项目的核心目标之一,能够保证建筑工程质量的提升对于建筑项目的成功实施至关重要。
为了在建筑工程中实施质量控制措施,本文将介绍一些常见的建筑工程质量创优措施,以帮助提升建筑工程的质量水平。
1. 强化项目管理一个完善的项目管理流程是建筑工程质量得以控制的基础。
项目管理应包括项目计划、人员组织、工程实施等各个环节的管理。
其中,应特别注重对质量的管理,包括建立质量管理制度、明确质量责任、制定质量目标、建立质量管理体系等。
2. 加强设计管理建筑工程质量的优良设计是建筑项目成功的重要保障。
建筑项目的设计应由专业的设计团队负责,其中包括建筑师、结构工程师、给排水工程师等。
设计团队应注重设计的合理性、稳定性和可行性,并遵守相关的设计规范和标准。
3. 严格施工管理施工管理是一个关键环节,对于建筑工程质量的控制至关重要。
在施工过程中,应加强施工现场管理,包括施工进度控制、施工现场的卫生保洁、安全管理等。
此外,应加强施工现场的质量监督,定期进行现场检查,及时发现并纠正施工中的质量问题。
4. 确保材料质量建筑工程质量的一个重要方面是材料的质量控制。
在建筑工程中,应选择符合标准、质量可靠的材料,并采取相应的措施进行质量检验。
同时,应加强对材料供应商的管理,确保供应的材料达到质量标准。
5. 培养技术人员技术人员的水平直接影响建筑工程的质量。
因此,建立完善的技术人员培养体系,提供专业的培训和发展机会,不断提升技术人员的水平,是一项必要的措施。
同时,应注重技术人员的队伍建设,建立技术团队,实现人才的合理配置和使用。
6. 制定质量控制标准建筑项目应根据工程特点和质量要求,制定相应的质量控制标准。
这些标准应明确具体的质量指标和要求,并逐步推行和落实。
通过制定质量控制标准,能够规范工程质量,提高建筑工程的整体水平。
7. 加强质量监督质量监督是确保建筑工程质量的重要手段之一。
应加强对工程质量的监督,包括现场监督、抽查检验等。
建筑工程质量创优保障措施1.强化质量监管:加强监督检查力度,建立健全质量监管机制,确保工程施工过程的合规性和质量的可控性。
合理设置各类监督检查点,进行全过程全方位的监督,从项目设计、施工过程到竣工验收,确保每个环节的质量达标。
2.完善质量标准:不断完善建筑工程质量标准,明确质量要求和验收标准,提高质量监管的科学性和准确性。
同时,及时修订过时的标准,以适应不断发展的建筑行业和新技术的应用。
3.加强施工管理:建立建筑工程施工管理规范,从施工组织设计、材料选用、工法操作等方面加强管理,确保施工过程中的质量可控。
建立施工现场质量管理制度,加强对施工方的监督和指导,制定施工安全、质量和环保的操作规程,提高施工质量和管理水平。
4.加强材料采购和质量控制:建立完善的材料采购和入库管理制度,加强对材料供应商的管理和把关,确保材料的品质符合建筑工程质量标准。
在施工过程中,加强对材料的抽样检测、检验和监控,确保材料的质量稳定和可靠性。
5.推行责任追究制度:对于建筑工程质量问题,要建立健全的责任追究制度,明确各方责任和义务,形成有效的监督机制。
在建设单位、设计单位、监理单位和施工单位之间明确责任划分,建立建筑工程质量问题的后期处理和纠纷解决机制,保障工程质量问题能够及时得到解决。
6.加强技术培训和教育:加强对从业人员的技术培训和教育,提高他们的专业能力和质量意识。
建立建筑工程质量技术人员的职业资格认证制度,提高行业从业人员的素质和水平,确保专业知识的迅速更新和应用。
7.积极引进新技术和新材料:积极引进和推广新技术和新材料,提高建筑工程的质量和安全性。
建筑业是一个技术密集型行业,不断引进新的建筑技术和工艺,有助于提高工程建设的效益和质量。
综上所述,建筑工程质量创优的保障措施主要包括强化质量监管、完善质量标准、加强施工管理、加强材料采购和质量控制、推行责任追究制度、加强技术培训和教育,以及积极引进新技术和新材料。
只有通过这些措施的全面落实和有效执行,才能够不断提升建筑工程质量,使人们生活在更加安全和舒适的建筑环境中。
1.1.3 优良工程1 工程技术资料根本符合要求。
2 无明显的质量通病。
3 观感质量较好,观感评定得分和实测数据符合优良标准。
1.2.创优工程的根本措施1 创优工程的质监组织。
市质监总站成立创优督导小组,成员由站总工、总师办主任、监视科长及工程相应的土建、安装质监员组成。
2 创优工程的方案申报。
凡施工单位故意创优的工程,在开工前,施工单位应填写 ?创优工程方案表 ?报送市建管局及市质监总站总师办。
3 工程创优筹画的编制与报送。
凡创优工程,施工单位应编制创优筹画,并报送总站创优督导小组。
4 创优工程技术资料的监视。
创优工程的技术资料的日常监视仍由工程相应的土建、安装质监员负责,但地基与根抵,主体构造、竣工验收前都必须经总师办审查通过。
总师办对创优工程资料要加强巡查。
5 创优工程实体检查方式。
站创优督导小组对申报创优的每项构造工程、装饰工程、安装工程,应根据施工进度发展定向检查和随机抽查。
定向检查次数:地基与根抵〔含地下室〕:不少于 1 次;主体构造:五层及以下工程不少于 1 次;五层以上工程不少于2 次;装修工程、安装工程分别不少于 2 次。
6 创优工程免扣分优惠。
创优督导小组按优质工程标准发展质量监视,其出具的整改单,停工单,相关责任单位在综合考评时免于扣分。
2 地基根抵质量控制要点2.1 地基根抵必须坚实稳固。
. 可修编.-2.2 桩基施工单位的资质条件必须符合相关要求,假设有分包的应纳入施工总承包。
2.3 天然地基加固的方法必须符合设计要求,并经图审机构通过的地基加固处理措施。
2.4 打桩工程现场实物重点控制1 予制桩的外观质量及静停时间;打压过程中桩身垂直度和打〔压〕深度;焊接或者硫磺胶泥接桩的质量;开挖后桩位偏差和桩顶处理质量。
2 灌注桩成孔和清孔的方法和质量;钢筋笼制作与吊放质量;水下混凝土浇灌方法和浮桩长度;开挖后桩位偏差及破桩、锚固质量。
2.5 深基坑工程的程序控制1 建立方已办妥各种工程建立手续,并在施工前邀集设计、施工、监理、市政、公用、供电、通讯、监测等有关单位,介绍设计、施工安全性报告容及施工可能产生的影响,征询相关单位意见。
卫生间质量保证措施1、卫生间地面的质量要求工程为确保地面的防水质量,至关重要。
按照《建筑地面工程施工质量验收规范》要求,必须达到以下强制性的规范要求:(1)厕浴间等有排水(或其它液体)要求的建筑地面面层与相连各类面层的标高差应符合设计要求;(2)找平层施工时,有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理,排水坡度应符合设计要求;(3)防水隔离层严禁渗漏,坡向应正确、排水畅通。
(4)检验方法应符合下列规定:检查有防水要求建筑地面的基层(构造层)和面层,应采用泼水或蓄水方法,蓄水时间不得少于24H。
2、卫生间、厨房地面的防水措施(1)楼地面渗漏的主要原因为板块地面有裂缝,管壁周围不密实而造成,针对此类现象,我公司将对卫生间地面进行全面的检查,用JS聚合物水泥防水涂料防水处理。
(2)施工时首先要对地面进行清理,对地坪的空鼓等必须铲除,并用水泥找平,然后对地面进行水洗,把浮灰及石子等颗粒清扫干净。
等地面干燥后,涂刷防水层两遍(厚度在0.5-1mm),在规范要求的基础上加大防水层的厚度和高度。
(3)涂刷完成后,在门口挂警示牌,严禁任何人进入,避免踩坏防水层,并由安全员负责巡视。
(4)对于主要部位的防水层,凝固后要进行蓄水检验,蓄水时最浅位不得低于20mm,经过24H后检查无渗漏现象,合格后方可进行下一道工序的施工。
3、材料运输及垃圾的处理措施(1)材料进入施工区后,组织搬运工人,将材料及时搬进仓库,同时车辆当天施工产生的垃圾袋装处理后运至发包方指定垃圾清运点。
(2)对于施工中产生的垃圾,各施工班组做好清洁工作,随做随清,保持施工现场清洁,物尽其用,严格控制垃圾、粉尘的扩散。
(3)加强对运输车辆的车况检查,确保持证营运,保证不偷倒、不乱倒施工垃圾。

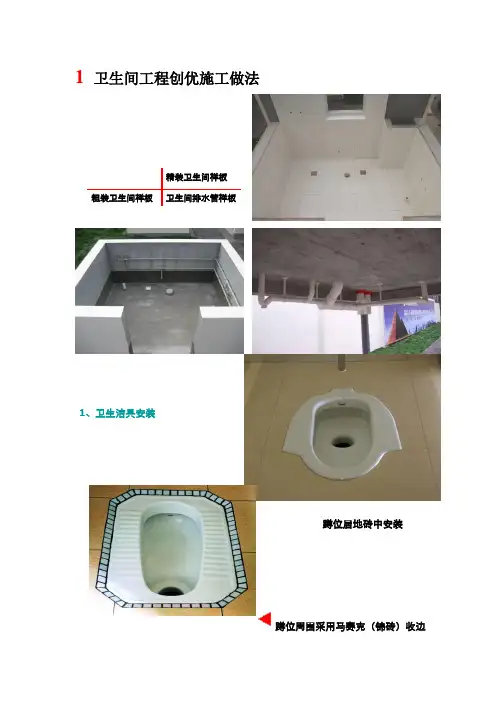

1 卫生间工程创优施工做法精装卫生间样板粗装卫生间样板卫生间排水管样板1、卫生洁具安装蹲位居地砖中安装蹲位周围采用马赛克(锦砖)收边卫生洁具安装周边采用色砖过渡处理卫生洁具安装小便器居中、美观,地砖、墙面砖整齐、对缝检修口做法台盆安装管根部收口2、地漏安装地漏套割做法隐藏式地漏安装墙、地、顶排版合理,对缝施工墙、顶对缝墙、地对缝采用电脑预排,合理选择地砖、墙砖尺寸,使所有卫生间的地砖、墙面砖、吊顶全部对缝、成线。
2 卫生洁具及管道安装一、卫生器具的安装1、卫生器具的型号、规格、质量要求应符合设计或工程合同(工程协议)要求。
2、卫生器具的安装位置应符合以下要求:蹲式大便器排水孔的中心纵向距墙体面不小于540mm;坐式大便器排水孔的中心纵向距墙体面不小于420mm,坐面距地面的高度为300mm;小便器口边距地面约600mm;洗脸洗手盆盆口边距地面约800mm;浴盆的型号规格相差较大,根据实际的空间位置合理设置,浴盆的上口边距地面不大于520mm。
3、卫生器具镶接完好,卫生器具与排水管连接时排水支管的管径坡度应符合以下要求:项次卫生器具名称排水管管径(mm)管道最小坡度1大便器1000.0122小便器40-500.0203洗脸洗手盆32-500.0204、支(托)架埋设平整、牢固、防腐良好。
5、卫生器具安装牢固平稳,无损伤;与给排水管道及附件的连接严密不渗漏。
6、排水栓、地漏安装平整、牢固,低于排水表面,无渗漏。
二、管道及附件安装1、给排水管道及附件的型号、规格、质量应符合设计要求。
2、管道安装应布局合理,尽可能贴近墙面,横平竖直,坡向正确,铺设(固定)牢固。
3、附件安装位置正确,使用灵活、方便,完好无损伤,连接牢固。
4、管道之间、管道附件之间、附件之间安装连接牢固,无渗漏。
5、支(托、吊)架埋设平整牢固。
管道及附件、支(托、吊)架防腐良好。
6、给排水系统畅通无堵塞,无渗漏,水表运转正常。
7、暗设给水管道必须在封闭前加压试渗漏。

建筑地面质量创优做法1地面面层1.1整体地面分格排布1.1.1材料:水泥砂浆、混凝土、挤塑板。
1.1.2工具:钢卷尺、墨斗、线绳、切缝机、手提切割机、尺杆、机械收光机、薄膜。
1.1.3工序:实际尺寸量测→分格排布→弹线定位→收抹。
1.1.4工艺方法:量测水泥砂浆及混凝土面长度、宽度、柱距等尺寸,用计算机排版,排版应遵循下列原则:(1)有柱网时按柱中心线分格;(2)沿墙根及柱根四周150~200mm处分格设伸缩缝;(3)伸缩缝间距不大于4×4m或面积不大于16㎡;(4)垫层与面层伸缩缝上下对应;(5)地沟、设备基础等凸出物周边应留设伸缩缝;(6)面层伸缩缝宽度宜为15~20mm,切割时缝宽宜为5~8mm。
按分格尺寸弹线定位。
大面积地面施工应采用分仓跳打,混凝土内宜设防裂钢筋网片并在分格缝处断开,整体面层宜采用机械抹压收光,垫层伸缩缝用20~25mm木尺杆或挤塑板预留,面层伸缩缝采用切割机切割,深度同砂浆或细石混凝土面层厚度,初凝前用薄膜随抹随覆盖,养护时间不少于7天。
垫层和面层分层施工时,应考虑技术间隔时间。
1.1.5控制要点:分格大小、上下分格缝对应、机械收抹。
1.1.6质量要求:分割尺寸合理、色泽一致,表面平整。
光洁无裂纹、无污染。
平整度偏差不大于3mm,缝格平直度偏差不大于2mm。
1.1.7做法详图(图4.3-1):图4.3-1整体地面面层分格排布平面示意图1.1.8实例图(图4.3-2):图4.3-2整体地面实例图1.2整体地面分格缝镶嵌1.2.1材料:橡胶条、耐候密封胶、美纹纸、沥青砂浆、粘结剂。
1.2.2工具:钢卷尺、墨斗、线绳、壁纸刀、胶枪、胶嘴。
1.2.3工序:清理分格缝→基层填塞→镶嵌分格条或打胶。
1.2.4工艺方法:选用耐候性密封胶或橡胶条,成品胶条宽度应比预留分格条大2mm。
嵌填前用钢丝刷清理缝内杂物,高压水冲洗干净,吹风机吹干缝槽。
用聚氨酯砂浆填塞分格缝,橡胶条时预留13~15mm,打胶时预留7~8mm高度,刷粘结剂固定橡胶条,橡胶条十字缝对接处应45°割角拼接,应压紧捋平,且预留收缩余量。
工程质量创优方案为了提高工程质量,确保工程项目的顺利进行和完成,以下是一些工程质量创优方案:1.加强规划和设计:规划和设计是工程项目的基础,只有经过科学合理的规划和设计,才能保证工程质量。
因此,在工程项目的初期,应严格按照相关规范和标准进行规划和设计,并进行充分的论证和评估,以确保工程的可行性和高质量。
2.严格控制施工过程:施工是工程项目中最重要的环节之一,对工程质量产生直接影响。
为了确保施工质量,应加强对施工过程的监管和控制。
包括严格遵守施工图纸,加强对施工人员的管理和培训,确保施工工艺和方法的合理性,以及加强对施工材料和设备的检验和验收等。
3.加强质量监督和检测:质量监督和检测是确保工程质量的有效手段。
应加强对施工现场的质量监督,监督施工单位按照规范和标准进行施工,及时发现和纠正问题。
同时,对重要节点进行质量检测,包括地基基础、结构安全、以及施工质量等方面的检测,以确保工程质量符合相关要求。
4.加强技术交流与培训:技术交流和培训是提高工程质量的重要途径。
可以组织工程项目的技术交流会议,邀请专家学者进行讲座和研讨,展示和分享先进的施工技术和管理经验。
同时,要加强对施工人员的培训,提高其技术水平和工程质量意识,以更好地适应和掌握最新的施工技术和管理方法。
5.加强质量文化建设:质量文化是一种组织文化和价值观念的体现,它对工程质量具有深远的影响。
应加强对工程项目的质量文化建设,培育良好的工程质量意识和责任意识。
可以通过组织质量奖励活动,激励和表彰优秀的工程项目和施工单位,形成一种向优质工程学习的良好氛围。
同时,要加强对施工单位和工程项目的质量管理,建立和完善相关的质量管理体系和制度,强化对质量的有效控制和评估。
6.加强工程质量信息化管理:工程质量信息化管理是提高工程质量的重要手段。
可以利用信息化技术,建立和完善工程质量管理信息系统,实现对工程项目的全过程、全方位的信息化管理。
通过信息化管理,可以及时获取和分析各项数据,提高对工程质量的监控和控制能力,及时发现和解决问题,提高工程项目的整体质量水平。
卫生间墙地砖粘贴施工创优方案一、工程概况×××××工程包含有大小卫生间400余套,卫生间的墙地砖施工是本工程创优亮点中的重要一项,在鲁班奖的评优过程中也是很重要的一项考核项目:卫生间墙、地面砖必须进行精心排版设计,综合考虑结构墙、安装管线、饰面砖等的位置、尺寸关系。
地面上所有地漏位于瓷砖的中心,马桶左右位于瓷砖或砖缝的中间位置,墙面上所有开关面板,插座及喷淋花洒均要位于瓷砖中心,墙面、地砖排列合理美观,上下通缝、整齐,不出现小半砖,分色清晰,体现出一种整体美。
二、强制性条文:1.《建筑地面工程施工质量验收规范》(GB50209-2002):摘录如下:3.0.3 建筑地面工程采用的材料应按设计要求和本规范的规定选用,并应符合国家标准的规定;进场材料应有中文质量合格证明文件、规格、型号及性能检测报告,对重要材料应有复验报告。
3.0.6 厕浴间和有防滑要求的建筑地面板块材料应符合设计要求。
3.0.15 厕浴间、厨房和有排水(或其他液体)要求的建筑地面面层与相连接各类面层的标高差应符合设计要求。
4.9.3 有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
4.10.8 厕浴间和有防水要求的建筑地面必须设置防水隔离层。
楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于C20;楼板四周除门洞外,应做混凝土翻边,其高度不应小于120mm。
施工时结构层标高和预留孔洞位置应准确,严禁乱凿洞。
4.10.9 防水隔离层严禁渗漏,坡向应正确、排水通畅。
三、施工工序基层清理→弹地面砖线→机电追位打眼→水泥砂浆找平层→防水隔离层→试水试验→水泥砂浆防水保护层→选砖、浸砖→铺贴瓷砖→擦缝→清洁面层1、放线:卫生间墙、地面砖必须进行精心排版设计,我们充分利用了Auto CAD 及sketchup软件的模拟现实功能,辅助我们全方位的综合立体考虑墙地砖的排砖。
下面以教职工周转楼A户型卫生间为例,讲解我们利用电脑辅助排砖及现场放线过程。
首先将现场尺寸仔细测量后,利用sketchup软件建立模型,再将墙、地砖砖缝线画在地面、立面上,之后将地面地漏、马桶下水以及墙面上的开关面板、花洒喷淋在电脑中布置好,综合考虑洁具、台盆柜、淋浴房、安装管线、饰面砖等的位置、尺寸关系。
地面上地漏位于瓷砖的中心,马桶左右位于瓷砖或砖缝的中间位置,墙面上的开关面板,插座及喷淋花洒均要位于瓷砖中心,墙砖、地砖排列合理美观,上下通缝、整齐,不出现小半砖,分色清晰,体现出一种整体美。
排版图经建设单位、监理单位、总包单位及相关各方确认后,按照排版图将需要定位的设备的位置定位在现场放线。
周转楼A户型卫生间透视图平面图立面一立面二立面三立面四放线过程:1)先复合卫生间各墙面的平整度、垂直度,门框左右的厚度差,根据墙面的偏差程度定出墙面瓷砖铺贴厚度,如果偏差过大,超过抹灰20mm极限,须向项目部汇报。
2)在卫生间内放置十字激光投线仪,使十字激光线压在任两条互相垂直的虚拟地面砖缝上,将十字交叉线弹在地面与墙面上。
此线一定要综合考虑,距离需定位的墙地设备点位距离较均匀。
3)计算地漏、马桶下水等点位距离第二步弹出砖缝的距离,根据计算出的距离从十字交叉线分别量出平行线,使两条新弹出的线垂直相交于地面各点位中心点,以此定出下水点位的位置。
4)计算墙面开关面板、插座、电话及喷淋花洒安装位置距离第二步弹出墙面上砖缝的距离,根据此距离,在墙面上弹出开关面板、插座、电话及喷淋花洒安装位置的中心线。
5)弹标高线,从土建所交室内+50线,引入卫生间,在四周墙面上弹出+50线,再由此弹出2.1m高度线。
至此放线完毕,粘砖及设备安装应严格按照放线施工,施工完的效果如下图。
2、室内厕浴间JS复合防水涂料工程(1)工艺流程:清理基层→配料搅拌→底面防水层→细部附加层→满铺玻纤布→配料搅拌→涂刷中间防水层→涂刷表面防水层→工程质量验收。
(2)涂膜防水层施工方法和适用范围用胶皮刮板涂布防水涂料,先将防水涂料倒在基层上,用刮板来回涂(3)基层要求及处理○1可在潮湿或干燥的基面上施工。
○2防水层基层应按设计要求用1:2.5—3的水泥砂浆找平层,其表面要抹平压光,不允许有凹凸不平、松动和起砂掉灰等缺陷存在。
阴阳角部位应做成半径约10mm的小圆角,以便涂料施工。
○3所有穿墙管线必须安装牢固,接缝严密,收头圆滑,不得有任何松动现象。
○4施工前,先以铲刀扫帚将基层表面的的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清除干净。
对阴阳角、管道根部等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、砂纸和有机溶剂等将其清除干净。
(5)配料○1按规定的比例取料,用搅拌器充分搅拌均匀直至料中不含团粒(搅拌时间5分钟左右)。
○2JS-I型打底涂料的重量配比为:液料:粉料:水=10:10:14,其它涂层涂料的重量配比为:液料:粉料:水=10:10:0~2;○3涂覆及注意事项用涂覆工具滚子(用于涂覆较稀的料和大面积平面施工)或刮板,刷子(用于涂覆较绸的料及小面积局部施工),按选定的工法,按顺序逐层完成。
各层之间的时间间隔以前一层涂膜干固不粘为准。
在温度为20℃的露天条件下,不上人施工约需3h,上人施工约需5h。
若现场温度低、湿度大、通风差,干固时间应长些,反之短些。
涂料(尤其是打底料)有沉淀应随时搅拌均匀,每次蘸料时,先在料桶底部搅拌几下,以免沉淀。
施工时应尽量涂刷均匀,不要有局部堆积,要多滚刷几次,使涂料与基层之间不留气泡,粘结严实。
JS要严格按照配比配料(加水量不能超过液料重量的3%)。
配成料过稠会导致涂膜缺水,施工困难、粘结力差甚至不粘结,形成豆腐渣状不能结膜;加水过多导致难施工、固化慢、甚至破乳。
每层涂膜必须按规定用量取料,不能过厚或过薄。
若最后防水涂层厚度不够,尤其是立面施工,可加涂一层或数层。
应避免在0℃以下或雨中施工,否则影响成膜。
3.地砖工程(1)材料选材水泥用p.o32.5普通硅酸盐水泥;砂选用中砂,含泥量不大于3%,不含有机、有毒、有害物质;地砖应有出厂合格证及检测报告,规格品种及物理性能符合国家标准及设计要求,外观颜色一致,平整度和外型尺寸符合《建筑地面工程施工质量验收规范》GB50209-2002中有关规定,边角整齐,无裂纹,缺楞掉角等缺陷。
(2)工艺流程基层清理→找标高、弹线→处理基层、贴灰饼→排砖、弹铺砖控制线→铺砖→勾缝、擦缝→养护(3)施工要点a.基层清理:将混凝土基层上的杂物清理掉,并剔掉砂浆、落地灰,用钢丝刷刷净浮浆层。
b.找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
c.贴灰饼、基层处理:洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
抹灰饼:以墙面+50cm水平标高线为准,测出面层标高,拉水平线做灰饼,灰饼上皮为地砖下皮,纵横间距1米,按设计坡度坡向地漏。
清净剩余浆渣,涂刷一遍聚合物水泥浆粘结层(水灰比为0.4~0.5,内掺水重15%的界面剂),然后抹灰找平。
d.排砖、弹铺砖控制线:砖缝2~5mm,根据现场情况从蹲坑起向两端排砖,保证蹲坑左右砖缝对齐,无破活,将非整砖排在靠墙及边角处,保证美观、经济。
当找平层砂浆抗压强度达到1.2Mpa时,开始上人弹砖的控制线,根据已确定的砖数及缝宽,在地面上弹出纵、横控制线。
e.铺砖:铺贴时从里向外退着操作,人不得踩在刚铺好的砖面上,每块砖应跟线。
铺贴前将砖块放入水中湿润,晾干后表面无水方可使用。
找平层上洒水湿润,均匀涂刷素水泥浆。
水泥砂浆为干硬性砂浆,配合比为水泥:砂= 1:2.5。
随用随拌,初凝前用完。
铺贴时,砖的背面朝上抹粘结砂浆,铺贴到已做好的水泥找平层上,砖上表面略高出水平标高线1mm左右,找正、找直、找方后,砖上垫木板,用橡皮锤拍实,顺序从内退着向外铺贴,做到面砖砂浆饱满、相接紧密、坚实。
f.拨缝、修整:砖块规格较小时,铺完2至3行,应拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。
此项工作应在粘结层凝固前完成。
g.勾缝擦缝:面层铺贴后24小时内进行勾缝,勾缝用白水泥或勾缝剂。
擦缝平直,在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥洒在缝上,用棉纱团擦揉,将缝隙擦满。
最后将面层上的水泥浆擦干净。
h.养护:铺完砖24小时后,洒水养护,时间不少于7天。
(4)质量控制要点及标准4.墙面瓷砖工程(1)材料选材材料必须符合设计和施工规范的要求。
瓷砖要求砖角方正、平整,颜色均匀、无裂纹夹心等现象。
(2)工序流程基层清理→选砖、浸砖→立皮数杆、弹线→作标志块→镶贴瓷砖→擦缝→清洁面层(3)施工方法a.基层清理将基层上的杂物、油渍、灰尘清理干净,检查其平整度和垂直度,偏差较大处用水泥砂浆进行修补,待砂浆终凝后浇水湿润墙面。
b.选砖、浸砖:瓷砖颜色、规格必须经过挑选,颜色一致,规格偏差小于1mm,并用水浸泡两小时,阴干后方可使用。
c.立皮数杆、弹线根据墙面面积划出纵横皮数杆,根据皮数杆的皮数,根据瓷砖规格进行排板设计弹线分格,弹线必须准确,一般应由墙中心向两边弹放,使墙面误差均匀地分布在板缝中。
d.做标志块用废瓷砖按粘结厚度用混合砂浆粘贴标志块,洞口和阳角均要做标志块。
e.镶贴瓷砖采用普通PO 32.5水泥加中细砂1:1掺适量粘合剂,由下往上进行。
可用手轻压,并轻轻敲击,使其与基层粘结密实牢固。
用2m靠尺随时检查平正方直情况,修正缝隙。
墙面砖留缝,以塑料十字卡件为准,保证缝隙一致。
粘贴一般以阳角开始,使不成整块的留在阴角。
并注意与地面砖对缝,先施工大面,后施工较难部位。
f.擦缝用专用勾缝剂进行擦缝。
先用开刀沿砖缝刮一遍进行清缝,再将水泥浆或勾缝剂嵌入缝中,最后用竹签溜缝,使砖缝干净利落。
g.清洁面层粘贴、勾缝完毕后,用棉丝对砖面进行擦洗,并用清水冲洗干净。
(5)质量控制要求和标准a.瓷砖品种、规格、颜色必须符合设计要求,并不得有裂纹等缺陷。
b.瓷砖与基层应粘结牢固,不应空鼓。
c.瓷砖表面整洁,颜色均匀,缝隙平直。
d.瓷砖铺贴的允许偏差如下表:墙面涂料工程施工创优方案(1)施工部位本工程的大部分墙面均采用涂料装修做法。
因为本工程外墙保温系统采用外墙内保温系统,内墙粘贴聚苯保温板,由于各板块的自身温度变形,易引起整面墙的大面积开裂,所以我方利用中国延安干部学院一期工程时的成熟做法,在有外墙保温墙面上满贴一层海基布,以抵抗聚苯保温板的温度变形所引起的墙面开裂隐患。
(2)工艺流程基层处理→刮腻子→涂刷涂料(3)施工方法a.基层处理检查墙面平整度、垂直度、阴阳角方正以及与洞口的顺直,同时对墙面上污物、残留砂浆等予以清除,洒水湿润。
