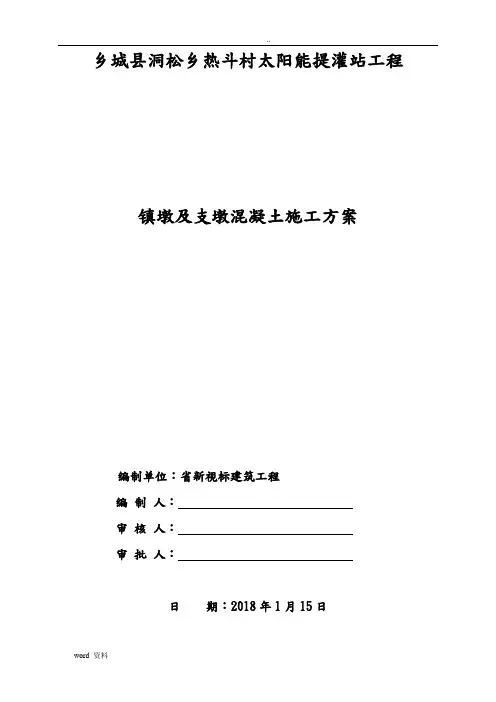

乡城县洞松乡热斗村太阳能提灌站工程镇墩及支墩混凝土施工方案编制单位:四川省新视标建筑工程有限公司编制人:审核人:审批人:日期:2018年1月15日目录1 概述2 施工布置2.1施工道路布置2.2施工水电布置2.3混凝土制备及运输2.4施工排架搭设3 施工时间4 模板工程施工4.1模板的选用4.2模板加工工艺流程如下4.3模板的清洗和涂料4.4模板的安装4.5 模板的拆除5 混凝土施工5.1 普通混凝土施工工艺5.2 基础面混凝土浇筑5.3 浇筑准备和检查验收5.4 混凝土浇筑5.5 混凝土保温措施6 施工质量保证措施6.1管理措施6.2混凝土施工质量保证技术措施6.3混凝土外观质量保证措施7 安全文明施工8 投入主要人员、设备及材料1概述为了保证施工强度、施工质量,确保乡城县洞松乡热斗村太阳能提灌站正常运行输水,经业主、监理及施工单位共同研究决定,对本工程压力管道工程镇墩、支墩砼采用自拌混凝土浇筑,所发生工程量以实际发生工程量为准。
2施工布置2.1施工道路布置从进水池通往高位水池搭设一条便道,并在悬崖处,采用Φ48钢管搭设安全通道。
2.2施工水电布置(1)施工用水:直接采用水泵(7.5kw)抽取硕曲河河水。
(2)施工用电:施工工作面采用30KVA柴油发电机提供发电。
2.3混凝土制备及运输混凝土在施工区域内进行自拌,运输采用斗车运输。
2.4施工排架搭设为了保证施工安全,方便施工,必须搭设施工平台。
施工平台采用Φ48钢管搭设,并用十字回旋扣固定,并在施工平台上铺设4cm厚平台板。
3施工时间(1)施工准备:2018.1.27~2018.1.31(2)混凝土浇筑:2018.2.1~2018.2.74模板工程施工4.1模板的选用模板的选用不仅关系到安装方法,还影响到拆模后的混凝土外观质量。
在本工程施工中,根据各部位的体型特点以标准木模板为主。
4.2模板加工工艺流程如下:备料→放大样→排料加工→试拼装→测量验收→编号→存放备用4.3模板的清洗和涂料木模板在每次使用前应清洗干净,为拆模方便,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。
混凝土固定支墩施工方案一、前言混凝土固定支墩是一种用于支撑建筑物或其他结构物的重要构件,其施工对结构的稳定性和安全性具有重要意义。
本文将详细介绍混凝土固定支墩的施工方案。
二、施工前准备在进行混凝土固定支墩的施工前,需要进行详细的准备工作,包括:1.设计方案确认:确认支墩的设计方案,包括尺寸、荷载等信息。
2.施工图纸准备:准备支墩的施工图纸,确保施工按照设计要求进行。
3.材料采购准备:准备好施工所需的混凝土、钢筋等材料。
4.设备准备:准备好挖掘机、搅拌车等施工所需的设备。
三、施工流程混凝土固定支墩的施工流程主要包括以下步骤:1.基坑开挖:根据设计要求,在支墩位置开挖基坑。
2.钢筋加工:按照设计要求将钢筋进行加工。
3.钢筋安装:将加工好的钢筋按照设计要求安装在支墩位置。
4.模板搭建:搭建混凝土浇筑的模板。
5.混凝土浇筑:将预先调配好的混凝土均匀浇入模板中。
6.养护:在混凝土浇筑完成后,进行养护,保证混凝土的强度和耐久性。
7.拆模:待混凝土达到设计强度后,拆除模板。
8.支撑撤除:支撑结构在混凝土达到设计强度后可以拆除。
四、质量与安全在混凝土固定支墩的施工过程中,需要注意以下质量与安全控制措施:1.施工现场应保持整洁,材料堆放有序,避免发生交叉污染。
2.施工人员应戴好安全帽、安全带等防护用具,严格遵守安全规章制度。
3.混凝土浇筑时应采用振捣和充分拌和,确保混凝土质量。
4.施工过程中要及时清理现场积水,防止水泥浆流失和浇筑质量受影响。
五、结束语混凝土固定支墩的施工是一项重要的工程,合理的施工方案和严格的质量控制是保证支墩安全稳定的关键。
只有严格按照设计要求和施工流程进行操作,才能确保支墩的质量和安全性。
希望本文对混凝土固定支墩的施工有所帮助。
混凝土固定支墩工程施工设计方案1.结构安全性原则:混凝土固定支墩的设计必须保证其结构的安全性能。
在施工设计过程中,要充分考虑工程的承载力、刚度和稳定性等因素,并根据实际情况进行结构计算和选择合适的材料。
2.施工可行性原则:工程的施工设计必须符合实际施工条件和施工方案的要求。
要充分考虑现场施工条件、材料配送、施工工艺等因素,并综合考虑时间、成本、质量等方面的问题,制定合理的施工计划。
3.质量控制原则:施工设计过程中,要注意质量控制的问题。
要合理选择材料、施工工艺和施工设备,并根据施工单位和监理单位的要求,制定相应的质量控制措施,确保工程质量符合规范要求。
4.经济合理性原则:混凝土固定支墩工程的施工设计应考虑经济合理性问题。
要充分利用现有资源,降低工程成本,提高工程的经济效益。
在设计过程中,要合理选择结构形式、材料类型和施工工艺等,并进行经济性分析和比较。
一、工程概况混凝土固定支墩工程位于XXX路段,是XXX工程的重要组成部分。
该工程主要包括XXX墩、XXX墩和XXX墩等。
支墩高度为XXX,墩身采用XXX方式,墩底为XXX型基础。
工程实施单位为XXX公司,监理单位为XXX公司。
二、施工方案1.材料选用:选择符合国家标准要求的混凝土材料和钢筋材料,并根据混凝土强度等级和墩身结构要求进行合理配比。
2.墩身施工:根据施工单位提供的施工方案,采用逐段浇筑的方式进行墩身施工。
墩身采用模板支撑的方式,墙体采用横竖向两个方向交替施工,保证墩身结构的稳定性和一致性。
施工过程中要做好墩身的质量控制,保证墩身的垂直度和平整度。
3.基础施工:根据设计要求,采用无底板板桩的形式进行基础施工。
施工过程中要注意坑槽的挖掘、地下水的排除和基础土方的处理,保证基础的承载能力和稳定性。
4.钢筋混凝土施工:在墩身施工完成后,根据设计要求进行钢筋混凝土施工。
施工过程中要控制混凝土的配合比、拌和时间和浇注温度,保证混凝土的质量和强度。
同时,要注意墩身结构的一致性和连续性,确保施工质量。
支墩施工方案(含5篇)第一篇:支墩施工方案施工方案一、施工准备(一)作业条件1、办完地基验槽及隐检完毕2、办完基槽验线验收完毕3、有混凝土配合比通知单、准备好试验用工器具。
(二)材料要求1、C25商品混凝土2、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准。
工期紧时可做水泥快测。
3、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准要求。
4、水:自来水或不含有害物质的洁净水。
5、外加剂:根据施工组织设计要求,确定是否采用外加剂。
外加剂必须经试验合格后,方可在工程上使用。
6、掺合料:根据施工组织设计要求,确定是否采用掺合料。
质量符合现行标准要求。
7、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求。
钢筋表面应保持清洁,无锈蚀和油污。
8、脱模剂:水质隔离剂。
(三)施工机具搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、串桶或溜槽、钢筋加工机械、等。
二、工艺流程清理→混凝土垫层→钢筋绑扎→清理→支模板→清理→商品混凝土浇注→混凝土振捣→混凝土找平→混凝土养护→模板拆除三、操作工艺(一)清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不留积水,立即进行垫层混凝土施工,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
(二)钢筋绑扎垫层浇灌完成后,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝±浇完后,必须进行更换。
钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
镇墩工程施工技术方案一、项目概述镇墩工程是指在河道、渠道等水工建筑物中,为了加强河床的稳定性,减少冲刷,保护和维护河岸,采用方法和措施修建的一种工程。
本工程位于XX县XX河段,设计任务是增加ISO流速率,提高河床、河岸的稳定性和抗冲刷能力。
二、施工目标1.确保工程质量,保证施工安全。
2.完成施工任务,按时交工。
3.符合设计要求,达到预期效果。
4.控制生产成本,提高经济效益。
5.保护环境,做到资源节约和可持续发展。
三、施工方案1.技术准备(1)施工人员:根据工程规模和要求,配备具有相关水利工程施工经验的工程师、技术员和熟练工人,保证施工质量。
(2)施工机械:配备挖掘机、起重机、水泥搅拌车等必要机械设备,提高施工效率。
(3)施工材料:购买符合标准的水泥、石料、砂子等材料,保证施工质量。
(4)施工图纸:准备设计图纸和施工图纸,指导施工过程,确保施工质量。
(5)安全措施:制定施工安全管理方案,完善安全教育和培训,确保工人的安全。
2.施工步骤(1)现场勘测:对工程现场进行详细勘测,确定施工范围、地质情况和地形地貌特征等信息。
(2)预处理工作:对施工范围内的植被进行清除,清理杂物,确保施工面整洁。
(3)坑挖:按设计要求,在施工范围内挖掘坑,坑底平整,便于后续工序施工。
(4)基础施工:在坑底铺设一层砂石,压实后浇注混凝土底板作为基础,确保工程稳定性。
(5)立墩施工:根据设计要求,挖掘垂直墩身施工坑,并按照设计要求模板安装,浇筑混凝土墩身。
(6)墩顶施工:在墩身完成后,进行顶部模板安装,浇筑混凝土,确保墩顶光滑。
(7)后处理工作:对施工区域进行清理,消除施工垃圾,并进行必要的维护工作。
四、安全管理1.制定施工安全管理方案,明确责任分工和管理措施。
2.进行安全教育和培训,提高施工人员的安全意识和技能水平。
3.设置明显的安全标志和警示牌,并配备必要的安全设施,确保施工现场的安全。
4.加强现场巡查和监督,及时发现安全隐患,采取相应措施进行处理。
镇墩施工方案第1篇镇墩施工方案一、工程概述本项目为XXX镇墩施工工程,位于XXX地区,主要包括镇墩基础施工、主体结构施工及附属设施施工。
工程占地面积XXX平方米,总建筑面积XXX平方米。
工程性质为新建,预计施工周期为XXX个月。
二、编制依据1. 《中华人民共和国建筑法》;2. 《建筑工程施工质量验收统一标准》;3. 《建筑工程施工组织设计规范》;4. 《建筑地基基础设计规范》;5. 《建筑结构荷载规范》;6. 《混凝土结构设计规范》;7. 《建筑电气设计规范》;8. 《建筑给排水设计规范》;9. 项目设计文件及施工图纸;10. 施工现场实际情况。
三、施工部署1. 施工总体布局根据工程特点和施工现场条件,施工总体布局分为三个区域:施工区、材料区和办公生活区。
(1)施工区:主要包括镇墩基础施工、主体结构施工及附属设施施工。
(2)材料区:设置在施工现场附近,用于堆放施工所需的各种材料。
(3)办公生活区:设置在施工现场附近,用于项目部办公、员工住宿及生活设施。
2. 施工顺序施工顺序遵循“先地下、后地上;先主体、后附属;先结构、后装饰”的原则。
(1)镇墩基础施工:测量放线→土方开挖→垫层施工→钢筋绑扎→混凝土浇筑→养护。
(2)主体结构施工:测量放线→柱、梁、板模板安装→钢筋绑扎→混凝土浇筑→养护→模板拆除。
(3)附属设施施工:电气、给排水、暖通等设备安装→装饰装修施工。
四、施工方法及工艺1. 镇墩基础施工(1)测量放线:根据设计图纸,采用全站仪进行测量放线,确保基础位置准确。
(2)土方开挖:采用机械开挖,人工修坡,确保基底平整。
(3)垫层施工:采用C15混凝土浇筑垫层,厚度为100mm。
(4)钢筋绑扎:按照设计要求,采用HRB400钢筋进行绑扎。
(5)混凝土浇筑:采用C30混凝土,分层浇筑,振动密实。
(6)养护:采用湿养护,保持混凝土表面湿润。
2. 主体结构施工(1)测量放线:根据设计图纸,采用全站仪进行测量放线,确保主体结构位置准确。
凉山州宁南县龙洞河引水工程(支墩、镇墩工程)专项施工方案批准审核编制凉山州宁南县龙洞河引水程项目部二0一七年三月二十日一、编制依据1、工地现场调查、采集、咨询得到的资料2、我标段施工总体规划、布置3、我公司拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果。
二、施工前准备(1) 人员进场前安全技术培训,合格后方可上岗施工。
(2) 由技术员按照设计图纸支墩、镇墩设置原则放样铺设管道支墩、镇墩的位置,然后请监理及设计查看是否合理,经监理同意后方可施工。
(3)支墩、镇墩工程施工技术要点支墩、镇墩施工范围包括土方开挖及回填 混凝土工程、模板安装、 土方开挖及回填。
支墩、镇墩混凝土为C20混凝土,面层设置单层双向 HEB40012@200温度钢筋,保护层厚度为50mm。
镇墩面层钢筋布设时,在镇墩上、下游面遇钢管处钢筋自行断开。
钢筋锚固剂接头等应满足规范要求,受拉钢筋锚固长度应不小于40d,钢筋接头全部采用焊接,焊缝长度;单面焊10d,双面焊 5d。
混凝土的施工及钢筋的绑扎、焊接应满足《水工混凝土施工规范》(SL677-2014)和《水工混凝土施工规范》(DL/T5169-2013)的要求,施工时严格按规范规定执行,严格控制施工质量。
(4)支墩、镇墩基础开挖采用人工按照设计图尺寸进行开挖,基础挖至满足设计要求后通知设计、地勘,监理及建设单位验收,合格后方可进行下一步施工。
三、模板工程1 模板材料1.1 木模板根据不同要求选用不同等级的木材。
木模板可在现场制作根据需要加工成不同尺寸的元件用于异性截面及不易采用钢模板的部位。
1.2钢模板钢模板具有拆装简便强度高用于周转使用次数多的优点。
1.3胶合模板胶合模板具有板幅大自重轻板面平整保温性能好截锯方便易于加工成各种形状的模板所以主要采用12mm厚1200×2400mm的木胶合板。
主要用于支墩和包裹混凝土部位2 模板安装2.1模板及其支架应具有足够的承载能力、刚度和稳定性 能可靠的承受浇筑混凝土的重量、侧压力及施工荷载。
乡城县洞松乡热斗村太阳能提灌站工程镇墩及支墩混凝土施工方案编制单位:省新视标建筑工程编制人:审核人:审批人:日期:2018年1月15日目录1 概述2 施工布置2.1 施工道路布置2.2 施工水电布置2.3 混凝土制备及运输2.4 施工排架搭设3 施工时间4 模板工程施工4.1 模板的选用4.2 模板加工工艺流程如下4.3 模板的清洗和涂料4.4 模板的安装4.5 模板的拆除5 混凝土施工5.1 普通混凝土施工工艺5.2 基础面混凝土浇筑5.3 浇筑准备和检查验收5.4 混凝土浇筑5.5 混凝土保温措施6 施工质量保证措施6.1 管理措施6.2 混凝土施工质量保证技术措施6.3 混凝土外观质量保证措施7 安全文明施工8 投入主要人员、设备及材料1概述为了保证施工强度、施工质量,确保乡城县洞松乡热斗村太阳能提灌站正常运行输水,经业主、监理及施工单位共同研究决定,对本工程压力管道工程镇墩、支墩砼采用自拌混凝土浇筑,所发生工程量以实际发生工程量为准。
2施工布置2.1施工道路布置从进水池通往高位水池搭设一条便道,并在悬崖处,采用Φ48钢管搭设安全通道。
2.2施工水电布置(1)施工用水:直接采用水泵(7.5kw)抽取硕曲河河水。
(2)施工用电:施工工作面采用30KVA柴油发电机提供发电。
2.3混凝土制备及运输混凝土在施工区域进行自拌,运输采用斗车运输。
2.4施工排架搭设为了保证施工安全,方便施工,必须搭设施工平台。
施工平台采用Φ48钢管搭设,并用十字回旋扣固定,并在施工平台上铺设4cm厚平台板。
3施工时间(1)施工准备:2018.1.27~2018.1.31(2)混凝土浇筑:2018.2.1~2018.2.74模板工程施工4.1模板的选用模板的选用不仅关系到安装方法,还影响到拆模后的混凝土外观质量。
在本工程施工中,根据各部位的体型特点以标准木模板为主。
4.2模板加工工艺流程如下:备料→放大样→排料加工→试拼装→测量验收→编号→存放备用4.3模板的清洗和涂料木模板在每次使用前应清洗干净,为拆模方便,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。

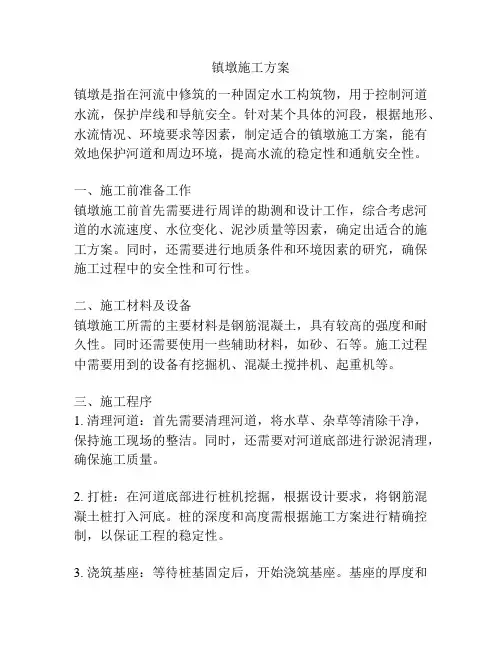

镇墩施工方案镇墩是指在河流中修筑的一种固定水工构筑物,用于控制河道水流,保护岸线和导航安全。
针对某个具体的河段,根据地形、水流情况、环境要求等因素,制定适合的镇墩施工方案,能有效地保护河道和周边环境,提高水流的稳定性和通航安全性。
一、施工前准备工作镇墩施工前首先需要进行周详的勘测和设计工作,综合考虑河道的水流速度、水位变化、泥沙质量等因素,确定出适合的施工方案。
同时,还需要进行地质条件和环境因素的研究,确保施工过程中的安全性和可行性。
二、施工材料及设备镇墩施工所需的主要材料是钢筋混凝土,具有较高的强度和耐久性。
同时还需要使用一些辅助材料,如砂、石等。
施工过程中需要用到的设备有挖掘机、混凝土搅拌机、起重机等。
三、施工程序1. 清理河道:首先需要清理河道,将水草、杂草等清除干净,保持施工现场的整洁。
同时,还需要对河道底部进行淤泥清理,确保施工质量。
2. 打桩:在河道底部进行桩机挖掘,根据设计要求,将钢筋混凝土桩打入河底。
桩的深度和高度需根据施工方案进行精确控制,以保证工程的稳定性。
3. 浇筑基座:等待桩基固定后,开始浇筑基座。
基座的厚度和强度应符合设计要求,以确保镇墩的稳定性和承载能力。
4. 浇筑墩身:基座浇筑完毕后,开始浇筑墩身。
墩身的形状和尺寸要按照设计要求进行浇筑,以达到预定的功能和美观效果。
5. 检查验收:墩身浇筑完成后,需要对整个施工过程进行全面检查,确保质量符合要求。
同时还需要进行验收工作,确保施工质量和功能的实现。
四、施工安全措施1. 对施工现场进行围挡,明确施工区域,确保施工安全。
2. 对施工人员进行安全教育培训,提高施工技能和安全意识。
3. 使用设备时,严格按照操作规程进行操作,确保设备的安全。
4. 在施工过程中,对不符合安全要求的情况及时处理,避免事故的发生。
综上所述,镇墩施工方案需要综合考虑诸多因素,包括地理环境、水流情况、施工材料和设备等,并制定详细的工作程序和安全措施,以保证施工质量和安全性。

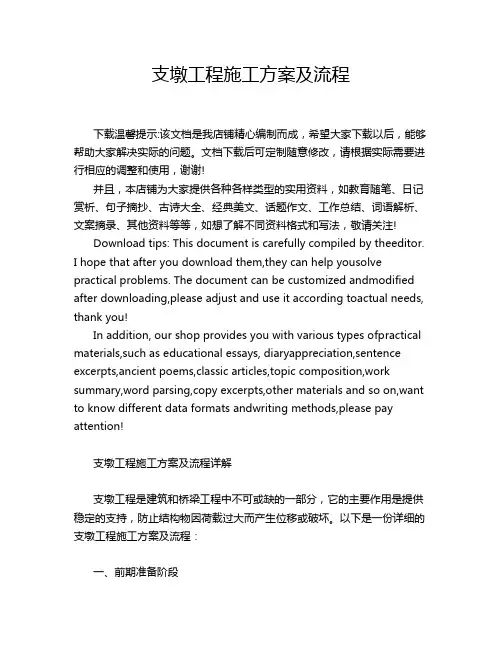

支墩工程施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!支墩工程施工方案及流程详解支墩工程是建筑和桥梁工程中不可或缺的一部分,它的主要作用是提供稳定的支持,防止结构物因荷载过大而产生位移或破坏。

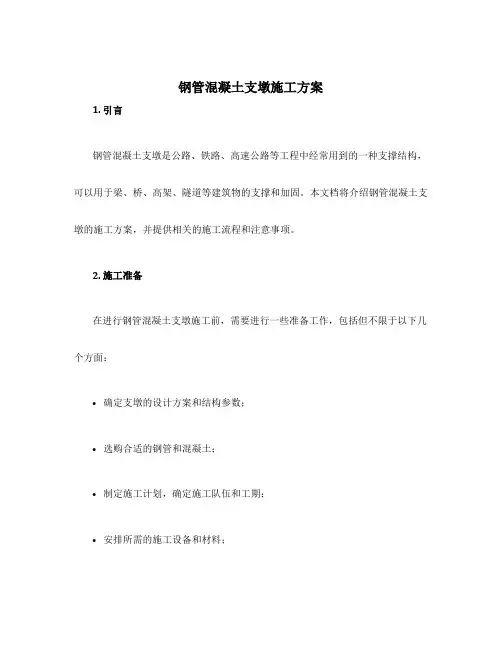

钢管混凝土支墩施工方案1. 引言钢管混凝土支墩是公路、铁路、高速公路等工程中经常用到的一种支撑结构,可以用于梁、桥、高架、隧道等建筑物的支撑和加固。
本文档将介绍钢管混凝土支墩的施工方案,并提供相关的施工流程和注意事项。
2. 施工准备在进行钢管混凝土支墩施工前,需要进行一些准备工作,包括但不限于以下几个方面:•确定支墩的设计方案和结构参数;•选购合适的钢管和混凝土;•制定施工计划,确定施工队伍和工期;•安排所需的施工设备和材料;•组织牵引、运输和堆放钢管;•确保现场安全,并做好施工现场的防护措施。
3. 施工流程3.1 准备工作在施工现场搭建临时工棚和办公区,安排施工设备和材料的堆放。
同时,对施工现场进行安全检查,并确保施工人员具备相关的安全防护措施。
3.2 钢管的安装根据设计方案,确定钢管的尺寸和数量,并进行预处理,包括切割、焊接等工艺。
然后,将钢管按照设计要求进行精确定位和固定,确保钢管的垂直度和稳定性。
钢管的安装过程中,需注意保护管内外表面,避免影响钢管的使用寿命。
3.3 混凝土的浇筑混凝土的配制应根据设计要求进行,同时考虑现场环境和施工条件的影响。
在混凝土浇筑前,需进行模板的安装和调整,确保模板的稳定性和密闭性。
然后,将混凝土按照设计要求进行浇筑,注意浇筑的均匀性和充实度。
浇筑完毕后,对混凝土进行养护,保证其达到设计强度。
3.4 后续工作在钢管混凝土支墩施工完成后,需进行相关的验收工作。
对支墩的尺寸、垂直度、稳定性等进行检查,确保其符合设计要求和相关标准。
同时,对施工过程中产生的废料和垃圾进行清理和处理,恢复施工现场的整洁和环境。
4. 注意事项在钢管混凝土支墩的施工中,需要注意以下几点:•严格按照设计方案进行施工,确保施工质量和安全性;•定期对施工现场进行安全检查,确保施工人员的安全;•钢管的安装和混凝土的浇筑应按照施工工艺要求进行,保证施工质量;•注意对施工现场的环境保护,合理利用资源,避免环境污染;•在施工过程中注意工序的协调和管理,提高施工效率。
镇墩工程施工技术方案一、镇墩工程施工技术要点介绍模板安装、混凝土工程的内容,以及雨季施工的技术控制措施。
二、模板工程(1)模板材料1)木模板根据不同要求,选用不同等级的木材。
木模板可在现场制作,根据需要加工成不同尺寸的元件,用于异性截面及不易采用钢模板的部位。
2)钢模板钢模板具有拆装简便,强度高,用于周转使用次数多的优点。
3)胶合模板胶合模板具有:板幅大,自重轻,板面平整;保温性能好;截锯方便,易于加工成各种形状的模板;所以主要采用12mm厚,1200×2400mm的木胶合板。
主要用于支墩和包裹混凝土部位(2)模板安装1)模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠的承受浇筑混凝土的重量、侧压力及施工荷载;2)要保证工程结构和构件各部分形状尺寸和相互位置的正确;3)构造简单,装拆方便,并便于模板的绑扎和安装,符合混凝土的浇筑及养护等工艺要求;4)模板的拼(接)缝应严密,不得漏浆;(3)模板拆除模板拆除时限,除符合施工图纸的规定外,还应遵守下列规定:不承重侧面模板的拆除,应在混凝土强度达到其表面及棱角不因拆模而受损坏时,方可拆除;底模应在混凝土强度达到施工工艺和技术条款的规定后,方可拆除。
混凝土结构承重模板的拆除应符合施工图纸要求,并应遵守上述的规定。
经计算和试验复核,混凝土结构实际强度已能承受自重及其它实际荷载时,应经监理人批准后,方能提前拆模。
三、砼工程混凝土工程主要为管道镇墩混凝土,混凝土材料选购及检验(1)水泥1)、水泥品种:按施工图纸的要求,配置混凝土所需要的水泥品种,各种水泥均应符合国家和行业的现行标准。
2)、发货:每批水泥出厂前,应对水泥的品质进行检查复验,每批水泥发货时均应附有出厂合格证和复检资料.3)、运输:水泥运输过程中应注意其品种和强度等级不得混杂,应采取有效措施防止水泥受潮.4)、贮存:到货的水泥应按不同品种、强度等级、出厂批号,袋装或散装分别贮放在专用的仓库,防止因贮存不当引起水泥变质。
乡城县洞松乡热斗村太阳能提灌站工程镇墩及支墩混凝土施工方案编制单位:四川省新视标建筑工程有限公司编制人:审核人:审批人:日期:2018年1月15日目录审核人: 0审批人: 0日期:2018年1月15日 (1)1 概述 02 施工布置 02.1施工道路布置2.2施工水电布置2.3混凝土制备及运输2.4施工排架搭设3 施工时间 04 模板工程施工 (1)4.1模板的选用14.2模板加工工艺流程如下:14.3模板的清洗和涂料14.4模板的安装14.5模板的拆除25 混凝土施工 (3)5.1普通混凝土施工工艺35.2基础面混凝土浇筑45.3混凝土浇筑46 施工质量保证措施 (6)6.1管理措施66.2混凝土施工质量保证技术措施66.3混凝土外观质量保证措施77 安全文明施工 (8)8 投入主要人员、设备及材料 (8)1概述为了保证施工强度、施工质量,确保乡城县洞松乡热斗村太阳能提灌站正常运行输水,经业主、监理及施工单位共同研究决定,对本工程压力管道工程镇墩、支墩砼采用自拌混凝土浇筑,所发生工程量以实际发生工程量为准。
2施工布置2.1施工道路布置从进水池通往高位水池搭设一条便道,并在悬崖处,采用Φ48钢管搭设安全通道。
2.2施工水电布置(1)施工用水:直接采用水泵(7.5kw)抽取硕曲河河水。
(2)施工用电:施工工作面采用30KVA柴油发电机提供发电。
2.3混凝土制备及运输混凝土在施工区域内进行自拌,运输采用斗车运输。
2.4施工排架搭设为了保证施工安全,方便施工,必须搭设施工平台。
施工平台采用Φ48钢管搭设,并用十字回旋扣固定,并在施工平台上铺设4cm厚平台板。
3施工时间(1)施工准备:2018.1.27~2018.1.31(2)混凝土浇筑:2018.2.1~2018.2.74模板工程施工4.1模板的选用模板的选用不仅关系到安装方法,还影响到拆模后的混凝土外观质量。
在本工程施工中,根据各部位的体型特点以标准木模板为主。
乡城县洞松乡热斗村太阳能提灌站工程镇墩及支墩混凝土施工方案编制单位:省新视标建筑工程编制人:审核人:审批人:日期:2018年1月15日目录1 概述2 施工布置2.1 施工道路布置2.2 施工水电布置2.3 混凝土制备及运输2.4 施工排架搭设3 施工时间4 模板工程施工4.1 模板的选用4.2 模板加工工艺流程如下4.3 模板的清洗和涂料4.4 模板的安装4.5 模板的拆除5 混凝土施工5.1 普通混凝土施工工艺5.2 基础面混凝土浇筑5.3 浇筑准备和检查验收5.4 混凝土浇筑5.5 混凝土保温措施6 施工质量保证措施6.1 管理措施6.2 混凝土施工质量保证技术措施6.3 混凝土外观质量保证措施7 安全文明施工8 投入主要人员、设备及材料1概述为了保证施工强度、施工质量,确保乡城县洞松乡热斗村太阳能提灌站正常运行输水,经业主、监理及施工单位共同研究决定,对本工程压力管道工程镇墩、支墩砼采用自拌混凝土浇筑,所发生工程量以实际发生工程量为准。
2施工布置2.1施工道路布置从进水池通往高位水池搭设一条便道,并在悬崖处,采用Φ48钢管搭设安全通道。
2.2施工水电布置(1)施工用水:直接采用水泵(7.5kw)抽取硕曲河河水。
(2)施工用电:施工工作面采用30KVA柴油发电机提供发电。
2.3混凝土制备及运输混凝土在施工区域进行自拌,运输采用斗车运输。
2.4施工排架搭设为了保证施工安全,方便施工,必须搭设施工平台。
施工平台采用Φ48钢管搭设,并用十字回旋扣固定,并在施工平台上铺设4cm厚平台板。
3施工时间(1)施工准备:2018.1.27~2018.1.31(2)混凝土浇筑:2018.2.1~2018.2.74模板工程施工4.1模板的选用模板的选用不仅关系到安装方法,还影响到拆模后的混凝土外观质量。
在本工程施工中,根据各部位的体型特点以标准木模板为主。
4.2模板加工工艺流程如下:备料→放大样→排料加工→试拼装→测量验收→编号→存放备用4.3模板的清洗和涂料木模板在每次使用前应清洗干净,为拆模方便,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。
