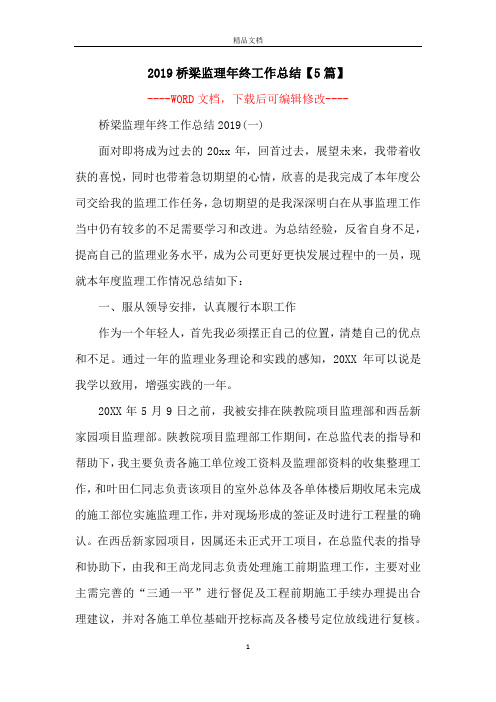

2019桥梁监理年终工作总结一

一、工程概况

1.1工程简介:

xx县xx大桥位于xx路上,跨越人工开挖的xx景观湖,xx湖片区是xx县大力发展的集政治、经济、文化为一体的核心片区,本桥是该区域景观建设的重要组成部分。本桥为(54+62+54)米下承式双拱肋钢筋混凝土系杆拱桥。桥面总宽29.3m ,横向布置为2.2m人行道+2.8m非机动车道+1.4m侧分隔带+.5m机动车道+1.4m侧分隔带+2.8m 非机动车道+2.2m人行道。

1.2 建设地点:

1.3工程名称:xx大桥及引道工程

1.3.1工程结构形式:下承式系杆拱桥

1.3.2工程造价:3000万

1.4 工程项目建设实施相关单位名录:

1.4.1建设单位:xx城乡与住房建设局

1.4.2质监单位:xx市质监总站

1.4.3设计单位:xx交通公路设计有限公司

1.4.4勘察单位:xx交通公路设计有限公司

1.4.5监理单位:xx政监理咨询有限公司

1.4.6总包单位:xx建设集团有限公司

1.4.7监控单位:xx设计研究有限公司

二、监理组织机构、监理人员和投入的监理设施

1、根据项目特点,项目监理机构人员由下表所列人员组成。

总监理工程师: 1人;总监理工程师代表: 1人;

2 / 20

结构工程师: 2人;

测量、合同工程师: 2人;

资料信息管理员1人,安全监理人员1人(兼)。

2、投入的监理设施

现场由建设单位提供监理办公室及图纸、配套办公设施一套。

监理公司自备钢卷尺、电脑1 台、打印机一台、照相机1 部、全站仪一台。建设单位提供的监理设施在工程竣工后,已全部移交建设单位。

三、监理合同履行情况

按照监理合同,编制了监理规划,结合本工程实际特点,及时编写了监理实施细则,并在工程开工前按照《工程建设监理规范》要求及有关监理规定程序等召开了施工单位进场会,并进行了比较详细具体的书面监理工作交底,监理过程中严格履行了监理合同,并严格按照建筑法及有关监理规定进行监理操作,认真地行使了监理人员的责任、权利和义务,顺利地完成了监理任务。

1、工程进度控制情况

在本工程监理过程中,按照合同及有关文件约定的目标工期控制,发现工期进度偏差及时采取现场工程例会、下达监理通知单等具体纠偏措施,必要时根据工程情况随时进行调整控制。

2、工程质量控制情况

⑴在本工程监理过程中,监理人员严格按照合同、监理规范及施工规范规程实施监督管理,能够积极配合业主的工作,及时向业主汇报工程质量的监督、检查、跟踪控制,监理人员采取三勤“勤跑、勤检、勤讲”,为督促工程质量起到了一定的作用。为了保证工程的质量,对于技术薄弱施工单位,监理人员针对工程每一道工序进行仔细的检查核对。在工程建设中没发生重大质量问题或事故。

3 / 20

⑵在质监站监督检查中,本工程的总体质量评价较好。但是也提出一些问题。经过监理人员的督促,这些质量问题已经整改完毕。

⑶本工程均通过施工、设计、勘察、监理、建设五方竣工验收,根据

《建筑工程验收统一标准》(JTJ041-2000)规定,单位工程观感评定为“好”,圆满实现了合同质量目标。

3、工程投资控制情况

⑴在本工程监理过程中,监理人员严格按照合同及有关工程量的变更文件,通过对工程实体的工程量的计量由总监审批工程款支付申请证书。

⑵工程索赔方面,监理工作中注重事前、事中控制,及时进行变更签证,并按照施工合同及程序提前协助建设单位办理建设单位应做的工作,在整个过程中,发生了部分施工单位向建设单位进行人员窝工索赔事件,监理人员对索赔事项及款项仔细审查,实现了投资控制和合同管理目标。

4、工程安全控制情况

监理人员定期(每周、节假日、变换季节)对施工现场进行安全大检查,并形成检查记录,对施工机械设备及安全用电等进行专项预控检查,督促施工方要做好机械设备的维修、保养工作,避免机械事故的出现,以确保工程正常施工。针对不符合安全要求及存在安全隐患的施工项目部,监理人员已及时下达书面通知书令其整改。现场监理部不定期召开安全专题会,并组织各施工单位管理人员认真学习了《建设工程安全生产管理条例》。始终把安全工作放在工作的第一位。

在施工过程中安全隐患或问题能够做到早发现、及时解决,从开工至竣工未出现安全事故。

5、对建设单位、设计单位、施工单位的评价

4 / 20

在本工程监理实施过程中,建设单位(浦县公路管理段)能够客观、实际的对监理工作提出很多合理化建议,恪守职责,与施工单位并肩作战,共同突破政策瓶颈与施工难点;设计单位能及时出具变更图纸,并经常性的到施工一线指导施工;施工单位做到了严格按照监理程序组织施工,认真采纳监理人员的建议,施工人员各司其职,配合紧密,对本工程的建设付出了很大心血。

四、监理工作成效

本工程经过建设单位、施工单位、监理单位三方的共同努力,使工程达到了比较满意的效果和合同约定的标准。

监理工作成效方面可归纳为以下几点:

1、做好事前、事中、事后的控制工作

⑴做好事前预控工作

首先要求施工单位现场管理人员认真阅读图纸,在此基础上要求施工单位搞好各分项工程技术交底,并要求施工单位管理人员进行跟踪检查,以便能够及时发现问题,把工程施工质量问题消灭在萌芽状态;认真审核施工方施工组织设计和各项专项施工方案及作业指导书。根据以往监理工作经验及结合当地实际工程施工情况,提出多项合理化建议均被采纳。对于用于本工程的原材料、半成品及预制构件的外观质量进行检查,均在监理单位和建设单位的见证下进行抽样送检,合格后填写工程材料进场验收单,然后用于本工程。

⑵加强事中巡视、检查

在工程施工过程中,监理人员加大现场巡视频率,发现问题后及时以监理工程师通知单或监理工作联系单形式下发给施工单位进行整改,并督促其落实。既保证了工程施工质量,也为施工单位减少了返工次数,得到了施工单位及建设单位的认可。

⑶不放松事后验收

5 / 20

在施工单位自检合格的基础上,要求施工单位正确填写自检记录表及检验批、分项、分部工程报验申请表。验收时认真检查施工过程中监理人员口头或书面提出的工程施工质量问题。通过事前、事中、事后控制相结合,与采取现场巡视检查、旁站监督等措施,现场及时纠正和解决处理了大量的施工质量问题,消除了质量隐患,确保了工程质量。

2、充分认识到监理服务的重要性,摆正了监理位置,想建设单位所想,始终把维护建设项目利益作为我们监理工作的宗旨。为工程提出多项合理化建议,均被采纳,并且在工程监理中处理好与施工单位的关系,确立了“严格监理、监帮结合、平等相待、以理服人”的工作方法,赢得了建设单位和参建各方的信任和肯定,为监理公司赢得了社会信誉,巩固了我们的监理市场。

3、工程监理中严格按照建设工程监理规范进行监理操作,以标准化、科学化、规范化的管理方式进行监理工作,按照GB/T19001-2000 质

道桥工程监理个人工作总结(

监理个人工作计划(精选多篇) 第一篇:监理个人工作计划 工作计划 互通立交工程监理处进场监理,本人参与了监理处的驻地建设,施工前的准备工作及施工期的监理工作。由于各种原因,目前工期已滞后,工期紧张,工作量大。为做好本工程的收尾监理工作,现根据监理处的计划及细则结合本合同段施工计划,特制定道桥工程师工作计划。 一、工作思路 (一)、工作范围 道桥工程师监理工程范围主要为第一合同段主线工程:包括路基工程、路面工程、桥梁及涵洞工程、安全设施及预埋管线工程、绿化及环境保护工程。作为道桥工程(来源)师职责主要有: 1、对驻地工程师负责,在驻地工程师的领导下,负责本合同段道路方面的监理工作。 2、熟悉合同文件、技术规范和设计图纸,在施工过程中对道路工程的进度、质量进行全面控制,对施工中出现的问题,按技术规范要求,及时提出处理意见。

3、审查施工单位道路工程总体施工计划,总体施工方案及分项工程施工方案,将审查意见报驻地工程师。计划或方案获批准后,负责监督和检查其执行。 4、负责根据技术规范与合同文件制定道路工程监理细则。 5、检查施工单位的质量自检体系及其运转情况,审查施工单位自检人员的资格和业务熟练情况,对现场监理的工作进行监督和检查,对不称职的现场监理或自检人员提出建议报驻地工程师处理。 6、会同合同、试验审核计量中的道路、结构部分工程量。 7、协助驻地工程师处理工程变更,质量事故,及索赔、延期等工作。 8、监督现场监理做好关键工序和隐蔽工程的旁站工作。检查每道工序的施工质量,特别是隐蔽工程和关键部位的施工质量, 9、办理驻地工程师交办的其他工作。 (二)、指导思想 作为道桥工程师监理工作的指导思想是以确保工程项目保质、保期完成为目标,通过已健全的驻地组织管理机构、完善的管理制度和规范的监理工作程序,按照合同文件,从组织与管理的角度,采取合同措施、技术措施、组织措施和经济措施,对工程项目进行全面的监督和管理。依据合同文件及规范、图纸,对工程项目进行工程质量、工程进度、费用、合同、安全、环保和合同管理。作为道桥工程师将

新市政工程监理工作总结.doc

重庆金隅大成黄桷垭项目市政道路及综合管网一期工程 监 理 总 结 四川省宏基工程项目管理有限公司 2014年9月

监理工作总结 一、工程概况 (一)工程名称:重庆金隅大成黄桷垭项目市政道路及综合管网一期 工程 (二)建设单位:金隅大成房地产开发有限公司 (三)设计单位:中煤科工集团重庆设计研究院 (四)勘察单位:中兵勘察设计研究院 (五)监理单位:四川省宏基工程项目管理有限公司 (六)施工单位:重庆第六建设有限责任公司 重庆市泰诚建设工程有限公司 重庆建工第七建筑有限责任公司 重庆迎龙建筑有限责任公司 (七)道路工程内容、计划工期及施工单位: 本工程道路部分由大成路、大成一路、大成一支路、大成二路单项工程组成,道路部分总长度2287.07米。其中,大成路道路等级为I 级城市次干路,设计车速为:30km/h;其余道路等级为城市支路,设计车速为20km/h。设计年限为10A。 大成路、大成一路、大成二路、大成一支路选用材料: 上面层:AC-13C改性沥青混凝土厚5cm 下面层:AC-20C沥青混凝土厚7cm 稀浆封层:ES-2改性乳化沥青厚0.6cm 基层:5%水泥稳定级配碎石厚20cm

底基层:4%水泥稳定级配碎石厚25cm 1、大成路:K0+235.915~K0+338.036,长度1569.563M、宽26米。 合同工期: 施工单位:施工单位为重庆第六建设有限责任公司 2、大成一路由两段组成: ⑴K0+000.00~K0+057.60,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 ⑵K0+162.40~K0+659.90,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆第六建设有限责任公司 3、大成二路:K0+000.00~K0+281.192,长度281.192米、宽16米;施工单位为重庆建工第七建筑有限责任公司 4、大成一支路:K0+000.00~K0+243.857,243.857米、宽12米。 合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 (八)桥梁工程内容、工期及施工单位: 本桥位于重庆金隅大成黄桷垭项目大成一路,是黄桷垭项目的重要通道,已是本项目重点打造的标志性建筑。该桥起讫桩号为KO+57.600~KO+162.400,桥梁全长为104.8m。单幅桥结构,桥梁单幅横断面:4m(人行道)+8m(行车道)+4m(人行道)=16m。桥梁

驻村工作队半年工作总结2020.docx

一、村情简况 XX村地处太湖县花亭湖南侧,三面环山、一面临水,距离县城20公里,现有19个村民组,共786户、2518人,无村集体经济,是集山、库区为一体的贫困村。全村总面积13.36平方公里,耕地1437亩,山场面积14216亩。 2020年5月开始,展开贫困户摸排、审查、个人申请和公示确认等工作,共建档立卡贫困户259户742人,已脱贫96户409人,经2020年、2020年精准识别“回头看”和精准核查,先后有50户、79人剔除,尚有113户254人未脱贫。2020年计划脱贫108户245人。 村党总支下设两个支部、五个党小组,现有党员100名;现任村“两委”班子5人、聘用扶贫专干1人。 二、驻村后工作开展情况 根据市委的统一部署,作为市交通局选派到村的第一书记兼扶贫队长,按要求从5月1日驻村后,紧扣“四项”职责任务,建立和完善村扶贫工作组织机构,熟悉和了解村情及贫困户状况,落实驻村扶贫帮扶责任,围绕今年确定的“村出列、户脱贫”目标任务,按照“重精准、补短板、促攻坚”的要求,压茬推进脱贫攻坚工作。并在抓基层党组织标准化、综治维稳、防汛、森林防火、环境治理、乡风文明等建设方面,提供有力的智力支持。 (一)抓好政策宣讲、宣传全覆盖,提高扶贫政策知晓率。5至6月份,按照“扶贫政策宣传月”和“质量再提升”活动要求,将“十大扶贫工程”政策重点熟知的内容,整理汇编,编印宣传手册160余册,分发到贫困户家庭。组织已脱贫和未脱贫贫困户进行了三场集中培训,覆盖120余户,培训会上,突出健康扶贫“351、180”、金融小额信贷、教育扶贫和雨露计划等政策重点,扶贫工作队全员上阵,进行宣讲和宣传,释疑答惑;对年龄偏大的五保户、残疾人及外出务工的贫困户,均以电话或微信形式告知有关政策,做到全覆盖,提高扶贫政策知晓度。 (二)强化统筹兼顾,因户施策,提高帮扶措施精准性。驻村扶贫队会同村“两委”,借势发力,对今年拟脱贫的113户贫困户逐户核实家庭情况,调整和落实好每一户帮扶责任人。在补充完善扶贫手册、帮扶手册等内业资料过程中,对接和联动结对帮扶干部入户走访,详细了解享受政策的落实情况,根据贫困户家庭致贫原因,有针对性地落实帮扶措施,真正做到精准帮扶。积极协调,努力争取,解决疑难问题和矛盾,跨村的3户14人享受易地搬迁得到妥善安置;动员基本生活得不到完全保障的五保户共4户5人入住镇敬老院;其他贫困户家庭均落实2项以上帮扶措施,做到该享应享的政策和措施全部进家入户。 (三)加强住房安全督查,紧抓工程进度和质量。尚未脱贫的113户中,今年涉及危房改造重建的19户、修缮加固的17户、易地搬迁分散安置7户,共计43户,占拟脱贫贫困户数的38%,面临的任务非常繁重。为此,从5月以来,有计划地深入村民组,逐户落实开工日期和督查施工进度,按照9月份入住的时间节点,倒排和紧逼工期,每半个月进行一次现场督促,发现矛盾和问题及时分析研究对策,不拖延、不推诿。针对无劳力、有智障残疾的3户特殊情况贫困户,由村“两委”协调,安排党员村组长承建改造任务,充分发挥党员先锋模范作用。截止8月中旬,所涉及的住房安全改造施工有序展开和推进,进展顺利,确保9月底前全部入住。 (四)积极探索和推进村集体经济建设和发展。充分调研,反复论证,因地制宜,探索适合发展的养殖产业,通过“龙头企业+合作社+贫困户”的形式,建立了村集体、村干、能人、贫困户入股的合作经营模式。 1、建立村集体光伏发电站。2020年11月,村委会以承租30年、一次性支付全部租金的方式,租赁2亩荒山,建成村级60KW光伏发电站1座,2020年1月并网发电;同时安排吸纳29户贫困户建成个人户用3KW光伏电站。可实现村集体、个人用户电站年均净收益分别达5.5万元和3000元以上,在光伏发电站25年寿命期内,实现持续增收。

监理工作总结

监理工作总结 工程名称:金堂县韩滩大桥新建工程 监理单位:成都安彼隆建设监理有限公司建设单位:金堂县建设局 年月日

一、监理概况 1、监理单位:成都安彼隆建设监理有限公司 2、监理进出场时间:2008年3月18日至2009年5月28日 3、监理进场人员及分工 4、监理公司投入设备情况 二、监理对工程管理情况概述 成都安彼隆建设监理有限公司对金堂韩滩新建大桥工程进行了监理投标,中标后签完了监理合同并在工程所在地进行了报建和押证,监理公司对大桥工程投入了相应的监理人员和监理设备。 监理参与了大桥工程施工的全过程。 监理编制了监理规划,监理实施规则,做好了监理日志及监理旁

站记录,并主持了日常工地例会,按期完成了监理月报,对工程质量情况、安全情况及时发出了监理通知,促进了施工方对工程存在问题进行整改并对其整改结果进行了检查。 监理对施工方报来的质量文件,计量文件,变更文件及时进行了审查和签认。 三、监理对工程质量管理情况 监理严格按设计图纸,检验及验收标准,规范对工程质量进行了检查、签认、验收。 监理对进场原材料进行了严格把关,考查了商品砼厂家及检测单位的营业执照,资质等级证书并对到场原村进行了取样送检送检,符合要求后,才能用于工程。监理对钢筋按批、按规格、等级取样送检,对到场商品砼按工程量,按每个墩台,进行取样送检,并随机取样测试落度,从而保障用于大桥工程原材料的质量。 在施工过程中监理采用巡视、旁站、监理通知、工地例会、抽查、检验等方法对施工过程中进行质量控制把关。 监理在施工过程中,对混泥土浇灌,予应力钢铁线张拉实行了旁站,并做好了旁站记录。 监理在大桥工程施工过程中按工序进行质量控制,即每道工序必须施工自检合格,监理再检查合格后才能进入下道工序施工。 监理对工程中出现的问题即时发出口头通知、书面通知,要求施工方即时进行整改,整改后监理进行了复查。

监理工作总结

邕江综合整治和开发利用工程(南岸:清川大桥-五象大桥)景观工程(桃源大桥-滨江丽景花园)标段监理总结 一、项目概况 邕江综合整治和开发利用工程(南岸:清川大桥-五象大桥)景观工程(桃源大桥-滨江丽景花园)标段项目全长8.3千米,划分三区段(桃源大桥-凌铁大桥、凌铁大桥-白沙大桥、白沙大桥-滨江丽景花园),共占地面积约64.63万㎡。 本工程工程主要分为绿化工程、土建铺装工程、水电工程、道路工程、桥梁工程等,本次验收为竣工验收。 二、监理组织及监理的依据 1.《建设工程监理规范》GB/T50319—2013 2.《园林绿化工程施工验收规范》CJJ 82—2012 3.《市政工程质量等级评定规定》(建设部建城〔1992〕68号) 4.《市政工程质量等级评定补充规定》(建设部(95)建城市字第1号) 5.《城镇道路工程施工及验收规范》(CJJ1-2008) 6.《给水排水管道工程施工及验收规范》(GB50268-2008) 7.《城市桥梁工程施工与质量验收规范》(CJJ2-2008) 8. 监理委托合同、施工承包合同及附件 9. 工程招标文件、合同工程清单及说明 10.经过批准的设计文件、图纸及其相关的规范、标准 11.本工程执行的施工技术规范和验收标准 12.以及国家颁布的有关强制性标准 13.已批准的监理规划及施工组织设计 三、监理工作情况 1、我公司于2017年7月8日接到建设单位的监理委托任务后,立即建立现场监理机构,设总监理工程师1人,土建专业监理工程师1名,绿化专业监理工程师1名,监理员3名。 2、监理部成立后,按施工承包合同、施工设计图纸及相关规范和标准的要求,对施工单位编制的施工组织设计、绿化专项施工方案

公路工程监理工作总结

公路工程监理工作总结 公路工程监理工作的主要内容就是“三控制、两管理、一协调”,即:质量控制、进度控制、费用控制、合同管理、信息管理、组织协调。对于工程监理的三要素(即三控制),从辨证的角度讲是相互对立,而又相互统一的整体,是环环相扣的。没有质量的进度是“豆腐渣”工程,没有进度的质量是“亏本”工程,没有合理费用的支持更是不可想象的。因此,任何一个环节出现问题,都会给工程带来不良后果,直接影响到公路工程的正常进行。三者之间质量是核心,进度要在质量保证的前提下才能进行,而费用又为质量和进度提供有力的经济保障。合同管理、信息管理贯穿于整个工程之中,是公路工程建设的基础。组织协调则是三控制、两管理得以顺利实施的手段和措施。公路工程建设的基本特点是战线长、工作面广,尤其是高等级公路工程量大、投资高,因而对其影响因素很多,管理起来也比较难。这就要求我们监理人员在实际的工作中要抓住工作重点,主次分明。在工期紧、任务重的情况下,工程质量能达到比较高的水平,关键在于监理工作中采取一系列行之有效的措施与办法。 1、建立健全监理组织机构。 明确岗位职责,责任到人。根据工程项目进行明确分工,特别是路基土石方、桥涵构造物、路面各结构层等关键

要害部位。做到分工明确、各负其责,以便对每道工序进行全方位、全过程的控制和管理。这样就避免因出现工作混乱,职责不清而影响工作效率。从而在组织上保证监理工作到位。 2、制定切实可行的质量管理制度,并狠抓落实。 监理应在工程开工之前,编写下发工程监理实施细则,对有关监理组织的权限、职责及监理程序、质检要求及标准等方面做出具体的规定,同时随着工程进展,及时下发有关施工要求、施工须知、监理通知等一系列技术文件,使施工单位有章可循,有据可依。制定各项制度的同时,还要狠抓制度的落实工作。经常性地组织定期或不定期的工地检查,检查各施工单位落实各项制度的情况,及时发现问题,分析原因,采取措施。现场监理组在监理过程中,认真贯彻执行有关制度,严格按照监理程序,对开工审查、原材料检查、工序检查、验收检查、试验和测量检查等实施全面监控。在制度的落实上,还采取一些原则性规定,如监理重要工序全过程跟班旁站,工程验收全天候进行,既保证工程质量,又为施工单位节约了施工周期,有效地加快工程进度。基本上做到哪里有施工,哪里就有监理,碰上时间紧,监理人员可短期吃住在施工单位,以“严格监理,热情服务,秉公办事,一丝不苟”的指导思想,提供24小时全方位服务。 3、监理单位应加大试验仪器设备的投入,依靠科学的检测 - 1 -

新市政工程监理工作总结

重庆金隅大成黄桷垭项目 市政道路及综合管网一期工程 监 理 总 结 四川省宏基工程项目管理有限公司月9年2014

监理工作总结 一、工程概况 (一)工程名称:重庆金隅大成黄桷垭项目市政道路及综合管网一期工程 (二)建设单位:金隅大成房地产开发有限公司 (三)设计单位:中煤科工集团重庆设计研究院 (四)勘察单位:中兵勘察设计研究院 (五)监理单位:四川省宏基工程项目管理有限公司 (六)施工单位:重庆第六建设有限责任公司 重庆市泰诚建设工程有限公司 重庆建工第七建筑有限责任公司 重庆迎龙建筑有限责任公司 (七)道路工程内容、计划工期及施工单位: 本工程道路部分由大成路、大成一路、大成一支路、大成二路单项工程组成,道路部分总长度2287.07米。其中,大成路道路等级为I级城市次干路,设计车速为:30km/h;其余道路等级为城市支路,设计车速为20km/h。设计年限为10A。 大成路、大成一路、大成二路、大成一支路选用材料: 上面层:AC-13C改性沥青混凝土厚5cm 下面层:AC-20C沥青混凝土厚7cm 稀浆封层:ES-2改性乳化沥青厚0.6cm

基层:5%水泥稳定级配碎石厚20cm 2. 底基层:4%水泥稳定级配碎石厚25cm 1、大成路:K0+235.915~K0+338.036,长度1569.563M、宽26米。合同工期: 施工单位:施工单位为重庆第六建设有限责任公司 2、大成一路由两段组成: ⑴K0+000.00~K0+057.60,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 ⑵K0+162.40~K0+659.90,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆第六建设有限责任公司 3、大成二路:K0+000.00~K0+281.192,长度281.192米、宽16米;施工单位为重庆建工第七建筑有限责任公司 4、大成一支路:K0+000.00~K0+243.857,243.857米、宽12米。合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 (八)桥梁工程内容、工期及施工单位: 本桥位于重庆金隅大成黄桷垭项目大成一路,是黄桷垭项目的重要通道,已是本项目重点打造的标志性建筑。该桥起讫桩号为 KO+57.600~KO+162.400,桥梁全长为104.8m。单幅桥结构,桥梁单幅横断面:4m(人行道)+8m(行车道)+4m(人行道)=16m。

某大道桥梁工程监理工作总结

xx 大道桥梁工程 监理工作总结 自2010年11月10 日我公司与xx 市市政工程管理局签订建设工程委托监理合同至2011年5 月25 日工程完工,由我公司负责新余市天工大道冶金中桥工程的桥梁、路面等的监理工作,期间得到业主和施工单位的大力支持和配合,监理工作开展的较为顺利,现就本工程实施期间的监理工作情况作如下总结:精品文档收集整理汇总一、人员设臵 本工程由xx (监理工程师)担任总监理工程师,负责本工程监理工作的全面策划与管理,由xxx 担任现场监理员,负责施工现场监理工作的全面安排及相关资料的审签以及本工程现场工序检查及旁站。精品文档收集整理汇总二、监理实施情况 (一)、质量监理 1、督促、检查承包商的质量保证体系。 2、严格审查、审批开工报告。特别是各分项工程开工前,严格 审查设计图纸及承包人的施工组织设计、施工工艺方案,基本要求是否满足,生产要素是否配套,督查技术交底及劳动技能情况,并清查现场,进行符合性审查。精品文档收集整理汇总 3、加强试验抽检力度,严把原材料、成品、半成品质量关。首 先要求承包商完善自检工作,并及时提供有关的质保单、检验单及数量批次,某些特殊材料须及时做好委外试验工作,试验监理接到报验单,及时按规定的频率对所进原材料进行独立抽检,如有不合

格材料,坚决予以清场处理,从而有效地控制源头。精品文档收集整理汇总 4、坚持预防为主,事前监理原则,抓好首件工程及试验段的工作。每个分项工程开工前,由现场监理人员审查准备各项工作,提出重点、要点及施工注意事项,把好工序交验关,最大限度地避免因失误导致质量问题或质量事故,防患于未然。精品文档收集整理汇总 5、加强过程监督,加大旁站、检测、巡视的频率与力度。各监理人员明确职责,分工不分家,对须重点监管的项目做到了如指掌,现场监理旁站到位,于施工一线了解、掌握施工全过程,督促承包商规范施工,发现问题,及时处理,及时汇报,同时利用测量、试验检测等手段进一步检验成品或半成品质量,不符合要求的坚决返工处理,特别是隐蔽工程、重要结构物(如桥台基础、梁板)。精品文档收集整理汇总 6、及时验收、评定各分项工程,把好交验关与交工检测关。每个分项工程的好坏,直接影响到单位工程,对已完工的分项工程,要及时督促承包商完善自检、自评工作,在此基础上,驻地办及时组织对该分项工程的实体质量进行检验、评定,办理合格签认手续,完善质保资料,及时归档,同时配合质量检测单位做好中间交工检测工作。精品文档收集整理汇总 7、定期、不定期召开各类工地例会、质量现场会、质量分析会等。因施工水平、管理水平等各方面的原因,必然会导致承包商的施工质量存在纰漏,监理人员经常性地进行质量检查,收集材料、归纳总结,通过现场会的形式及时向承包商提出,并形成书面意见,以利

最新2018农调队上半年工作总结大全

2018农调队上半年工作总结大全 今年上半年,县农调队按照国家、省、州上级业务部门下发各类报表制度要求,认真细致地完成了各项年报和定期报表任务。 开展了统计基础工作自查工作,加强了数据评估,确保数据质量 顺利完成了新老样本调查点轮换后的衔接工作。自去年**月份以来,新的样本调查点正式启动运行。在运行的初期阶段,全县调查点发展极不平衡,记账质量一时难以达到规定要求。从源头上抓好数据质量,关键是农户能够记好账、记准账、记实账。为夯实调查基础,我队除搞好分点业务培训外,并多次深入调查点检查指导农户记账,加深感情交流,解决记账过程中存在的各种问题,有力地推动了记账工作。从目前情况看,两套网点运行情况良好。为迎接国家农调基础工作检查,全体农调队人员在对****年元月以来的基础工作进行重新整理的同时,对今年的各项工作严格按照省调查总队和州队基础工作规范化的要求进行规范运作。同时根据鄂调字**号《湖北省统计局湖北调查总队关于开展农村抽样调查数据质量检查工作的通知》的要求,*月下旬我们组织全体队员,按照文件精神和基础工作规范化的要求,对****年以来的基础工作进行了认真的自查和整改,并专门下发了《关于认真做好农村统计基础工作数据质量检查的通知》。就怎样搞好整改工作,各乡镇针对存在的问题都进行了认真的整改。目前,农村统计报表已实行计算机处理和网络传输,部分乡镇已成功实现五级联网。通过这次基础工作检查,不仅规范了统计基础工作,而且提高了基层统计人员和分管领导依法

统计的法律意识,对提高统计数据质量起到了较好地促进作用,从而保证了统计数据的源头质量。 为确保农村统计数据符合实际情况,我们在加强基础工作的同时,还加大了数据质量评估力度,实施了重要指标数据把关制,重大数据变化报告制,基层报表收审登记制,使农调队提供的各项主要数据,都准确可信,客观地反映**农村经济运行的实际。在提高调查数据质量方面,一是坚持实事求是原则,调查汇总结果既不进行人为调整,又要对一些不可比因素据实扣除。二是坚持直接调查、直接上报,减少中间环节,减少因素影响。三是深入基层,及时掌握、了解农业生产情况和农村经济运行及农民收入状况,做到心中有数,分析有据。四是建立健全主要调查数据质量评估制度,多方面、多角度进行评估,发现问题及时更正。 圆满完成了各项专题调查任务 根据国家、省调查总队要求及县委、县政府领导的需要,大力开展快速应急调查,努力提高农调系统快速反应能力。今年上半年,全体农调队员加班加点,牺牲休息日,较好地完成了省、州农调队和县领导、局领导布置的各项调查任务,如**县社会主义新农村建设的现状、问题与对策情况调查、**县上半年农村经济情况调查、自然村基本情况调查、农村旱情调查等群众关心的热点问题调查及夏粮夏油产量调查、农民收入情况调查等,较为客观地反映了全县农业生产的现状和问题,为领导宏观决策提供了参考依据。

公路工程交工验收监理工作总结报告.doc

*****高架快速路网工程***标工程项目监理工作总结 *****项目管理有限公司 二0 一六年十二月

目录 一、项目概况 (3) (一)工程概述 (3) (二)主要技术标准 (3) (三)参建单位 (4) (四)合同段监理组织形式、管理结构、人员投入情况 (4) 二、工程质量管理 (5) (一)质量管理措施 (5) (二)施工过程中质量检查情况汇总 (9) (三)工程质量评定情况 (11) 三、计量支付、工程进度和合同管理情况 (11) (一)计量支付情况 (11) (二)工程进度情况 (12) (三)合同管理情况 (12) 四、设计变更情况 (13) 五、交工验收中存在问题及处理情况 (13) 六、监理工作体会 (13)

******高架快速路网工程 ***标工程项目监理工作总结 一、项目概况 (一)工程概述 本标段为盐城快速路网 *** 标,位于盐城市西部。包括西环路主线 1 个段落、 青年路西延段(西环路以西至 G204接盐靖高速盐城西出口路段)和 4 对上下匝 道,主线按照城市快速路设计,辅道按照城市主干路设计。高架桥与辅道共线。 ***标西环路分别与东进路、鹿鸣路、世纪大道、开元路等 4 条城市干线、次干 线交叉。青年路西延与奋进路、腾飞路等现状或规划中的9 条道路交叉。共设 置平曲线 6 处。 西环路(青年路至新都路段),桩号为 XK4+280~ XK6+681.6,长度 2.416km。 青年路西延YWK0+455.620~YWK2+847.16,长度2.392km。方案变更新增顺接 G204段,YWK2+847.16~ YWK3+430.960,长度 0.5838km。标段包含潘黄枢纽C、D、H、G匝道的部分段落。 本标段路线总长度 5.392km。 本标段内包含桥梁 8419.6m/14 座,其中西环路主线桥 2401.6m/1 座,青年路主 线桥 2391.54m/1 座;上下匝道桥 1341m/8 座;互通枢纽匝道桥 675m/4 座; 其中桩基 1827 根,承台 314 个,墩台 314 个,盖梁 106 个,预制箱梁 697 片,现 浇箱梁 49 联。 本合同段于 2015 年 5 月 1 日开工, 2016 年 12 月 15 日完工。历时 19.5 个 月, 595 个日历天。累计完成工程量 6.4 亿元,占合同价 100%。 (二)主要技术标准 1、西环路高架主要采用现浇梁结构,设 2 对上下匝道,地面道路采用双向 六车道标准建设;青年路西延段(西环路以西至盐城西出口),高架采用预制箱 梁结构(跨路口现浇),设 2 对上下匝道,地面道路采用双向六车道标准建设。 2、设计速度快速系统80km/h,地面辅道50km/h,上下匝道40km/h,互通

桥梁工程建设监理工作总结

监理工作总结 #11111111#年六月十日 工程监理总结报告 一、工程概况: 纬四路2#桥位于纬四路K7+021.5处,桥梁顺路线方向与河道 成正角,桥梁结构设计为单跨13米简支梁结构,桥面宽60米,全桥总长13.352米。桥梁基础采用钻孔灌注桩,桥台采用桩接盖梁式, 桥梁板设计采用后张法预应力砼板梁,桥墩处采用规格( 100mm X 200mm X 28mm)普通橡胶支座,桥台处采用规格(100mm X 200mm X 30mm) 四氟板橡胶支座,桥面采用钢筋网砼铺装,伸缩缝采用型钢伸缩缝,人行道采用现浇砼板铺面,栏杆采用花岗岩栏杆。版权文档,请勿用做商业用途二、监理依据: 本工程依据国家的政策、法规、法律,依据部颁发的技术规范和 评定标准,依据监理合同、施工承包合同,主要如下:版权文档,请勿用做商业用

1、《城市道路与桥梁施工验收规范》; 2、《市政桥梁工程质量检验评定标准》 (CJJ2—90); 3、《公路桥涵施工技术规范》 (JTJ041—2000); 4、《建设工程监理规范》 5、本工程设计图纸 6、《监理规划》《监理实施细则》 三、监理工作情况: 项目监理组按照公司的质量方针和目标,根据与建设方的约定,依据设计文件和有关标准、规范开展工作。为保证工程质量,首先要提高监理人员的专业水平和应知应会能力,充分利用时间熟悉本桥工程图纸和有关文件。全组人员密切合作,坚持以巡视、跟踪、旁站、复测、抽检等方式全方位、全过程控制施工质量,按标准办事,凭数据说话,努力做好“三控制、两管理、一协调”,保证了工程质量。版权文档,请勿用做商业用途 1、严把原材料和设备关:各种原材料必须经质检员自检合格,监理认可后方可进场使用。钢筋、水泥、支座、粗细骨料以及砼外加剂等,除要求施工单位提供出厂质量证明文件外,还按规范规定进行抽检试验。要求各种原材料的品种、规格、标准符合工程要求。在下部工程钻孔灌注桩施工期间,监理人员发现部分黄砂中含有人工砂,立即制止,并要求清除出场。版权文档,请勿用做商业用途 2、分项工程检验制度:每个分项工程开工前,都认真检验是否具备开工条件,否则不予以开工。各分项工程完成后必须经自检合格,并报 监理验收合格后再进行下一道工序施工。 版权文档,请勿用做商业用途 3、着重落实监理旁站制:在该工程的隐蔽工程及关键部位的施工中

专业监理工作总结

专业监理工作总结 在工程建设中,监理工作越来越重要,怎样做好监理工作,已经引起建设管理部门及监理单位的重视。下面是小编为大家收集整理的专业监理工作总结范文,欢迎阅读。 专业监理工作总结范文一今年是本合同段全面开工建设的第一年,为做好本工程的各项监理工作,在各级领导的关心、支持下,在项目部的积极配合下,我驻地办坚持“严格监理,优质服务,科学公正,廉洁自律”的监理工作方针,基本实现了安全生产、文明施工、质量合格、工期合理、廉洁高效的既定目标。 现将我驻地办20xx年工作总结如下: 一、工程概述一工程简介 唐津高速公路北段扩建工程第一合同段,工程范围为河北丰南界~塘承高速段:K1002+489K1019+,路线全长;其中涉及沿线桥涵改建及维修共21座(其中:大桥4座、中桥4座、小桥8座、箱型通道5座),共有板梁桥、箱梁桥、箱型通道3种结构型式(其中:板梁桥13座、箱梁桥1座、板箱结构桥2座、箱型通道5座)。 二主要技术指标 2.稳定监理队伍,提高监理素质监理项目部工作总结为了稳定监理人员,保证工作的连续、顺利进行,在20xx年度我采取了如下措施:

一是为监理人员提供良好的办公、生活条件,我驻地办在汉沽区易居庭院租赁了一套住房作为驻地,并 配置了较齐全的生活、办公设施,为全体监理人员提供了一个好的生活、办公环境。 二是改善监理人员的生活驻地办生活费由专人管理,做到专款专用,每月共同结算并公布生活帐款,对生活费的余款根据大家的意愿网购物品分发或直接发放现金,改善了监理的生活,就能使监理人员更好地投入工作。 三是给监理人员更多的关心和支持监理人员常年在外,工作的压力、生活的枯燥考验着每一个监理人员的心理素质,为了使监理人员有一个健康、愉快的心情投入工作,我们的做法是:多找监理人员谈心,了解他们工作、生活上的问题和困难,并尽力地劝解、帮助;每周至少一次组织全体监理人员会餐,让大家在宽松的环境下更好地放松、交流,以促使驻地办形成一个团结、协作的团队,更好地促进了工作。 3.严格现场监管,确保工程质量 由于本合同段施工单位为天津市本地企业,在现有建设环境下,不可否认地增加了监理工作的难度,但本着为项目负责、为业主负责、为公司负责的目标,驻地办多途径、多方法解决施工中存在的问题: 一是现场能解决的问题,现场监督解决。 二是现场不能解决的问题,立即下发监理工程师通知,

2020年上半年队伍考核工作总结

2020年上半年队伍考核工作总结 转眼半年过去了,根据大队工作部署,进行上半年外派大队的工作检查,检查各驻勤点的工作情况,并检查大队在4月20日对驻勤点队长进行为期一周《准军事化管理》的落实情况,这次工作组一行由大队教导员李廷富带队,公司安排人事部陶主任检查并考核外派大队部分分队长的工作情况,组员韩强宁,驾驶员潘宏权。此次工作组检查共18个驻勤点,省内17个驻勤点,省外山东海阳核电厂1个驻勤点。 这次下去检查,各驻勤点队长能把4月份的学习“精神”认真贯彻下去,坚决服从大队的管理目标,并落实到实际工作岗位中,始终把维护公司利益放在第一位,坚持“预防为主、防治结合、防消结合”的治安、消防工作方针,加强对各自工作岗点的治安巡逻,加强队员的消防知识培训,使每一名队员都能熟悉掌握治安、消防《应急预案》,以及消防设备的操作方法,确保现场治安、消防安全,并制定和完善各驻勤点的各项规章制度、管理规定,要求在日常工作中具体实施运作。 当检查组到达太阳宫驻勤点时,让人眼前一亮,队长许云敢按照大队培训要求进行管理,准军事化的管理方针,内务按照部队的管理模式,整洁、卫生、无异味,在制度管理上,自己以身作则,带头遵守公司、大队的规章制度,保持严谨自律的工作、生活作风,给队员树立良好的榜样,引导队员良性发展,营造健

康的工作气氛,逐步培养和队员的工作感情,鼓舞队员的工作热情,并赢得队员的信任。 在此次检查考核中,各驻勤点队长在军事、理论培训中通过讲解、点评、交流使队员在思想认识和日常工作中皆有不同程度的提高,并时刻教育队员要有紧迫感和责任心,使队员们明白保安工作不是什么高科技,没有深奥的学问,要想成为一名合格的保安员,关键在于自己的主观能动性和责任心,并勉励、激励队员积极进取,在工作中体现自身的价值,感受人生的乐趣。在今后的工作中,大家都会全心全意为地保安公司服务,努力做好本职工作,为“淮安保安”的发展贡献自己的力量。 2020年上半年度残疾人工作总结 2020年上半年度,我社区残疾人工作以邓小平理论和“三个代表”重要思想为指导,深入贯彻落实科学发展观,用党的十七大精神武装头脑、指导实践、推动工作。认真履行“代表、服务、管理”的职能,恪守“人道、廉洁、服务、奉献”的职业道德。在市委、市政府、市残联和街道民政部门的领导下,在社会各界的关心和支持下,积极地开展工作,尽力为残疾兄弟、姐妹办好事、做实事,推进残疾人事业的全面发展。 以下是2020年上半年度我社区残协所做的几项具体工作。 (1)定期对社区残疾人进行了走访服务,共计走访服务95人次,电话问询服务54人次。

市政道路工程监理工作总结

市政道路工程监理 工作总结

X X新建道路工程 监理工作总结 编制:________________审核:________________审批:_______________ 河南xx工程管理有限公司 12月

目录 一、工程概况·································································错误!未定义书签。 二、监理组织机构和设施投入······································错误!未定义书签。 三、合同和信息管理 ·····················································错误!未定义书签。 四、施工概况及对承包商的评价意见··························错误!未定义书签。 五、工程质量控制及评价意见······································错误!未定义书签。 (一)施工准备阶段的质量控制 ···························错误!未定义书签。 (二)施工阶段质量控制·······································错误!未定义书签。 (三)资金投资控制···············································错误!未定义书签。 (四)竣工验收阶段质量控制 ·······························错误!未定义书签。 六、施工阶段的工程进度控制······································错误!未定义书签。 七、施工阶段工程投资控制 ·········································错误!未定义书签。 八、安全、文明施工控制 ·············································错误!未定义书签。 九、体会、经验、建议 ·················································错误!未定义书签。

市政工程监理工作总结(道路桥梁)

目录 一﹑工程概况 二﹑监理范围及监理工作目标 三﹑监理组织及岗位职责 四﹑工程质量评估依据 五﹑施工现场质量管理体系运行的监理 1﹑施工现场质量管理体系 2﹑施工现场质量管理检查情况 3﹑监理发现的主要问题及整改情况 六﹑工程实体质量的监理 1﹑监理规划﹑监理细则有关质量控制措施落实情况 2﹑监理发现的主要问题及整改处理情况 七﹑单位工程的质量分析﹑评估及预验收结论 八﹑投资控制、进度控制、安全生产、合同管理等方面情况 九、附件

春晓东八路东延、洋沙山东八路道路桥梁工程 质量评估报告 一﹑工程概况 1、工程名称:春晓东八路东延、洋沙山东八路道路桥梁工程。 2、工程地点:春晓 3、建设单位:宁波滨海新城建设投资有限公司 4、设计单位:宁波市城建设计研究院有限公司 5、承包人:宁波市市政设施建设开发有限公司 6、工程规模:①洋沙山东八路工程南起春晓东八路,经春晓 东一路北至沿海中线,道路宽36M,全线横跨一条河新建一座桥全 线长1064.78M。②春晓东八路东延西起明月直河,东至洋沙山东 八路,道路宽36M,横跨笠帽礁河,新建一座桥,全长1149.02M。 7、工程投资约4332.4471元。 8、合同工期:2009年7月1日~2010年9月30日 9、质量控制目标:一次性验收合格。 二﹑监理范围及监理工作目标 本工程的监理范围为施工全过程的监理(含保修阶段),包括对施工阶段质量、进度、投资控制,合同管理和组织协调,安全、文明施工监控。 本工程的监理目标为: 1﹑质量控制目标:工程施工质量要求达到现行国家验收标准的合格等级,一次性验收合格。 2﹑造价控制目标:严格工程计量,完善工程变更审批,尽量降低工程造价。 3﹑进度控制目标:确保工程在合同工期内完成,在2010年9月30日前具备通车条件。 三﹑监理组织机构及人员岗位职责 本工程采用直线制监理组织机构,其人员组成情况及结构框图如下: 1﹑项目监理部人员情况一览表

公路监理工作总结

**公路工程 监理工作总结报告 湖南**公路工程监理咨询有限公司**公路工程监理处 二0一*年*月

**公路 监理工作总结报告 湖南**公路工程监理咨询有限公司于2008年08月投中**公路施工监理标,与2008年08月成立监理处;总结本工程监理处工作如下:一、工程概括 省道**公路位于湖南省南部,为省道**的一段,起点位于**与省道**平交处,终点位于新田关口,顺接在建的**公路,是**的重要经济干线,同时也是**的连接线,是**省跨境公路之一。该项目的建设,有效地优化区域内公路网结构和布局,提升省道**的服务水平和服务等级,对改善**落后的交通面貌,开发区域内旅游资源,促进地区经济的发展具有极为重要的意义。路线里程桩号为K0+000~K18+689.73,路线全长18.69m。 省道**公路全线共划分为两个施工合同段和一个交通安全设施合同段,即**公路A1、A2及B1合同段。 **公路A1合同段起讫桩号:K00+000~K10+100,全长10.1Km。起点位于省道**K71+000处,接**互通匝道出口,终点位于**K10+100处。 **公路A2合同段起讫桩号:K10+100~K18+689.73,全长8.58973Km。起点位于省道**K71公里处,接**出口,经**,顺接**公路。 **公路B1合同段交通安全设施工程起讫桩号:K00+100~K18+689.73,全长18.68973Km。 二、工程监理机构设置 1、根据监理服务合同,监理人员于**年**月**日进场; 2、监理组织机构及人员配备如下:

3、监理处下设试验室,设试验室主任一名,对全线试验工作进行监督、管理,以及保证独立平行试验频率不小于15%;试验室按监理合同要求配备了试验设备,并健全了相关管理制度。 4、车辆、通讯、住宿等设施均满足工程需要。 三、监理内部管理 进场后,根据**公路实际,监理处及时制定了《**公路监理规划》、《工程质量管理实施办法》、《安全生产和保通管理办法》、《工程进度

桥梁工程工作总结

2009年个人工作总结 时光荏苒如白驹过隙,又临近了岁末年关。回顾2009年这一年,我先后在公司的大港油田技术服务项目和唐山LNG项目储罐桩基监理部工作。这一年的学习、工作、生活在领导和同事们悉心关怀、指导和帮助下,通过自身的不懈努力,按照公司的要求较好的完成了本职工作。通过一年的学习与工作,我在工作思路上有了较大的转变、工作模式上有了新的突破,现将一年的工作总结如下: 一、工作谨慎负责,认真履行职责,完成大港油田技术服务工作 2009年1到9月我在大港油田从事海工技术服务工作,担任埕海四号进海路甲方施工管理组组长,全面负责现场的施工组织管理和协调工作。领导的信任让我感受到一种期待、一种责任、一种挑战,我深感压力倍增,时刻不忘领导、同事的重托和希冀。在该项目上通过自身刻苦学习、扎实工作和不断汲取海工专业技术与管理知识,在管理与专业技术上实现了茁壮成长。 1、在工作中学习,在学习中总结,在总结中进步 人生就像一条奔腾不息的河流,它不会停留在一个地方,也不会停止在某一阶段,它需要不断完善,不断超越。学习也是如此,每一点滴的积累都是一次进步,每一次进步都是建立在学习与总结的基

础上。我深知要提高自身的业务水平和工作能力,就要学会在工作中学习,在学习中总结,在总结中进步。 在埕海四号进海路项目现场管理过程中,通过结合庄海4x1进海路与人工井场项目管理的成功经验,积极配合项目组组织现场各参建单位参与“互帮互学”活动。通过“每周一讲”、业务交流和参加滩海公司组织的讲座。利用学、写、讲相结合的办法,系统地对施设、规范、测量仪器的操作等,进行认真的学习和交流。在这项活动中我结合工程实际情况编制了《海工视图》、《混凝土质量通病及预防》、《混凝土施工冷缝》、《氯离子对混凝土的影响》,在业主项目经理指导及同事的帮助下,编制了《埕海二区区海工建设招投标管理办法》、《埕海二区海洋工程项目管理办法》、《埕海四号进海路管理细则》、《滩海海工工程竣工资料编制规定》等多篇文稿进行了交流。通过“互帮互学”活动的开展,让现场的管理人员从学到写由写到讲,不但个人的综合能力得到了提升,也使整个进海路项目管理团队形成了“人心思上、人心思学、人心思干、团结向上”的和谐风气。 2、在“进海路结构”专利技术上实现海工知识的积累与成长 埕海四号进海路,位于河北省黄骅市张巨河村东附近海图0.9m 水深线附近的浅海海域,主要特点是淤泥质土,持力层深藏,这种海域环境是常规施工方法和常规设备均无法涉足区域。进海路的“构件+毛石”专利技术即采用“桩深插、梁定位、构件形成箱体,内外同时抛填毛石”的施工工艺,在工程造价、工期等方面为大港滩海油

最新驻村工作队半年工作总结2018

驻村工作队半年工作总结2018 XX村地处太湖县花亭湖南侧,三面环山、一面临水,距离县城20公里,现有19个村民组,共786户、2518人,无村集体经济,是集山、库区为一体的贫困村。全村总面积13.36平方公里,耕地1437亩,山场面积14216亩。 2014年5月开始,展开贫困户摸排、审查、个人申请和公示确认等工作,共建档立卡贫困户259户742人,已脱贫96户409人,经2018年、2018年精准识别回头看和精准核查,先后有50户、79人剔除,尚有113户254人未脱贫。2018年计划脱贫108户245人。 村党总支下设两个支部、五个党小组,现有党员100名;现任村两委班子5人、聘用扶贫专干1人。 二、驻村后工作开展情况 根据市委的统一部署,作为市交通局选派到村的第一书记兼扶贫队长,按要求从5月1日驻村后,紧扣四项职责任务,建立和完善村扶贫工作组织机构,熟悉和了解村情及贫困户状况,落实驻村扶贫帮扶责任,围绕今年确定的村出列、户脱贫目标任务,按照重精准、补短板、促攻坚的要求,压茬推进脱贫攻坚工作。并在抓基层党组织标准化、综治维稳、防汛、森林防火、环境治理、乡风文明等建设方面,提供有力的智力支持。

(一)抓好政策宣讲、宣传全覆盖,提高扶贫政策知晓率。5至6月份,按照扶贫政策宣传月和质量再提升活动要求,将十大扶贫工程政策重点熟知的内容,整理汇编,编印宣传手册160余册,分发到贫困户家庭。组织已脱贫和未脱贫贫困户进行了三场集中培训,覆盖120余户,培训会上,突出健康扶贫 351、180 、金融小额信贷、教育扶贫和雨露计划等政策重点,扶贫工作队全员上阵,进行宣讲和宣传,释疑答惑;对年龄偏大的五保户、残疾人及外出务工的贫困户,均以电话或微信形式告知有关政策,做到全覆盖,提高扶贫政策知晓度。 (二)强化统筹兼顾,因户施策,提高帮扶措施精准性。驻村扶贫队会同村两委,借势发力,对今年拟脱贫的113户贫困户逐户核实家庭情况,调整和落实好每一户帮扶责任人。在补充完善扶贫手册、帮扶手册等内业资料过程中,对接和联动结对帮扶干部入户走访,详细了解享受政策的落实情况,根据贫困户家庭致贫原因,有针对性地落实帮扶措施,真正做到精准帮扶。积极协调,努力争取,解决疑难问题和矛盾,跨村的3户14人享受易地搬迁得到妥善安置;动员基本生活得不到完全保障的五保户共4户5人入住镇敬老院;其他贫困户家庭均落实2项以上帮扶措施,做到该享应享的政策和措施全部进家入户。 (三)加强住房安全督查,紧抓工程进度和质量。尚未脱贫的113户中,今年涉及危房改造重建的19户、修缮加固的17户、易地搬迁分散安置7户,共计43户,占拟脱贫贫困户数的38%,面临的任务非常繁重。为此,从5月以来,有计划地深入村民组,逐户落实开工日期和督查施工进度,按照9月份入住的时间节
