钢结构造价对于钢结构房屋的建造,有和其它建筑相同的建造过程。
也需要进行多种核算,至于怎样把握核算的每一种数据,那可能每一个项目的要求是各不相同的。
下面就看看怎样把握这些数据更为合理了。
01油漆问题按国家标准钢结构面积按58㎡/吨计算;大型钢结构经验计算为25-30㎡/吨。
单位平方米用漆量:1*50μm厚环氧富锌底漆-----约0.25㎏/㎡。
1*100μm厚厚浆环氧云母氧化铁中间漆-----约0.4㎏/㎡;2*40μm厚丙稀酸脂肪族聚氨脂面漆------约0.25㎏/㎡。
1000吨钢结构预算用漆量:厚环氧富锌底漆:1000吨×30㎡/吨×0.25㎏/㎡==7500㎏;厚厚浆环氧云母氧化铁中间漆:1000吨×30㎡/吨×0.4㎏/㎡== 12000㎏;厚丙稀酸脂肪族聚氨脂面漆1000吨×30㎡/吨×0.25㎏/㎡== 7500㎏报价只是一个形式,按吨位报价是目前国标清单采用的方法,这样方便竣工结算,计算表面积也是很简单的事情,一般算量都采用E X C E L,不同板厚的吨位都能列出来,那不同板的表面积也自然出来(不考虑板厚度方向的面积),扣除不刷油漆的部位,这样总表面积就出来了。
我们的一般做法是,计算油漆面积核算油漆成本,报价按吨位报。
若套定额也可以但要注意较薄构件和较厚构件占的比例注意:C型钢按吨位算油漆不合算,主构件可以。
经测算,实际一公斤油漆能喷涂5平米,跟工人的操作方式有关。
02关于损耗问题1.客户报价时一般最多加5%损耗,用X st e el出图,加上有套料软件专人套料,买材料时板材最多取3%,型材就1%,很少出问题。
2.厂房实际料耗完全能控制在3%以下。
3.碰见懂行的报5%,不懂的就报8%4.重钢,结构复杂的用8%5.钢结构施工手册中有明文规定,角钢75*75以下是 2.2%,80*80~100*100是 3.5%,120*120~150*150是 4.3%,180*180~200*200是 4.8%,平均是 3.7%;工字钢14a以下是3.2%,24a以下是4.5%,36a以下是5.3%,60a以下是6%,平均4.75%;槽钢14a以下是3.0%,24a以下是4.2%,36a以下是4.8%,40a以下是5.2%,平均4.3%;钢板按厚度1~5m m是2.0%,6~12m m是4.5%,13~25m m是6.5%,26~60m m是11%,平均6%6.在合同中,一定要明确损耗,防止以后的麻烦。

工业厂房工程造价全过程控制中存在的问题与对策分析摘要:伴随着社会经济水平的提升,工程管理运行进程逐渐加快,造价控制标准随之提升,只有应用健全的造价控制方案才可以提高经济投资效益.以往传统类型的造价控制方式有着粗放且单一的特征,无法达到全过程控制的目的,从而影响了造价控制工作的进一步开展。
基于此,就需要全面落实基本的控制理念,加大控制力度,创新和改进控制方式,提升控制效率,进而与我国工业厂房工程管理要求相符合。
在本篇文章中主要分析和探究了工业厂房工程造价全过程控制中存在的各项问题,提出了相应的对策。
关键词:工业厂房;工程造价;全过程控制;存在的问题;完善对策基于经济社会发展的背景下,钢结构厂房土建工程得到了进一步的发展,钢结构厂房演变为了人们的基本发展方向,因此对于钢结构厂房土建工程造价管理和控制是非常重要的。
采取何种方式有效的管理工程造价问题是重点探究的一项要点,只有综合性的管理和控制钢结构厂房土建工程造价,才可以减少成本输出,提升经济效益,推动企业良好运行。
1、强化工业厂房工程造价全过程管理的作用结合我国管理体系和基本现状来看,预决算是工程造价的管理和控制主要集中点。
预决算人员是提前计算制定好的施工图纸,或者按照施工签证记录等资料编制竣工。
这些设计方案和施工图纸是已经确定了的。
而工业厂房工程的施工要点是以施工图纸为基本的建设目的,预决算人员所做的工作只是计算设计变更产生的费用变化。
当设计图纸技术不符合标准要求,存在着决策误差,那么将不利于相关工作的开展。
项目从筹备投资到竣工结算,应当展开全过程造价管理,估算项目动工之前的投资工程施工阶段的承包工程量,以合同量为主,进一步了解市场价格,统计建设过程中的具体花费,如实上报工程造价。
将建设工程类的工程造价控制在合理限额中,避免偏差现象的发生,从而实现工程造价全过程管理目标,将投资效益发挥的最大化。
2、工业厂房工程造价全过程控制中存在问题的探究2.1工业厂房工程造价控制的要点从成本支出方面来看,依旧有着诸多的问题存在,并没有实现全过程控制目标,缺少完善的制度普遍受到多方面因素的影响、这就需要从多方面入手,探究存在的问题、第一,工程造价控制力度不足。
如何有效地控制钢结构工程中的工程造价作者:姚志刚来源:《城市建设理论研究》2013年第23期摘要:近些年来,我国经济不断发展,文化建设和经济建设前进的步伐逐渐推动着我国建筑行业中钢结构工程的发展。
特别是近几年,钢结构工程发展速度快,并且被多数建筑工程广泛的推广和应用。
自二十世纪九十年代以来,我国就已经建成了三十多幢高层钢结构建筑工程,从钢结构建筑方面来看,每年总体数值都会增长近200*104m2,几乎相当于八十年代前我国钢结构建筑工程全部建筑工程的总量,通过相关的研究表明,钢结构工程以及不断的改变了我国建筑行业有钢筋混凝土工程结构和砌体建筑结构一统天下的局面。
关键词:钢结构工程;工程造价;造价管理;中图分类号: TU723 文献标识码: A 文章编号:一、钢结构工程造价的管理和控制的重要性和发达国家相比,我国建筑行业中钢结构工程发展相对缓慢,在发达国家,钢结构工程施工建筑已经成为了现代化城市中重要工程建筑,钢结构工程建筑在工程总施工建筑总量中占据了30%以上比重。
例如,在在日本钢结构工程施工建筑中占总工程施工量的50%,但是我国钢结构工程发展缓慢,占总工程量不足5%。
致使这样局面发生的原因诸多,只考虑工程造价方面,工程施工建筑中纯钢结构造价通常是钢筋混凝土结构的二倍,和钢筋混凝土施工结构相比就会显得不经济。
但是按照相关资料研究统计分析,通常情况下高层建筑桩筏既基础和上部结构工程造价占总工程施工项目投资的80%。
然而采用钢结构,在经济角度上具有一定的优越性:一是自重轻,可以减少工程施工中桩筏基础工程造价成本;二是钢结构强度大,可以降低工程构件中截面尺寸,加大建筑工程有效的使用面积;三是采用钢结构工程施工速度快,可以缩短整个工程施工建筑周期,是工程项目可以尽快完工使用,减少贷款利息和贷款期限;四是和钢筋混凝土相比钢结构灌到你安装方便,施工进度快;五是节省工程施工中模板工程造价;六是钢结构比钢筋混凝土结构楼层高度要小,在一定程度上可以节约室内空调将会需要的能源,或者是在建筑工程高度确定的条件下,钢结构工程要是钢筋混凝土工程建筑层数增多,并加大了建筑工程建筑面积。
钢结构工程技术难点及其控制措施在建筑领域,钢结构工程的优越性越来越来被人们所认同,质量问题也越来越来引起人们的重视,加强钢结构工程施工质量监理工作,有现实意义和必要性。
钢结构工程由于其造价低、结构性能好、施工速度快,大量的钢结构工业厂房、住宅小区、高层建筑、桥梁相继出现,取代了传统的砖混结构、混凝土框架结构建筑,由于钢结构工程在建筑领域被广泛应用,施工质量的好坏就直接影响工程结构的安全,如何控制工程施工质量的已引起业内人士的重视。
因此,监理工程师对钢结构施工质量的控制就显得尤为重要。
本文结合实际就监理过程中对钢结构施工质量控制谈几点体会。
1、针对项目合理组建项目监理机构,认真编制监理规划1.1 合理组建项目监理机构,抓好岗位建设。
项目监理机构是监理公司派驻现场,对工程质量、进度、投资实施监督管理的机构,项目监理机构必须针对工程项目的特点、规模、技术复杂程度等组建,人员配置要专业齐全、结构合理,数量满足监理现场需要,并在现场配备必要的检测工具。
同时,要加强现场岗位建设和形象建设,完善现场管理制度和办法,规范监理人员的行为,保证监理人员能履行自己的职责,提高监理机构的工作效率。
1.2 针对工程特点编制监理规划。
监理规划是项目监理机构对工程实施监理的指导性文件,监理规划编制的完善程度,一定程度上影响项目监理的实施。
在工程开工前,项目监理机构要组织监理人员针对钢结构工程特点、规模进行编制,明确监理过程中“三大控制”的程序、措施、方法,并在实施监理过程中,严格按照监理规划的内容和要求组织监理工作。
2、做好工程开工前准备工作2.1 强化施工图纸的会审工作。
图纸是工程施工的依据,工程开工前项目监理机构要组织监理人员熟悉工程图纸与项目有关的规范标准、工艺技术条件,充分领会设计意图。
同时,要组织施工单位专业技术人员对图纸进行会审,检查施工图纸中的“错、漏、碰、缺”,力争把问题解决在施工之前,减少因图纸问题对工程质量、进度的影响。
如何有效地控制钢结构工程中的工程造价【摘要】本篇文章从钢结构工程的发展情况为主要出发点,阐述了钢结构工程中工程造价的有效控制和管理的重要性,并从施工、设计和竣工这三个阶段分别指出钢结构工程造价的管理和控制问题。
【关键词】钢结构工程;工程造价;造价管理近些年来,我国经济不断发展,文化建设和经济建设前进的步伐逐渐推动着我国建筑行业中钢结构工程的发展。
特别是近几年,钢结构工程发展速度快,并且被多数建筑工程广泛的推广和应用。
需对形象工程、大型工程通常采用的都是钢结构形式,例如金茂大厦、上海国贸中心、广州运动会以及广州国际会展中心这几个体育场馆和深圳赛格广场等。
自二十世纪九十年代以来,我国就已经建成了三十多幢高层钢结构建筑工程,从钢结构建筑方面来看,每年总体数值都会增长近200*104m2,几乎相当于八十年代前我国钢结构建筑工程全部建筑工程的总量,通过相关的研究表明,钢结构工程以及不断的改变了我国建筑行业有钢筋混凝土工程结构和砌体建筑结构一统天下的局面。
一、钢结构工程造价的管理和控制的重要性和发达国家相比,我国建筑行业中钢结构工程发展相对缓慢,在发达国家,钢结构工程施工建筑已经成为了现代化城市中重要工程建筑,钢结构工程建筑在工程总施工建筑总量中占据了30%以上比重。
例如,在在日本钢结构工程施工建筑中占总工程施工量的50%,但是我国钢结构工程发展缓慢,占总工程量不足5%。
致使这样局面发生的原因诸多,只考虑工程造价方面,工程施工建筑中纯钢结构造价通常是钢筋混凝土结构的二倍,和钢筋混凝土施工结构相比就会显得不经济。
但是按照相关资料研究统计分析,通常情况下高层建筑桩筏既基础和上部结构工程造价占总工程施工项目投资的80%。
然而采用钢结构,在经济角度上具有一定的优越性:一是自重轻,可以减少工程施工中桩筏基础工程造价成本;二是钢结构强度大,可以降低工程构件中截面尺寸,加大建筑工程有效的使用面积;三是采用钢结构工程施工速度快,可以缩短整个工程施工建筑周期,是工程项目可以尽快完工使用,减少贷款利息和贷款期限;四是和钢筋混凝土相比钢结构灌到你安装方便,施工进度快;五是节省工程施工中模板工程造价;六是钢结构比钢筋混凝土结构楼层高度要小,在一定程度上可以节约室内空调将会需要的能源,或者是在建筑工程高度确定的条件下,钢结构工程要是钢筋混凝土工程建筑层数增多,并加大了建筑工程建筑面积。
装配式钢结构建筑造价分析与成本控制摘要:装配式钢结构建筑的造价分析与成本控制对于项目的顺利进行和行业的可持续发展至关重要。
然而,在实践中会遇到一些问题,如构件生产成本高、材料采购成本不透明、施工工艺与人工成本难以控制,以及项目管理与监控成本缺乏规范。
为了解决这些问题,本文分析了装配式钢结构建筑造价分析与成本控制的关键问题,并提出了相应的解决对策,包括精细化构件生产与加工管理、优化材料和设备采购流程、标准化施工工艺与人工成本控制,以及建立健全的项目管理与监控机制。
通过综合实施这些对策,可以提高装配式钢结构建筑的造价分析与成本控制水平,降低项目成本风险和不确定性,促进行业的可持续发展[1]。
关键词:装配式钢结构建筑;造价分析;成本控制;构件生产引言:装配式钢结构建筑作为一种高效、快速的建筑模式,在现代建筑领域得到广泛应用。
然而,装配式钢结构建筑的造价分析与成本控制是确保项目顺利进行、保持竞争力的重要环节。
在实践中,装配式钢结构建筑面临着构件生产成本高、材料采购成本不透明、施工工艺与人工成本难以控制,以及项目管理与监控成本缺乏规范等问题。
为了解决这些问题,本文将分析装配式钢结构建筑造价分析与成本控制的解决对策,以提升装配式钢结构建筑的竞争力和可持续发展能力。
一、装配式钢结构建筑造价分析与成本控制的重要性装配式钢结构建筑作为一种高效、快速的建筑模式,在现代建筑领域得到广泛应用。
在项目实施过程中,进行装配式钢结构建筑的造价分析与成本控制显得尤为重要。
首先,装配式钢结构建筑造价分析能够提供决策依据。
通过对项目造价进行全面、细致的分析,可以了解各个环节的成本构成,帮助项目团队制定合理的预算和经济指标,为项目决策提供依据。
其次,成本控制是确保项目顺利进行的重要手段。
装配式钢结构建筑的成本控制涉及到构件生产与加工、材料和设备采购、施工工艺与人工等多个方面。
通过合理的成本控制,可以有效避免项目成本超支、资源浪费和质量问题,保证项目按计划高质量完成。
浅谈钢结构工程施工阶段的造价控制摘要:钢结构工程的造价控制,是在满足工程项目质量、安全的前提下,在投资决策、设计和建设项目实施阶段把工程项目造价控制在批准的限额内,力求在各个建设项目中合理使用人力、物力、财力,从而取得较好的经济效益和社会效益。
钢结构工程造价的控制与管理是一个动态的过程。
钢结构工程施工阶段的造价管理是工程项目管理施工阶段的重要组成部分,是施工管理的核心。
本文主要从施工阶段方面,浅议企业的工程造价控制管理。
关键词:钢结构施工阶段造价控制一、前言近年来,由于国家政策、标准规范修订以及新材料、新产品、新结构体系不断出现等有利因素,钢结构设计、研发和构件制作、安装能力日益强大,我国的建筑钢结构发展速度进一步加快,推广应用进一步扩大,我国大城市许多大型工程、形象工程都采用了钢结构。
比如2008年北京第29届奥运会主体育场“鸟巢”、国家大剧院、中央电视台新楼、上海国贸中心、上海金茂大厦等。
陕西宝鸡法门寺合十舍利塔,双手合十造型,主塔总高127m,摩尼珠标高133m,塔萨标高147m,塔座在54m标高层中心,顶标高约在84m,用钢量1.64万吨。
这一大批优秀建筑中,钢结构都发挥了巨大作用,呈现了钢结构美好的发展前景,其安全、低碳环保的绿色可持续发展特点,将在未来引领起建筑新风尚。
因此,在新时期做好钢结构工程造价的控制工作,对保证和加速我国钢结构建筑具有深远的意义。
二、钢结构工程在施工阶段造价控制存在的问题1、建设单位(业主)提出施工变更的要求。
在工程项目的施工过程中,设计单位、建设单位、施工单位都可能提出变更,而在专业性方面,建设单位往往处于劣势,不利于施工过程中变更。
如果因为业主单位改变使用要求变更设计,如增加房屋层数、变更层高、改变工程使用功能、提高装修标准等,业主单位应承担增加工程费用和延长工期的责任。
2、忽略工程进度,导致工期延长,各种开销增加。
因为在钢结构工程中,材料的成本占有很大的比例(据统计达到60%以上),所以在施工过程中有可能因为工期的延长导致材料的上涨,出现因材料价格管理不完善造成的造价提高。
钢结构造价控制应用探讨作者:简天昭来源:《城市建设理论研究》2014年第10期摘要:随着我国经济建设的迅速发展,城市化建设步伐的加快,钢结构在建筑工程中的应用越来越广。
钢材市场上新的品种、新的产品、新的结构不断推出来,对钢结构的设计及质量提出越来越高的要求,为了满足钢材市场的需要,如今建筑钢结构正逐步向着实用性、多样性、安全性、可靠性、经济性等方向发展。
关键词:钢结构;造价控制;控制体系中图分类号:TU391文献标识码: A引言近几年,由于受国家政策、建筑施工、钢材生产、构件制作、设计研发、标准规范修订等方面的有利因素影响,我国的建筑钢结构进入了一个全新的发展时期。
企业能否在市场竞争中立于不败之地,关键在于企业能否为社会提供高质量、短工期、低造价的建筑产品。
要更好地控制工程造价,充分发挥钢结构建筑技术经济上的综合优势,工程设计、施工阶段是关键阶段。
一、钢结构工程造价的管理和控制的重要性和发达国家相比,我国建筑行业中钢结构工程发展相对缓慢,在发达国家,钢结构工程施工建筑已经成为了现代化城市中重要工程建筑,钢结构工程建筑在工程总施工建筑总量中占据了30%以上比重。
例如,在在日本钢结构工程施工建筑中占总工程施工量的50%,但是我国钢结构工程发展缓慢,占总工程量不足5%。
致使这样局面发生的原因诸多,只考虑工程造价方面,工程施工建筑中纯钢结构造价通常是钢筋混凝土结构的二倍,和钢筋混凝土施工结构相比就会显得不经济。
但是按照相关资料研究统计分析,通常情况下高层建筑桩筏既基础和上部结构工程造价占总工程施工项目投资的80%。
然而采用钢结构,在经济角度上具有一定的优越性:一是自重轻,可以减少工程施工中桩筏基础工程造价成本;二是钢结构强度大,可以降低工程构件中截面尺寸,加大建筑工程有效的使用面积;三是采用钢结构工程施工速度快,可以缩短整个工程施工建筑周期,是工程项目可以尽快完工使用,减少贷款利息和贷款期限;四是和钢筋混凝土相比钢结构灌到你安装方便,施工进度快;五是节省工程施工中模板工程造价;六是钢结构比钢筋混凝土结构楼层高度要小,在一定程度上可以节约室内空调将会需要的能源,或者是在建筑工程高度确定的条件下,钢结构工程要是钢筋混凝土工程建筑层数增多,并加大了建筑工程建筑面积。

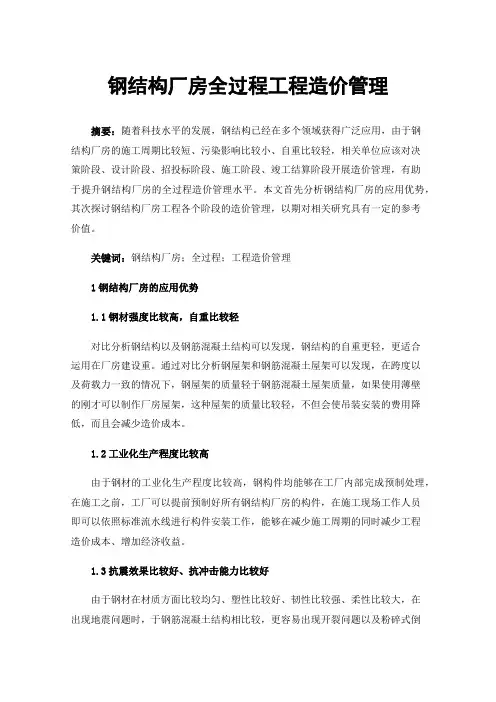

钢结构厂房全过程工程造价管理摘要:随着科技水平的发展,钢结构已经在多个领域获得广泛应用,由于钢结构厂房的施工周期比较短、污染影响比较小、自重比较轻,相关单位应该对决策阶段、设计阶段、招投标阶段、施工阶段、竣工结算阶段开展造价管理,有助于提升钢结构厂房的全过程造价管理水平。
本文首先分析钢结构厂房的应用优势,其次探讨钢结构厂房工程各个阶段的造价管理,以期对相关研究具有一定的参考价值。
关键词:钢结构厂房;全过程;工程造价管理1钢结构厂房的应用优势1.1钢材强度比较高,自重比较轻对比分析钢结构以及钢筋混凝土结构可以发现,钢结构的自重更轻,更适合运用在厂房建设重。
通过对比分析钢屋架和钢筋混凝土屋架可以发现,在跨度以及荷载力一致的情况下,钢屋架的质量轻于钢筋混凝土屋架质量,如果使用薄壁的刚才可以制作厂房屋架,这种屋架的质量比较轻,不但会使吊装安装的费用降低,而且会减少造价成本。
1.2工业化生产程度比较高由于钢材的工业化生产程度比较高,钢构件均能够在工厂内部完成预制处理,在施工之前,工厂可以提前预制好所有钢结构厂房的构件,在施工现场工作人员即可以依照标准流水线进行构件安装工作,能够在减少施工周期的同时减少工程造价成本、增加经济收益。
1.3抗震效果比较好、抗冲击能力比较好由于钢材在材质方面比较均匀、塑性比较好、韧性比较强、柔性比较大,在出现地震问题时,于钢筋混凝土结构相比较,更容易出现开裂问题以及粉碎式倒塌问题,由于钢结构厂房具有比较强的延展能力,能够降低地震对于钢结构产生的破坏性,受到地震灾害的影响相对比较小,因此钢结构可以运用在抗震设防区域以及强震区的施工建设中。
1.4易于加工由于钢结构的整体刚性比较好、变形能力比较强,易于进行加工,将钢结构运用在厂房建设中,便于优化改造[1]。
再加上钢结构的耐热能力比较强、性能稳定,无论是在常温环境下,还是在温度达到250摄氏度时,钢材的性能都能够维持不变状态。
基本可以保持不变。
造价工程师钢结构工程计价规范与方法造价工程师在进行钢结构工程的计价时,需要遵循特定的规范与方法,以确保计价的准确性和合理性。
本文将就造价工程师钢结构工程计价的规范与方法进行探讨。
一、钢结构工程计价的基本原则1. 公平原则:计价应公正、公平,不偏袒任何一方。
2. 合理原则:计价应基于充分而准确的数据和分析,保证价格的合理性。
3. 科学原则:计价应基于科学的理论和方法,避免主观臆断。
4. 经济原则:计价应追求经济效益最大化,确保工程质量的前提下尽量降低成本。
5. 实用原则:计价方法应简单实用,易于操作和控制。
二、钢结构工程计价的基本步骤1. 工程量清单编制:根据工程施工图纸和设计文件,对钢结构工程的构件、材料、设备等进行详细的分项工程量测算和编制。
2. 单价确定:根据所选定的计价规范和市场行情,确定每一项工程量的合理单价。
3. 成本估算:根据清单工程量和单价,计算每一项工程量的成本,并对各项成本进行汇总。
4. 利润和风险补偿计算:根据项目风险和所在地区的市场行情,确定项目利润和风险补偿的比例。
5. 综合计价:将各项成本和利润进行合并计算,并加上税费和其他费用,得出综合计价金额。
6. 报价编制:按照投标要求和标书格式,将综合计价金额编制成详细的报价单。
三、钢结构工程计价的注意事项1. 设计文件的准确性:计价师在编制工程量清单时,应确保所依据的设计文件准确无误。
2. 市场行情的及时更新:计价师在确定单价时,应参考当地市场行情,并及时更新,以保持单价的准确性。
3. 严禁偷工减料或违规操作:计价师在估算成本时,应遵守相关法律法规和工程质量标准,严禁偷工减料或使用低质量材料等违规操作。
4. 完善的成本汇总和核算体系:计价师应建立完善的成本汇总和核算体系,以便及时发现和纠正计价过程中的错误和遗漏。
5. 标书编制的规范性:计价师在编制报价单时,应严格按照投标要求和标书格式进行,以确保报价的合法性和规范性。
在总结,钢结构工程的计价要求造价工程师遵循公平、合理、科学、经济和实用的原则,按照基本步骤进行工程量清单编制、单价确定、成本估算、利润和风险补偿计算、综合计价和报价编制。
如何控制钢结构工程造价1. 确定预算和设计目标在控制钢结构工程造价方面,首先需要明确的是预算和设计目标。
根据预算和设计目标制定切实可行的计划,包括材料采购、施工进度和人力物力配备等问题。
2. 了解钢结构的品牌选择合适的钢结构品牌也是控制工程造价的重要因素之一。
不同品牌的钢结构强度和质量有所区别,价格也会有所不同。
因此,使用品质稳定的钢材品牌可以减少因钢质问题而带来的额外成本。
3. 做好施工计划在控制钢结构工程造价方面,制定合理的施工计划也是至关重要的。
施工计划需要包括每个施工阶段的时间和人力物力配备。
同时,对一些影响价格的因素,如工程地点、交通情况、气候环境等,也要进行合理的考虑和安排。
4. 确保质量控制到位控制工程成本的同时,也要保证工程质量的不断提高。
要严格遵守工程规范和标准,定期进行质量检测,及时处理发现的问题,尽可能避免重复施工和更换材料的费用。
5. 参考市场行情钢结构工程的建设成本不仅受工程量和项目质量的影响,还受市场行情的影响。
因此,及时掌握市场变化,了解钢结构市场价格走势是控制工程造价的重要手段之一。
6. 尽可能减少人力物力成本除了钢结构本身的成本控制外,减少人力物力成本也是控制工程造价的关键因素之一。
要尽可能选择高效的施工机器和其他施工设备,降低人力投入,并控制供应和采购的成本。
7. 定期审核和预测要定期审核工程的进展情况,并预测后续可能发生的事件,制定合理的对策,防止不可预知的发展对工程带来不必要的费用和损失。
综上所述,控制钢结构工程造价既关乎到工程本身的质量和进展,也关乎到整个项目的投资收益率。
只有充分的了解市场行情和施工技术,合理的规划和安排,逐步优化运营流程,才能更好地控制钢结构工程造价。
钢结构工程建设项目成本控制方案通过对*******有限公司二期、三期钢结构工程结算的审计工作,发现我公司在钢结构工程建设方面存在一系列的问题。
如:钢结构工程不符合设计规范,没有做好钢结构工程的预算编制,承包合同签订不严谨、不规范,施工阶段缺乏对工程造价控制的意识,工程竣工验收不及时、不规范。
这诸多问题直接或间接导致钢结构工程成本增加,给公司造成不必要的经济损失。
在此,就如何有效控制钢结构工程建设项目成本,提出以下方案:一、设立专门项目组,并明确其职责、任务和组织形式钢结构工程建设项目立项之初,设立专门项目组,由具有相关专业知识的人员组成。
项目组负责钢结构工程建设项目的图纸设计、预算、招标、合同签订、施工阶段跟踪审计、竣工验收、竣工结算审计等工作。
二、建设项目设计应符合规范性、经济性、适用性原则1.“钢结构设计规范性”原则应遵循《钢结构设计规范》(GB50017-2003),在设计前,充分了解及掌握相关知识,以免出现错误,造成严重后果及成本浪费;2.“钢结构设计经济性”原则应从总体上加以分析,综合考虑材料用量、加工制作费、安装费、施工周期及基础费用等;3.“钢结构设计适用性”原则是针对钢结构体系的功能要求而言的,其与建筑物的使用功能有密切联系,为此在结构设计时,对建筑物的功能、特点和所处的环境条件要有充分的了解。
三、做好钢结构工程的预算编制,有效控制工程造价投资工程预算编制是做好工程造价管理工作的关键,也是一项艰苦细致的工作。
所谓工程预算,是指计算工程从开工到竣工验收所需全部费用的文件,是根据工程建设不同阶段的施工图纸、各种定额和取费标准,预先计算拟建工程所需全部费用的文件。
如何编制准确、系统、完整、清晰的预算文件,要做到以下几个方面:1.充分掌握钢结构工程预算的必备基础知识(1)钢结构施工工艺。
了解具体每道工序是如何领料、如何下料、如何施工的,这样可以使以后计算工程量时不遗漏,还可以知道哪里损耗多一些;(2)钢结构施工规范。
建筑工程中的钢结构规范要求钢结构作为一种重要的建筑结构形式,在现代建筑中得到了广泛的应用。
为了确保钢结构的安全可靠以及优良的建筑质量,各国都制定了相应的钢结构规范要求。
本文将介绍建筑工程中的钢结构规范要求,并对其中的一些重要内容进行详细讨论。
一、建筑工程钢结构的设计要求1.1 荷载要求:钢结构在设计过程中需要考虑到各类荷载的作用,包括恒载、变载和偶然装载等。
这些荷载需要根据具体的工程情况进行合理的确定和计算,并在设计中保证结构的安全性。
1.2 构件尺寸:钢结构设计中,各个构件的尺寸需要根据力学原理和工程实际需求来确定。
这包括梁、柱、桁架等构件的几何尺寸,以及构件之间的连接形式和尺寸。
1.3 造价控制:在进行钢结构设计时,需要根据工程的预算限制和经济性要求,合理控制材料的使用量和施工成本,以达到最佳的设计效果。
二、建筑工程钢结构的材料要求2.1 钢材选用:在进行钢结构设计时,需要选用合适的钢材。
常用的钢材有普通碳素结构钢、低合金高强度结构钢和耐腐蚀钢等。
根据实际需求,选择具有良好力学性能和耐久性的钢材。
2.2 钢材质量:钢结构的质量对于建筑工程来说至关重要。
选用的钢材必须符合国家或地区相关的标准和规范要求,具有一定的拉伸强度、屈服强度和冲击韧性等物理性能。
2.3 防腐处理:钢结构常常需要进行防腐处理,以延长结构的使用寿命。
对于海洋环境或者具有腐蚀性介质的工程,更需要加强防腐保护措施,如喷涂防腐涂层或者热浸镀锌等。
三、建筑工程钢结构的施工要求3.1 施工工艺:钢结构的施工工艺需要得到合理的组织和安排。
这包括各个构件之间的连接方式、焊接工艺和组装顺序等。
施工过程中需要严格控制质量,确保钢结构的稳定性和安全性。
3.2 对接质量:钢结构的对接质量对于工程的安全和可靠性具有重要影响。
焊缝、螺栓连接等对接部位的质量需要符合规范的要求,确保连接的牢固和稳定。
3.3 焊接工艺:钢结构施工中常常使用焊接连接,因此施工人员需要具备相应的焊接技能。
石油化工项目钢结构的造价控制作者:马晓旭来源:《现代经济信息》2016年第33期摘要:石油化工行业钢结构的使用极为广泛,费用控制工作在设计阶段应尽量准确估算钢结构的单价,采购阶段明确材料采购方案和施工分包方案,并在结算阶段着重讨论钢结构的合同内和合同外费用的结算方法和存在问题及相应解决方案。
关键词:造价控制;钢结构;总承包项目;石油化工项目中图分类号:TU723.3;TE65 文献识别码:A 文章编号:1001-828X(2016)033-000-02跟据国内石化设计院的统计数据表明,石化类项目钢结构费用占整个项目总造价的5%~7%。
虽然占比较小,但工业项目总投资从上亿元至几百亿元人民币,由于总体规模很大,所以钢结构总造价还是相当可观的。
[1]而工业项目钢结构工程作为建筑安装工程的一个部分,具有工期长、涉及面广,同时在施工过程中不可预见的因素多。
因此如何正确控制钢结构的费用,在总承包项目运行过程中至关重要。
一、设计阶段有关资料表明,初步设计阶段影响项目投资的可能性为75%~95%;技术设计阶段影响项目投资的可能性为35%~75%;施工图设计阶段,影响项目投资的可能性则为5%~35%。
[2]很明显,项目投资控制的关键在于施工之前的投资决策和设计阶段。
就总承包项目而言,应该将造价控制的重点放在设计阶段。
1.设计方案的选择和审查在设计阶段大力推行限额设计、设计标准化等科学有效的方法,建立有效的激励机制,可使项目投资更合理,从源头上解决造价控制问题。
[4]2.初步设计概算的编制初步设计概算的编制应比较全面、具体的反映工程建设造价,设计概算的费用直接影响总包总费用及实施成本。
(1)专业设计人员应当重视初步设计质量,设计深度达到规定要求,向概算人员提供详细准确的工程量。
(1)重视材料价格的变化趋势。
由于近几年钢材价格波动较大,2012年HW400*400*13*21的单价为6064元/吨,2013年4948元/吨,到2016年单价降到2779元/吨。
钢结构厂房造价表在当今的工业化时代,钢结构厂房已成为一种常见的建筑形式。
这种结构的优势在于其坚固耐用、灵活性高、施工周期短,以及可持续性等。
然而,建设钢结构厂房的成本是多少呢?本文将详细介绍钢结构厂房的造价表。
一、直接成本直接成本是指在建设钢结构厂房时直接产生的成本,包括以下几个部分:1、钢材成本:钢材是钢结构厂房的主要材料,其成本取决于市场价格和需求量。
通常,钢材成本占整个钢结构厂房造价的50%以上。
2、制作和安装成本:包括切割、成型、焊接、运输和现场安装等费用。
这部分成本取决于施工单位的经验和技能水平。
3、设计和咨询服务成本:包括结构设计师、建筑师和工程师等的费用。
这部分成本取决于项目的复杂程度和设计师的经验。
4、建筑成本:包括土地购置、基础工程、水电安装、内外装修等费用。
这部分成本取决于项目的地理位置和规模。
二、间接成本间接成本是指在建设钢结构厂房时间接产生的成本,包括以下几个部分:1、税费和保险费:包括建设过程中的各种税费和保险费用。
2、管理费用:包括项目经理、工程师和其他管理人员的工资和福利。
3、贷款利息:如果项目需要贷款,贷款利息将成为一项重要的成本。
4、其他杂项费用:包括运输费、仓储费、损耗费等其他难以预见的费用。
三、总成本估算总成本 =钢材成本 +制作和安装成本 +设计和咨询服务成本 +建筑成本 +间接成本需要注意的是,这只是一般情况下的估算公式,具体项目的总成本可能因各种因素而有所不同。
因此,在进行实际项目时,需要对各项成本进行详细的评估和计算。
四、影响钢结构厂房造价的因素1、钢材价格波动:钢材价格受市场供求关系、国际形势、政策调整等多种因素影响,价格波动较大。
因此,在确定钢结构厂房造价时,需要考虑钢材价格的波动情况。
2、制作和安装技术水平:制作和安装技术水平对钢结构厂房的造价有很大影响。
采用先进的制作和安装技术可以提高生产效率和质量,降低成本。
3、设计方案和施工计划:设计方案和施工计划对钢结构厂房的造价有很大影响。
钢结构造价控制全操作
规范
文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)
决策阶段
相关数据表明,工程造价受投资决策的影响程度约为80%,目前部分建设单位在钢结构工程项目决策时由于对工艺流程和方案了解程度不足,常存在建设标准制定不合理、工程量不明确等问题,造成投资估算不准。
针对这一问题,工程造价人员应重点关注可行性研究工作,与各相关人员协调配合,通过对工程的建设规模、项目方案选择、场地选择、设备选型等不同方案进行定性、定量的分析与对比,综合考虑不同建设方案的安全性、美观度、技术应用,选出最为经济合理的方案,以降低成本,便于在工程后续流程中对造价进行控制。
设计阶段
“
设计阶段对项目总投资的影响约占1/5,且设计阶段直接决定着后续的施工,故设计阶段对造价控制至关重要。
设计时需先明确控制目标,在保证设计标准恰当、功能合理的前提下加强造价控制。
具体可从以下几方面入手。
1.限额设计
限额设计在确定了投资限额后,不能仅考虑节约成本,须在满足各功能和技术要求的前提下,得出兼具较好的功能性、技术先进性、安全性及经济性的设计方案。
此外,其设计过程应周密且严谨,以避免由于设计变更造成不必要的经济损失。
2.结构设计
钢结构工程80%左右的成本均受钢材价格的直接影响,故应合理选择结构类型,准确计算用钢量。
在进行结构选型时,须充分考虑不同结构形式的特点,尽量选择跨度较小,经济性更佳的结构,如有较大的悬挂荷载时,可选择网架结构;屋面跨度较大时可选择悬索。
对于一般的钢结构工程,采用框架支撑体系均具有较好的经济性。
在进行结构体系设计时,应在满足建筑功能的前提下,选择形式较为简单、规则的平面及立面布置,且在布置方案设计时需要经多次计算,以优化最终效果。
3.材料选择
可在设计过程中通过价值工程对设计方案进行经济比较,合理选择材料。
此外,由于各种材料的价格受市场影响,波动较大,故在工程建设中,须重视价格变化对工程造价的影响,在选材时就确定好调价公式中的各种价格指数及可变、不变因素的调价比重,在工程结算时及时、客观、全面地考虑这些要素。
4.制度设计
以技术先进、安全适用、经济合理、节约投资为目的,可在设计过程中中引入竞争机制,如开展方案优化竞赛等;可引入经济性监督制度,如设计出图前的成本审查制度等。
施工阶段
钢结构工程中人力、物力、财力消耗主要都集中于施工阶段,故须在此阶段通过对工程项目的现场跟踪,加强对工程的管理、监督。
主要应从以下几方面入手。
1.合同管理
在开工前应签订严密的承包合同,保证合同造价合理、合法,以减少履行合同中甲、乙双方的纠纷,维护双方利益。
除合同外,须将补充合同协议、工地会议纪要及回执、工作联系单、传真等作为扩展内容保存齐全,并建立技术档案,对合同执行情况进行跟踪分析。
项目部应安排专人认真学习合同文件,一旦发现工程中存在违约现象,立即向领导报告,及时解决,必要时提出索赔。
2.变更及签证管理
施工中的工程变更和现场签证不可避免,但在图纸会审、设计单位的技术咨询过程中消除图纸漏洞可提前完成设计变更,尽量将问题解决在施工阶段初期可有效减少后续施工中的资金损失。
对于影响工程造价的重大设计变更,应采用先算帐后变更的方式,以达到统筹管理工程造价的目的。
3.施工方案
在编制施工方案时,建设单位与施工单位需共同协商沟通,制订施工技术运用更为合理高效,能更好地缩短工期的施工方案,以实现控制造价成本的目标。
4.材料管理
(1)相关部门需实时关注材料价格,并与造价部门保持通畅的联系,及时、准确把握不同地区、规格的原材料及半成品的平均价格信息,建立价格信息网络,在保证规格、质量的前提下,积极利用各方资源寻找低价进货渠道。
(2)相关人员、部门应根据工艺流程,准确计算原材料消耗额,根据定额数量进行采购。
以材料消耗定额及生产计划为依据,制定各施工项目领用材料限额。
5.机械管理
钢结构工程中大部分施工环节都需依靠机械设备的支持,故在确定机械使用成本,进行经济核算时,须确保统计、计算资料、数据真实准确;定期核算机械成本,如发现有超出预算的情况,须及时分析原因,及时解决;不能仅追求机械设备的使用效益,而忽视维护和保养工作。
6.人员管理
(1)在施工方案制订后,应根据施工进度,制订相应的人工安排;根据劳动定额计算得出用工量,并将安全生产、文明施工及零工等费用按一定比例(一般为5%~10%)一并算入总成本,进行包干控制。
(2)开工后,严格监督工人出勤情况;及时发现并解决人工安排不合理或工时安排不均匀导致的窝工、停工等问题,以提高劳动效率,降低人工成本。
