下水道施工方案
- 格式:doc
- 大小:44.28 KB
- 文档页数:28
下水道施工方案1. 引言本文档旨在提供一个下水道施工方案的参考指南。
下水道是城市基础设施中至关重要的一部分,合理的施工方案能够确保下水道系统的顺利运行,避免排水问题和污水泄漏。
本文将介绍下水道施工的前期准备工作、材料选择、施工流程等方面的内容。
2. 前期准备工作1.定位:首先需要确定下水道的布置和位置,根据城市规划指引进行规划,考虑到居民和商业区的排水需求;2.可行性研究:进行工程可行性研究和实地勘察,评估施工工作的难度和可能的风险;3.土地开挖:根据准确的地下管道图纸,进行土地开挖工作,确保施工过程中不会影响周边建筑和设施。
3. 材料选择1.管道:下水道施工中常用的材料包括混凝土、塑料和石材等。
选择适当的管道材料取决于需求和预算。
对于较小规模的项目,塑料管道是一个经济实惠和可行的选择;2.排水井:选择合适的排水井材料,确保良好的排水效果。
常见的材料包括混凝土和塑料。
4. 施工流程1.预处理:清理现场,除去障碍物和废弃物,确保施工区域的干净和安全;2.打地基:根据下水道的设计图纸,进行地基的打破和砼浇筑;3.安装管道:按照设计要求,在地基上安装下水道管道,确保管道的正确连接和布置;4.管道测试:在管道安装完成后,进行管道测试,检查是否有泄漏和堵塞问题;5.排水井和盖板安装:根据设计方案,安装排水井和盖板,确保排水井的正常运行;6.清理和修整:清理施工现场,修整周边地面,确保整个工程的美观和安全。
5. 施工监管1.监管机构:严格遵守施工规范和监管机构的要求,确保施工符合相关法规和标准;2.工程监控:安装并监控工地摄像头和传感器,实时监测施工进度和质量,并及时采取措施以应对潜在的问题。
6. 安全和环保考虑1.安全设施:在施工现场设置警示标志和隔离围栏,确保工人和周围行人的安全;2.废水处理:合理处理施工过程中产生的废水,并遵守环保法规,确保不对环境造成污染。
7. 结论本文档提供了一套完整的下水道施工方案,介绍了前期准备工作、材料选择、施工流程以及安全和环保考虑等方面的内容。
工程下水道施工方案一、施工前准备1. 再次确认设计方案和图纸,明确下水道的走向、坡度和管道材质等重要参数。
2. 根据设计要求确定施工队伍和施工所需材料、设备。
3. 对施工现场进行勘察,清理杂物,确保施工通畅。
4. 制定施工计划,包括工程进度、质量要求、安全防护等。
二、施工过程1. 开挖工程1.1 按照设计要求确定下水道的走向和坡度,在地面上标出管道的位置。
1.2 采用机械开挖,管道槽应保持坡度和水平度。
1.3 挖掘完毕后,对挖掘好的管道槽进行检查,确保坡度和水平度符合设计要求,进行必要的修整。
1.4 开挖完毕后进行土方回填,对土方进行压实,确保地面平整。
2. 管道铺设2.1选用符合设计要求的管道材料,进行检查和验收。
2.2 根据设计要求进行管道铺设,保证管道的连接平整牢固,不得有漏水现象。
2.3 在管道连接处进行质量检查,确保连接处无渗漏现象。
2.4 管道铺设完成后进行验收,符合要求的进行封闭和标示。
3. 排水系统安装3.1 按照设计要求,安装井盖,确保排水系统畅通和安全。
3.2 安装检查井,确保排水系统的畅通和清洁。
3.3 进行排水系统设备的安装,确保设备正常运行,保证下水道的排水顺畅。
4. 施工验收4.1 完成施工后,进行工程验收,验收包括坡度、管道连结、排水系统畅通等方面。
4.2 对验收结果进行记录和整理,确保施工的质量和安全。
三、安全保障1. 施工期间,必须设置施工标示和警示牌,告知施工信息,确保周围路人和车辆的安全。
2. 施工现场必须配备专人负责安全防护工作,确保施工现场的安全。
3. 施工人员必须佩戴好安全防护用品,遵守安全操作规程,增强安全意识,严禁酗酒作业。
四、环保措施1. 在施工过程中,必须遵守环保规定,保障施工现场的环境清洁。
2. 在运输和使用材料过程中,应当避免诱发污染,并及时清理施工现场的废弃材料和垃圾。
以上是下水道施工的一些基本方案和流程,希望对工程建设有所帮助。
施工中需注意细节,确保工程质量和安全。
(详尽版)下水道施工实施方案1. 项目背景随着城市化进程的不断推进,城市基础设施的建设和完善显得尤为重要。
下水道系统作为城市基础设施的重要组成部分,其施工质量直接关系到城市的环境卫生、居民的生活质量和城市的可持续发展。
本方案旨在详细阐述下水道施工的具体实施步骤、要求和管理措施,以确保施工质量,满足城市发展需求。
2. 施工目标1. 确保施工质量,满足相关规范要求。
2. 保障施工安全,减少对周边环境和居民的影响。
3. 提高施工效率,缩短施工周期。
4. 加强施工现场管理,提升工程形象。
3. 施工范围与内容本次施工范围包括:新建下水道管道、检查井、排水口等设施。
施工内容主要包括:土方开挖、管道铺设、检查井砌筑、回填及路面恢复等。
4. 施工准备1. 施工前,应充分了解现场情况,包括地形地貌、地下管线、交通状况等。
2. 根据设计图纸和施工规范,编制详细的施工方案和施工进度计划。
3. 准备施工所需的各种材料、设备、工具等。
4. 对施工人员进行技术培训和安全教育。
5. 办理相关施工手续,取得施工许可。
5. 施工流程5.1 土方开挖1. 按照设计要求,进行土方开挖,开挖范围应大于管道铺设范围。
2. 开挖过程中,应注意边坡稳定,防止坍塌。
3. 开挖至设计标高后,进行地基处理,满足管道铺设要求。
5.2 管道铺设1. 管道铺设前,应检查管道质量,确保符合规范要求。
2. 按照设计图纸,进行管道铺设,注意管道走向、高程和连接质量。
3. 管道铺设过程中,应采取措施防止管道损坏。
5.3 检查井砌筑1. 检查井位置应准确,井壁与管道连接牢固。
2. 检查井砌筑应符合设计要求,砂浆饱满,井体结构稳定。
3. 检查井砌筑完成后,进行排水试验,确保排水畅通。
5.4 回填及路面恢复1. 管道铺设和检查井砌筑完成后,进行土方回填,回填土应分层压实。
2. 回填至设计标高后,进行路面恢复,恢复路面结构应符合设计要求。
6. 施工管理1. 施工现场应设立项目管理机构,明确各岗位职责。
卫生间下水道管路施工方案1. 介绍卫生间下水道管路施工方案是为了确保卫生间排污系统的正常运行,并有效地排除污水。
本文档将详细介绍卫生间下水道管路施工方案的设计、安装和维护要点。
2. 设计要点2.1 管道布置在卫生间下水道管路的设计中,需要合理安排管道布置,使污水能够顺畅流动,并且便于维修和清理。
以下是一些设计要点:•确定主排水管道的位置和走向,通常选择沿着房屋外墙布设;•设计合理的坡度以确保污水能够快速流动,一般应保持每米下降2-3厘米;•安装支架以确保管道的稳定性,并避免管道振动或松动。
2.2 管道材料选择合适的管道材料是卫生间下水道施工的重要环节。
常用的管道材料包括:•PVC管道:具有耐腐蚀、耐低温和耐热的特性,且安装方便且成本较低。
•铸铁管道:适用于大型建筑,具有较高的强度和耐腐蚀性能。
•PE管道:适用于较小的建筑,具有耐冲击、耐磨损和耐腐蚀等特点。
2.3 排水点在卫生间下水道的设计中,需要合理安排排水点的位置和数量,以确保污水可以有效排出。
以下是一些设计要点:•确定合适的地面排水点,通常安装在卫生间的地面低处;•确定合适的下水管道连接方式,可以选择接头连接或者直接连接。
3. 安装要点3.1 准备工作在进行卫生间下水道管路的安装之前,需要进行一些准备工作:•清理施工区域,确保没有障碍物干扰安装工作;•检查所需的材料和工具,确保一切准备就绪;•制定施工计划,包括材料购买、安装顺序和工期等。
3.2 安装流程卫生间下水道管路的安装一般按照以下步骤进行:1.安装主排水管道:根据设计要求,安装主排水管道,并确保管道的合适坡度。
2.安装支架:在管道安装的过程中,确保安装支架以保证管道的稳定性。
3.安装分支管道和连接件:根据设计要求,安装卫生间内的分支管道和连接件。
4.安装下水口:根据设计要求,在合适的位置安装下水口,确保污水能够顺利流入下水管道。
5.检测和测试:完成管道安装后,进行检测和测试,确保排水系统正常运行。
道路下水道施工方案一、施工概述道路下水道施工是为了解决道路排水问题,确保道路交通的安全和畅通。
本方案将详细介绍道路下水道的施工流程与安全措施。
二、施工前准备1. 施工前要进行详尽的现场勘察和测量,确定下水道的布置方案和工程量。
2. 确定施工现场的安全区域,并设置警示标志,以确保施工人员和过往车辆的安全。
3. 准备好所需的材料和施工设备,包括管道、井盖、阀门、泵站等。
三、施工步骤1. 清理施工区域:清除施工区域内的杂物和泥土,确保施工区域干净整洁。
2. 挖掘管道沟槽:按照设计要求,挖掘道路下水道的管道沟槽,并注意与周围建筑物和管线的保持安全距离。
3. 安装管道:将管道逐段安装入挖掘好的管道沟槽中,保证管道的质量和连接的紧密度。
4. 安装井盖:在需要设置井盖的位置,按照设计要求安装井盖,确保井盖平稳和安全。
5. 进行连接和测试:对安装好的管道进行连接,并进行水压试验,确保管道无渗漏现象。
6. 泵站安装:根据需要,在下水道的合适位置安装泵站,确保道路排水的顺畅运行。
7. 施工完工:清理施工现场,移除多余材料和设备,确保道路畅通无阻。
四、安全措施1. 施工过程中,施工人员必须佩戴安全帽、安全鞋,并遵守相关安全操作规程。
2. 在施工现场设置警示标志,提醒过往车辆和行人注意安全,并由专人负责现场管理和指挥。
3. 施工过程中,应定期进行安全检查,发现问题及时整改,确保施工现场的安全。
4. 在挖掘管道沟槽时,需加强土方边坡支护,防止坍塌事故发生。
5. 施工现场应保持通风良好,防止有害气体积聚,确保工人的身体健康。
五、环保措施1. 在施工过程中,严禁将废弃物排入道路或周围环境,应及时清理和妥善处理。
2. 施工所产生的噪音应控制在允许范围内,避免对周围居民和环境造成干扰。
3. 选用环保材料和设备,减少污染物的排放,降低对环境的影响。
六、总结通过本施工方案,可以高效完成道路下水道的施工工程,解决道路排水问题,保障道路交通的安全与畅通。
专业工厂下水道施工方案1. 简介本文档介绍了专业工厂下水道施工方案,包括施工步骤、材料清单、工程时间安排等内容。
通过详细了解施工方案,能够确保下水道施工质量和进度的控制。
2. 施工步骤2.1 前期准备在施工前,需要进行细致的前期准备工作,包括:•施工图纸的准备和审查•施工人员的培训和安全意识教育•施工现场的准备工作,如清理、平整等2.2 管道敷设下水道的管道敷设是施工的关键步骤,具体步骤如下:1.根据设计图纸,确定下水道的走向和深度。
2.开挖管道沟槽,确保沟槽的宽度和深度符合设计要求。
3.进行管道连接,采用合适的管材和接头进行连接,保证连接的牢固性。
4.进行管道的铺设和固定,确保管道的平直和稳固。
2.3 排水设备安装完成管道敷设后,需要安装相应的排水设备,包括下水口、检查井等。
具体步骤如下:1.根据设计要求,确定排水设备的位置和数量。
2.安装下水口,确保下水口与管道的连接紧密,无漏水现象。
3.安装检查井,确保井盖的平整,井壁的牢固。
2.4 测试和验收完成施工后,需要进行下水道的测试和验收工作,以确保施工质量的合格。
具体步骤如下:1.进行管道的试压测试,测试管道的耐压性能和密封性能。
2.进行排水测试,测试排水设备的运行情况和排水效果。
3.进行验收工作,检查施工质量和安全合规性。
3. 材料清单下表列出了专业工厂下水道施工所需的主要材料清单:材料名称规格型号数量PVC管道直径110mm,长度6m 100根PVC接头110mm 200个下水口直径110mm 10个检查井直径500mm 5个4. 工程时间安排为了控制施工进度,以下提供了专业工厂下水道施工工程的时间安排:1.前期准备:2天2.管道敷设:5天3.排水设备安装:2天4.测试和验收:1天整个工程的完成时间为10天。
5. 施工安全注意事项在进行专业工厂下水道施工过程中,需要注意以下安全事项:1.施工人员需佩戴合适的安全防护装备,如安全帽、工作服、手套等。
第1篇一、项目背景随着城市化进程的加快,城市人口不断增加,城市基础设施需求日益增长。
下水道作为城市基础设施的重要组成部分,对于城市的排水、防洪、环境保护等具有重要作用。
本方案旨在制定一套科学、合理、高效的下水道施工方案,确保工程顺利进行,提高施工质量,降低施工成本。
二、施工范围及内容1. 施工范围:本工程包括新建、改建、扩建的下水道工程,涉及城市排水管网、雨水管网、污水管网等。
2. 施工内容:(1)管网设计:根据城市排水需求,进行管网设计,包括管网布局、管材选择、管径计算、坡度设计等;(2)施工准备:施工现场的平整、排水、临时设施搭建、材料设备准备等;(3)管网施工:包括管道铺设、检查井施工、连接、验收等;(4)附属设施施工:包括泵站、雨水口、检查井、阀门井等;(5)施工质量控制:确保施工质量达到设计要求;(6)施工安全管理:确保施工安全,预防事故发生。
三、施工组织与管理1. 施工组织:(1)项目经理部:负责整个工程的组织、协调、指挥和监督;(2)施工队:负责具体的施工任务;(3)技术质量部:负责施工过程中的技术指导和质量监督;(4)安全环保部:负责施工过程中的安全管理和环境保护。
2. 管理措施:(1)建立健全施工组织机构,明确各部门职责;(2)制定施工方案、技术措施和操作规程;(3)加强施工过程中的质量控制,确保工程质量;(4)加强施工安全管理,预防事故发生;(5)加强环境保护,减少施工对环境的影响。
四、施工技术1. 管网设计:(1)管网布局:根据城市排水需求,合理规划管网布局,确保排水畅通;(2)管材选择:根据工程特点、地质条件、环境要求等因素,选择合适的管材;(3)管径计算:根据排水量、流速、坡度等因素,计算管道管径;(4)坡度设计:根据排水要求,设计合理的坡度,确保排水畅通。
2. 施工准备:(1)施工现场平整:确保施工现场平整,便于施工;(2)排水设施:设置排水设施,确保施工过程中排水畅通;(3)临时设施搭建:搭建临时设施,如工棚、材料堆场等;(4)材料设备准备:准备充足的施工材料、设备,确保施工顺利进行。
下水道改造施工方案随着城市建设的不断发展,下水道早已成为了城市建设中不可或缺的一部分。
而为了保证下水道的正常运作,不少城市也进入了下水道的改造施工阶段。
本文将详细阐述下水道改造施工方案,希望能给广大读者带来参考。
一、施工前准备在进行下水道改造建设前,首先需要认真策划方案。
该方案包括对工程的需求、潜在风险和可能遭遇的不可预知情况进行评估,调查和收集现场信息,可行性研究,制定合理的施工方案及安全保障计划。
同时根据工程项目的大小和复杂程度,也要确定合理的工期和预算。
二、施工细节1.清除垃圾在进行施工前,要对管道内部进行彻底的清洗,以确保管道线路的畅通。
此外,施工现场也要设立封门,采用屏障等有效方式来保护周边环境的清洁。
2.布置施工设备根据工程需求,要合理布置施工设备,包括起重机和各类工具。
同时,以确保施工安全为首要原则,对于施工现场的设计及布置也需做出合理规划。
3.施工方案调整在施工过程中,多方面因素可能导致施工计划的偏差。
因此,建设单位还需及时修正施工方案,优化施工计划,以确保工程的完成效果达到最佳。
三、安全保障在施工过程中,保障工地的安全是十分重要的。
因此,对施工现场和周边环境进行规划、设置封门、提供必要的信息和培训,制定和实施防范措施,以保证在施工过程中无人员伤亡和环境污染。
四、施工验收管道建设完成后,对于整个工程进行质量验收。
这包括对管道的设计、施工、质量检查和测试进行全面的检查,并对工程的合格证书进行评估,以确保下水道的正常运作。
总言之,下水道改造施工方案需要从施工前准备、施工细节、安全保障和施工验收四个方面全面考虑,充分保证工程的高质量和安全施工。
同时,也是城市建设发展的重要保障措施。

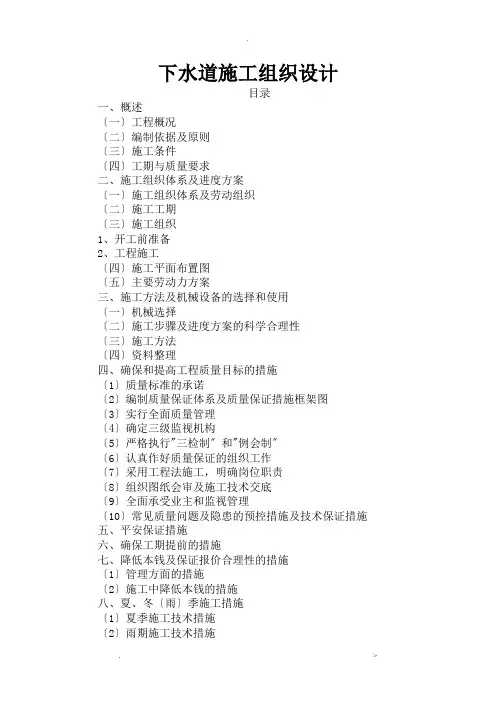

下水道施工组织设计目录一、概述〔一〕工程概况〔二〕编制依据及原则〔三〕施工条件〔四〕工期与质量要求二、施工组织体系及进度方案〔一〕施工组织体系及劳动组织〔二〕施工工期〔三〕施工组织1、开工前准备2、工程施工〔四〕施工平面布置图〔五〕主要劳动力方案三、施工方法及机械设备的选择和使用〔一〕机械选择〔二〕施工步骤及进度方案的科学合理性〔三〕施工方法〔四〕资料整理四、确保和提高工程质量目标的措施〔1〕质量标准的承诺〔2〕编制质量保证体系及质量保证措施框架图〔3〕实行全面质量管理〔4〕确定三级监视机构〔5〕严格执行"三检制〞和"例会制〞〔6〕认真作好质量保证的组织工作〔7〕采用工程法施工,明确岗位职责〔8〕组织图纸会审及施工技术交底〔9〕全面承受业主和监视管理〔10〕常见质量问题及隐患的预控措施及技术保证措施五、平安保证措施六、确保工期提前的措施七、降低本钱及保证报价合理性的措施〔1〕管理方面的措施〔2〕施工中降低本钱的措施八、夏、冬〔雨〕季施工措施〔1〕夏季施工技术措施〔2〕雨期施工技术措施九、施工中的排水措施十、现场文明施工措施十一、控制噪声等其他措施一、概述(一)工程概况新建下水道两侧长约1000米,下水管道采用径为80cm素砼管,每30米设置径1.2米窖井一座,窖井盖采用径宽60cm长100cm承重型成品窖井盖,底部C20垫层,回填土采用3%石灰土,彩砖宽8m长500米,彩砖规格为0.2×0.1×0.06,黑颜色为主,根底采用15cm3%灰土,两侧安装路牙石。
〔二〕编制依据及原则新河镇彩砖及下水道工程施工组织设计编制依据及原则如下:1、新河镇彩砖及下水道工程招标文件为主要编制依据,严格按照招标文件编制投标书。
2、认真贯彻党和国家对工程建立的各项方针、政策和各项法律、法规,严格执行建立程序。
3、遵循建筑施工工艺及其技术规,坚持合理的施工程序和施工顺序。
4、采用流水施工方法,组织有节奏、均衡和连续地施工。
下水道改造施工方案下水道改造施工方案一、项目概述:下水道改造工程是指对现有下水道系统进行升级改造,以提高排水能力和改善排污环境的施工项目。
本施工方案旨在对下水道进行全面改造,包括管道替换、管道扩容、污水处理设备升级等内容。
二、施工内容:1. 管道替换:将现有老化、损坏的下水道管道进行全面替换。
采用高强度复合材料管道,提高抗压能力和耐腐蚀性,确保管道的稳定和寿命。
2. 管道扩容:根据实际需要,对部分繁忙区域的管道进行扩容改造,以增加排水能力并缓解排水压力,确保畅通。
3. 污水处理设备升级:对现有的污水处理设备进行升级改造,以提高处理效率和减少污染物排放。
安装先进的过滤、除臭、沉淀等设备,提高水质处理效果。
4. 溢流井建设:在关键位置设置溢流井,以防止污水管道堵塞或其他突发情况导致污水溢出,保障排水系统的稳定性和安全性。
5. 配套设施重建:对与下水道改造相关的道路、人行道、绿化、管线等设施进行重建、修复工作,确保改造后的下水道系统与周围环境相协调。
三、施工流程:1. 前期准备:编制施工方案、获得相关许可证件、组织人力、采购材料和设备等。
2. 管道替换:按照施工方案,逐段替换老化管道,确保施工质量和进度。
3. 管道扩容:根据需要,在指定位置进行管道扩容施工,确保施工质量和进度。
4. 污水处理设备升级:拆除旧设备,安装新设备,并进行系统运行调试,确保设备正常工作。
5. 溢流井建设:选择合适位置,开挖溢流井,并进行防渗、加固等工作,确保溢流井的性能和稳定性。
6. 配套设施重建:根据改造方案,对相关设施进行重建、修复工作,确保环境整洁和周围交通秩序。
7. 施工总结:做好施工记录和总结,整理施工资料和材料,进行验收和交接工作。
四、安全保障:1. 组织施工前进行安全技术交底,确保施工人员了解施工过程中的安全事项,并配备相关的安全防护设备。
2. 严格按照施工方案和相关操作规程进行施工,确保施工质量和安全性。
3. 针对施工现场可能出现的危险和突发情况,做好应急预案,配备必要的救援设备和人员,确保施工过程中的安全。
拱为路(西乐路~听潮路)新建工程下水道施工方案拱为路(西乐路~听潮路)新建工程项目部上海两港市政工程有限公司八年三月二十五日00二一、工程概况路(西乐路~听潮路)新建工程的配套工程,工程设计范本工程为拱为围东起听潮路,西至西乐路,全长约615m。
本工程排水工程为雨污水分流。
雨水管道Φ600采用HDPE管,Φ800、Φ1000采用RPM管,雨水连管采用Φ225HDPE管。
污水管道Φ300、Φ400采用HDPE管。
管径数量统计如下:雨水管道:Φ1000玻璃纤维增强塑料夹砂管(RPM) 62mΦ800玻璃纤维增强塑料夹砂管(RPM) 337mΦ600双壁波纹管(HDPE) 141mΦ225双壁波纹管(HDPE) 624m污水管道:Φ400双壁波纹管(HDPE) 270mΦ300双壁波纹管(HDPE) 412m二、施工工艺测量放样→打钢板桩(井点降水)→沟槽开挖→管道基础→管道铺设→管道接口→窨井砌筑(现浇)→磅水检验→管道坞膀→沟槽回填→拔除钢板桩(井点)。
三、施工方法(一)玻璃纤维增强塑料夹砂管施工方案.1、材料进场管材(1)运到工地的管材要按批检查,主要包括资料和外观的检查:a、资料:产品质量保证书和检验报告;b、外观:查验管材的产品合格标志;查看管材的外表面是否有明显缺陷,内表面是否有龟裂、分层、针孔、杂质、贫胶区及气泡;查看管材端面是否平齐、光滑、无毛刷;抽样量测管材的内外径、管材的长度、管材端面的垂直度、管壁厚度。
(2)可委托检测中心对管材的力学性能进行检测。
橡胶圈(1)橡胶圈是RPM管承插式接口的密封件,为实心圆形截面,雨水管道工程橡胶圈原料为氯丁橡胶。
(2)对运到工地的橡胶圈进行必要的外观检查。
橡胶圈的尺寸其截面尺寸和展开长度要达到设计要求,直径公差不应大于±0.4mm。
(3)送到工地的橡胶圈要有产品质量保证书。
(4)橡胶圈的存放要注意以下二点:a、存放在阴凉、清洁的环境下,不得在阳光下暴晒;b、不得与会产生溶胀和腐蚀的油类接触。
管材装卸和堆放(1)坚持“轻拿轻放”,小心摔跌或撞击。
为防止管节滚动用木锲塞牢。
清除尖锐的硬物,存放地点要平整,)2(.(3)管材要按种类、规格分类堆放,DN800、DN1000RPM管堆放层数为2层。
(4)管材堆放要远离热源和明火,堆放时间不要过长。
2、沟槽开挖沟槽开挖方式为直槽加支撑,开挖宽度如下(单位:mm):管道规格DN800DN100021601650BHs<30002360B18503000≤Hs<40002560B2050≥Hs4000注:Hs:沟槽深度;B:沟槽宽度机械开挖至设计标高以上20cm范围采用人工开挖,防止槽底土扰动和超挖。
到雨水管道位于绿化带内,沟槽开挖断面选择直槽,以减少对土路基的破坏。
本工程沟槽开挖,根据沟槽设计底标高与现原地面标高计算得沟槽埋深在~4.0米之间,故根据不同沟槽埋深,采用不同针对性施工方案:开挖深度小于3m的沟槽采用横列板支护,开挖深度大于3m的沟槽采用钢板桩支护。
(1)埋深在~3.0m沟槽开挖及支撑雨水管开挖深度小于3m时,考虑到工程地下水位较高,雨水管埋设涉及到的土层为杂填土和褐黄色粉质粘土,故采用横列板支护。
.挖土采用机械与人工相结合的方法进行。
挖土与支撑相互配合,挖掘机挖土后及时支撑,防止槽壁失稳而导致沟槽坍塌。
严格控制槽底标高,防止超挖,机械挖土至槽底标高以上20cm时用人工挖除,整平槽底。
沟槽允许偏差:槽底高程:-30cm槽底中线每侧宽度:不小于规定具体方法如下:机械挖土配各专人指挥,对有地下管线或建筑物的部位由管线员向指挥人员和驾驶员作详细交底。
挖土与支撑互相结合,当挖土深度至1.2米时,必须进行支护。
以后挖土和支护交替进行,修好边后立即撑板,一次的撑板高度为~0.8米。
遇到松软土层或下雨天气,应减小撑板高度。
撑列板采用组合钢板。
一般称为铁围囹,竖列板采用木撑板:一般称为木围囹。
(见下图),撑柱套筒采用×6mm的钢管。
横列板放置应水平,板缝严密,板头齐整,深度须达到碎石基础面。
竖列板应垂直,最下面一块到碎石基础面,铁撑柱两头水平,每层高度应一致。
每块竖列板上的支撑不应小于两只铁撑柱,上下两块竖列板应交错搭接。
挖土应严格控制标高,防止超挖扰动基底面,沟槽底以上20cm须采用人工挖土和整修底面,清除淤泥或碎土,并立即进行基础的施工。
铁围支撑枕木支的沟槽)沟槽开挖施工示意图之一(埋深2.0m-3.0m(2)埋深在3.0m以上沟槽开挖及支撑当沟槽深度大于3m时,采用钢板桩支撑。
钢板桩采用槽钢,根据现场支护条件和施工规范及实际经验,选用钢板桩的长度为6m。
钢板桩施打的方法为:根据沟槽边线先开挖钢板桩槽,宽度为0.6m,深度挖到土层,并要暴露地下管线和障碍物,然后采用吨柴油打桩机施打钢板桩.打设钢板桩时,若遇钢,并报采用适当的保护措施,地下管线请公用管线的监护人到现场进行监护.板桩打设完毕后,可进行井点施工,当井点降水在沟槽底0.5m时可进行沟槽挖土。
钢板桩注意事项:钢板桩咬口紧密,板桩挺直。
打桩时钢板桩顶带桩帽,打桩时尽量做到横平竖直(须辅以定位夹板)。
打桩前搜查地下管线或地下构筑物,必要时用开槽方法将管线等外露,采用管线保护措施后,再打设板桩,或局部不打设板桩,采用、放坡、注浆等另行方案(若发现板桩入土过慢,板桩回弹过大,须及时汇报技术负责人,共同查知原因)。
沟槽开挖采用人工与机械相结合方法施工。
头层土采用挖掘机挖至0.6M,然后进行头道支撑,支撑采用DN350钢管,钢管支撑在互合桩上,互合桩采用两块[30槽钢拼接而成;头道支撑牢固后,采用挖掘机挖土1.2m深,再进行第二道支撑,支撑材料同第一道;第二道支撑牢固后,采用人工与蟹斗相结合的方法进行挖土 1.5m深,再进行第三道支撑(也即在槽底净距离0.7m处设置最后一道支撑),支撑同第一、第二道。
横支撑的水平间距不大于2m。
同时在支撑拆除时应注意:在管道基础完成后及排管前拆除第三道支撑;然后进行坞膀及沟槽回填,回填至第二道处再拆除第二道支撑;依此类推,回土至第一道支撑处再拆除该道支撑。
沟槽开挖工艺施工示意图之二(深度在以上的沟槽)管道中心钢板沟槽开挖施工示意图之二(埋深3.0m-4.0m 的沟槽)沟槽挖土时要严格控制槽底标高,挖土至槽底标高30cm时,应停止机械挖土,采用人工挖土,然后修整槽底,清除淤泥和碎土。
若有超挖和遇清除障碍物后,应采用砾石砂填实,不得用土回填。
3、井点降水(1)本雨水管道最大埋深3m,最大开挖宽度1.9m,采用单排线状轻型井点。
)井点高程布置2(.a、井管长度H≥H+h+h+iL211H:保留河道出水口处的埋深不考虑,计算井点管长度时取主线最大埋1深4.0mh:降低后的地下水位与槽底的最小距离,取0.5m1h:井管露出地面的高度,取0.2m2i:地下水计算降落坡度,取1/4L:井点管至沟槽对侧底的距离,取3.56m(+1,槽宽+井管至己侧槽壁的距离)H=+++=5.59m<6m,满足降水要求,将井点管全部打入土中。
1m2h1HHL1hl单层井点降水示意图、为提高单层井点的降水效果,根据现场实际可适当降低抽水机组b和进水总管的设置标高。
4、管道基础基础施工前清理槽底,经监理验收合格后放砾石砂。
.砾石砂要求满堂铺设,夯实拍平,防止砾石砂在沟底两侧挤出以影响地基处理效果。
铺设5cm黄砂找平层,使基础表面平整,便于控制排管高程。
5、管道铺设排管前的准备工作(1)监理对基础的隐蔽验收合格。
(2)复核高程样板,排除槽内积水。
(3)在井位处预留足够的空间,保证窨井的砌筑。
本雨水管道采用承插式接口,排管要从下游排向上游,管节承口对向上游,插口对向下游。
排管前对管节内外壁、承插口和橡胶圈进行外观检查,有损伤或变形应进行处理或调换。
清理承口内侧和插口外部的灰土、砂子、毛刺等附着物,用布将管材的连接部位擦净,同时用硅油或液体凡士林涂擦承口的扩张部分。
再次清理插口部分的凹槽,将密封圈涂上润滑剂,并在两手之间转动,认真检查涂抹效果。
把橡胶圈套入插口上的凹槽内,沿橡胶圈四周依次向外拉离凹槽并慢慢地放回凹槽,以保证橡胶圈在凹槽内受力均匀,没有扭曲。
插口上做好标记,便于在安装过程中检查连接位置。
管道连接的方法:采用葫芦和管道卡环安装管道接口,卡环用汽车内胎包垫,保护管节完整。
管节承插到位后,放松吊索和其它紧管工具,然后进行检查复核:(1)复核管节的高程和中心线;(2)承插式接口,在管道连接完毕后用钢尺插入承插口之间检查橡胶圈各部的环向位置,确定橡胶圈是否在同一深度;(3)管节接口处的承口周围是否胀裂;(4)密封圈是否脱槽、挤出;(5)采用双密封圈槽的接口,安装时将单口水压实验用的进水口装在管道顶部,并按要求进行单口水压试验。
单口试验采用弹簧压力计时精度不应低于级,最大量程宜为试验压力的~倍,表壳的公称直径不应小于150mm,使用前应校正;试验压力为管道设计压力的2倍且不得小于;保压2min,应无明显压降;若单口试压试验通不过且接口漏水,则应马上拔出管节,找出原因,重新安装,直至符合要求止。
在检查井等附属构筑物处,管道应采取措施,减少不均匀沉降。
(1)第一节短管长度为0.5m或为管道的公称直径DN;(2)第二节短管长度为~3.0m;(3)第三节短管长度为3.0m。
3.0m~3.0m0.5m或DNmm003止水圈窨井与管道连接处理与构筑物连接的管道上方30cm范围内的构筑物底板采用混凝土整体现浇,加强管道底部混凝土的振捣,提高抗渗性。
6、窨井砌筑检查井制作检查井、盖座等均按照《上海市排水管道通用图》(第一册)及《上海市排水管道通用图(转折窖井部分)》进行施工。
位于保留鱼塘内的检查井采用钢筋砼井。
检查井井盖采用防盗型钢纤维井盖;在车行道下的盖座应采用防沉降盖座。
施工技术人员应按设计图纸和上海市排水管道通用图规定的适用范围,合理安排施工。
准备工作:6.2.1 打扫冲洗基础表面,清除杂物。
6.2.2 检查沟管是否稳定,方向和标高是否符合设计。
6.2.3 砖材必须浇水湿润。
砌砖的砂浆标号必须符合设计要求,设计无注明时可取用强度为C10的砂浆,并按水泥品种选择配合比。
水泥、黄砂应符合有关质量标准。
砂浆用机械拌和,搅拌一般为分钟,用人工搅拌砂浆,应采用三干三湿法,必须拌和均匀,做到随拌随用。
砌砖应做到墙面平直,边角整齐,宽度一致,井体不走样。
砖缝中砂浆应饱满,不得有通缝。
粉刷,采用1:2水泥砂浆进行墙体抹面。
抹面工作应分二道工序进行,。
15MM抹面厚度一般为窖井流槽用砖砌筑,流槽高度应为管径的二分之一,两肩略向中间落水。
砖砌流槽必须用1:2水泥砂浆抹面。
安装钢筋砼条形预制盖板:6.7.1 盖板必须保持清洁,上下面不得搞错。
