温水溪110kV变电站改造工程10kv保护测控更换专项施工方案
- 格式:docx
- 大小:53.23 KB
- 文档页数:15
110Kv XX变电站改造工程分四个阶段进行施工,本方案为第一阶段施工方案,主要工作是对#2主变中性点设备、#2主变二次设备、10kVⅡ段开关柜保护面板改造及110k VⅠ段母线11PT二次回路改造、11PT避雷器改造,保护和测控方式实现微机综合自动化。
(一)工程时间:开工时间:2005年8月15日,2005年9月15日竣工投产。
(二)改造内容:1.#2主变中性点改造和1021刀闸和1020刀闸辅助接点开关更换。
1020刀闸辅助开关接点可先调试,1021刀闸因110K VⅠ段母线带电须在送电操作时进行调试(不影响操作,若调试未成功,等到第四阶段停电在进行调试)。
2.#2主变变高CT端子箱更换(站内所要更换的4个CT和1个PT 端子箱先立好,重新敷设电缆,将环网电源完善,在所有改造工程完成后再拆除旧端子箱)。
3.#2主变保护柜旧电缆拆除,敷设电缆到新#2主变保护屏。
4.10kVⅡ段14面柜面板改造,更换7面馈线柜、1面分段隔离柜和1面站用变柜共9组CT。
5.更换#2站用变压器。
敷设临时站用电源至老控制室新配电屏。
6.更换110kV 11PT避雷器和新上11PT端子箱;完善11PT与12PT 的并列二次回路。
(三)施工条件:#2主变及10kVⅡ段母线转为检修状态(在1021刀闸开关侧接临时地线一组,在10k VⅠ、Ⅱ段分段隔离5001刀闸靠500开关侧接临时地线一组)。
10kVⅠ、Ⅱ母线分段隔离开关1112始终保持在合闸状态,#1、#3站用变分别供电老、新电气综合楼。
(四)施工时间安排:(一)#2主变中性点设备、刀闸辅助接点改造一、简述本站目前运行方式为#2主变热备用,10kVⅡ段母线上所有设备处于备用,其他设备处于运行状态。
本次改造更换中性点的隔离刀、避雷器、放电间隙及零序CT,其中中性点隔离刀采用电动操作机构;1021刀闸和1020刀闸辅助开关更换。
二、施工时间及条件时间:2005年8月16日~8月19日条件:#2主变转为检修状态(切开102、502开关,拉开1021、1020、5022刀闸,在1021、5022刀闸靠#2主变侧各挂临时接地线一组)。
10kv变电站施工方案施工方案1. 概述本文将就10kv变电站的施工方案进行详细说明,旨在确保施工过程顺利进行,最大程度减少安全隐患,保障工程质量。
2. 施工准备2.1 设计准备在施工前,要进行充分的设计准备工作。
首先,进行工程布置图的设计,确保布置合理、安全。
其次,确定各种设备的选型和数量,确保施工所需设备完备。
最后,编制施工图纸,明确工程施工的各项细节。
2.2 动员准备施工前要进行人员动员准备。
首先,要成立专业的工程施工团队,包括项目经理、工程师、技术员等。
其次,制定人员的职责和工作任务,并进行培训,确保施工人员具备必要的专业知识和技能。
最后,配备必要的施工用具和材料,确保施工的顺利进行。
3. 施工流程3.1 基础施工在进行10kv变电站施工前,首先要进行基础施工工作。
包括场地清理和整平、地基开挖和加固等。
通过这一步骤,为主体结构的施工打下坚实的基础。
3.2 主体施工主体施工是整个施工过程的核心,其中包括以下步骤:3.2.1 设备安装将变压器、隔离开关、断路器等设备按照设计要求进行安装。
确保设备的稳定性和可靠性。
3.2.2 电缆敷设根据设计图纸进行电缆的敷设,包括电缆桥架的安装、电缆的拉线和穿线等。
保证电缆的牢固和整洁。
3.2.3 系统调试在设备安装和电缆敷设完成后,对整个系统进行调试,包括电气连接、开关操作等。
确保系统正常运行。
3.2.4 防火防雷对变电站进行防火防雷措施,包括防火涂料的喷涂、接地装置的安装等。
确保变电站的安全性。
3.3 完工验收完成主体施工后,进行完工验收。
由相关部门进行检测,包括电气设备的性能测试、电缆的绝缘测试等。
确保变电站满足设计和安全要求。
4. 施工安全措施4.1 人员安全施工过程中,要加强对施工人员的安全教育和培训,提高他们的安全意识。
配备必要的个人防护用品,如安全帽、防护眼镜等。
监督施工人员严格按照操作规程进行作业。
4.2 设备安全施工过程中,要确保设备的操作正常、无故障,并对设备进行定期维护和检修。

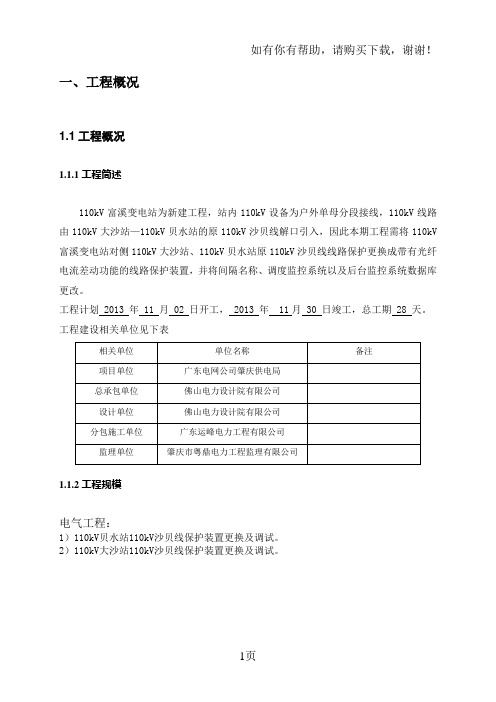

一、工程概况1.1工程概况1.1.1工程简述110kV富溪变电站为新建工程,站内110kV设备为户外单母分段接线,110kV线路由110kV大沙站—110kV贝水站的原110kV沙贝线解口引入,因此本期工程需将110kV 富溪变电站对侧110kV大沙站、110kV贝水站原110kV沙贝线线路保护更换成带有光纤电流差动功能的线路保护装置,并将间隔名称、调度监控系统以及后台监控系统数据库更改。
工程计划 2013 年 11 月 02 日开工, 2013 年 11月 30 日竣工,总工期 28 天。
工程建设相关单位见下表1.1.2工程规模电气工程:1)110kV贝水站110kV沙贝线保护装置更换及调试。
2)110kV大沙站110kV沙贝线保护装置更换及调试。
二、施工安排2.1管理组织机构及岗位职责2.1.1组织机构施工负责人:工作负责人:刘金彪、刘金海施工班组:8人;厂家配线人员:2人。
2.1.2岗位职责1.工程负责人:本项目施工的第一安全责任人,负责制订本安全目标、质量管理方针,对安全生产及安全体系建立、健全负全面的领导责任。
负责施工工作进度计划,人员职责的安排落实,施工方案的审批,对贯彻公司质量方针和实现质量目标负有全面责任。
2.施工负责人:负责落实总负责人的各项指令;负责施工方案的编制,施工的各项工作安排,合理调配好人力、物力车辆的使用,监督、落实施工班组在施工过程中,严格按照本方案进行施工。
3、安全管理主管:负责编制本施工的安全技术措施,负责检查安全指令、规章制度、安全技术措施的执行情况,配合有关部门排除安全障碍,每天巡视施工现场,发现隐患,及时组织解决。
监督现场人员的操作和设备的安全运行,制止违章作业,有权对违章人员进行处罚,有权发布指令采取保护性措施。
检查安全设施是否齐全、设备工器具的安全性、气候条件是否影响安全施工,监督施工人员持证上岗,参加安全大检查,对安全隐患提出整改措施并督促落实。
三、施工进度计划3.1工期及工程施工进度计划安排主要(进度控制)里程碑一览表。
温水溪110kV变电站改建工程1#主变拆除、转移专项施工方案批准:年月日审核:年月日编写:年月日中国能建湖南火电2016年农网EPC总承包三标段兴文县项目部2017年11月19号目录一、综合说明 (1)1 编制依据 (1)2 拆除并更换1#主变概况 (1)3 施工组织结构及职责 (1)4 停电时间; (2)5 停电范围; (2)二、施工前的准备 (2)1 准备工作安排 (2)2拆除设备 (2)3拆除与站内移动工具及辅材 (2)4 人员分工 (3)三、施工进度 (3)1#主变安装施工进度表: (3)四、施工方法与步骤 (3)4.1 附件拆除用12吨吊车进站及注意事项 (3)4.2原1#主变附件的拆除项目及注意事项 (7)4.3 原1#主变本体站内移出与道路运输; (7)4.4 原旧1#主变在大塘电厂的安装及注意事项 (9)五、施工安全措施 (9)(1)现场专责监护人的配置 (9)(2)起吊与站内轨道转移工作 (10)(3)附件的拆除和安装 (10)(4)电气焊作业 (11)(5)其它安全事项 (11)(6)定置管理 (12)六、质量保证措施 (12)七、1#主变在大塘承放位置; (12)1)在大塘原火电厂存放位置照片 (12)2)后附温水溪1#主变存放于大塘火电厂平面布置图; (13)一、综合说明1 编制依据1.《电气装置安装工程施工及验收规范汇编》2.《电气装置安装工程电气设备交接试验标准》(GBJ150-91)3.《国家电网公司电力安全工作规程》4.《温水溪110kV变电站改造工程施工设计说明书及图纸》5.《温水溪110kV变电站改建工程施工方案》2 拆除并更换1#主变概况温水溪110kV变电站原1#主变(容量31.5兆伏安)拆除,更换容量为40兆伏安的主变,施工单位负责拆除旧主变和新主变安装工作。
旧主变转运到大塘原火电厂临时存放,旧主变转运工作我公司计划承包给具有资质的专业大件运输公司完成(无锡成庆物流有限公司)。

第1篇一、工程概况1.1 项目背景随着我国经济的快速发展,电力需求不断增长,变电站作为电力系统的核心组成部分,其安全、稳定运行对于保障电力供应至关重要。
为满足日益增长的电力需求,提高变电站的运行效率,降低故障率,本工程拟对现有变电站进行更换。
1.2 工程规模本工程拟更换的变电站为XX变电站,位于XX市XX区,占地面积约为XX平方米。
变电站主要承担区域内的供电任务,供电范围涵盖XX个村庄和XX个企事业单位。
1.3 工程目标通过本工程,实现以下目标:(1)提高变电站的供电能力,满足区域内的电力需求;(2)降低变电站的故障率,提高运行稳定性;(3)优化变电站的设备配置,提高运行效率;(4)降低变电站的运行成本,提高经济效益。
二、工程方案2.1 工程设计原则(1)安全性原则:确保变电站更换工程符合国家相关安全标准,确保施工和运行安全;(2)可靠性原则:选用优质设备,提高变电站的可靠性;(3)经济性原则:在满足工程要求的前提下,降低工程成本;(4)环保性原则:在施工和运行过程中,减少对环境的影响。
2.2 工程设计内容2.2.1 变电站主设备更换(1)主变压器更换:根据变电站容量和供电需求,选用XX型号主变压器,容量为XX千伏安;(2)断路器更换:选用XX型号断路器,额定电流为XX安培;(3)隔离开关更换:选用XX型号隔离开关,额定电流为XX安培;(4)接地开关更换:选用XX型号接地开关,额定电流为XX安培;(5)避雷器更换:选用XX型号避雷器,额定电压为XX千伏。
2.2.2 辅助设备更换(1)继电保护装置更换:选用XX型号继电保护装置,满足变电站保护要求;(2)自动化装置更换:选用XX型号自动化装置,实现变电站的自动化运行;(3)通信设备更换:选用XX型号通信设备,确保变电站信息传输的可靠性;(4)直流系统更换:选用XX型号直流系统,为变电站提供稳定的直流电源。
2.3 施工方案2.3.1 施工准备(1)成立工程领导小组,负责工程的组织实施;(2)编制施工组织设计,明确施工方案、施工进度、施工质量、施工安全等;(3)对施工人员进行培训,提高施工技能和安全意识;(4)办理施工许可,确保施工合法合规。
第1篇一、项目背景随着我国经济的快速发展和城市化进程的加快,电力需求日益增长,原有变电站已无法满足日益增长的用电需求。
为提高电力供应质量和可靠性,保障电网安全稳定运行,我公司决定对某变电站进行更换工程。
本方案旨在详细阐述变电站更换工程的具体内容、实施步骤、质量控制、安全管理以及后期运维等方面。
二、工程概况1. 工程名称:某变电站更换工程2. 工程地点:某市某区3. 工程规模:新建变电站1座,占地面积约5000平方米4. 工程投资:约1亿元5. 工程建设周期:12个月三、工程内容1. 变电站拆除:拆除原有变电站内所有设备,包括变压器、高压开关柜、低压开关柜、继电保护装置、电缆、支架等。
2. 土建工程:新建变电站土建工程,包括基础、墙体、屋顶、门窗等。
3. 设备采购:采购变压器、高压开关柜、低压开关柜、继电保护装置、电缆、支架等设备。
4. 设备安装:将采购的设备安装至新建变电站内,并进行调试。
5. 电气一次、二次回路接线:按照设计图纸进行电气一次、二次回路接线。
6. 自动化控制系统安装:安装变电站自动化控制系统,实现远程监控、调度。
7. 通信系统建设:建设变电站通信系统,实现与其他变电站、调度中心的通信。
8. 环保设施建设:建设变电站环保设施,如防尘网、降噪设施等。
9. 竣工验收:完成变电站更换工程后,进行竣工验收。
四、实施步骤1. 工程前期准备(1)编制工程可行性研究报告,确定工程规模、投资、建设周期等。
(2)进行地质勘察,确保土建工程基础稳定。
(3)编制施工组织设计,明确施工工艺、质量要求、安全措施等。
2. 工程实施(1)变电站拆除:按照拆除方案,有序拆除原有变电站设备。
(2)土建工程:按照设计图纸,进行基础、墙体、屋顶、门窗等土建施工。
(3)设备采购:按照设备清单,进行设备采购。
(4)设备安装:按照安装规范,进行设备安装。
(5)电气一次、二次回路接线:按照设计图纸,进行电气一次、二次回路接线。
变电站更换工程方案范本一、前言变电站是电力系统中的重要组成部分,它承担着电能的输送、分配和转换等重要功能。
变电站更换工程是为了提高变电站设备的性能,确保电网的稳定运行而进行的一项重要工作。
本方案旨在对变电站更换工程进行规范化管理和实施,确保安全、高效、环保的施工过程,并最终实现工程目标。
二、工程概况变电站更换工程位于XX省XX市,项目范围包括变电站主体设备的更换和升级,配套设施的升级改造等。
工程总投资约XXX万元,涉及变压器、断路器、隔离开关、电缆等主要设备的更换。
为了确保工程实施的顺利进行,必须对工程的计划、施工方案、安全保障措施等进行全面评估和规划。
三、工程设计1. 设备更换计划针对变电站更换工程,需要对主要设备进行全面的更换计划。
首先是对现有设备进行全面评估,包括技术状态、运行状况、使用年限等方面的评估。
然后根据评估结果确定哪些设备需要更换,以及更换的优先顺序。
在设备更换计划中,需要考虑设备更换的时间节点、拆卸和安装的方式方法、人员配备等方面。
2. 配套设施升级改造在设备更换的同时,也需要对变电站的配套设施进行升级改造。
这包括变电站的控制系统、监控系统、配电系统等。
在设计方案中,需要详细规划每个配套设施的升级改造内容、技术指标、运行方式等,并与设备更换计划相协调。
3. 施工进度计划综合考虑设备更换计划和配套设施升级改造计划,需要合理制定施工进度计划。
在施工进度计划中,要注意各个工程节点的安排,确保每个阶段的工作可以按时完成,并协调各个部门之间的工作。
四、施工方案1. 施工组织设计设备更换工程属于大型设备安装工程,需要合理设计施工组织。
首先是明确各个施工单位的责任范围,包括设备供应商、设备安装单位、工程监理单位等。
其次是制定施工组织协调方案,包括施工计划、施工人员安排、材料供应等方面的具体措施。
2. 安全保障措施在设备更换工程中,安全问题是最为重要的。
为了确保施工安全,需要制定详细的安全保障措施。
工程110kv变电站施工方案设计方案图部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改施工设计批准:审查:校核:编写:3.1工程简况**水利枢纽施工供电110kv变电站工程是为满足**水利枢纽工程施工用电而建设,该工程位于枢纽**大桥左侧下游约200m处。
施工变电站的110kv进线接于**地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的35kv临时变电站设备搬迁至施工变电站合并运行,35kv线路延伸过江进110kv施工变作为枢纽施工保安电源。
b5E2RGbCAP本工程主要工程工程有:<1)35kv施工供电备用线路工程;<2)110kv施工供电线路工程;<3)110kv施工变电站土建及安装工程;3.2施工布署3.2.1工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率100%,优良率85%以上;电气设备安装工程合格率100%,优良率90%以上;整项工程质量等级达到优良。
p1EanqFDPw3.2.2 工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期210日历天。
3.2.3安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在5‰以内。
3.2.4工程主要施工负责人简介施工主要负责人简介见第二章中“2.4拟投入本工作的主要人员表”。
3.2.5施工工序总体安排本工程的施工是在场地平整工作完成后进行。
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及110kv线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。
110kv施工变电所建成投产后,即进行35kv临时变电站搬迁工作。
在土建施工过程中安排电气预埋、接地等交叉作业。
DXDiTa9E3d3.3 施工进度计划根椐招标文件要求,本工程计划2001年5月25日开工,2001年12月20日完工,总日历工期210天,详细的施工进度见《**水利枢纽施工供电110KV输变电工程施工进度横道图》。
110变电站施工方案摘要本文旨在提供一个详细的110变电站施工方案,涵盖施工过程的各个关键环节和步骤。
该方案将确保变电站的平安可靠运行,并提供适当的施工流程和考前须知。
1. 引言110变电站是电力系统中的关键设施之一,起到电能传输、配送和转换的重要作用。
因此,在建设和施工过程中需要严格遵循相关规定和标准,确保变电站能够平安、可靠地运行。
本施工方案旨在确保110变电站的施工过程能够按照标准和标准进行,以最大限度地减少事故风险,并确保高质量和高效率的施工。
2. 施工准备在正式开始施工前,需要进行一系列的准备工作,包括但不限于以下几个方面:•平安准备:确保施工现场和设备的平安,配备必要的平安设施和防护措施。
•材料准备:准备所需的施工材料,包括电缆、配电盘、变压器等,并进行必要的检查和确认。
•人员准备:安排施工所需的人员,包括工程师、技术人员、电工等,并进行相应的培训和指导。
•进度方案:编制详细的施工进度方案,确保施工按时完成。
3. 施工过程3.1 场地准备在正式安装设备之前,需要对场地进行准备。
这包括清理、平整场地,并确保足够的空间和通道用于设备安装和维护。
3.2 设备安装在场地准备完成后,可以开始进行设备安装。
设备包括变压器、配电盘、电缆等。
在安装过程中,需要注意以下几点:•定位准确:将设备准确地安装在预定的位置上,确保各个设备之间的布局合理,并保证设备之间的距离和间隔符合要求。
•连接可靠:进行设备间的电缆连接时,需要保证连接可靠,并进行必要的绝缘和保护措施。
•标识清晰:对设备进行清晰的标识,包括设备名称、型号、电气参数等,便于以后的运维和维护。
3.3 电气接线设备安装完毕后,需要进行电气接线。
这包括将各个设备之间的电缆进行连接,并连接到主电网。
在接线过程中需要遵循以下几点:•线缆选择:选择适当的电缆进行连接,包括电缆的截面积、材质等。
•接线可靠:保证接线可靠,采取适当的连接方式和绝缘措施,确保电气接触良好。
更换10KV配电变压器施工方案换10KV配电变压器施工方案为了更换配电变压器,需要进行停、送电的操作。
在操作跌落式熔断器时,应使用合格的绝缘棒,并戴防雨罩和绝缘手套。
在配电变压器台架上工作时,不论线路是否停电,应先拉开低压侧刀闸,后拉开高压侧隔离开关或跌落式熔断器,并在高、低压引线上验电、接地。
高压跌落式熔断器的操作方法也需要遵守一定的规则。
在更换配电变压器的过程中,需要遵守一些规章制度,如《农村低压电力技术规程》、《电力安全工作规程》、《电力变压器运行规程》和《架空绝缘配电线路施工及验收规程》。
具体的施工步骤包括准备出发、起重车辆检查和开往现场,全体人员文明乘车,司机遵守交通规则,使用起重吊绳时要注意安全系数,还需要办理许可手续。
因此,在更换10KV配电变压器的施工中,需要注意操作规则和遵守规章制度,同时要注意安全措施和办理必要的手续。
安全措施和操作规程,确保每个人都了解工作任务和安全要求。
2)工作班成员应认真检查工作区域内的带电设备和相邻带安全工器具,确保安全措施完备。
3)在进行试验后,个人安全工器具和配套工具才能使用。
4)工作班成员应听取工作票上的作业内容和安全事项,如有建议或不同意见应及时提出。
5)在上杆前,应检查杆根、拉线、杆塔埋深是否符合要求,并对登杆工具进行冲击试验。
6)验电人员在检查现场设备名称和编号后,确认高压跌落式熔断器和低压刀闸均在断开位置。
7)在作业前,杆塔上方高低压电源必须全部停电,且在作业杆塔两侧高低压线验电时,需装设接地线。
8)在接地时,应先接接地端,后接导线端,且严禁使用其他导线。
9)工作人员在上杆前必须认真检查杆根和埋深,并使用安全带和安全帽,将安全带系在电杆或牢固的物体上,防止被锋利物割伤。
正确的接线方式,确保接线牢固可靠,防止接线松动或脱落,避免电气事故的发生。
2)在进行接地线的安装时,应注意地线的牢固性和接地棒的埋深,确保接地效果良好,防止低压返送电的发生。
目录第一章工程概况及施工准备1.1 工程概况1.2 工程特点1.3施工准备工作第二章施工现场组织机构2.1 施工现场组织机构关系图2.2 各主要管理机构的职责2.3 工程主要负责人简介2.4 项目部与业主、运行单位、监理及设计的工作配合2.2 主要管理人员配备及简历2.3 主要管理人员管理职责及权限2.4 内部经济责任2.5 公司对项目的保障第三章施工现场平面布置图3.1 材料堆放3.2 施工用电、用水3.3 现场临时设施第四章施工方案4.1 施工准备4.2 施工工序总体安排4.3 主要工序和特殊工序的施工方法4.4雨季施工措施4.5 技术管理第五章工期及施工进度计划5.1 工期规划及要求5.2 施工进度计划网络图5.3 工程主要设备及材料进场计划第六章质量管理6.1 质量目标6.2 质量管理保证体系及管理措施6.3 质量管理机构的主要职责6.4 质量管理措施6.5 质量管理及检验标准6.6 质量保证技术措施第七章职业健康及安全管理7.1 职业健康安全管理措施7.2 职业健康安全管理职责7.3 职业健康安全设施配置7.4 职业健康安全保证措施7.5 职业健康安全薄弱环节及预防措施7.6 重要和特殊工序安全过程控制第八章文明施工管理和环境保护8.1 文明施工的目标、组织机构8.2 文明施工管理措施8.3 文明施工考核、管理办法8.4 环境保护第九章计划、统计和信息管理9.1 计划、统计报表9.2 信息管理及措施第十章工程验收和投产10.1 验收10.2 投产第十一章竣工资料及施工记录的移交11.1 移交程序11.2 竣工资料第一章工程概况及施工准备1.1 工程概况1.1.1 工程简述工程名称:110kV塘綴变电站改造工程。
建设单位:广东省电网湛江吴川供电局。
设计单位:湛江雷能电力设计有限公司。
要求工期:实际施工工期为天(不包括拆旧和停电作业时间),开工日期以批准的开工报告为准。
质量要求:满足国家或电力施工验收规范,达到质量评级的合格标准和达标投产要求。
封面作者:PanHongliang仅供个人学习110KV 泉水地变电站改造工程(10KV 部分)施工组织设计编制人:日期:审核人:日期:天富水利电力工程有限责任公司第一章工程简况第二章施工组织机构第三章计划施工时间第四章施工范围第五章现场施工班组主要任务第六章施工准备工作第七章施工作业流程控制第八章工程质量管理第九章施工管理及安全措施第十章本次工程关键控制点、危险点及其控制第十章环保与文明施工—、工程简况:1、本工程为石河子天富水利电力工程有限责任公司承建的新建10KVI段高压开关室,新增10kVI段(GG-1A )型高压开关柜共17面;主控室保护新增消弧选线控制屏1面;10KV电容器补偿装置2套;电力电缆YJLV22-8.7/10KV-3 X120mm2,电气做检测实验。
为了确保本次工程能顺利完成,保障施工人员的人 身安全,特制定此施工方案。
工程特点:根据设计文件,本工程于2013年07月25日开工,要求在2013年10月 15日竣工。
本着实事求是的精神,我们认真阅读了有关施工设计图纸资料及相 关文件,认为工程量一般、作业面宽,带电安全工作尤为重要,相应的施工难度 亦较大。
按照国家有关的规定,我们相应的编制了本工程《施工组织设计》 ,为使工程尽早投入使用的目的,我公司将组织一批精兵强将和一流的施工技术来确保工 程高质、高效的按期完成任务。
二、施工组织机构:r、 工程负责人:黄国强L _ __丿(1)质量管理体系石河子天富水利电力工程有限责任公司技术负责人:雄伟资料员:李新荣安全员:许健接线测试组:一组计划劳力:2人(2)劳力计划表施工段投入劳力拟投入劳力施工单位技工普工电气安装 二个组 8人6人天富水利电力工程有限责任公司 设备调试一个组3人天富水利电力工程有限责任公司1、工程:10KVI 段高压开关室,新增10kVI 段(GG-1A )型高压开关柜共17面;主控室保护新增消弧选线控制屏 1主要应完成的工程及注意面;10KV 电容器补偿装置2套;电力电缆YJLV22-8.7/10KV-3 >240mm2,电气做检测实验。
110kV及10kV线路代维项目实施方案目录第一章工程概述第二章编制依据第三章主要维保项目第四章工作内容第五章工作安排与管理第六章技术方案及技术措施第七章试验安全保障措施第一章工程概述1.项目名称:****110kV及10kV线路代维项目2.项目内容:A、***110kV主供电源**线7803线路代维:梨洋735线75#-86#线路(同杆架设),即**110kV变电所至**110kV变电站线路代维。
B、***10kV备用电源线路代维,10kV**197备用电源线路代维。
110kV主供电源线路长度约5km,10kV**197备用电源线路全长3.5km。
3、项目地点:***所辖外电线路。
4、服务期限:自2018年8月1日起至2019年8月1日。
第二章编制依据本项目适用现行国家、行业和地方规范、标准和规程。
适用于本项目的国家、行业和地方的规范、标准和规程等的见以下名录(不仅限于以下所列标准):1、《输配电线路运行维护手册》Q/SY GD 1022-2014;2、《电力建设安全工作规程第2部分电力线路》DL 5009.2-2013;3、《架空输电线路运行规程》DL/T741-2010;4、《架空配电线路金具技术条件》DL/T 765.1-2001;5、《电气装置安装工程66kV及以下架空电力线路施工及验收规范》GB 50173-2014;6、《66kV及以下架空电力线路设计规范》GB 50061-2010;7、《电业安全工作规程(电力线路部分)》DL 409-1991;8、《电气装置安装工程质量检验及评定规程第10部分:35kV及以下架空电力线路施工质量检验》DL/T 5161.10-2002;以及其他甲方指定的标准、规范和管理办法,并吸取了相关单位和设备厂家在产品维护管理工作中的经验,充分考虑了洋河酒厂所辖外电线路点多、线长的特点,力求其具有针对性及可操作性而编制的。
第三章主要维保项目1、基础、接地检查;2、农用田地或树木影响线路安全运行的需清障及维护,并支付相关政策处理费;3、瓷瓶绝缘子清扫并检查瓷绝缘子是否有损坏情况,并及时更换;4、检查线路杆线完好情况及时汇报并处理;5、检查瓷绝缘子钢脚、钢帽、锈蚀情况并上油,紧固保养;6、检查接地导线设施有无断线损坏,并且及时处理(全线);7、检查合成绝缘子伞裙、护套是否有破损,金具及附件有无锈蚀,并且及时处理;8、检查紧固耐张线夹、并沟线夹、铁塔螺栓及开口销(全线),增补、缺少或损坏的开口销;9、检查及维护进出线电缆及附属设施,特别是电缆头、绝缘、避雷接地相关金具等;10、全线通信设施,确保完好、信息通畅;11、线路故障检修后需作线路检测及相关试验,并出具相关报告;12、每月进行一次全面巡视,半年进行一次测试等,其它时间不定期巡检(如遇天气恶劣、负荷过高、以及其他特殊用电要求等情况要加强巡视)并做好记录备审。
**110KV变电站改造工程施工方案目录一、砖围墙工程施工 (3)二、墙面抹水泥砂浆施工 (5)三、围墙涂料施工 (6)四、地面硬化施工 (6)五、雨季施工措施 (9)六、安全文明施工措施 (10)一、砖围墙工程施工1、材料(1)砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单。
(2)水泥:品种与标号应根据砌体部位及所处环境选择,采用32.5号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用。
(3)砂:宜采用中砂,砂的含泥量不应超过5%。
(4)水:应采用不含有害物质的洁净水。
(5)其他材料:拉结钢筋、预埋件等均应符合设计规范要求。
2、操作工艺(1)拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量。
材料运输主要人工手推车作水平运输。
①根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内。
②砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。
拌和时间自投料完毕算起,不得少于1.5min。
③砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4 小时内使用完毕。
(2)组砌方法①砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
②排砖撂底:根据弹好的构造柱尺寸,认真核对垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将位置左右移动。
③选砖:外墙砖要棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致。
④盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。
如有偏差及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
⑤挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌24墙时,可采用挂外手单线(视砖外观质量要求情况,如果质量好要求高也可挂双线,提高砌砖质量。
(八)改造计划
1、改造东塔站、芦溪站、北坝站中的主变保护柜、35KV保护柜、10KV保护柜、110KV保护柜,新增加故障录波柜、公用测控柜(含小电流选线)、远动通信柜。
在原站内屏位不变情况下,除替换原来屏柜外东塔站新增加2面屏柜的位置、芦溪站增加三排屏位每排增加1面屏柜的位置(其中蓄电池柜有一台是空柜子用公用测控柜替换)、北坝站第二排和第三排各增加1面屏柜的位置(其中将许继的线路装置移到南瑞线路保护屏柜内,并用新屏柜替换)。
2、
1)三个站现场需要改造的屏柜涉及到的拆除旧屏柜替换成新屏柜的屏柜下车、安装就位全由施工单位完成。
2)三个变电站因增加屏柜位置和增加电缆所涉及到的土建工作由施工单位完成,厂家协助指导。
站内旧电缆不满足要求的、改造后需要新增加的电缆由包由施工单位提供。
3)屏柜安装就位后,屏柜的二次外部电缆的放线与接线由施工单位完成,厂家协助指导。
通信组网的线缆需要施工单位协助放线(以太网线水晶头由厂家自己完成)。
4)站内的保护试验由施工单位完成,试验完成后提供实验报告。
站内保护定值整定由施工单位完成输入保护装置,厂家协助指导。
5)三个变电站的停电计划、保护屏柜的改造顺序由施工单位负责出具具体计划,最好可以优先改造停电计划相对时间长些的站。
110千伏变电站工程10kV设备安装施工方案110kV输变电工程施工项目部2021年10月1日目录1 编制说明 (1)1.1编制依据 (1)1.2适用范围 (1)2 工程概况 (2)2.1 工程规模 (2)2.2 设备主要参数 (2)2.3 施工特点及难点 (3)3 施工准备 (3)3.1 技术准备 (3)3.2 作业人员 (4)3.3 施工场地准备 (4)3.4 施工机械、工器具和材料准备 (4)3.5施工进度计划 (6)3.6工序交接 (6)4 工艺流程 (6)4.1 施工工艺流程 (6)4.2 施工方法和要求 (6)5 质量控制 (9)5.1 质量要点 (9)5.2 质量强制性条文执行 (13)5.3 质量通病及预防措施 (14)5.4 标准工艺应用 (15)5.5质量保证措施 (17)6 安全控制 (17)6.1 施工安全技术措施 (17)6.2施工安全风险识别、评估及预控措施 (18)7 环境保护和文明施工 (19)7.2 环保措施 (21)7.3 文明施工、成品保护措施 (21)1 编制说明1.1编制依据本方案适用于重庆110kV变电站新建工程10kV设备安装施工。
2 工程概况2.1 工程规模110kV变电站新建工程10kV设备安装施工范围包括:4套框架式并联电容器成套装置(已编入无功补偿装置安装施工方案)、2套接地变兼站用变及消弧线圈、10kV开关柜(主变进线柜2面、馈线柜24面、PT柜2面、分段隔离柜2面、分段断路器1面、消弧线圈柜2面、电容器柜4面)。
2.2 设备主要参数(1)10kV开关柜(主变进线柜)主要参数:真空断路器:12kV,31.5kA,40kA/4s,100kA电流互感器:干式,电磁式,4000/5,5P30/5P30/0.2s/0.2s0.2s带2000/5抽头,20/20/20VA(2)10kV开关柜(馈线柜)主要参数:真空断路器:12kV,1250A,31.5kV/4s,80kA电流互感器:干式、电磁式,800/5,5P30/0.5s/0.2s0.5/0.2s带400/5抽头,20/20/20VA(3)10kV开关柜(分段隔离柜)主要参数:隔离手车:12kV,3150A,40kA/4s,100kA(4)10kV开关柜(分段断路器柜)主要参数:真空断路器:12kV,3150A,40kV/4s,100kA电流互感器:干式、电磁式,4000/5,5P30/0.5s/0.2s0.5/0.2s带2000/5抽头,20/20/20VA(5)10kV开关柜(电容器柜)主要参数:真空断路器:12kV,1250A,31.5kV/4s,80kA电流互感器:干式、电磁式,600/5,5P30/0.5s/0.2s0.5/0.2s带300/5抽头,20/20/20VA(6)10kV开关柜(接地变柜)主要参数:真空断路器:12kV,1250A,31.5kV/4s,80kA电流互感器:干式、电磁式,600/5,5P30/0.5s/0.2s0.5/0.2s带300/5抽头,20/20/20VA(7)10kV开关柜(PT柜)主要参数:电压互感器:干式、电磁式,10/√3/0.1√3/0.1√3/0.1√3kV0.2/0.5(3P)/3P,50/50/100VA2.3 施工特点及难点10kV开关柜属于高压设备,安装精度要求较高,在安装时控制好单独柜体的误差,以免造成成列盘面误差过大。
