检验批划分及验收计划方案(房建工程)
- 格式:doc
- 大小:246.08 KB
- 文档页数:16
徐州苏宁广场工程工程检验批划分及验收计划编制单位:中建五局三公司徐州苏宁广场项目部编制日期:二O一一年十一月工程检验批划分及验收计划工程施工内容划分为工程材料、施工试验、施工记录、验收记录、资料整理几个方面。
一、工程材料1.1.1工程材料主要包括建筑材料、成品、半成品、构配件、设备等,建筑工程所使用的工程材料均应有出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证和质量保证书等)。
质量证明文件应反映工程材料的品种、规格、数量、性能指标等,并与实际进场材料相符。
1.1.2质量证明文件的复印件应与原件内容一致,加盖原件存放单位公章,注明原件存放处,并有经办人签字和时间。
1.1.3建筑工程采用的主要材料、半成品、成品、构配件、器具、设备应进行现场验收,有进场检验记录;涉及安全、功能的有关材料应按工程施工质量验收规范及相关规定进行复试或有见证取样送检,有相应试(检)验报告。
1.1.4涉及结构安全和使用功能的材料需要代换且改变了设计要求时,应有设计单位签署的认可文件。
1.1.5涉及安全、卫生、环保的材料应有有相应资质等级检测单位的检测报告,1.1.6凡使用的新材料、新产品,应有由具备鉴定资格的单位或部门出具的鉴定证书,同时具有产品质量标准和试验要求,使用前应按其质量标准和试验要求进行试验或检验。
新材料、新产品还应提供安装、维修、使用和工艺标准等相关技术文件。
1.1.7进口材料和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外)、中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
1.2.1工程材料进场报验1).工程材料进场后,施工单位应进行检查(外观、数量及质量证明文件等),自检合格后填写工程材料进场报验表,报请监理单位验收。
2).材料进场报验须附资料应根据具体情况(合同、规范、施工方案等要求)由施工单位和材料供应单位预先协商确定。

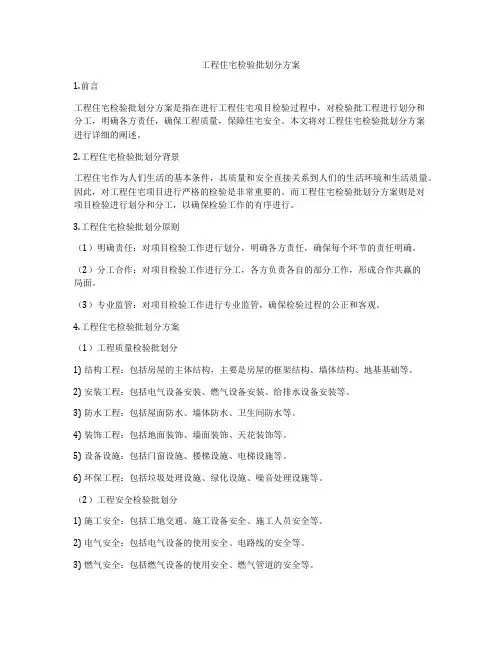

工程住宅检验批划分方案1.前言工程住宅检验批划分方案是指在进行工程住宅项目检验过程中,对检验批工程进行划分和分工,明确各方责任,确保工程质量,保障住宅安全。
本文将对工程住宅检验批划分方案进行详细的阐述。
2.工程住宅检验批划分背景工程住宅作为人们生活的基本条件,其质量和安全直接关系到人们的生活环境和生活质量。
因此,对工程住宅项目进行严格的检验是非常重要的。
而工程住宅检验批划分方案则是对项目检验进行划分和分工,以确保检验工作的有序进行。
3.工程住宅检验批划分原则(1)明确责任:对项目检验工作进行划分,明确各方责任,确保每个环节的责任明确。
(2)分工合作:对项目检验工作进行分工,各方负责各自的部分工作,形成合作共赢的局面。
(3)专业监管:对项目检验工作进行专业监管,确保检验过程的公正和客观。
4.工程住宅检验批划分方案(1)工程质量检验批划分1) 结构工程:包括房屋的主体结构,主要是房屋的框架结构、墙体结构、地基基础等。
2) 安装工程:包括电气设备安装、燃气设备安装、给排水设备安装等。
3) 防水工程:包括屋面防水、墙体防水、卫生间防水等。
4) 装饰工程:包括地面装饰、墙面装饰、天花装饰等。
5) 设备设施:包括门窗设施、楼梯设施、电梯设施等。
6) 环保工程:包括垃圾处理设施、绿化设施、噪音处理设施等。
(2)工程安全检验批划分1) 施工安全:包括工地交通、施工设备安全、施工人员安全等。
2) 电气安全:包括电气设备的使用安全、电路线的安全等。
3) 燃气安全:包括燃气设备的使用安全、燃气管道的安全等。
4) 消防安全:包括消防设备的使用安全、疏散通道的安全等。
5) 隐患排查:包括施工隐患的排查和整改、使用隐患的排查和整改等。
(3)工程验收检验批划分1) 结构验收:对房屋的主体结构进行验收,确保结构的安全和牢固。
2) 装饰验收:对房屋的装饰工程进行验收,确保装饰的美观和耐用。
3) 设备设施验收:对房屋的设备设施进行验收,确保设备设施的齐全和正常使用。
检验批划分及验收计划方案(房建工程)楼、门岗及地下室主体工程是本工程的主体部分。
其中,1#楼-3#楼为住宅楼,5#楼-9#楼为商业楼,门岗及地下室为公共设施。
本工程总建筑面积约为8.5万平方米,地上建筑面积约为6.3万平方米,地下建筑面积约为2.2万平方米。
三、建筑工程分部工程、分项工程检验批划分1、1#楼-3#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。
2、5#楼-9#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。

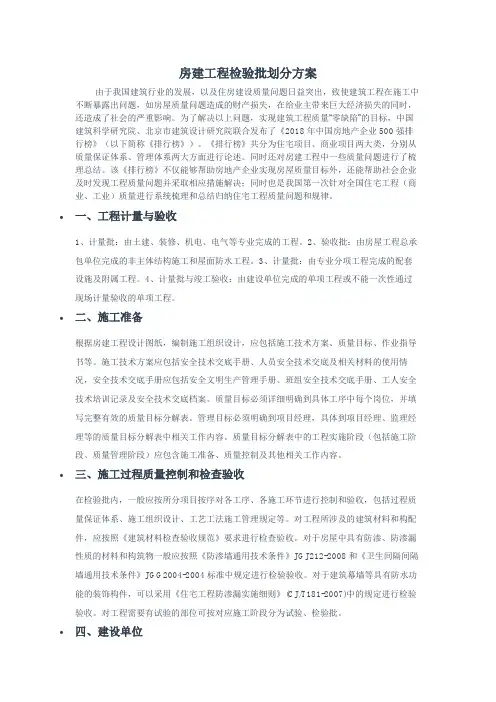

房建工程检验批划分方案由于我国建筑行业的发展,以及住房建设质量问题日益突出,致使建筑工程在施工中不断暴露出问题,如房屋质量问题造成的财产损失,在给业主带来巨大经济损失的同时,还造成了社会的严重影响。
为了解决以上问题,实现建筑工程质量“零缺陷”的目标,中国建筑科学研究院、北京市建筑设计研究院联合发布了《2018年中国房地产企业500强排行榜》(以下简称《排行榜》)。
《排行榜》共分为住宅项目、商业项目两大类,分别从质量保证体系、管理体系两大方面进行论述。
同时还对房建工程中一些质量问题进行了梳理总结。
该《排行榜》不仅能够帮助房地产企业实现房屋质量目标外,还能帮助社会企业及时发现工程质量问题并采取相应措施解决;同时也是我国第一次针对全国住宅工程(商业、工业)质量进行系统梳理和总结归纳住宅工程质量问题和规律。
•一、工程计量与验收1、计量批:由土建、装修、机电、电气等专业完成的工程。
2、验收批:由房屋工程总承包单位完成的非主体结构施工和屋面防水工程。
3、计量批:由专业分项工程完成的配套设施及附属工程。
4、计量批与竣工验收:由建设单位完成的单项工程或不能一次性通过现场计量验收的单项工程。
•二、施工准备根据房建工程设计图纸,编制施工组织设计,应包括施工技术方案、质量目标、作业指导书等。
施工技术方案应包括安全技术交底手册、人员安全技术交底及相关材料的使用情况,安全技术交底手册应包括安全文明生产管理手册、班组安全技术交底手册、工人安全技术培训记录及安全技术交底档案。
质量目标必须详细明确到具体工序中每个岗位,并填写完整有效的质量目标分解表。
管理目标必须明确到项目经理,具体到项目经理、监理经理等的质量目标分解表中相关工作内容。
质量目标分解表中的工程实施阶段(包括施工阶段、质量管理阶段)应包含施工准备、质量控制及其他相关工作内容。
•三、施工过程质量控制和检查验收在检验批内,一般应按所分项目按序对各工序、各施工环节进行控制和验收,包括过程质量保证体系、施工组织设计、工艺工法施工管理规定等。
工程质量验收检验批划分方案一、前言工程施工过程中,为了保证工程质量,确保工程建设过程中的合规性和安全性,需要进行质量验收检验批的划分与管理。
本方案旨在规范工程质量验收检验批的划分和管理流程,确保施工质量符合相关标准和规范要求。
二、质量验收检验批划分标准根据工程的不同特点和施工情况,将工程划分为不同的质量验收检验批,并明确划分标准和划分依据。
1. 划分标准工程质量验收检验批的划分标准根据工程施工内容、工程设备、工程结构、工序特点和关键节点等因素来确定。
2. 划分依据工程的划分依据主要包括工程施工图纸、设计规范、技术规范、验收标准等相关文件,根据这些文件确定工程质量验收检验批的划分范围和划分依据。
三、质量验收检验批划分流程质量验收检验批的划分流程主要包括划分依据、划分范围、划分标准和划分程序等,通过明确每个环节的具体操作步骤,确保划分的准确性和合理性。
1. 划分依据根据相关文件和要求,明确工程质量验收检验批的划分依据,确定划分的具体标准和基本要求。
2. 划分范围根据工程的实际情况和施工特点,明确质量验收检验批划分的范围,包括施工内容、施工工序、施工部位、施工材料等相关要素。
3. 划分标准根据工程施工的不同阶段和不同要求,确定质量验收检验批划分的标准,确保划分的科学性和合理性。
4. 划分程序通过明确划分的具体操作步骤和程序,确保质量验收检验批的划分工作能够落实到位,保证质量管控的有效性和可行性。
四、质量验收检验批划分要点在工程质量验收检验批的划分过程中,需要注意一些具体的要点,确保划分的准确性和可操作性。
1. 划分依据要明确确定划分质量验收检验批的依据,需要根据相关文件和要求,保证划分的科学性和合理性。
2. 划分范围要明确质量验收检验批的划分范围需要明确具体的施工内容、验收要求和范围,确保划分的准确性和完整性。
3. 划分标准要具体根据工程的实际情况和施工要求,确定质量验收检验批的划分标准,确保划分的具体性和科学性。
检验批划分及验收计划方案目录一、概述 (3)二、检验批划分原则 (3)2.1 划分依据 (4)2.2 划分方法 (5)2.3 划分示例 (6)三、检验批验收流程 (7)3.1 验收准备 (8)3.2 验收项目 (9)3.3 验收方法 (10)3.4 验收标准 (11)3.5 验收结果处理 (12)四、抽样检验方案 (13)4.1 抽样计划 (14)4.3 抽样数量 (16)4.4 抽样检验流程 (17)五、检验批验收质量控制措施 (18)5.1 质量控制流程 (20)5.2 质量控制方法 (21)5.3 质量控制标准 (22)5.4 质量控制记录 (23)六、验收人员培训与职责 (24)6.1 培训内容 (25)6.2 培训方式 (25)6.3 培训效果评估 (27)6.4 各级职责 (27)七、验收工具与设备 (29)7.1 工具选择 (30)7.3 工具与设备使用维护 (32)八、验收过程中的沟通与协调 (33)8.1 沟通机制 (34)8.2 协调方式 (35)8.3 沟通与协调效果评估 (36)九、验收后的总结与改进 (37)9.1 验收总结 (38)9.2 改进措施 (39)9.3 整改效果跟踪 (40)一、概述本文档旨在为检验批划分及验收计划提供详细的方案,以确保产品的质量和安全性。
检验批划分是将生产批次按照一定的标准进行划分,以便于对产品质量进行有效控制和管理。
验收计划则是在生产过程中对产品进行检查和评估,确保产品满足相关标准和要求。
检验批划分及验收计划的制定需要充分考虑产品的特性、生产工艺、质量要求等因素,以确保划分出的检验批具有代表性和准确性。
验收计划应根据实际情况灵活调整,以适应不断变化的生产需求。
本方案将详细介绍检验批划分的方法、步骤和注意事项,以及验收计划的内容、实施过程和评估标准。
通过遵循本方案,企业可以提高产品质量管理水平,降低生产风险,提升客户满意度。
二、检验批划分原则科学性原则:检验批的划分应以科学的方式为基础,确保每一批次的产品或服务都具有一定的相似性,以便于统一检验标准。
房建工程检验批划分方案一、引言房建工程检验批是指依据国家有关标准、规范和技术规定,对施工单位在房建工程施工过程中的质量管理、材料、构件及构件加工、施工工艺、工艺与质量检验等活动,进行全过程、全覆盖、全要素的检查和监督,以确保工程质量符合国家有关标准和规范要求,保证工程安全、质量、进度和投资。
为确保房建工程的质量和安全,规范和有效的划分检验批是必不可少的工作环节。
本文旨在对房建工程检验批的划分方案进行探讨,以期实现工程质量的优化和提升。
二、房建工程检验批划分原则1. 全过程监控原则。
检验批划分应贯穿整个施工过程,保证全过程的质量控制。
2. 分解项和适度详细原则。
检验批划分应根据工程特点和技术要求分解为适度详细的检验批,以保证对各项工程质量进行全面、深入的检查。
3. 统筹兼顾原则。
检验批划分应兼顾各个专业和工程部位的特点,统筹考虑,确保对所有重点部位的质量进行全面监控。
4. 抽样检查原则。
检验批划分应结合实际情况,采取抽样检查的方式对工程质量进行监督,确保检查结果具有代表性和可靠性。
5. 分级管理原则。
检验批划分应根据工程的规模、复杂程度和风险程度,分级管理,并制定相应的监督检查方案。
三、房建工程检验批划分方案根据上述原则,可将房建工程检验批划分为以下几个方面:1. 基础与地下室工程2. 主体结构工程3. 建筑装饰工程4. 机电设备工程5. 园林景观工程以下对每个方面的划分进行详细阐述1. 基础与地下室工程基础与地下室工程是房建工程的重要组成部分,对其质量的监控对整个工程的安全和稳定起着至关重要的作用。
因此,该部分的检验批划分可细分为以下几个方面:(1)地基处理工程:包括地基勘察、地基处理、地基墩打桩、地下室支护等工作。
(2)地下室结构工程:包括地下室底板、墙板、楼梯、通道、排水系统等工程。
(3)基础工程:包括地基基础、地下室顶板、地下室支撑及防水工程等。
2. 主体结构工程主体结构工程是房建工程的骨架,对其质量的监控直接关系到整个建筑物的安全和稳定。
检验批划分施工方案编制说明:根据《建筑工程施工质量验收统一标准》(GB 50300-2013)及相关建筑施工验收规范中有关检验批划分的要求并结合工程实际情况,督促各施工项目部准确及时进行检验批划分方案的编制工作,施工项目部应将工程检验批划分方案在工程项目开工前完成编制审批工作,在施工过程中严格按照审批的检验批划分方案进行报验或检验,划分原则具体如下:一、对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
二、对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一个检验批。
三、安装工程一般按设计系统或设备组别划分为一个检验批。
四、对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
五、对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
六、室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
七、划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
附件:分部工程、分项工程及检验批划分要求1附件:分部工程、分项工程、检验批划分1、地基工程:根据《建筑工程施工质量验收统一标准》-GB50300-2013第4.0.5条规定;22、主体结构:根据《建筑工程施工质量验收统一标准》-GB50300-2013第4.0.5条规定;33、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》-GB 50209-2010第3.0.18.1规定高层建筑标准层可按每三层(不足三层按三层计)作为检验批的规定;(2)抹灰工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第5.1.5条规定;(4)吊顶工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第6.1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第8.1.5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》-GB50210-2001第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》-GB50210-2001第12.1.5规定;4、建筑屋面:根据《建筑屋面工程施工质量验收规范》-GB50207-2012规定;66、通风与空调:根据《通风与空调工程施工质量验收规范》GB50243-2002规定;7、建筑电气:电气工程根据《建筑电气工程施工质量验收规范》-GB50303-2012第28.0.1条规定;88、智能建筑:109、建筑节能:根据《建筑节能工程施工质量验收规范》-GB50411-2007规定;10、电梯:。

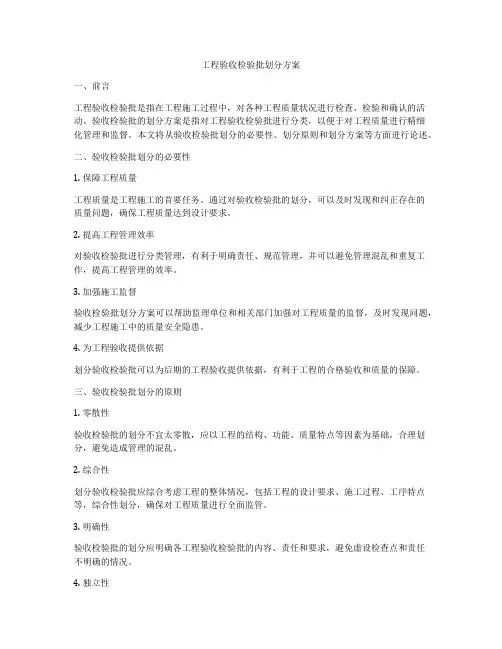

工程验收检验批划分方案一、前言工程验收检验批是指在工程施工过程中,对各种工程质量状况进行检查、检验和确认的活动。
验收检验批的划分方案是指对工程验收检验批进行分类,以便于对工程质量进行精细化管理和监督。
本文将从验收检验批划分的必要性、划分原则和划分方案等方面进行论述。
二、验收检验批划分的必要性1. 保障工程质量工程质量是工程施工的首要任务。
通过对验收检验批的划分,可以及时发现和纠正存在的质量问题,确保工程质量达到设计要求。
2. 提高工程管理效率对验收检验批进行分类管理,有利于明确责任、规范管理,并可以避免管理混乱和重复工作,提高工程管理的效率。
3. 加强施工监督验收检验批划分方案可以帮助监理单位和相关部门加强对工程质量的监督,及时发现问题,减少工程施工中的质量安全隐患。
4. 为工程验收提供依据划分验收检验批可以为后期的工程验收提供依据,有利于工程的合格验收和质量的保障。
三、验收检验批划分的原则1. 零散性验收检验批的划分不宜太零散,应以工程的结构、功能、质量特点等因素为基础,合理划分,避免造成管理的混乱。
2. 综合性划分验收检验批应综合考虑工程的整体情况,包括工程的设计要求、施工过程、工序特点等,综合性划分,确保对工程质量进行全面监管。
3. 明确性验收检验批的划分应明确各工程验收检验批的内容、责任和要求,避免虚设检查点和责任不明确的情况。
4. 独立性划分的验收检验批应具有独立性,相互之间不应有重叠和歧义,各自独立负责,协调配合,避免责任不明确。
四、验收检验批划分的方案1. 按工程结构划分按照工程的结构特点,划分对应的验收检验批。
例如,按建筑的基础、主体结构、安装工程、装饰工程等划分。
2. 按工序划分按照工程施工过程中的工序特点,划分对应的验收检验批。
例如,按照混凝土浇筑、钢筋安装、管道敷设等工序划分。
3. 按质量特点划分根据工程不同部位的质量特点,划分对应的验收检验批。
例如,按照地下室防水、室内外装饰等质量特点划分。
检验批划分和验收方案检验批划分和验收方案是工程项目质量控制中非常重要的环节,它直接关系到工程质量的合格性和安全性。
以下是一个基本的操作流程,用于指导如何进行检验批的划分和制定验收方案。
一、检验批划分1.明确划分原则o工程部位与施工段:根据工程的设计图纸、施工合同及施工组织设计,将工程划分为若干个便于管理、施工的单元或施工段,每个单元或施工段即为一个检验批。
o材料种类与规格:对于使用不同种类、规格材料的部位,应考虑分别划分检验批。
o施工工艺与要求:对于采用不同施工工艺或质量要求有显著差异的部位,也应分别划分检验批。
2.具体划分方法o基础工程:可按地基处理、桩基、地下防水等分项工程划分检验批。
o主体结构:可按楼层、结构类型(如框架、剪力墙等)及施工段划分检验批。
o装饰装修:可按楼层、房间、施工区域等划分检验批。
o给排水、电气、通风等安装工程:可按系统、楼层、施工段或设备种类划分检验批。
3.编制划分计划:根据以上原则和方法,编制详细的检验批划分计划,明确每个检验批的范围、内容、工程量及质量要求。
二、验收方案制定1.确定验收依据o设计文件、施工图纸及设计变更通知单。
o国家及地方现行的建筑工程施工质量验收规范、标准。
o施工合同、施工组织设计及施工方案。
2.明确验收内容o检验批内所有主控项目和一般项目是否满足设计要求和规范标准。
o隐蔽工程验收记录、施工试验报告等质量证明文件是否齐全有效。
o施工质量缺陷的处理及复查情况。
3.制定验收流程o自检互检:施工单位先进行自检互检,确认合格后向监理单位报验。
o报验审核:监理单位审核自检资料,组织现场验收,必要时邀请建设单位参加。
o现场验收:通过实地检查、测量、试验等方法,验证检验批的施工质量。
o验收结论:根据验收情况,给出合格或不合格的验收结论,并签署验收记录。
4.处理验收不合格项o对于验收不合格的项目,应要求施工单位进行整改,并重新组织验收。
o整改后仍不合格的,应按相关规定进行处理,直至达到合格标准。
西安华南城工程三期五金机电D区一标段检验批、分部分项工程划分及验收计划编制:审核:审批:编制单位:期:日.第一章、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-20022、《建筑工程施工质量验收统一标准》GB50300-20013、《建筑地基基础工程施工质量验收规范》GB50202-20024、《地下工程防水技术规范》GB50108-20085、建筑装饰装修工程质量验收规范(GB50210-2001)6、《外墙饰面砖工程施工及验收规范》JGJ106-20027、《框架轻质填充墙构造图集》(西南05G70)等8、《砌体结构设计规范》GB50003-20019、《施工组织设计》10、工程设计图纸、设计变更及相关标准图集等第二章、工程简况及建筑设计简况第一节工程简况1、西安华南城工程三期五金机电D区一标段一期位于西安市国际港务区,东侧为工程华南城E区,南侧为规划中的港务南路,西侧为行政村,北侧为规划路。
占地面积约3.8万㎡,由30栋单体建筑组成,其中D-23栋地下1层,地上3层,其余楼栋均为地上3层建筑,工程总建筑面积约11.5万㎡,总高度10.8M,结构形式为框架结构,使用功能为商业用房。
第二节建筑设计简况一、工程总体简况一览表名目内容二、工程建筑设计一览表建筑分商耐火等一约11.5约7.7万万10.8m 总建筑面积建筑高度占地面积m2 m21319m2 0 4200mm 首层建筑面积首层地下层3972m2 3300mm0 D-1标准层地上面积栋裙房高0 0 3 地下面积地下主楼1848m 0 4200mm 地下首层建筑面积首层层3972m 0 3300mmD-2栋裙房标准层地上面积高0 0 3 主楼地下地下面积1749m2 4200mm 0 地下首层首层建筑面积层4633m2 0 3300mm栋D-15 地上面积标准层裙房高0 3 0 地下面积地下主楼1239m2 4200mm 0 首层地下首层建筑面积层3722m2 3300mm0 地上面积裙房D-16栋标准层高0 3 0 主楼地下地下面积1239m24200mm第三章、分部工程、分项工程、检验批划分表格每栋一配电与照明节能分项.第四章分部分项工程验收计划单位工程、分部分项工程验收均须按照实体质量及资料核查两个部分进行,验收计划根据各分部分项工程及单位工程完成时间进行确定:(1)、分项工程施工完成后两天内,工程内部组织相关人员进行分部工程预验收;(2)、但分部工程内所有分项工程施工完成并验收通过后1周内,工程内部组织相关人员进行分部工程预验收;(3)单位工程所有分部工程验收完成后1周内,由工程经理组织相关人员进行单位工程预验收;(4)分部工程、单位工程与验收通过后2周内,由工程经理联系政府质量监督部门进行分部工程、单位工程验收。
第1篇一、项目背景随着我国经济的快速发展,建筑行业也得到了迅猛的崛起。
为了确保工程质量,提高施工效率,我国政府出台了一系列关于工程质量管理的政策法规。
其中,工程检验批划分是工程质量控制的重要环节。
为了确保工程质量,提高施工效率,本项目特制定本工程检验批划分计划方案。
二、工程概况1. 项目名称:某住宅小区2. 项目地点:某市某区3. 项目规模:总建筑面积约10万平方米,包括住宅楼、商业楼、地下车库等。
4. 项目结构:框架结构、剪力墙结构。
5. 施工单位:某建筑工程有限公司6. 设计单位:某建筑设计研究院三、检验批划分原则1. 按照国家标准《建筑工程施工质量验收统一标准》(GB50300-2013)进行划分。
2. 结合工程实际,按照施工顺序、施工工艺、施工部位等因素进行划分。
3. 确保检验批的划分具有代表性、可比性、完整性。
4. 检验批划分应便于施工、监理、验收等环节的操作。
四、检验批划分方案1. 按照施工顺序划分(1)地基基础工程:按照地基处理、基础施工、基础防水等工序进行划分。
(2)主体结构工程:按照主体结构施工、装修施工等工序进行划分。
(3)装饰装修工程:按照室内外装饰装修、水电安装等工序进行划分。
2. 按照施工工艺划分(1)地基基础工程:按照地基处理、基础施工、基础防水等施工工艺进行划分。
(2)主体结构工程:按照框架结构、剪力墙结构等施工工艺进行划分。
(3)装饰装修工程:按照室内外装饰装修、水电安装等施工工艺进行划分。
3. 按照施工部位划分(1)地基基础工程:按照地基处理、基础施工、基础防水等施工部位进行划分。
(2)主体结构工程:按照框架结构、剪力墙结构等施工部位进行划分。
(3)装饰装修工程:按照室内外装饰装修、水电安装等施工部位进行划分。
五、检验批划分具体方案1. 地基基础工程(1)地基处理:分为地基处理前、地基处理后两个检验批。
(2)基础施工:分为基础垫层、基础主体、基础防水等检验批。
2. 主体结构工程(1)框架结构:分为框架柱、框架梁、框架板等检验批。
房建——检验批划分方案一、房建——检验批划分方案1.背景说明房建工程是指以建造物为主体,由各种分工和工序组成的建造施工活动。
为确保房建工程质量,需要对施工过程进行有效的监督和管理。
本旨在制定一套详细的房建检验批划分方案,以便管理人员能够准确评估工程施工过程中各个环节的质量,及时发现并解决问题。
2.检验批划分原则(1)工程部位原则:按照房建工程的不同部位进行划分,如地基与基础、主体结构、屋面工程等。
(2)工序原则:按照施工工序的不同进行划分,如土方开挖、砼浇筑、砌体施工等。
(3)施工时间原则:按照工程施工的时间顺序进行划分,如基础施工、主体施工、装饰施工等。
3.检验批划分方案3.1 地基与基础工程(1)土方开挖包括土方开挖前的准备工作,如环境保护、地质勘察等。
(2)基坑支护包括基坑支护结构的施工和检验,如钢支撑、土方支护等。
(3)基础桩基包括桩基施工和检验,如钻孔灌注桩、磨擦桩等。
3.2 主体结构工程(1)地下室施工包括地下室结构的施工和检验,如地下室墙体、地下室板等。
(2)楼层结构施工包括楼层结构的施工和检验,如楼板、梁柱等。
(3)屋面工程包括屋面结构的施工和检验,如屋面板、防水层等。
3.3 建造装饰工程(1)室内墙面装饰包括室内墙面装饰施工和检验,如瓷砖、涂料等。
(2)地面装饰包括地面装饰施工和检验,如地砖、木地板等。
(3)天花板装饰包括天花板装饰施工和检验,如吊顶、石膏板等。
4.检验批划分依据(1)施工图纸根据施工图纸确定工程划分和检验内容。
(2)相关规范标准根据相关规范标准确定工程划分和检验内容。
(3)工程计划进度根据工程计划进度确定工程划分和检验内容。
5.验收要求5.1 各个检验批内的工作内容必须符合相关规范标准的要求。
5.2 检验批内的施工过程必须符合施工图纸的要求。
5.3 检验批内的工程质量必须符合工程质量验收标准的要求。
6.附件本所涉及的附件如下:(1)施工图纸(2)相关规范标准(3)工程计划进度7.法律名词及注释本所涉及的法律名词及注释如下:(1)房建工程法:指房屋建设领域的法律法规。
*********集团有限公司生活区基础设施建设项目分部分项检验批划分及检验试验计划方案审核:编制:*******建设工程有限公司2023年4月9日1.编制依据及说明 (1)2.工程概况 (1)2.1.参建单位情况 (1)3. 2.建筑设计基本情况 (2)4.3.结构设计基本情况 (2)5.4.建筑装修基本情况 (3)3.检验批的划分 (4)3.1.单位、分部、子分部、分项、检验批的划分 (4)3.1.1.单位工程的划分 (4)3.1.2.施工段划分 (4)6.1.3.分部、子分部、分项、检验批的划分 (4)4.检验试验 (14)4.1.试验工作准备 (14)4.1.1.试验检测管理人员名单 (14)4.1.2.试验员(送/取样员)工作职责 (14)4.1.3.检验试验制度 (14)4.1.4.见证取样送检的范围 (15)4.1.5.见证取样送检的程序 (15)4.1.6.材料进场检验、试验及报验工作程序 (16)4.1.7.试验检测管理要求 (16)4.1.8.检验试验仪器设备 (17)4.1.9.现场标养箱安全管理 (17)4.1.10.试验检测委托单位 (18)4.2.试验、检验项目取样原则 (18)4.2.1.材料、设备进场检测取样原则 (18)4.2.2.工程实体质量检测取样原则 (23)4.3.试验、检测计划 (24)4. 3.1.计划说明 (24)5. 3.2.材料设备进场检测试验计划 (25)6. 3.3.施工过程质量检测试验计划 (26)7. 3.4.工程实体质量与使用功能检测计划 (30)5.验收 (31)5.1.工程验收程度和组织 (31)5.1.1.检验批质量验收 (31)5.1.2.分项工程质量验收 (31)5.1.3,分部工程质量验收 (31)5.1.4.竣工预验收 (31)5.1.5.竣工验收 (31)5.2.质量验收规定 (32)1.编制依据及说明1.施工图纸及设计变更2.《建筑工程施工质量验收统一标准》GB50300-20133.《建筑地基基础工程施工质量验收规范》GB50202-20184.《砌体工程施工质量验收规范》GB50203-20115.《混凝土结构工程施工质量验收规范》GB50204-20156.《屋面工程质量验收规范》GB50207-20127.《地下工程防水技术规范》G50208-20118.《建筑地面工程施工质量验收规范》GB50209-20109.《建筑装饰装修工程施工质量验收规范》GB50210-201810.《建筑给水排水及采暖工程施工质量验收规范》GB50242-200211.《通风与空调工程施工质量验收规范》GB50243-201612.《建筑电气工程施工质量验收规范》GB50303-201513.《电梯工程施工质量验收规范》GB50310-200214.《建筑节能工程施工质量验收规范》GB50411-201915.《混凝土质量控制标准》GB50164-201116.《钢筋焊接及验收规程》JGJ18-201217.其它现行规范2.工程概况2.1. 参建单位情况2. 2. 建筑设计基本情况3. 3. 结构设计基本情况4. 4.建筑装修基本情况3.1.单位、分部、子分部、分项、检验批的划分3.1.1.单位工程的划分根据本工程特点,本工程划分为职工活动中心、停车场、门房及附属4个单位工程。
房建工程分项工程和检验批的划分方案目录1.编制依据 (3)2.工程概况 (3)2.1.总体概况 (3)2.2建筑设计概况 (4)2.3结构设计概况 (5)2.4专业设计概况 (7)3.施工流水段的划分 (10)3.1.地下室结构施工流水段划分图 (10)3.2.一至四层结构施工流水段划分图 (10)3.3.五至十二层结构施工流水段划分图 (11)4.分部、子分部、分项、检验批的划分 (12)4.1.分部工程的划分 (12)4.2.子分部工程的划分 (12)4.3.分项工程的划分 (12)4.4.检验批的划分 (16)4.1地基与基础分部 (16)4.2主体结构分部 (17)4.3建筑装饰装修分部 (18)4.4屋面分部 (20)4.5.建筑给排水分部 (20)4.6.通风与空调分部 (20)4.7.建筑电气分部 (21)4.8.智能建筑分部 (21)4.9.节能工程分部 (21)4.10.电梯工程分部 (21)5.分部、分项、检验批工程质量验收程序和组织 (21)5.1.分部工程质量验收程序和组织 (21)5.2.分项工程质量验收程序和组织 (21)5.3.检验批质量验收程序和组织 (21)1.编制依据2.工程概况2.1.总体概况2.2建筑设计概况2.3结构设计概况2.4专业设计概况3.施工流水段的划分3.1.地下室结构施工流水段划分图3.2.一至四层结构施工流水段划分图3.3.五至十二层结构施工流水段划分图4.分部、子分部、分项、检验批的划分4.1.分部工程的划分本工程分部工程划分为:地基与基础工程、主体结构分部、建筑装饰装修分部、屋面分部、建筑给排水及供暖分部、通风与空调分部、建筑电气分部、智能建筑分部、建筑节能分部、电梯分部。
4.2.子分部工程的划分4.2.1.地基与基础分部可分为以下子分部基础、基坑支护、土方、边坡、地下防水子分部。
4.2.2.主体结构分部可分为以下子分部混凝土结构、砌体结构子分部。
宁广场工程工程检验批划分及验收计划编制单位:中建五局三公司宁广场项目部编制日期:二O一一年十一月工程检验批划分及验收计划工程施工容划分为工程材料、施工试验、施工记录、验收记录、资料整理几个方面。
一、工程材料1.1.1工程材料主要包括建筑材料、成品、半成品、构配件、设备等,建筑工程所使用的工程材料均应有出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证和质量保证书等)。
质量证明文件应反映工程材料的品种、规格、数量、性能指标等,并与实际进场材料相符。
1.1.2质量证明文件的复印件应与原件容一致,加盖原件存放单位公章,注明原件存放处,并有经办人签字和时间。
1.1.3建筑工程采用的主要材料、半成品、成品、构配件、器具、设备应进行现场验收,有进场检验记录;涉及安全、功能的有关材料应按工程施工质量验收规及相关规定进行复试或有见证取样送检,有相应试(检)验报告。
1.1.4涉及结构安全和使用功能的材料需要代换且改变了设计要求时,应有设计单位签署的认可文件。
1.1.5涉及安全、卫生、环保的材料应有有相应资质等级检测单位的检测报告,1.1.6凡使用的新材料、新产品,应有由具备鉴定资格的单位或部门出具的鉴定证书,同时具有产品质量标准和试验要求,使用前应按其质量标准和试验要求进行试验或检验。
新材料、新产品还应提供安装、维修、使用和工艺标准等相关技术文件。
1.1.7进口材料和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外)、中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
1.2.1工程材料进场报验1).工程材料进场后,施工单位应进行检查(外观、数量及质量证明文件等),自检合格后填写工程材料进场报验表,报请监理单位验收。
2).材料进场报验须附资料应根据具体情况(合同、规、施工方案等要求)由施工单位和材料供应单位预先协商确定。
3).工程材料进场报验应有时限要求,施工单位和监理单位均须按照施工合同的约定完成各自的报送和审批工作。
建发悦城二区1#-3#、5#-9#楼门岗及地下室主体工程检验批划分及验收计划厦门特房建设工程集团有限公司建发悦城二区1#-3#、5#-9#楼、门岗及地下室主体工程项目部2017年10月15日目录一、编制依据 (2)二、工程概况 (2)三、建筑工程分部工程、分项工程检验批划分 (3)四、主要分部工程验收计划 (5)五、附表一、1#楼分部、分项、检验批划分(其它参照执行) (7)检验批划分及验收计划一、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-20152、《建筑工程施工质量验收统一标准》GB50300-20133、《建筑地基基础工程施工质量验收规范》GB50202-20024、《地下工程防水技术规范》GB50108-20085、《建筑装饰装修工程质量验收规范》(GB50210-2001)6、《砌体结构设计规范》GB50003-20117、《施工组织设计》8、《建筑节能工程施工质量验收规范》GB50411-20079、工程设计图纸、设计变更及相关标准图集及有关文献等二、工程概况1、工程名称:建发悦城二区1-3#、5-9#楼、门岗及地下室主体工程2、建设单位:建瓯发云房地产有限公司3、设计单位:香港华艺设计顾问(深圳)有限公司4、监理单位:厦门象屿工程咨询管理有限公司5、勘察单位:厦门华岩勘测设计有限公司6、施工单位:厦门特房建设工程集团有限公司7、建设地点:福建省建瓯市下水南片区SN-D-(02-03)地块。
本工程位于建瓯市城南水南片区SN-D-(02-03)地块。
1#楼-3#楼、5#楼-9#楼为底层带商业服务网点负高层住宅;门岗为门岗值班。
结构类型为框架剪力墙结构(高层)框架(多层),基础设计等级为二级,基础类型为桩基(高层选用旋挖钻孔灌注桩,地下室,多层商业选用预应力砼管桩);抗震设防类别为丙类,抗震设防烈度为6度。
1#楼、6#楼、9#楼抗震等级为框架四级,剪力墙四级。
2#楼、3#楼、5#楼抗震等级为框架三级,剪力墙三级。
7#楼、8#楼抗震等级为框架四级,剪力墙四级。
建筑结构安全等级为二级,1#楼-3#楼、5#楼-9#楼为一类高层建筑,耐火等级一级;门岗为社区配套用房,耐火等级二级;变配电室耐火等级一级;地下停车库耐火等级一级。
本工程建筑面积:1#楼建筑面积9546.19㎡,占地面积1030.56㎡;2#楼建筑面积17190.59㎡,占地面积1745.27㎡;3#楼建筑面积13683.30㎡,占地面积637.57㎡;5#楼建筑面积13783.87㎡,占地面积737.53㎡;6#楼建筑面积12114.25㎡,占地面积1683.22㎡;7#楼建筑面积8229.16㎡,占地面积886.31㎡;8#楼建筑面积8076.74㎡,占地面积736.26㎡;9#楼建筑面积13651.58㎡,占地面积1320.37㎡;门岗建筑面积8.5㎡,占地面积8.5㎡;地下室建筑面积17128.93㎡。
本工程层数及檐口高度:1#楼、6#楼、9#楼地下一层,地上26层,建筑物高度79.50m;2#楼、3#楼、5#楼地下一层,地上32层,建筑物高度97.50m;7#楼、8#楼地下一层,地上19层,建筑物高度58.50m;门岗,地上一层,建筑物高度3.1m;地下室,地下一层,地下室高度3.5m/4.2m。
1#-3#楼,5#-9#楼及门岗,地下室±0.000相当于绝对标高(黄海)108.6m。
三、建筑工程分部工程、分项工程检验批划分1、总则:根据有关要求,为了加强本工程质量管理,规范本工程的各道工序质量控制、验收程序的组织,特编制本划分计划。
根据《建筑工程施工质量验收统一验收标准》及《建筑节能工程施工质量验收规范》及施工组织设计有关要求,《建筑工程施工质量验收统一验收标准》中附录B表B.0.1中有关规定,结合本工程实际情况,对分项工程进行细化后形成的工程施工质量检验最小单位。
本工程可分7个单位工程,即为1#楼、2#楼、3#及5#楼、6#楼、7#及8#楼、9#楼、地下室,11个分部工程,分别为基础与地基、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、室外建筑工环境,电梯、建筑节能;各分部又可分若干子分部及分项工程(详见附表一)。
2、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体、装饰装修土建工程,以楼层、设计中设置的变形缝及施工缝能连续作业的施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
3、施工区域(段)划分:根据施工工艺质量控制和专业验收楼层、施工段、变形缝的不同划分为若干个独立施工区域,本工程±0.00及以下,划分为15个施工段,即根据后浇带划分为:1#楼、2#楼、3#楼、5#楼、6#楼、7#楼、8#楼、9#楼。
2#楼附楼为D-N-D-U交D-1~D-6轴、3#附楼为D-N~D-V交D-5~D-13、5#附楼为D-M~D-V交D-12~D-21轴、中庭为D-Q~D-G交D-4~D-13轴、7#附楼为D-C~D-H交D-13~D-18轴、8#附楼为D-B~D-H交D-5~D-14轴、9#附楼为D-B~D-H交D-1~D-6轴。
区域划分图详附图:4、进场材料检验批划分:以每一进场批次为一检验批,根据进场材料类型、进场时间、使用部位、设计要求达到使用效果的差异形成若干材料进场检验批。
四、主要分部工程验收计划五、附表一、1#楼分部、分项、检验批划分(其它参照执行)1、地基工程:分部工程子分部工程分项工程部分检验批划分地基与基础无支护土方土方开挖基础1个施工段,1个施工面,计1个检验批土方回填基础1个施工段,1个施工面,计1个检验批地下防水砼防水层1个施工段,1个施工面,计1个检验批卷材防水层1个施工段,1个施工面,计1个检验批混凝土基础模板安装1个施工段,1个施工面,计1个检验批拆除1个施工段,1个施工面,计1个检验批钢筋加工1个施工段,1个施工面,计1个检验批安装1个施工段,1个施工面,计1个检验批混凝土混凝土原材1个施工段,1个砼标号,计1个检验批砼配合比1个施工段,1个砼标号,计1个检验批混凝土施工1个施工段,1个砼标号,计1个检验批现浇结构1个施工段,1个施工段,计1个检验批砌体砖砌体1个施工段,1个施工段,计1个检验批填充墙1个施工段,1个施工段,计1个检验批2)、主体结构:分部工程子分部工程分项工程部位检验批划分混凝土结构模板模板安装地下室以上每层1个,7主体结构模板拆除地下室以上每层1个,钢筋钢筋原材料地下室以上每层1个,钢筋加工地下室以上每层1个,钢筋连接地下室以上每层1个,钢筋安装地下室以上每层1个,混凝土混凝土原材地下室以上按砼标号及部分划分,砼配合比地下室以上按砼标号及部分划分,混凝土施工地下室以上按砼标号及部分划分,现浇结构地下室以上每层1个,砌体结构填充墙砌体地下室及以上不超过250m3砌体量1个,加气混凝土砌块砌体地下室及以上不超过250m3砌体量1个,3)、建筑装饰装修:分部工程子分部工程分项工程检验批划分建筑装饰装修楼地面水泥整体面层(地面)以整个地面为一检验批,水泥整体面层(楼面)以每一层楼为1个检验批,砖面层同一品种,以不超过50间为一检验批.,抹灰室外一般抹灰不超过1000m2为一检验批,室内一般抹灰不超过1000m2为一检验批,门窗铝合金门窗按同一品种、类型的不超过100樘为一检验批计8金属门窗按同一品种、类型的每100樘为一检验批:门窗特种门窗按同一品种、类型的每100樘为一检验批,木制门窗吊顶暗龙骨吊顶工程按同一品种、类型的每100樘为一检验批,石材外墙干挂500~1000m2为一检验批,按每三层为一检验批,涂饰水性涂料涂饰工程按500~1000m2为一检验批,按每二层为计检验批,细部护手栏杆制作与安装非标层与标层各一个检验批,4)、建筑屋面:分部工程子分部工程分项工程检验批划分建筑屋面卷材防水屋面保温层共有1个施工段,有1个施工面,共有1个检验批找平层共有1个施工段,有1个施工面,共有1个检验批卷材防水层共有1个施工段,有1个施工面,共有1个检验批细部结构共有1个施工段,有1个施工面,共有1个检验批5)、建筑给水、排水及采暖:分部工程子分部工程分项工程检验批划分室内给水系统给水管道及配件安装,标层每10层/1个,非标准层单独为一个检验批,室内消火栓系统安装,标层每10层/1个,非标准层单独为一个检验批,96)、建筑电气:7)、智能建筑:智能建筑通信网络系统通信系统按商业与住宅分2个,计2个检验批卫星及有线电视系统按商业与住宅分2个,计2个检验批公共广播系统按商业与住宅分2个,计2个检验批火灾报警及消防联动系统火灾和可燃气体探测系统按商业与住宅分2个,计2个检验批火灾报警控制系统按商业与住宅分2个,计2个检验批消防联动系统按商业与住宅分2个,计2个检验批智能建筑综合布线系统缆线敷设和终接按商业与住宅分2个,计2个检验批机柜、机架、配线架的安装按商业与住宅分2个,计2个检验批信息插座和光缆芯线终端的安装按商业与住宅分2个,计2个检验批电源与接地智能建筑电源按商业与住宅分2个,计2个检验批防雷及接地按整个安装为一个检验批,共有1个检验批8)、通风与空调:子分部工程子分部工程分项工程检验批划分通风与空调送排风系统风管与配件制作按整个安装为一个检验批,共有1个检验批部件制作按整个安装为一个检验批,共有1个检验批风管系统安装按整个安装为一个检验批,共有1个检验批空气处理设备安装按整个安装为一个检验批,共有1个检验批9)、电梯:10)、建筑节能。
