桩基工程第一批次PHC锤击预应力管桩检测选桩会议纪要时间:2023年8月18日地点:福清市建设工程质量监督站会议室参加单位:监督单位:建设单位:设计单位:监理单位:勘察单位:施工单位:相关单位参加人员详见会议签到表会议主持人:会议内容:区域PHC-500(125)-AB-C80预应力管桩工程,已按设计要求施工完成。
具体桩数如下:区域管桩PHC-500(125)-AB-C80型桩桩数为92根;区域管桩PHC-500(125)-AB-C80型桩桩数为138根;区域管桩PHC-500(125)-AB-C80型桩桩数为134根;为确保本工程的施工质量,特邀请各单位及相关部门确定本批次桩基工程预应力管桩的检测方法,并选定检测桩的桩号,具体内容纪要如下:施工单位汇报了预应力管桩工程的施工情况,监理单位对施工过程中的监理工作进行汇报,地勘单位对桩基持力层情况进行说明,设计单位明确域的桩单桩竖向承载力特征值为KN,单桩竖向承载力极限值为KN,单桩竖向抗压静载加载值为KN。
1、根据《建筑基桩检测技术规范》(JGJ106-2014)及设计要求,单桩竖向静载荷试验:不少于总桩数的1%,且不少于3根;当总桩数少于50根时不应少于2根。
2、根据《闽建建[2017]1号》文第一大点的第二小点:应在桩基施工结束后随机选择不少于3根(且每种同一条件的基桩不得少于1根)预先选定桩以外的基桩,采用高应变法检测其承载力。
3、由于预选桩的管桩预留至原地面做静载,为保证静载效果所以增加承载力抵摩擦力,设计提出增加200KN做极限承载力。
会议选定需进行试验的具体桩号为:参加单位签章:建设单位:设计单位:监理单位:勘察单位:施工单位:202 年08月18日。

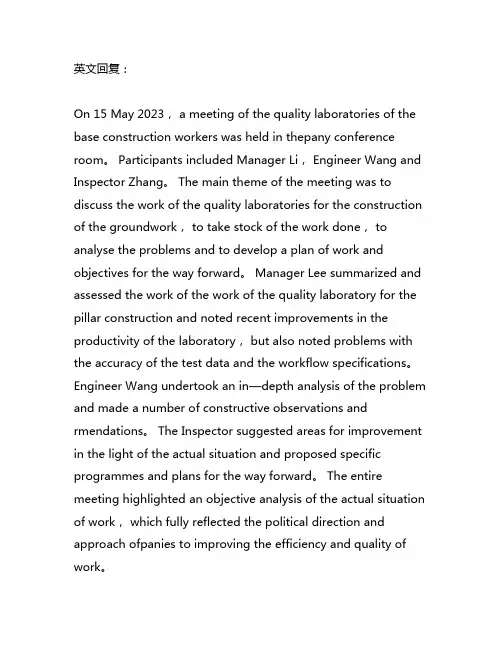

英文回复:On 15 May 2023, a meeting of the quality laboratories of the base construction workers was held in thepany conference room。
Participants included Manager Li, Engineer Wang and Inspector Zhang。
The main theme of the meeting was to discuss the work of the quality laboratories for the construction of the groundwork, to take stock of the work done, to analyse the problems and to develop a plan of work and objectives for the way forward。
Manager Lee summarized and assessed the work of the work of the quality laboratory for the pillar construction and noted recent improvements in the productivity of the laboratory, but also noted problems with the accuracy of the test data and the workflow specifications。
Engineer Wang undertook an in—depth analysis of the problem and made a number of constructive observations and rmendations。
工地选桩检测会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!工地选桩检测会议纪要1. 引言在工地施工中,选桩检测是确保建筑结构稳固安全的重要环节。
********#楼桩基检测方案会议纪要参加人员:建设单位:**********************************设计单位:**********************************监理单位:**********************************施工单位:**********************************勘察单位:***********************************试验单位:*************************************监督单位:***********************************会议内容:经过各相关单位对********12、13、14#楼施工图及桩基检测方案进行讨论论证,各方人员提出以下观点:设计单位:桩基距离偏小处,建议施工时采取措施;施工时注意扩大头的施工;建议低应变先做,后根据实际情况做进一步检测。
同意此检测方案。
监理单位:加强现场监督,施工单位编制施工方案,报我单位审核后严格按施工方案进行施工。
桩基距离偏小处,施工单位施工时建议采取错开施工,注意水位控制。
施工单位应按照桩基检测方案的要求,对试验桩提前进行预埋,并满足试验桩的要求。
同意按检测方案实施。
勘察单位:经过对施工图的讨论,桩基开挖时,严格按桩基施工工艺流程进行施工,入岩后通知我单位验桩完毕后方可进行扩大头施工。
同意按检测方案进行试验。
施工单位:经过各专家对施工图进行审核,并针对各专家提出的审核意见,我单位将按照施工图及审核意见认真编制施工方案,严格按照监理单位审核后的施工方案进行施工。
对检测方案中提出的试验桩,我单位将按照方案要求进行配合,同意按检测方案检测。
试验单位:经过对检测方案的讨论,结合本工程实际情况,基桩检测确定如下:一、基桩承载力检测,单桩竖向抗压静载荷检测,数量为3根。
二、基桩完整性检测:1、抵应变检测,数量为总桩数的100%;2、声波透射检测数量17根;3、钻芯取样检测数量4根。
桩基工程会议纪要篇一:桩基工程验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要时间:20XX年8月9日地点:天业集团现场会议室参加单位及人员:应城海山房地产开发有限公司:徐金龙武汉和创建筑工程设计有限公司:马俊湖北核工业岩土勘察设计院:张淡民孝感市天厦工程建设监理有限公司:胡运清天业建设集团有限公司:向峰武汉鹏程基础工程有限公司:苏志文应城市建筑工程质量监督监测站:陈驰施工单位:海山·应置城3.2期32#楼桩基工程采用Φ800钻孔灌注桩,工程桩161根,桩端为后压降工艺,每根压降水泥用量不小于2.0t。
主楼单桩竖向承载力特征值为4200Kn,有效桩长≥31m,进入持力层⑥强风化泥岩,桩端进入持力层≥18m,桩身混凝土强度为c40。
本工程于20XX 年4月14日开工,至20XX年5月30日完成161根全部工程桩施工,在施工过程中严格按照设计、规范要求精心组织施工,钢筋、水泥等原材料进场后在监理的见证下取样送检,合格后才使用。
桩基工程完工后,建设单位委托武汉九方建设工程质量检测有限公司对2根试桩(84、132)进行了单桩竖向抗压静载实验,单桩竖向极限承载力均达到规范及设计要求(详见单桩竖向抗压静载实验检测报告);基坑开挖后对全部工程桩进行了低应变检测,共检测161根桩,结果为Ⅰ类桩根,占所检测桩数的,Ⅱ类桩根,占所检测桩数的,无Ⅲ、Ⅳ类桩;共抽检了16根桩(3#、14#、15#、22#、30#、36#、53#、69#、84#、89#、94#、114#、119#、132#、139#、145#)做超声波透射法检测,其结果均为类桩;公抽取三根桩做钻芯检测,桩号为32#、41#、49#,其结果为。
20XX年8月6日我公司会同监理单位和土建单位对30#楼轴线进行了检查,对桩位偏移进行了测量,其结果均小于100mm,符合规范要求,详见桩位竣工图及桩位偏移检查记录。
**有限公司**项目桩基工程专题会议纪要工程名称:**项目编号: 001会议时间:*年*月*日8:30会议地点:现场临建办公室会议主题:关于做好现场质量、进度、安全文明施工各项工作,以确保桩基工程年前目标能按时完成主持人:***参加单位及参加人员:**有限公司:*****有限公司:*****有限公司:***会议内容:依据招标文件《地基处理技术协议书》及业主单位工期总体要求,为实现本项目年前任务目标、下一步工作部署,监理部组织在临建办公室召开桩基工程专题会,会议就质量、进度、安全文明施工等事项做了讨论分析,并提出相关建议及具体要求,会议围绕三个主题,主要内容如下:一、进度方面:1、月底*年*月*日试桩、主厂房桩基必须全部完成,要求桩基单位采取加快施工进度的有效措施,务必保证本月底全部完成,否则,影响年后总包单位进场施工,造成的损失全部由桩基施工承包单位负责。
二、质量方面:1、编制的施工组织设计不符合现场实际需求,要求上报桩基工程施工方案,方案要切实可行,反映各项控制参数,能真正起到指导作用。
2、桩端必须到达持力层第6层强风化岩层,桩顶标高需按设计要求控制好。
3、桩基单位需及时进行桩位复核,做好施工记录。
4、施工工艺严格执行相关规范要求,有效桩顶至其下2.5m范围反插次数不应小于3次。
三、安全文明施工方面:1)现场危险源识别与分析,根据实际情况设置安全警示标语、标识牌;2)一级箱箱体下地面需作硬化或其他安全措施,接地要符合规范要求;3)二级箱箱体、临建集装箱亦需做好接地措施;4)夜间施工需保证照明充足,临时照明灯具亦要符合安全用电规定。
上述各项事宜,要求桩基单位严格按此落实和执行。
对于逾期不落实或者落实不到位的,将根据相关合同要求及管理制度进行考核处理。
以下空白**有限公司*****项目监理部抄报:*****有限公司 ***有限公司抄发:签发:整理:出版份数:3份。
桩基验收会议纪要
会议日期:XXXX年XX月XX日
会议地点:XXX建筑工地会议室
主持人:XXX(项目经理)
参会人员:XXX(工程师),XXX(质检员),XXX(设计代表),XXX(监理代表),XXX(承包商代表)
一、会议目标
本次会议旨在对桩基工程进行验收,确保其满足设计要求及国家相关标准,为下一步施工打下坚实基础。
二、验收内容
1.桩基设计文件审核
2.桩基施工记录检查
3.桩基质量检测报告分析
4.现场实体桩基检查
三、验收过程及结果
1.设计文件审核:经过与会人员共同审核,桩基设计文件符合国家相关规范,满足工程需求。
2.施工记录检查:施工记录详实,符合设计要求,施工过程中的关键节点控制得当。
3.质量检测报告分析:桩基质量检测报告显示,所有桩基均满足设计强度要求,无明显缺陷。
4.现场实体桩基检查:经过现场实地检查,桩基外观质量良好,无明显裂缝或破损现象。
综合以上验收内容,本次桩基验收合格。
四、后续工作建议
1.承包商应继续做好桩基的保护工作,防止在后续施工中受到损坏。
2.监理单位应加强对桩基施工质量的监控,确保后续施工质量。
3.设计单位应根据现场实际情况,对后续施工提供必要的技术支持。
五、会议总结
本次桩基验收会议顺利结束,验收结果合格。
感谢各位参会人员的辛勤工作,希望在下一步施工中继续保持高质量、高效率的工作态度,确保工程顺利推进。
会议记录人:XXX
会议结束时间:XXXX年XX月XX日
以上仅为桩基验收会议纪要的范文,具体内容应根据实际会议情况进行调整。
XXC4地块6#〜8#楼及地下室
桩基工程选桩会议纪要
会议主要内容:
为确保本桩基检测工作的顺利进行,监理单位组织了本次选桩会议。
会议按
照既定议
程由监理单位主持,建设单位、设计单位、勘察单位、监理单位、施工 单位项目管理人员
参加了本次会议。
会议主要内容如下:
一、施工单位、监理单位对 XXC4地块6#~8#楼及地下室桩基工程施工基本情 况作出 介绍,本工程桩基采用混凝土灌注桩,所有桩基桩径均为
800mn 桩身混
凝土等级为C40单桩承载力特征值为4600KN 设计有效桩长为10〜15m 各楼号 桩基总根数, 施工实际有效桩长如下表:
施工过程中均按照设计图纸文件要求控制桩端进入持力层不小于
0.5m,沉渣
厚度不大于50mn 严格控制桩身质量。
施工过程中出现个别桩偏位严重的情况进 行补充详细
勘察并联系设计院,根据设计、勘察单位的要求进行回填石头重新施 工,并经过监理单位
的旁站监督修正后均满足设计要求的。
二、设计单位、勘察单位、建设单位意见:
1、X XC4地块6#〜8#楼及地下室工程桩基工程,灌注桩基检测单桩承载力极限值为9200KN
2、在工程施工过程中,我司对桩基是否进入持力层跟踪与判定。
对施工场。
星悦名苑商住楼项目
桩基检测选桩会议纪要
时间:2022年4月6日10时
地点:城投置业公司三楼会议室
参加人员:详见签到表
2022年4月6日在建设单位三楼会议室召开星悦名苑商住楼项目--商业办公楼桩基检测选桩会议。
建设单位、设计单位、勘察单位:监理单位、检测单位、施工单位等有关人员到会参加,并依据广东省标准《建筑地基基础检测规范》DBJ15-60-2008、国家待业标准《建筑基桩检测技术规范》JGJ106-2014及肇庆市质监站要求进行检测研讨。
根据现场情况及考虑检测施工因素,本工程地下水位高和开挖后放坡检测机械运输吊装难度大,会议上一致同意确定在原地面进行桩检测,本工程商业办公楼桩总计147根,低应变法检测15根,静载法检测4根,抗拔检测2根,(现初定抗压备选15根、抗拔备选4根)。
经选桩会议共同选定星悦名苑商住楼项目--商业办公楼的桩试验桩桩号如下:
办公楼工程桩原地面检测选桩方案
参加本工程工程桩选桩的人员具备相应的资格,选桩的组织形式,基本程序、执行选桩标准及选桩结果符合要求,无违反建设工程质量管理规定的行为,选桩各方均明确表示同意。
参加单位会签表:
建设单位:(章)设计单位:(章)
代表人:代表人:
勘察单位:(章)监理单位:(章)
代表人:代表人:
施工单位:(章)
代表人:
2022年4月6日。
管桩基验收会议纪要篇一:孔桩验收会议纪要1#车库成孔验收会议纪要会议时间:20XX年5月7日会议地点:工地现场办公室主持人:任志勇参加人员:见签到表会议内容:会议主题:南川区永隆山生态新城一期二组团d3工程1#车库基础首批人工挖孔、柱基、条基成孔验孔。
会前,参会各方均到现场对本次验孔的挖孔桩的桩孔尺寸、桩孔深度、嵌岩深度、桩孔垂直度持力层成分进行了现场检查和复核,形成会议内容如下:一、施工单位首先对本工程首批人工挖孔桩、独基、条基的施工情况、检试验情况和质量自评情况作了简要介绍:施工单位严格按照设计和规范要求进行施工,在整个施工过程中严格控制施工质量,岩芯取样试验结果合格,并由相关检测单位出具了合格的检验报告,本次验收的挖孔桩在桩基深度、桩孔尺寸及垂直度、嵌岩深度、砼护壁厚度等各项参数均满足设计及规范要求,施工质量自评合格,提请与会各方进行桩孔验收,申请进入下道工序施工。
二、监理单位1、对已经开挖的人工挖孔桩平面分布位置、轴线等进行了检查,符合设计及验收规范要求。
2、人工挖孔桩开挖过程每挖3米对桩,桩径、垂直度等进行了检查,符合设计及验收规范要求。
3、人工挖孔桩完成后对桩底标高、嵌岩深度进行了检查,符合设计及验收规范要求。
4、桩岩芯取样部位及标准值送检取样合格5、挖孔桩完成后对相邻桩底标高高差形成的刚性角进行全面检查,满足设计及验收规范要求。
6、独立基础、条形基础开挖位置、轴线、截面尺寸、勘岩深度等进行了检查,符合设计及验收规范要求。
三、设计单位设计单位:嵌岩深度满足设计要求,开挖位置、轴线、截面尺寸孔桩嵌岩深度符合要求,桩底在浇筑混凝土前必须清理干净。
每个工序必须按规范验收,同意验收。
四、地勘单位确认挖孔桩现场开挖情况与地勘资料基本相符,施工单位严格按照规范进行施工,施工质量较好,同意进行桩孔验收,进入下一道工序施工,同时提出施工单位在桩孔浇筑前应清除孔底的积水,以保证基础施工质量,同时要特别注意挖孔桩中有灰岩与泥岩的部分。
工程桩(旋挖桩)试桩会议纪要1. 范本 - 工程桩(旋挖桩)试桩会议纪要会议时间:2022年5月15日会议地点:XX工程项目办公室参会人员:- 项目经理:张先生- 施工队代表:李先生- 设计师:王女士- 监理工程师:赵先生1. 会议目的本次会议旨在就工程桩(旋挖桩)试桩进行讨论,明确试桩计划和技术要求。
2. 试桩地点和数量- 试桩地点:项目施工现场西区- 试桩数量:共计10根旋挖桩3. 试桩计划- 试桩日期:2022年5月20日至25日- 试桩队伍:由施工队自行安排试桩队伍,需提供试桩队伍人员名单和相关证明文件。
4. 技术要求- 试桩深度:每根试桩深度需达到设计要求,不得低于15米。
- 试桩质量:试桩后需要进行静载试验,试桩质量符合设计要求后方可通过验收。
- 试桩报告:试桩后需提交试桩报告,报告内容包括试桩深度、试桩质量、静载试验结果等。
5. 计划进度- 施工队需在试桩开始前2天提供试桩队伍名单和证明文件。
- 试桩结束后的3天内提交试桩报告。
- 监理工程师将于试桩结束后2天内开始验收。
6. 附件- 试桩队伍名单及证明文件- 试桩报告模板7. 法律名词及注释- 桩基础:桩基础是指将桩体与承载土壤或岩石相连接的基础形式,常用于桥梁、建筑等工程中。
- 旋挖桩:旋挖桩是一种常用的桩基础施工方式,通过旋挖机进行挖掘,然后灌注混凝土形成桩体。
- 静载试验:静载试验是评估桩基础承载力和变形性能的一种方法,通过加载桩身,测量桩身与土壤或岩石之间的力学响应来判断桩的质量。
2. 范本 - 工程桩(旋挖桩)试桩会议纪要会议时间:2022年5月15日会议地点:XX工程项目办公室参会人员:- 项目经理:张先生- 施工队代表:李先生- 设计师:王女士- 监理工程师:赵先生1. 会议目的本次会议旨在就工程桩(旋挖桩)试桩进行讨论,明确试桩计划和技术要求。
2. 试桩地点和数量- 试桩地点:项目施工现场西区- 试桩数量:共计15根旋挖桩3. 试桩计划- 试桩日期:2022年6月1日至5日- 试桩队伍:由施工队自行安排试桩队伍,并提前2天向监理工程师报备试桩队伍人员名单和相关证明文件。
桩基施工工质量试验室会议记录范文会议日期:[具体日期]会议地点:[详细地点]参会人员:试验室主任李工。
施工方质量负责人张哥。
监理方代表王监理。
检测单位技术员小赵。
一、会议开场。
李工(敲了敲桌子,清了清嗓子):“哥几个,咱们今天这个会啊,就是专门唠唠桩基施工工程质量这事儿的。
这桩基可是整个工程的根基啊,就像人的腿一样,腿要是不利索,那可就麻烦喽。
”二、施工方汇报。
张哥(挠挠头):“李工、王监理、小赵啊,咱这边施工情况呢,大体上还成。
但是也有一些小问题得跟大家说说。
目前咱已经打了[X]根桩了,在施工过程中,主要就是这个混凝土灌注有时候不太顺溜。
有时候混凝土供应跟不上趟儿,中间就容易出现间断,这就可能影响桩身质量。
咱自己也知道这事儿挺严重的,也在想办法和混凝土搅拌站协调呢。
”李工(皱皱眉头):“张哥啊,这可不行啊。
混凝土灌注间断,就好比给人吃饭,吃一口停半天,那身体能好吗?这桩身要是出了质量问题,那可是要命的。
”张哥(赶紧点头):“是是是,李工。
我们也很重视,现在加强了对混凝土供应的监督,还准备了备用的混凝土运输车辆,争取不让这事儿再发生。
”三、监理方发言。
王监理(一本正经):“我在现场也发现了一些问题。
你们这个钢筋笼的制作和安放,也得把把关。
我看到有几根钢筋笼的主筋间距不太均匀,还有些箍筋绑扎得松松垮垮的。
这就像盖房子,框架搭不好,房子能结实吗?”张哥(有点不好意思):“王监理,这事儿确实是我们疏忽了。
工人有时候图快,没太注意这些细节。
我们回去就加强对工人的培训,让他们把钢筋笼的质量搞上去。
”王监理(点点头):“嗯,还有啊,在桩基成孔过程中,这个孔深、孔径的检测,你们得按照规范来。
可不能大概齐就行了,咱得拿数据说话。
”四、检测单位反馈。
小赵(推了推眼镜):“各位大哥啊,我们前段时间做了一些桩的检测。
从检测结果来看呢,有几根桩的桩身完整性有点可疑。
虽然还不能确定有大问题,但是也得引起重视。
我们用的是超声波检测法,从波形上看,那几根桩的波形有点杂乱,可能是桩身内部有一些缺陷,比如混凝土有离析或者是存在一些小的空洞之类的。
XX制造项目桩基检测选桩会议纪要编制单位:XX有限公司编制日期:2021 年 02 月27日时间:2021 年02 月27日地点:会议室参加人员:(详附后签到表)建设单位:监理单位:设计单位:勘察单位:施工单位:监督单位:会议内容:成立以建设单位项目技术负责人为选桩会议组长,施工、监理汇报桩基础施工过程质量控制情况。
形成选桩会议意见见如下:(一)、施工方项目经理:一、施工单位介绍本工程预应力管桩的施工情况:1、本工程地基基础设计等级为丙级,采用预应力高强混凝土管桩,为PHCXX-XX-A,桩端持力层为全风化花岗岩或砂土状强风化花岗岩。
2、工程桩全部为承压桩,其中 2#厂房:根,3#厂房:根,4# 厂房:根,5#厂房:根,单桩垂直极限承载力标准值为:1200KN。
3、本工程共分为四个单位工程分别为:2#厂房、3#厂房、4#厂房及5#厂房。
(二)、监理方总监:桩基施工期间,在我们的监督过程中,施工方桩基质量责任落实到位,质量体系健全,现场各个工序隐蔽验收质量符合要求。
(三)、设计院对选桩原则提出要求::要具有代表性、随机性且分布要均匀。
要选择出现异常情况的桩如:相邻桩入土深度差别较大的。
在桩周边选3根配桩较短与较长的桩。
(四)、地勘单位:按地质报告,选持力层至全风化花岗岩或砂土状强风化花岗岩。
(五)、监督方:该次补桩检测程序合法有效,静载桩应先做小应变并符合设计及规范要求后方可作为静载桩。
选在施打过程有问题的桩(贯入度),同时要满足根据图纸和规范要求。
检测单位检测数据应有实时传输与市站、省站连接。
(六)、建设方:静载检测做到时,出现了载荷上不去的问题,根据质监站的要求,在桩周边再选3根桩重新检测。
经与设计、地勘、施工方、监理方等协商,一致认为选三根桩做静载检测。
静载检测最大实验荷载为1400KN,按照第一次选桩会议静载检测载明即可。
最后业主表示会尽快与检测单位联系,施工单位应抓紧进行前期准备工作如接桩、施工桩帽等,以便加快工程进度,节省工期。
钻孔灌注桩试桩会议纪要会议时间:20XX年X月X日地点:XXXX公司会议室参会人员:1. XXXX公司代表:XXX(主持会议)、XXX2. 承包商代表:XXX、XXX3. 监理单位代表:XXX、XXX会议纪要:1. 会议主持人介绍会议主持人首先对与会人员进行了简要的介绍,并说明本次会议的目的是对钻孔灌注桩试桩进行讨论和决策。
2. 试桩方案汇报和讨论承包商代表XXX详细介绍了钻孔灌注桩试桩的方案,包括桩基定位、孔径和孔深、灌注材料以及施工工艺等内容。
会议进行了深入的讨论和分析,就试桩方案的合理性、施工的可行性以及灌注材料的质量和成本等问题进行了研究和讨论,并达成以下共识:- 试桩方案中的桩基定位和孔径孔深等设计参数合理可行。
- 施工工艺符合规范要求,能够保证施工质量和进度。
- 关于灌注材料的选择,将进一步研究和选用适合的材料,并通过实验验证其性能和可靠性。
3. 监理单位意见反馈监理单位代表XXX对试桩方案进行了全面的审核,并提出了一些宝贵的意见和建议。
他们强调了对施工工艺、桩基定位和孔深等重点问题的关注,要求承包商在施工过程中严格按照相关规范和技术要求进行操作,并提供详细的施工记录和质量检验报告。
4. 下一步工作安排会议结束时,参会人员就下一步工作进行了协调和安排。
主持人指出,下一步的重点工作是继续完善试桩方案,确定灌注材料的选择,并进行相关的实验验证和风险评估。
同时,要加强各方之间的沟通和协作,确保施工进度和质量的同时,提高项目的安全性。
5. 会议总结与结束会议主持人对本次会议进行了总结,并对参会人员的积极参与和建设性意见表示感谢。
他强调了会议的重要性,并希望大家通过这次会议的讨论和决策,能够及时解决问题、明确工作目标,推动项目的顺利进行。
备注:本次会议纪要是根据会议过程中的讨论和决策情况编写而成,旨在记录会议内容,作为后续工作的参考依据和沟通交流的依据。
桩基础验收会议纪要篇一:桩基工程竣工验收会议纪要桩基工程竣工验收会议纪要工程名称:——桩基工程会议时间:20XX年5月7日下午会议地点:——项目部办公室会议议题:——桩基工程竣工验收参加单位及人员:质监站:建设单位:设计单位:勘察单位:监理单位:桩基施工单位:总包单位:会议主持人:会议开始前,质监部门各位领导认真审阅了竣工资料,仔细询问了工程施工的组织与质量控制过程,严格检查了施工现场实物质量情况。
现将会议内容纪要如下:建设单位:XX桩基施工单位克服困难,完成了工程桩的施工,整个过程自始自终受监理工程师的监督管理,桩基检测结果合格,同意验收。
希望监理单位进一步加强监督,督促施工单位规范施工。
施工单位:XX1.3#楼桩基工程1).本项目总共142根工程桩,桩基均为钻孔灌注桩,混凝土设计强度c30.桩设计桩端持力层,中风化砾岩(地层代号⑨-2),桩端阻力特征值qpk=6000kpa,单桩承载力特征值Ra=2100Kn。
2).施工期间,项目部施工人员严格按照设计要求和规范施工,关键工序书面报验监理公司,并现场签署相关验评资料。
(1).桩基质量:1).原材料:工程中所用的原材料均经材料员验收,由取样员同监理工程师共同见证取样并送检。
检验合格后报监理审核后才开始使用,确保材料进场的质量关。
见证取样3次,检查结果合格。
2).施工完工后工程桩共抽检3根桩进行静载荷压桩实验,检测结果为承载力和沉降均满足规范和设计要求,质量合格。
对桩头混凝土离析的2根桩,经设计院同意,采用人工挖孔处理,并采用了桩基高应变法检测,经检测承载力符合和沉降均满足规范和设计要求,质量合格。
3).本区域共对59根桩进行了低应变检测试验,所占比例为41.5%其中58根i类桩,所占比例为98.3%,Ⅱ类桩1根,所占比例为1.7%,无Ⅲ类桩出现。
4).区域内所有桩进行了桩位偏差测量,个别桩超出规范要求。
经过设计确认,稍做处理,不影响基础承台的承载力。
桩基验收会议纪要范文1、施工单位:本工程于20**年12月12日桩根底开始施工至20**年1月20日完成单位工程旋挖灌注桩的施工,总共28根。
每根桩均按规定制作好校试压块,经送检结果全部合格。
质量检测机构对本工程桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
本工程质量控制资料齐全,观感质量自评为好,工程桩基子分部工程自评合格。
2、监理单位:桩基工程施工按施工规范开展,10#、18#桩位略有偏差,已与设计单位落实设计变更措施。
其他桩位偏差均控制在规范范围之内。
桩基质量检测已委托―省建筑科学研究设计院对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
施工质量控制资料基本齐全。
该桩基子分部工程施工质量符合设计和相关规范要求,到达了施工合同约定的工程质量等级,验收合格,同意开展桩基验收。
3、勘察单位桩基施工过程中,施工单位按照我单位提供的勘察资料,结合设计图纸开展成孔施工,成孔入岩满足设计要求,同意验收。
4、设计单位10#、18#桩位略有偏差已协商作设计变更,其他资料完善,手续齐全,根据检测单位提供的检测报告,本工程桩基成孔质量良好,到达设计要求,同意验收。
5、建设单位旋挖灌注桩施工中,施工单位严格按照施工图纸及有关规范施工,在监理的见证旁站下对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。
同意验收。
6、监视单位:五方责任主体单位均派人员参加##旅发集团三江旅游接待中心桩基工程桩基子分部验收会议,形成一致验收意见,验收程序合法有效,同意桩基验收,允许该工程进入下一道工序。
(1)严格按图施工,严格按照质量验收程序开展,每一道施工工序之后,必须经监理验收通过后方可以开展下一道工序。
(2)加强现场施工人员的三级安全技术教育,组织工人开展安全技术交底。
(3)做好春节前值班安排,做好应急预案。
(4)尽快落实完善塔吊备案事宜。
(5)部分桩基存在积水现场,须抽干防止桩基泡水。
