外幕墙落地脚手架施工方案
- 格式:doc
- 大小:223.50 KB
- 文档页数:21
幕墙外脚手架方案幕墙外脚手架方案一、方案背景和目的 随着建造技术的不断发展,幕墙外脚手架在高层建造施工中起着非常重要的作用。
为了确保工程的安全和质量,制定一套详细的幕墙外脚手架方案是必不可少的。
本文档的目的是提供一份全面细致的幕墙外脚手架方案,供相关人员参考和执行。
二、施工部位和要求 1. 施工部位:本工程涉及的施工部位包括幕墙外立面、玻璃幕墙、金属板幕墙等。
2. 施工要求:确保施工质量,满足设计要求,保证施工过程中的安全性和可靠性。
三、幕墙外脚手架的设计和安装 1. 幕墙外脚手架的类型:根据施工部位的不同,幕墙外脚手架可分为悬挑式外脚手架、垂直式外脚手架和立面式外脚手架等。
2. 外脚手架的设计和计算:根据施工需要,设计合理的外脚手架结构,并进行相关的安全计算和负荷分析。
3. 外脚手架的搭设和拆除:按照设计要求,合理安排外脚手架的搭设和拆除工序,确保施工进程的顺利进行。
四、安全措施和监控措施 1. 安全培训和管理:对从事外脚手架施工的工人进行安全培训,并建立完善的安全管理制度。
2. 安全防护设施:在施工现场设置必要的安全警示标志、防护网等设施,保障工人的人身安全。
3. 监控措施:在施工过程中,加强对外脚手架的监控,确保外脚手架的稳定性和安全性。
五、施工进度和质量控制 1. 进度控制:在施工前制定详细的施工计划,并通过合理安排工序和资源,合理控制施工进度。
2. 质量控制:严格按照设计要求和施工规范进行施工,确保外脚手架的质量和安全性。
六、风险评估和管理 1. 风险评估:对施工过程中可能存在的风险进行评估,并制定相应的风险管理措施。
2. 风险管理:在施工中根据风险评估结果,采取相应的风险管理措施,减少风险的发生和对施工造成的影响。
七、本文档所涉及附件: 1. 幕墙外脚手架设计图纸 2. 幕墙外脚手架材料清单 3. 幕墙外脚手架施工计划 4. 相关安全培训材料八、本文档所涉及的法律名词及注释: 1. 幕墙:指占领建造外围或者外立面的墙体,多由玻璃、金属板等材料构成,用以装饰和隔离室内外环境。
幕墙外脚手架方案(一)引言概述:幕墙外脚手架是在幕墙施工过程中使用的一种支撑结构,用于为施工人员提供安全稳定的工作平台。
本文将介绍幕墙外脚手架方案(一),包括设计考虑、材料选用、施工流程、安全措施和质量控制。
正文:1. 设计考虑- 幕墙外脚手架的设计应符合相关建筑规范和标准,确保施工期间的安全性。
- 需要考虑幕墙外脚手架的承重能力,以支撑施工人员和材料的重量。
- 设计应兼顾施工效率和施工质量,减少不必要的材料浪费和时间浪费。
- 布置应合理,充分考虑施工人员的操作空间和安全通道。
2. 材料选用- 幕墙外脚手架所使用的材料应具备足够的强度和稳定性,能够承受施工过程中的荷载。
- 常见的材料选用包括钢管、扣件等,这些材料具有高强度和耐腐蚀性能。
- 随着科技的发展,新型材料如高强度铝合金等也逐渐应用于幕墙外脚手架的制造中,能提高脚手架的拼装效率和使用寿命。
3. 施工流程- 在搭设幕墙外脚手架之前,需要进行详细的施工计划,并确保按照计划顺利进行。
- 幕墙外脚手架的施工应按照一定的顺序进行,以便提高施工效率和安全性。
- 施工人员应按照操作规程进行操作,确保施工过程中的安全和质量。
- 各个施工工序之间需要进行良好的协调和沟通,以确保施工进程的连贯性。
4. 安全措施- 幕墙外脚手架的施工应符合相关的安全规定和标准。
- 施工人员应佩戴个人防护装备,如安全帽、防护鞋等。
- 幕墙外脚手架应进行稳固固定,避免因倾斜或松动而引发的安全事故。
- 安全警示标志应进行合理布置,以提醒施工人员注意安全风险。
5. 质量控制- 幕墙外脚手架在施工前、施工中和施工后都需要进行质量把关。
- 施工前需进行材料的质量检查,确保所使用的材料符合相关标准。
- 施工中需进行施工工序的质量检测,确保施工质量符合设计要求。
- 施工结束后需进行终验,确保幕墙外脚手架的质量符合要求。
总结:幕墙外脚手架方案的设计应考虑施工安全、承重能力和施工效率。
材料的选用应具备强度和稳定性。
外墙脚手架施工方案
目录
1. 施工前准备
1.1 设计方案确定
1.2 材料准备
1.3 人员组织
2. 搭建脚手架
2.1 安全措施
2.2 基础固定
2.3 脚手架搭建
3. 施工过程
3.1 外墙清理
3.2 外墙处理
3.3 涂料施工
4. 完工及验收
4.1 现场整理
4.2 完工验收
施工前准备
在进行外墙脚手架施工之前,首先需要确定设计方案,确保符合
建筑要求。
同时,要提前准备好所需的施工材料,包括脚手架、钢管、连接件等。
另外,也需要合理组织施工人员,确保施工进度和质量。
搭建脚手架
在搭建脚手架时,需要严格遵守安全措施,确保施工人员的安全。
同时,在选择脚手架基础固定点时,要考虑地面的承重能力,确保脚
手架稳固。
在搭建过程中,要按照规范正确搭建脚手架结构。
施工过程
在外墙脚手架搭建完成后,就可以进行施工过程。
首先需要对外
墙进行清理,确保施工面整洁。
接着对外墙进行处理,修补裂缝、打
磨表面等。
最后进行涂料施工,注意涂料的选择和施工方法,确保外墙效果达到预期。
完工及验收
外墙施工完成后,需要对现场进行整理,清理施工垃圾和材料。
同时进行完工验收,检查外墙涂料是否平整、颜色是否一致等,确保施工质量符合要求。
如有不符合的地方,需要及时整改。
绵阳市水榭香堤幕墙工程外脚手架施工专项方案玉茗建设集团有限责任公司目录一、编制说明 (1)二、编制依据 (2)三、工程概况 (2)四、外脚手架施工 (7)五、安全技术措施 (11)六、脚手架维护保养措施 (12)七、脚手架取值 (12)八、脚手架拆除 (22)九、安全管理 (23)一、编制说明本工程的外脚手架是考虑满足装饰阶段施工之需而搭设;本工程的商业层需要安装幕墙,高度为21.90m,因此,需搭设外脚手架;外脚手架立面图二、编制依据1、施工图纸及有关说明;2、现行国家、行业和地方的施工技术、质量验收规范、规程、有关规定及有关技术文件;3、本施工阶段主要贯彻执行的现行有效规范、规程、标准:(1)建筑施工安全检查标准JGJ59-2011(2)施工现场安全生产保证体系2011(3)建筑施工高处作业安全技术规范JGJ80-91(4)建筑施工扣件式钢管脚手架安全技术规范JGJ30-2011三、工程概况1、概况:建设单位:绵阳市豪联实业有限责任公司施工单位:玉茗建设集团有限责任公司设计单位:四川省兴发规划建筑设计有限公司监理单位:四川江阳工程项目管理有限公司工程名称:水榭香堤项目地址:绵阳市涪城区小浮桥街15号地块建筑面积:37794.33m2建筑层数:地下2层,地上31层建筑高度:99.70m设计范围:(1)石材幕墙(面积为:1200m2,最高高度21.90m)(2)隐框玻璃幕墙(面积为:850m2,最高高度21.90m)结构类型:剪力墙结构2、(1)本工程搭设外脚手架,便于安装幕墙;设置措施a脚手架基础●基坑回填土按照规定分层夯实,达到密度要求。
4m、宽大于200mm、●双排脚手架立柱立在垫木上。
垫木采用长厚50mm的木板,平行于墙面放置。
b脚手架构造要求10mm,绝对偏差小于10mm。
●立杆:垂直偏差小于●大横杆:大横杆设在立杆内侧,并用直角扣件与立杆扣紧。
上下横杆接头布置在不同的立杆纵距中,与相近立杆的距离小于纵距的三分之一。
外墙脚手架施工方案(24米以上)在建筑施工中,外墙脚手架的设置是一个至关重要的环节,特别是在高层建筑施工中,更是必不可少的一项工作。
本文将针对外墙脚手架施工方案(高度在24米以上)进行详细介绍和讨论,以确保外墙脚手架的稳固性和安全性。
1. 施工前准备工作在设置外墙脚手架之前,首先要进行充分的施工前准备工作。
包括但不限于:•了解施工现场的地形、周边环境和气象条件;•制定详细的施工计划和安全方案;•确保人员具备相关证书和技术要求;•准备好所需的材料和设备。
2. 搭建外墙脚手架步骤针对高度在24米以上的外墙脚手架搭建,一般可以按照以下步骤进行:2.1. 查看设计图纸在搭建外墙脚手架之前,要认真查看设计图纸,了解外墙脚手架的具体需求和要求,确保施工按照设计图纸进行。
2.2. 地基处理对外墙脚手架的地基进行处理,确保地基平整、稳固,能够承受外墙脚手架的重量和施工负荷。
2.3. 安装立柱和水平杆根据设计要求,安装立柱和水平杆,搭建外墙脚手架的基本框架结构,确保立柱和水平杆的连接牢固、稳定。
2.4. 设置斜撑和系杆根据外墙脚手架的高度和结构要求,设置斜撑和系杆,增加外墙脚手架的稳定性和承载力,确保施工安全。
2.5. 搭建工作平台和安全设施根据外墙脚手架使用要求,搭建工作平台和相应的安全设施,确保工人能够安全高效地进行施工作业。
3. 安全注意事项在搭建外墙脚手架过程中,要特别注意以下安全事项:•确保施工人员佩戴好安全帽、安全绳和其他防护用具;•确保外墙脚手架搭建符合相关的国家标准和法规要求;•定期检查外墙脚手架的稳固性和安全性,及时处理发现的问题。
结语外墙脚手架的搭建是外墙施工的重要环节,尤其是在高度在24米以上的建筑工程中,更需要仔细谨慎地进行施工。
通过严格按照设计要求和安全标准进行外墙脚手架搭建,可以确保施工的安全和高效进行。
希望本文提供的外墙脚手架施工方案对您有所帮助。
外墙落地脚手架专项施工方案一、前期准备工作1.确定施工单位和负责人,并制定施工安全管理制度;2.制定工程施工组织设计方案,明确施工流程和工作计划;3.进行现场勘测,确定设备与材料的放置位置,并做好准备;4.聘请工程技术人员和特种作业人员,做好技术交底和岗前培训。
二、安全措施1.严格遵守施工安全操作规程,保证施工人员的人身安全;2.搭设脚手架前,要对施工现场进行安全检查,确保基础坚实、周围无障碍物等;3.搭设脚手架需要使用的材料必须符合国家标准,质量合格;4.在脚手架周围设置安全警示标志,并设置工地门卫,严禁非施工人员进入施工区域;5.脚手架的使用过程中,要进行定期检查和维护,确保其稳定性和安全性。
三、施工流程1.搭设基础:按照设计要求,在施工现场进行基础的建设,包括地面平整、基础柱的固定等;2.搭设垂直支撑:根据设计要求,在基础上搭设垂直支撑,确保脚手架的稳定性;3.搭设水平支撑:在垂直支撑的基础上,进行水平支撑的搭设,确保脚手架的横向稳定性;4.搭设横向连接杆:在水平支撑的基础上,进行横向连接杆的搭设,加强脚手架的整体稳定性;5.脚手架检查和调整:搭设完成后,对脚手架进行检查,确保每个部位的连接牢固、稳定性好;6.脚手架使用:脚手架搭设完成后,可以开始进行外墙装饰和维修工程。
四、施工注意事项1.搭设脚手架时,要根据实际需要合理布置材料,避免堆放过多造成杂乱、安全隐患;2.施工过程中严禁随意拆除或移动脚手架构件,确保施工稳定性;3.施工人员要佩戴好安全帽、防护服等个人防护装备,并进行培训和岗前指导;4.施工人员要熟悉外墙装饰和维修工程的操作规程和安全措施,确保施工质量;5.每天开工前,要进行脚手架的检查和维护,确保施工期间的安全和稳定性。
以上是一种外墙落地脚手架的专项施工方案,通过合理的施工流程和严格的安全措施,可以确保施工过程中的安全和质量。
在实际施工中,还需要根据具体情况进行调整和优化,并严格按照相关法律法规进行施工。

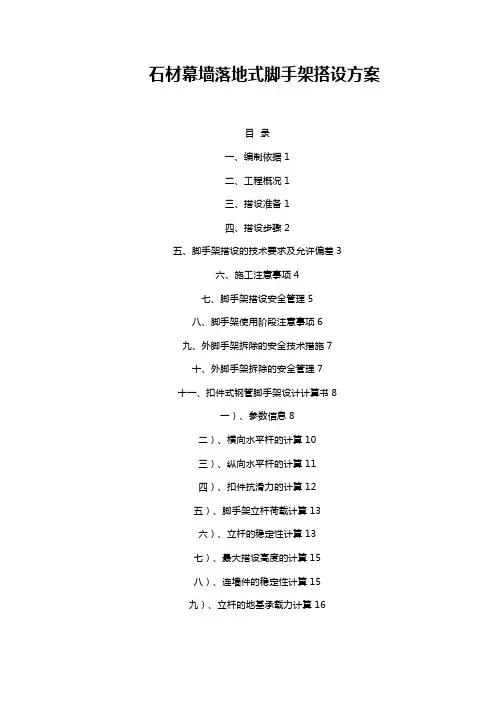

石材幕墙落地式脚手架搭设方案目录一、编制依据1二、工程概况1三、搭设准备1四、搭设步骤2五、脚手架搭设的技术要求及允许偏差3六、施工注意事项4七、脚手架搭设安全管理5八、脚手架使用阶段注意事项6九、外脚手架拆除的安全技术措施7十、外脚手架拆除的安全管理7十一、扣件式钢管脚手架设计计算书8一)、参数信息8二)、横向水平杆的计算10三)、纵向水平杆的计算11四)、扣件抗滑力的计算12五)、脚手架立杆荷载计算13六)、立杆的稳定性计算13七)、最大搭设高度的计算15八)、连墙件的稳定性计算15九)、立杆的地基承载力计算16落地式脚手架施工方案一、编制依据《建筑施工安全检查标准》JGJ59-2011;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工高处作业安全技术规程(JGJ80-2011)《施工现场机械设备检查技术规程》(JGJ160-2008)《建筑施工模板安全技术规范》JGJ162-2008;《施工现场临时用电安全技术规范》(JGJ46-2005)设计图纸施工总组织设计石材研习社stone5A二、工程概况马尚镇马尚东北村安置小区北区3#住宅楼工程建设单位为淄博市张店区马尚镇马尚东北村村民委员会,设计单位为淄博市规划设计研究院,勘察单位为泰安化工地质工程勘察院,监理单位为山东奥荣工程项目管理有限公司,施工总包单位为山东万鑫建设有限公司。
马尚镇马尚东北村安置小区北区3#住宅楼位于位于淄博张店区北京路以东,新村路以南,该工程为剪力墙结构,地上29层,地下3层,高度87.0m,总建筑面积25202.65平方米。
工程造价2913万元。
一层至三层(标高-1.2m~9.0m)外墙采用大理石幕墙,采用落地式钢管脚手架,沿外墙连续设置。
三、搭设准备1、材料准备(1)垫木采用6m×0.2m×0.05m木板(2)底座采用直径为150mm,厚为8mm的圆形垫铁。
(3)钢管采用A3钢,直径为48mm,臂厚3.0mm。
外脚手架施工方案(幕墙)外脚手架是建筑工地上常用的支撑结构,提供施工人员操作和材料存放的平台。
本文将介绍外脚手架在幕墙施工中的方案,旨在确保施工安全高效。
1. 施工准备在进行外脚手架施工前,需要进行相关准备工作。
首先,要进行施工现场勘察,了解施工需要的具体情况,包括幕墙的高度、长度等信息。
其次,需要准备好施工人员和所需材料,确保施工顺利进行。
2. 外脚手架选型在幕墙施工中,选择合适的外脚手架至关重要。
普通型钢材料的外脚手架是比较常见的选择,但也可以根据实际情况选择其他类型的外脚手架,如门式脚手架等。
选型时要考虑外脚手架的承重能力、稳定性等因素。
3. 搭建外脚手架在搭建外脚手架时,首先需要按照设计图纸进行规划,确定外脚手架的位置、高度等信息。
然后进行材料的搭接,确保外脚手架的稳定性和安全性。
在搭建外脚手架过程中,要注意加固连接处,确保外脚手架不会出现倾斜或晃动的情况。
4. 安全措施在外脚手架施工中,安全是第一位的。
施工人员要佩戴好安全帽、安全带等个人防护装备,确保自身安全。
在操作过程中要注意确保外脚手架的稳定性,防止发生意外。
另外,要定期检查外脚手架的使用情况,发现问题及时处理。
5. 施工完工当外脚手架搭建完成后,可以进行幕墙的施工工作。
在施工过程中要注意保持施工区域的整洁,确保施工质量。
施工完成后要及时拆除外脚手架,确保施工区域的安全。
综上所述,外脚手架在幕墙施工中起着重要的支撑作用,但在使用过程中要注意安全问题。
通过科学的选型、规范的搭建、合理的施工,可以确保施工过程的顺利进行,保障工程质量和施工人员的安全。
第1篇一、工程概况本项目位于XX市XX区,为一栋高层住宅楼,总建筑面积约为XX万平方米。
建筑高度为XX米,共XX层,其中地下1层,地上XX层。
外墙装饰工程包括石材干挂、涂料、真石漆等。
为确保施工安全,特制定本脚手架方案。
二、脚手架工程总体要求1. 脚手架必须符合国家现行规范和标准的要求,确保结构稳定、安全可靠。
2. 脚手架的搭设、使用、拆除过程必须严格按照规范进行,确保施工安全。
3. 脚手架的设计、施工、验收等环节必须由具有相应资质的专业人员进行。
4. 脚手架应具有良好的通风、采光条件,满足施工人员的生活和工作需求。
三、脚手架类型选择根据工程特点和施工要求,本次脚手架采用以下类型:1. 双排落地式钢管脚手架2. 现浇混凝土模板支撑体系3. 吊篮脚手架四、脚手架搭设要求1. 双排落地式钢管脚手架(1)基础处理:在脚手架基础处进行平整、夯实,确保基础坚实可靠。
(2)立杆设置:立杆采用φ48×3.5mm钢管,间距不大于1.5m,水平间距不大于2m。
立杆底部设置垫板,垫板厚度不小于50mm。
(3)横杆设置:横杆采用φ48×3.5mm钢管,间距不大于1m,水平间距不大于2m。
横杆与立杆连接处采用扣件连接。
(4)斜撑设置:斜撑采用φ48×3.5mm钢管,间距不大于4m,与立杆成45°角设置。
(5)防护设施:设置防护栏杆、踢脚板、安全网等防护设施,确保施工人员安全。
2. 现浇混凝土模板支撑体系(1)基础处理:与双排落地式钢管脚手架基础处理相同。
(2)立杆设置:立杆采用φ60×4mm钢管,间距不大于1m,水平间距不大于1.5m。
(3)横杆设置:横杆采用φ60×4mm钢管,间距不大于1m,水平间距不大于1.5m。
(4)斜撑设置:斜撑采用φ60×4mm钢管,间距不大于4m,与立杆成45°角设置。
(5)防护设施:设置防护栏杆、踢脚板、安全网等防护设施,确保施工人员安全。
幕墙工程脚手架搭设方案本工程单元幕墙不需要脚手架,但点式幕墙、框架幕墙、采光顶、天窗等根据现场情况可能需要搭设脚手架。
脚手架经过设计,并可靠连接,采用落地式光管脚手架,双排布置。
1.脚手架地基处理与底座安放:(1)脚手架立杆间距为1.5m,横杆间距1.0m,立杆离幕墙完成面外100mm,横杆超出立杆不超过50mm。
(2)按规定铺设垫板和安放底座,要求垫板、底座应准确地放在定位线上,垫板要铺放平衡,不得悬空。
2.钢管脚手架的杆件搭设:(1)搭设顺序放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第二步横向水平杆→连墙杆(或加抛撑)→第三步纵向水平杆→第四步横向水平杆→……(2)立杆的搭设:1)立杆间距1.5m,步高为1.8m。
每根立杆均应设置底座或垫块。
2)立杆顶端应高出建筑物檐口,高度不小于1.5m。
3)脚手架设置纵、横向扫地杆,距底座下不大于200mm处的立柱上。
4)当搭至有连墙件的构造层时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙杆件。
(3)纵、横向水平杆的搭设1)搭设纵、横向水平杆时,宜采用对接扣件连接。
如采用搭接式,对接应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm。
2)双排脚手架的横向水平杆靠墙一端至墙饰面的距离不应大于100mm。
3.连墙件设置(1)连墙件采用刚性连接,用Ф48×3.5钢管小横杆,或附加钢管与建筑物连接。
其拉接点距离垂直方向不大于2步,水平方向不大于3跨。
(2)连墙件均匀布置,形式可采用梅花排。
连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm。
连墙件必须从底步第一根纵向水平杆处开始设置。
4.剪刀撑的设置(1)每道剪刀撑跨越立杆的根数宜在5~7根之间。
第一道剪刀撑宽度不应小于4跨,且不小于6m,斜杆与地面成45°~60°角。
(2)剪刀撑应随架体同步搭设,在外测立面沿脚手架全高连续设置剪刀撑。

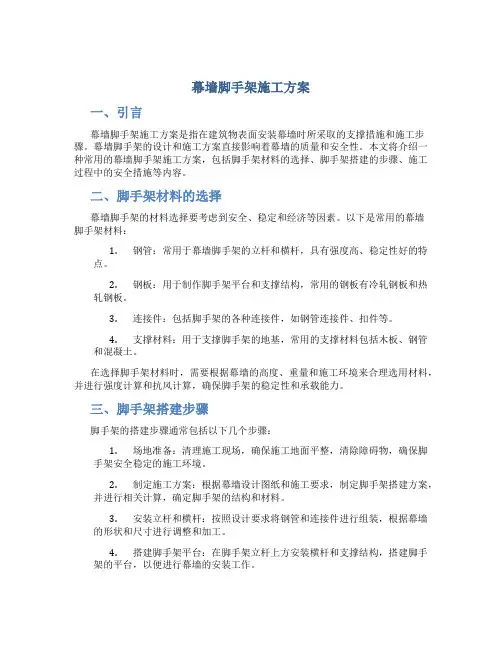

幕墙脚手架施工方案一、引言幕墙脚手架施工方案是指在建筑物表面安装幕墙时所采取的支撑措施和施工步骤。
幕墙脚手架的设计和施工方案直接影响着幕墙的质量和安全性。
本文将介绍一种常用的幕墙脚手架施工方案,包括脚手架材料的选择、脚手架搭建的步骤、施工过程中的安全措施等内容。
二、脚手架材料的选择幕墙脚手架的材料选择要考虑到安全、稳定和经济等因素。
以下是常用的幕墙脚手架材料:1.钢管:常用于幕墙脚手架的立杆和横杆,具有强度高、稳定性好的特点。
2.钢板:用于制作脚手架平台和支撑结构,常用的钢板有冷轧钢板和热轧钢板。
3.连接件:包括脚手架的各种连接件,如钢管连接件、扣件等。
4.支撑材料:用于支撑脚手架的地基,常用的支撑材料包括木板、钢管和混凝土。
在选择脚手架材料时,需要根据幕墙的高度、重量和施工环境来合理选用材料,并进行强度计算和抗风计算,确保脚手架的稳定性和承载能力。
三、脚手架搭建步骤脚手架的搭建步骤通常包括以下几个步骤:1.场地准备:清理施工现场,确保施工地面平整,清除障碍物,确保脚手架安全稳定的施工环境。
2.制定施工方案:根据幕墙设计图纸和施工要求,制定脚手架搭建方案,并进行相关计算,确定脚手架的结构和材料。
3.安装立杆和横杆:按照设计要求将钢管和连接件进行组装,根据幕墙的形状和尺寸进行调整和加工。
4.搭建脚手架平台:在脚手架立杆上方安装横杆和支撑结构,搭建脚手架的平台,以便进行幕墙的安装工作。
5.安装幕墙:根据幕墙设计图纸和施工要求,将幕墙安装在脚手架平台上,进行固定和调整,确保幕墙的质量和安全性。
6.脚手架验收:在幕墙安装完毕后,对脚手架进行验收,检查脚手架的稳定性和承载能力,确保施工质量符合要求。
四、施工中的安全措施在幕墙脚手架施工过程中,为了确保工人和施工现场的安全,需要采取以下安全措施:1.工人安全教育:在施工前对施工人员进行安全教育培训,使他们了解脚手架的搭建和使用规范,并掌握安全操作技能。
2.安全防护设施:在施工现场设置必要的安全警示标识、防护栏杆和安全网等设施,确保工人的安全和施工现场的安全。
落地钢管外脚手架施工方法范本一、施工准备工作1. 在施工现场,进行场地平整与标定。
根据设计要求和施工图纸确定脚手架的位置、大小和高度,并清理场地杂物。
2. 配置施工所需的钢管、钢管连接件、踏板、标识牌等材料与工具,确保所有材料质量符合相关标准。
3. 检查脚手架主体结构的安装是否符合相关要求,如有问题及时修复或更换。
二、基础搭设1. 根据设计要求进行脚手架基础施工,确保基础牢固稳定。
2. 根据基础设计的要求,在基础上搭设基础脚手板,并通过固定件连接牢固。
三、立杆安装1. 根据设计要求和施工图纸确定立杆的位置,并使用水平仪进行校准。
2. 确保立杆与地面垂直,并通过调整钢管长度或调整地脚螺母实现垂直度调整。
3. 立杆间距不应超过设计要求,并通过连接件连接脚手板与立杆。
四、横杆安装1. 将横杆按设计要求安装在立杆上,并通过连接件连接牢固。
2. 确保横杆与立杆连接紧固,松动情况下应及时调整。
五、踏板安装1. 根据设计要求安装踏板,并确保其平整、牢固。
2. 踏板的间距应符合设计要求,且踏板两侧与脚手架主体的间隙应小于规定值。
六、安全设施安装1. 根据规范安装落地钢管外脚手架的安全设施,如防护栏杆、安全网、脚手梯等。
2. 确保安全设施的连接牢固,且能够承受设计荷载要求。
七、验收及使用1. 在完成搭设后,进行脚手架的验收工作。
检查脚手架是否安装牢固、平整,各连接件是否完好。
2. 使用前,还需进行荷载试验,确保脚手架能够承受设计荷载要求。
八、施工过程的注意事项1. 在搭设过程中,严禁使用受损或有缺陷的钢管、连接件等材料。
2. 搭设时应注意材料的堆放方式,确保场地整洁,并防止材料从高处坠落。
3. 施工现场应设置明显的安全警示标识,并配备专人管理。
4. 施工人员必须佩戴好防护用品,如安全帽、安全鞋等,确保自身安全。
5. 施工现场禁止乱堆乱放材料,严禁乱扔杂物,保持施工现场整洁。
外挂电梯落地脚手架及幕墙专项施工方案专项施工方案编制人:审核人:审批人:日期:目录1. 工程概况 (3)1.1. 编制说明 (3)1.2. 方案概述 (3)1.3. 项目参建单位 (3)1.4. 工程施工环境 (4)1.5. 施工平面布置 (4)1.6. 技术保证条件 (4)1.7. 各系统简介 (7)1.8. 本工程施工重难点分析 (12)2. 编制依据 (13)3. 施工计划 (16)3.1、总体施工计划 (16)3.2、工期进度计划横道图 (18)3.3、材料组织计划 (19)3.4、设备使用计划 (20)4. 施工工艺技术 (22)4.1. 双排脚手架搭设施工方案 (22)4.2. 玻璃幕墙施工方案 (28)4.3. 防雷技术方案 (32)4.4. 质量的保证方案 (34)5. 施工安全保证措施 (36)5.1. 安全组织保障措施 (36)5.2. 技术措施 (40)5.3. 监测监控措施 (53)5.4. 安全施工重点分析 (57)5.5. 安全控制措施 (58)5.6. 本工程危险源识别 (62)5.7. 安全防护措施和安全警示设置措施 (67)6. 施工管理及作业人员配备和分工 (68)6.1. 项目管理人员及施工人员组织架构 (68)6.2. 劳动力投入计划 (68)6.3. 各工种安排 (69)7. 验收要求 (70)8. 应急处置措施 (72)8.1. 安全事故应急救援组织机构及应急就医线路 (72)8.2. 应急预案机制 (72)8.3. 应急预案的培训与演练 (73)8.4. 高处坠落事故应急措施 (74)8.5. 物体打击应急预案 (74)8.6. 群体性事件应急预案 (76)8.7. 触电事件应急处理 (77)8.8. 突发公共卫生事件应急预案 (78)8.9. 自然灾害应急预案 (78)8.10. 火灾应急预案 (79)9. 计算书及相关施工图纸 (81)9.1. 脚手架计算书 (81)9.2. 相关施工图纸 (91)1.工程概况1.1.编制说明本方案用于某某某某工程外挂电梯玻璃幕墙施工。
十、外墙脚手架施工方案1、搭设工艺(1)落地式脚手架搭设的工艺流程为:材料配备→浇注砼垫层→定位设置木垫板、钢底座→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆(搁栅)→剪刀撑→连墙杆→铺脚手片→扎防护栏杆、刷黄油漆→立网围挡。
(2)脚手架基础部位必须把基础回填土和自然土夯实,浇注100㎜的垫层,其上采用50㎜厚木脚板支垫。
搭设时应将木垫板铺平,放好底座,再将立杆放入底座内不准将立杆直接置于木板上。
脚手架地基应有可靠的排水措施,在四周设置排水沟、集水井,防止积水浸泡地基。
(3)脚手架设1.2m防护栏杆和18cm高挡脚板,均搭设在立杆内侧,操作层上铺竹笆,护身栏杆用密目网全封闭并用5mm尼龙绳固定牢靠。
(4)脚手架旁有开挖的沟槽时,应控制外立杆距沟槽的距离:,不小于 1.5米.(5)位于通道处的脚手架底部垫板(木),应抵于其两侧地面,并在其上加设盖板,避免扰动。
(6)双排架先立里排立杆,后立外排主杆.每排立杆宜先立两头的,再立中间。
互相看齐后,立中间部分杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆接长时,宜先立外排,后立内排.(7)定距定位。
立杆纵距1.4m,横距1.0m,纵向水平杆步距为1.8m,内立杆(外侧)距墙面为400㎜,连接杆间距3。
6米(两步三跨)。
作业层2层。
根据以上要求,在建筑物四角用尺量出内、外立杆离墙距离,并打标记。
(8)在距底座200mm处,设置纵向扫地杆,连接立杆下端,防止立杆底端在纵向发生位移。
在纵向扫地杆上设置横向扫地杆,连接立杆下端,防止立杆底部在横向发生位移.(9)靠近立杆的横向水平杆应紧围于立杆上。
横向水平杆与立杆的交接处,横向水平杆伸出10cm.在布置横向水平杆时,沿高度方向在立杆两侧交替布置.沿纵向两横排主杆之间相向布置。
(10)材料搬运的出入口及开口处两侧,内外立杆用双根钢管用扣件紧固,在出入口外侧上面搭设安全遮棚,棚宽大于出入口的宽度,棚顶满铺间距大于50cm的双层脚手板。
外脚手架专项施工方案2外脚手架是建筑施工中常用的辅助工具,用于支撑和搭建建筑物外部的工作平台,以便施工人员进行施工作业。
在建筑工地上,外脚手架的搭建和使用至关重要,关系到工程的安全和施工效率。
因此,制定一套科学合理的外脚手架专项施工方案对确保施工质量和安全具有重要意义。
1. 施工前准备工作在搭建外脚手架之前,首先要做好施工准备工作。
包括编制施工方案、确定搭建地点、准备搭建所需的材料和设备、安排施工人员等。
在编制施工方案时应考虑周边环境、承重能力等因素,确保外脚手架的搭建符合工程要求。
2. 搭建外脚手架搭建外脚手架是整个施工过程中的关键环节。
按照前期准备工作的方案进行操作,合理分配人员,精心组织施工。
在搭建过程中,要注意外脚手架的稳定性,确保搭建的结构牢固、平整。
3. 安全防护措施为了确保施工人员的安全,应采取必要的安全措施。
包括佩戴安全带、设置防护栏杆、定期检查外脚手架结构是否完好等。
同时,施工现场应设置警示标识,提醒过往人员注意安全。
4. 施工质量把控在施工过程中,应对外脚手架的质量进行严格把控。
对搭建的外脚手架定期检查,确保各部件连接牢固、结构稳定。
同时,对施工过程中出现的问题及时处理,确保施工质量符合要求。
5. 施工完工及验收外脚手架施工完成后,应进行详细的检查和验收。
检查外脚手架结构是否符合设计要求,是否存在质量问题。
经过验收合格后方可投入使用,确保安全施工。
综上所述,外脚手架专项施工方案非常重要,不仅关系到工程的安全和施工进度,也体现了施工单位的专业水平。
只有严格按照规范要求执行施工方案,确保外脚手架搭建安全可靠,才能保障施工的顺利进行。
外幕墙落地脚手架施工方案一、工程概况工程名称:苏州红星美凯龙家居生活广场园区店项目工程工程地点:娄葑北区扬华路北、扬帆路东、扬青路南勘察单位:苏州市城市建筑设计院有限责任公司设计单位:苏州苏园建筑设计有限公司建设单位:苏州工业园区中翔美通仓储销售有限公司监理单位:苏州联信工程管理咨有限公司施工单位:江苏省建筑工程集团有限公司本工程位于娄葑北区扬华路北、扬帆路东、扬青路南处,为新建带一层地下车库的5层商场。
北面为扬青路,与博洛尼隔道相望,南侧临靠东明装饰城,西面紧靠主干道——312国道,东侧靠近捷普绿點企业厂区,独特的地理优势,超强的人文氛围,使其建成后将成工业园区又一道靓丽的风景线。
拟建本工程占地面积约54335.5平方米,建筑面积约为162110平方米(其中地下车库40980平方米),场地东西长333.9米、南北宽约150.5米,场地平面形状呈平行四边形,建筑物平面为长方形,桩筏基础,框剪结构,5层带一层地下车库,檐高29.2米,地下室层高5.2米,标准层高5.1米,外墙主要为幕墙及花岗石装修,内墙为涂料,顶棚为涂料及石膏板吊顶,地面主要为细石砼、大理石、玻化砖地面等。
二、施工准备及施工条件1、熟悉建筑工程施工图,了解建筑物构造形式。
2、清除脚手架搭设四周的障碍物,分层夯实基础,并做好排水措施。
3、对脚手架搭拆施工班组进行安全、技术交底,交底双方均应签字。
4、脚手架必须检查验收合格后方能使用。
三、主要材料要求1、钢管应符合GB/700标准,表面应光滑,不得有折叠、裂缝、搭焊等缺陷存在,不得有超过壁厚允许偏差值的划道、刮伤、焊缝错位、烧伤结疤等缺陷存在,钢管表面锈蚀的深度<0.50mm,钢管弯曲<12mm。
脚手架钢管严禁用电焊或氧焊切割,严禁打孔。
剪刀撑漆成黑黄警戒色。
2、扣件质量应符合《钢管脚手架扣件》(JGJ22-85)均规定对重复使用的扣件应及时检查,有裂缝、变形的扣件严禁使用。
滑丝的螺栓必须更换,垫圈必须齐全,表面应涂油漆防腐,扣件螺栓拧紧,扭力矩达65N.M时,铸铁扣件不得发生破坏。
四、主要机具要求主要机具应有扳手、力矩扳手、工具袋套、水准仪、经纬仪、水平尺、线锤等。
五、脚手架计算书扣件式钢管落地脚手架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等编制。
一、参数信息:1.脚手架参数双排脚手架搭设高度为27.5 米,6米以下采用双管立杆,6米以上采用单管立杆;搭设尺寸为:立杆的纵距为1.5米,立杆的横距为0.8米,大小横杆的步距为1.5 米;内排架距离墙长度为0.35米;大横杆在上,搭接在小横杆上的大横杆根数为2 根;采用的钢管类型为Φ48×3.0;横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数为0.80;连墙件采用两步三跨,竖向间距3 米,水平间距4.5 米,采用扣件连接;连墙件连接方式为双扣件;2.活荷载参数施工均布活荷载标准值:2.000 kN/m2;脚手架用途:装修脚手架;同时施工层数:1 层;3.风荷载参数本工程地处江苏省苏州市,基本风压为0.45 kN/m2;风荷载高度变化系数μz为1.00,风荷载体型系数μs为0.65;脚手架计算中考虑风荷载作用4.静荷载参数每米立杆承受的结构自重标准值(kN/m2):0.1394;脚手板自重标准值(kN/m2):0.300;栏杆挡脚板自重标准值(kN/m):0.150;安全设施与安全网(kN/m2):0.005;脚手板铺设层数:22;脚手板类别:竹笆片脚手板;栏杆挡板类别:栏杆、竹笆片脚手板挡板;每米脚手架钢管自重标准值(kN/m2):0.033;5.地基参数地基土类型:碎石土;地基承载力标准值(kpa):160.00;立杆基础底面面积(m2):0.25;地基承载力调整系数:1.00。
二、大横杆的计算:按照《扣件式钢管脚手架安全技术规范》(JGJ130-2001)第5.2.4条规定,大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。
将大横杆上面的脚手板自重和施工活荷载作为均布荷载计算大横杆的最大弯矩和变形。
1.均布荷载值计算大横杆的自重标准值:P1=0.033 kN/m ;脚手板的自重标准值:P2=0.3×0.8/(2+1)=0.08 kN/m ;活荷载标准值: Q=2×0.8/(2+1)=0.533 kN/m;静荷载的设计值: q1=1.2×0.033+1.2×0.08=0.136 kN/m;活荷载的设计值: q2=1.4×0.533=0.747 kN/m;图1 大横杆设计荷载组合简图(跨中最大弯矩和跨中最大挠度)图2 大横杆设计荷载组合简图(支座最大弯矩)2.强度验算跨中和支座最大弯距分别按图1、图2组合。
跨中最大弯距计算公式如下:跨中最大弯距为M1max=0.08×0.136×1.52+0.10×0.747×1.52 =0.192 kN.m;支座最大弯距计算公式如下:支座最大弯距为M2max= -0.10×0.136×1.52-0.117×0.747×1.52 =-0.227 kN.m;选择支座弯矩和跨中弯矩的最大值进行强度验算:σ=Max(0.192×106,0.227×106)/4490=50.557 N/mm2;大横杆的最大弯曲应力为σ= 50.557 N/mm2小于大横杆的抗压强度设计值[f]=205N/mm2,满足要求!3.挠度验算:最大挠度考虑为三跨连续梁均布荷载作用下的挠度。
计算公式如下:其中:静荷载标准值: q1= P1+P2=0.033+0.08=0.113 kN/m;活荷载标准值: q2= Q =0.533 kN/m;最大挠度计算值为:V= 0.677×0.113×15004/(100×2.06×105×107800)+0.990×0.533×15004/(100×2.06×105×107800) = 1.379 mm;大横杆的最大挠度1.379 mm 小于大横杆的最大容许挠度1500/150 mm与10 mm,满足要求!三、小横杆的计算:根据JGJ130-2001第5.2.4条规定,小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。
用大横杆支座的最大反力计算值作为小横杆集中荷载,在最不利荷载布置下计算小横杆的最大弯矩和变形。
1.荷载值计算大横杆的自重标准值:p1= 0.033×1.5 = 0.05 kN;脚手板的自重标准值:P2=0.3×0.8×1.5/(2+1)=0.120 kN;活荷载标准值:Q=2×0.8×1.5/(2+1) =0.800 kN;集中荷载的设计值: P=1.2×(0.05+0.12)+1.4 ×0.8 = 1.324 kN;小横杆计算简图2.强度验算最大弯矩考虑为小横杆自重均布荷载与大横杆传递荷载的标准值最不利分配的弯矩和均布荷载最大弯矩计算公式如下:M qmax = 1.2×0.033×0.82/8 = 0.003 kN.m;集中荷载最大弯矩计算公式如下:M pmax = 1.324×0.8/3 = 0.353 kN.m ;最大弯矩M= M qmax + M pmax = 0.356 kN.m;最大应力计算值σ = M / W = 0.356×106/4490=79.342 N/mm2;小横杆的最大弯曲应力σ =79.342 N/mm2小于小横杆的抗压强度设计值205 N/mm2,满足要求!3.挠度验算最大挠度考虑为小横杆自重均布荷载与大横杆传递荷载的设计值最不利分配的挠度和小横杆自重均布荷载引起的最大挠度计算公式如下:V qmax=5×0.033×8004/(384×2.06×105×107800) = 0.008 mm ;大横杆传递荷载P = p1 + p2 + Q = 0.05+0.12+0.8 = 0.97 kN;集中荷载标准值最不利分配引起的最大挠度计算公式如下:V pmax = 969.95×800×(3×8002-4×8002/9 ) /(72×2.06×105×107800) = 0.794 mm;最大挠度和V = V qmax + V pmax = 0.008+0.794 = 0.802 mm;小横杆的最大挠度为0.802 mm 小于小横杆的最大容许挠度800/150=5.333与10 mm,满足要求!四、扣件抗滑力的计算:按规范表5.1.7,直角、旋转单扣件承载力取值为8.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转单扣件承载力取值为6.40kN。
纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R ≤R c其中Rc -- 扣件抗滑承载力设计值,取6.40 kN;R -- 纵向或横向水平杆传给立杆的竖向作用力设计值;大横杆的自重标准值: P1 = 0.033×1.5×2/2=0.05 kN小横杆的自重标准值: P2 = 0.033×0.8/2=0.013 kN;脚手板的自重标准值: P3 = 0.3×0.8×1.5/2=0.18 kN;活荷载标准值: Q = 2×0.8×1.5 /2 = 1.2 kN;荷载的设计值: R=1.2×(0.05+0.013+0.18)+1.4×1.2=1.972 kN;R < 6.40 kN,单扣件抗滑承载力的设计计算满足要求!五、脚手架立杆荷载计算:作用于脚手架的荷载包括静荷载、活荷载和风荷载。
静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN),为0.1394N G1 = [0.1394+(1.50×2/2)×0.033/1.50]×27.50 = 4.749;(2)脚手板的自重标准值(kN/m2);采用竹笆片脚手板,标准值为0.3N G2= 0.3×22×1.5×(0.8+0.3)/2 = 5.445 kN;(3)栏杆与挡脚手板自重标准值(kN/m);采用栏杆、竹笆片脚手板挡板,标准值为0.15N G3 = 0.15×22×1.5/2 = 2.475 kN;(4)吊挂的安全设施荷载,包括安全网(kN/m2);0.005N G4 = 0.005×1.5×27.5 = 0.206 kN;经计算得到,静荷载标准值N G =N G1+N G2+N G3+N G4 = 12.876 kN;活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。
