水闸工程施工组织设计节制闸
- 格式:doc
- 大小:47.34 KB
- 文档页数:25
完整版)节制闸工程施工方案3、土方工程3.1 XXX开挖在进行土方开挖前,需要对地表进行清理和表土清挖。
施工应严格按照施工图纸的要求,根据开挖线进行施工。
同时,根据实际土质进行调整开挖坡比,以保证边坡的稳定性,避免塌方。
在基槽底部施工工作面以外开挖沟槽,进行地下水明排。
沟槽尺寸应为0.5×0.5米,内填筑碎石,并且每隔10米设置一个集水井。
集水井内应设置一台2.2kw的水泵进行抽水。
开挖时应采取一切预防措施,避免扰动开挖线之外的表土和土方。
施工中应按照设计开挖图控制开挖边线,要求不出现欠挖,尽量避免超挖。
在采用机械开挖后,为不破坏基础结构,便于下一步施工,应预留20厘米保护层,采用人工清挖。
3.2 XXX填筑本工程土方回填采用原开挖的土料,回填料中不允许夹有杂草、树枝等腐蚀性杂质。
XXX回填在混凝土达到一定强度后进行,压实采用蛙式打夯机或推土机进行平整压实。
4、进水口翼墙与进水闸工程4.1 工艺顺序本工程的工艺顺序为:基础土方开挖→两布一膜→砂砾料→闸室底板→闸墩闸槽、闸门预埋件→闸室上、下游两侧翼墙→C25闸室上部结构(包括:启闭机梁、安装埋件埋设)→机架桥排架→安装工程(闸门安装、启闭机及设备安装)→尾工工程。
4.2 技术措施混凝土采用强制式搅拌机集中搅拌,输送采用泵送混凝土。
模板计划采用组合钢模板。
5、主要工序的施工方案在两布一膜和砂砾料施工结束后,进行钢筋工程绑扎焊接安装。
两布一膜的规格为300克/0.3毫米/300克。
制作应在钢筋加工场地进行。
5.1 钢筋加工:在安装钢筋之前,必须对规格、尺寸、形状、数量等进行核实,并与设计图纸和配料单进行全面检查。
只有在设计、配料单和实物三者吻合后,才能运输和安装。
在安装之前,需要根据设计资料进行放线和摆筋,确定架立筋的设置,以确保安装后的钢筋符合要求。
钢筋的安装主要通过扎丝绑扎和点焊进行。
绑扎采用20~22#铁丝,绑扎点次及绑扎方法必须符合规范和规程要求。

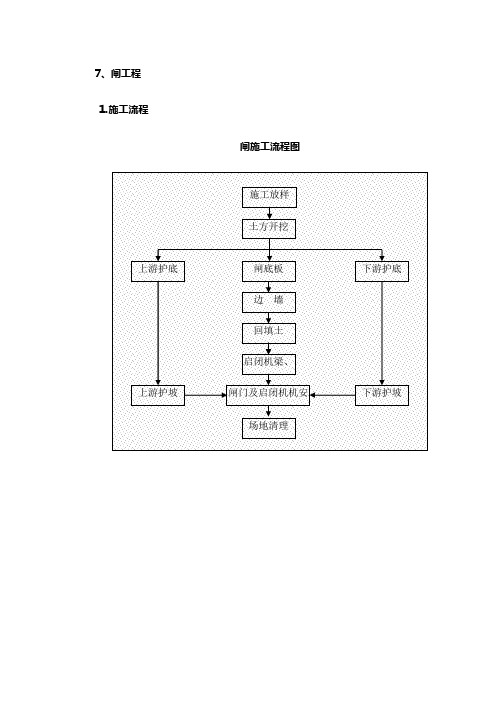

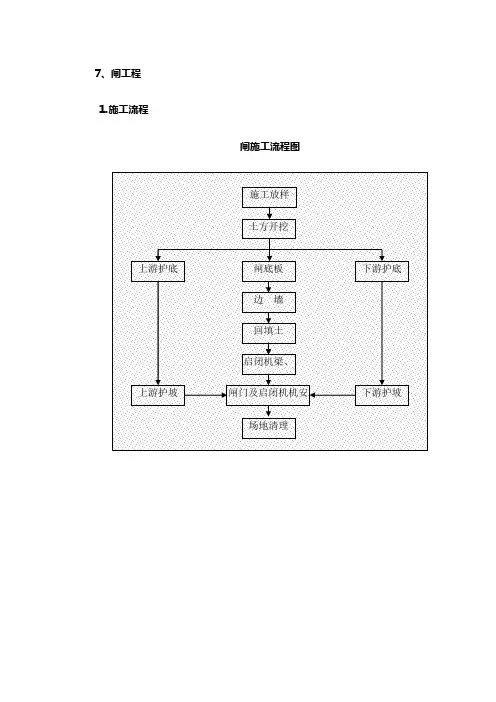

7、闸工程1.施工流程闸施工流程图2.施工方法(1)清基放样场地清理包括开挖范围内的树木清除,表土清挖等,树木、杂物清理采取人工清除。
中心轴线的确定,施工前必须先将水闸的位置与方向根据规划设计图确定,纵横中心轴线是丈量水闸各部分尺寸的依据,因此施工放样工作的第一步是标定中心轴线,在基坑范围之外,纵横中心线的延长线上打设木桩,桩顶用小钉钉入。
然后按设计图纸尺寸、高程,量定开挖基础位置,准确地放出基脚大洋尺寸(2)基坑开挖场地清理完工后进行基坑开挖,采用小型挖掘机开挖,人工修整。
弃土放在两边,以备回填。
在开挖过程中保留20-30厘米保护土,采用人工开挖。
基础开挖后,如不能立即浇砌涵管基础和砌筑上下游护底,应在挖至接近计划高程面时预留0.2~0.3M的保留层,待浇筑砼或砌石之前在最后挖出。
(3)底板浇筑本标段水闸底板为钢筋混凝土结构,由于结构尺寸小,混凝土可一次浇筑,施工顺序为地基夯实→混凝土垫层→立模→绑扎钢筋→浇筑混凝土。
(4)浆砌石进出口护底、护坡上下游护底、护坡采用浆砌块石,砌体砌筑前石料要湿润,砌石体应采用铺浆法砌筑,砌筑过程中要抓住“平、稳、满、错”四大要领,即同一层面大致砌平,单块石料要求自身稳定,灰缝饱满密实,严禁石块间直接帖靠,相邻石应错缝砌筑,不允许顺缝通缝,有关技术要求参见本章“主要工种施工技术”部分。
(5)混凝土闸门预制闸门采用现场预制的办法,预制时要注意以下几点,一是预制场地压实后用混凝土浇筑;二是立模要稳,几何尺寸要准,表面要密;三是混凝土浇筑要实;四是养护要勤。
(6)门槽、启闭机梁柱门槽、启闭机梁柱按照立模→邦扎钢筋→浇筑混凝土→养护的顺序进行,模板采用木模,立模、浇筑、养护注意事项同闸门预制。
(7)闸门及启闭机安装闸门有现场预制C20钢筋混凝土板和铸铁闸门两种。
钢筋混凝土门体积小,重量轻,无启闭机梁、柱,不需安装。
铸铁闸门及启闭机购置从有资质的厂家购买,验收规范按《水利水电工程启闭机制造、安装及验收规范》DL/T5019-94的要求进行。
目录第一章工程概况第一节编制依据、施工标准第二节工程位置、施工现场条件、气象及水文条件第四节工程范围第五节主要物工程量第六节工程特(难)点分析第二章施工组织保证体系第一节施工组织机构第二节组织机构框架图第三章施工总体方案及施工准备第一节工程进度安排第二节主要施工机械第三节主要材料用量第四章施工方法第一节施工测量第二节围堰施工方案第三节闸桥施工方案第四节护坡施工方案第五节暗渠工程施工方案第五章质量保证措施第一节施工准备阶段的质量管理第二节施工阶段的质量管理第二节工期控制措施第二节节约工时控制措施第九章雨季施工措施第十章环境保护与文明施工措施第一节管理目标第二节组织保证第三节工作制度第四节文明施工措施管理制度第六节防止施工噪音污染第七节废弃物管理第八节材料设备的管理第九节环保节能材料设备的选择第十节其他措施第十一章保证工程安全措施第一节管理目标第二节组织管理第三节安全管理制度第四节行为控制第五节劳务用工管理第六节施工安全注意事项工程概况第一节编制依据、施工标准1、编制依据:1)根据建设单位和设计单位提供的“仙河城区生态用水工程老卫东节制闸及孤北干渠老卫东河贯通沟暗渠施工图”,2)公司组织人员对现场进行的实地勘察和规划;建设单位现场交底;3)国家及建设部现行设计、施工规范和有关竣工验收标准和规则;公司现有的技术力量、设备条件以及施工经验等情况。
2、编制原则:科学组织施工,满足建设单位对本项目的施工期限及其它方面要求,在工期安排上留有一定的余地。
合理组织安排,充分利用有利的季节和条件,避免各种不利因素引起的劳动力、机具、材料在使用方面的不平衡现象;减少不必要的工程费用开支,降低工程造价。
根据本项目的特点,做好施工区域的交通疏解,使施工对交通干扰达到最小程度,在施工方案上充分发挥本企业施工方面的特长;在管理机构设置和质量保证体系的建立上,适合于本工程施工的实际条件,满足于本项目质量目标实现的需要。
3、施工标准:《水运工程砼施工规范》JTJ/T298-98《防波堤设计与施工规范》JTJ/T298-98《水运工程测量规范》JTJ203-94《疏浚工程施工技术规范》JYJ319-99《水运工程砼施工规范》JTJ268-96《水运工程砼质量控制标准》JTJ296-96《疏浚工程质量检验评定标准》JTJ324-96第二节、工程位置、施工现场条件1、工程位置1)仙河城区生态用水工程老卫东节制闸位于兴凯湖路和镇东路公路交接路口;孤北干渠老卫东河贯通沟暗渠工程位于节制闸工程以南,沿卫东河向南1km处,。
节制闸、进水闸施工工艺节制闸和进水闸是常见的水工建筑物,其主要功能是调节水流量,保障下游水资源的利用和防止洪水灾害。
本文将介绍节制闸、进水闸的施工工艺和注意事项。
节制闸施工工艺1. 前期准备在施工前需要进行地质勘察、材料准备和钢筋加工。
地质勘察包括场地勘测和水文地质勘测;材料准备主要包括水泥、砂石、钢材等建材;钢筋加工则是指根据设计图纸进行钢筋的弯曲和切割等加工工作。
2. 基础施工节制闸的基础是关键的施工环节之一。
在基础施工前,需要进行场地平整和基槽开挖。
基础施工包括钢筋绑扎、混凝土浇筑和养护。
在浇筑混凝土时,需要注意控制水泥的含水量和振捣时间,以确保混凝土质量。
3. 闸墩施工节制闸的闸墩是水工建筑物中的关键构件,主要承受水压力和水流冲击力。
在闸墩施工前,需要进行模板制作和钢筋绑扎等工作。
闸墩施工包括混凝土浇筑和养护。
在浇筑混凝土时需要控制浇筑速度和振捣时间,避免混凝土出现裂缝和缺陷。
4. 闸门安装节制闸的闸门一般采用轨道式或门架式安装。
在闸门安装前需要进行预埋、预制构件的安装和闸门芯构件的加工等工作。
闸门安装时需要控制水位,避免因水位过高或过低而影响施工质量。
安装完成后需要进行测试和调试,确保闸门的开启和关闭顺畅。
进水闸施工工艺1. 前期准备进水闸施工前需要进行场地勘察、设计、材料采购、钢筋加工等工作。
场地勘察包括场地平整、水文地质勘测、基础设施准备等工作。
设计则需要根据施工要求和现场环境确定进水闸的尺寸、型式和结构等。
材料采购包括水泥、砂石等建材和进水闸的构件等。
钢筋加工则是根据设计图纸进行钢筋的加工和处理。
2. 基础施工进水闸的基础施工包括基槽开挖、模板制作、钢筋绑扎、混凝土浇筑和养护等工作。
在基础施工中需要注意控制混凝土的初始强度和养护时间,以确保基础的稳定性和耐久性。
3. 闸墩施工进水闸的闸墩是承受水压力和水流冲击力的重要构件,其施工工艺和节制闸的闸墩施工类似。
需要注意的是,进水闸的闸墩安装需要根据水流情况确定闸墩的高度和位置,以防止水流对闸墩的冲刷和侵蚀。
节制闸、进水闸施工工艺节制闸、进水闸施工工艺一、施工工艺流程测量放样——基坑开挖——绑扎钢筋——支模——浇注混凝土——拆模——养生——回填土——闸门安装二、施工准备施工准备包括测量准备、人员设备准备、物资材料准备等。
1、测量准备:熟悉施工设计图纸并准备好测量所用的红布、铁钉、木桩、白灰、测量仪器等。
进行控制点和水准点加密并平差待用。
开工前对监理单位提供的测量基准点进行复核,确认无误后根据施工设计图纸对涵洞原地貌进行测量,已确认开挖和填筑工程量,为基础开挖做好准备。
2、人员设备准备:根据涵洞工程量、施工现场条件、施工强度和施工进度计划配备合理的人员和设备。
劳动力数量、作业时间、机械型号要与各阶段的施工进度计划、施工强度安排相适应。
充分做到“歇人不停面,歇人不停机”,保证有工作面就有人施工。
3、物资材料准备:加强材料的计划供应工作,确保工程所用材料(特别是砂、碎石、块石、水泥、钢筋、模板钢材等)保质、保量、及时运至工地并具有充足的储备量。
开工前按照规范要求对砂、石、水泥、钢筋和混凝土配合比进行试验,检验合格后方可使用。
三、施工方法(1)测量放线:以渠中心线为控制,在100m长度范围内设轴线控制点;控制点要保护好。
在节制闸、(分)水闸底板砼施工完成后,利用已建成的底板布置闸墩、消力池的施工控制点。
保证拌和时间,混合料掺合均匀,运输砼尽可能缩短运输时间。
砼自由下落高度大于2.0m时,采取溜槽或串筒下料。
砼浇筑按次序、方向、分层、厚度进行,及时平仓,不得堆积,保证砼的浇筑连续性。
因意外停浇,按施工缝处理仓面。
间歇时间按规定执行。
振捣时间以砼不再显著下沉,不出现气泡并开始泛浆为准。
避免漏振和过度振捣。
及时洒水养护,做好记录,保持砼表面湿润,避免阳光曝晒,及时遮盖。
按规范要求进行砼表面的防护。
闸墩砼浇筑采用满堂脚手架形式,人工入仓或人工配合机械入仓浇筑砼;各段、各部位浇筑完成拆模后及时进行养生。
(8)止水及伸缩缝施工橡胶止水安装前首先要检查加工是否有缺陷,橡胶止水表面要处理干净、平直。
第一章工程概述1.1 工程概况1.1.1项目名称及简介:本项目名称:♯♯♯工程。
本项目位于♯♯♯,主要内容为新建节制闸一座,解决浦口泵站总排干渠沿线农田灌溉应急用水。
新建节制闸设计最大过闸流量为12m³/s,最高挡水高度为2.5m。
建设资金为♯♯♯年中央特大抗旱补助资金,已落实。
1.1.2建设内容与工程范围:(1)节制闸主体工程。
本工程主要包括土方工程,节制闸闸室工程,节制闸上下游护砌工程、道路工程及其他工程;(2)金属结构设备及安装工程,本工程主要为闸门、启闭机设备及安装;(3)施工临时工程,本工程包括施工导流工程、施工交通工程、房屋建筑工程等其他施工临时工程。

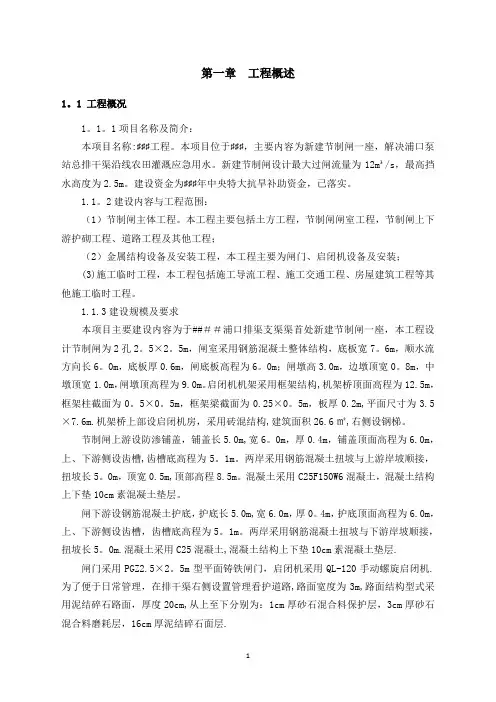

1.1.3建设规模及要求本项目主要建设内容为于####浦口排渠支渠渠首处新建节制闸一座,本工程设计节制闸为2孔2.5×2.5m,闸室采用钢筋混凝土整体结构,底板宽7.6m,顺水流方向长6.0m,底板厚0.6m,闸底板高程为6.0m;闸墩高3.0m,边墩顶宽0.8m,中墩顶宽1.0m,闸墩顶高程为9.0m。
启闭机机架采用框架结构,机架桥顶面高程为12.5m,框架柱截面为0.5×0.5m,框架梁截面为0.25×0.5m,板厚0.2m,平面尺寸为3.5×7.6m。
机架桥上部设启闭机房,采用砖混结构,建筑面积26.6㎡,右侧设钢梯。
节制闸上游设防渗铺盖,铺盖长5.0m,宽6.0m,厚0.4m,铺盖顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5.1m。
两岸采用钢筋混凝土扭坡与上游岸坡顺接,扭坡长5.0m,顶宽0.5m,顶部高程8.5m。
混凝土采用C25F150W6混凝土,混凝土结构上下垫10cm素混凝土垫层。
闸下游设钢筋混凝土护底,护底长5.0m,宽6.0m,厚0.4m,护底顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5.1m。
两岸采用钢筋混凝土扭坡与下游岸坡顺接,扭坡长5.0m。
混凝土采用C25混凝土,混凝土结构上下垫10cm素混凝土垫层。
节制闸初步设计说明景观节制闸初步设计1基本资料1.1⼯程概况为继续加快城市化进程,完善城市建设,拟建⽔闸⼯程作为近年城建重点⼯程,⽬的就是抬⾼流域河流的蓄⽔位,扩⼤市区⽔⾯,形成⽔上旅游风光带,利⽤⽔上旅游线路,将流域河流两岸⽂字博物馆、袁林、洹园、殷墟博物苑等景点联系在⼀起,把流域河流沿岸打造成为具有鲜明地⽅⽂化特⾊、开放性的历史⽂化景观带,推进市旅游发展步伐。
因此,拟建⽔闸⼯程为⼀座景观节制闸。
主要任务是通过建设拦蓄⼯程抬升河道蓄⽔位,满⾜流域河道⽔上旅游要求。
1.2⽔⽂⽓象⼯程所在流域属温带⼤陆性⽓候区,冬季受蒙古、西伯利亚⾼⽓压控制,天⽓寒冷⼲燥且多风沙,夏季由于冷暖⽓团交接⽽多暴⾬。
多年平均最⾼⽓温32.2℃(6⽉)。
全年⽆霜期200天,⽇照累计时数2388⼩时,⽇照率53%。
冬春多北风,夏秋多南风,最⼤风速22m/s,汛期多年平均最⼤风速9.9m/s。
多年平均⽔⾯蒸发量约2000mm,陆⾯蒸发量520mm,年际变化不⼤。
多年平均降⾬量600mm,年分布极不均匀,汛期6~9⽉降⾬量占全年的70%~80%,年际变化⼤,年最⼤与年最⼩相差2~4倍。
按设计洪⽔计算,流域河道50年⼀遇洪⽔洪峰流量为2300m3/s,100年⼀遇洪⽔洪峰流量为4000m3/s。
流域泥沙⼤部分在汛期产⽣,⽔闸汛期敞泄,泥沙随洪⽔下泄到下游,⾮汛期闭门蓄⽔,蓄⽔⽔量⼤部分为⽔库弃⽔,含沙量⼩。
流域闸址处淤积很⼩,可忽略不计。
1.3区域地质闸址位于洹河桩号34+720处,该区地处流域冲积平原,地势较为平坦开阔。
地⾯⾼程⼀般为69.92m~73.07m。
场地地貌单元属冲积平原地貌。
本场地⽆全新活动断裂,属稳定场地。
在勘探深度围,地层由第四系全新统(Q4al)、上更新统(Q3al)冲积物组成。
根据不同时代、成因类型和⼯程地质性能,将地层划分为九个⼯程地质单元,见表1-1和表1-2。
表1-1各单元地基⼟情况及压缩系数和压缩模量建议值表1-2 各层⼟的承载⼒特征值及抗剪强度建议值表⼯程所在区域为区域构造稳定性较好地区,根据国家质量技术监督局2001年发布的《中国地震参数区划图》及《建筑物抗震设计规》(GB50011-2001),该地区地震基本烈度为6度,地震动参数为0.20g,建筑物按6度设防,地震动反映谱特征周期0.35s。
目录第一章:综合说明------------------------------------ 2 第二章:施工平面布置-------------------------------- 8 第三章:施工项目管理组织及施工劳动力计划------------ 11 第四章:施工进度计划--------------------------------- 18 第五章:施工工期保证措施----------------------------- 21 第六章:主要机械、设备计划--------------------------- 23 第七章:主要施工方法--------------------------------- 25 第八章:施工质量保证措施----------------------------- 47 第九章:各种管道、线路安全保证措施------------------- 50 第十章:各工序的协调措施----------------------------- 51 第十一章:雨季施工措施------------------------------- 53 第十二章:施工安全保证措施--------------------------- 57 第十三章:现场文明施工及环保措施--------------------- 61 第十四章:施工现场维护措施--------------------------- 63 第十五章:与各协作单位配合服务承诺------------------- 65 第十六章:拆迁配合承诺------------------------------- 65 第十七章:工程交验后服务措施------------------------- 66第一章:综合说明1.1 方案编制依据1.1.1南运河两侧道路及配套设施改造工程(二期)南运河节制闸工程施工招标文件。
1.1.2xx市城建设计院对本工程初步设计图。
第一章工程概述1。
1 工程概况1。
1。
1项目名称及简介:本项目名称:♯♯♯工程。
本项目位于♯♯♯,主要内容为新建节制闸一座,解决浦口泵站总排干渠沿线农田灌溉应急用水。
新建节制闸设计最大过闸流量为12m³/s,最高挡水高度为2.5m。
建设资金为♯♯♯年中央特大抗旱补助资金,已落实。
1.1。
2建设内容与工程范围:(1)节制闸主体工程。
本工程主要包括土方工程,节制闸闸室工程,节制闸上下游护砌工程、道路工程及其他工程;(2)金属结构设备及安装工程,本工程主要为闸门、启闭机设备及安装;(3)施工临时工程,本工程包括施工导流工程、施工交通工程、房屋建筑工程等其他施工临时工程。
1.1.3建设规模及要求本项目主要建设内容为于####浦口排渠支渠渠首处新建节制闸一座,本工程设计节制闸为2孔2。
5×2。
5m,闸室采用钢筋混凝土整体结构,底板宽7。
6m,顺水流方向长6。
0m,底板厚0.6m,闸底板高程为6。
0m;闸墩高3.0m,边墩顶宽0。
8m,中墩顶宽1.0m,闸墩顶高程为9.0m。
启闭机机架采用框架结构,机架桥顶面高程为12.5m,框架柱截面为0。
5×0。
5m,框架梁截面为0.25×0。
5m,板厚0.2m,平面尺寸为3.5×7.6m.机架桥上部设启闭机房,采用砖混结构,建筑面积26.6㎡,右侧设钢梯。
节制闸上游设防渗铺盖,铺盖长5.0m,宽6。
0m,厚0.4m,铺盖顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5。
1m。
两岸采用钢筋混凝土扭坡与上游岸坡顺接,扭坡长5。
0m,顶宽0.5m,顶部高程8.5m。
混凝土采用C25F150W6混凝土,混凝土结构上下垫10cm素混凝土垫层。
闸下游设钢筋混凝土护底,护底长5.0m,宽6.0m,厚0。
4m,护底顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5。
1m。
两岸采用钢筋混凝土扭坡与下游岸坡顺接,扭坡长5。
0m.混凝土采用C25混凝土,混凝土结构上下垫10cm素混凝土垫层.闸门采用PGZ2.5×2。
宁津县小岳节制闸重建工程初步设计宁津县水利勘察设计室二〇一一年二月目录1 综合说明 (1)1.1 绪言 (1)1.1.1 工程位置与工程任务 (1)1.1.2 工程重建缘由 (1)1.2 水文 (1)1.2.1 自然概况 (1)1.2.2 气象 (2)1.2.4 地下水 (2)1.3 工程地质 (3)1.4 工程布置与主要建筑物 (4)1.4.1 设计标准 (4)1.4.2 总体布置方案 (4)1.4.3 工程设计 (4)1.5 机电及金属结构 (5)1.6 施工组织设计 (5)1.13 工程管理设计 (6)1.13.1 管理机构 (6)1.13.2 人员编制 (6)1.14 投资概算及资金筹措 (6)1.15 经济评价 (7)1.16 建议 (7)2.水文 (8)2.1 流域概况 (8)2.1.2 河道特征 (8)2.1.3 流域水土保持状况 (9)2.2 气象 (10)2.3 水文基本资料 (11)2.4 径流 (11)2.5 洪水 (11)2.5.1 暴雨特性 (11)2.5.2 洪水特性 (11)2.5.3 设计洪水 (11)2.6 地下水 (12)2.6.1 浅层地下淡水资源 (12)2.6.2 深层地下水资源 (12)2.6.3 地下水资源水质评价 (13)2.6.4 地下水污染分析 (13)3.工程地质 (15)3.1 工程地质条件 (15)3.1.1 勘察依据 (15)3.2 场地工程地质条件 (15)3.3 水文地质条件 (17)3.4 土层工程地质特性 (18)3.5 主要工程地质问题评价 (19)3.6 结论与建议 (20)4 水资源平衡分析 (22)4.1社会经济概况 (22)4.2当地水资源 (23)4.2.1地表水 (23)4.2.2地下水 (24)4.3客水资源 (24)4.4供水量 (25)4.5需水量 (25)4.5.1经济社会发展指标预测 (25)4.5.2需水量预测 (27)4.6水资源平衡计算 (30)5 工程布置与建筑物 (34)5.1 设计依据 (34)5.1.1 主要设计依据 (34)5.1.2依据的规范、规程 (34)5.2 工程等别和标准 (34)5.3 总体布置 (35)5.4水力计算 (38)5.4.1 闸孔总净宽计算 (38)5.4.2 消能计算 (39)5.4.3 防渗设计 (44)6金属结构设计 (52)6.1 金属结构设计 (52)6.1.1 设计参数 (52)6.1.2 工作闸门 (52)6.1.3 启闭设备 (52)7 施工组织设计 (53)7.1 施工条件分析 (53)7.2 施工导流 (54)7.3 施工排水 (55)7.4 基坑开挖 (55)7.5 施工任务 (56)7.6 施工方案 (56)7.7 施工布置 (58)7.8 工期安排 (58)7.9 施工管理 (59)8投资概算及资金筹措 (60)8.1 编制原则和依据 (60)8.2 基础单价 (60)8.3 工程概算 (61)8.4 资金筹措 (61)8.5 主要工程量 (61)9 经济评价 (62)9.1评价依据和参数 (62)9.2 固定资产投资调整 (62)9.6 结论 (64)附件一:工程投资概算表附件二:小岳闸重建工程设计图1 综合说明1.1 绪言1.1.1 工程位置与工程任务小岳节制闸重建工程位于德州市的宁津县。
水闸工程施工组织设计(节制) 闸.第三章施工组织设计一、工程概况㈠、工程建设概况:市L湖入湖河道节制工程是市滨湖区中心重要的防洪、引水排涝建筑物,是改善美化居民的生活环境,造福人民的功德工程。
工程名称:市L湖入湖河道节制工程-BQ港节制闸工程建设单位:市重点水利工程建设管理处设计单位:市水利设计研究院个日历天。
164业主工期要求:自开工之日起,工期工程质量等级:目标达到水利质监部门核定的优良等级。
㈡、工程施工概况1、建筑设计特点BQ港节制闸工程位于市滨湖区太湖镇BQ港河道入五里湖的入口处,节制闸工程总长82.5米,为单孔节制闸,闸室净宽12米;底板顶高程0.00米(镇江吴淞零点);闸底板为整体式钢筋砼U形结构,底板顺水流长9.5米。
BQ港侧设置宽府米净跨12米公路桥。
主门槽与交通桥之间设检修门槽。
水闸上下游下均设钢筋砼消力池,消力池长分别为15米、18米,池深0.5米,上下游护底为M10浆砌石。
节制闸上下游翼墙采用钢筋砼扶臂式挡土墙,翼墙顶高程为5.5米。
闸门的启闭型式为升卧式,闸门为平板钢闸门,闸门顶高程为4.8米。
本工程为三级建筑物。
2、结构设计特点总体结构形式为钢筋砼和砌石。
闸室、闸墩、消力池、交通桥、工作桥、上下游翼墙均采用钢筋砼结构;闸门采用钢结构形式。
3、建设地点的特征⑴、拟建工程的位置:BQ港节制闸工程位于市滨湖区太湖镇BQ港河道入五里湖的入口处。
河南侧为北溪村居民居住区,现有一条4米宽的砂石路可到达施工现场,河北侧为临时航道,航道外为江南大学新校区及部分鱼池,河西即为五里湖湖区。
拟建闸侧河两边无土方可利用,需外购土方修筑围堰。
⑵、拟建工程的地形:近河两侧多为鱼池、堤坝路,有一小块空地地势高低不平,需要整平后用作施工现场,但场地十分狭小。
4、施工条件交通运输:该工程所在地为BQ港与五里湖交汇处,水上交通可直通施工现场,砂石等地材拟在河湖交汇点的西南侧围堰坝角外设临时码头中转到现场,河南侧有乡村公路路较为狭窄,车辆运输需对堤坝路进行重新修筑方可直达施工现场。
施工现场可放在河南堤坝下一块空地位置及湖堤西南外侧的荒地(由养鸭场向西的零散空地)内,施工场地十分窄小,具体布置详见施工平面布置图。
电:根据业主现场情况介绍,河南居民点有50KVA变压器,但可提供于本工程的施工用电容量很小,估计只能考虑20KVA用电量,所以本工程用电负荷严重不足,该部分电量只能用于日常人员生活及照明需求,施工动力用电需长期配备一台120KVA发电机组用于工程施工。
水可直接从五里湖中抽取。
筑坝土源:本工程施工现场无土源可利用,根据计算本工程所需筑坝土方立方米,筑坝土源需外购并运到现场。
3400约气候条件:地区处于亚热带南缘,为亚热带季风气候,冬季受来自西北大陆的寒冷干燥的冬季风侵袭,夏季受来自海洋的温暖潮湿的夏季风控制,春秋雨季是冬夏季风交替的过渡季节。
本区具有干湿冷暖、四季分明的气候特点,雨水充沛,无霜期长。
气温:全区年平均气温为15.8度。
月平均气温以七八月份最高,约在27.5度~29度之间.一月份气温最低,月平均气温为2度~3.5度.极端最低气温约5.5使得东部气温低于西部。
高温季节由于海洋与湖面的调节作用度之间度~8.5,,年年年~19791400mm1000~,1956降水:太湖流域年平均降雨量约约占全年月是一年中降水量最多的季节,夏季6~8降雨量相差可达一倍以上。
月是一年中降水量最少的季节,约占全年降~240%降水量的35~;冬季12月占~31%,秋季911~月占全年降水量的~;春季~水量的1114%3526。
降水的季节变化十分明显,降水分配不均匀,从全年23%18全年降水量的~月份为秋雨。
~6来看,7月份为梅雨,9本地区台风一般出现在7月中旬至9月下旬,时常驻有8~10级台风,并伴有暴雨或大暴雨。
本地区的降雨量在50mm以上的暴雨多发生在6~9月,最早出现在3月下旬,最迟出现在11月下旬,6~7月居多。
本流域洪水主要由梅雨及台风暴雨所形成,梅雨历时长,总量大,雨强小;台风暴雨历时短,雨量大,两者都可能影响本工程施工。
冰雹和龙卷风在本流域也有发生,两者都是破坏力很强的局部灾害性天气,也可能影响本工程施工。
水文:根据水文统计资料,历史最高水位吴淞4.62米(1954年8月25日),。
日月年米历史最低水位2.17(1956229) 地质资料:根据钻探及原位测试、野外编录综合分析,场地土质自上而下可划分为七大工程地质层:①层:河水:河水为无色、无味、无嗅,水流平缓。
②层淤泥:黑色,饱和,流塑状态,高压缩性,具有腐植质臭味。
含生物层底标碎物及植物根茎。
场区普遍分布,厚度:0.8米-1.30米,平均1.10米; 米。
,平均2.30米平均0.87米;层底埋深:2.30-2.80米高:0.6-1.10,,高干强度,高韧性灰黄、灰褐色:,切面光滑,可塑至塑硬状态,③层粉质粘土米层底标高:-2.9厚度平均场区普遍分布,3.7米,呈星点分布,灰色成团块状分布. :6.2;层底埋深—6.3米。
2.8—米,平均-2.83米.,中等韧性中压缩性,,④层重粉质粘土:灰色软塑状态,稍有光滑,中等干强度,米:-5.402.6场区普遍分布,厚度:1.90米—米,平均2.18米;层底标高米—4.80 ;平均-5.02米层底埋深:8.20-8.8米,平均8.42米。
.中等韧性,中压缩性,,灰色软塑状态,稍有光滑中等干强度,⑤层中粉质壤土:平均:-7.80—6.80米,;,,场区普遍分布厚度:1.40-3.00米平均1.98米层底标高米。
10.40:10.2-11.2-7.0米;层底埋深米,平均低:⑥粉质粘土暗绿、灰绿色,切面光滑,高干强度高韧性,,, 可塑至塑硬状态平均,米米—层底标高米厚度平均场区普遍分布压缩性,,4.42,:-11.611.3 -11.42米15.00—层底埋深;米:14.7,14.82平均米。
⑦粉质粘土:灰黄色,切面光滑, 可塑至塑硬状态,高干强度,高韧性,含铁锰结核,呈星点状分布,灰色块状成团分布,末穿透。
根据以上情况,场地内不存在滑坡、崩塌、地震液化及地基断裂现象。
建筑场地类别属Ⅲ类,土的类别为中软土,可进行建设的一般性场地。
第③层粉质粘土层位稳定,呈塑硬状态,可作为本工程主体、上下游翼墙、岸墙基础的持力层。
、施工难点51)、本工程施工取决于施工现场用地的顺利落实,要积极取得业主及地方政府的支持,整个工程即能顺利进行。
)、本工程施工必须先筑大坝,筑大坝关系到整个工程的进度,土源是影2响大坝施工速度的关键。
大坝的质量和施工过程中的维护对整个闸站工程的施工至关重要,是确保工程施工的前提。
)、本工程施工场地从现场看显得十分紧张,职工生活区需另外通过租用3方式解决;)、闸室门槽、钢闸门制作安装精度高;45)、回填土质量要求高;、本公司承建该工程优势分析6⑴、本公司较熟悉苏南气候、潮汛、地理,在苏州地区有相似工程施工经验。
米节⑵、本公司施工水闸经验丰富,九十年代中期完工的港闸为三孔30制闸,获得省优工程。
近两年连续施工完成了南通农场团结闸、如东县建材河市长青沙闸、苏州相城徐图港东闸闸站等工程与本工程结构均基排涝闸闸站、本相同,施工工期及质量均能满足合同要求。
⑶、本公司善于处理协调地方关系,能保障工程顺利施工;⑷、本公司施工一向注重施工质量,多次获上级质量嘉奖,所建闸大部分市江堤达标护坡和节点工程被省水利厅评为优都被评为优良工程,一九九八年良工程,一九九八年市江堤达标护坡被南通市评为质量一等奖。
一九九九年市江堤达标护坡被南通市质检站评为优良工程。
工程质量在省内外信誉较高。
⑸、本公司在外界一向以施工速度快、敢打硬仗、敢打恶仗而赢得社会的信赖。
⑹、本公司有较强的经济实力、技术力量雄厚、拥有先进的施工机械装备,有一支业务技术素质较高的施工队伍,有测试手段较齐全的试验室,工程一中标立即就能组织施工。
二、总体施工部署及进度计划安排总体目标:高标准、严要求,合理工序保工期;精心施工保质量。
1、总的施工顺序和流向:筑闸塘上下游围堰抽水清於、闸塘开挖,抽闸塘水布置垅沟排降水(必要时考虑轻型井点降水)→闸塘开挖→闸室施工→上下游翼墙施工→上下游消力池、护坦施工→交通桥施工→启闭机室施工、启闭机、闸门安装、调试整修→拆坝放水。
2、总的施工原则:先深后浅,先中部后两边,先底部后上部,先闸室、消力池后铺盖、护坦。
井点降水、闸塘开挖同时进行。
3、总体施工进度:实施工程项目流水,确保在总工期162日历天内完成整个工程项目的施工任务。
具体施工进度计划详见附表一:总体施工进度计划表三、施工准备为保质保量按期完成该工程的施工任务,从投标之日起,我公司就建立建立市BQ港节制闸工程项目经理部,从思想组织、人力、物力、财力作好以下准备,以保证工程一经中标立即投入紧张的施工。
1、思想准备,本着竞争市场,立足市场的思想,投标就想中标,从思想上高度重视,认识上高度统一。
2、组织准备,建立BQ港节制闸工程项目经理部,配备具有相应专业技术的干部,从编标之日起就作好投入工程施工的准备。
祥见附表二:组织机构框架图3、组织专业技术人员先放样定线,做好水准测量工作,绘制断面图,组织全员熟悉图纸,编制详细施工方案,并由项目部组织落实有关施工人员。
为全面开工做好技术准备,在此基础上作业工人分期全面进场。
具体施工人员详见附表三:劳务计划表4、踏勘现场,摸底调查建筑物四周和地下的情况,做到心中有数。
5、调查市场,做好原材料及构配件价格、质量的调查摸底工作,保证按时按质按量供应。
材料具体见附表四:主要材料计划表6、配备好接通水源、电源的管、线、表、设备等,保证一经中标,水电立即供应到现场。
7、配备好办公室、食堂、仓库、宿舍、围护等设施的进场准备工作。
8、维修、保养、添置好施工所用的机具、试验检测设备,保证随调随用。
各种机械设备详见附表五:主要施工机械计划安排表。
、检测工具安排9经纬仪或全站仪一台,水准仪二台,坍落度筒2只,环刀8只、多功能检套,击实仪一台。
1验尺1根、砂石分级筛各、计量工具安排:10台。
2砼电脑记量器、磅称、筹集资金做好开工前的资金准备工作。
11四、主要施工方法㈠、施工测量、测量准备:11)、测量人员准备:由施工科从公司调用专业测量技术人员4名在首批人员进场时进场。
2)、测量仪器准备:从公司调用水准仪3台、全站仪1台,50米钢卷尺根等并送有关检测单位检测,经检测合格并领取合格证。
2)、组织测量人员和工程技术人员熟读图纸,了解各部位的高程和尺寸。
34)、组织测量人员复测业主所交给的水准点,座标或位置控制点,并做好各控制点的保护。
在此基础上将各控制点引入施工现场控制网点并做好样桩的保护,所设控制网点做到不受施工开挖、填筑影响、车辆运输等影响。
