水闸拆除重建工程施工组织设计方案2017年修订版
- 格式:doc
- 大小:287.50 KB
- 文档页数:51

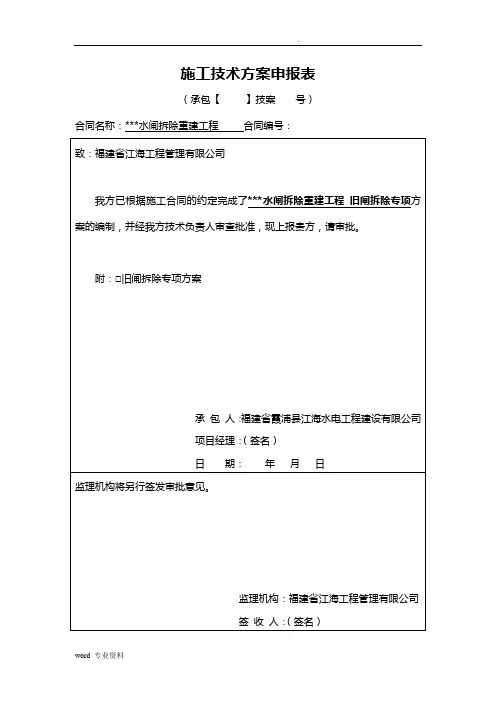

施工技术方案申报表(承包【】技案号)合同名称:***水闸拆除重建工程合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。
***水闸拆除重建工程旧闸拆除专项方案福建省霞浦县江海水电工程建设有限公司二〇一五年四月目录一. 工程概况 -------------------------------- 1二. 拆除项目 -------------------------------- 1三. 拆除施工方法 ---------------------------- 1四. 拆除施工过程中的安全管理 ---------------- 3五. 拆除施工安全防护措施 -------------------- 4六. 做好拆除作业后的安全工作 ---------------- 5一.工程概况本水闸位于***,全镇土地面积54平方公里,东面为湄州湾,东南与东岭镇交界,西部为黄塘镇、螺阳镇,南面为涂寨镇,往北为泉港区的前黄镇、涂岭镇。
水闸的主要功能是蓄水、挡潮、排洪、灌溉、交通等用途。
峰崎水闸按单项泄水设计,分为峰崎主闸及峰崎右闸。
其中峰崎主闸泄洪总净宽为35m,设计孔口为7孔5.0m×5.0m(宽×高),20年一遇过闸流量170m³/s,50年一遇过闸流量247m³/s,峰崎右闸泄洪总净宽为5m,设计孔口为1孔5.0m×4.0m(宽×高)。
洪水是开闸泄洪,保证林辋溪防洪安全。
二.拆除项目本标段工程设计为峰崎水闸重建工作,需将原闸室段拆除,其中包括闸门、启闭机、启闭机房、机架桥板、排架柱、桥头堡、交通桥、闸墩拆除,预计拆除钢筋混凝土130立方,拆除旧砌石体700立方,拆除旧抛填块石300立方,原启闭房150平方,旧闸门体8个,旧闭机8台。
我单位根据建设行政主管部门对所辖区域内的拆除工程(指建筑物和构筑物)建立健全制度,实行统一管理,明确职责,强化监督检查工作,确保拆除施工安全。

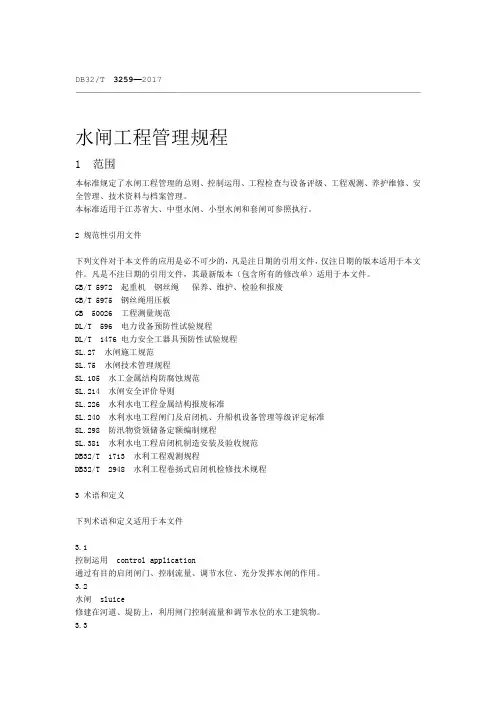

DB32/T 3259—2017水闸工程管理规程1 范围本标准规定了水闸工程管理的总则、控制运用、工程检查与设备评级、工程观测、养护维修、安全管理、技术资料与档案管理。
本标准适用于江苏省大、中型水闸、小型水闸和套闸可参照执行。
2规范性引用文件下列文件对于本文件的应用是必不可少的,凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包含所有的修改单)适用于本文件。
GB/T 5972 起重机钢丝绳保养、维护、检验和报废GB/T 5975 钢丝绳用压板GB 50026 工程测量规范DL/T 596 电力设备预防性试验规程DL/T 1476 电力安全工器具预防性试验规程SL.27 水闸施工规范SL.75 水闸技术管理规程SL.105 水工金属结构防腐蚀规范SL.214 水闸安全评价导则SL.226 水利水电工程金属结构报废标准SL.240 水利水电工程闸门及启闭机、升船机设备管理等级评定标准SL.298 防汛物资领储备定额编制规程SL.381 水利水电工程启闭机制造安装及验收规范DB32/T 1713 水利工程观测规程DB32/T 2948 水利工程卷扬式启闭机检修技术规程3术语和定义下列术语和定义适用于本文件3.1控制运用 control application通过有目的启闭闸门、控制流量、调节水位、充分发挥水闸的作用。
3.2水闸 sluice修建在河道、堤防上,利用闸门控制流量和调节水位的水工建筑物。
3.3节制闸 regulating sluice为调节上游水位控制河道泄量而拦河修建的水闸。
3.4排水闸 drainage sluice排水渠道用以排除内河或洼地涝、渍水的水闸。
.DB32/T 3259—20173.5引水闸 sluice gate渠道首部用于取水并控制进水流量的水闸。
3.6挡潮闸 tide barrage感潮河段挡潮御卤、蓄淡排涝的水闸。
3.7分洪闸 flood diversion sluice建于河道岸边、蓄洪区或分洪道进口处用以分洪河道洪水的水闸。

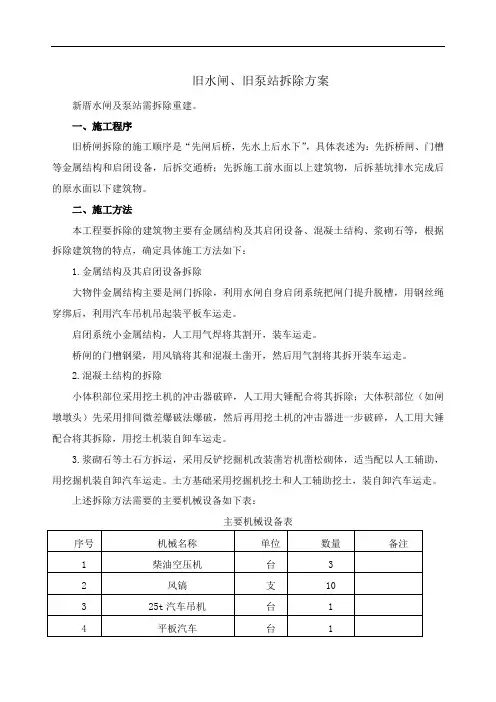

旧水闸、旧泵站拆除方案
新厝水闸及泵站需拆除重建。
一、施工程序
旧桥闸拆除的施工顺序是“先闸后桥,先水上后水下”,具体表述为:先拆桥闸、门槽等金属结构和启闭设备,后拆交通桥;先拆施工前水面以上建筑物,后拆基坑排水完成后的原水面以下建筑物。
二、施工方法
本工程要拆除的建筑物主要有金属结构及其启闭设备、混凝土结构、浆砌石等,根据拆除建筑物的特点,确定具体施工方法如下:
1.金属结构及其启闭设备拆除
大物件金属结构主要是闸门拆除,利用水闸自身启闭系统把闸门提升脱槽,用钢丝绳穿绑后,利用汽车吊机吊起装平板车运走。
启闭系统小金属结构,人工用气焊将其割开,装车运走。
桥闸的门槽钢梁,用风镐将其和混凝土凿开,然后用气割将其拆开装车运走。
2.混凝土结构的拆除
小体积部位采用挖土机的冲击器破碎,人工用大锤配合将其拆除;大体积部位(如闸墩墩头)先采用排间微差爆破法爆破,然后再用挖土机的冲击器进一步破碎,人工用大锤配合将其拆除,用挖土机装自卸车运走。
3.浆砌石等土石方拆运,采用反铲挖掘机改装凿岩机凿松砌体,适当配以人工辅助,用挖掘机装自卸汽车运走。
土方基础采用挖掘机挖土和人工辅助挖土,装自卸汽车运走。
上述拆除方法需要的主要机械设备如下表:
主要机械设备表
三、拆除物的处置
1.金属物件及机电设备
所有金属物件及机电设备全部拆除后,按照业主或监理工程师要求,堆放到指定地方。
2.块石、圬工等物件
块石可利用部分堆放于上下围堰内坡脚,用于后期抛填石用,不可利用的圬工体物料运到业主指定地点堆弃,部分可用于场内施工道路填筑,其它废渣、淤泥堆置在上下游基坑河床深槽。

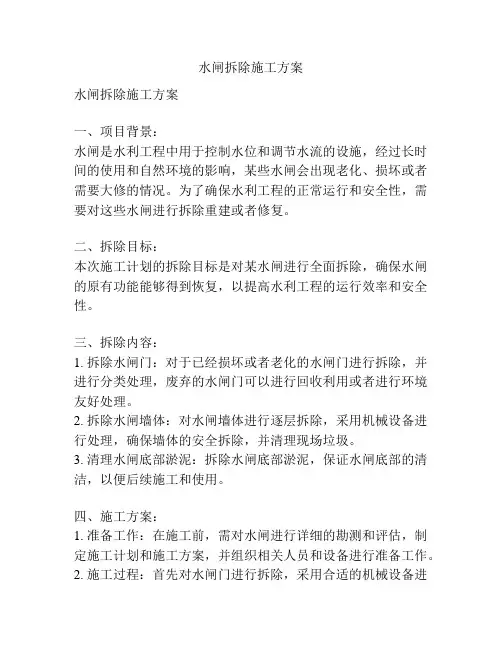

水闸拆除施工方案水闸拆除施工方案一、项目背景:水闸是水利工程中用于控制水位和调节水流的设施,经过长时间的使用和自然环境的影响,某些水闸会出现老化、损坏或者需要大修的情况。
为了确保水利工程的正常运行和安全性,需要对这些水闸进行拆除重建或者修复。
二、拆除目标:本次施工计划的拆除目标是对某水闸进行全面拆除,确保水闸的原有功能能够得到恢复,以提高水利工程的运行效率和安全性。
三、拆除内容:1. 拆除水闸门:对于已经损坏或者老化的水闸门进行拆除,并进行分类处理,废弃的水闸门可以进行回收利用或者进行环境友好处理。
2. 拆除水闸墙体:对水闸墙体进行逐层拆除,采用机械设备进行处理,确保墙体的安全拆除,并清理现场垃圾。
3. 清理水闸底部淤泥:拆除水闸底部淤泥,保证水闸底部的清洁,以便后续施工和使用。
四、施工方案:1. 准备工作:在施工前,需对水闸进行详细的勘测和评估,制定施工计划和施工方案,并组织相关人员和设备进行准备工作。
2. 施工过程:首先对水闸门进行拆除,采用合适的机械设备进行拆除,确保门体不会对施工人员和周围环境造成危险。
随后进行水闸墙体的拆除,按照分层逐层进行,确保拆除的稳固和安全。
最后对水闸底部的淤泥进行清理,确保底部的干净整洁。
3. 安全措施:在施工过程中,需设置施工区域的围栏和标识,避免非相关人员进入施工区域造成人员伤害。
同时,施工人员需佩戴好安全防护装备,确保施工的安全性。
4. 施工时间:根据实际情况和施工计划,合理安排施工时间,尽量避免影响周边居民的生活和工作。
5. 环境保护:对废弃的水闸门和拆除产生的垃圾进行分类处理和合理处置,减少环境污染。
五、总结:通过对水闸的全面拆除,可以确保水利工程的正常运行和安全性。
在拆除施工过程中,需严格按照施工方案进行施工,同时做好安全措施和环境保护工作,以确保施工的顺利进行和施工区域的安全。
最后,需统计和记录拆除过程中的数据和问题,以便后续的分析和改进。

广西壮族自治区水利厅关于广西桂林市青狮潭水库灌区续建配套与节水改造工程2017年度项目初步设计的批复文章属性•【制定机关】广西壮族自治区水利厅•【公布日期】2017.11.24•【字号】桂水农水〔2017〕47号•【施行日期】2017.11.24•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文广西壮族自治区水利厅关于广西桂林市青狮潭水库灌区续建配套与节水改造工程2017年度项目初步设计的批复桂林市水利局:你局《关于请求审批桂林市青狮潭灌区、峻山灌区续建配套与节水改造项目初步设计的请示》(市水利农水〔2017〕32号)及广西水利技术中心《关于桂林市青狮潭水库灌区续建配套与节水改造工程2017年度项目初步设计的审查意见》(技审〔2017〕176号)收悉,经研究,现批复如下(项目代码:2017-450300-76-01-016179):一、续建配套与节水改造的必要性青狮潭水库灌区位于广西桂林市近郊,设计灌溉面积41.86万亩。
灌溉受益区域涵盖1县6区的16个乡(镇),现状渠道总长372公里。
自1999年灌区实施续建配套与节水改造以来至2016年,现状渠系水利用系数提高到0.576,灌溉水利用系数提高到0.518,灌区有效灌溉面积由项目实施前的34.63万亩提高到39.79万亩,取得了明显的经济和社会效益,但距灌区原设计灌溉目标仍有差距,渠系水利用系数未达到“大型灌区渠系水利用系数不低于0.55”的标准,灌区未能发挥出应有的灌溉效益。
为进一步提高灌区灌溉用水效率,加快实现灌区规划总体目标,促进当地农业和农村经济发展,继续实施青狮潭水库灌区续建配套与节水改造工程2017年度项目是十分必要的。
二、主要建设内容基本同意2017年度项目的主要建设内容。
(一)渠道配套防渗共16段总长10.816公里,其中东干渠4段长2.786公里,西干渠5段长2.81公里,西干支渠7段长5.22公里。

水闸的专项施工方案一、工程概况与目标本工程为水闸建设项目,旨在通过建设高效、稳定的水闸,实现水流调控、防洪排涝等多重功能,以保障下游区域的安全和农业生产的顺利进行。
工程地点位于XX河流的下游,设计流量为XXXX立方米/秒,闸孔数量为XX孔,闸门形式为XXXX。
二、施工组织与管理为确保工程顺利进行,我们将组建由项目经理、技术负责人、质量安全监督员等组成的项目管理团队,并实行严格的施工组织与管理。
我们将制定详细的施工进度计划,明确各阶段的任务目标,确保工程按时按质完成。
三、施工技术与方法本工程将采用先进的施工技术与方法,包括但不限于:基础开挖采用挖掘机和人工配合进行,基础处理采用混凝土灌注桩和钢筋混凝土底板,闸门安装采用大型起重机械等。
我们将严格按照施工图纸和规范要求进行施工,确保工程质量。
四、施工材料与设备施工材料将选择符合国家标准的优质材料,如水泥、钢筋、砂石料等。
施工设备将采用先进的挖掘机、起重机、混凝土搅拌站等大型机械设备,以提高施工效率和质量。
我们将建立健全的材料和设备管理制度,确保材料供应充足、设备运行正常。
五、安全措施与预案为确保施工安全,我们将制定详细的安全管理制度和应急预案。
施工现场将设置明显的安全警示标志,并配备专职安全管理人员。
同时,我们将定期对施工人员进行安全教育和培训,提高他们的安全意识和应对突发事件的能力。
六、质量保证与控制我们将建立完善的质量保证体系,实行严格的质量控制措施。
施工过程中,我们将定期进行质量检测和评估,确保各项质量指标符合国家标准和设计要求。
对于不符合要求的工序和产品,我们将及时整改和处理,确保工程质量。
七、工期安排与进度本工程计划总工期为XX个月。
我们将根据施工进度计划和实际情况,合理安排施工工序和进度。
同时,我们将加强与其他单位的协调配合,确保工程按期完成。
八、环境保护与治理在施工过程中,我们将严格遵守环境保护法律法规,采取有效措施减少对周边环境的影响。
四川省水利工程管理条例(2017修订)2017年6月3日,四川省十二届人大常委会第三十三次会议举行全体会议,表决通过了《四川省水利工程管理条例(修订)》。
新修订的条例将于2017年8月1日起施行。
四川省水利工程管理条例2017年6月3日四川省第十二届人民代表大会常务委员会第三十三次会议通过第一章总则第一条为了加强水利工程的管理和保护,保障水利工程安全运行,发挥水利工程综合效益,推进水生态文明建设,促进经济社会可持续发展,根据《中华人民共和国水法》等法律、法规的规定,结合四川省实际,制定本条例。
第二条四川省行政区域内的各类水利工程的建设、管理、利用、保护等适用本条例。
第三条水利工程管理应当坚持统一管理和分级管理相结合、专业管理和群众管理相结合的原则。
第四条县级以上地方人民政府应当将水利工程建设、管理、节约用水以及水生态保护纳入本行政区域国民经济和社会发展规划,加强对水利工程管理和保护工作的领导,组织协调有关部门、机构和单位做好水利工程建设、管理、节约用水以及水生态保护等工作,推动水利科技进步,保障水利工程的安全和正常运行。
乡(镇)人民政府应当按照上级人民政府及其水行政主管部门的要求,做好区域内水利工程建设、管理、节约用水以及水生态保护等方面的工作。
第五条县级以上地方人民政府水行政主管部门负责本行政区域内水利工程的管理、监督和指导工作,其所属的农田水利工作机构负责具体工作。
依法设立的水利工程管理单位具体承担其管辖的水利工程的日常管理工作。
第六条县级以上地方人民政府发展改革、公安、财政、国土资源、环境保护、住房和城乡建设、交通运输、农业、林业、文化、审计、安全监管、扶贫移民、档案等部门应当按照各自职责,做好水利工程管理、监督、保护等相关工作。
第七条鼓励多渠道投资兴办水利工程,采用政府和社会资本合作模式开展水利工程建设、管理、节约用水以及水生态保护。
县级人民政府水行政主管部门等依照有关法律、法规,明确农村集体经济组织、用水合作组织、个人等对小型水利工程的相关权属和管理职责。

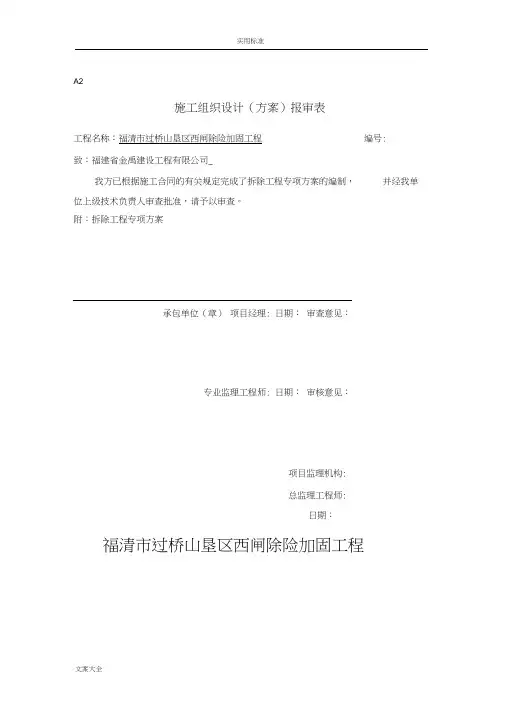

A2施工组织设计(方案)报审表工程名称:福清市过桥山垦区西闸除险加固工程编号:致:福建省金禹建设工程有限公司_我方已根据施工合同的有关规定完成了拆除工程专项方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:拆除工程专项方案承包单位(章)项目经理: 日期:审查意见:专业监理工程师: 日期:审核意见:项目监理机构:总监理工程师:日期:福清市过桥山垦区西闸除险加固工程拆除工程专项方案审批:审核:编制:施工单位:福建省水利水电工程建设公司编制日期:二O—六年十一月1工程概况过桥山垦区西闸位于福清市过桥山海堤西侧,为挡潮、排洪、纳潮闸,工程等别为川等。
建设内容主要包括:更换10扇闸门;拆除重建闸墩、闸室底板、胸墙;内港海漫冲毁处修复,并对内港海漫进行延长;拆除重建启闭房及管理房;拆除重建交通桥及工作桥;更换启闭机及电气设备等。
设计标准:设计防洪标准为20年一遇,50年一遇校核,挡潮标准为30年一遇。
水闸为10孔,总净宽34m闸底高程为-1.7m。
本工程拆除下来的旧启闭机和备用发电机组由业主回收,上述设备在施工现场拆除完成后集中装车送到过甲方指定地点:过桥山垦区管理中心。
旧闸拆除工程量2拆除方案的编制原则施工过程中要从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。
3拆除方案的编制依据(1)《建筑拆除工程安全技术规范》;(2)《建筑机械使用安全技术规程》;(3)《建筑拆除工程安全技术规范》;(4)《建筑物、构筑物拆除技术规程》;(5)本工程相关的合同、图纸及现场勘察得来的资料和信息。
4施工前准备4.1技术准备工作(1)施工技术人员要弄清建筑物的结构情况、建筑情况。
疏通运输道路,接通施工中临时用水、电源;(2)在拆除作业的四周做好防护,防止无关人员进入施工现场,拆除作业不得超出此范围,以免对周边建筑物造成损坏,减少对工作环境的影响;(3)向进场施工人员进行安全技术教育,特殊作业人员证照齐全,进场人员必须佩戴安全帽,着装规范并配备必要的劳动保护用品,高空作业系好安全带;(4)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。
2023年一级建造师之一建水利水电工程实务练习题(二)及答案单选题(共30题)1、根据《水利工程质量监督管理规定》,()有权提请有关部门奖励先进质量管理单位及个人。
A.建设单位B.设计单位C.上级水行政主管部门D.质量监督机构【答案】 D2、()围堰有两面挡水的作用。
A.混凝土纵向B.混凝土横向C.钢板桩格形D.木笼【答案】 A3、用同钢号某直径钢筋代替另一种直径的钢筋时,变更后钢筋总截面面积与设计文件规定的截面面积之比为()。
A.95%~106%B.96%~105%C.97%~104%D.98%~103%【答案】 D4、(2018年真题)水闸在首次安全鉴定后,以后应每隔()年进行一次全面安全鉴定。
A.5B.6C.10D.15【答案】 C5、水利水电建设程序中不属于前期工作的是()。
A.项目建议书B.可行性研究报告C.施工准备D.初步设计【答案】 C6、(2014年)某水闸工程建筑物级别为1级,场地基本烈度为6度,其抗震设防类别应为()。
A.甲B.乙C.丙D.丁【答案】 A7、根据规范,碾压混凝土拌合物的VC值(碾压混凝土拌合物的工作度),现场宜选用()s。
A.2~8B.2~12C.2~30D.2~40【答案】 B8、根据《水利水电工程施工组织设计规范》SL303-2017,采用心墙式防渗体的土石围堰,其防渗体顶部在设计洪水静水位以上的加高值应为()m。
A.1.0~0.8B.0.8~0.6C.0.6~0.3D.0.3~0.1【答案】 C9、关于水利工程质量缺陷的说法,不正确的是()。
A.质量缺陷是指小于一般质量事故的质量问题B.质量缺陷实行备案制度C.工程质量有缺陷,不可评定合格D.质量缺陷备案表由监理单位组织编写【答案】 C10、某灌溉泵站装机功率为12000kW,装机流量为150m3/s,该站的工程规模为()A.大(1)型B.大(2)型C.中型D.小(1)型【答案】 B11、工程设计方案发生重大变更时,必须由项目法人组织设计单位编制相应的设计文件,并由项目法人报()审查批准。
第1篇一、工程概况本项目位于XX地区,旨在对现有水闸闸门进行拆除重建。
原水闸闸门因年代久远、损坏严重,已无法满足使用需求。
为确保水闸正常运行,提高防洪排涝能力,需对原水闸闸门进行拆除重建。
现将拆除施工方案如下:二、施工组织1. 施工单位:XX公司2. 施工现场负责人:XXX3. 施工队伍:由具有丰富经验的工程师、技术工人和施工管理人员组成。
4. 施工期限:根据工程进度和现场实际情况,预计施工周期为XX天。
三、施工准备1. 技术准备(1)组织施工人员学习相关施工规范、操作规程和安全知识。
(2)制定详细的施工方案,明确施工步骤、施工工艺和质量要求。
(3)对施工人员进行技术交底,确保施工人员掌握施工要领。
2. 材料准备(1)拆除工具:电钻、风镐、切割机、撬棍、钢丝绳等。
(2)新闸门及配件:根据设计图纸要求,准备相应规格和数量的新闸门及配件。
(3)辅助材料:焊条、氧气、乙炔、水泥、砂石等。
3. 人员准备(1)组织施工人员学习安全操作规程,提高安全意识。
(2)对施工人员进行健康检查,确保施工人员身体健康。
(3)配备必要的安全防护用品,如安全帽、防护眼镜、防尘口罩、手套等。
四、施工方案1. 拆除前的准备工作(1)对水闸进行安全检查,确保水闸结构稳定,无安全隐患。
(2)关闭水闸上下游阀门,切断水源。
(3)搭建施工平台,确保施工人员安全。
2. 拆除施工步骤(1)拆除闸门两侧的固定螺栓。
(2)利用切割机将闸门与固定梁切断。
(3)使用撬棍将闸门从固定梁上撬起。
(4)利用钢丝绳将闸门吊离现场。
(5)清理现场,确保无杂物。
3. 拆除过程中注意事项(1)拆除过程中,严禁使用蛮力,以免损坏水闸结构。
(2)拆除过程中,注意观察水闸结构变化,发现异常情况立即停止施工。
(3)拆除过程中,确保施工人员安全,避免发生意外事故。
4. 拆除后的工作(1)对拆除现场进行清理,确保无杂物。
(2)对水闸结构进行检查,确保无损坏。
(3)恢复水闸上下游阀门,确保水闸正常运行。
市八一灌区总干渠拆迁重建工程施工(三环加宽影响部分)施工组织设计市树诚水利建筑工程二O—一年四月六日第一章工程概况1.1 工程说明1.1.1 灌区基本概况八一灌区位于市西南,东界大高速公路,东南及南为北沙河及太子河,西及北为浑河。
灌区从大伙房水库下游浑河引水,渠首位于浑河谟家堡闸,引水方式为有闸控制自流引水。
渠首设在浑河谟家堡栏河闸南端,为 5 孔进水闸,设计流量70m3/s 。
引水总干渠由谟家堡至哑叭台,全长44 公里。
灌区包括3 个乡镇,农业人口4.5 万人,灌区总耕地面积为18.7 万亩。
八一灌区是地区最早大面积开发种植水田的基地,也是地区水稻良种繁育基地之一。
灌区设计灌溉面积16 万亩,有效灌溉面积8.84 万亩,主要种植水稻,水稻亩产600kg 左右。
多年来在优质米开发,实施订单农业方面取得了突破性进展,年产优质米25000t ,提供水稻良种7000t 。
八一灌区灌溉受益围包括城郊、王刚、永乐、八一、红菱五个乡镇。
八一总干由谟家堡至武镇跌水全长15.5km ;分干两条,全长17km ;引支渠23 条,全长78km ;排水干沟3 条,全长38km ;排水支沟10 条,全长61.46km ;排水斗沟31 条,全长77.13km 。
灌溉建筑物有水闸51 座,桥62 座,渡槽5 座,倒虹吸3 座。
排水建筑物有水闸13 座,桥54 座,渡槽9 座,倒虹吸4 座。
1.1.2 灌区总干渠道拆迁改建的原因与必要性绕城高速公路改扩建工程属市重点建设项目,由原有的双向四车道高速路扩建为双向八车道高速公路,以金宝台立交桥为起点,长度约2km ,与八一灌区总干渠道紧邻,此次路面加宽,将导致这个区间围总干渠道过水断面缩小,高速路挤占总干渠道最宽达到19.65m ,第一节制闸的消力池处公路路基西移10m ,往南西移减少,逐渐至金宝台立交桥为零, 由此可见所剩渠道过水断面无法保证灌区的正常灌溉需求。
为不影响八一灌区的灌溉要求,需保证八一灌区总干渠道的原断面宽度, 这样原有的渠道挡土墙需拆除重建。
芦潮港水闸外移工程2标(河道工程)芦潮港老水闸拆除施工专项方案河南省水利第二工程局芦潮港水闸外移工程2标项目部二〇一七年三月十五日目录1.老水闸拆除依据 (1)2.老水闸工程概况 (1)3.施工总体部署 (1)4.主要人员及设备配置 (2)5.施工进度计划 (3)6.施工临时围堰 (3)7.基坑内降排水 (6)8.老水闸拆除施工工艺 (7)9.钢板桩围堰拆除 (7)10.施工安全保证措施 (8)11.施工质量保证措施 (9)芦潮港老水闸拆除施工专项方案1.老水闸拆除依据芦潮港老水闸建于1962年,是浦东新区最老的一座排涝挡潮闸,原设计标准远低于现有防汛标准要求,并且经过50多年的运行,水闸的主体结构与设备已严重老化、破损,已影响到水闸的日常运行安全,难以满足防汛安全要求。
芦潮港老水闸2002年已鉴定为危闸并批复要求拆除新建,近年虽经维修,但隐患未除,运行安全性逐年降低。
为消除安全隐患,提高地区防汛能力,上海市发改委-沪发改投(2007)134号批复了《芦潮港水闸外移工程可行性研究报告》,上海市水务局-沪水务(2007)1007号批复了《芦潮港水闸外移工程初步设计》,按照市发改委和市水务局2个批复要求需拆除芦潮港老水闸,新建口门为36m的节制闸一座。
2.老水闸工程概况芦潮港老水闸中孔宽8m,边孔宽3m,设计最大排水量为161m3/s,是一座兼调水、挡潮、防汛排涝为一体的节制闸。
芦潮港老水闸建成至今已有半个多世纪,水闸交通桥连接河道两岸杭湾路和渔港路,曾经发挥着重要作用。
历经岁月侵蚀,目前,水闸交通桥仅限行人、非机动车通行。
芦潮港老水闸近照3.施工总体部署由于芦潮港老水闸及交通桥拆除后,两岸交通被阻断;根据地方政府要求在老闸北侧翼墙位置修建一座人行钢便桥,以解决老闸拆除后河道两岸居民通行的问题。
老闸段河道平时不通航,老闸拆除主要考虑防汛安全,施工计划安排在非汛期断流施工。
老水闸拆除前需在上下游翼墙外侧先修筑临时围堰,施工期间如遇到大雨等特殊汛情需要拆除围堰进行防汛时,可在围堰两端临时开缺排水,汛情过后,再封堵围堰。
广西壮族自治区发展和改革委员会关于北海市合浦县武利江水闸除险加固工程初步设计的批复文章属性•【制定机关】广西壮族自治区发展和改革委员会•【公布日期】2017.01.03•【字号】桂发改农经〔2017〕2号•【施行日期】2017.01.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】市场规范管理正文广西壮族自治区发展和改革委员会关于北海市合浦县武利江水闸除险加固工程初步设计的批复桂发改农经〔2017〕2号北海市发展和改革委员会:你委《关于请求审批广西北海市合浦县武利江水闸除险加固工程初步设计的请示》(北发改农〔2016〕53号)收悉。
经研究,现批复如下:一、武利江水闸地处合浦县石康镇与常乐镇交界处豹狸村附近,位于南流江支流武利江下游,距武利江汇入南流江河口处约7.3公里,距合浦县城35公里,是一座以灌溉为主,兼顾发电的大(2)型水闸,闸址以上集雨面积1220平方公里,原设计洪水标准为20年一遇,校核洪水标准为50年一遇。
现状枢纽工程主要由溢流坝、左右两岸水轮泵站、两岸连接建筑物和电站等组成。
工程于1970年10月动工兴建,1971年3月建成投入使用,至今已运行四十多年。
2007年3月,自治区水利厅对合浦县武利江水闸安全鉴定成果进行了审定,审定该水闸为四类闸。
2011年7月,水利部水利建设管理总站对该水闸安全鉴定成果进行了核查,同意四类闸安全鉴定结论。
为消除工程病险隐患,保障工程的安全运行,发挥工程的社会、经济效益,对武利江水闸进行除险加固是必要的。
二、同意本工程在原闸址下游19米处新建水闸并拆除原水闸。
原右岸电站现已废弃多年,本次除险加固拆除不重建。
同意工程总布置方案,工程主要建筑物由溢流坝、冲砂闸、左右岸灌溉水轮泵站、两岸连接建筑物等组成。
同意武利江水闸为Ⅱ等大(2)型工程,主要建筑物为2级,次要建筑物为3级,设计洪水标准为30年一遇,校核洪水标准为100年一遇,地震设防烈度为Ⅵ度。
2017年版《广东省水利水电工程设计概(估)算编规及系列定额》实施对工程概算投资影响分析杨冰洁;张忠良【摘要】2017年7月1日起实施的2017年版《编规及系列定额》在人工预算单价、计价模式、取费标准、定额水平等方面较2006年版《编规及系列定额》均有较大调整,对我省水利工程投资产生了一定影响.该文采用两版《编规及系列定额》分别编制9个项目的工程部分概算投资,研究2017年版《编规及系列定额》发布实施对工程部分概算投资的影响,并从人工预算单价、定额水平、定额子目、独立费用等方面进行了分析,认为2017年版《编规及系列定额》发布实施更有利于我省水利工程建设的发展.【期刊名称】《广东水利水电》【年(卷),期】2018(000)006【总页数】5页(P65-69)【关键词】水利水电;设计概算;编规;投资;分析【作者】杨冰洁;张忠良【作者单位】广东省水利电力勘测设计研究院, 广东广州 510635;广东省水利电力勘测设计研究院, 广东广州 510635【正文语种】中文【中图分类】TV512我省新水利水电工程设计概(估)算编制规定与系列定额[1](以下简称“2017年版《编规及系列定额》”)自2017年7月1日起实施,广东省水利厅粤水基〔2006〕2号文颁发的我省新水利水电工程系列定额与相应编制规定[2](以下简称“2006年版《编规及系列定额》”)同时废止。
2017年版《编规及系列定额》在工程划分及分类、项目组成及划分、计价模式、取费标准、定额水平等方面较2006年版《编规及系列定额》有较大调整,为研究《编规及系列定额》的变化对工程部分概算投资的影响,选取4宗枢纽工程及5宗其他水利工程,分别采用2017年版《编规及系列定额》、2006年版《编规及系列定额》测算工程部分概算投资进行对比分析。
1 基础价格基础价格包括人工预算单价、主要材料预算价格、其他材料预算价格、风、电、水预算价格及机械台班费。
1.1 人工预算单价人工预算单价指支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
四川省水利工程管理条例(2017修订)2017年6月3日,四川省十二届人大常委会第三十三次会议举行全体会议,表决通过了《四川省水利工程管理条例(修订)》。
新修订的条例将于2017年8月1日起施行。
四川省水利工程管理条例2017年6月3日四川省第十二届人民代表大会常务委员会第三十三次会议通过第一章总则第一条为了加强水利工程的管理和保护,保障水利工程安全运行,发挥水利工程综合效益,推进水生态文明建设,促进经济社会可持续发展,根据《中华人民共和国水法》等法律、法规的规定,结合四川省实际,制定本条例。
第二条四川省行政区域内的各类水利工程的建设、管理、利用、保护等适用本条例。
第三条水利工程管理应当坚持统一管理和分级管理相结合、专业管理和群众管理相结合的原则。
第四条县级以上地方人民政府应当将水利工程建设、管理、节约用水以及水生态保护纳入本行政区域国民经济和社会发展规划,加强对水利工程管理和保护工作的领导,组织协调有关部门、机构和单位做好水利工程建设、管理、节约用水以及水生态保护等工作,推动水利科技进步,保障水利工程的安全和正常运行。
乡(镇)人民政府应当按照上级人民政府及其水行政主管部门的要求,做好区域内水利工程建设、管理、节约用水以及水生态保护等方面的工作。
第五条县级以上地方人民政府水行政主管部门负责本行政区域内水利工程的管理、监督和指导工作,其所属的农田水利工作机构负责具体工作。
依法设立的水利工程管理单位具体承担其管辖的水利工程的日常管理工作。
第六条县级以上地方人民政府发展改革、公安、财政、国土资源、环境保护、住房和城乡建设、交通运输、农业、林业、文化、审计、安全监管、扶贫移民、档案等部门应当按照各自职责,做好水利工程管理、监督、保护等相关工作。
第七条鼓励多渠道投资兴办水利工程,采用政府和社会资本合作模式开展水利工程建设、管理、节约用水以及水生态保护。
县级人民政府水行政主管部门等依照有关法律、法规,明确农村集体经济组织、用水合作组织、个人等对小型水利工程的相关权属和管理职责。
水闸拆除重建工程施工组织设计方案
目录
第一章工程概况
第二章工场总体布置
第三章施工测量放样
第四章施工总体部署
第五章主要施工方法
第六章工程质量保证体系及措施第七章施工进度计划及保证措施第八章安全生产管理体系及措施第九章文明施工措施
第十章环境保护措施
第十一章雨季、夏季施工措施
前言编制依据
某某省九成黄湖大堤5#闸拆除重建工程施工组织设计主要依据下列文件、图纸及有关规范进行编制:
1、工程招标、答疑及补充文件。
2、施工设计图纸。
3、该工程业主要求的质量标准.。
4、本工程内地质、水文及地理条件。
5、当地气候及材料料源情况。
6、根据设计工程量、我公司现场调查资料及我公司的施工能力、技术水平确定的拟投入该工程的设备与施工队伍。
7、我公司已掌握的成熟工艺与工法。
8、招标文件指定的工期。
9、国家、某某省现行水利工程的规范、规程、标准等。
第一章工程概况
1.1 工程概况:
某某省九成黄湖大堤5#闸拆除重建工程位于某某省宿松九成,工程内容为拆除重建闸1座。
1.2 施工条件
本区属中亚热带湿润性季风气候区。
冬寒夏湿热,四季分明,雨量充沛,日照丰富,无霜期长。
年平均气温15.5℃,最高气温多出现在7~8月份,高达38℃;最低气温一般出现在1~2月份。
周边环境与交通条件:工地对外交通比较方便路况都较好。
1.3工期目标
本工程招标文件拟定开工日期为2017年2月20日,竣工日期2017年4月20日,总工期为60日历天。
1.3.1质量目标
保证达到《水利水电建设工程验收规程》和招标文件“技术条款”要求的质量标准,工程质量达到合格标准。
我们完全接受招标文件提出的有关质量和技术要求,严格按照IS09001:2000质量保证体系组织施工,严格按设计施工图、招标文件“技术条款”的规定和要求参照的规程规范进行施工。
1.3.2安全生产、文明施工的目标
1、安全生产目标:施工中严格遵守和执行国家安全生产和劳动保护的有关规定,贯彻我公司HSE(健康、安全、环保)管理“六零事故”目标:即死亡事故为零;损时事故为零;可记录事故为零;环境记录为零;火灾事故为零;车辆事故为零,并接受本市劳动保护监察机构和安全监督站的监督和检查。
2、文明施工目标:深入开展“加强管理塑造形象、深化达标创建文明”立功竞赛活动。
做到施工现场道路畅通、排水畅通、堆物有序、环境整洁、废物处理达标、噪音控制达标等管理规范化、标准化要求。
第二章现场总体布置
施工现场总平面布置原则根据现场实际情况,按施工交通需要、有利消防、保卫和文明施工等原则合理、科学地布置。
以既满足工程施工需要,又符合创建文明建设工地为前提,充分利用现有对外交通和当地施工资源等自然条件,综合考虑拟工程规模、施工方案、工期、造价及施工环境等因素,按照招标文件要求和《水利水电工程施工组织设计规范》标准及水利工程现场文明管理实施细则的要求,因地制宜、因时制宜、本
着有利施工、方便生活、易于管理、安全可靠、经济合理地规划包括项目部办公室、生活设施(包括宿舍、食堂及其它临时生活设施)、工程生产临时设施(包括场内临时道路、施工给水、排水、通讯、照明、动力、临时上料码头以及其他临时设施)。
通过现场踏勘,进场后,首先进行现场临时设施布置,根据现场实际情况,现场临时设施先作如下布置。
2.1 场内外交通
2.1.1 场外交通:
主要当地道路,交通较为方便。
2.1.2 场内交通及设施:
场内交通四周布置施工便道,便道满足施工机械、材料运输要求。
对有可能出入重车的区域进行适当加固,并根据现场实际情况进行养护。
2.2 供水供电:
生活用水就近从镇级自来水管网引进接入,生产水拟用现场河内水源,自备水泵抽吸供应。
施工现场临时用电将在业主的协调帮助下,从附近电网指定的电箱接出。
安装电表,按实际发生费用结算。
施工沿线用电采用架空线架设。
现场电源布置采用围绕闸塘环状以及沿河道走向直线布置为主。
结合主要临时道路、拌和场作枝状布置。
为保证生产用电不受外界因素影响,生产基地配置1台120KW发电机组作为生产备用电源。
2.3 生产设施:
现场搭设仓库、工具房、配电房、值班房、木工制作场、钢筋加工场共400平米临时房屋。
模板、钢筋堆场布置在木工制作场、钢筋加工场旁,共300平方,小型砼构件预制场地100平米。
所有临时场地均采用砼硬化。
2.4 生活及办公设施:
拟在生产设施周围空地上搭建标准活动房作为项目部办公、居住用房,四周全围蔽,办公区与生活区分开。
生活区供项目部管理人员和施工队伍住宿,办公区布置业主办公室、监理办公室、经理室、总工室、综合办公室等。
施工结束后须清理干净,恢复原貌。
材料检验与工程质量控制试验我部委托工程所在地有相应资质的工程质量检测站
测试。
工地试验检测设备均由相应的计量部门或检测机构检定,合格后方可使用。
2.5 施工期防汛:
施工期间要经常收听气象情况,掌握天气、水文资料,做到预防在先。
另在汛期要加强防汛检查,专门组织工地防汛小组,由项目经理直接指挥,责任到人,昼夜巡查,克服麻痹侥幸心理,树立“防重于抢”的思想,做好防大汛,抢大险的准备。
另现场备足草包、毛竹、木桩、土料,施工用土工布、块石等材料及挖掘机、铲运机、吊车、拖拉机等工程车辆随时可以调动,用于防汛之用。
具体各工程施工总平面布置见附表一。
第三章施工测量放样
3.1 测量准备工作
1、测量放样依据
(1)监理人提供的测量基准点、基准线和水准点及其基本资料和数据。
(2)设计院提供的施工图纸。
(3)测量规范及标准:

《水利水电工程施工测量规范》
2、测量器具配备
测量仪器设备表
3、测量人员组织
测量放样控制是贯穿工程施工全过程的十分关键的工作,它关系到工程定位、标高、断面能否符合设计的要求。
为此项目部成立专门测量放样小组,由具有理论和实际施工经验的测量工程师负责,控制测量根据工程各部位特点由专职测量队员实施,并及时做好有关工程记录。
人员配备:测量工程师1名,测量员2人。
3.2平面控制测量
1、控制基线的设置
布置一条三角网基线,根据地形条件,基线一般为直线。
三角网所有角度宜布设在30℃~120°之间,测设精度应符合规定要求。
2、平面位置测定
现场有直接丈量条件的将采用直接丈量法复核,用三角网法求出各构筑物部位距离,当直接丈量的轴线控制桩距离与三角网法求出的距离均符合精度要求时,采用三角网法对各单位构筑物进行定位测量。
全站仪测出的轴线距离与三角网法求出的距离均符合精度要求时,采用其算术平均值,可用全站仪进行施工的定位测量。
立模的点位放样,直接以轴线控制点测出纵横两条垂直交叉线,其中误差要求为±2mm以内,而后用钢带尺或钢直尺直接丈量各部位平面立模线和检查控制线,据此进行施工。
对于直线段的工程可采用导线法控制,即根据各施工段的端点控制点进行测量导线的平移等操作。
3.3高程控制测量
1、水准点应设在附近通视良好且安全可靠之处,并考虑施工时便于使用。
每100m 各设一个稳固基准点。
对施工水准点的测设精度,应不低于四等水准测量的要求。
2、当地质不良或易受破坏地段,基准点应设辅助点,其精度应符合四等水准要求,施工测量时转镜不超过二次,前后视距长度基本接近,并便于观测。
3、稳固基准点可埋设有钢标点的砼标石或附近的永久性构筑物上作标记石。
根据已知的临时水准点,必要时可将水准控制点引测至施工区的合适位置,并至少设置2点,并根据测量规范要求达到闭合,将测定后的高程桩作为本工程控制的基准桩,对基准桩除设专人加以保护外,正常情况下每一个月复核一次,以确保高程测设的精确性。
3.4主要分部工程的施工测量要求
测量工作首先根据监理人提供的测量基准点、基准线和水准点及其基本资料和数据,按照三角网及导线网测量的要求,建立供施工使用的平面控制网及采用三等水准测量建立的高程控制网,设立的控制网经监理人审定后,据此按照测量规范要求进行测量。
然后按照施工需要布设现场攀线桩,控制点选定在施工作业影响范围以外的地方,用混凝土护桩或固定建筑物上,做到各控制点的通视性良好,符合施工需要,控制点选定后经过实测和导线闭合的平差计算把整个工程范围内的控制点坐标定了下来。
在施工阶段定期复核整个控制网。
为防止差错,作为施工过程中控制中心线桩及水准点等测量重要标点,必须至少设置二组可供相互检查核对,并做测量和检查核对记录,布置的控制桩均应稳固可靠,并保留至工程结束。
根据交接桩按施工需要测设平面特殊点,如折点、园曲线起讫点等。
(1)检查、复核测量桩志
查对复核监理人所交付的测量基准点、基准线和水准点及其基本资料和数据,如有桩志不稳、不妥、位置移动或精度与要求不符,均须进行补测、加固,并将核测结果通知监理人。
(2)立模、钢筋放样
施工时应根据不同部位的具体操作要求,分别定出扎筋立模操作线及控制线(平面控制线及高程控制线),并用建筑物轴线校核。
(3)安装测量
本工程安装工作主要是闸门、启闭机、公路桥结构安装。
安装时应先在建筑物上定出安装控制线及安装轴线,并定出安装高程,安装过程。
