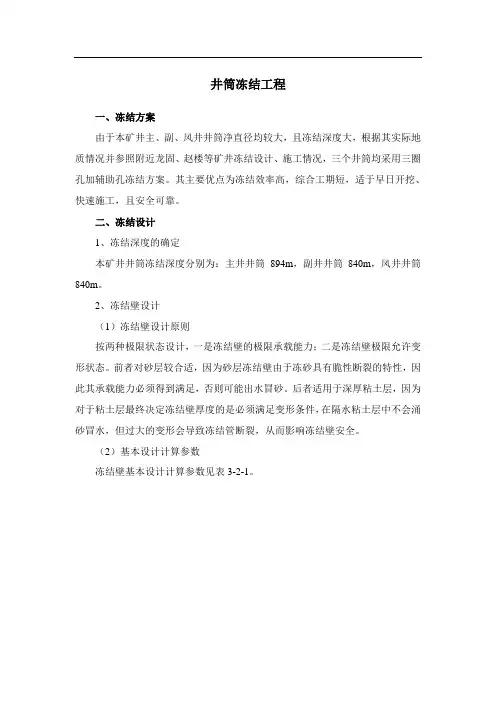

井筒冻结工程一、冻结方案由于本矿井主、副、风井井筒净直径均较大,且冻结深度大,根据其实际地质情况并参照附近龙固、赵楼等矿井冻结设计、施工情况,三个井筒均采用三圈孔加辅助孔冻结方案。
其主要优点为冻结效率高,综合工期短,适于早日开挖、快速施工,且安全可靠。
二、冻结设计1、冻结深度的确定本矿井井筒冻结深度分别为:主井井筒894m,副井井筒840m,风井井筒840m。
2、冻结壁设计(1)冻结壁设计原则按两种极限状态设计,一是冻结壁的极限承载能力;二是冻结壁极限允许变形状态。
前者对砂层较合适,因为砂层冻结壁由于冻砂具有脆性断裂的特性,因此其承载能力必须得到满足,否则可能出水冒砂。
后者适用于深厚粘土层,因为对于粘土层最终决定冻结壁厚度的是必须满足变形条件,在隔水粘土层中不会涌砂冒水,但过大的变形会导致冻结管断裂,从而影响冻结壁安全。
(2)基本设计计算参数冻结壁基本设计计算参数见表3-2-1。
表3-2-1 冻结壁基本设计计算参数表注:※掘砌荒半径不含壁后泡沫塑料板厚。
(3)冻结壁厚度设计根据现有公式计算、有限元分析及经验工程类比并结合万福实际工程情况,确定万福矿井各控制层冻结壁厚度见表3-2-6。
表3-2-6 万福矿井主、副、风井各控制层冻结壁厚度表(4)冻结壁(强度)平均温度校核结合国内现有冻结制冷工艺,立足现实,在确保安全运转的前提下,盐水温度在-30~-37℃之间较为合适,在龙固、丁集等矿井已经实现-36℃的盐水温度,若达到-40℃不但制冷设备的效率大大降低,由此带来的冻结管及制冷系统的管道材质问题将很难解决,即便解决费用也难以承受。
因此计算最低盐水温度按-36℃。
多圈孔冻结施工国外及国内均没有现成的公式可以计算,冻结壁平均温度计算采用四种方法计算:①采用单排孔冻结壁平均温度计算公式——成冰公式,加修正值;②采用作图法计算;③采用有限元分析方法;④工程类比法。
冻结壁平均温度计算结果见表3-2-7。
表3-2-7 万福矿井冻结壁平均温度计算结果表经过校核可知,冻结壁平均温度均能达到设计要求,强度可以满足施工安全。
复杂地质条件下竖井井筒冻结法施工技术探析一、引言二、竖井井筒冻结法概述竖井井筒冻结法是一种常用的竖井井筒施工方法,其原理是通过向井筒周围注入冷却液冻结土层,形成冻结土壁,使得井筒周围土壤具有一定的承载能力,从而保证井筒的稳定和安全。
这种施工方法在复杂地质条件下尤其得到了广泛应用,其主要优势在于可以有效应对地下水涌入、土层松软、地下构造复杂等问题,保证了井筒的施工质量和安全性。
1. 地下水涌入问题在复杂地质条件下,地下水涌入是竖井井筒施工中常见的问题之一。
地下水的涌入会导致井筒周围土壤的松软和失稳,给井筒的施工带来了很大的不利影响。
由于竖井井筒冻结法可以形成一定厚度的冻结土壁,可以有效隔绝地下水的涌入,保证井筒周围土壤的稳定,因此在处理地下水涌入问题上具有明显的优势。
2. 土层松软问题3. 地下构造复杂问题复杂地质条件下的地下构造复杂问题也给竖井井筒的施工带来了很大的挑战。
竖井井筒冻结法具有较强的适应性,可以很好地适应复杂的地下构造,保证了井筒的施工质量和安全性。
四、竖井井筒冻结法的施工关键技术1. 冷却液的选择在竖井井筒冻结法施工中,冷却液的选择对施工效果具有很大的影响。
一般来说,选择低温冷却液,如液氮、液氩等,可以更好地提高土壤的冻结效果,保证冻结土壁的形成,并且效果更为稳定。
2. 冻结控制在施工过程中,需要对冻结过程进行精确的控制,避免出现过度冻结的情况,从而导致土壤的龟裂或者其他问题。
需要根据具体情况,合理控制冻结过程,保证冻结效果的稳定和均匀。
3. 安全保障由于竖井井筒冻结法是一种较为复杂的施工方法,施工过程中需要加强安全保障措施,避免出现意外事故。
需要对施工人员进行专门的培训和指导,提高他们的安全意识,保证施工过程的安全性。

井筒冻结相关法规摘要:1.井筒冻结的定义和重要性2.井筒冻结的相关法规3.井筒冻结法规的实施和监管4.井筒冻结法规的发展趋势正文:【井筒冻结的定义和重要性】井筒冻结,是指在井筒掘进过程中,采用一定的技术手段,使井筒周围的岩层在一定范围内冻结,形成一个封闭的冻土壁,以维护井筒的稳定性和防止地下水涌入。
井筒冻结技术在我国煤矿、金属矿、盐矿等矿井建设中得到了广泛应用,是保证矿井安全、高效运行的重要技术措施。
【井筒冻结的相关法规】为了规范井筒冻结工程的设计、施工和管理,确保工程安全,我国制定了一系列关于井筒冻结的法规。
主要包括以下几个方面:1.井筒冻结工程设计规范:规定了井筒冻结工程设计的基本要求、设计方法、设计内容和设计文件等。
2.井筒冻结工程施工规范:规定了井筒冻结工程施工的基本要求、施工方法、施工程序和施工质量控制等。
3.井筒冻结工程安全规程:规定了井筒冻结工程施工中的安全要求、安全防护措施和事故应急处理等。
4.井筒冻结工程质量验收标准:规定了井筒冻结工程质量验收的基本要求、验收方法和验收标准等。
【井筒冻结法规的实施和监管】为了确保井筒冻结法规的有效实施,我国建立了一套完善的井筒冻结法规实施和监管体系。
主要包括以下几个方面:1.井筒冻结工程的设计、施工和监理单位必须具备相应的资质证书,并在规定的范围内开展业务。
2.井筒冻结工程的设计、施工和监理单位应当按照法规要求,建立健全质量管理体系和安全生产管理体系,确保工程质量和安全。
3.井筒冻结工程的设计、施工和监理单位应当定期进行技术培训,提高工程技术人员的业务水平。
4.政府部门应当加强对井筒冻结工程的监管,对违法违规行为依法进行查处。
【井筒冻结法规的发展趋势】随着我国矿业经济的持续发展,井筒冻结技术也在不断进步。
为了适应新的发展需求,井筒冻结法规也将不断完善和更新。
主要发展趋势包括:1.井筒冻结法规将更加注重环保和可持续发展,对工程中可能产生的环境影响提出更高的要求。

井筒冻结法施工的常见问题及防治措施xxx xxx xxx(中国矿业大学建筑工程学院,江苏徐州221116)摘要:在不稳定表土层中施工井筒时,冻结法具有大量的优点,主要包括:适应性强;支护结构灵活、易控制;隔水性好;对环境影响小等。
因此,冻结法在井筒的特殊施工中被大量应用。
我国煤矿于1955年在开林西风井首次使用冻结法凿井,此后,冻结法凿井技术逐渐推广。
现在,我国已是世界上用冻结法凿井穿过表土层最厚的国家之一,但是井筒在冻结法施工中,仍然存在很多的问题,这些问题必须引起我们的高度重视。
本文主要是介绍了冻结法施工的原理及共存在的主要问题,并提出了相关的防治措施。
岩土工程冻结法通常是利用物质气化过程的吸热现象来达到将主体中的水冷却、结冰的目的。
其制冷系统多以氨作为制冷物质。
为了使氨由液态变成气态,由气态又变为液态,如此循环进行,整个制冷系统由三大循环构成:氨循环系统、盐水系统、冷却水循环系统。
在井筒开挖之前,在欲开井筒的周围打一定数量的冻结孔。
低温盐水在冻结器中流动,吸收其周围地层之热量,形成冻结圈。
冻结圈并逐渐扩大连接成封闭不透水的冻结壁,用于抵抗地压、隔绝地下水。
然后,在其保护下进行崛砌施工,待掘砌到预计的深处后,停止冻结,进行拔管和填充工作。
井筒冻结法施工主要工艺过程包括冻结孔施工、井筒冻结和井筒掘砌等主要工作。
由于地下空间的不确定性,冻结法在井筒井筒的施工中还存在很多的不确定性,从而引起了很多问题,像冻结管的断裂问冻结井壁的破裂问题、工作面底冻结壁的变形问风动机具的冻结堵塞问题和地表冻融危害问题等。
冻结法井筒施工中的常见问题及防治措施。
在冻结井筒掘进中,冻结管断裂现象时有发生。
近年来,由于冻结深度逐年增加,遇到厚粘土层的机会越来越多,冻结管断裂的现象也就会越来越严重。
究其问题,主要有:冻结壁的变形过大,冻结孔偏斜大,冻结管接头焊接质量差或丝扣连接时扣形不适。
其防治措施有:合理确定冻结孔布置圈直径。

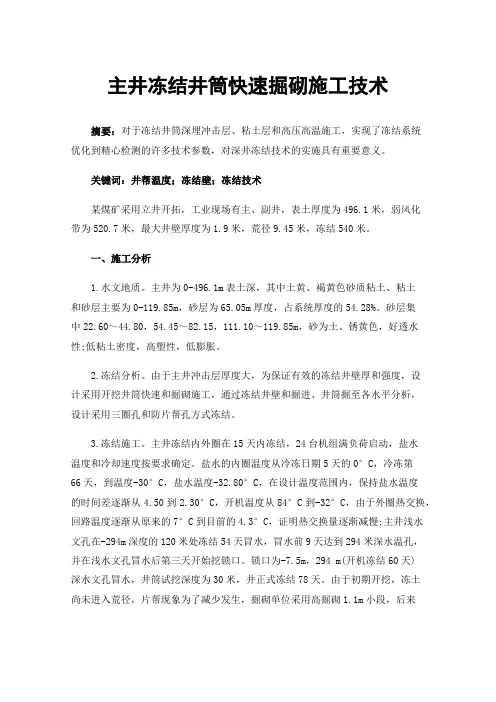

主井冻结井筒快速掘砌施工技术摘要:对于冻结井筒深埋冲击层、粘土层和高压高温施工,实现了冻结系统优化到精心检测的许多技术参数,对深井冻结技术的实施具有重要意义。
关键词:井帮温度;冻结壁;冻结技术某煤矿采用立井开拓,工业现场有主、副井,表土厚度为496.1米,弱风化带为520.7米,最大井壁厚度为1.9米,荒径9.45米,冻结540米。
一、施工分析1.水文地质。
主井为0-496.1m表土深,其中土黄、褐黄色砂质粘土、粘土和砂层主要为0-119.85m,砂层为65.05m厚度,占系统厚度的54.28%。
砂层集中22.60~44.80,54.45~82.15,111.10~119.85m,砂为土、锈黄色,好透水性;低粘土密度,高塑性,低膨胀。
2.冻结分析。
由于主井冲击层厚度大,为保证有效的冻结井壁厚和强度,设计采用开挖井筒快速和掘砌施工,通过冻结井壁和掘进、井筒掘至各水平分析,设计采用三圈孔和防片帮孔方式冻结。
3.冻结施工。
主井冻结内外圈在15天内冻结,24台机组满负荷启动,盐水温度和冷却速度按要求确定。
盐水的内圈温度从冷冻日期5天的0°C,冷冻第66天,到温度-30°C,盐水温度-32.80°C,在设计温度范围内,保持盐水温度的时间差逐渐从4.50到2.30°C,开机温度从84°C到-32°C,由于外圈热交换,回路温度逐渐从原来的7°C到目前的4.3°C,证明热交换量逐渐减慢;主井浅水文孔在-294m深度的120米处冻结54天冒水,冒水前9天达到294米深水温孔,并在浅水文孔冒水后第三天开始挖锁口。
锁口为-7.5m,294 m(开机冻结60天)深水文孔冒水,井筒试挖深度为30米,井正式冻结78天。
由于初期开挖,冻土尚未进入荒径,片帮现象为了减少发生,掘砌单位采用高掘砌1.1m小段,后来为了加快施工速度,其不断更换模板,从2.5m到3.6m大段高掘砌转换,掘砌至181.4m,细沙层。
浅谈冻结法井筒掘进施工摘要:至20世纪末,我国已在安徽、江苏等地采用冻结法共施工了约450个立井井筒,冻结总长度超过75公里,成为国内安全通过不稳定地层施工的主要工法。
本文就冻结法井筒掘进的开挖条件、开挖前的准备、段高的确定、挖掘方法、风动工具的防冻措施等方面谈了谈笔者的认识。
关键词:井筒冻结法掘进0 引言冻结法井筒施工指的是在井筒开凿之前,用人工制冷的方法,将井筒周围含水松散不稳定的冲积层、基岩含水层进行地层冻结,形成封闭的符合工程安全要求的起到临时保护作用的冻结壁,然后在冻结壁的保护下进行井筒掘砌工作的一种方法。
本文就冻结法井筒掘进的开挖条件、开挖前的准备、段高的确定、挖掘方法、风动工具的防冻措施等方面谈了谈笔者的认识。
1 试挖与正式开挖的条件及时间估算1.1 冻结壁厚度冻结壁厚度是按照冻结地层的最大地压计算的,最大地压值一般是在冻结段的下部。
而上部的地压较小,要求冻结壁的厚度也相应的小些。
若等到冻结壁的厚度达到设计厚度时才进行开挖,那么随着冻结的继续,冻结壁不断增厚,当开挖到最大地压时,冻土将扩展到荒经以内很多,甚至使井筒冻实,这将给工作带来困难。
一般要求冻结壁交圈后,浅部冻结壁的厚度或强度足以抵抗该处的地压时就可以进行开挖,并继续进行积极冻结。
使冻结壁进一步扩展,以适应深部地压的要求。
1.2 井筒开挖的条件及时间估算1.2.1 试挖过程中①条件 a水文观测孔内的水位已有规律的上升并冒水;b测温孔的温度降至设计要求值,证实含水层的冻结壁已全部交圈;c按不同地区,不同底层的冻结速度以及冻结壁的平均温度推算,在井筒掘砌过程中,每一岩层的冻结壁厚度和温度均能符合设计要求。
②时间估算 ts=t0+z1式中:ts—估算井筒试挖时间,天;t0—不同孔距的冻结壁交圈时间;z1—冻结壁交圈后至开始试挖时间,一般取10~20天。
1.2.2 正式开挖时①条件 a根据水文孔和测温孔资料,确定全部含水层的冻结壁均以交圈;b通过试挖已证实冻结壁已有一定的厚度,按冻土扩展速度推荐,不同深度的冻结壁厚度和强度可以适应掘进速度要求;c正式开挖前的准备工作已全部就绪。
冻结法井筒施工顺序主要包括以下步骤:
施工准备阶段:包括冻结站安装、冻结管路连接、冻结系统调试等。
冻结阶段:开始冻结,形成人工冻土帷幕,一般分积极冻结和消极冻结。
融沉注浆阶段:当井筒掘进到冻结壁交圈并基本趋于稳定时,可对井筒外壁采用单液水泥浆封水,停止冻结后人工进行注浆,以达到堵住透水点的目的。
井筒掘砌作业:在冻结壁达到设计厚度后,即可进行井筒掘砌作业,直到顺利穿过不稳定地层为止。
拆除冷冻站,拔出冻结管,充填冻结孔,冻结壁自然解冻,恢复地层初始状态。
此外,还需要注意井口安装和提升系统安装。
具体施工顺序可能根据实际情况有所调整,建议查阅相关工程案例以获取具体信息。
井筒冻结法施工的常见问题及防治措施摘要:冻结法在井筒不稳定表土层的施工中得到了广泛的应用,同时,随着社会经济的不断发展,人口的不断增长和空间的相对缩小,开发地下空间己经成为人类扩大生存空间的重要手段和发展趋势,目前,在其他地下工程的施工中,冻结法也得到了大量的使用。
但随着掘进技术的不断发展和作业深度的不断增加冻结法施工的一些技术缺陷也逐渐暴露出来,给提高井筒建设质量带来了不少困难,必须应引起建设者们的高度重视。
本文分析了当前冻结法施工中较为常见问题,并针对其产生原因,提出相应的防治措施。
关键词:井筒冻结法;常见问题;防治措施由于我国地层条件比较复杂,在一些地区井筒建设无法采用普通凿井法凿井,需要采用冻结法、沉降法和盾构法等特殊凿井技术进行建设;当建设井筒地层为不稳定厚表土层时,采用的施工方法主要以冻结法为主;并且煤矿向深部开采延伸,其井筒往往要穿过特殊地层,如过含水丰富或碎破的基岩,都要采用冻结法施工;因此,冻结法施工是广泛采用行之有效的技术方法之一。
以某矿为例,在建井时期,由于井检孔资料涌水量情况测定不准确,井筒下部涌水量较小,故上部井筒施工采用冻结法,下部采用普通法凿井,当井筒掘砌至下部时,井下涌水量较大,无法继续进行掘砌,只能再次使用冻结法冻结,随后进行施工。
1、井筒冻结法的概述所谓的冻结法是指在地下工程施工之前,采用人工技术制冷,将地下工程周围的含水或者含有松散碎石岩层冻结,形成冻土结构物、冻结壁,用来承受来自地层中压力和隔绝砂子和地下水涌入,然后在形成冻土结构中进行开挖、支护的特殊施工方法称为人工冻结法(简称冻结法)。
一般岩土工程冻结法通常是以氨为制冷工质,通过其气化过程吸收热量的物理现象实现冻结井筒周围含水松散、不稳定的冲积层及基岩含水层的目的,以形成达到工程安全标准的冻结壁,并在其临时保护作用下进行掘砌作业的施工方法,其关键工艺分为冻结孔设计及处理、冻结过程和掘砌作业等部分。
由于冻结法具有支护结构灵活、适应性强、可控性高、隔水性好等优点,因此广泛应用于不稳定表土层的井筒施工中,但随着掘进技术的不断发展和作业深度的不断增加,地下空间的不确定性也使该方法的技术缺陷逐渐暴露了出来。
2023年-2024年一级建造师之一建矿业工程实务真题精选附答案单选题(共45题)1、采用冻结法施工,井筒的开挖时间要选择适时,当()时最为理想。
A.冻结壁尚未形成B.冻结壁即将形成C.冻结壁已形成而但尚未冻入井筒内D.井筒内已全部冻结并有强度【答案】 C2、立井井筒施工中,用于提升及悬吊掘进设备的专用设备是( )。
A.吊盘B.钢丝绳C.天轮D.凿井井架【答案】 D3、巷道施工应采用一次成巷,只有特殊情况才允许采用分次成巷。
允许采用分次成巷的巷道是()。
A.井底车场B.防水闸门C.防火闸门D.急需贯通的通风巷道【答案】 D4、对岩土进行注浆是为了使岩土可以( ),以实现安全施工的目的。
A.减少渗透性,提高稳定性B.减少稳定性,提高渗透性C.减少可碎性,提高抗爆性D.减少抗爆性,提高可碎性【答案】 A5、钢筋混凝土构件的主要钢筋通常应布置在构件的( )。
A.受拉部位B.受压部位C.中部D.上部【答案】 A6、采用伞钻打眼时,吊盘上应留有宽()提升伞钻钢丝绳的移位孔。
A.80mmB.90mmC.100mmD.110mm【答案】 C7、施工控制网的精度一般和()无关。
A.建筑物的性质B.建筑结构形式C.建筑材料的种类D.建筑物大小【答案】 D8、某立井井筒净直径为6.5m,深度为750m,其中表土段深度为550m,则该井筒表土段应当采用( )施工,才能确保井筒的施工安全,并获得可靠的进度指标。
A.井圈背板普通法B.吊挂井壁法C.板桩法D.冻结法【答案】 D9、机械开挖土方时,基底标高以上预留20~30cm土,由人工挖掘修整的目的是()。
A.防止对地基土的扰动B.减少机械费用C.保证施工安全D.保持基底充分平整【答案】 A10、井壁下沉时,井壁上沿应高出泥浆浆面1.5m以上,同时要及时排除泥浆,以免泥浆外溢和沉淀。
为了防止片帮,泥浆面不得低于锁口以下()A.0.5mB.0.7mC.0.8mD.1.0m【答案】 D11、不宜收录在工程施工组织管理技术档案中的资料是()。
冻结法凿井发布时间:2011-3-18 17:26:28一章术语、符号1.1冻结法凿井在井筒开凿之前,用人工制冷的方法,将井筒周围含水松散不稳定的冲积层、基岩含水层进行地层冻结,形成封闭的符合工程安全要求的起到临时保护作用的冻结壁,然后在冻结壁的保护下进行井筒掘砌工作的一种方法。
1.2冲积层覆盖于基岩露头之上的第三系、第四系地层。
1.3冻结壁用人工制冷的方法在井筒围岩中所形成的具有一定厚度和强度的冻土墙。
又称冻土帷幕。
1.4冻结壁交圈时间从地层冻结开始至井筒周围所有的冻结器单独形成的冻土圆柱均相交连接成筒形的冻结壁所需的时间。
1.5积极冻结期从地层开始冻结至井筒周围所有冻土圆柱相交、连接,且形成达到设计厚度、强度冻结壁所需的时间。
1.6维护冻结为了在井掘砌工程完工前,维护冻结壁的厚度和强度仍要继续供给一部分冷量,直至井筒掘砌工程结束,维护冻结终止,冻结壁自然融化。
1.7人工冻土用人工制冷的方法使含水松散不稳定的地层降温,达到一定的负温度,具有一定强度的冻土。
1.8冻结站在井筒附近集中设置制冷设备和设施的建筑场所,其中主要有氨制冷循环系统、盐水循环系统、冷却水循环系统及供电系统。
1.9防水性(?)井壁结构形式一般有单层、双层、双层混凝土塑料夹层复合井壁,永久井壁漏水量应不得大于0.5m3/h, 并不得有集中喷水和含砂的水孔。
1.10双层井壁由外层井壁和内层井壁纸盒而成,外层井壁由上而下随井筒短段掘砌冻结段底部,其厚度和强度应能承受井壁外层井壁施工结束后,由下而上连续一次浇筑至井口,其厚度和强度应能承受静水压或有负摩擦力的作用。
内外层井壁材料,我国采用钢筋混凝土和混凝土。
1.11双层混凝土塑料夹层复合井壁在双层混凝土井壁的内外井壁之间铺设一层或两层厚1.5mm聚乙烯塑料板而成,设置塑料板后,制止了内层井壁的温度裂缝,井壁防水性能好。
第二章勘察要求2.1井筒检查钻孔2.1.1编制立井井筒冻结法凿井施工组织设计时,必须有该井筒的“井筒检查孔地质报告”。
井筒冻结法矿建施工技术黄建忠中煤邯郸特殊凿井河北邯郸 056000【摘要】本文主要阐述了井筒冻结方式、冻结钻孔、井筒掘砌施工等技术问题。
【关键词】井筒冻结法;矿建施工;技术1、井筒冻结方式1.1全深冻结全深冻结是设计的所有冻结孔深度与井筒需要的冻结深度-致,全深一次冻结形成冻结壁的一种冻结方式。
按所冻地层的不同,全深冻结分为两种情况:一是以冻结不稳定冲积层为主,二是将冲积层和含水基岩一起作为冻结对象。
在基岩部分岩性破碎、裂隙发育、涌水量及地压较大的情况下,要求所形成的冻结壁能满足承载要求,这时要选择冲积层和基岩作为冻结对象而采取全深冻结方式。
全深冻结方式适应性强,施工安全可靠,被广泛采用,但对冻结段以下的地层岩性及涌水量等资料必须掌握可靠,不然,可能给冻结段以下部分的掘砌带来困难。
1.2差异冻结差异冻结即长短腿冻结,是按地层不同深度对冻结壁的不同要求而选择的一种冻结方式。
在冲积层底部的风化岩层附近赋存含水层且与冲积层有水力联系,下部有隔水层时,要求冻结壁在冲积层内以承载为主,而基岩段以封水为目的时,应采用此冻结方式。
为达到冲积层和基岩段不同的冻结目的,冻结孔在同一圆周上采取长短孔间隔布置。
长孔深度为井筒的冻结深度,短孔底部设置在进入风化岩层不小于10m的深度。
为确保长孔底部形成一定厚度的冻结壁,必须控制长孔孔底的间距,其最大间距通常要小于4.5m,以保证开挖到短孔底部之前长孔部分冻结壁已满足施工要求。
为加快上部冻结壁的形成,实现提前开挖,并使下部冻结壁尽早交圈,长短冻结孔应同时开始冻结,短孔町采用盐水反循环方式,长孔采用盐水正循环方式。
差异冻结由于冻结总长度和冷量消耗较小,并能完成较深的冻结并施工,既冻结了冲积层,又处理了基岩含水层,具有较好的经济效果,得到了广泛的应用。
1.3局部冻结在不稳定含水层位于冲积层中部或下部,而上部较稳定不需冻结;或不稳定含水层位于上部和下部,而中部较稳定不需冻结;或上部井筒已施工过而下部地层复杂或发生过事故需用冻结处理时,都可采用局部冻结方案。
复杂地质构造竖井井筒冻结法施工:复杂地质构造竖井井筒冻结法施工近年来,人们越来越重视对地下空间的开发和利用,但由于地下空间各种复杂的工程地质和水文地质条件,如软土、含水不稳定层、流砂、高水压及高地压地层等,在这种复杂环境下施工,常规施工方法不能维持周围土体稳定,而要采用一些特殊的施工方法,冻结法就是其中之一。
另外,我国经济发达地区且地质条件好的煤田,绝大部分已得到充分开发,其中不少煤田已经枯竭,需要开发深厚表土所覆盖下的煤田。
但这些矿井大多都要穿过400~800m的深厚表土层,在这种复杂的地质条件下,用常规的建井技术已经不可能,必须考虑采用特殊的凿井技术,即竖井井筒冻结法凿井技术。
由于冻结法(特别是竖井井筒冻结法)在复杂地质施工中的普遍应用,它的施工技术要点及难点也成为研究的主要课题。

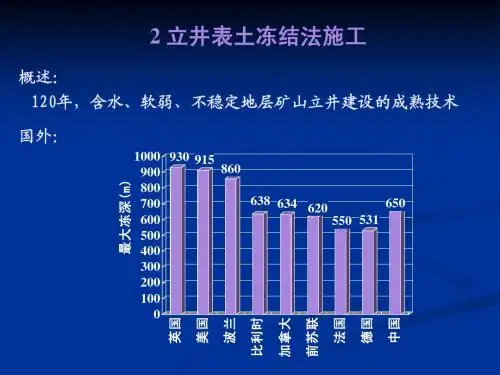

一、冻结法的施工工艺冻结法施工技术在国际上已有一百多年的应用历史,在城市土木工程的应用始于1886年瑞典斯德哥尔摩24m的人行隧道的建设。
在西欧、前苏联、日本等科技发达国家,该技术已是城市建设中一项成熟的施工技术和施工方法。
如比利时的布鲁塞尔某深基坑外围尺寸为37×81m,采用冻结法施工效果较好,又如东京地下快速公路十号及十一号隧道,瑞士阿尔堡勃恩隧道,杜塞尔多夫隧道均采用先冻结后开挖的施工方法,原西德的海尔纳东部泵站建筑基坑,苏联莫斯科地铁车站的开挖,也均采用冻结法施工技术施工。
代写论文我国采用冻结法技术施工煤矿井筒自1955年开始,至今有40多年的历史,共用冻结法施工煤矿井筒430余个。
其中冻结最大深度435m,冻结表土层最大厚度375m,冻结法技术已是我国煤矿井筒施工中成熟、可靠的特殊施工方法之一。
进入70年代,冻结法技术开始在城市建设基坑开挖及路桥施工中推广应用。
如北京地铁车站的护坡工程、沈阳地铁试验井开挖、内蒙海拉尔水泥厂地下皮带走廊施工、南通钢厂沉淀池施工,凤台大桥主桥墩开挖上海过江隧道出口、地铁车站、泵站施工等均是采用冻结法技术施工,效果很好。
