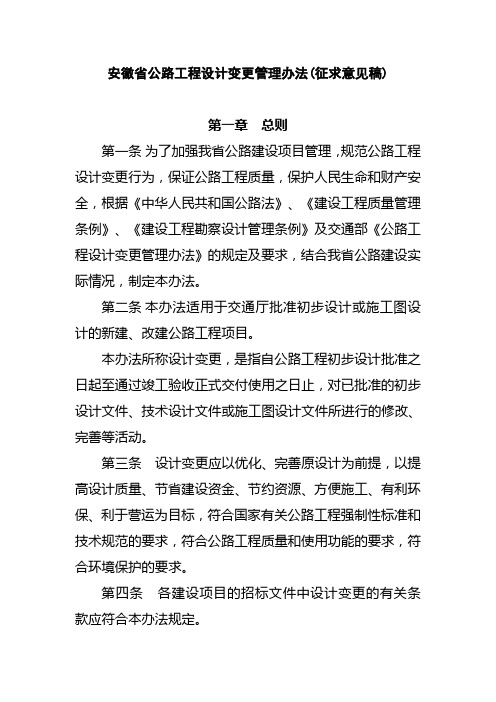

安徽省公路工程设计变更管理办法(征求意见稿)第一章总则第一条为了加强我省公路建设项目管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命和财产安全,根据《中华人民共和国公路法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》及交通部《公路工程设计变更管理办法》的规定及要求,结合我省公路建设实际情况,制定本办法。
第二条本办法适用于交通厅批准初步设计或施工图设计的新建、改建公路工程项目。
本办法所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条设计变更应以优化、完善原设计为前提,以提高设计质量、节省建设资金、节约资源、方便施工、有利环保、利于营运为目标,符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第四条各建设项目的招标文件中设计变更的有关条款应符合本办法规定。
第二章设计变更的基本条件第五条原设计文件不完善或存在错误而提出的设计变更。
(一)设计文件中存在错、漏、缺部分;(二)勘察设计资料不详尽,导致设计不准确甚至存在重大问题;(三)原设计与实际自然条件(地质、水文、地形等)不符,无法据实指导施工。
第六条为合理利用自然资源、提高工程建设成效而提出的设计变更。
(一)为推广应用先进实用技术,更好地保证工程质量,节省工程投资而提出的设计变更。
(二)在不降低工程质量标准、不降低使用功能和技术标准的前提下,能减少工程数量或降低工程成本或降低施工工艺难度、不增加相邻工序的工作量及难度,加快施工进度的设计优化。
(三)有利于确保工程施工安全和环境保护,有利于节省占地、避免水土流失,改善施工条件的设计调整或修改。
第七条因农田、水利、工矿、城镇规划、景区开发、生态等项建设及文物、环境保护的要求,对局部工程提出的设计变更。
第八条上级交通主管部门对工程建设提出新的工程技术要求,如因建设规模、技术标准的改变而提出的设计变更。
结算编制说明1、合同依据《满洲里至扎赉诺尔(达赉湖)公路工程项目投资金合同书》2、定额依据部颁九二年《公路工程预算定额》部颁九六年《基价表》部颁九六年《公路基本建设工程概、预算编制办法》部颁九六年《公路工程机械台班费用定额》内交发(1997)第23号文件“内蒙古自治区交通厅关于执行交通部《公路基本建设工程概、预算编制办法》的补充规定”。
交通部“交公路发(2005)230号关于完善公路基本建设工程概预算编制办法有关内容的通知”3、人工工资按内交发(1997)第23号文件规定人工工资为20.67元/工日。
4、材料价格外购材料执行内蒙古自治区交通厅定额站2008年第3季度信息价,中粗砂、水洗砂、砂砾按照《满洲里市建设工程材料价格信息》执行,片石、碎石材料均为自采加工。
5、运输费用1)运输费用运距在25公里以上者执行社会汽车长途运价;运距在8~25公里之间执行社会汽车短途运价;8公里以内按预算定额计运价。
2)汽车长途运价执行内蒙古交通厅、物价局交财发(1992)336号文件《关于发布(内蒙古自治区汽车运价管理实施细则)的通知》和内交财发(1993)第49号文件《关于随燃料价格上涨确定汽车运价上浮的通知》执行。
3)养路费执行政发(1993)第181号文件《内蒙古自治区人民政府关于调整全区公路养路费额征收标准的通知》规定。
4)车辆使用税执行内政发(1987)第33号文件内蒙古自治区关于《中华人民共和国车辆使用税暂行条例实施细则》。
5)装卸费执行《内蒙古自治区公路主要建设材料汽车货物装卸费用表》。
6、建设单位管理费依据“满交字[2009]132号《满洲里市交通局文件》”,按决算建安费总额提取,包干使用,超支不补。
7、设计费依据《建设工程设计合同GF-2000-0210》,《建设工程设计补充合同GF-2000-0210》。
8、征地拆迁费依据《满洲里至扎赉诺尔二级公路征拆补偿合同》9、贷款利率决算编制中利率按5.76%计列,如遇利率调整将按新利率计算执行。
湖南省湘潭至衡阳西线高速公路施工图预算编制说明一、公路简介:本项目是湖南省规划的“五纵七横”高速公路网中岳阳至临武高速公路的重要组成部分,起于湘潭市西北的塔岭与上瑞国道主干线相接,终于衡南县铁市镇与衡昆高速公路相连。
它填补了区域内京珠线与二广线之间南北向骨架公路的空白,使路网布局更均衡、完善。
以起点塔岭互通与潭邵高速公路的叉心(K2+251。
528)为起点,以终点铁市互通与衡枣高速公路的叉心(K141+415。
732)为终点,路线全长139。
104175km。
根据湖南潭衡高速公路开发有限公司文件(潭衡司字(2006)7号),湘潭至衡阳西线高速公路项目主线和连接线土建共分为18个合同段,路面分为8个合同段.二、编制依据:交通部交公路发[2005]230号《关于完善公路基本建设工程概算、预算编制办法有关内容的通知》以及交公路发[1996] 612号文发布的《公路基本建设工程概算、预算编制办法》(以下简称“编制办法”).交通部交公路发[1996] 610号文发布的《公路工程机械台班费用定额》。
交通部交工发[1992] 65号文发布的《公路工程预算定额》。
交通部公路司公设技字[1999] 216号关于转发国家计委《关于加强对基本建设大中型项目概预算中“价差预备费”管理有关问题》的通知。
湖南省交通厅湘交造字(1996)第533号《关于制定公路基本建设工程估算、概算、预算编制办法补充规定的通知》。
湖南省交通厅湘交计统字(2005)第70号《公路工程预算补充定额》。
交通部《关于湘潭至衡阳西线公路初步设计的批复》意见;(交公路发[2006]435号),对本项目初步设计进行了批复。
三、编制范围及主要包括的内容:本合同段为湘潭至衡阳西线高速公路项目第11合同段,位于衡阳市衡阳县境内,起于衡阳县台源镇石砌村(K105+000)接第10合同段,终于衡阳县杉桥镇宋湾村K114+500,全长9。
500km。
主要工程量有:路基土方101。

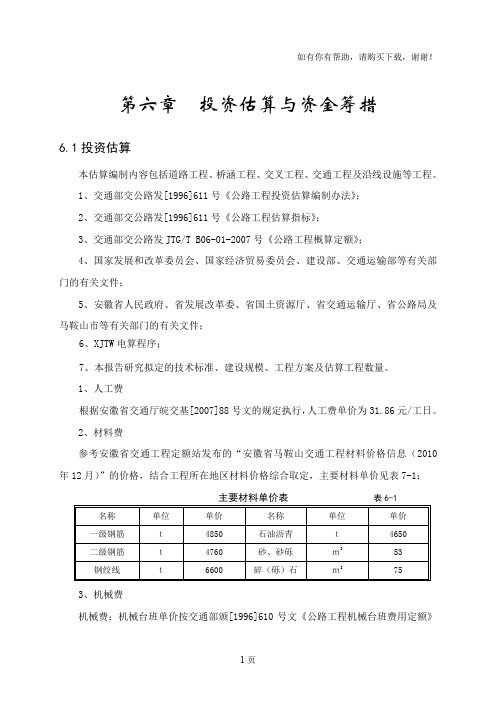

第六章投资估算与资金筹措6.1投资估算本估算编制内容包括道路工程、桥涵工程、交叉工程、交通工程及沿线设施等工程。
1、交通部交公路发[1996]611号《公路工程投资估算编制办法》;2、交通部交公路发[1996]611号《公路工程估算指标》;3、交通部交公路发JTG/T B06-01-2007号《公路工程概算定额》;4、国家发展和改革委员会、国家经济贸易委员会、建设部、交通运输部等有关部门的有关文件;5、安徽省人民政府、省发展改革委、省国土资源厅、省交通运输厅、省公路局及马鞍山市等有关部门的有关文件;6、XJTW电算程序;7、本报告研究拟定的技术标准、建设规模、工程方案及估算工程数量。
1、人工费根据安徽省交通厅皖交基[2007]88号文的规定执行,人工费单价为31.86元/工日。
2、材料费参考安徽省交通工程定额站发布的“安徽省马鞍山交通工程材料价格信息(2010年12月)”的价格,结合工程所在地区材料价格综合取定,主要材料单价见表7-1:主要材料单价表表6-13、机械费机械费:机械台班单价按交通部颁[1996]610号文《公路工程机械台班费用定额》计算。
4、征地拆迁根据《土地法》精神,安徽省及马鞍山市政府的相关文件。
永久征地按44500元/亩,取土坑按9000元/亩,拆迁单价参考已建项目综合计取,平房345元/m2、楼房400元/m2。
5、建设期贷款利息:按工程费用的75%计取贷款额,综合贷款年利率为5.94%,两年期贷款金比例为5:5。
6、其他费用(1)建设单位管理费:按交通部交公路发[2005]230号文要求,以建筑安装工程费为基数,按费率以累计办法计算。
(2)根据财综[2008]78号文《关于公布取消和停止征收100项行政事业性收费项目的通知》取消工程质量监督费及工程定额测定费。
(3)预备费以第一、二、三部分费用之和的9%计算。
(4)供电贴费、施工机构迁移费、大型专用机械设备购置费及固定资产投资方向调节税按《编制办法补充规定》均不计列。
名称:交通运输部国家发展改革委财政部关于修订发布《关于实施运输船舶强制报废制度的意见》的通知文号:交水发〔2016〕发布机构:水运局230号发文日期:2017年01月06主题分类:国内航运日索引号:2017-00018 主题词:运输船舶;报废制度;意见交通运输部国家发展改革委财政部关于修订发布《关于实施运输船舶强制报废制度的意见》的通知各省、自治区、直辖市交通运输厅(委)、发展改革委、财政厅(局),交通运输部长江、珠江航务管理局:根据《国务院办公厅关于做好行政法规部门规章和文件清理工作有关事项的通知》(国办函〔2016〕12号)要求,决定对原交通部、原国家经贸委、财政部联合印发的《关于发布〈关于实施运输船舶强制报废制度的意见〉的通知》(交水发〔2001〕151号)进行修改,删除文件中“报废船舶违反规定擅自从事运输,视情节轻重,予以扣留封存或者强制拆解,所发生的费用由船舶所有人或经营人承担。
”的内容,同时纳入原交通部《关于同意延长黑龙江水系运输船舶强制报废年限的批复》(交水发〔2002〕415号)关于同意将黑龙江水系第四类、第五类内河船舶强制报废年限分别延长至39年、41年的内容。
现将修改后的《关于实施运输船舶强制报废制度的意见》重新发布,请各单位认真执行。
《关于发布〈关于实施运输船舶强制报废制度的意见〉的通知》(交水发〔2001〕151号)、《关于同意延长黑龙江水系运输船舶强制报废年限的批复》(交水发〔2002〕415号)和《关于修改关于实施运输船舶强制报废制度意见的公告》(交通运输部公告2012年第16号)同时废止。
交通运输部国家发展改革委财政部2016年12月27日(此件公开发布)抄送:国务院办公厅,海关总署,各省、自治区、直辖市港航(航运、航务、水运、运输)管理局(处),中国远洋海运集团有限公司,招商局集团有限公司,中国船东协会,中国船级社,各直属海事局,部海事局、救助打捞局。
关于实施运输船舶强制报废制度的意见为加强老旧船舶管理,优化船舶运力结构,提高船舶技术水平,保障水路运输安全,促进水运事业健康发展,建立并实施运输船舶强制报废制度。
交通运输部、国家发展改革委、财政部关于修订发布《关于实施运输船舶强制报废制度的意见》的通知文章属性•【制定机关】交通运输部,国家发展和改革委员会,财政部•【公布日期】2016.12.27•【文号】交水发〔2016〕230号•【施行日期】2016.12.27•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】水运正文交通运输部国家发展改革委财政部关于修订发布《关于实施运输船舶强制报废制度的意见》的通知交水发〔2016〕230号各省、自治区、直辖市交通运输厅(委)、发展改革委、财政厅(局),交通运输部长江、珠江航务管理局:根据《国务院办公厅关于做好行政法规部门规章和文件清理工作有关事项的通知》(国办函〔2016〕12号)要求,决定对原交通部、原国家经贸委、财政部联合印发的《关于发布〈关于实施运输船舶强制报废制度的意见〉的通知》(交水发〔2001〕151号)进行修改,删除文件中“报废船舶违反规定擅自从事运输,视情节轻重,予以扣留封存或者强制拆解,所发生的费用由船舶所有人或经营人承担。
”的内容,同时纳入原交通部《关于同意延长黑龙江水系运输船舶强制报废年限的批复》(交水发〔2002〕415号)关于同意将黑龙江水系第四类、第五类内河船舶强制报废年限分别延长至39年、41年的内容。
现将修改后的《关于实施运输船舶强制报废制度的意见》重新发布,请各单位认真执行。
《关于发布〈关于实施运输船舶强制报废制度的意见〉的通知》(交水发〔2001〕151号)、《关于同意延长黑龙江水系运输船舶强制报废年限的批复》(交水发〔2002〕415号)和《关于修改关于实施运输船舶强制报废制度意见的公告》(交通运输部公告2012年第16号)同时废止。
交通运输部国家发展改革委财政部2016年12月27日关于实施运输船舶强制报废制度的意见为加强老旧船舶管理,优化船舶运力结构,提高船舶技术水平,保障水路运输安全,促进水运事业健康发展,建立并实施运输船舶强制报废制度。
黑龙江省公路工程施工招标投标管理暂行办法(2013年修订)文章属性•【制定机关】黑龙江省交通运输厅•【公布日期】2013.06.05•【字号】黑交发[2013]230号•【施行日期】2013.06.05•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文黑龙江省公路工程施工招标投标管理暂行办法(根据2013年6月5日黑龙江运输厅以黑交发【2013】230号发布的《关于修订黑龙江省公路工程施工招标投标管理暂行办法的通知》修订)第一章总则第一条为规范本省公路工程施工招标投标活动,维护公平竞争的市场环境,保证工程质量,提高投资效益,维护招标投标活动各方当事人的合法权益,根据国家和省有关规定,制定本办法。
第二条本办法适用于本省境内新建、改(扩)建公路工程的施工招标投标活动。
大、中修工程、水毁恢复等项目参照本办法执行。
本办法所称公路工程,包括公路、公路桥梁、公路隧道及与之相关的安全设施、防护设施、监控设施、通信设施、收费设施、绿化设施、服务设施、管理设施等公路附属设施的新建、改(扩)建与安装工程。
第三条公路工程施工招标投标,应在投标人自愿的前提下,本着公开、公平、公正和诚实信用的原则,以技术水平、管理能力和社会信誉开展竞争。
第四条符合下列条件的公路工程施工必须进行招标,但涉及国家安全、国家秘密、抢险救灾或者利用扶贫资金实行以工代赈等不适宜招标的项目除外:(一)总投资额在3000万元人民币以上的;(二)施工单项合同估算价在200万元人民币以上的;(三)法律、行政法规规定应当招标的。
第五条依法必须进行招标的公路工程施工项目,其招标投标活动不受地区或者部门的限制,任何具备从事公路建设规定条件的企业法人都可以参加投标。
任何组织和个人不得以任何方式非法干预公路工程施工招标投标活动。
第六条省交通运输厅依法负责全省公路工程施工招标投标活动的监督管理。
县级以上地方人民政府交通运输主管部门按照各自职责依法负责本行政区域内公路工程施工招标投标活动的监督管理。
三一文库()〔公路工程施工图预算编制说明〕*篇一:道路工程施工图预算编制说明道路工程施工图预算编制说明一、编制依据1、《公路基本建设工程概算预算编制办法》(JTGB06-2007)(简称“编制办法”)。
2、《公路工程概算、预算定额》(JTG/TB06-01、02-2007)。
3、《公路工程施工机械台班费用定额》(JTG/TB06-03-2007)。
二、人工、材料、机械台班单价1、根据“**补充规定”,本工程位于**省泸州市古蔺县,人工工资单价按古蔺地区记取42.81元/工日。
2、材料单价采用**省市场造价信息价,信息价为已运至工地价。
3、机械台班单价依据《公路工程施工机械台班费用定额》及“**补充规定”,计算机械台班单价。
三、直接工程费的计算和定额使用:1、定额使用:根据工程项目和施工方案使用了相对应的概算定额,概算定额中没有的尽量选用了相近的预算定额。
2、定额的调整:在使用定额时,用辅助定额调整了运距、厚度、宽度等。
钢筋工程根据设计调整了Ⅰ、Ⅱ级钢筋各自的比重。
3、公路交工前养护费是按全线平均养护2个月计算。
四、其他工程费及间接费综合费率1、按编制办法划分,泸洲市无冬季和准冬季气温区,故本工程不列冬季施工增加费和职工取暖补贴。
2、本工程为改建工程,经现场调查后,按规定行车干扰工程施工增加费。
3、本工程地处泸洲市为Ⅱ雨量区、雨季期为3个月,按规定计列雨季施工增加费。
4、工地转移费按50km计列。
5、主副食品运费补贴:粮食、燃料、蔬菜、水由横江镇购买,其平均运距为5km。
6、间接费中的规费以人工费之和基数,费率按**省规定计列。
五、工程建设其它费用1、公路养护设备及工具、器具购置费不计列。
2、办公和生活用家具购置费按“编制办法”的有关规定计取。
3、建设项目管理费等费率均按“编制办法”的有关规定计取。
4、建设项目前期工作费:勘察设计费按《工程勘察设计收费标准》(2002年)的有关规定计费。
5、根据国家发展计划委员会计投资[1999]1340号文的规定,工程造价增涨预留费不再计列。
交通部关于完善公路基本建设工程概算预算编制办法有关内容的通知交公路发[2005]230号现行《公路基本建设工程概算、预算编制办法》(交公路发[1996]612号,以下简称《办法》)、《公路基本建设工程交通工程概(预)算编制的规定》(公设技字[2000]285号)、《公路工程概算定额》和《公路工程预算定额》(交工发[1992]65号)、《公路工程机械台班费用定额》(交公路发[1996]610号)等法规颁布执行以来,为控制工程造价起到了重要作用。
但随着市场经济体制的逐步完善和国家经济的快速发展,公路投资的多元化及建设新技术、新材料、新工艺的大量采用,现行的工程造价管理规章制度已不适应发展的需要。
为适应投资体制改革的新形势,我部拟对现行办法及定额进行修订。
由于修订工作量大、内容繁杂,需进行大量的调研和测算工作,为尽快适应工程建设管理要求,在修订的办法等法规正式颁布前先对有关内容提出完善意见,请各地按通知要求结合工程实际参照执行。
一、建设项目管理费建设项目管理费(《办法》中的建设单位管理费),包括建设单位(业主)管理费、工程质量监督费、工程监理费、工程定额测定费和设计文件审查费。
(一)建设单位(业主)管理费建设单位(业主)管理费系指建设单位(业主)为建设项目的立项、筹建、建设、竣(交)工验收、总结等工作所发生的费用。
不包括应计入设备、材料预算价格的建设单位采购及保管设备、材料所需的费用。
费用内容包括:工作人员的工资、工资性补贴、施工现场津贴、社会保险费用(基本养老、基本医疗、失业、工伤保险)、住房公积金、职工福利费、工会经费、劳动保护费;办公费、会议费、差旅交通费、固定资产使用费(包括办公及生活房屋折旧、维修或租赁费,车辆折旧、维修、使用或租赁费,通讯设备购置、使用费,测量、试验设备仪器折旧、维修或租赁费,其他设备折旧、维修或租赁费等)、零星固定资产购置费、招募生产工人费;技术图书资料费、职工教育经费、工程招标费(不含招标文件及标底编制费);合同契约公证费、法律顾问费、咨询费;建设单位的临时设施费、完工清理费、竣(交)工验收费、各种税费(包括房产税、车船使用税、印花税等);建设项目审计费、境内外融资费用(不含建设期贷款利息)、业务招待费、安全生产管理费和其他管理性开支。
公路工程施工图预算编制说明001某某某某某某某某某某某某某第一设计段第十三篇施工图预算S13-1说明一、编制依据:1.《公路基本建设工程概算、预算编制办法》(交公路发[1996]612号)(以下简称《编制办法》)。
2.《公路工程预算定额》(交工发[1992]65号)。
3.《公路工程机械台班费用定额》(交公路发[1996]610号)。
4.交通部文件《关于完善公路基本建设工程概算预算编制办法有关内容的通知》(交公路发[2005]230号)。
5.“吉林省交通厅关于印发《吉林省公路基本建设工程概算、预算编制办法补充规定》的通知”(吉交定额字[2001]4号)。
6.“吉林省交通厅关于调整取费等级划分的通知”(吉交发[2003]24号)。
7.“关于发布《2006年吉林省公路建设人工、材料及养护机械设备价格信息》的通知”(吉交发字[2006]6号)(以下简称《价格信息》)。
8.“关于发布《吉林省公路工程汽车运杂费计算标准》的通知”(吉交发字[1998]18号)。
9.“关于发布《2006年吉林省公路工程材料火车运杂费执行标准》的通知”(吉交发字[2006]7号)(以下简称《价格信息》)10.“关于调整《2006年吉林省公路工程部分材料价格》的通知”(吉交发字[2006]16号)(以下简称《价格信息》)。
11.“关于调整《2006年吉林省公路工程材料火车运杂费执行标准》的通知”(吉交发字[2006]17号)(以下简称《价格信息》)12.吉林省交通工程造价管理站文件《关于执行交通部部<关于完善公路基本建设工程概算预算编制办法有关内容的通知>问题的说明》(吉工造价管字[2005]19号)。
13.国家计委、建设部关于发布《工程勘察设计收费管理规定》的通知(计价格[2002]10号)。
2.材料原价:(1)路面底基层碎石土采用自采价格;(2)《价格信息》中没有的材料,采用调查价格,如环保、绿化等材料;3.材料运杂费:汽车运杂费采用平原区线路标准计算。
交通部文件
交公路发[2005]230号
关于完善公路基本建设工程概算预算
编制办法有关内容的通知
现行《公路基本建设工程概算、预算编制办法》(交公路发[1996]612号,以下简称《办法》)、《公路基本建设工程交通工程概(预)算编制的规定》(公设技字[2000]285号)、《公路工程概算定额》和《公路工程预算定额》(交工发[1992]65号)、《公路工程机械台班费用定额》(交公路发[1996]610号)等法规颁布执行以来,为控制工程造价起到了重要作用。
但随着市场经济体制的逐步完善和国家经济的快速发展,公路投资的多元化及建设新技术、新材料、新工艺的大量采用,现行的工程造价管理规章制度已不适应发展的需要。
为适应投资体制改革的新形势,我部拟对现行办法及定额进行修订。
由于修订工作量大、内容繁杂,需进行大量的调研和测算工作,为尽快适应工程建设管理要求,在修订的办法等法规正式颁布前先对有关内容提出完善意见,请各地按通知要求结合工程实际参照执行,并将在执行中遇到的问题,及时反馈我部公路司,以便在正式修订办法时一并考虑。
一、建设项目管理费
建设项目管理费(《办法》中的建设单位管理费),包括建设单位(业主)管理费、工程质量监督费、工程监理费、工程定额测定费和设计文件审查费。
建设单位(业主)管理费和工程监理费均为实施建设项目管理的费用,执行时可根据建设单位(业主)和施工监理单位所实际承担的工作内容和工作量统筹使用。
(三)工程质量监督费
工程质量监督费系指根据国家有关部门规定,各级公路工程质量监督机构对工程建设质量实施监督应收取的管理费用。
工程质量监督费以建筑安装工程费总额为基数,按0.15%计算。
(四)工程定额测定费
工程定额测定费(《办法》中的定额编制、管理费),系指各省、自治区、直辖市各级公路(交通)工程定额(造价管理)站为测定劳动定额、搜集定额资料、编制工程定额及定额管理所需要的工作经费。
工程定额测定费以建筑安装工程费总额为基数,按0.12%计算。
(五)设计文件审查费
设计审查费系指国家和省级交通主管部门在项目审批前,为保证勘察设计工作的质量,组织有关专家或委托有资质的单位,对设计单位提交的建设项目可行性研究报告和勘察设计文件以及对设计变更、调整概算进行审查所需要的相关费用。
设计文件审查费以建筑安装工程费总额为基数,按0.1%计算。
二、建设项目前期工作费
建设项目前期工作费(《办法》中的勘察设计费)系指委托勘察设计、咨询单位对建设项目进行可行性研究、工程勘察设计,依据国家法律须进行评价评估、咨询,及设计、监理、施工招标文件、施工招标标底文件编制时,按规定应支付的费用。
包括:
1.编制预可行性研究报告、工程可行性研究报告,以及相应的勘察、设计、专题研究等所需的费用。
2.初步设计和施工图设计的勘察费(包括工程测量、水文调查、地质勘探等)、设计费。
3.国家法律、法规规定的环境影响评价费、水土保持评估费、地震安全性评价费、地质灾害危险性评价费、压覆重要矿床评估费、文物勘察费、通航论证费、行洪论证(评估)费等前期工作费用。
4.设计、监理、施工招标文件及施工招标标底(或造价控制值)文件编制费等。
计算方法:第1、2、3项费用及招标文件编制费用,按国家颁发的收费标准和有关规定进行编制。
三、大型专用机械设备购置费
取消大型专用机械设备购置费。
四、预备费
预备费系指在初步设计和概算中难以预料的工程费用。
其用途如下:
1.在进行技术设计、施工图设计和施工过程中,在批准的初步设计和概算范围内所增加的工程费用。
2.在设备订货时,由于规格、型号改变的价差;材料货源变更、运输距离或方式的改变以及因规格不同而代换使用等原因发生的价差。
3.由于一般自然灾害所造成的损失和预防自然灾害所采取的措施费用。
4.在项目主管部门组织竣(交)工验收时,验收委员会(或小组)为鉴定工程质量必须开挖和修复隐蔽工程的费用。
5.投保的工程根据工程特点和保险合同发生的工程保险费用。
计算方法:以第一、二、三部分费用之和(扣除建设期贷款利息)为基数按下列费率计算:设计概算按5%计列;
修正概算按4%计列;
施工图预算按3%计列。
