某小型洞室爆破施工组织设计方案(DOC8页)
- 格式:doc
- 大小:535.50 KB
- 文档页数:49

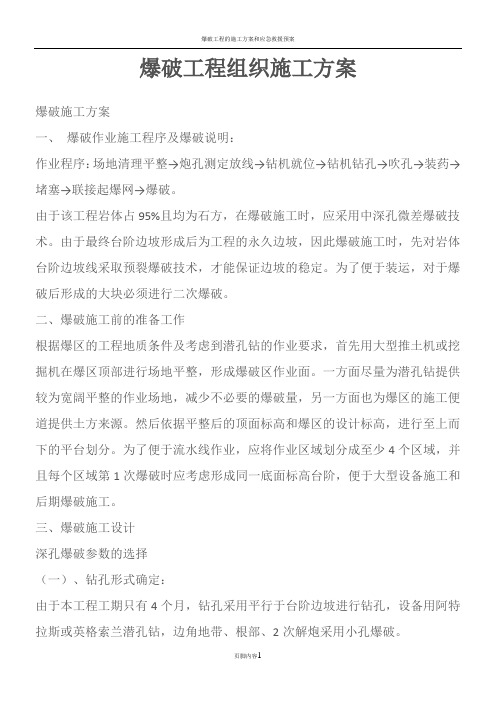

爆破工程组织施工方案爆破施工方案一、爆破作业施工程序及爆破说明:作业程序:场地清理平整→炮孔测定放线→钻机就位→钻机钻孔→吹孔→装药→堵塞→联接起爆网→爆破。
由于该工程岩体占95%且均为石方,在爆破施工时,应采用中深孔微差爆破技术。
由于最终台阶边坡形成后为工程的永久边坡,因此爆破施工时,先对岩体台阶边坡线采取预裂爆破技术,才能保证边坡的稳定。
为了便于装运,对于爆破后形成的大块必须进行二次爆破。
二、爆破施工前的准备工作根据爆区的工程地质条件及考虑到潜孔钻的作业要求,首先用大型推土机或挖掘机在爆区顶部进行场地平整,形成爆破区作业面。
一方面尽量为潜孔钻提供较为宽阔平整的作业场地,减少不必要的爆破量,另一方面也为爆区的施工便道提供土方来源。
然后依据平整后的顶面标高和爆区的设计标高,进行至上而下的平台划分。
为了便于流水线作业,应将作业区域划分成至少4个区域,并且每个区域第1次爆破时应考虑形成同一底面标高台阶,便于大型设备施工和后期爆破施工。
三、爆破施工设计深孔爆破参数的选择(一)、钻孔形式确定:由于本工程工期只有4个月,钻孔采用平行于台阶边坡进行钻孔,设备用阿特拉斯或英格索兰潜孔钻,边角地带、根部、2次解炮采用小孔爆破。
(二)、布孔方式:为了改善爆破质量,充分利用爆破能量,选择梅花布孔方式。
布孔纵向与台阶边坡线平行。
(三)、爆破参数的确定:以下按孔直径Φ110mm潜孔钻机确定爆破参数。
1、孔径孔径为直径Φ110mm2、台阶高度:台阶高度为10m。
3、底盘抵抗线:按台阶高度确定底盘抵抗线公式:W1=kd=35×0.11=3.85mK—系数,取35,d—钻孔直径,为110mm。
4、炮孔超深:根据经验公式确定炮孔超深h=(0.15~0.35)W1=(0.15~0.3)×7=0.15~2.1(m)因是斜孔,超深爆破参数的选择原则:为确保爆破安取2~3m。
炮孔超深过大,将造成钻孔和炸药的浪费,增大对下一台阶顶盘的破坏,给下次钻孔造成困难;超深不足,将产生根底影响装运工作。
项目爆破工程施工组织设计方案建设单位:监理单位:施工单位:项目负责人:技术负责人:编制人:四川XXXXXXX建筑工程技术有限公司2020年10月20日目录1、编制依据 (3)2、编制范围 (3)3、工程概况 (3)4、专项施工安全方案 (3)4.1、爆破安全措施保障 (3)4.2、爆破安全技术保障 (6)4.3、爆破作业安全规定 (9)1、编制依据1.1指导性施工组织设计建议。
1.1实施性施工组织设计方案。
1.3施工图纸、技术交底等。
1.4施工合同文件及业主相关文件要求。
1.5现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
1.7国家及地方关于安全生产和环境保护等方面的法律法规。
1.8招标文件中所要求的相关安全技术标准、规范、规程。
2、编制范围分段工程。
3、工程概况4、专项施工安全方案4.1、爆破安全措施保障4.1.1、成立爆破指挥部为了工程建设的顺利进行,保障周围单位正常的生活秩序和建、构筑物的安全,在项目经理部的统一领导下,成立专门的爆破指挥部,负责全面指挥和统筹安排爆破的各项工作。
爆破指挥部人员组成由项目经理部抽调专人负责。
组织机构如下:4.1.2、成立爆破安全小组为确保爆破作业安全顺利进行,成立现场爆破作业安全领导小组,爆破安全领导小组必须全过程监控、指导爆破作业。
每次爆破作业前,有关安全人员必须到位,分工负责,责任到人,并作文字记录,做到重点警戒。
4.1.3、做到“四统一”(1)统一指挥:由现场爆破指挥部负责协调,由起爆指挥员专司起爆令。
(2)统一行动:参与施工所有人员,各负其责,在爆破指挥部的指挥下,进行清场和警戒。
(3)统一时间:每天放炮时间按业主和监理工程师制订的统一规定时间执行,并将此通告相关邻近单位和人员。
(4)统一信号:爆破现场的安全标志及信号要事先向相邻单位及人员交代,阐明标志和信号的意义,并请其做好协调宣传教育工作。
爆破信号用哨子发出并鸣叫警报器:第一次:预警信号。

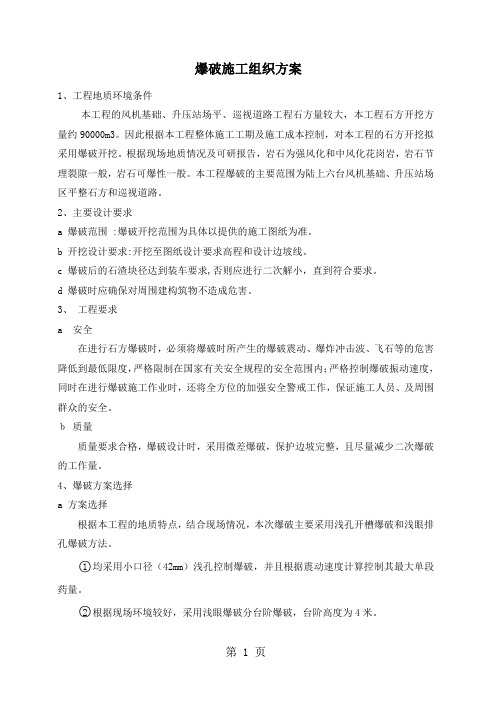

爆破施工组织方案1、工程地质环境条件本工程的风机基础、升压站场平、巡视道路工程石方量较大,本工程石方开挖方量约90000m3。
因此根据本工程整体施工工期及施工成本控制,对本工程的石方开挖拟采用爆破开挖。
根据现场地质情况及可研报告,岩石为强风化和中风化花岗岩,岩石节理裂隙一般,岩石可爆性一般。
本工程爆破的主要范围为陆上六台风机基础、升压站场区平整石方和巡视道路。
2、主要设计要求a 爆破范围 :爆破开挖范围为具体以提供的施工图纸为准。
b 开挖设计要求:开挖至图纸设计要求高程和设计边坡线。
c 爆破后的石渣块径达到装车要求,否则应进行二次解小,直到符合要求。
d 爆破时应确保对周围建构筑物不造成危害。
3、工程要求a 安全在进行石方爆破时,必须将爆破时所产生的爆破震动、爆炸冲击波、飞石等的危害降低到最低限度,严格限制在国家有关安全规程的安全范围内;严格控制爆破振动速度,同时在进行爆破施工作业时,还将全方位的加强安全警戒工作,保证施工人员、及周围群众的安全。
b质量质量要求合格,爆破设计时,采用微差爆破,保护边坡完整,且尽量减少二次爆破的工作量。
4、爆破方案选择a 方案选择根据本工程的地质特点,结合现场情况,本次爆破主要采用浅孔开槽爆破和浅眼排孔爆破方法。
○1均采用小口径(42mm)浅孔控制爆破,并且根据震动速度计算控制其最大单段药量。
○2根据现场环境较好,采用浅眼爆破分台阶爆破,台阶高度为4米。
○3各基坑边坡处打密孔爆破施工方法,钻孔孔径采用42mm,钻孔倾角同边坡设计角度一致,钻孔位置沿基坑边线,并一次钻孔到设计高程。
b 各类主要爆破方法的特点○1浅眼爆破:基坑掏槽浅孔爆破,形成自由面,为基坑爆破施工创造良好的爆破环境。
可根据地形、岩石结构灵活布孔;大块解小严格根据公式计算药量。
○2边坡爆破:沿开挖边坡边界布置密集炮孔,采用分层装药或填装低威力炸药,在主爆区之后起爆,可以保持边线整齐,尽量减少对边坡的破坏。
第1篇一、工程概述本项目为某隧道工程爆破施工,隧道全长m,属于中隧道,最大埋深约为23m。
隧道地质较复杂,IV级围岩占56%,隧道进、出口浅埋,岩溶较发育,地质情况复杂。
为确保施工安全、高效,特制定本爆破工程施工组织设计。
二、施工方案1. 施工方法:采用光面爆破施工,减少对围岩的扰动,增强围岩的自承能力。
2. 爆破设计:(1)爆破参数:根据地质条件及围岩情况,采用3n2b—3(n为炮孔间距,b为炮孔深度)的爆破参数。
(2)炮孔布置:按照光面爆破要求,合理布置炮孔,确保爆破效果。
3. 爆破材料:选用符合国家标准的炸药、雷管等爆破材料。
4. 爆破作业:(1)炮孔钻进:采用钻机进行炮孔钻进,确保炮孔深度、角度、间距符合设计要求。
(2)装药:按照设计要求进行装药,确保装药量准确。
(3)雷管连接:按照雷管性能和设计要求进行雷管连接,确保连接牢固。
(4)起爆:采用电雷管起爆,确保起爆成功。
三、安全管理1. 施工现场设立安全警戒区域,确保无关人员远离现场。
2. 爆破作业人员具备相关资质证书,接受专业培训。
3. 爆破设备进行检查、维护,确保设备安全可靠。
4. 制定应急预案,应对突发情况。
四、环保措施1. 采用环保型爆破剂,减少对环境的影响。
2. 控制爆破震动,降低对周围海域生态的影响。
3. 爆破残渣进行分类、回收、处理,确保环境卫生。
五、施工进度安排1. 施工准备阶段:1个月。
2. 爆破施工阶段:2个月。
3. 爆破残渣清理阶段:1个月。
4. 整体施工周期:4个月。
六、质量保证1. 严格按照设计要求进行爆破施工,确保爆破效果。
2. 定期对爆破施工质量进行检查,发现问题及时整改。
3. 施工过程中,对爆破效果进行评估,确保满足设计要求。
通过以上爆破工程施工组织设计,确保本项目爆破施工安全、高效、环保,为隧道工程的顺利进行提供有力保障。
第2篇一、项目背景某爆破工程位于我国某地,工程规模较大,涉及地表和地下爆破作业。
项目主要目的是为了满足周边基础设施建设的需求,包括道路、桥梁、隧道等。
小型洞室爆破施工组织设计方案引言洞室爆破为大型开采作业中常见的一种方法,具有速度快、效果好的特点,能够有效提高采矿效率。
针对一些小型洞室的爆破作业,通常需要制定详细的组织设计方案,以保证施工安全和效率。
本文就小型洞室爆破施工组织设计方案进行介绍。
一、前期准备1. 施工人员:施工人员要经过专门的安全教育和培训,获得洞室爆破的相关证书及资质。
2. 设备准备:包括爆破器材、地质仪器、安全防护设备、照明设备等。
3. 分析矿体:根据矿体特征,对勘探区进行分析,包括分析矿体的结构、宽度、深度和稳定性等。
4. 现场勘察:进行现场勘察,了解每个爆破点的位置、断层节理和岩体稳定性等,绘制详细的现场平面图和剖面图。
5. 爆破参数计算:根据现场勘察数据和安全要求,进行爆破参数计算,包括药量、雷管布置、起爆时间等。
二、施工流程1. 清理施工区:清理爆破区域内的杂物和残留物。
2. 安装爆破钻机:根据现场情况,选择适当的爆破钻机类型和数量,开始钻孔作业。
3. 钻孔作业:根据爆破参数计算结果,确定钻孔深度和倾角,进行锤孔和爆破钻孔作业,并进行结构优化和布孔设计。
4. 放置炸药:根据钻孔布局和爆破参数计算,放置和固定好炸药和雷管。
5. 检查安全:在爆破前,对施工区进行全面的检查,确保安全。
6. 开始爆破:按照起爆时间,依次进行爆破。
7. 确认爆破效果:确认爆破效果,包括巷道扩大程度、岩体破碎程度等。
8. 清理施工区:在爆破后,对施工区域进行全面清理,恢复原状。
三、安全防范措施1. 保持清洁:在施工区域内保持清洁,避免杂物、残留物等引发安全事故。
2. 确保齐全的安全防护设备:施工人员要佩戴齐全的安全防护设备,包括防尘口罩、安全帽、安全鞋等。
3. 选择高性能仪器:选择高性能仪器,确保勘探和施工的精度和准确性。
4. 拍照记录和标记:在爆破前,对施工区域进行拍照记录和标记,清晰记录各个爆破点的位置和属性。
5. 进行空气检测:在爆破前进行空气检测,确保爆破区域内空气质量符合要求。
爆破施工设计方案1. 引言爆破施工是一种常用的工程施工方法,广泛应用于建筑和矿山等领域。
本文档旨在提供一份爆破施工设计方案,帮助工程师和施工人员有效组织和实施爆破作业,确保施工安全和效率。
2. 目标本爆破施工设计方案的目标是:•实现安全施工,并确保作业人员的人身安全;•最大程度地减少对周围环境的影响;•提高施工效率,减少时间和成本。
3. 爆破设计流程1.初步调查:对施工区域进行初步调查,包括结构形式、地质环境、周边建筑物等相关信息;2.安全预评估:根据初步调查结果,开展安全预评估,判定爆破施工可行性并采取相应安全措施;3.设计参数确定:根据工程要求和施工环境,确定爆破设计参数,包括药量、孔距、孔深等;4.爆破方案设计:根据设计参数,制定具体的爆破方案,包括钻孔布置、起爆顺序等;5.安全措施设计:针对具体施工环境,设计合理的安全措施,包括设置警示标识、人员疏散方案等;6.方案审核:将爆破施工设计方案提交专业机构或审核单位进行审核,确保方案的合理性和安全性。
4. 设计参数确定爆破设计参数的确定是爆破施工设计的关键步骤,需要考虑以下几个方面:•岩石类型:根据不同岩石类型,确定合适的爆破参数;•工程要求:根据具体工程要求,确定药量、孔距、孔深等参数;•环境影响:考虑施工环境对爆破的限制,确定安全参数;•爆破效果:根据工程需要,确定合适的爆破效果参数。
5. 爆破方案设计根据确定的参数,制定具体的爆破方案。
爆破方案设计主要包括以下几个步骤:1.钻孔布置:根据设计要求,在施工区域内合理布置钻孔,保证爆破效果和施工安全;2.钻孔技术要求:确定钻孔的直径、深度等技术要求;3.充填物选用:选择合适的充填物,确保稳定性和安全性;4.起爆顺序:根据具体情况,制定合理的起爆顺序,最大限度地控制爆破效果;5.爆破控制:设计合理的爆破控制措施,确保施工安全。
6. 安全措施设计在进行爆破施工时,必须采取一系列安全措施,保证作业人员的人身安全和周围环境的安全。
爆破技术设计及施工组织设计书爆破施工单位(公章)爆破工程概况爆破工程名称施工工期开工之日起180天爆破施工地点爆破作业类型浅孔和中深孔台阶松动爆破爆破岩质种类和总土石方(m3)页岩约1000000立方米最大一次起爆需用炸药名称乳化或改性胺油炸药炸药计划用量200000kg 数量54kg 雷管计划用量60000 发爆破现场工作领导人爆破现场技术负责人爆破员姓名安全警戒员姓名安全警戒半径100m(m)爆破现场爆破器材保管员姓名爆破方案编制人姓名和技术职称爆破技术设计及施工组织设计书一、工程概况1、工程名称:2、工程地点:3、工程量:约100万m34、工程工期:180天。
5、工程概述该工程位于,属于的爆破工程。
爆区分A、B地块。
其中地块施工环境很好,场内90m内无任何需要保护的设施;场外要保护的卫星观测塔约100m。
经现场勘查,爆区呈不规则几何形状,爆破总土石方量约为1000000立方米,爆破开挖高度为2—25米。
爆区的岩石结构分布情况大至为:页岩占90%,砂岩占10%。
岩石坚固系数为f=2-6,结构层理大致水平,层之间裂隙多而乱。
该爆破工程环境一般,但应严格控制爆破飞石和震动的危害。
该工程施工难点和重点保护对象:主要是对卫星观测塔铁塔塔基、高边坡实施保护。
爆破作业时应严格控制单孔装药量和最大齐响药量,防止爆破飞石和杂散电流的危害。
二、方案设计与施工依据1、《安全生产法》2、《民用爆炸物品安全管理条例》;3、《爆破安全规程》(GB6722-2003);4、国家及行业颁布的设计规范、技术标准:5、根据工程周边环境情况及安全要求;6、根据业主单位的相关要求。
7、爆破施工合同三、编制原则1、以对工程质量、工期、安全等诸方面的要求为宗旨。
2、满足一般情况下对爆破技术及安全的严格要求。
3、路边各种管线、行人和车辆对爆破的安全要求。
4、设计及施工方案满足科学性、完善性、适用性、针对性、及可操作性要求。
5、项目管理人员、机械设备、劳动力及施工材料的投入充足、合理、先进。
爆破工程技术施工组织设计方案光面爆破光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线上形成裂缝,随后,爆炸气的膨胀使裂缝进一步扩展,形成平整的爆裂面。
光面爆破综合地质条件、开挖断面、开挖进尺及合理选择爆破器材等方面进行设计,一般地段选用2#岩石硝铵炸药,塑料导爆管非电起爆,毫秒微差有序起爆.(1)钻爆设计①爆破器材雷管采用1-15段非电毫秒雷管,隔段使用;炸药采用2号岩石硝铵炸药,规格为Ø32*200mm;当有水时换成乳化甘油炸药,周边眼使用导爆索引爆。
②爆破参数周边眼间距E:Ⅳ级围岩取45cm.最小抵抗线W:Ⅳ级围岩取55cm.周边眼密集系数K:Ⅳ级围岩取0.82.装药集中度q:Ⅳ级围岩取0.15kg/m.周边眼装药结构:周边眼采用小药卷间隔装药,当采用Ø32乳化甘油炸药时,将Ø32药卷劈成两半,包缚在导爆索上,间隔均匀布置,中间间隔为15cm。
③掏槽眼掏槽眼采用斜眼掏槽,掏槽眼眼比一般眼深20cm,每对眼底间距为10~20c m。
炮眼布置见图5-11.④底板眼为了起到翻碴的效果,底板眼深比一般眼深10cm,装药量略微增加。
V 形掏槽眼布置图说明:1、本图尺寸均以厘米计。
2、周边眼间距E=45cm ,抵抗线W=55cm ,底板眼间距E=65cm 。
3、炮眼直径40cm ,循环进尺2.0m.4、起爆方式为孔内微差起爆,图中数字为孔内毫秒雷管段别。
图Ⅳ类围岩正台阶光面爆破炮眼布置图图Ⅳ类围岩正台阶爆破网络图(2).施工工艺光面爆破施工工艺见图5-13。
①放样布眼钻眼前,测量人员要用红油漆准确标出开挖断面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm。
在直线段,有条件可用激光准直仪控制开挖方向和开挖轮廓线。
②定位开眼如采用钻孔台车钻眼时,台车与隧道轴线要保持平行。
台车就位后按炮眼布置图正确钻孔。
爆破施工组织方案doc.完整版【范本1】一:施工组织方案书面形式1.公司名称:2.工程名称:3.工程地点:4.施工单位:5.监理单位:6.施工组织方案审核单位:(以上各方在协商一致的情况下填写)二:施工组织方案目的本施工组织方案的编制是为了规范施工过程,确保施工工作顺利进行,保证施工质量和安全,减少施工过程中可能产生的危险和事故。
三:施工组织方案内容1.施工现场准备工作1.1 环境考察和勘测工作1.2 施工现场布置和临时设施搭建1.3 施工材料和设备准备2.施工流程安排2.1 施工各阶段工作内容和工期安排2.2 执行方案和控制措施2.3 安全措施和应急预案3.施工组织管理3.1 施工组织架构和责任分工3.2 施工人员岗位培训和技能要求3.3 施工现场安全管理制度3.4 质量管理和验收标准4.施工监督和质量控制4.1 监督人员的安排和职责4.2 工序检验和质量控制方法4.3 施工记录和不合格品处理五:附件1.施工组织方案相关图纸2.施工现场平面图3.施工设备清单4.施工材料清单5.施工安全管理规定【范本2】一:爆破施工组织方案书面形式1.工程名称:2.工程地点:3.施工单位:4.监理单位:5.施工组织方案编制单位:(以上各方在协商一致的情况下填写)二:爆破施工组织方案目的本爆破施工组织方案的编制是为了确保爆破施工过程安全、高效,减少对周边环境和人员造成的影响,保证施工质量和安全,防止事故的发生。
三:爆破施工组织方案内容1.前期准备工作1.1 现场勘测和方案设计1.2 安全措施和风险评估1.3 现场标识和警示设置2.爆破施工流程安排2.1 爆破方案和施工工艺2.2 施工队伍组织和工期安排2.3 爆破设备和爆破器材准备3.现场管理和安全控制3.1 爆破施工现场布置和安全防护3.2 爆破监控和安全警示措施3.3 爆破施工人员岗位培训和保证措施4.施工质量和安全监管4.1 监理人员的安排和职责4.2 爆破质量控制和验收标准4.3 施工记录和事故处理五:附件1.爆破施工方案图纸2.现场平面图和爆破布置图3.爆破施工设备清单4.爆破施工材料清单5.爆破安全管理规定【文档结尾】附件:1. 本文档涉及附件已一并随附于本文件。
附件:替代方案—峒室爆破方案为了加快施工进度,在本工程局部区域可以适当进行一些小型洞室爆破施工,如、、等个区域,开挖深度较厚,比较适合洞室爆破要求。
、洞室爆破施工基本原则()洞室爆破需有较好的作业面,即先用深孔爆破将<10m的部分先行开挖,然后设计洞室。
()根据岩石情况,选择在~。
()洞室爆破主洞深控制在~50m以内,即每次爆破方~排药室,前后排微差起爆。
、洞室控制爆破设计()最小抵抗线~20m()药包间距(~)×(),其中、为相邻两个药包的最小抵抗线。
()爆破作用指数最小抵抗线指向自然坡时取,最小抵抗线指向前排药包的破裂线时取。
()标准抛掷爆破的单位用药量值在本工程中,对于板岩、石英砂岩取~.5kg,岩石风化严重时取小值。
值要根据导洞开挖时对岩性的观察和分析,以及小规模试验炮的爆破效果进行适当的调整。
()装药量计算公式()·(α)···式中:—标准抛掷爆破岩石单位用药量,取~.5kg;—炸药换算系数,岩石硝铵炸药为,铵油炸药为;—药包的最小抵抗线()()();—爆破作用指数;(α)(α×)α—地面坡角的自然坡度(度)。
()上破裂半径′(β)×式中:β—地面自然坡度修正系数,β(α)α、的意义同前。
()压缩圈半径(μ△)式中:—药包压缩圈半径()—药包的装药量()△—炸药的密度(),铵油炸药△,岩石销铵炸药△;μ—介质的压缩系数,对于坚硬岩石取μ。
()边坡保护层厚度ρ按常规设计ρ式中:—压缩圈半径();边坡侧药室宽度的一半()。
在本工程中,对于场坪部分,边坡全部采用小孔径深孔预裂爆破,并且预留厚度为~的保护层,远远大于常规设计的边坡保护层厚度ρ值。
()装药结构选用混合装药结构,~的岩石铵梯炸药(或岩石乳化炸药)用作起爆药,装在中间,~铵油炸药装在四周,见图《洞室爆破装药结构示意图》。
、起爆方法和网路设计()起爆方法采用塑料导爆管复式起爆网路,药包内采用较高段别的非电毫秒雷管,孔外或洞外网路联接采用塑料导爆管和非电毫秒雷管,将整个塑料导爆管起爆网路按设计联接完毕后,最后绑两发电雷管,用电力起爆器起爆。
()洞室爆破网路设计每个药室内装发高段别非电毫秒雷管,每发雷管做一个起爆体,根导爆管引出洞外,在洞外用较低段别的非电毫秒雷管和塑料导爆管联接成大间隔等微差复式网路,先后起爆药包微差间隔时间为~毫秒。
起爆网路见图《洞室爆破起爆网路示意图》。
、洞室爆破钻爆施工组织设计()平洞开挖断面设计平洞断面设计成梯形,主洞顶宽0.8m,底宽1.4m,高.8m,支洞顶宽0.8m,底宽1.2m,高1.4m。
平洞底面设计成~的斜坡,洞口低,以利于洞内排水。
药室为长方体,体积按·△计算。
为药室扩大系数,取~;为药室总装药量();△为炸药密度()。
()平洞开挖钻爆设计整个开挖断面共布置~个炮眼,其中掏槽眼~个,顶眼~个,底眼~个,钻眼斜率为,见图与表。
表平洞开挖炮眼布置表说明:、钻眼斜率为,倾斜方向见图;、每循环钻眼~个,总装药量~12kg。
()平洞堵塞设计平洞堵塞原则是:每个药室口堵3m,丁字或十字路口堵~,各导洞口加强堵塞处,堵塞长度为~。
总堵塞量约为导洞总长的~。
堵塞材料为碎石渣或粘土,洞内堵塞处以石渣为主,洞口以粘土为主,见图。
堵塞时一定要特别注意保护好洞中的导爆管,方法有两种:()在导洞壁钉钉子或木棍,将导爆管挂于洞壁,并在堵塞段用塑料袋和草袋将导爆管包好;()在导洞底角挖一道小沟槽,将导爆管放于沟槽内,用黄土埋好。
()导洞开挖施工组织设计)危险品仓库危险品仓库应经当地公安部门同意后,建立在爆破区附近安全的地带,储存日常小爆破所需的爆破器材。
大爆破所需的炸药在爆破前联系落实后在指定时间内直接运到工地,并马上装入药室,不能当天及时装入药室的则用临时仓库储存或用防雨盖布覆盖,并派专人看守。
爆破器材的运输、储存应严格遵守《爆破安全规程》的有关规定。
)主要机械配备为充分利用空压机,导洞开挖施工安排要尽量做到交叉作业,所有的工作面应尽量在钻爆、通风、出碴三道工序上均匀分配。
9m3的内燃空气压缩机台手持风动凿岩机台手推胶轮车辆风管、水管若干以上设备中的易耗品应根据工程进展需要及时配备。
)劳动组织导洞及药室开挖分钻孔、爆破、通风、出碴等工序。
每个工作面钻孔爆破设人,出碴设人,一共人。
在导洞及药室开挖过程中,要注意劳动力的合理调配,劳动强度高、工作时间长的工序应适量增加一些人员,轮班作业。
建立工地值班制度,设置工地值班员,负责工地的安全、工序之间的衔接工作。
)施工进度导洞掘进按三班作业制进行,平均每一个循环,一天完成~个循环。
导洞开挖每循环钻孔~个,钻孔深度~.5m,预计进尺1.2m,每天按个循环计算,则每个工作面日进尺3.6m。
每次爆破最长主洞控制在~以内,以缩短平洞开挖时间,则开挖主洞需要工期为≈天,再加上支洞和药室的开挖约天时间,则每次爆破开挖时间不超过天。
)导洞、药室开挖的注意事项①爆破员、安全员以及爆破工作人员都须有相应的证件,无证人员不能上岗。
②爆炸物品的领取、分发须有专人负责,做到当天使用当天领取,没有用完的及时退回库房,不得私自出卖、送人。
③洞内进行爆破作业时,应用手电、矿灯或伏低压电照明,不得使用蜡烛照明,点炮时必须有两人在场。
④爆破后应及时进行通风、排烟,进行下一道工序前安全员应先进洞检查通风情况、掌子面和整条导洞顶部情况,看是否有危石,发现危石应及时处理,全部处理完毕后才能出碴。
⑤导洞的洞口、洞内拐弯处及软岩、软弱夹层等容易产生落石的地方应视具体情况进行搭棚、支护等工作,以保证施工人员的安全。
⑥夜间作业时,应加强值班,发现问题及时处理。
⑦导洞开挖时应注意其方向及标高,每进尺10m左右作一次测量,以防发生偏差。
导洞、药室按设计尺寸开挖,开挖过程中要及时复核,全部开挖完毕后要统一验收。
()装药、回填施工组织设计每次爆破应根据导洞数量和总装药量合理地安排人力,争取每次爆破从装药、回填到起爆不超过天时间。
)成立现场施工调度站装药、回填是爆破施工中的二道重要工序,洞内作业条件困难,工作量大,时间性强。
为了达到安全作业,按时起爆的目的,有必要成立施工调度站,工程指挥长任站长,技术、公安、物资等人员为组员,分工负责技术、安全和物资调配等工作。
调度值班人员跟班作业。
)炸药的运输和存放炸药应根据实际所需的量有计划地运输,运到现场后采取临时存放、装入药室相结合的方法。
临时存放的炸药要按品种分类,插上标志牌并用雨布作临时库棚进行防雨处理。
爆破器材的运输、储存应严格遵守《爆破安全规程》的有关规定。
)装药装药主要用手推胶轮车将药推入药室。
装药前值班记录人员持有一份洞室装药平面图。
并对所有药室按顺序编号挂牌,以便核对装药数量。
对于潮湿或有水的药室采取防潮处理或使用防水乳化炸药。
炸药进入药室后,应由下而上堆放整齐,起爆体放于中间偏上的位置。
装药遵循先难后易,先长洞后短洞的原则,从里面向外逐个装药。
装完一个后可以马上进行回填堵塞。
)回填与网路连接洞室回填堵塞材料采用碎石渣或粘土,主洞口为加强堵塞段,主要采用粘土进行堵塞。
在导洞堵塞过程中,需逐步把各个药室的塑料导爆管引出洞外,其间须时刻保护导爆管的安全。
导爆管引出洞外后,由爆破技术人员根据“起爆网路图”进行网路联联接。
、采用洞室爆破存在的问题采用洞室爆破施工在本工程中存在一定的问题:()洞室爆破较适合于山体坡度大、坡面较陡的地形,而对于缓坡则不太合适。
故就本工程而言,洞室爆破法只适用、区域的局部地方,即它具有一定的局限性。
()洞室爆破钻爆、挖运周期较长,创造开洞工作面较困难。
所以在一定程度上会影响爆破、挖运作业的衔接,增加作业干扰,从而影响挖运设备效率的发挥。
故本工程宜以深孔台阶爆破为主,局部地区采用洞室爆破相辅的钻爆方法。
说明图库网址联系:电话:................................................................................ ...................................附件:替代方案—峒室爆破方案为了加快施工进度,在本工程局部区域可以适当进行一些小型洞室爆破施工,如、、等个区域,开挖深度较厚,比较适合洞室爆破要求。
、洞室爆破施工基本原则()洞室爆破需有较好的作业面,即先用深孔爆破将<10m的部分先行开挖,然后设计洞室。
()根据岩石情况,选择在~。
()洞室爆破主洞深控制在~50m以内,即每次爆破方~排药室,前后排微差起爆。
、洞室控制爆破设计()最小抵抗线~20m()药包间距(~)×(),其中、为相邻两个药包的最小抵抗线。
()爆破作用指数最小抵抗线指向自然坡时取,最小抵抗线指向前排药包的破裂线时取。
()标准抛掷爆破的单位用药量值在本工程中,对于板岩、石英砂岩取~.5kg,岩石风化严重时取小值。
值要根据导洞开挖时对岩性的观察和分析,以及小规模试验炮的爆破效果进行适当的调整。
()装药量计算公式()·(α)···式中:—标准抛掷爆破岩石单位用药量,取~.5kg;—炸药换算系数,岩石硝铵炸药为,铵油炸药为;—药包的最小抵抗线()()();—爆破作用指数;(α)(α×)α—地面坡角的自然坡度(度)。
()洞室爆破网路设计每个药室内装发高段别非电毫秒雷管,每发雷管做一个起爆体,根导爆管引出洞外,在洞外用较低段别的非电毫秒雷管和塑料导爆管联接成大间隔等微差复式网路,先后起爆药包微差间隔时间为~毫秒。
起爆网路见图《洞室爆破起爆网路示意图》。
、洞室爆破钻爆施工组织设计()平洞开挖断面设计平洞断面设计成梯形,主洞顶宽0.8m,底宽1.4m,高.8m,支洞顶宽0.8m,底宽1.2m,高1.4m。
平洞底面设计成~的斜坡,洞口低,以利于洞内排水。
药室为长方体,体积按·△计算。
为药室扩大系数,取~;为药室总装药量();△为炸药密度()。
()平洞开挖钻爆设计整个开挖断面共布置~个炮眼,其中掏槽眼~个,顶眼~个,底眼~个,钻眼斜率为,见图与表。
表平洞开挖炮眼布置表说明:、钻眼斜率为,倾斜方向见图;、每循环钻眼~个,总装药量~12kg。
()平洞堵塞设计平洞堵塞原则是:每个药室口堵3m,丁字或十字路口堵~,各导洞口加强堵塞处,堵塞长度为~。
总堵塞量约为导洞总长的~。
堵塞材料为碎石渣或粘土,洞内堵塞处以石渣为主,洞口以粘土为主,见图。
堵塞时一定要特别注意保护好洞中的导爆管,方法有两种:()在导洞壁钉钉子或木棍,将导爆管挂于洞壁,并在堵塞段用塑料袋和草袋将导爆管包好;()在导洞底角挖一道小沟槽,将导爆管放于沟槽内,用黄土埋好。
