上海建工上海中心主楼基坑施工专项方案
- 格式:ppt
- 大小:35.89 MB
- 文档页数:87
上海中心施工方案上海中心位于上海市黄浦区的中心地带,是一座高层综合建筑群,包括办公楼、商业楼和酒店等功能。
施工方案的主要内容如下:1. 建筑设计:根据地块情况和功能需求,采用了现代化的设计理念和高效能的建筑结构。
建筑外形采用了大量的曲线和斜线,使整个建筑群具有动态和现代感。
同时,在建筑立面设计上采用了大面积的玻璃幕墙,增加了建筑的透明度和光线的进入。
2. 施工方法:由于上海中心是一座高层建筑群,施工过程的安全性和效率非常重要。
首先,采用了先进的施工装备和技术,比如自升式吊挂平台和塔式起重机等。
其次,采用了分段施工的方法,将大楼分为多个施工段,并同时进行施工,提高了施工效率。
同时,在施工过程中,要加强对施工现场的管理和安全监控,确保工人和设备的安全。
3. 资源利用:在施工过程中,要充分利用现有的资源,减少对新资源的消耗。
比如,利用周边的机械设备和建筑材料,减少对新设备和材料的采购。
同时,要对建筑废弃物进行合理的处理和回收利用,减少对环境的影响。
4. 施工进度控制:为了确保项目的按时交付,需要进行严格的施工进度控制。
首先,要制定详细的工程进度计划,明确每一项工作的时间节点和负责人。
其次,要加强对施工过程的监督和检查,及时发现和解决问题。
同时,要合理安排施工人员的工作时间,确保施工进度的连贯性和高效性。
5. 质量控制:为了保证上海中心的建筑质量,需要对施工过程进行严格的质量控制。
首先,要建立健全的质量管理体系,规范施工过程中的各项工作,并进行全程监督和检验。
其次,要加强对施工材料的选择和使用,确保材料的质量符合设计要求。
同时,要对施工人员进行培训,提高施工质量的意识和理念。
总之,上海中心的施工方案应该综合考虑安全性、效率性、资源利用和质量控制等方面的要求。
通过科学合理的施工方法和管理措施,确保项目的顺利实施,并达到设计要求和客户的满意度。
上海中心土方施工方案上海中心是上海地标性建筑之一,是中国最高摩天大楼之一,也是世界上最高的管形建筑。
该项目的土方施工方案对于整个建筑的稳定和安全至关重要。
下面是上海中心土方施工方案的详细介绍:一、项目背景上海中心位于上海浦东新区陆家嘴金融贸易区,总高度632米,总建筑面积57.5万平方米。
项目选址地为软黏土地基,地下水位较高,工地周边交通繁忙。
土方施工方案的目标是确保土方施工的安全和高效。
二、施工准备1.土方开挖前需要进行详细的地质勘察,并根据勘察结果提供合适的工程设备和人员。
2.在施工前要组织土方稳定性的分析,确定土方工程的稳定性要求。
3.施工前,要制定详细的施工方案,包括施工步骤、工程量、土方开挖深度等。
4.施工方案应考虑周边环境,包括交通管制、噪音控制、颗粒物排放等。
三、土方开挖1.土方开挖采用机械开挖的方式,如挖掘机、铲车、推土机等。
2.土方开挖前,应将周边建筑物进行加固和防护。
3.施工中,要注意土质变化,及时采取相应的措施,如地下水的排除、土方夯实等。
4.施工中,要对土方进行监测,包括土层位移、土质压力等。
四、土方处理1. 土方运输采用专用货车,时速限制在60km/h以内。
2.土方运输要采取防尘措施,避免粉尘污染。
3.土方处理要考虑环境保护,如采用生态恢复的方式进行土壤处理。
4.施工中,严禁将排泥淤泥倾倒到河流或湖泊中,要有专门的泥浆池和沉淀池进行处理。
五、安全管理1.施工现场要设置围挡和警示标志,确保工地周边交通安全。
2.施工人员要佩戴安全帽、安全绳等个人防护装备,要定期进行安全教育和培训。
3.施工中要做好疏导交通、消防水源、消防通道等安全设施。
4.对危险区域要进行合理的划分,设置隔离措施,禁止无关人员进入。
六、质量控制1.施工过程中要对土方进行抽样检测,确保土方的质量。
2.施工中要注意土方的密实度和坚实度,采取夯实措施。
3.施工完成后,要做好整体验收,检测土方工程的稳定性和安全性。

上海中心施工方案1. 项目概述上海中心是上海市的一项重大基础设施工程,位于上海市中心地带,总建筑面积达到了XX万平方米。
项目计划包括一座高层建筑、商业综合体和公共空间。
本文将详细介绍上海中心的施工方案,包括施工过程、资源管理、安全措施和质量保证等内容。
2. 施工过程上海中心的施工过程将分为以下几个主要阶段:2.1 土建施工土建施工是整个项目的基础,包括地基处理、混凝土浇筑和结构搭建等。
我们将按照项目计划逐步进行,确保施工进度和质量。
同时,为了提高效率,我们将采用先进的土建机械设备和工艺。
2.2 设备安装设备安装是上海中心的重要环节,包括空调设备、电梯、通风系统等。
我们将根据设计方案和安全规范进行设备的安装和调试工作,确保设备正常运行和效果良好。
2.3 装修与装饰装修与装饰是上海中心的亮点之一。
我们将根据设计方案,选用高品质的建筑材料和装饰品,力求打造出舒适、美观的室内和室外空间。
2.4 网络和电信建设为了满足今后的办公和商业需求,我们将进行网络和电信基础设施的建设。
这包括网络布线、光纤接入和通信设备的安装等工作,以确保上海中心拥有先进的信息技术和通信设施。
3. 资源管理为了保证上海中心项目的顺利进行,我们将合理管理各种资源,包括人力资源、物资供应和设备调配等。
3.1 人力资源我们将组建专业的施工团队,包括项目经理、工程师、技术人员和劳务工等。
同时,我们也将严格遵守劳动法规,确保工人的权益和安全。
3.2 物资供应我们将与可靠的供应商合作,及时供应各种所需的物资,包括钢材、混凝土、电缆等。
同时,我们也将进行物资管理和库存控制,以确保施工的连续性和效率。
3.3 设备调配为了满足不同阶段的施工需求,我们将合理调配各种施工设备,包括起重机、混凝土泵和挖掘机等。
同时,我们也将负责设备的维护和保养工作,确保设备的正常运行。
4. 安全措施我们始终将安全放在第一位,确保施工过程的安全和稳定。
为此,我们将采取以下安全措施:4.1 安全教育与培训我们将定期组织安全教育与培训活动,提高施工人员的安全意识和技能。

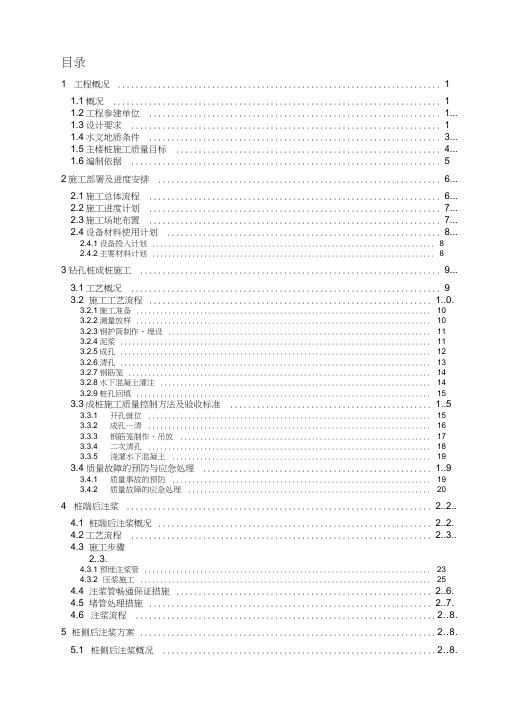

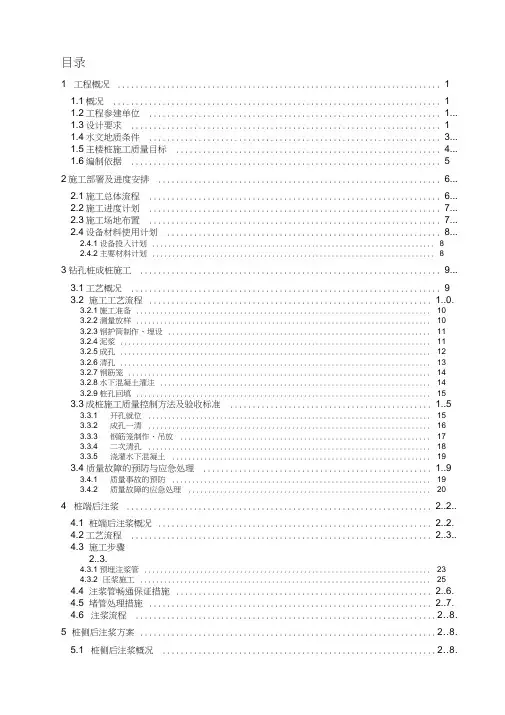

目录1 工程概况 (1)1.1概况 (1)1.2工程参建单位 ................................................................. 1...1.3设计要求 (1)1.4水文地质条件 ................................................................. 3...1.5主楼桩施工质量目标 ........................................................... 4...1.6编制依据 (5)2施工部署及进度安排 ............................................................... 6...2.1施工总体流程 ................................................................. 6...2.2施工进度计划 ................................................................. 7...2.3施工场地布置 ................................................................. 7...2.4设备材料使用计划 ............................................................. 8...2.4.1设备投入计划 (8)2.4.2主要材料计划 (8)3钻孔桩成桩施工 ................................................................... 9...3.1工艺概况 (9)3.2 施工工艺流程............................................................... 1..0.3.2.1施工准备 (10)3.2.2测量放样 (10)3.2.3钢护筒制作、埋设 (11)3.2.4泥浆 (11)3.2.5成孔 (12)3.2.6清孔 (13)3.2.7钢筋笼 (14)3.2.8水下混凝土灌注 (14)3.2.9桩孔回填 (15)3.3成桩施工质量控制方法及验收标准 ............................................. 1..53.3.1 开孔就位 (15)3.3.2 成孔一清 (16)3.3.3 钢筋笼制作、吊放 (17)3.3.4 二次清孔 (18)3.3.5 浇灌水下混凝土 (19)3.4 质量故障的预防与应急处理 ................................................... 1..93.4.1 质量事故的预防 (19)3.4.2 质量故障的应急处理 (20)4 桩端后注浆.................................................................... 2..2..4.1 桩端后注浆概况............................................................. 2..2.4.2工艺流程 ................................................................... 2..3..4.3 施工步骤2..3.4.3.1预埋注浆管 (23)4.3.2 压浆施工 (25)4.4 注浆管畅通保证措施......................................................... 2..6.4.5 堵管处理措施............................................................... 2..7.4.6 注浆流程 ................................................................... 2..8.5 桩侧后注浆方案.................................................................. 2..8.5.1 桩侧后注浆概况 ............................................................. 2..8.5.2 施工工艺流程 ............................................................... 2..9.5.3 施工步骤2..9..6 检验验收计划.................................................................... 3..1.6.1检验批计划 .................................................................. 3..1.6.2原材料................................................................................... 3..1 ..6.3试件计划................................................................................... 3..1 ..7施工质量保证措施 ................................................................ 3..2.7.1质量保证体系 ................................................................ 3..2.7.1.1工程质量目标 (32)7.1.2质量保证体系 (32)7.2主要管理人员职责 ............................................................ 3..3.7.2.1项目经理职责 (33)7.2.2项目生产副经理职责 (33)7.2.3项目工程师职责 (34)7.2.4预算员职责 (34)7.2.5质量员职责 (35)7.2.6资料员职责 (35)8安全文明要求和保证措施 .......................................................... 3..6.8.1安全文明目标 ................................................................ 3..6.8.1.1安全生产目标及监测措施 (36)8.1.2文明施工目标 (36)8.1.2 环境目标 (36)8.2安全保障措施 ................................................................ 3..7.8.2.1安全管理组织 (37)8.2.2安全生产的一般措施 (37)8.2.3现场安全管理措施 (38)8.2.4重点部位风险控制 (38)8.3各分项工程施工安全措施 ...................................................... 3..9.8.3.1桩基施工安全措施 (39)8.3.2施工机械的管理 (39)8.3.3施工用电安全 (40)8.4消防与治安 .................................................................. 4..1.8.4.1消防 (41)8.4.2治安 (41)9文明、标化环境保护措施 .......................................................... 4..2.9.1文明施工................................................................................... 4..2 ..9.1.1周围环境协调 (46)9.2环境技术措施 ................................................................ 4..8.9.2.1环境保护措施 (49)9.2.2施工中垃圾处理 (50)9.2.3卫生管理 (50)10 附表 ............................................................................................................................... 5..2..上海中心主楼桩基施工专项方案1 工程概况1.1 概况上海中心大厦位于上海市浦东新区陆家嘴金融中心区Z3-1、Z3-2 地块,拟建场地原为陆家嘴高尔夫球场,紧邻金茂大厦和上海环球金融中心,基地总面积约30368.27 平方米(用地红线面积)。
上海中心大厦土方施工方案一、土地条件分析在施工前,我们首先需要对土地条件进行分析和评估。
我们将派遣专业的土地勘测团队前往施工地点,对土壤类型、地下水位和地质情况等进行详细调查和测量。
根据所获得的数据和报告,我们将制定相应的施工方案,以确保项目在土地条件的限制下得以顺利进行。
二、风险评估风险评估是确保施工过程中顺利进行的重要一环。
我们将组织专业的技术团队进行全面的风险评估,包括施工过程中可能出现的地质灾害风险、材料供应风险以及人员安全风险等。
在评估过程中,我们将采取合适的措施来减轻风险,并制定相应的应急预案来应对可能发生的意外事件。
三、施工技术选择在施工方案中,我们将选择最适合土地条件和项目要求的施工技术。
我们将考虑以下几个方面:1.地基处理:根据土地调查结果,我们将选择适合的地基处理技术,如挖土方案、加固方案等,以确保建筑物的稳定性和安全性。
2.结构施工:我们将根据建筑设计方案选择合适的结构施工工艺,包括混凝土浇筑、钢结构安装等,以确保建筑物的结构稳定和强度满足相关标准。
3.装饰装修:我们将选择符合项目要求和品质标准的装饰装修工艺和材料,确保建筑物的外观美观,内部空间功能合理。
四、施工管理与控制为了确保施工的顺利进行,我们将采用先进的施工管理技术和工具。
我们将建立一个专业的施工管理团队,负责协调和管理各个施工阶段的工作,并确保施工进度、质量和安全得到有效控制。
我们还将使用现代化的监控系统和智能设备来确保施工过程的安全和高效。
五、环境保护措施在施工过程中,我们将采取一系列环境保护措施,以减少对周围环境的影响。
我们将严格控制施工噪音和粉尘产生,采取有效的废弃物处理措施,并合理使用和管理水资源和能源,以减少对环境的负面影响。
六、项目验收与交付在施工完成后,我们将组织专业团队对项目进行全面验收。
我们将按照相关标准和规范进行检查和测试,确保建筑物的质量和安全符合相关要求。
一旦验收合格,我们将向业主交付项目,并提供相应的维护和保修服务。

一、工程概况上海中心大厦位于上海市浦东新区陆家嘴金融贸易区,是一座超高层地标式摩天大楼。
项目总建筑面积57.8万平方米,建筑主体为地上127层、地下5层,总高度为632米,结构高度为580米。
工程总投资约230亿元人民币,由美国Gensler建筑设计事务所设计,我国建筑企业施工。
二、施工方案1. 施工组织(1)成立项目领导小组,负责工程的全面管理工作。
(2)设立项目管理部,负责施工过程中的技术、质量、安全、进度、合同、资料等管理工作。
(3)成立施工班组,负责具体的施工任务。
2. 施工准备(1)编制施工组织设计,明确施工顺序、施工工艺、施工质量、安全措施等。
(2)编制施工进度计划,合理安排施工顺序,确保工程按期完成。
(3)组织施工队伍,进行技术培训和安全教育。
(4)准备施工材料、设备、工具等,确保施工顺利进行。
3. 施工工艺(1)桩基础施工:采用钻孔灌注桩基础,桩径为1.2米,桩长约为60米。
(2)地下结构施工:采用钢筋混凝土结构,分为地下五层,层高为4.5米。
(3)地上结构施工:采用钢筋混凝土框架-核心筒结构,分为地上127层,层高为4.5米。
(4)钢结构施工:采用Q345B钢材,采用现场焊接和现场拼装。
(5)幕墙施工:采用玻璃幕墙,分为单元式幕墙和整体式幕墙。
4. 施工质量(1)严格执行国家相关施工规范和质量标准。
(2)加强原材料、半成品、成品的检验和验收。
(3)建立健全质量管理体系,确保工程质量。
5. 施工安全(1)建立健全安全管理体系,加强安全教育和培训。
(2)严格执行安全操作规程,确保施工安全。
(3)加强施工现场安全管理,确保施工人员生命财产安全。
6. 施工进度(1)编制施工进度计划,合理安排施工顺序。
(2)加强施工过程中的协调与沟通,确保工程按期完成。
(3)加强施工过程中的监督检查,确保工程进度。
三、施工保障措施1. 技术保障:引进国内外先进施工技术,提高施工效率。
2. 人员保障:加强施工队伍的建设,提高施工人员的素质。
上海中心大厦基坑降水设计方案上海现代建筑设计集团申元岩土工程有限公司2009年8月22日目录第一章工程概况........................................... 错误!未定义书签。
一、工程简介........................................... 错误!未定义书签。
二、地下地质条件....................................... 错误!未定义书签。
三、水文地质条件....................................... 错误!未定义书签。
第二章降水设计要点....................................... 错误!未定义书签。
一、目的............................................... 错误!未定义书签。
二、设计依据........................................... 错误!未定义书签。
三、降水施工难点分析................................... 错误!未定义书签。
四、降水施工对策....................................... 错误!未定义书签。
第三章降水井设计......................................... 错误!未定义书签。
一、真空深井分析计算................................... 错误!未定义书签。
二、减压管井分析计算................................... 错误!未定义书签。
三、井点布置........................................... 错误!未定义书签。
四、降水井构造与设计要求............................... 错误!未定义书签。
上海中心施工方案上海中心是一座位于上海市浦东新区陆家嘴金融城的摩天大楼,高度632米,是中国和亚洲最高的建筑物之一。
施工方案是建造大楼的详细规划和步骤安排,下面是上海中心的施工方案。
上海中心的施工方案大致分为以下几个步骤:地基工程、结构施工、装饰工程和设备安装。
地基工程是大楼建设的第一步,它包括地下室的挖掘、基坑开挖和土方复填等工作。
由于上海地区地质条件较差,需要特殊考虑地基的稳定性。
首先要进行地质勘测,以确定地下水位和土层情况。
然后根据勘测结果,确定适合的地基工程方案。
结构施工是指大楼的主体结构建设。
上海中心采用了钢结构和混凝土结构相结合的方式。
钢结构主要用于建造大楼的框架和矢量系统,而混凝土结构用于建造大楼的核心筒。
结构施工需要按照设计图纸进行钢筋和混凝土的浇筑和加固。
同时,还要进行安全检查和质量验收,确保施工过程中的安全和质量。
装饰工程是指对大楼进行装修和装饰的工作。
上海中心的外墙采用了玻璃幕墙,需要进行玻璃安装和密封,同时还要进行外墙的保温和防水处理。
内部装饰方面,根据设计图纸进行墙面和地面的装修,同时还要进行艺术装饰和照明设计。
设备安装是指对大楼的各种设备进行安装和调试。
上海中心包括了电梯、空调系统、给排水系统、电力系统等各种设备。
设备安装需要经过专业技术人员的操作和调试,以确保设备的正常运行。
上海中心的施工方案还包括了施工期间的安全管理和质量控制。
施工期间要严格遵守相关法律法规和施工安全规范,确保施工过程中的安全。
同时还要进行质量检查和验收,确保施工质量符合设计要求和标准。
总之,上海中心的施工方案需要经过详细的规划和计划,按照先后顺序进行施工。
施工过程中还需要严格遵守相关规定和要求,确保施工的安全和质量。
通过科学规划和精心施工,上海中心终于成为了一座标志性的建筑物,为上海增添了独特的城市景观。
上海中心大厦土方施工方案上海中心大厦位于上海浦东陆家嘴金融贸易区核心地段,为陆家嘴金融区最重要的标志性功能性建筑区,与金茂大厦、环球金融中心成“品”字型分布。
上海中心大厦地下室5层,由1幢121层主楼和1栋5 层商业裙房组成,总建筑面积约为573000m2主楼建筑高度为632m主楼地下工程施工方案主楼区顺作先行施工、裙房区逆做延后施工,先施工的主楼区以平面圆形的地下连续墙结合六道环撑共同组成支撑“围堰” ,土方开挖后,围堰内将形成内部空阔无遮蔽的“井筒”,便于地下室结构施工,且平面空间利用率很高。
主楼地下室为五层混凝土结构,层高 4.0〜6.0m不等,与裙房区开敞相容,之间无分区、分界的结构墙体。
基础底板设计为厚达6.0m的筏板,八根劲性“超级柱”、四根劲性“角柱”及核心筒剪力墙共同构成主楼主体的抗测力体系,为进一步增强核心筒剪力墙的延性,全五层暗柱通体内埋H型钢、墙体采用“钢板剪力墙”设计。
1.1.1主楼地下工程施工流程施工准备测量放线疏干、减压井施工>基坑预降水减压井降水启动降水维持首层土方及第一道环撑施工J土方及第二至四道环撑施工*第五层土方及第五道环撑施工---->塔吊基础桩施工r1、2、3号塔吊安装1r厂4号塔吊及施工电梯安装第六层土方及第六道环撑施工*垫层施工及桩头处理基坑监测主楼地下结构完工土方开挖与环撑施工1)概况主楼基坑土方开挖面积约 1.15万m2,开挖深度约31.1m,总土方量约357600mB;基坑四周均匀设置四个二级挖土平台;环形支撑支撑共设置了六道。
2)主楼基坑土方开挖总平面图花设临建临时门14F1 #大门城1#塔吊F0/2 3C,臂长50 m弃土堆场施设2#大门-0. 50钢筋加工棚Ci-X JI-2围墙钢筋加工车间50B-13#塔臂吊长4560m1730地下连续墙工加工车电东土方车行走路D1 604#门3#门建设施建设施4F-17 .30h a>>,2,■ -0. 50-17 .30加筋工II・1土方开挖方向一级挖土路一小临时门二级挖土家陆主楼基坑土方开挖总平面图a. 1#、3#、4#大门为施工人员及车辆进出大门;2#大门为贵宾通道,为行人专用;临时大门1、2 为临时使用大门,不考虑为土方外运出口;b. 图中标高均为相对标高,± 0.000 相当于绝对标高4.600 ,标高单位一致;c. 施工道路延用地下连续墙施工时的道路;d. 土方开挖区域主要分成中央盆式土方F、中间岛式土方E和靠近连续墙的土方A-1 , A-2 , B-1 , B-2 ,C-1 ;e. 场地西北角预留弃土堆场,土方开挖至一定深度时,为保证出土量,可堆置2000m3以上土方于弃土堆场,弃土堆场距基坑坡顶边f.线大于40m;g.在土方开挖及地下室土建结构施工阶段投入3台塔吊。
上海中心大厦位于上海市黄浦区,是一座高度为632米的超高层建筑。
该工程由上海建工集团总承包建设,总建筑面积约57万平方米。
主体结构由地上121层主楼、5层裙房和5层地下室组成。
为确保工程顺利进行,特制定本桩基工程施工方案。
二、施工部署及现场施工组织管理机构1. 施工部署(1)施工顺序:先进行桩基施工,然后进行基础施工,最后进行主体结构施工。
(2)施工方法:采用旋挖钻机成孔、冲击钻成孔和钻孔灌注桩施工。
2. 现场施工组织管理机构(1)项目经理部:负责整个工程的施工组织、协调和管理工作。
(2)技术负责人:负责施工技术指导和施工方案编制。
(3)质量负责人:负责工程质量控制和检验。
(4)安全负责人:负责施工现场安全管理。
三、施工总平面布置1. 施工现场划分为桩基施工区、基础施工区和主体结构施工区。
2. 桩基施工区:设置桩基施工平台、钢筋加工区、混凝土搅拌站等。
3. 基础施工区:设置模板、钢筋、混凝土等材料堆场。
4. 主体结构施工区:设置施工电梯、塔吊等起重设备。
四、施工总进度计划及保证措施1. 施工总进度计划(1)桩基施工:预计60天完成。
(2)基础施工:预计120天完成。
(3)主体结构施工:预计300天完成。
2. 保证措施(1)合理安排施工进度,确保工程按期完成。
(2)加强施工现场管理,提高施工效率。
(3)加强施工人员培训,提高施工技能。
五、劳动力配备计划1. 桩基施工:施工人员约100人。
2. 基础施工:施工人员约200人。
3. 主体结构施工:施工人员约300人。
六、现场投入主要机械设备及检测仪器1. 旋挖钻机、冲击钻、混凝土搅拌站、混凝土运输车等。
2. 全站仪、经纬仪、水准仪、超声波检测仪等。
七、主要材料、构配件供应计划1. 钢筋、混凝土、砂石、水泥等原材料。
2. 模板、钢管、钢绞线等构配件。
八、施工方法及技术措施1. 桩基施工(1)旋挖钻机成孔:适用于中风化岩层,钻孔速度快,成孔质量好。
(2)冲击钻成孔:适用于中风化岩层,钻孔速度快,成孔质量好。
