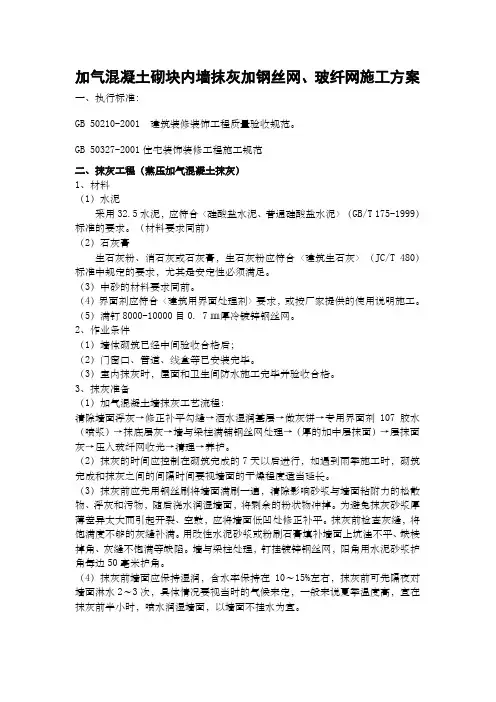

加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案

一、执行标准:

GB 50210-2001 建筑装修装饰工程质量验收规范。

GB 50327-2001住宅装饰装修工程施工规范

二、抹灰工程(蒸压加气混凝土抹灰)

1、材料

(1)水泥

采用32.5水泥,应符合〈硅酸盐水泥、普通硅酸盐水泥〉(GB/T 175-1999)标准的要求。(材料要求同前)

(2)石灰膏

生石灰粉、消石灰或石灰膏,生石灰粉应符合〈建筑生石灰〉(JC/T 480)标准中规定的要求,尤其是安定性必须满足。

(3)中砂的材料要求同前。

(4)界面剂应符合〈建筑用界面处理剂〉要求,或按厂家提供的使用说明施工。

(5)满钉8000-10000目0. 7㎜厚冷镀锌钢丝网。

2、作业条件

(1)墙体砌筑已经中间验收合格后;

(2)门窗口、管道、线盒等已安装完毕。

(3)室内抹灰时,屋面和卫生间防水施工完毕并验收合格。

3、抹灰准备

(1)加气混凝土墙抹灰工艺流程:

清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→专用界面剂107胶水(喷浆)→抹底层灰→墙与梁柱满铺钢丝网处理→(厚的加中层抹面)→层抹面灰→压入玻纤网收光→清理→养护。

(2)抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。

(3)抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。抹灰前检查灰缝,将饱满度不够的灰缝补满。用改性水泥砂浆或粉刷石膏填补墙面上坑洼不平、缺棱掉角、灰缝不饱满等缺陷。墙与梁柱处理,钉挂镀锌钢丝网,阳角用水泥砂浆护角每边50毫米护角。

(4)抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说夏季温度高,宜在抹灰前半小时,喷水润湿墙面,以墙面不挂水为宜。

(5)抹灰砂浆底灰15厚1:0.3:2.5水泥石灰砂浆,或在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。砂浆强度的选择宜由内到外从低到高过渡,以兼顾基层材料和外部饰面的要求。

(6)抹底层灰前先进行基面处理,用107胶水泥浆拉毛墙面,或者使用专用界面剂作基面处理。基面处理完后在基面处理材料干燥凝固前即抹底层灰。

(7)底层灰的强度和膨胀系数应与基层相当,强度较低的1:1:6水泥石灰砂浆,同时适当提高砂浆配合比中的中粗砂和砂的比率,以减少砂浆的干燥收缩。底层灰要用抹子刮上墙,厚度在5mm以内,带有一定压力的砂浆被挤进孔或缝内形成犬牙交错的连接,既有利于抹灰层与墙面的共同工作,又能使底灰适应基层的变形及找平。

(8)底层灰抹平初凝前,将截好的热镀锌钢丝网铺贴在底层抹灰砂浆表面,并保证热镀锌钢丝网和底层砂浆粘结不掉下,铺贴时应注意不能出现空档及搭接不满足要求等现象(搭接长度≧7)、在砌块墙身与混凝土梁、柱、剪力墙满钉8000-10000目0.7㎜厚热镀锌钢丝网材搭接应平整、连接牢固,搭接长度不小于150mm。

⑼在基层抹灰24小时后检查无空鼓、裂纹现象后,即进行面层抹灰,厚度宜在7~9mm,砂浆用1 :0.3:2.5的水泥混合砂浆,若面层抹灰过厚,则应分层涂抹,抹灰施工时人配合进行二人在抹铝合,一人用抹子平稳的拉毛压在拉毛十用力要均匀、速度要一致,使毛显大小均匀纹路要水平。(10)在墙面上喷水1~2次,养护3天。

凿槽敷管时,应使用专用工具,不得用斧或瓦刀任意砍凿,管道表面应低于墙面4~5mm,并将管道与墙体卡牢,不得有松动、反弹现象,然后浇水湿润,填嵌强度等同砌筑所用的砂浆,与墙面补平,并沿管道敷设方向铺10mm×10mm钢丝网,其宽度应跨过槽口,每边不小于50mm,绷紧钉牢。

4、砌块与混凝土柱相接

玻纤网

玻纤网

三、厨卫间水泥砂浆抹灰法

(1)墙面拉毛或喷浆

界面剂或参10﹪107胶,配制水泥砂浆,搅拌均匀后用空气压缩机等工具将墙面拉毛,满覆盖墙体表面,毛钉平均厚度3mm,砂浆终凝后,喷水1~2次,养护3天。

(2)找规矩→抹阳角→抹灰饼→冲筋→抹底层灰→墙与梁柱满铺钢丝网处理→(厚的加中层抹面)→层抹面灰→清理→养护。

⑶用托线板和靠尺检查整个墙面的夹带度和垂直度,阴阳角找方,用水泥砂浆1:2抹阳角.用线坠、方尺、拉通线等方法抹灰饼,先在2米高处抹上灰饼,根据上灰饼抹下灰饼,用靠尺找正垂直。灰饼大小5cm见方,水平距离为1.2~1.5米左右。抹灰饼后,再在垂直方向冲筋。

⑶抹底层灰

1、对墙面喷浆处理层喷水润湿。

2、用水泥:砂=1:3的比例配制水泥砂浆。

3、用混合砂浆抹底层灰并用木抹子搓毛,一次抹厚度不超过10mm。

4、底层灰抹平初凝前,将截好的热镀锌钢丝网铺贴在底层抹灰砂浆表面,并保证钢丝网和底层砂浆粘结不掉下,铺贴时应注意不能出现空档及搭接不满足要求等现象(搭接长度≧7)、在砌块墙身与混凝土梁、柱、剪力墙交接处,以及门窗洞边框处和阴角处钉挂10mm×10mm网眼大小的钢丝网,每边宽≧150mm,网材搭接应平整、连接牢固,搭接长度不小于100mm。

(4)抹面层灰

1、对底层或中层抹灰面喷水润湿。

2、用水泥:砂=1:2的比例配制水泥砂浆水泥砂浆抹面层灰,若面层抹灰过厚,则应分层涂抹,抹灰施工时人配合进行二人在抹铝合,一人用抹子平稳的拉毛压在拉毛十用力要均匀、速度要一致,使毛显大小均匀纹路要水平。

4、抹灰总厚度不宜超过25mm。

(5)分隔缝

凡连续墙面面积超过30㎡或抹灰长度超过6m的抹灰墙面均应设分隔缝。

(6)为节约用水,表面养护也可采用性能可靠的水性养护剂。

四、质量标准

(1)采用水泥砂浆抹灰工艺,施工前应对供拉毛用的界面剂进行检验,并测定粘结增强系数,记录存档。

(2)加气混凝土抹灰面层应平整、光滑,不得空鼓、开裂。

(3)接缝处网布搭接应不小于100mm。

(4)加气混凝土抹灰墙面执行国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定。

五、墙体形成裂缝的原因分析与防治

涉及形成墙体裂缝的因素很多,既有地基沉降、温度变化、干缩变形方面的原因,也有设计构造、材料及施工质量、工程管理方面的原因。根据成因最常见的裂缝可分为四类:一是温度裂缝;二是干燥收缩裂缝,简称干缩裂缝,以及由温度和干缩共同产生的裂缝;三是设计构造造成的裂缝;四是施工质量造成的裂缝。

1.温度裂缝:由于日照及昼夜温差、室内外温差、季节温差所产生的温度变化,会引起材料的热胀、冷缩。当约束条件下温度变形引起的温度应力足够大时,墙体就会产生温度裂缝、如框架梁下沿砌块顶部的水平裂缝,门窗洞边的角裂缝等。

2.干缩裂缝:对于粉煤灰加气砼砌块,随着含水量的降低,材料会产生较大的收缩变形。一般干缩率为0.3mm/m~0.45mm/m。干缩变形的特征是早期发展较快,如果将砌块放置28d能完成约50%的干缩变形。这类变形在墙体上分布广、数量多、裂缝程度也比较严重。如墙体的垂直裂缝、阶梯形裂缝、窗台边斜裂缝、框架柱与填充墙之间的裂缝。

然而上述形成的各种裂缝,往往是在温度应力变形和干燥收缩变形共同作用下形成的。。

六、因墙面抹灰造成裂缝的因素有:

(1)抹灰砂浆未采用配套的专用砂浆。

(2)采用普通抹灰砂浆,一般砂浆与砌体的物理力学性能差异较大。如两者的线膨胀、线收缩系数相差很大,两者的强度相差也较大,因砂浆自身收缩产生开裂。

(3)基层清除不干净。当基层处理未采用界面剂时,因抹灰砂浆保水性能不能满足砌块吸水要求引起砂浆开裂。

(4)抹灰一次成活,或分层抹灰无适当间隔时间,或抹灰层过厚未采取加强措施。

(5)对框架柱、梁与砌体之间不同材料的结合部,未采取防裂措施。

(6)夏季施工抹灰后失水过快,冬季施工昼夜温差冻融使砂浆失去粘结力。

综上所述,非承重墙体裂缝状态可分为四种,即水平裂缝,垂直裂缝,八字形裂缝,无规则的阶梯形裂缝、交叉裂缝等。产生以上裂缝的原因很多,要从各方面采取技术控制措施,首先要加强砌块产品管理,保证材料质量。要采用与砌块配套的专用砌筑砂浆与抹面砂浆;同时要针对各种开裂原因,精心设计、精心施工、严格管理,才能有效根治墙体开裂的通病。

七、抹面砂浆

砂浆所用材料的品种和性能应符合设计要求外,还应符合以下要求:

(1)粉煤灰加气砼砌块砌筑墙体时,需要使用配套的专用砌筑砂浆与抹灰砂浆。国家建材行业标准《蒸压加气混凝土用砌筑砂浆与抹面砂浆》(JC 890-2001)是根据砌块对砂浆的功能要求制定的;施工时,抹面砂桨的干密度、抗压强度、抗折强度、粘结强度、收缩性能等指标必须符合标准要求;砂浆的原材料,如水泥、石灰膏、砂、掺合料、外加剂的性能指标,均应符合相应技术标准的规定。

(2)抹面砂浆采用普通砂浆时,对抹面砂浆的技术要求,应符合国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001)及《住宅装饰装修工程施工规范》(GB50327-2001)的规定;对砂浆的原材料、配合比及强度检验,还应符合相应标准规定。

八.墙面抹灰施工

(1)外墙抹灰施工前应先安装门窗框、护栏等,并应将墙上的孔洞堵塞密实。

(2)室内墙面、门洞口的阳角应采用1︰2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。

(3)当要求抹灰层具有防水、防潮功能时,如厨房、卫生间应采用防水砂浆。

(4)抹灰前基层表面的尘土、舌头灰、污垢、油渍等应清除干净,同时对砌块的缺棱掉角、灰缝不饱满等缺陷要进行填补。若采用普通砂浆抹灰,应将墙面洒水湿润,但墙面不应有挂水。

(5)采用普通砂浆抹灰时,基层表面涂刷专用界面剂或参10﹪107胶水泥浆拉毛墙面,以利基层与抹灰砂浆粘结牢固。当未涂刷界面剂时,底灰可适当掺加乳胶或107胶水。

(6)大面积抹灰前应设置标筋,底灰厚度在8mm以内并压实。找平层及面层应有适当间隔时间,底灰强度不得高于找平层、面层抹灰强度;抹灰应分层进行,当抹灰总厚度等于或大于35mm时,应采用钢丝网加强;对外墙抹灰应作分格缝处理。

(7)外墙抹灰时,夏季采用遮阳蓬布,避免在暴晒下抹灰;冬季应采取防冻措施。

(8)为了防止抹灰层开裂,宜喷洒防裂剂,在抹底灰后喷洒防裂剂。为遇干热、强风天气时,在找平层、面层再喷洒防裂剂。

(9)填充墙与砌体结合部的处理,应在该部位内外两侧,敷设宽度不小于200mm的钢丝网,在绷紧后分别固定在砼与砌体的底灰上,要保证网片粘结牢固。

(10)各抹灰层应防止快干、水冲、撞击和震动;在凝结后应采取措施防止玷污和损坏;对于普通砂浆,抹灰层应在湿润条件下养护、进行浇水养护(7天)。

十.抹灰工程

(1)内墙抹灰:分2-3层抹灰,每层抹灰时间间隙为24小时,严禁抹灰一次成活;所有剪力墙梁、柱交接处超宽150mm的钢丝网,加气混凝土砌块内墙全铺玻纤网(160G/M2)铺牢,再进行扶灰。

㈡.塑钢门窗框与墙体缝隙处理

塑钢门窗框与墙体间隔每边约10mm,先用发泡胶填缝,再用水泥砂浆嵌缝,最后在外边打防水胶。

编制: 审核: 审批:

安徽江南建设工程有限公司

二0一O年九月二十五日

一般抹灰专项工程施工组织设计方案全解

目录 一、工程概况 (2) 二、编制依据 (2) 三、原材料控制与检验 (2) 四、作业准备及技术要求 (3) 五、施工方法............................................................... 错误!未定义书签。 六、质量要求 (7) 七、成品保护 (7) 八、应注意的质量问题 (8) 九、环保措施 (9)

一、工程概况 本工程为瑞星花园一期工程,由1#、3#、5#、6#楼和地下车库组成,工程建筑面积约169308.9平方米,结构形式为框架剪力墙结构,地下2层、地上34层,建筑高度98.9米。 抹灰工程是建筑装饰的一道很重要的工序,抹灰工程施工的好与坏,将直接影响到建筑物的精装修,因此,为了更好地为后续的精装修工程,为了更好的保证抹灰施工质量,特编制本专项施工方案。 二、编制依据 本工程的建筑施工图、建筑详图、结构施工图; 《工程建设标准强制性条文》2009年版; 《建筑工程施工质量验收统一标准》(GB50300-2001); 《建筑装饰装修工程施工及验收规范》(GB50210-2001); 《住宅装饰装修工程施工规范》(GB50327-2001); 业主编制的《室内装饰做法》; 三、原材料控制与检验 材料要求 (1)水泥 本工程采用普通水泥,水泥强度等级宜采用32.5 级及以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。 水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证,并对水泥的凝结时间和安定性进行复验。 (2)砂 宜采用平均粒径0.35~0.5mm 的中砂,不得含有黏土、草根、树叶、碱质及其它有机物,含泥量不得超过3%。在使用前应根据使用要求过筛,筛好后保持洁净。 (3)石灰膏 石灰膏与水调和后具有凝固时间快,并在空气中硬化,硬化时体积木收缩的特

内外墙抹灰专项施工方案

. 外墙抹灰专项施工方案 编制 审核 审批 建安建设集团有限公司 2017年8月17

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工准备 (4) 1、材料要求 (4) 2、主要机具 (4) 3、作业条件 (4) 4、人员配备 (5) 四、施工方法 (6) 1、工艺流程 (6) 2、施工方法 (6) 3、冬期施工注意事项 (9) 五、质量要求 (10) 1、保证项目 (10) 2、基本项目 (10) 六、成品保护 (11) 七、应注意的质量问题 (11) 八、安全文明施工措施 (12)

一、工程概况 二、编制依据 1)经图纸审查办审查同意的设计图纸; 2)已经通过甲方、监理审批的施工组织设计; 3)设计变更; 4)建筑工程施工质量验收统一标准; 5)建筑装饰装修工程施工质量验收规; 6)现行建筑施工手册;

三、施工准备 1、材料要求 (1)材料:DPM15干混抹灰砂浆 (2)DPM15干混抹灰砂浆进场需核查其品种、规格、强度等级、出厂日期等相关产品信息,并进行外观检查,做好进场验收记录;当出厂超过3个月时应进行复检。 2、主要机具 砂浆搅拌机、平锹、筛子(孔径5mm)、手推车、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、方尺、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴阳角抹子、软毛刷、扫帚、胶皮水管、水桶、小白线、錾子、锤子、托线板、工具袋等。 3、作业条件 (1)主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。(2)将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。 (3)水电管线已经安装到位,检查无遗漏。 (4)混泥土墙、蒸压加气混泥土砌块墙等基体表面的灰尘,污垢和油渍等应清

加气块抹灰规范标准

本工艺标准适用于加气混凝土砌块及加气混凝土条板墙面抹灰工程。 2.1 材料及主要机具 2.1.1水泥:325号,普通硅酸盐或矿渣硅酸盐水泥。 2.1.2 砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。 2.1.3 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。或使用磨细生石灰粉,在沉淀池贮存,用水浸泡不少于3d,使其充分熟化,石灰膏不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。 2.1.4 纸筋:白纸筋和草纸筋,使用前用水浸泡、捣碎。罩面用的纸筋宜用机碾磨细,不含杂质。稻草、麦秸应坚韧、干燥,不含杂质,纤维长度不得超过30mm。稻草、麦秸使用前应经石灰浆浸泡处理。 2.1.5 麻刀:必须均匀、柔韧、干燥,不含杂质,长度在10~30mm。拍打松散。 2.1.6 防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如pH值、粘度、相对密度、初凝时间、不挥发物成分等进行测试。 2.1.7 粉煤灰、膨胀珍珠岩粉(密度为40~300kg/m3)、107胶等。 2.1.8 主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为50mm×50mm、30m m×30mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。 2.2 作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。 2.2.1 加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。 2.2.2 抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。 2.2.3 按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口200~250mm,以利操作。架木要稳定、牢固、可靠。 2.2.4 冬期施工抹灰砂浆及防裂剂应有保温措施,操作场所做好防寒、防冻设施。温度不宜低于5℃。 3.1 工艺流程: 基层处理→洒水润湿→贴灰饼、冲标筋→抹水泥踢脚板→ 抹门窗口水泥砂浆护角→抹底子灰→喷洒头遍防裂剂→ 修抹墙面上的箱、槽孔洞→抹罩面灰→喷洒二遍防裂剂 3.2 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的107胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。 3.3 洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一

外墙抹灰工程专项施工方案

尚都商住楼项外墙抹灰工程专项施工方案 编制审定: 编制审核: 编制人员: 中十冶集团有限公司 二0一0年十月十八日

外墙抹灰施工方案 一、工程概况 云南龙逸尚都商住楼项目工程,位于云南罗平县文笔路南,为框架、剪力结构,地下1层,地上27层,建筑高度88.8米;该工程总建筑面积约32102.18平方米。 二、材料、机具准备 1、材料: 水泥:应用32.5P·S矿渣水泥,水泥应有出厂证明或复检合格单,水泥进场后应经复检合格通知后方可使用。出厂日期超过三个月或水泥已经有结块的严禁使用。 砂子:砂子应用中粗水洗砂,使用时应用筛网过筛,外墙底灰用砂应采用网眼规格为8-10mm的筛网。 其它材料均应经进场复检合格后方可使用。 2、机具 铁抹子、木抹子、阴阳角抹子、捋角器、铁锹、铁锤、洋镐、工程线、铝合金刮杠、铁红粉、红铅笔、水平管、胶皮水管、钢钉、大扫把、小笤帚、钉子、铁丝等。 3、外墙抹灰利用外架从上到下施工。 三、作业条件: 1、门窗按设计要求安装好,并堵抹洞口四周的缝隙。 2、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足涂刷条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。

3、双排架子要符合国家安全规范要求,外架水平杆距墙面250mm。 四、本工程外墙工程做法: ①矿物涂料色彩 ②10厚1:2.5聚合物水泥防水砂浆(加防水粉) ③12厚1:3聚合物水泥砂浆(加防水粉,附10×10玻纤网) ④混凝土基层处理剂拉毛 ⑤混凝土基层、墙面 五、施工工艺 1、工艺流程: 墙面基层处理、砼基层拉毛、验收→吊垂直、套方、找规矩、贴灰饼→弹线、分格、粘条→1:3聚合物水泥砂浆(加防水粉,附10×10玻纤网)打底→1:2.5聚合物水泥防水砂浆(加防水粉)罩面→涂刷矿物涂料→验收 2、墙面基层处理 墙体中的脚手眼应用细石砼封堵好,砼墙柱表面应清理干净后,甩界面剂,甩点要均匀,终凝后浇水养护,直至有较高的强度,空心砖墙面应清除干净,浇水充分湿润。应对外墙层间砼接槎处、砌体灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实,经验收合格后方可进行下道工序。 窗口缝及脚手眼、孔洞等。外墙铝合金窗框安装位置准确牢固后,周边缝隙用发泡胶或矿棉填塞密实。砌体施工用脚手眼和废弃的孔洞,应将其内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严。 砼基层拉毛:主体外立面混凝土基层须用素水泥浆进行拉毛处理,

内墙抹灰工程施工方案(最新)

目录 一、工程概况 (2) 1.1、该工程的建设主体 (2) 1.2、工程地址及概况 (2) 二、编制依据 (2) 三、内墙抹灰做法: (3) 四、施工部署 (4) 4.1、施工准备 (4) 4.2、项目管理机构 (5) 4.3、机械、设备、材料、劳动力配置 (6) 五、施工工艺 (6) 5.1、工艺流程: (6) 5.2、基层清理 (7) 5.3、浇水湿润 (7) 5.4、吊垂直、套方、找规矩、做灰饼 (7) 5.5、做护角 (7) 5.6、抹底灰 (8) 5.7、修抹预留孔洞、配电箱、槽、盒 (8) 5.8、粘钉钢丝网 (8) 5.9、抹罩面灰 (8) 六、质量要求 (9) 6.1、材料要求 (9) 6.2、技术要求 (9) 6.3、质量要求 (9) 6.4、安全要求 (9) 6.5、环境要求 (10) 七、质量标准 (10) 7.1、主控项目 (10) 7.2、一般项目 (10) 八、成品保护 (11) 九、安全文明施工措施 (11) 9.1、安全措施 (12) 9.2、环保措施 (12)

蔚蓝青城II期工程 内墙抹灰工程专项施工方案 一、工程概况 1.1、该工程的建设主体 建设单位:西安天朗置业有限公司 设计单位:宁波市明州建筑设计院有限公司 监理单位:陕西省古都工程监理公司 施工单位:浙江城建建设集团有限公司 质监单位:西安市大兴新区建设工程质量安全监督站 1.2、工程地址及概况 (1)工程地址:西安市大兴东路与桃园南路延伸段交汇处西北角。 (2)3号馆工程概况: 3号馆建筑为地下一层,地上三层,建筑高度17.500m,结构形式采用全现浇框架结构;设计使用年限均为50年,安全等级为二级。 建设规模:建筑面积5313.40㎡ (3)幼儿园工程概况: 幼儿园建筑为地上四层,建筑高度18.1m,结构形式采用现浇框架结构;设计使用年限均为50年,安全等级为二级。 建设规模:建筑面积:4892.41㎡。 本建筑设计正负零米以下墙体为240厚砖砌体,正负零米以上为200厚加气混凝土砌块填充墙,局部墙体厚度100mm。 二、编制依据 2.1、本工程设计图纸 2.2、施工组织设计 2.3、浙江城建的施工工艺 2.4、国家、行业的标准规范、文件等

(加气砼)墙面抹灰施工方法

(加气砼)墙面抹灰施工方法 一、适用范围 加气混凝土砌块内外墙抹灰(内墙抹灰混合砂浆,外墙抹灰水泥砂浆)。 二、施工准备 主要材料机具 1、水泥:采用P.O 32.5R水泥,有出厂合格证、出厂检验报告及复验合格报告。 2、砂:中砂,平均粒径0.5—1.5mm,使用前要过筛,不得含有粘土,草根,碱质及其它有害物质,含泥量不超过20%,最好为水洗砂。 3、砂浆王:作为新型高效砂浆增塑剂可取代石灰膏。 4、钢丝网:22#铁丝加工成的10—15mm×10—15mm规格网片。 5、主要机具:砂浆搅拌机、平锨、筛子(孔径5 mm)平推车、大桶、灰槽、灰勺、2.5m大杠,1.5m中杠,2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、钢丝刷、射钉枪、锤头、阴角抹子、阳角抹子。 三、作业条件 1、主体结构经有关部门(质检站、设计院、建设单位、监理单位和施工单位等)进行工程检查,验收合格后方可进行抹灰工程。 2、抹灰前应检查门窗框位置是否正确,与墙体连接是否牢固,连接处的缝隙应用1:3水泥砂浆分层填实,门口处应设置保护措施,以防碰坏。铝合金门窗缝隙的处理按设计要求进行嵌填和粘贴好保护的塑料薄膜。 3、外墙应满钉钢丝网,内墙在梁柱与墙体交接处钉钢丝网,每边压墙宽度不少于15cm ,射钉间距为20cm,梅花型布置。钢丝网以压紧墙面为准,不允许有翘起现象。消火栓箱、配电箱安装完毕,背后露明部分也同样钉上钢丝网。 4、墙基体表面的灰尘,污垢油渍等应处理干净,对混凝土表面、加气混凝土块墙面应在抹灰前两天浇水湿润(每天保证两遍以上)。 5、予埋管件应提前安装好,结构施工时墙面的予留孔洞应提前堵住塞严实,将混凝土构件、门窗过梁、梁垫、构造柱等表面凸出部分剔平。对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺水重10%的108胶),然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。 6、窗帘钩、通风蓖子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确,且涂刷好防腐、防锈涂料。

一般抹灰工程施工设计方案

抹灰专项施工

案 一、工程概况 工程名称: 建设单位: 设计单位: 监理单位: 质量监督: 施工单位: 建筑地点: 结构类型:层数: 建筑面积: 建筑高度: 抹灰工程是建筑装饰的一道很重要的工序,抹灰工程施工的好与坏,将直接影响到建

筑物的精装修,因此,为了更好地为后续的精装修工程,为了更好的保证抹灰施工质量,特编制本专项施工案。 本工程墙抹灰根据图纸要求并结合陕09J01图集进行施工; 二、编制依据 本工程的建筑施工图、建筑详图、结构施工图; 《工程建设标准强制性条文》2013年版; 《建筑工程施工质量验收统一标准》(GB50300-2013); 《建筑装饰装修工程施工及验收规》(GB50210-2013); 《住宅装饰装修工程施工规》(GB50327-2013); 三、原材料控制与检验 一)材料 1. 水泥:采用复合硅酸盐水泥3 2.5级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。不同品种的水泥不得混合使用。 2. 砂:采用中砂,平均粒径0.35~0.5mm,拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。在搅拌地点设磅秤,砂子按配合比要求的用量过称后,倒入搅拌机(或定量独轮小斗车)。 3. 水:拌制用水采用自来水。 4.抹灰砂浆的稠度:抹灰砂浆在施工中必须具有良好的和易性,即砂浆的稠度。 5.砂的现场检验批量:产地、规格相同的400立米为一批量,不足400立米的亦为一批量。从料堆上取样应在均匀分布的不同部位,顶部、中部、底部抽取数量大致相同的3

份砂总量30-50千克。主要检验项目为颗粒级配、含泥量、有害物质含量,表观密度、堆积密度、空隙率、细度模数、泥块含量。 6.水泥的现场检验批量:同厂家、同品种和标号,数量不超过200吨为一批量。主要检验项目为抗压、抗折、凝结时间、安定性,其他检验项目为细度,有害物含量。取样应有代表性,可连续取,也可从20个以上不同部位取等量样品,总量至少取12Kg。出厂日期超过三个月的不得使用。 四、施工准备 1、本着科学管理、精干高效、结构合理的原则,为了达到优良工程目标的实 现,有目标、有秩序、优质高效完成本工程,我们将配备选配具有开拓精神,施工 经验丰富,服务态度良好,勤奋实干的以工程师为主的工程技术和管理干部组成。 2、劳动力总体安排 钢筋混凝土面甩胶浆、挂网:4人 施工队25人(大工15人,小工10人) 3、主要机具: 机械:施工电梯一台、搅拌机1台。 工具:夹具、灰斗、铁锹、大、小铲(不准用瓦刀)、小撬棍、手推车、水桶、磅秤、试模、砖刀、锤、毛扫、卷尺、手锯、线坠、靠尺或托线板。 五、作业条件 1.主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,可进行抹灰工程。 2.检查需要埋设的配电管、接线盒、管道套管已经固定牢固。简介缝隙用1:3的水泥砂浆或1:1:6的水泥灰混合砂浆分层嵌塞密实,并事先将门窗框包好或粘贴保护的塑

抹灰工程专项施工方案.

中心医院医疗综合楼抹灰工程 编制 审核 审批

、编制依据 、工程综合概况: 三、墙面抹灰构造做法: 1、、人员配备 2、材料准备 3、器具准备 4、作业条件 五、主要施工方法及技术措施: (一)、工艺流程 (二)、施工要点 1、内墙面抹灰 2、外墙抹灰: 六、质量验收标准 七、施工注意事项: 八、成品保护: 九、质量控制措施 (一)、质量控制要点: 、安全文明施工管理措施: (一)、安全管理目标: (二)、安全技术管理措施: (三)、文明施工管理措施: 、墙面抹灰的质量通病及原因分析、防治措施: 14 四、 施工准备及计划安排: 10 16

、编制依据 1、本工程设计施工图。 2、根据现有技术力量、机械设备能力及以往的施工经验等。 3、依据国家现行技术标准、施工及验收规范、工程质量评定标准及操 作规程编制而成。 《工程建筑标准强制性条文》 (房屋建筑部份)建标( 《建筑施工手册》-第四版 二、工程综合概况: 1、工程名称: 2、工程地址: 地下一层,地上 4层。B 、C 区地下1层,地上8层。本工程建筑设计 三、墙面抹灰构造做法: (一)内墙抹灰构造: 1、干挂石材内墙面(门诊大厅) (1)钢龙骨干挂石材 (2)加砌块混凝土墙 2002) 219 号 《建设工程施工质量验收统一标准》 (GB50300-2001 《建筑装饰装修工程质量验收规范》 (GB50210-2001 《建筑施工高处作业安全技术规范》 (JGJ80-91) 3、3、结构类型:钢筋混凝土框架剪力墙结构, A 区门诊医技楼 使用年限50年,建筑耐火等级一级,抗震设防烈度为 7度。

内墙抹灰施工方案(1)

目录 一、编制依据 (2) 二、工程概况 (2) 三、施工准 备 (3) 四、施工工艺流程 (4) 五、施工计划安排 (7) 六、成品保护措施 (7) 七、质量保证措施 (8) 八、安全保证措施 (9) 九、进度保证措施 (10)

第一章编制依据 本施工方案编制的依据: 1、太原理工大学建筑设计研究院设计的施工图纸,相关标准图集。 2、合同有关规定,以及对施工场地现场的实地勘察。 3、国家的有关法律、法规、规范和技术标准。 第二章工程概况 一、工程概述: 本工程为太原市朝阳盛景项目,位于太原市后水裕村,工程内容为3#楼内墙抹灰工程。 建设单位:山西丰城房地产开发有限公司 设计单位:太原理工大学建筑设计研究院 监理单位:山西煤炭建设监理有限公司 总包单位:江苏弘霖建设集团有限公司 二、工程目标 1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量优良。 2、安全目标:严格执行国家及山西省关于施工现场管理的各项

规定,确保施工安全。 3、工期目标:按期完成施工任务 第三章施工准备 一、施工准备: 1、材料: 1.1 水泥:采用325号复合硅酸盐水泥。有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。 1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm 孔径的筛子。不得含有草根等杂物。 1.3 石灰膏:石灰膏内不得含有未熟化的颗粒和其他杂质。 2、主要机具: 砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。3、作业条件: 3.1 必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好一米水平线。 3.2 抹灰前,应检查门窗框位置是否正确,连接是否牢固。连

加气混凝土内 外墙面抹灰施工方案

加气混凝土内、外墙面抹灰施工方案 1 概况 加气混凝土砌块墙面抹灰工程 加气混凝土砌块内墙面抹灰:混合砂浆抹灰(除厨房、卫生间),水泥砂浆抹灰(厨房、卫生间),阳角水泥砂浆护角2m高,水泥砂浆踢脚线150mm高(楼地面层上)。 加气混凝土砌块外墙面抹灰:水泥砂浆抹灰 2 施工准备 材料及主要机具 水泥:级,普通硅酸盐或矿渣硅酸盐水泥。 砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。 主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 5mm×5mm、3mm×3mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。 作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。 加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消

防栓箱、配电箱柜、有关埋件等安装埋设工作。 抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。 按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口200~250mm ,以利操作。架木要稳定、牢固、可靠。 室内大面积施工前应先做样板间,经验收鉴定合格后方可大面积施工。 3 操作工艺 工艺流程: 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的界面处理剂素水泥浆填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。在加气砼砌块墙内墙面满钉钢丝网,不同材料交接处钉钢丝网不少于150。 洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以 → → → → → → →

抹灰工程施工方案98435

目录 一、编制依据 0 二、工程概况 0 三、抹灰工程做法 0 四、材料、机具准备及作业条件 (1) 1、材料准备 (1) 2、抹灰砂浆 (2) 3、机械、用具的准备 (4) 4、作业条件 (4) 五、操作工艺 (6) 5.1基层处理 (6) 5.2洒水湿润 (6) 5.3界面处理剂 (6) 5.4弹线、规方、找规矩 (6) 5.5钉钢丝网 (7) 5.6灰饼、冲筋 (7) 5.7做护角 (7) 5.8分层抹灰 (8) 六、抹灰工程其它注意事项 (8)

6.1内墙抹灰注意事项 (8) 6.2外墙抹灰注意事项 (8) 七、冬雨季施工 (9) 八、抹灰层修补 (9) 九、抹灰工程节点构造 (10) 十、质量控制措施 (10) 1、质量控制要点 (10) 2、主控项目 (11) 3、一般项目 (11) 4净空测量 (13) 5、注意事项 (13) 十一、墙面抹灰的质量通病及原因分析、防治措施 (15) 十二、成品保护 (17) 十三、安全、文明施工 (18)

一、编制依据 本工程的建筑施工图、建筑详图、结构施工图; 《建筑工程施工质量验收统一标准》(GB50300-2013); 《建筑装饰装修工程施工及验收规范》(GB50210-2001); 《住宅装饰装修工程施工规范》(GB5024-2002); 《建筑施工高处作业安全技术规范》(JGJ80-2016) 二、工程概况 工程名称:徐州高铁东城2013-29#地块二期 工程地点:徐州市经济技术开发区,高新路以西,次横一路以南建设单位:绿地地产集团徐州东部置业有限公司 设计单位:徐州久鼎工程设计咨询有限公司 监理单位:徐州市五星建设项目管理有限公司 施工单位:上海绿地建筑工程有限公司 本项目位于徐州市经济技术开发区,高新路与彭祖大道交点处西北角,次横一路以南,项目总建筑面积为111802.18m2,±0.000相当于黄海高程32.300m。徐州高铁东城2013-29#地块二期包含18-27层住宅8栋:32#、33#、35#、36#、37#、38#、39#、50#楼,为二类高层,耐火等级为二级。抗震设防烈度为7度,设计使用年限50年。 填充墙墙体材料:外墙、卫生间、厨房、电梯井隔墙采用煤矸石烧结多空转,管道井处采用烧结普通砖,其余内墙采用煤矸石六孔砖。 三、抹灰工程做法

内墙抹灰专项施工方案

目录 1 工程概况2 2 编制依据3 3 施工条件3 4 材料准备4 5 抹灰砂浆准备5 6 机具准备7 7 工艺流程7 8 抹灰工程操作工艺7 9 抹灰工程其它注意事项10 10 抹灰工程节点构造13 11 抹灰工程质量标准15 12 质量提升和控制措施17 13 成品保护21 14 安全环保措施22 15质量记录23

抹灰工程施工方案 1 工程概况 本工程为海泊河遗留片区改造项目21号地块,工程地点位于市北区颐和广厦、西吴路、鞍山一路、杭鞍快速路围合区域。工程包括4栋高层住宅(1#、2#、3#、4#)和一个地下车库。总建筑面积116298.57㎡,其中地下建筑面积19531.56m2,地上建筑面积88510.88m2,地上停车场8256.13㎡。1#、2#楼为34层,高度99.55m,建筑面积分别为28146.44m2和28899.44m2,3#楼19层,高度57.55m,建筑面积11044.55m2,4#楼26层,高度77.15m,建筑面积19174.17m2。住宅标准层层高2.8m,网点层高5.8m,地下车库层高3.55m。 工程的结构形式主楼为框支剪力墙、车库为框架,设计使用年限50年,抗震设防烈度6度,耐火等级一级。 2 编制依据 1、本工程的施工组织设计 2、由青岛北洋建筑设计有限公司提供的本工程的施工图纸。 3、由青岛市城乡建设委员会建筑工程管理局下发的《关于实行建筑工程质量标准化管理的通知》。 4、与业主签定的工程承包合同。 5、《建筑工程施工质量验收统一标准》(GB50300-2001); 6、《建筑装饰装修工程施工及验收规范》(GB50210-2001); 7、《工程建设标准强制性条文》2009年版 8、《住宅装饰装修工程施工规范》(GB50327-2001) 3 施工条件 1、结构工程已完成,并经验收合格。按要求挂网施工完成并经验收合格。 2、抹灰前应检查埋设的接线盒、电箱、管线、管道是否固定牢靠。 3、施工时使用的架子应准备好。室脚手架铺设好脚手板,室内抹灰应提前搭好脚手架或准备好马凳。 4、室内大面积抹灰前应先做样板及样板间,墙面进行套方、做灰饼或冲筋,门窗角做好护角。 4 材料准备

加气块抹灰施工方案

工程 加气块砌体墙抹灰专项施工方案编制: 审核: 审批: 公司 2016年月日

目录 一、工程概况 (1) 二、编制依据 (1) 三、施工工艺 (2) 四、抹灰施工 (3) 五、质量要求 (4) 六、成品保护 (4) 七、应注意的质量问题 (5) 八、安全文明施工措施 (5)

一、工程概况: 工程名称: 建设单位: 监理单位: 工程地点: 建筑概况: 二、编制依据 建筑施工蓝图 本工程施工合同 《中华人民共和国建筑法》《中华人民共和国招标投标法》《建设工程质量管理条例》 专用抹面砂浆厂家技术文件

相关国家标准、规范 三、施工工艺 1、施工准备 材料选择:本工程使用蒸压加气混凝土砌块强度分别为5.0MPa和3.5MPa,应选用与加气混凝土砌块性能强度相匹配的专用抹面砂浆,即抹面材料选用抗压强度分别为 5.0MPa和3.5MPa的蒸压加气混凝土专用抹面砂浆。 材料检测:进场使用专用砂浆、耐碱玻纤网格布应进行见证取样检测,检测数量,方法和技术指标见下。

施工温度控制:施工环境温度应高于5℃,但不得高于40℃。 施工条件:抹灰施工前应对砌体进行验收,砌体抹面施工宜在砌体砌筑完成60天后并不得少于30天,框架填充墙的墙顶空隙嵌填作业完成7天后进行。 样板引路:首次抹灰时,由厂家专业人员进行专业指导,并制作样板。砌体施工前,抹灰工程应形成样板墙,抹灰前、后,施工、监理(建设)单位均对样板墙进行验收合格后方可进行大面积施工。 2、工艺流程 加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→梁、柱交接处挂钢丝网→基层专用界面剂处理→贴玻纤网格布→抹底层灰→抹中层灰→抹面层灰→养护 四、抹灰施工 1、基层处理:用钢丝刷将加气混凝土墙面鱼鳞状疏松粉粒刷掉,用棉丝擦净,再浇水充分湿润。 2、涂刷界面砂浆:用专用喷枪将ZL喷砂界面剂均匀地喷射到墙面上,厚度2~3mm。界面处理的作用是不使加气混凝土过多地吸取抹灰砂浆中的水分,避免砂浆在未充分水化前失水而形成空鼓开裂。同时也能增强抹灰层与加气混凝土墙的粘结力。 3、用抹灰材料进行吊垂直、水平通线、贴灰饼。 4、抹灰:内墙在整面墙贴好网格布,然后用1:1:4混合砂浆粉刷;外墙选用ZL胶粉聚苯颗粒保温浆料作为加气混凝土外墙面抹灰材料,不仅可做到补充保温的效果,而且也能达到加气混凝土外墙面抹灰的要求。同时该材料的粉料是由不同比例、不同弹性模量、长短匹配的多种纤维复合无机粉料和高分子有机粘结材料构成,具有很好的施工性能和抗裂性能,抹灰厚度为15mm。 5、抗裂防护处理:用铁抹子将配好的ZL抗裂砂浆薄薄地抹在墙面上,同时将耐碱玻纤网络布(网络布应事先按铺设面积尺寸裁好,并将两边包边部分裁掉)粘贴在抗裂砂浆上,

一般抹灰工程专项施工方案

一般抹灰工程专项施 工方案

三、施工准备 1、材料准备: (1)水泥的进场必须有出厂质量产品合格证,进场应有检验报告,在使用前应必须要进行批次复试,水泥进场应按计划用量分批进场,控制进场水泥的积压,以保证水泥的质量。 (2)抹灰用砂最好是中砂,要求颗粒坚硬、洁净、无杂质,不得含泥量超过5%。 (3)抹灰前应按计划购进界面剂,界面剂在存放时应按有关说明储藏待用,使用时按说明比例用量使用。 2、机械用具的准备 (1)砂浆搅拌机应安放在指定的位置,水源及排水通畅。 (2)运输工具必须符合施工要求,应密封性能良好。 (3)主要工具:木抹子、铁抹子、刮尺、托线板、靠尺、卷尺、筛子、刷子和灰筒等。 3、作业条件 (1)主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程验收,合格方可进行抹灰工程。 (2)抹灰前必须经监理等有关部门对墙体基层及加强网进行验收,浇水湿润均应提前2d完成,验收后方可大面积施工。 4.其他准备

(1)检查需要预埋的电管,接线盒等,其位置是否正确,是否牢固。 (2)将砼构件、门窗过梁等表面凸出部分凿平,对有蜂窝、麻面、露筋的砼表面凿到实处,并刷素水泥浆一道,然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。 (3)砼及砌块墙面的灰尘、污垢和污渍等应清除干净,对砼结构表面、加气砼墙面应在抹灰前两天浇水湿润。 四、施工方法 1、工艺流程 墙面清理浇水充分湿润吊垂直、找方正、作灰饼 基层处理抹底层灰抹中层灰抹罩面灰养护 2、基层清理 (1)砌块砌体:应清除表面杂物,残留砂浆、尘土等。 (2)混凝土基体:将凸出墙面的砼剔平,对于很光滑的砼表面进行毛化处理,先将表面灰尘、污垢清理干净,用1:1水泥砂浆内掺水重20%的108胶,用笤帚将砂浆甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与砼墙面粘结牢固。 3、浇水湿润 一般在抹灰前一天,用软管顺墙自上而下浇水湿润,每天宜浇两次。

抹灰工程专项施工方案

一、编制依据 1、本工程设计施工图。 2、根据公司现有技术力量、机械设备能力及以往的施工经验等。 3、依据国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程编制而成。 《工程建筑标准强制性条文》(房屋建筑部份)建标(2002)219号 《建设工程施工质量验收统一标准》(G B50300-2001) 《建筑装饰装修工程质量验收规范》(G B50210-2001) 《住宅装饰装修工程施工规范》(G B20327-2001) 《建筑施工高处作业安全技术规范》(J G J80-91) 《建筑施工手册》-第四版 二、工程综合概况: 1、工程名称:重庆市江津区顺祥·壹街商业广场1~4号楼工程 2、工程地址:重庆市江津区李市镇 3、结构类型:钢筋混凝土框架剪力墙结构,地下1层,地上18层,本工程建筑设计使用年限50年,建筑结构安全等级二级,建筑桩基设计等级乙级,建筑防火分类等级一类,建筑耐火等级一级,抗震设防类别为丙类,抗震设防烈度为6度。 4、建设单位:重庆市江津区壹街房地产开发有限公司 5、设计单位:中煤科工集团重庆设计研究院 6、监理单位:重庆市建永工程监理有限公司 7、施工单位:重庆市渝海控股(集团)有限责任公司

三、建筑设计概况: 室内地坪以下及女儿墙采用M7.5水泥砂浆砌筑M U10烧结烧结页岩多空砖。外填充墙墙体采用M5.0混合砂浆砌筑强度不低于M U5.0的节能型烧结页岩空心砖,容重≤12.0K N/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列,外壁厚≥25m m。内填充墙墙体采用M5.0混合砂浆砌筑强度不低于M U3.5的烧结页岩空心砖,容重≤8.0K N/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列。卫生间先做1800m m实心砖墙体,然后在其上做烧结页岩空心砖,厨房填充墙墙体采用烧结页岩实心砖砌筑;其它其它均为钢筋混凝土墙体。 2、填充墙厚度为:100m m、200m m。 3、构造柱、过梁、现浇带等均采用C20混凝土。 四、墙面抹灰构造做法: (一)内墙抹灰构造: 1、进户大厅内墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。

加气混凝土砌块墙面抹灰专项施工方案

加气混凝土砌块墙面抹灰专项施工方案 一、抹灰施工工艺流程 加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→必要部位挂网处理→1:1水泥砂浆或建筑用胶水泥浆拉毛墙面→抹底层灰→抹中层灰→抹面层灰→清理。 二、常见裂缝出现的形成和部位 根据观察大部分裂缝出现在内墙填充墙上,主要为八字形裂缝、沿灰缝45º的阶梯状裂缝,还有部分竖向和水平裂缝出现在剪力墙和梁与内墙填充墙交界处,产生原因较复杂。原有施工洞处理不当形成的裂缝、抹灰层龟裂纹和电线管槽抹灰层裂缝更是无规则。裂缝宽度一般在2mm以内,长短不一。 三、墙体形成裂缝的原因分析 涉及形成墙体裂缝的因素很多,既有地基沉降、温度变化、干缩变形方面的原因,也有设计构造、材料及施工质量、工程管理方面的原因。根据成因最常见的裂缝可分为四类。一是温度裂缝;二是干燥收缩裂缝,简称干缩裂缝。以及由温度和干缩共同产生的裂缝;三是

设计构造造成的裂缝;四是施工质量造成的裂缝。其中因墙面抹灰造成裂缝的因素有: 1、抹灰砂浆未采用配套的专用砂浆。 2、采用普通抹灰砂浆,一般砂浆与砌体的物理力学性能差异较大。如两者的线膨胀、线收缩系数相差很大,两者的强度相差也较大,因砂浆自身收缩产生开裂。 3、基层清除不干净。当基层处理未采用界面剂时,因抹灰砂浆保水性能不能满足砌块吸水要求引起砂浆开裂。 4、抹灰一次成活,或分层抹灰无适当间隔时间,或抹灰层过厚未采取加强措施。 5、对框架柱、梁与砌体之间不同材料的结合部,未采取防裂措施。 6、夏季施工抹灰后失水过快,冬季施工昼夜温差冻融使砂浆失去粘结力。 四、墙面抹灰施工措施 1、抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。 2、抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。抹灰前检查灰缝,将饱满度不够的灰缝补满。 3、抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说春季湿度大,墙体本身含水率高,只需稍为淋湿墙面即可,遇到

内墙抹灰专项施工方案

目录 抹灰工程施工方案 (1) 1 工程概况 (1) 2 编制依据 (1) 3 施工条件 (1) 4 材料准备 (2) 5砂浆搅拌 (2) 6 机具准备 (3) 7 工艺流程 (3) 8 抹灰工程操作工艺 (3) 9 抹灰工程其它注意事项 (6) 10 抹灰工程质量标准 (7) 11 质量提升和控制措施 (8) 12 成品保护 (10) 13 安全环保措施 (10)

抹灰工程施工方案 1 工程概况 本工程为澳城苑居住小区1#楼及地下车库,工程地点位于烟台市城西村。工程包括1栋高层住宅和一个地下车库。工程的结构形式主楼为框架剪力墙、车库为框架, 2 编制依据 1、本工程的施工组织设计 2、由北京中景昊天工程设计有限公司有限公司提供的本工程的施工图纸。 3、《建筑工程施工质量验收统一标准》(GB50300-2001); 4、《建筑装饰装修工程施工及验收规范》(GB50210-2001); 5、《工程建设标准强制性条文》2013年版 6、《住宅装饰装修工程施工规范》(GB50327-2001) 3 施工条件 1、结构工程已完成,并经验收合格。按要求挂网施工完成并经验收合格。 2、抹灰前应检查埋设的接线盒、电箱、管线、管道是否固定牢靠。 3、施工时使用的架子应准备好。室脚手架铺设好脚手板,室内抹灰应 提前搭好脚手架或准备好马凳。 4、室内大面积抹灰前应先做样板及样板间,墙面进行套方、做灰饼或

冲筋,门窗角做好护角。 4 材料准备 1、砂浆:采用干混抹灰砂浆,强度为M5. 2、水:现场设约2个8立方米钢板焊接水池,每次装满水7.8立方米,并采用高压水泵输送至楼层,每层设一处开关。 3、防裂网:镀锌钢丝网。 5砂浆搅拌 1、抹灰砂浆的性能指标 2、计量及搅拌现场简易检验方法:①将搅拌好的砂浆适量放在报纸上,周边不存在3~5mm湿渍即为合格;②锹铲搅拌好的砂浆,当锹反过来时,砂浆

加气混凝土砌块墙体抹灰施工方案

加气混凝土砌块墙体抹灰施工方案 一、工程概况 城东新区碧桂园工程别墅区由东台市中诚设计研究院有限公司勘探.由广东博意建筑设计院设计。由南京旭光建设监理有限公司监理。由广东腾越建设有限公司承建。该工程结构形式均为框架结构,建筑面积:1栋综合楼、一号楼高层、G216T(1栋)、G171T(21栋)、G165(30栋),总建筑面积为33106.26 m2 、总工期200天。 该工程位于城东新区经八路西侧.雅居路南侧.红星河东侧。 二、抹灰施工工艺流程 加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→梁、柱交接处挂钢丝网→墙面甩界面砂浆→贴玻纤网格布→抹底层灰→抹中层灰→抹面层灰→养护 三、抹灰施工 1、基层处理:用钢丝刷将加气混凝土墙面鱼鳞状疏松粉粒刷掉,用棉丝擦净,再浇水充分湿润。 2、涂刷界面砂浆:用专界面剂均匀地甩到墙面上,厚度2~3mm。界面处理的作用是不使加气混凝土过多地吸取抹灰砂浆中的水分,避免砂浆在未充分水化前失水而形成空鼓开裂。同时也能增强抹灰层与加气混凝土墙的粘结力。 3、用抹灰材料进行吊垂直、水平通线、贴灰饼。 4、抹灰:内墙在整面墙贴好网格布,然后用1:1:4混合砂浆粉刷;外墙选用ZL胶粉聚苯颗粒保温浆料作为加气混凝土外墙面抹灰材料,不仅可做到补充保温的效果,而且也能达到加气混凝土外墙面抹灰的要求。同时该材料的粉料是由不同比例、不同弹性模量、长短匹配的多种纤维复合无机粉料和高分子有机粘结材料构成,具有很好的施工性能和抗裂性能,抹灰厚度为15mm。 5、抗裂防护处理:用铁抹子将配好的ZL抗裂砂浆薄薄地抹在墙面上,同时

将耐碱玻纤网络布(网络布应事先按铺设面积尺寸裁好,并将两边包边部分裁掉)粘贴在抗裂砂浆上,从中间往四边压出砂浆,均匀地布满在网络布上,网络布要似露非露,若局部露网可用抗裂砂浆补满,总厚度3~5mm,网络布搭接≥30~50mm,干燥后可隐约显露出网络布的轮廓。复合耐碱玻纤网络布后抗裂砂浆垂直墙面方向变形能力增加,沿墙面方向变形受到限制。 6、刮抗裂柔性腻子:在水泥砂浆抗裂层干燥后,专用工具刮ZL抗裂柔性腻子进行找平处理,要求腻子层厚度控制在3mm以下。这种腻子具有很好的抗裂性及柔韧性,变形能力强,同时有很好的耐水性。 7、养护:派专人养护每天不少于二次,保持7天。 四、墙面抹灰施工措施 1、抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。 2、抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。抹灰前检查灰缝,将饱满度不够的灰缝补满。 3、抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说春季湿度大,墙体本身含水率高,只需稍为淋湿墙面即可,遇到高温和干燥的天气,则要适当加大淋水量。 4、抹灰砂浆的选用应与加气混凝土砌块材质相适应,保水性要好,宜选用加气混凝土专用抹灰砂浆,也可选用水泥石灰砂浆,有条件的工地可在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。砂浆强度的选择宜由内到外从低到高过渡,以兼顾基层材料和外部饰面的要求。

一般抹灰专项施工方案样本

一、工程概况 1工程性质和作用 李沧区银座中心项目(二标段)工程位于青岛市李沧区向阳路和夏庄路交界处,是由两栋高层及商业网点构成框架剪力墙建筑物,集商业、办公、住宅为一体综合性建筑群。 2建筑和构造特性 总用地面积约29600㎡,总建筑面积约141769㎡。地下三层构造,为设备用房、消防水池、停车场、人防和商场,地上六层商场和3#住宅楼、5#住宅楼,购物中心1~6层为商场,首层高5.7 m,2层~6层层高为5.1m,商场总高度为31.2m。集商业、住宅为一体综合性建筑群,3#楼层高2.9m,层数25层,5#楼层高3.0m,层数26层。3编制根据 本工程建筑施工图、建筑详图、构造施工图; 《工程建设原则强制性条文》; 《建筑工程施工质量验收统一原则》(GB50300-); 《建筑装饰装修工程施工及验收规范》(GB50210-); 《住宅装饰装修工程施工规范》(GB50327-); 二、施工工期 本工程筹划10月11日开始,于11月10日完毕。 三、施工准备 1技术准备 抹灰前熟悉图纸,编制抹灰工程专项施工方案,进行技术交底。

现场做好抹灰样板间,通过检查鉴定达到原则后,再正式抹灰施工。2现场准备 2.1主体构造必要通过关于部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。 2.2检查电箱及需要埋设配电管、接线盒、管道套管已经固定牢固。开槽缝隙用1:3水泥砂浆分层嵌塞密实,再挂钢丝网,钢丝网每边宽度100mm,用专用铁片间距200~300mm固定。 2.3将混凝土构件、门窗过梁、梁垫、圈梁等表面凸出某些凿平。对有蜂窝、麻面、露筋、疏松某些混凝土表面凿到实处,并刷掺有胶结剂素水泥浆一道,然后用1:2.5水泥砂浆分层补平压实,把外露钢筋头和铁丝剔除清吊;脚手眼、窗台砖、内隔墙与楼板、梁底等处堵严和补砌整洁。 2.4凡钢筋混凝土与墙体等不同材质连接处,在抹灰前,加铺200宽钢丝网(20×20),每边100宽;外墙填充部位满铺钢丝网(20×20),四周撘接100宽。 2.5窗帘钩、通风篦子、吊柜等预埋件过螺栓位置和标高要精确埋置,并且做好防腐、防锈。 2.6混凝土及砌体构造表面灰尘、污垢和油渍等清除干净,对混凝土构造表面、砌体墙表面在抹灰前2d浇水湿透(每天2遍以上)。 2.7事先撘好抹灰用脚手架子,架子要离开墙面及墙角200mm~ 250mm,以便于操作。 2.8屋面防水工程未竣工迈进行室内抹灰时,必要采用防?水办法。

相关主题
文本预览
相关文档 最新文档
