工期延误签证单
- 格式:xls
- 大小:22.00 KB
- 文档页数:3
附二:挡土墙支模方案及计算
挡土墙斜面需用模板支撑,为保持支撑稳定性,采用两道双排钢管架支撑,双排钢管间距0.2m,两道钢管架之间间距 1.5米,采用48@3.5钢管,钢管横向支撑在双排钢管架上,间距 1.0m,钢管架外伸0.2米,斜向支撑在地面。
立杆沿路面间距1.5米设置。
高程A点(865.253)至B点(864.023)处,长13.4米(加3米工作面),顶高程至平场高程(859.85)平均高度为4.79米,沿路面以下间距1.0m设置三道横向钢管;从B点(864.023)至C点(863.833)处,长21.5米(加3米工作面),顶高程至平场高程(859.85)平均高度为4.08米,沿路面以下间距1.0m设置三道横向钢管。
在模板内侧,设置从上至下设置三道拉杆,采用Φ6圆钢,斜向插入基槽内1米,以保持模板支撑体系的稳定性。
沿工作面从5-1轴至5-17轴工作面,总长34.9米,每隔0.6米设置三道斜向拉杆。
模板支撑详见下图。
A-B段支模示意图B-C段支模示意图
工程技术联系单
工程签证单
31。
工期延误签证
签收人:签收日期
工程临时延期申请表
工程名称:莆田学院附属医院病房大楼编号:002
承包单位:(章)
项目经理:
日期:20RR年06月17日
签收人:时间:
工程临时延期申请表
工程名称:莆田学院附属医院病房大楼编号:003
承包单位:(章)
项目经理:
日期:20RR年07月21日
签收人:时间:
A7
工程临时延期申请表
工程名称:莆田学院附属医院病房大楼编号:004
承包单位:(章)
项目经理:
日期:20RR年07月31日
签收人:时间:
工程临时延期申请表
工程名称:莆田学院附属医院病房大楼编号:005
A7
工程延期申请表
工程名称:莆田学院附属医院病房大楼编号:006
A7
工程延期申请表
工程名称:莆田学院附属医院病房大楼编号:007
签收人签收日期
工程临时延期申请表
工程名称:莆田学院附属医院病房大楼编号:008
签收人签收日期
A7
工程延期申请表
工程名称:莆田学院附属医院病房大楼编号:009
签收人签收日期
A7
工程延期申请表
工程名称:莆田学院附属医院病房大楼编号:010
签收人签收日期。
工期顺延签证单三篇
篇一:工期顺延签证单
单位(子单位)工程
名称
编号工程部位施工总承包
图号原因受不可抗力影响。
工程量XX市,于20XX年7月15日至7月17日连续三天普降暴雨,7月15日3小时内降雨量达到54mm,7月16日3小时内降雨量达到61mm,7月17日3小时内降雨量达到58mm。
受此不可抗力影响,及为了施工人员的人身安全,我施工单位工作人员不能下深基坑施工作业,由此产生的工期顺延为3日。
施工单位:xx市xx有限公司
项目经理:经办人:
年月日
监理单位意见:专业监理工程师:总监理工程师:年月日建设单位意见:业主代表签名:年月日
XX市建设局、XX市XX区档案局
篇二:工期顺延签证单 项目名称
发生原因 非承包方原因,工期顺延。
签证内容
及附图
施工单位(盖章): 经办人:
负责人:
年 月 日 监理单位(盖章): 经办人: 负责人: 年 月 日 跟踪审计单位(盖章): 经办人: 负责人:
年 月 日 建设单位(盖章): 经办人: 负责人: 年 月 日。

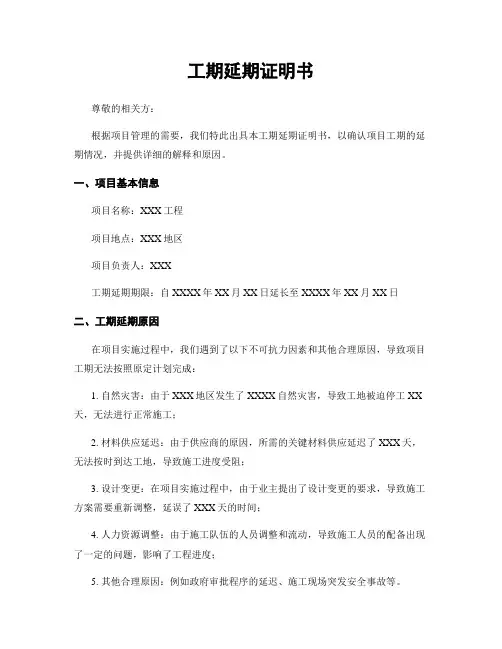

工期延期证明书尊敬的相关方:根据项目管理的需要,我们特此出具本工期延期证明书,以确认项目工期的延期情况,并提供详细的解释和原因。
一、项目基本信息项目名称:XXX工程项目地点:XXX地区项目负责人:XXX工期延期期限:自XXXX年XX月XX日延长至XXXX年XX月XX日二、工期延期原因在项目实施过程中,我们遇到了以下不可抗力因素和其他合理原因,导致项目工期无法按照原定计划完成:1. 自然灾害:由于XXX地区发生了XXXX自然灾害,导致工地被迫停工XX 天,无法进行正常施工;2. 材料供应延迟:由于供应商的原因,所需的关键材料供应延迟了XXX天,无法按时到达工地,导致施工进度受阻;3. 设计变更:在项目实施过程中,由于业主提出了设计变更的要求,导致施工方案需要重新调整,延误了XXX天的时间;4. 人力资源调整:由于施工队伍的人员调整和流动,导致施工人员的配备出现了一定的问题,影响了工程进度;5. 其他合理原因:例如政府审批程序的延迟、施工现场突发安全事故等。
三、工期延期的影响由于工期延期,项目进度受到了一定的影响,可能会导致以下方面的变化:1. 项目成本增加:由于工期延长,项目所需的人力、材料等资源的使用时间增加,可能导致成本的增加;2. 合同履约风险:工期延期可能会对与业主签订的合同履约产生一定的风险,需要与业主进行协商和沟通,以避免合同纠纷的发生;3. 项目整体进度调整:工期延期会对整个项目的进度计划产生影响,需要对项目进度进行重新调整和协调。
四、解决措施为了尽快恢复项目的正常进度,我们将采取以下措施:1. 加强协调沟通:与业主、供应商、设计方等相关方保持密切联系,及时沟通工期延期的情况,并共同商讨解决方案;2. 调整施工计划:根据工期延期的情况,重新制定施工计划,合理安排人力资源和材料供应,以确保项目能够按时完成;3. 增加施工人员:如有必要,将增加施工人员的配备,以加快施工进度;4. 加快审批程序:积极与政府相关部门沟通,争取加快审批程序的进度,以减少不必要的时间延误。

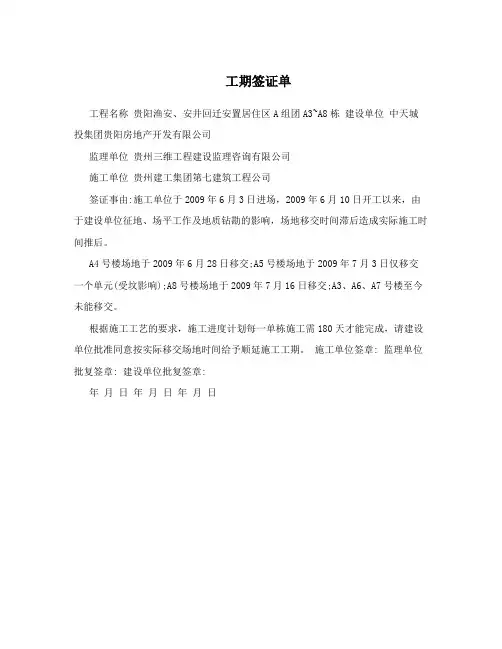

工期签证单
工程名称贵阳渔安、安井回迁安置居住区A组团A3~A8栋建设单位中天城投集团贵阳房地产开发有限公司
监理单位贵州三维工程建设监理咨询有限公司
施工单位贵州建工集团第七建筑工程公司
签证事由:施工单位于2009年6月3日进场,2009年6月10日开工以来,由于建设单位征地、场平工作及地质钻勘的影响,场地移交时间滞后造成实际施工时间推后。
A4号楼场地于2009年6月28日移交;A5号楼场地于2009年7月3日仅移交一个单元(受坟影响);A8号楼场地于2009年7月16日移交;A3、A6、A7号楼至今未能移交。
根据施工工艺的要求,施工进度计划每一单栋施工需180天才能完成,请建设单位批准同意按实际移交场地时间给予顺延施工工期。
施工单位签章: 监理单位批复签章: 建设单位批复签章:
年月日年月日年月日。
