福建省永泰建筑工程公司永泰城建校教学楼人工挖孔桩施工方案福建省永泰建筑工程公司施工准备1.材料(1)水泥:宜用425#普硅或矿渣水泥,并有出厂合格证及试验报告。
(2)砂:中砂,含泥量不大于3%。
(3)石子:碎石,粒径10-15mm,含泥量不大于2%。
(4)钢筋:品种和规格均符合设计规定,并有出厂合格证及试验报告。
(5)垫块:用1:2.5水泥砂浆脉18-22号火烧铁丝提前预制。
(6)外加剂:掺合料,根据施工需要并通过试验确定。
2.作业条件(1)施工场地,必须做好“三通一平”,并根据现场情况,有条件的先做好地面砼垫层,以利施工。
现场四周应设置排水沟、集水井,桩孔中抽出积水,经沉淀后排入下水道。
施工现场的出土路线应畅通。
(2)按施工图纸准确放线,放出桩位中心线和桩径,并认真进行技术复核,经有关部门办理签证手续,才能开挖桩身土方。
(3)挖桩前,要把桩中心位置向桩的四周引出四个桩心控制点,用牢固的木桩标定。
(4)施工前,施工现场技术负责人和施工员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施都得到落实。
(5)专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼和桩身砼等隐蔽验收记录;收集好桩体砼强度等级等有关技术资料,并在完工后整理编册分送有关单位并送技术部门存档。
(6)护壁模板分节的高度视土质情况而定,一般可用50-100cm,每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。
符合要求后,可用木楔打入土中支撑模板,稳定位置,防止捣砼时模板发生位移。
(7)现场制作的钢筋笼,应执行有关规范要求。
操作工艺1.挖孔(1)第一节孔圈护壁应比下面的护壁厚100-150mm,并应高出现场地面200-250mm,上下护壁间的搭接长度不得少于50mm。
(2)为保证护壁砼的整体性,视护壁土质情况,须用φ8钢筋均匀布置作拉结筋,以免脱节下沉,如设计有护壁大样图,应按设计要求施工。
人工挖孔桩施工规范人工挖孔桩施工方便、速度较快、不需要大型机械设备,挖孔桩要比木桩、混凝土打入桩抗震能力强,造价比冲锥冲孔、冲击锥冲孔、冲击钻机冲孔、回旋钻机钻孔、沉井基础节省。
从而在公路、民用建筑中得到广泛应用。
但挖孔桩井下作业条件差、环境恶劣、劳动强度大,安全和质量显得尤为重要。
一、适用条件。
人工挖孔灌注桩适用于土质较好、地下水位较低的黏土、亚黏土、含少量砂卵石的黏土层。
可用于高层建筑、公用建筑、水工建筑做桩基,作支承、抗滑、挡土之用。
对软土、流砂、地下水位较高、涌水量大的土层不宜采用。
二、人工挖孔桩施工技术1、挖孔顺序:凡遇相邻桩间距小于2倍桩身直径,界隔桩施工,且后施工桩开挖前,先施工的桩应已浇筑混凝土且满足强度要求。
桩芯砼浇灌完成,经抽芯检验合格后,再进行上部结构施工。
2、挖孔桩施工工艺施工程序为:场地平整→放线→定桩位→架设支架或电动基芦→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖90MM进行桩孔周壁的清理。
校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁砼→拆模继续下挖,达到微风化一定深度后,由勘测单位验收→绑扎钢筋笼→验收钢筋笼→排除孔底积水、放入串筒,灌注桩芯砼至设计顶标高。
3、场地处理(1)、对原有场地进行平整。
(2)、在外围四周适当位置设置排水沟,做集水井。
(3)、开挖面做混凝土垫层,C10混凝土厚100mm。
4、桩孔土方的处理施工现场设置临时土方堆放场地,挖出土方必须在两天内用汽车外运(挖掘机配合人工装车),所挖土方不堆放在孔边,外运至堆土场,确保施工现场畅通。
5、掘进(1)、掘进前向每个操作小组作地下土层、地下分布情况的交底。
并指出可能出现的问题和处理的一般法,(2)、每个桩孔有一个固定的小组负责施工,每个正在施工的井下、井上均应有人操作,并明确对井下操作人员应负的安全责任,上、下之间有良好的联络信号。
(3)、保持井内有足够的新鲜空气,不断向井内送风。
(4)、弃土和其它建筑材料在井内垂直运输时,采取措施,确保井下操作人员的安全,在井底设置安全区,以防物体堕落伤人。

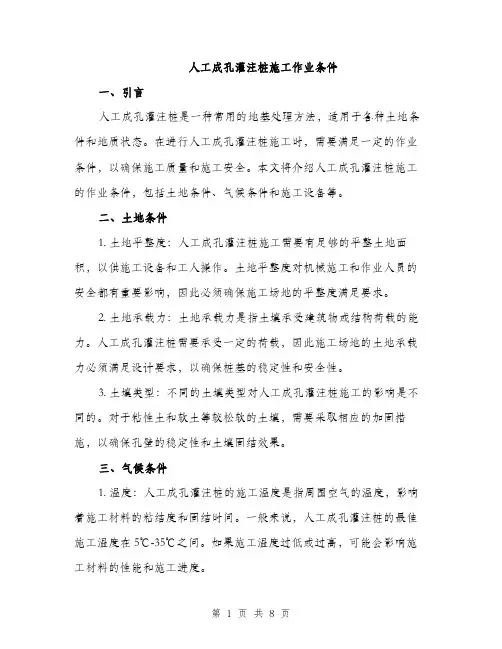

人工成孔灌注桩施工作业条件一、引言人工成孔灌注桩是一种常用的地基处理方法,适用于各种土地条件和地质状态。
在进行人工成孔灌注桩施工时,需要满足一定的作业条件,以确保施工质量和施工安全。
本文将介绍人工成孔灌注桩施工的作业条件,包括土地条件、气候条件和施工设备等。
二、土地条件1. 土地平整度:人工成孔灌注桩施工需要有足够的平整土地面积,以供施工设备和工人操作。
土地平整度对机械施工和作业人员的安全都有重要影响,因此必须确保施工场地的平整度满足要求。
2. 土地承载力:土地承载力是指土壤承受建筑物或结构荷载的能力。
人工成孔灌注桩需要承受一定的荷载,因此施工场地的土地承载力必须满足设计要求,以确保桩基的稳定性和安全性。
3. 土壤类型:不同的土壤类型对人工成孔灌注桩施工的影响是不同的。
对于粘性土和软土等较松软的土壤,需要采取相应的加固措施,以确保孔壁的稳定性和土壤固结效果。
三、气候条件1. 温度:人工成孔灌注桩的施工温度是指周围空气的温度,影响着施工材料的粘结度和固结时间。
一般来说,人工成孔灌注桩的最佳施工温度在5℃-35℃之间。
如果施工温度过低或过高,可能会影响施工材料的性能和施工进度。
2. 湿度:湿度是指空气中的水分含量,对人工成孔灌注桩的施工水平和施工质量有一定的影响。
施工材料在高湿度环境下容易吸湿,影响其性能和固结效果。
因此,在施工过程中要注意控制空气湿度,避免对施工质量产生不良影响。
3. 风速:风速是指空气运动的速度,对人工成孔灌注桩的施工安全有重要影响。
在施工过程中,如果风速过大,可能会影响施工材料的输送和堆放,甚至造成施工设备的倾倒和物体的飞落,因此需要根据风速选择合适的施工时间和施工措施。
四、施工设备1. 钻机:钻机是进行人工成孔灌注桩施工的主要设备,其质量和性能对施工质量和施工效率有重要影响。
在选择钻机时,要考虑施工桩的种类和规格,根据设计要求选择合适的钻机类型和型号。
2. 泵车:泵车是将土浆或混凝土送入钻孔中的装置,是人工成孔灌注桩施工的重要设备。
编号:SY-AQ-09199( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑人工挖孔桩的作业条件Working conditions of manual hole digging pile人工挖孔桩的作业条件导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。
在安全管理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关系更直接,显得更为突出。
1、根据建筑物场地工程地质资料和必要的水文地质资料和桩基工程施工图及图纸会审纪要等有关资料制定切实可行的施工方案;2、建筑场地和邻近区域内的地下管线(管道、电缆)、地下构筑物、危房、精密仪器车间等施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝特殊情况记录备查,对挖孔和抽水可能危及的邻房应事前采取加固措施;3、施工前应组织图纸会审,会审纪要连同施工图等作为施工依据并列入工程档案;4、桩基施工用的临时设施,如供水、供电、道路、排水、临设房屋等,必须在开工前准备就绪,施工场地应进行平整处理,以保证施工机械正常作业。
5、按基础平面图设置桩位轴线、定位点,测定高程水准点,并应设在不受施工影响的地方。
开工前,经复核后应妥善保护,施工中应经常复测。
6、场地及四周应设备排水沟、集水井,并制定泥浆和废渣的处理方案施工现场的出土路线应畅通。
7、施工前应由施工单位的技术负责人和施工负责人逐孔全面检查各项施工准备,逐级进行技术、安全交底和安全教育,使安全管理在思想、组织、措施上都得到落实。
这里填写您的公司名字Fill In Your Business Name Here。

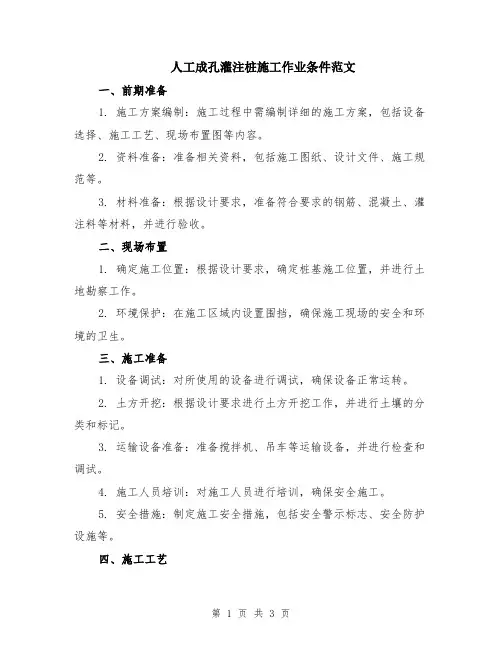

人工成孔灌注桩施工作业条件范文一、前期准备1. 施工方案编制:施工过程中需编制详细的施工方案,包括设备选择、施工工艺、现场布置图等内容。
2. 资料准备:准备相关资料,包括施工图纸、设计文件、施工规范等。
3. 材料准备:根据设计要求,准备符合要求的钢筋、混凝土、灌注料等材料,并进行验收。
二、现场布置1. 确定施工位置:根据设计要求,确定桩基施工位置,并进行土地勘察工作。
2. 环境保护:在施工区域内设置围挡,确保施工现场的安全和环境的卫生。
三、施工准备1. 设备调试:对所使用的设备进行调试,确保设备正常运转。
2. 土方开挖:根据设计要求进行土方开挖工作,并进行土壤的分类和标记。
3. 运输设备准备:准备搅拌机、吊车等运输设备,并进行检查和调试。
4. 施工人员培训:对施工人员进行培训,确保安全施工。
5. 安全措施:制定施工安全措施,包括安全警示标志、安全防护设施等。
四、施工工艺1. 成孔施工:采用钻机进行成孔,按照设计要求进行孔深、孔径和孔距的控制。
2. 钢筋安装:根据设计要求,在孔内安装钢筋,并采取固定措施,确保钢筋的正确位置和垂直度。
3. 灌注混凝土:在钢筋布置完成后,进行灌注混凝土,确保灌注过程中的浇筑质量和连续性。
4. 压实处理:在灌注混凝土后,进行压实处理,保证桩体的密实性和强度。
5. 检验验收:进行桩身的静载试验、超声波检测等验收工作,确保桩体质量符合设计要求。
五、施工记录1. 施工日志:每日记录施工过程中的重要时间节点、施工质量等内容。
2. 施工记录表:详细记录施工过程中的各项数据,包括孔深、孔径、钢筋数量等。
六、安全管理1. 施工人员要严格遵守安全操作规程,佩戴好安全装备,严禁违章操作。
2. 建立完善的安全管理制度,指派专人负责安全管理工作。
3. 对施工现场进行定期巡视,发现安全隐患要及时整改。
七、环境保护1. 施工现场要按规定对废弃物进行分类和处理。
2. 严禁污染施工现场周边的土壤、水源和空气。
人工挖孔桩施工要点

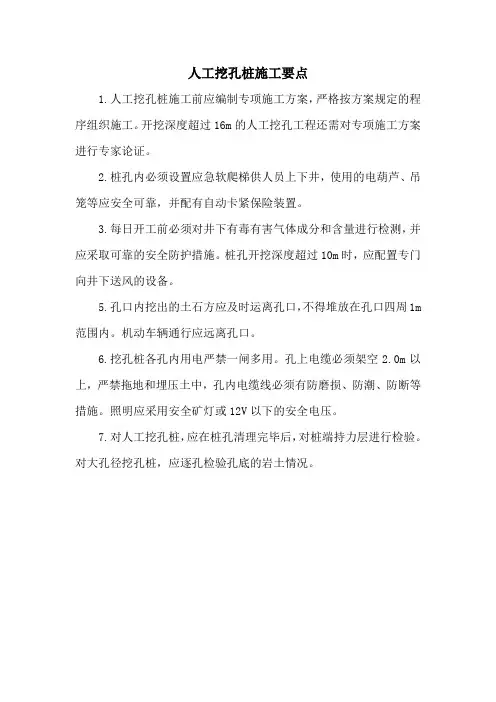

1.人工挖孔桩施工前应编制专项施工方案,严格按方案规定的程序组织施工。
开挖深度超过16m的人工挖孔工程还需对专项施工方案进行专家论证。
2.桩孔内必须设置应急软爬梯供人员上下井,使用的电葫芦、吊笼等应安全可靠,并配有自动卡紧保险装置。
3.每日开工前必须对井下有毒有害气体成分和含量进行检测,并应采取可靠的安全防护措施。
桩孔开挖深度超过10m时,应配置专门向井下送风的设备。
5.孔口内挖出的土石方应及时运离孔口,不得堆放在孔口四周1m 范围内。
机动车辆通行应远离孔口。
6.挖孔桩各孔内用电严禁一闸多用。
孔上电缆必须架空2.0m以上,严禁拖地和埋压土中,孔内电缆线必须有防磨损、防潮、防断等措施。
照明应采用安全矿灯或12V以下的安全电压。
7.对人工挖孔桩,应在桩孔清理完毕后,对桩端持力层进行检验。
对大孔径挖孔桩,应逐孔检验孔底的岩土情况。
桥梁人工挖孔桩施工要求一、一般规定1、采用挖孔成桩施工方法,施工单位应上报专项施工方案并经总监办批准方可施工。
2、人工挖孔原则上桩径不少于1.2m,深度不宜超过25m ,如必要采用时则应采取加强机械通风和施工安全的可靠措施以保证安全,否则应采用机械成孔。
在地下水位较高(特别是存在承压水时),地下水较丰富、有含砂层或淤泥层路段等地段,严禁采用人工挖孔成孔。
在土层松软、地下水较大、桩距较小时,相邻桩基严禁同时开挖。
3、桩孔挖掘及支撑护壁两道工序应连续作业,不宜中间停顿,锁口尺寸、护壁层高严格按专项施工方案要求进行,以防坍孔。
二、防护排水1、孔口应设置护栏,搭设孔口雨棚。
四周应开挖排水沟,设置排水系统,及时排水。
2、挖孔应根据孔深采用适宜高度扬程的潜水泵,设置逆流阀(防止抽水机停止工作时,使管内积水返回到桩孔底部)和安全电压,满足孔底排水的要求。
选择渗水量大的桩孔先开挖,起到井点降水的作用。
降水井用水泵抽水时,将桩孔和附近的地下水降至井底下,使其它开挖桩孔底部免除在水下状态下施工的弊端。
三、挖孔施工1、挖孔顺序严格按照规范要求错开桩位间隔开挖,并控制爆破用药量和进尺深度且距离桩底标高2m范围内不得实施爆破作业(使用凿岩机施工),不得影响到自身和相邻桩孔护壁质量,及相邻桩基的成桩质量。
2、锁口、护壁应严格按照规范要求施工,其混凝土应满足规范要求且不低于桩基混凝土标号,挖孔完成后应检查护壁并修补,保证其完好。
必要时应抽查护壁混凝土的强度。
四、护壁、锁口设置及处理1、加大混凝土护壁厚度(下口15cm、上口20cm),护壁节长可根据现场实际情况确定,要求不大于1m。
2、护壁混凝应严格控制施工配合比且强度等级不低于桩身混凝土强度,应采用机械拌合,浇筑时采用机械振捣。
每节护壁应经监理工程师验收。
3、锁口直径应大于桩径120cm,厚度不少于40cm。
对无桩间系梁桩基锁口顶面标高应与桩顶设计标高保持一致;桩顶设计有系梁时,锁口顶面标高应与系梁底标高保持一致。
2024年人工挖孔桩安全作业实施细则一、作业条件1、人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2、开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数并按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
4、按设计要求分段制作好钢筋笼。
5、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
6、挖孔平面尺寸大小,以便于施工为宜,但不得小于桩的设计断面尺寸。
挖孔深度不宜大于____米,孔深超过____米,应采用机械成孔施工方案。
严禁违规进行挖孔桩作业,钻孔确有困难的不良地质区,设计单位要进行专项安全设计并按设计变更规定,经批准后实施。
7、在地下水位比较高的区域,先采取措施降低地下水位。
当孔桩施工出现涌水较大情况时,需即时调整施工方案。
8、人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底,操作前对吊具进行安全可靠的检查和试验,确保施工安全。
9、严禁妇女及____岁以下未成年人从事孔桩井下作业和国家规定的第四级体力劳动强度的相关作业活动。
二、人工挖孔桩施工安全防护措施1、孔内作业时,孔口上面必须有人监护。
施工现场必须配备专职安全员,加强安全巡查。
同时孔口周围应设栏杆,栏杆的高度不低于____米。
2、孔口应安装可水平移动的活动安全盖板,当孔内有人作业时应掩好安全盖板谨防杂物掉入伤人,吊运渣土时再打开安全盖板。
3、利用吊桶运土时,地面人员应拴好安全带,吊桶在离开孔口上方____米时,推动活动安全盖板掩蔽孔口,防止卸土的土块、石块等杂物堕落孔内伤人。
4、孔内作业人员必须头戴安全帽,特殊情况下还应戴上防毒防尘面具。

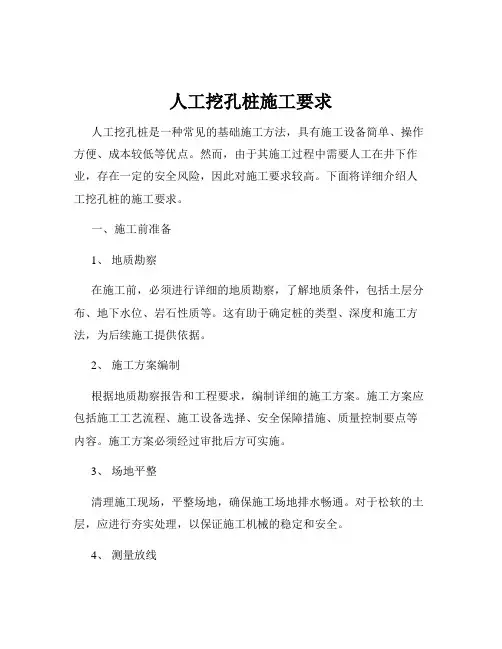

人工挖孔桩施工要求人工挖孔桩是一种常见的基础施工方法,具有施工设备简单、操作方便、成本较低等优点。
然而,由于其施工过程中需要人工在井下作业,存在一定的安全风险,因此对施工要求较高。
下面将详细介绍人工挖孔桩的施工要求。
一、施工前准备1、地质勘察在施工前,必须进行详细的地质勘察,了解地质条件,包括土层分布、地下水位、岩石性质等。
这有助于确定桩的类型、深度和施工方法,为后续施工提供依据。
2、施工方案编制根据地质勘察报告和工程要求,编制详细的施工方案。
施工方案应包括施工工艺流程、施工设备选择、安全保障措施、质量控制要点等内容。
施工方案必须经过审批后方可实施。
3、场地平整清理施工现场,平整场地,确保施工场地排水畅通。
对于松软的土层,应进行夯实处理,以保证施工机械的稳定和安全。
4、测量放线根据设计图纸,准确测量桩位,并设置好桩位控制点和水准点。
桩位偏差应符合设计和规范要求。
5、设备和材料准备准备好施工所需的设备,如挖孔工具、提升设备、通风设备、照明设备等。
同时,准备好施工所需的材料,如钢筋、混凝土等,并确保材料质量符合要求。
二、挖孔施工1、挖孔顺序挖孔应按照设计要求的顺序进行,一般应间隔开挖,避免相邻桩孔同时施工造成相互影响。
2、挖孔方法挖孔时,应采用人工挖掘,先挖中间部分,然后向周边扩挖。
挖掘过程中,应及时清理孔壁上的松动土石,保持孔壁的稳定性。
3、孔壁支护根据地质条件和挖孔深度,采取相应的孔壁支护措施。
常见的支护方法有混凝土护壁、钢护壁等。
护壁应高出地面一定高度,以防地面水流入孔内。
4、挖孔深度控制挖孔深度应符合设计要求,每次挖掘深度不宜超过 1 米。
当挖到设计深度时,应进行孔底清理,确保孔底平整、无杂物。
5、通风和照明挖孔过程中,应保持孔内通风良好,采用机械通风设备向孔内送风。
同时,孔内照明应采用安全电压,照明亮度应满足施工要求。
三、钢筋笼制作与安装1、钢筋笼制作钢筋笼应根据设计要求在现场制作,钢筋的规格、型号、数量和间距应符合设计要求。
人工挖孔桩安全作业实施细则是为保障施工过程中人员的安全而制定的一系列操作规程。
以下是一份常见的人工挖孔桩安全作业实施细则的示例:1. 人员准备:- 所有参与施工的人员必须接受相关安全培训并持有有效的安全证书。
- 所有人员必须佩戴符合安全标准的个人防护装备,包括安全帽、安全鞋、耳塞/耳罩、防护手套等。
2. 现场准备:- 确保现场没有明显的地下管线或其他障碍物。
- 为挖孔桩准备坚固的支撑结构,并检查支撑结构的稳定性。
- 设置明显的安全警示标志,并清晰标识出危险区域。
3. 设备检查:- 检查挖孔机械设备的液压系统、电气系统和其他关键部件,确保正常运行。
- 检查绳索、夹具、绞车和其他起重设备的安全性能,并确保无损坏或故障。
4. 挖孔过程:- 根据实际情况选择合适的挖掘方式,确保安全、高效。
- 挖孔机械在操作过程中需要有专人全程监控,确保安全操作。
- 挖孔操作时要保持现场整洁,及时清理碎石和泥浆,并及时处理废弃物。
5. 安全防护:- 禁止在挖孔机械的附近行走,以免被挖孔机械或材料砸伤。
- 禁止站在挖掘区域的上方或侧面,以免发生坍塌或材料滑落等意外情况。
- 尽量选择平坦坚固的地面进行作业,避免在不稳定或泥泞的场地操作。
6. 紧急情况处理:- 在施工现场设立应急救援队伍,确保发生意外时可以迅速采取救援措施。
- 遇到紧急情况时,立即停止作业,并及时报告相关负责人,采取必要的救援行动。
这里提供的只是一份示例细则,具体的安全作业实施细则还需要根据具体的施工场地和项目要求进行调整和完善。
同时,也要根据当地的法律法规和安全标准进行遵守和执行。
人工挖孔桩安全作业实施细则(二)第一章总则为了保证人工挖孔桩的施工过程安全,防止发生事故,特制定此人工挖孔桩安全作业实施细则。
本细则适用于人工挖孔桩的施工过程中各个环节的安全管理。
第二章施工前的准备1. 施工前,必须对工地进行现场考察,并制定详细的施工方案。
对于特殊情况,还需要制定应急预案。
人工成孔灌注桩施工作业条件1人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
3熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。
4按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
5按设计要求分段制作好钢筋笼。
6全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
7在地下水位比较高的区域,先降低地下水位至桩低以下0.5M左右。
8人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。
人工成孔灌注桩施工作业条件(2)人工成孔灌注桩施工作业是土木工程中常见的一项施工技术,主要用于加固地基、支护基础等工程结构的施工。
在进行人工成孔灌注桩施工作业时,需要满足以下一系列的条件,以保证施工的顺利进行和质量的保障。
1. 地基条件合适人工成孔灌注桩的施工首先需要考虑地基的条件。
地基应具备一定的承载力和稳定性,能够支持和承受桩基的荷载。
如果地基条件不合适,可能导致桩基沉降、桩体变形等问题,影响施工效果和工程质量。
2. 环境保护要求人工成孔灌注桩施工作业需要在一定的环境条件下进行,要求施工现场无污染、无噪音、无振动等,以保护周围环境的安全和健康。
施工现场应采取相应的防护措施,控制粉尘、噪音和振动的产生,保证施工过程的环境友好。
3. 施工设备齐全人工成孔灌注桩的施工需要使用一系列的施工设备,包括钻孔机、钢筋及灌浆料的供应设备等。
这些设备应保证完好、齐全,并符合施工质量要求。
同时,设备操作人员要熟悉设备的操作流程和技术要求,确保施工的安全和高效。
4. 材料质量可靠人工成孔灌注桩的施工还需要使用一系列的材料,包括钢筋、灌浆料等。
人工挖孔桩作业条件
1、根据建筑场地的工程地质资料、必要的水文地质资料、桩基工
程施工图、图纸会审纪要等有关资料,制定了切实可行的施工方案;
2、建筑场地和邻近区域内的地下管线(管道、电缆)、地下构筑物、危房、精密仪器车间等施工前,应会同有关单位和业主进行详细
检查,并将建(构)筑物原有裂缝特殊情况记录备查,对挖孔和抽水
可能危及的邻房应事前采取加固措施;
3、施工前应组织图纸会审,会审纪要应与施工图纸一起作为施工
依据,并纳入项目档案;
4、桩基施工用的临时设施,如供水、供电、道路、排水、临设房
屋等,必须在开工前准备就绪,施工现场应平整,以保证施工机械正
常作业。
5、按基础平面图设置桩位轴线、定位点,测定高程水准点,并应
位于不受施工影响的地方。
开工前,经复核后应妥善保护,施工中应
经常复测。
6、场地及四周应设备排水沟、集水井,制定泥浆、废渣处理方案,施工现场开挖路线畅通。
7、施工前,施工单位的技术负责人和施工负责人应逐孔全面检查
各项施工准备工作,逐级进行技术、安全交底和安全教育,使安全管
理在思想、组织、措施上都得到落实。
人工挖孔桩规范人工挖孔桩是一种常见的基础施工方法,具有施工简便、成本较低等优点,但同时也存在一定的危险性。
为了确保施工安全和工程质量,需要严格遵循相关的规范和标准。
一、施工前的准备工作在进行人工挖孔桩施工前,需要做好充分的准备工作。
首先,要对施工现场进行详细的勘察,了解地质条件、地下水位等情况,为设计和施工提供依据。
同时,要根据勘察结果编制施工方案,明确施工流程、施工方法、安全措施等内容。
施工人员必须经过专业培训,具备相应的技能和经验。
在施工前,要对施工人员进行技术交底和安全教育,使其了解施工要求和安全注意事项。
施工设备和材料的准备也至关重要。
要确保挖孔设备、提升设备、通风设备等性能良好,能够正常运行。
同时,要准备好足够的护壁材料、钢筋、混凝土等材料,并确保其质量符合要求。
二、挖孔施工过程中的规范要求1、孔口防护在挖孔桩施工过程中,孔口必须设置防护栏,高度不低于 12 米,并悬挂警示标志。
夜间施工时,要在孔口设置红灯警示。
2、护壁施工护壁是保障挖孔桩施工安全的重要措施。
护壁的厚度、强度和配筋应根据地质条件和设计要求确定。
每挖一段深度(一般为1 米左右),就要及时进行护壁施工,护壁混凝土应振捣密实,待其达到一定强度后(一般为 24 小时),方可继续向下开挖。
3、通风换气由于挖孔桩施工是在地下进行,容易积聚有害气体,因此必须做好通风换气工作。
要采用机械通风设备向孔内送风,确保孔内空气质量符合要求。
在施工人员下孔前,要先检测孔内的气体成分,确认安全后方可下孔作业。
4、排水降水如果地下水位较高,需要采取有效的排水降水措施。
可以采用井点降水、集水坑排水等方法,将地下水位降低到挖孔桩底面以下,以保证施工的顺利进行。
5、挖掘顺序挖孔时应按照设计要求的桩径和垂直度进行挖掘,不得超挖或欠挖。
相邻桩孔之间的间距较小时,要采取间隔开挖的方式,以防止孔壁坍塌。
6、孔内照明孔内照明应采用安全电压,灯具应采用防水、防爆型。
附件一:人工挖孔桩工程技术规定及有关规范(一)工程概况拟建项目场地位于广东省XXXXXX,场地北侧有XXXX小区,临近XXXX河,东侧为XXXX小区。
本工程是X栋高层住宅建筑和多层商业中心,地下室X层。
场地地基土重要由人工填土层、湖积层、冲洪积层和基岩风化带构成:(1) 人工填土层①素填土重要分布在场地陆上钻孔中,为人工回填而成,性质不均匀,颗粒构成及含量变化大,在较大旳地面荷载作用下将产生沉降和不均匀沉降,因此不适宜用作拟建建筑基础持力层。
(2) 湖积层②淤泥软塑~流塑状,含水量高,属高压缩性土,工程性质极差。
不适宜用作拟建建筑基础持力层。
(3) 冲洪积层③粘土呈可塑~硬塑状态,标贯平均值为13.5击,工程性质一般,不适宜用作高层建筑基础持力层。
(4) ④1强风化泥质粉砂岩、④2中风化泥质粉砂岩分布较为稳定,工程性质很好,承载力较高,是良好旳建筑深基础持力层。
拟建场地地层及岩石复杂程度中等,第四系地层厚度较小,基岩岩相变化小,岩体强度差异不大,基岩面起伏不大,拟建场地地基均匀性很好。
(二)工期及质量规定2.1工期规定动工日期:05月28日(详细动工日期以都市广场项目部签发旳动工令为准)竣工日期:07月11日。
工期总日历天数:45天。
以上时间均为日历天,包括所有法定假期、星期六、星期天及天气恶劣时间。
2.2质量原则工程质量必须符合设计、规范和原则规定,到达合格原则,并到达发包方和监理工程师满意旳原则。
(三)材料及设备规定1. 材料规定1.1、水泥:用32.5级一般硅酸盐水泥,规定出厂不得超过三个月,应提供出厂合格证;1.2、砂:中砂或粗砂,含泥量不不小于5%;1.3、石子:粒径为0.5~3.2cm旳卵石或碎石;桩身混凝土也可用粒径不不小于5cm旳石子,且含泥量不不小于2%;1.4、水:应用自来水或不具有害物质旳洁净水;1.5、外加早强剂应通过试验选用,应有产品出厂合格证,掺量通过试验确定;1.6、钢筋:钢筋旳级别、直径必须符合设计规定,有出厂证明书及现场复试旳试验汇报。
人工挖孔桩施工技术要求人工挖孔桩是一种常见的基础施工技术,具有施工操作简单、成本较低、适应性强等优点,在建筑工程中得到了广泛应用。
为了确保施工质量和安全,在进行人工挖孔桩施工时,需要严格遵守一系列的技术要求。
一、施工准备1、场地平整施工前,需要对场地进行平整,清除杂物和障碍物,确保施工场地的平整度和稳定性。
同时,要根据设计要求,确定桩位的坐标和高程,并进行测量放线。
2、护壁材料准备准备好足够的护壁材料,如混凝土、钢筋等。
护壁混凝土的强度等级应符合设计要求,钢筋的规格和型号也要符合设计规定。
3、施工设备和工具准备好挖孔所需的设备和工具,如提升设备(电动葫芦、辘轳等)、挖孔工具(铁锹、镐等)、通风设备、照明设备等。
同时,要对这些设备和工具进行检查和维护,确保其性能良好、安全可靠。
4、人员培训对施工人员进行技术培训和安全教育,使其熟悉施工工艺和安全操作规程,提高施工人员的技术水平和安全意识。
二、挖孔施工1、挖孔顺序挖孔应按照设计要求的桩位顺序进行,相邻桩孔之间的间距不宜过小,以免相互影响。
一般情况下,应间隔开挖,待第一批桩孔混凝土护壁浇筑完成并达到一定强度后,再开挖相邻的桩孔。
2、挖孔方法挖孔时,应先挖中间部分,然后再向周边扩挖。
每次挖孔的深度不宜过大,一般控制在 1m 左右。
挖孔过程中,要及时清理孔内的渣土和积水。
3、护壁施工每挖一段深度后,应立即进行护壁施工。
护壁的厚度和配筋应符合设计要求,护壁混凝土应振捣密实,以保证护壁的强度和稳定性。
护壁模板拆除后,应及时对护壁进行检查和修补,确保护壁无裂缝、无孔洞。
4、通风和照明挖孔过程中,要保持孔内通风良好,可采用机械通风或自然通风的方式。
同时,要保证孔内有足够的照明,照明电压应采用安全电压。
三、钢筋笼制作与安装1、钢筋笼制作钢筋笼应在施工现场制作,制作前应先将钢筋调直、除锈。
钢筋笼的主筋、箍筋的规格和间距应符合设计要求,钢筋笼的焊接质量应符合相关规范的要求。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
人工挖孔桩的作业条件(通用
版)
Safety management is an important part of production management. Safety and production are in
the implementation process
人工挖孔桩的作业条件(通用版)
1、根据建筑物场地工程地质资料和必要的水文地质资料和桩基工程施工图及图纸会审纪要等有关资料制定切实可行的施工方案;
2、建筑场地和邻近区域内的地下管线(管道、电缆)、地下构筑物、危房、精密仪器车间等施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝特殊情况记录备查,对挖孔和抽水可能危及的邻房应事前采取加固措施;
3、施工前应组织图纸会审,会审纪要连同施工图等作为施工依据并列入工程档案;
4、桩基施工用的临时设施,如供水、供电、道路、排水、临设房屋等,必须在开工前准备就绪,施工场地应进行平整处理,以保证施工机械正常作业。
5、按基础平面图设置桩位轴线、定位点,测定高程水准点,并应设在不受施工影响的地方。
开工前,经复核后应妥善保护,施工
中应经常复测。
6、场地及四周应设备排水沟、集水井,并制定泥浆和废渣的处理方案施工现场的出土路线应畅通。
7、施工前应由施工单位的技术负责人和施工负责人逐孔全面检查各项施工准备,逐级进行技术、安全交底和安全教育,使安全管理在思想、组织、措施上都得到落实。
