XXX工程旁站监理方案编制:审批:北京国金XXX项目监理部XXX年XX月一、工程概况1.工程名称:2.建设地点:3.建筑面积:4.工程概算:5.投资性质:6.业主:监理单位: 北京国金二、旁站监理范围基础阶段: 土方回填;混凝土灌注桩浇筑;地下连续墙;土钉墙;防水混凝土;其他结构混凝土浇筑, 卷材防水层细部构造解决;钢结构安装。
主体结构阶段: 梁柱节点钢筋隐蔽过程;混凝土浇筑;预应力张拉;装配式结构安装;钢结构安装;后浇带;网架结构安装;索膜安装等。
三、旁站监理程序1.上述实行旁站监理的各分项工程, 承包单位应提前24小时书面向国金项目监理部申报施工申请。
监理工程师确认准备工作就绪后, 签认申请表并安排好旁站监理人员实行旁站监理。
2.旁站监理人员在施工现场跟班监督, 及时发现和解决旁站监理过程中出现的质量问题, 如实准确地做好旁站监理记录。
凡旁站监理人员和施工公司现场质检人员未在旁站监理记录上签字的, 不得进行下一道工序施工。
旁站监理人员实行旁站监理时, 发现施工公司有违反工程建设强制性标准行为的, 应责令施工公司立即整改;发现其施工活动已经或者可危及工程质量的, 应当及时向监理工程师或总监理工程师报告, 有总监理工程师下达局部暂停施工指令或者采用其他应急措施。
旁站监理的关键部位、关键工序施工, 凡没有实行旁站监理或者没有旁站监理记录的, 监理工程师或者总监理工程师不得在相应文献上签字。
在工程竣工验收后, 项目监理部应当将旁站监理记录整理上交公司存档备查。
四、旁站人员职责1.检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2.现场跟班监督关键部位、关键工序的施工执行方案以及工程建设强制性标准情况;3.检查进场建筑材料、建筑构配件、设备和商品混凝土的质量检查报告等, 并可在现场监督施工单位进行检查或者委托具有资格的第三方进行复验;做好旁站监理记录和监理日记, 保存旁站监理原始资料。
工程旁站监理方案编制人审核人批准人年月日目录1.编制目的 (1)2.旁站依据 (1)3.旁站监理范围 (1)4.旁站程序 (2)5.监理旁站规定 (3)6.旁站监理人员职责 (3)7.建筑工程关键部位旁站监理工作内容 (4)7.1地基处理 (4)7.2土方回填 (5)7.3梁柱节点钢筋隐蔽 (6)7.4混凝土浇筑 (7)7.5后浇带混凝土 (9)7.6卷材防水细部构造处理 (10)7.7保温工程 (11)7.8起重设备安装、拆除 (13)7.9脚手架安装、拆除 (14)7.10 模板拆除 (15)7.11 地下连续墙 (16)7.12土钉墙 (17)8.旁站记录表格 (18)旁站监理方案1. 编制目的:为了保证关键施工过程工程质量,明确监理旁站人员旁站范围、内容、程序、依据、职责,特编制本方案。
2. 编制依据2.1 设计文件2.2 《房屋建筑工程施工旁站监理管理办法》2.3 《建筑工程施工质量验收统一标准》(GB50300—2013)2.4 《地基与基础工程施工及验收规范》(GB50202—2018)2.5 《地下防水工程施工质量验收规范》(GB50208-2011)2.6 《混凝土结构工程施工质量验收规范》(GB50204-2015)2.7 《屋面工程质量验收规范》(GB50207—2012)2.8 《建筑节能工程施工质量验收规范》(GB50411-2019)2.9 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.10 《塔式起重机安全规程》(GB5144-2006)2.11 《建筑深基坑工程施工安全技术规范》JGJ311--20132.12 《龙门架及井架物料提升机安全技术规范》JGJ88--20102.13 《建设工程监理规范》(GB/T50319-2013)2.14 相关标准图集3. 旁站监理范围3.1 地基处理3.2 土方回填3.3 梁柱节点钢筋隐蔽过程3.4 混凝土浇筑、后浇带浇筑3.5 卷材防水细部构造处理3.6 保温工程3.7 起重设备安装、拆除3.8 脚手架安装、拆除3.9 模板拆除3.10 地下连续墙3.11 土钉墙4.旁站监理程序4.1项目监理部根据本工程的《监理规划》编制《旁站监理方案》。
工程监理旁站方案一、背景和目的工程监理旁站是指在施工过程中,监理人员对施工单位所做的每一项工序进行实时监控和记录。
通过旁站,可以确保施工质量和进度符合设计要求,保证工程水平和可靠性,确保资金的有效利用,同时帮助发现和解决施工现场的问题。
本方案旨在制定工程监理旁站具体的实施细则和步骤,以确保工程质量。
二、具体内容和步骤1.旁站概述(1)旁站人员:由监理单位负责组织实施,旁站人员一般由专业监理工程师和技术人员组成。
(2)旁站现场:旁站现场应包括所有施工节点和重要工序,旁站人员应根据实际情况确定旁站现场。
(3)旁站内容:旁站内容应包括现场施工质量检查和进度检查。
2.旁站工作准备(1)制定旁站计划:由监理单位确定旁站计划,明确旁站现场和时间。
(2)确定旁站人员:由监理单位根据工程特点和规模指派旁站人员,确保旁站人员具备专业知识和经验。
(3)准备旁站工具:备案现场记录表、检查表、相机、测量工具等。
(4)预先沟通:与施工单位预先沟通,确保他们的理解和支持。
3.旁站工作流程(1)抵达现场:旁站人员按照计划时间抵达现场。
(2)报告会:与施工单位负责人进行简要交流,明确当天旁站的重点和目标,并解答施工单位提出的问题。
(3)现场记录:旁站人员应根据实际情况另行制定现场记录表,详细记录施工过程中的每一个环节,并拍照留存。
(4)质量检查:旁站人员应根据相关规范和设计要求对施工质量进行全面检查,包括材料选择、工艺操作等。
(5)进度检查:旁站人员应根据施工进度计划,检查施工进度的合理性和合规性。
(6)整理报告:旁站人员应将当天旁站的情况进行整理,制作旁站报告,包括施工质量和进度等内容。
(7)与施工单位沟通:旁站人员应将旁站报告送交施工单位,并与施工单位沟通相关问题和改进方案。
4.旁站工作报告(1)报告格式:旁站工作报告应包括旁站时间、地点、旁站人员名单、旁站内容和发现的问题、解决方案等内容。
(2)整理报告:由旁站人员负责整理和编写旁站工作报告,并送交监理单位。

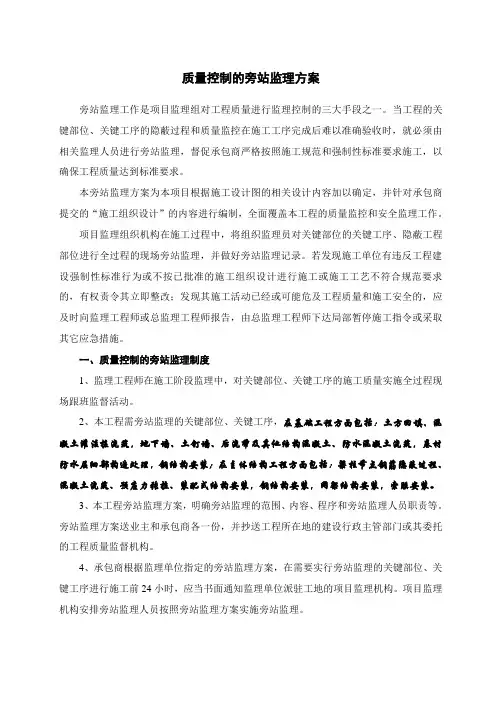

质量控制的旁站监理方案旁站监理工作是项目监理组对工程质量进行监理控制的三大手段之一。
当工程的关键部位、关键工序的隐蔽过程和质量监控在施工工序完成后难以准确验收时,就必须由相关监理人员进行旁站监理,督促承包商严格按照施工规范和强制性标准要求施工,以确保工程质量达到标准要求。
本旁站监理方案为本项目根据施工设计图的相关设计内容加以确定,并针对承包商提交的“施工组织设计”的内容进行编制,全面覆盖本工程的质量监控和安全监理工作。
项目监理组织机构在施工过程中,将组织监理员对关键部位的关键工序、隐蔽工程部位进行全过程的现场旁站监理,并做好旁站监理记录。
若发现施工单位有违反工程建设强制性标准行为或不按已批准的施工组织设计进行施工或施工工艺不符合规范要求的,有权责令其立即整改;发现其施工活动已经或可能危及工程质量和施工安全的,应及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其它应急措施。
一、质量控制的旁站监理制度1、监理工程师在施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班监督活动。
2、本工程需旁站监理的关键部位、关键工序,在基础工程方面包括:土方回填、混凝土灌注桩浇筑,地下墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程、混凝土浇筑、预应力张拉、装配式结构安装,钢结构安装,网架结构安装,索膜安装。
3、本工程旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
旁站监理方案送业主和承包商各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。
4、承包商根据监理单位指定的旁站监理方案,在需要实行旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理单位派驻工地的项目监理机构。
项目监理机构安排旁站监理人员按照旁站监理方案实施旁站监理。
5、旁站监理在总监理工程师的指导下,由现场监理人员负责具体实施。

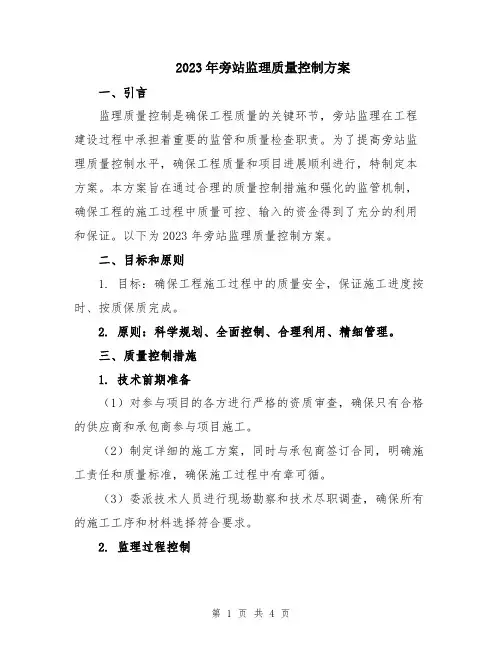

2023年旁站监理质量控制方案一、引言监理质量控制是确保工程质量的关键环节,旁站监理在工程建设过程中承担着重要的监管和质量检查职责。
为了提高旁站监理质量控制水平,确保工程质量和项目进展顺利进行,特制定本方案。
本方案旨在通过合理的质量控制措施和强化的监管机制,确保工程的施工过程中质量可控、输入的资金得到了充分的利用和保证。
以下为2023年旁站监理质量控制方案。
二、目标和原则1. 目标:确保工程施工过程中的质量安全,保证施工进度按时、按质保质完成。
2. 原则:科学规划、全面控制、合理利用、精细管理。
三、质量控制措施1. 技术前期准备(1)对参与项目的各方进行严格的资质审查,确保只有合格的供应商和承包商参与项目施工。
(2)制定详细的施工方案,同时与承包商签订合同,明确施工责任和质量标准,确保施工过程中有章可循。
(3)委派技术人员进行现场勘察和技术尽职调查,确保所有的施工工序和材料选择符合要求。
2. 监理过程控制(1)施工计划管理:确保承包商提供详细的施工计划,并进行审核和监督,同时对施工计划进行必要的调整和优化。
(2)现场监管:加强对施工现场的日常监督,确保施工工序的按序进行,对施工质量和安全进行持续监督并进行记录。
(3)成果验收:严格按照设计要求和合同要求对施工成果进行验收,确保质量合格。
3. 质量控制机制(1)质量评估和分析:定期对施工质量进行评估和分析,发现问题及时纠正,并进行合理的整改措施。
(2)问题反馈和处理:贯彻问题交底制度,对施工中发现的问题及时进行记录、整理和反馈,要求承包商和相关责任方进行整改。
(3)质量监督和检查:对施工过程进行全面监督,及时发现和排除存在的质量问题。
四、监理人员培训和能力建设1. 培训计划(1)定期组织监理人员进行技能和知识培训,提高其在施工管理和质量控制方面的专业能力。
(2)邀请行业专家进行专题培训,分享行业最新的经验和技术。
2. 技术人员配备(1)增加技术人员数量,确保技术人员与工程的规模和复杂程度相适应。
输电线路工程质量旁站监理方案监理项目部年月批准(总监理工程师)年月日审核(总监理代表或专业组长)年月日编写(安全监理工程师)年月日目录1编制目的 (1)2编制依据 (1)3旁站工作流程及要求 (1)3.1旁站工作流程 (1)3.2旁站要求 (3)4旁站监理范围及内容 (4)4.1旁站监理范围 (4)4.2旁站内容 (4)5旁站监理职责 (5)6旁站监理工作纪律 (6)7附表 (6)输电线路工程质量旁站监理方案1编制目的为了及时掌握工程关键部位、关键工序及隐蔽后无法检查工序的施工质量,加强监理工作的力度,保证工程质量,预防安全事故的发生,规范工程建设程序,顺利实现工程目标,特制定输电线路工程质量旁站监理方案。
2编制依据2.1.1《中华人民共和国建筑法》(主席令第91号)。
2.1.2《建设工程质量管理条例》(国务院令第279号)。
2.1.3《建设工程监理规范》(GB 50319—2000)。
2.1.4《电力建设工程监理规范》(DL/T 5434—2009)。
2.1.5《输变电工程建设标准强制性条文实施管理规范》。
2.1.6《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》(国家电网基建安全【2007】25号)。
2.1.7《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》(国家电网基建质量【2010】322号)。
2.1.8《关于印发<国家电网公司电力建设工程施工质量监理管理办法>的通知》(国家电网基建【2010】166号)。
2.1.9设计单位提供的施工设计图及有关文件。
2.1.10建设工程承包合同文件、委托监理合同文件。
2.1.11经批准的设计文件、施工组织设计、监理规划和监理实施细则。
2.1.12工程开工前经建设单位同意,监理与施工在验评范围划分中所约定旁站内容。
3旁站工作流程及要求3.1旁站工作流程3.2旁站要求3.2.1施工项目部应在旁站监理开始24h之前书面通知监理项目部,以便安排旁站监理人员在约定时间以内到达施工现场进行旁站监理。
旁站监理方案审批:日期:旁站监理的范围与内容我工程监理部将按照建立部?房屋建筑工程施工旁站监理管理方法〔试行〕?的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。
本工程旁站监理的特殊过程、关键工序有:土方回填、混凝土灌注桩浇筑、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理。
旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。
一、旁站监理依据1、工程建立有关标准、标准、规程。
2、设计图纸和设计变更等。
3、经批准的施工组织设计。
4、经批准的旁站监理方案和监理细那么。
二、旁站监理程序在本工程的旁站监理过程中,我工程监理部的监理人员将按以下程序对施工过程进展旁站监理,确保工程质量。
三、旁站监理人员的职责1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监视关键部位、关键工序的施工方案以及工程建立强制性标准执行情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监视施工企业进展检验或者委托具有资格的第三方进展复验;4、做好旁站监理记录和监理日志,保存旁站监理原始资料;5、在实施旁站监理时发现质量问题,应要求施工单位整改,必要时向总监和业主报告,采取必要措施。
6、工程竣工后,将旁站监理资料存档备查。
四、关键部位、关键工序的旁站监理措施1、在工程开场前,工程监理部应根据本工程的特点,由总监理工程师组织制定详细的旁站监理方案,确定旁站的关键部位、关键工序,旁站的监控要点。
2、旁站监理人员熟悉施工图纸、检测方法和技术标准、标准,为现场旁站监视做好准备。
3、审批施工单位的施工方案和施工作业方案。
4、检查施工准备情况,包括人员到位情况、施工机械准备情况、施工材料准备情况和上一工序验收情况,只有在施工准备情况完全符合要求时才允许施工。
质量旁站监理方案酒泉-湖南±800kV特高压直流输电线路工程质量旁站方案批准年月日审核年月日编制年月日陕西诚信电力工程监理有限责任公司酒泉-湖南±800kV特高压直流输电线路工程监理项目部二0一五年八月酒泉-湖南±800kV特高压直流输电线路工程质量旁站监理方案酒泉-湖南±800kV特高压直流输电线路工程质量旁站方案批准:年月日审核:年月日编写:年月日目次1编制目的 (1)2编制依据 (1)3监理旁站职责 (3)4监理旁站工作纪律 (3)5旁站工作流程及要求 (3)6监理旁站范围及内容 (7)7附件 (29)1编制目的为了确保本工程实体质量,认真开展施工过程的质量控制工作,确保对关键工序和隐蔽工程的有效控制,并监督施工单位质量体系的有效运转,监督施工单位严格按照规程规范、设计要求和施工工艺标准进行施工作业,对于隐蔽工程、下道工序完成后难以检查的关键或重点部位、关键或重要工序等,监理部编制质量旁站点的设置和通过监理人员的旁站工作,以期达到工程质量合格,实现酒泉-湖南±800kV特高压直流输电线路工程(甘肃段)以建设“安全可靠、自助创新、经济合理、环境友好、国际一流”精品工程的目标。
2编制依据2.1标准依据2.1.1《工程建设标准强制性条文》(电力工程部分)2011年版。
2.1.2《±800kV架空送电线路施工质量检验及评定规程》Q/GDW1226-2014。
2.1.3《±800kV架空送电线路施工及验收规范》Q/GDW1225-2014。
2.1.4《±800kV及以下直流架空输电线路工程施工及验收规范(DL/T5235-2010)2.1.5《建筑工程施工质量验收统一标准》(GB50300—2013)2.1.6《建筑地基基础工程施工质量验收规范》(GB50202—2009)2.1.7《混凝土结构工程施工质量验收规范》(GB50204—2002)(2011版)2.1.8《普通混凝土力学性能试验方法标准》(GB50081—2002)2.1.9《钢筋混凝土用钢第1部分:热轧光圆钢筋》(GB1499.1-2008)2.1.10《钢筋混凝土用钢第2部分:热轧带肋钢筋》(GB1499.2-2007)2.1.11《混凝土强度检验评定标准》(GB/T50107-2010)2.1.12《电力工程建设监理规范》(DL/T5434—2009)2.1.13《电力建设安全工作规程第2部分:架空电力线路部分》(DL5009.2-2013) 2.1.14《跨越电力线路架线施工规程》(DL5106-1999)2.1.15《架空送电线路基础设计规定》(DL/T5219-2005)2.1.16《架空送电线路导及避雷线液压施工工艺规程》(SDJ226—87)。
旁站监理方案旁站监理的重要性工程质量控制的目的是确保工程项目质量目标全面实现,提高工程项目的投资效益、社会效益和环境效益,而旁站监理是实现上述目标的重要手段。
旁站监理是监理人员在房屋建筑工程施工阶段监理中对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动,对在施工中的质量隐患、质量问题进行有效的、及时的发现从而及时的进行控制。
一、工程概况1、项目名称:×××2、建筑单位:×××监理单位:×××3、建设地点:×××4、工程建设规模:路基4.8m宽,机动车道宽11m,非机动车道宽2m,人行道宽5m,绿化带宽4+4,排水管为重力Ⅱ级5、计划工期:合同工期6、计划总投资:控制在合同造价范围内7、质量目标:合格8、工程监理范围:施工和保修监理。
二、旁站监理方案编制依据1、《建设工程监理规范》2、《建筑工程质量管理条例》(国务院令第279号)3、建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知(建市[2002]189号)4、粤建管字[2002]97号文“广东省建设厅转发建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知”5、公司ISO9002质量管理体系文件6、《给水排水管道施工及验收规范》GB50268-97三、旁站监理的部位或工序1、基础工程:①土方回填②更换软弱土层③路基④后浇带、结构砼、防水砼的浇筑⑤地下卷材防水层细部处理⑥钢结构安装2、主体结构:梁、柱节点、板及其他结构钢筋隐蔽过程、砼浇筑、预应力张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装3、安装工程:①管道系统试压试水②主要安装设备开箱检查验收③防雷、绝缘电阻的检测④消防系统、空调系统、发电机组等设备的调试、试运行4、其他部位:①天面、卫生间、水池的防水试验②新材料、新工艺应用时试验③工程返修、返工部位的跟踪④其他应见证的重要、关键工序。

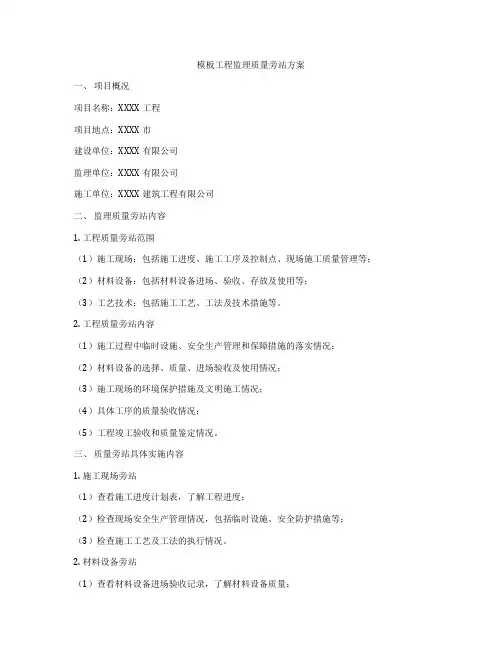

模板工程监理质量旁站方案一、项目概况项目名称:XXXX工程项目地点:XXXX市建设单位:XXXX有限公司监理单位:XXXX有限公司施工单位:XXXX建筑工程有限公司二、监理质量旁站内容1. 工程质量旁站范围(1)施工现场:包括施工进度、施工工序及控制点、现场施工质量管理等;(2)材料设备:包括材料设备进场、验收、存放及使用等;(3)工艺技术:包括施工工艺、工法及技术措施等。
2. 工程质量旁站内容(1)施工过程中临时设施、安全生产管理和保障措施的落实情况;(2)材料设备的选择、质量、进场验收及使用情况;(3)施工现场的环境保护措施及文明施工情况;(4)具体工序的质量验收情况;(5)工程竣工验收和质量鉴定情况。
三、质量旁站具体实施内容1. 施工现场旁站(1)查看施工进度计划表,了解工程进度;(2)检查现场安全生产管理情况,包括临时设施、安全防护措施等;(3)检查施工工艺及工法的执行情况。
2. 材料设备旁站(1)查看材料设备进场验收记录,了解材料设备质量;(2)查阅材料设备使用记录,确认材料设备的使用情况。
3. 工艺技术旁站(1)了解施工工艺及施工工法的执行情况;(2)查阅施工工序的验收记录,确认工程质量。
四、质量旁站工作要点1. 制定质量旁站计划,明确旁站时间、内容和人员;2. 在现场务必佩戴统一的安全防护用品;3. 与施工单位、监理单位及建设单位进行有效沟通,及时提出问题和建议;4. 将旁站情况及时整理成报告,提交给相关单位。
五、质量旁站工作的要求1. 要求旁站人员具有丰富的工程施工经验和相关专业知识;2. 旁站人员要严格按照旁站计划进行旁站工作,不得擅自更改或延长旁站时间;3. 旁站人员要时刻关注安全生产,确保旁站过程中不发生安全事故。
六、质量旁站工作成果评定1. 结合质量旁站工作情况,进行质量评定;2. 对于发现的质量问题,要及时提出整改意见和建议;3. 将质量旁站报告提交给建设单位及监理单位,由监理单位负责对质量旁站工作成果进行评定。

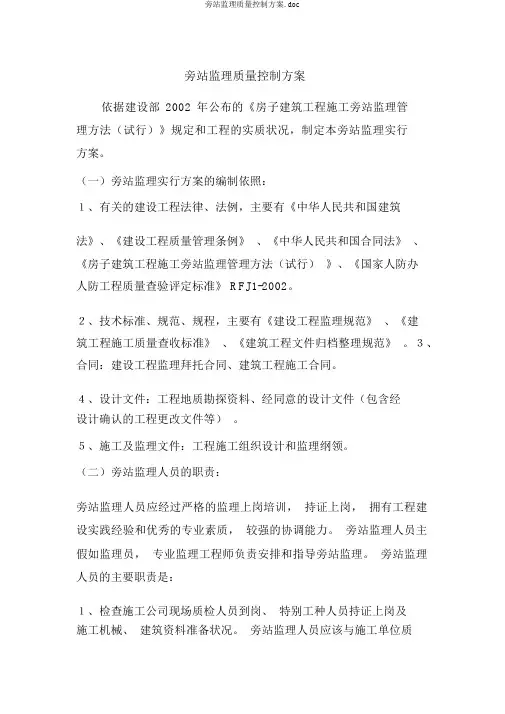

旁站监理质量控制方案依据建设部2002 年公布的《房子建筑工程施工旁站监理管理方法(试行)》规定和工程的实质状况,制定本旁站监理实行方案。
(一)旁站监理实行方案的编制依照:1、有关的建设工程法律、法例,主要有《中华人民共和国建筑法》、《建设工程质量管理条例》、《中华人民共和国合同法》、《房子建筑工程施工旁站监理管理方法(试行)》、《国家人防办人防工程质量查验评定标准》 RFJ1-2002。
2、技术标准、规范、规程,主要有《建设工程监理规范》、《建筑工程施工质量查收标准》、《建筑工程文件归档整理规范》。
3、合同:建设工程监理拜托合同、建筑工程施工合同。
4、设计文件:工程地质勘探资料、经同意的设计文件(包含经设计确认的工程更改文件等)。
5、施工及监理文件:工程施工组织设计和监理纲领。
(二)旁站监理人员的职责:旁站监理人员应经过严格的监理上岗培训,持证上岗,拥有工程建设实践经验和优秀的专业素质,较强的协调能力。
旁站监理人员主假如监理员,专业监理工程师负责安排和指导旁站监理。
旁站监理人员的主要职责是:1、检查施工公司现场质检人员到岗、特别工种人员持证上岗及施工机械、建筑资料准备状况。
旁站监理人员应该与施工单位质检员共同旁站,一是免于监理人员充任施工单位的质检员,二是便于实时办理工程中出现的质量问题。
旁站监理人员应与施工单位质检人员共同在旁站监理刻录上署名确认。
2、在要务实行旁站监理的要点部位、要点工序进行现场跟从监察,监察施工单位严格依照技术标准、规范、规程和设计文件及经同意的施工组织设计(方案)进行施工,特别是检查工程建设强迫性标准的履行状况。
实时发现和办理旁站监理过程中出现的质量问题,发现施工人员违犯强迫性标准行为的有权责令立刻整顿,发现其施工活动已经或可能危及工程质量的应实时向监理工程师报告。
3、核查现场建筑资料、建筑构配件、设施等质量查验报告,并在现场监察施工方进行查验或许拜托拥有资格的第三方进行复验。
(项目名称)旁站监理方案编制:审批:日期:(单位名称)(项目名称)项目部目录一、工程概况 (3)二、旁站监理范围及内容 (4)三、旁站监理人员职责 (5)四、旁站监理工作程序和要求 (6)五、旁站记录填写要求 (7)六、监理日志的管理 (7)七、旁站监理记录的检查和整理 (8)八、旁站监理记录的保存及归档 (8)九、监理人员守则 (9)(项目名称)监理旁站方案为保证关键部位和关键工序的工程质量,制定旁站监理方案如下:一、工程概况建设单位:施工单位:监理单位:设计单位:(工程概况,请根据工程实际情况进行编写)编制依据1、建设部《房屋建筑工程施工旁站监理管理办法》2、《建设工程监理规程》3、其它相关的标准和规范二、旁站监理范围及内容桥梁及两端接线工程范围内的样板工程、隐蔽工程、关键部位、关键工序均属旁站现场跟班的范围,具体见下表:旁站内容1、检查承包商该施工项目、施工工艺是否符合已批准的施工方案;2、检查承包商现场责任人、管理人员、试验人员是否到位,操作人员的配备是否满足施工要求。
3、检查所用的材料、设备是否与所批准材料、方案相符;4、查施工条件是否满足和保证施工要求;5、处理过程中发生的质量问题,承包商应对监理工程师在旁站过程中指出的问题立即进行纠正。
否则,监理工程师有权现场口头暂停承包商该部位的施工,并事后以书面形式确认。
三、旁站监理人员职责1、检查施工单位现场质检人员到岗,特殊工种人员持证上岗及施工机械、建筑材料准备情况。
2、在施工现场跟班监督关键部位、关键工序的施工,执行施工方案及工程建设强制性标准情况。
3、检查进场建筑材料、建筑构配件、设备和商品混凝土的质检报告等,并可在现场监督施工单位进行检验或委托具有资格的第三方进行复验。
4、在钢筋绑扎过程、混凝土施工过程、土方回填过程现场监督施工单位对钢筋焊接取样、混凝土强度试块取样、土方密实度取样等,并委托有检测资格的检测单位进行见证取送样。
5、做好旁站监理记录和监理日记,保存旁站监理原始资料。
旁站监理工作方案一、项目背景随着建筑市场的不断发展,工程项目的施工过程复杂多变,为了确保项目能按照合同要求顺利进行,需要有专门的监理工作来进行监督和管理。
旁站监理工作是其中关键的环节,其作为建筑工程监理的一种形式,能够对工程质量、工程进度、工程安全等进行全方位的监督,确保项目的顺利完成。
二、工作方案1.人员配备:(1)旁站监理工作由合格的监理工程师和相关专业技术人员组成,根据项目的规模和特点进行人员配置。
(2)监理工程师应具备较高的工程技术水平和专业知识,并具备较强的沟通和协调能力。
(3)专业技术人员负责对工程施工中的具体技术环节进行监督,确保工程质量符合要求。
2.工作流程:(1)开展前期准备工作:了解项目背景、施工合同及其相关附件,制定监理工作计划,明确监理要点和重点。
(2)监督施工准备工作:参与项目开工前的施工准备工作,对工程现场进行踏勘,了解工程环境和基础条件等。
(3)检查和审查施工图纸:对施工图纸进行审查,确保图纸符合相关规范和标准。
及时提出修改意见和建议,确保图纸质量。
(4)日常巡视和检查:定期进行工地巡视和检查,对施工现场的安全措施、材料使用、施工工艺等进行检查,发现问题及时整改。
(5)审核工程质量验收资料:对工程各项质量验收资料进行审核,包括质量检测报告、工程验收报告等,确保验收程序符合要求。
(6)协调解决工程施工纠纷:及时协调处理施工过程中出现的纠纷和问题,妥善解决工程进展中的各种矛盾和争议。
(7)施工质量监督:对工程施工中的质量问题进行监督,及时予以整改,确保施工质量符合相关标准和要求。
(8)工程竣工验收:组织进行工程竣工验收工作,对工程质量进行综合评价。
3.工作方法:(1)制定监理计划:根据项目特点和施工进度,合理安排监理工作内容,明确监理的重点和难点。
(2)加强沟通与协调:与施工单位进行密切的沟通和协调,及时解决工程施工中的疑难问题。
(3)利用技术手段:通过利用现代化的监理手段,使用先进的监理技术设备,对工程施工过程进行实时监控和数据分析。
华盛路( 华丰路-华悦路) 改造工程质量旁站监理方案中铁二院编制:审批:中铁二院( 成都) 咨询监理有限责任公司二○一一年二月目录一、工程概况二、方案编制依据三、方案实施目的四、旁站监理范围五、旁站监理程序六、旁站监理人员主要职责七、旁站监理记录附表一: 质量旁站监理记录表一、工程概况工程名称: 华盛路( 华丰路—华悦路) 改造工程工程地址: 深圳市宝安区大浪街道办建设单位: 深圳市宝安区大浪街道办事处设计单位: 广东省冶金建筑设计研究院监理单位: 中铁二院(成都)咨询监理有限责任公司工程质量: 工程质量标准为合格, 工程质量目标为优良。
工期要求: 工期240天, 计划开工日期: 12月20日至 8月16日。
(实际开工日期以监理工程师签认的开工报告开工日期为准)工程规模: 本工程为华盛路改造工程、教育二路新建工程及疏解便道工程。
华盛路位于大浪街道内, 南北走向, 现状北接华丰路, 南至华发路, 路线长度1.22Km, 实施长度 1.18km, 起点为华丰路交叉口(施工起点桩号K0+000, 座标X=35490.885, Y=109091.813) , 终点处与现状华发路顺接( 施工终点桩号K1+180, 座标X=34439.329, Y=109587.944) 。
道路标准横断面宽34.5米, 机动车道宽23.5米, 六车道路面。
包含道路改造、电力工程、路灯照明、绿化工程、燃气工程、通信工程、给排水管道工程、交通安全设施、交通监控、交通疏解工程。
教育二路位于大浪街道内, 为新建道路, 东西走向, 现状西接华盛路, 东至大浪南路。
新建道路路线长度0.307Km, 实施长度0.253Km, 起点为华盛路交叉口( 施工起点桩号JK0+040, 座标X=35506.154, Y=109129.611) , 终点处与大浪南路顺接( 施工终点桩号JK0+293.2, 座标X=35547.988, Y=109378.386) 。
旁站监理方案范本一、项目概述本项目是XX工程公司(以下简称甲方)承建的XX工程,在工程施工过程中,为确保施工质量、安全生产和工期进度的落实,甲方决定引入旁站监理服务。
监理单位将负责对工程施工工艺、质量、安全等方面的过程监督、技术指导和风险预警工作,确保工程的按时、按质、按量、按价完成。
二、旁站监理任务2.施工质量监督:监督施工过程中的施工质量,包括施工工艺、材料选用、焊接质量、接头连接等方面,及时提醒施工单位纠正不合格现象。
3.工程进度监督:监督施工单位按照工期计划进行施工,定期检查施工进度,并向甲方提供进度报告,及时发现并解决影响工期的问题。
4.变更管理:对施工过程中的设计变更、施工方案变更等进行审核,并协调甲方和施工单位达成一致意见,确保变更后的工程能够按时完成。
5.施工资料管理:监督施工单位按照要求编制施工组织设计、施工图纸、施工方案等资料,在工程竣工后提供给甲方。
三、旁站监理方法1.定期现场检查:监理人员将定期对施工现场进行检查,发现问题及时提醒施工单位,监督整改,并将检查结果记录并报告给甲方。
2.随机抽查材料:监理人员将随机抽取施工材料进行检验,确保施工材料的质量符合要求,减少施工风险。
3.定期技术交底:监理人员将定期与施工单位进行技术交底,解答施工过程中出现的问题,提供技术指导。
4.参与工序验收:监理人员将参与关键工序的验收工作,确保工程质量符合要求。
5.记录整改过程:对于发现的问题,监理人员将及时记录整改过程,并与施工单位协商达成整改方案,确保问题得到及时解决。
四、监理报告1.定期进度报告:监理单位将每月向甲方提供工程进度报告,包括各个工序的进度情况、施工单位的履约情况等。
2.质量检查报告:监理单位将每季度向甲方提供质量检查报告,包括施工工艺、质量问题、整改情况等。
3.安全检查报告:监理单位将每季度向甲方提供安全检查报告,包括施工现场的安全隐患情况、整改情况等。
4.施工变更报告:监理单位将及时向甲方提供施工变更报告,包括变更原因、影响范围、变更后的方案等。
目录一工程概况二旁站监理的依据三旁站监理的主要职责四旁站监理架构五旁站监理的关键部位、关键工序六检查的方法七旁站监理工作制度八本工程旁站项目和旁站监理内容九各类旁站监理工序的施工工艺标准(附)前言:为有效控制工程的施工质量,在施工过程中,监理工程师及现场监理员必须对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动,对违章操作、违反工程建设强制性标准行为的,有权责令施工单位立即整改,防患未然。
一、工程概况:1. 工程名称:2. 建设单位:3. 工程地点:4. 设计单位:5. 施工单位:6. 总建筑面积:M27. 施工工期:天8. 施工合同总造价:约万元人民币二、旁站监理的依据:根据《建设工程监理规范》,《建设工程质量管理条例》,《建设工程安全生产管理条例》和广东省及地方性的政策、文件规定。
三、旁站监理的主要职责:1.检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2.在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3.核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4.在旁站过程中对施工单位存在的质量安全隐患及时提出整改要求,必要时签发书面监理整改通知和上报当地建设行政主管部门。
5.做好旁站监理记录和监理日记,保存旁站监理原始资料。
四、旁站监理架构:1.公司将根据工程规模、施工进度和施工部位安排相应数量的监理人员对工程进行旁站监理,对于旁站监理过程中发现的问题将要求施工单位及时整改,必要时停工整改。
以确保该部位的施工质量。
具体安排如下:2.将根据工程的实际情况,投入1名旁站监理人员。
3.项目监理架构4.旁站监理人员名单5.旁站监理流程1.2.在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,混凝土浇捣工程(或装配式结构安装)。
3.施工现场的各种安全文明设施。
酒泉-湖南±800kV特高压直流输电线路工程质量旁站方案批准年月日审核年月日编制年月日陕西诚信电力工程监理有限责任公司酒泉-湖南±800kV特高压直流输电线路工程监理项目部二0一五年八月酒泉-湖南±800kV特高压直流输电线路工程质量旁站方案批准:年月日审核:年月日编写:年月日目次1编制目的 (1)2编制依据 (1)3监理旁站职责 (3)4监理旁站工作纪律 (3)5旁站工作流程及要求 (3)6监理旁站范围及内容 (7)7 附件 (29)1 编制目的为了确保本工程实体质量,认真开展施工过程的质量控制工作,确保对关键工序和隐蔽工程的有效控制,并监督施工单位质量体系的有效运转,监督施工单位严格按照规程规范、设计要求和施工工艺标准进行施工作业,对于隐蔽工程、下道工序完成后难以检查的关键或重点部位、关键或重要工序等,监理部编制质量旁站点的设置和通过监理人员的旁站工作,以期达到工程质量合格,实现酒泉-湖南±800kV特高压直流输电线路工程(甘肃段)以建设“安全可靠、自助创新、经济合理、环境友好、国际一流”精品工程的目标。
2 编制依据2.1标准依据2.1.1《工程建设标准强制性条文》(电力工程部分)2011年版。
2.1.2《±800kV架空送电线路施工质量检验及评定规程》Q/GDW1226-2014。
2.1.3《±800kV架空送电线路施工及验收规范》Q/GDW1225-2014。
2.1.4《±800kV及以下直流架空输电线路工程施工及验收规范(DL/T5235-2010)2.1.5《建筑工程施工质量验收统一标准》(GB 50300—2013)2.1.6《建筑地基基础工程施工质量验收规范》(GB 50202—2009)2.1.7《混凝土结构工程施工质量验收规范》(GB 50204—2002)(2011版)2.1.8《普通混凝土力学性能试验方法标准》(GB 50081—2002)2.1.9《钢筋混凝土用钢第1部分:热轧光圆钢筋》(GB1499.1-2008)2.1.10《钢筋混凝土用钢第2部分:热轧带肋钢筋》(GB 1499.2-2007)2.1.11《混凝土强度检验评定标准》(GB/T 50107-2010)2.1.12《电力工程建设监理规范》(DL/T 5434—2009)2.1.13《电力建设安全工作规程第2部分:架空电力线路部分》(DL 5009.2-2013) 2.1.14《跨越电力线路架线施工规程》(DL 5106-1999)2.1.15《架空送电线路基础设计规定》(DL/T 5219-2005)2.1.16《架空送电线路导及避雷线液压施工工艺规程》(SDJ226—87)。
2.1.17《建筑工程冬期施工规程》(JGJ/T 104-2011)2.1.18《回弹法检测混凝土强度技术规程》(JGJ/T 23-2011)2.1.19《钢筋焊接接头试验方法标准》(JGJ/T 27-2014)2.1.20《钢筋焊接及验收规程》(JGJ 18-2012)2.1.22《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》国家电网基建安全〔2007〕25 号2.1.23《输变电工程建设标准强制性条文实施管理规程》 (Q/GDW 248-2008) 2.1.24《国家电网公司施工、监理、业主项目部标准化管理作业手册》 2014版2.1.25《关于印发<国家电网公司输变电工程质量通病防治工作要求及技术措施>的通知》国家电网基建〔2010〕19 号2.1.27《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》国家电网基建质量〔2010〕322号2.1.28《国家电网公司输变电工程流动红旗竞赛管理办法》(国网基建/3 189-2015);2.1.29《国家电网公司输变电优质工程评定管理办法》国网(基建/3)182-2015;2.1.30《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定》国家电网基建〔2011〕1515 号2.1.31《国家电网公司输变电工程标准工艺管理办法》 (国网基建/3 187-2015) 2.1.32国家电网公司基建安全管理规定》(国网基建/2 173-2015);2.1.33国家电网公司输变电工程设计变更与现场签证管理办法(国网基建/3 185-2015)2.1.34《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》(国网基建/3 176-2015)2.1.35《国家电网公司基建质量管理规定》国网(基建/2)112-20152.1.36《国家电网公司特高压直流线路工程建设安全质量30项强制性管控措施》(2013年)2.1.37《国家电网公司特高压直流线路工程劳务分包“同进同出”管理实施细则》(试行)2.1.38《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)2.1.39《圆线同心绞架空导线》(GB/T 1179-2008)2.2本工程建设管理单位编制的《建设管理纲要》《创优规划》及建设管理单位下发的各项管理性文件。
2.3经本工程建设单位批准的《监理规划》。
设计施工图纸等文件。
3监理旁站职责3.1检查施工单位现场人员到岗、特殊工种人员持证上岗以及施工机械,建设材料准备情况。
3.2 在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况。
3.3 核查进场材料,构配件,设备的出厂质量证明,质量检验报告。
3.4 督促施工单位进行现场检查和必要的复验。
3.5 做好旁站监理记录和监理日记,保存旁站监理原始资料。
3.6 旁站监理过程中,发现有违反工程建设强制性标准行为的,有权责令施工企业立即改正。
发现施工作业可能危及工程质量时,应及时向总监理工程师报告,由总监理工程师采取必要的措施。
4监理旁站工作纪律4.1旁站监理人员必须在规定的时间内在指定的施工地点对指定的工序实施旁站。
不得无故不到,也不得擅自改变旁站内容。
旁站期间不得从事与工作无关的活动。
4.2对来自于施工项目部的任何违规行为必须及时予以制止,必要时要根据本方案的要求在第一时间报告专业监理工程师和总监理工程师。
不得徇私舞弊,包庇纵容,更不得为不正当利益与施工项目部窜通弄虚作假。
4.3必须如实、准确地填写旁站监理记录。
5 旁站工作流程及要求5.1 实施旁站监理的各分项工程,施工单位应提前24h向监理项目部申报施工申请。
5.2 收到施工单位的报告后,监理工程师应立即检查确认是否已具备施工条件。
在满足施工条件后,经总监理工程师确认后,监理工程师签认申请表并安排好旁站监理人员实施旁站监理。
检查内容如下:5.2.1上道工序及其他专业在该部位的工程是否已确认合格。
5.2.2 施工方案、作业指导书是否已经经过交底。
5.2.3施工设备是否足够,并能运行良好,人员是否到位,是否做到持证上岗,材料是否充足,并能满足连续施工等。
5.2.4是否有影响施工的其他因素。
5.3旁站前监理人员必需充分了解和掌握施工所用材料、设备的质量要求,熟悉施工图纸、设计要求、标准、规范等。
5.4旁站监理工作主要由现场监理员进行,监理员执行旁站前,专业监理工程师向其进行交底,明确交代旁站项目范围、质量标准、注意事项及突发事件处置要点,并配备必要的监理设施。
5.5旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
5.6旁站监理人员实施旁站监理时,发现施工单位有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
5.7按总监理工程师批准的监理实施细则逐项执行或按商定的工艺质量标准进行监督检查,并做好质量记录和取样分析。
应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。
5.8旁站监理人员必须在施工点现场持续进行监理,必要时监理人员可轮流旁站,但须做好交接工作。
5.9旁站监理如发现问题,及时提出处理意见,并监督、落实处理结果。
现场问题处理方法如下:5.9.1旁站人员发现施工项目部有违反施工规范和方案的,有权责令施工项目部现场整改,并做好现场记录。
5.9.2发现其施工活动已经或者可能危及工程质量的,或有重大安全隐患的,应及时报告监理工程师和总监理工程师,由总监理工程师下达局部暂停施工指令或采取其他应急措施。
施工项目部在接到通知后应立即停止施工,并妥善保护现场。
如有重大安全隐患,必须尽快疏散全部施工人员。
5.9.3施工项目部质检人员必须在场跟班,如无故不到,旁站人员可汇报项目经理处理。
5.9.4如旁站人员对材料、设备质量情况有怀疑,应暂停使用并进行必要的检验和检查,施工项目部应给予积极配合。
5.10 旁站监理结束后,监理人员应将旁站监理记录填写完整并经施工单位质检员签字后交监理部归档。
5.11 隐蔽工程质量控制流程图6 监理旁站范围及内容6.1监理旁站工作范围及内容4.2见证取样工作计划4.2.1见证取样的项目有:钢材、水泥、砂石、水、混凝土、钢筋焊接、导地线连接等。
4.2.2见证取样的试件,要采取多点,随机取样的原则,取样数量按规范和试验室要求为准。
4.2.3见证取样要坚持旁站取样和旁站送样至试验室,在有关报送资料上签署意见7附件附件1:旁站监理计划表附件2:JZL6:旁站监理记录表附件1:旁站监理计划表监理旁站计划表附件2:JZL6:旁站监理记录表旁站监理记录表工程名称:酒泉-湖南±800kV特高压直流输电线路工程编号:JZL6-JL3-填写、使用说明(1)本表由监理工作人员填写。
监理项目部可根据工程实际情况在策划阶段对“施工情况”和“监理情况”的单元格进行细化,可细化成有固定内容的填空或判断填写方式,方便现场操作。
但表格整体格式不得变动。
(2)如监理人员发现问题性质严重,应在记录旁站监理表式后,发出监理工程师通知单要求施工项目部进行整改。
(3)本表经施工项目部质检人员及监理旁站人员签字后有效。
