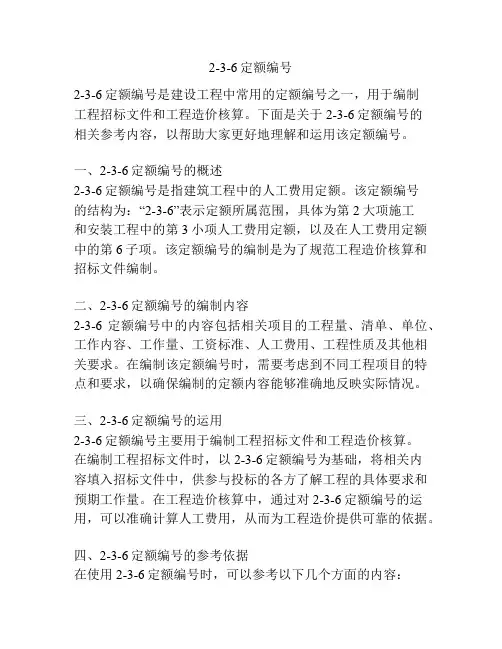

2-3-6定额编号2-3-6定额编号是建设工程中常用的定额编号之一,用于编制工程招标文件和工程造价核算。
下面是关于2-3-6定额编号的相关参考内容,以帮助大家更好地理解和运用该定额编号。
一、2-3-6定额编号的概述2-3-6定额编号是指建筑工程中的人工费用定额。
该定额编号的结构为:“2-3-6”表示定额所属范围,具体为第2大项施工和安装工程中的第3小项人工费用定额,以及在人工费用定额中的第6子项。
该定额编号的编制是为了规范工程造价核算和招标文件编制。
二、2-3-6定额编号的编制内容2-3-6定额编号中的内容包括相关项目的工程量、清单、单位、工作内容、工作量、工资标准、人工费用、工程性质及其他相关要求。
在编制该定额编号时,需要考虑到不同工程项目的特点和要求,以确保编制的定额内容能够准确地反映实际情况。
三、2-3-6定额编号的运用2-3-6定额编号主要用于编制工程招标文件和工程造价核算。
在编制工程招标文件时,以2-3-6定额编号为基础,将相关内容填入招标文件中,供参与投标的各方了解工程的具体要求和预期工作量。
在工程造价核算中,通过对2-3-6定额编号的运用,可以准确计算人工费用,从而为工程造价提供可靠的依据。
四、2-3-6定额编号的参考依据在使用2-3-6定额编号时,可以参考以下几个方面的内容:1. 国家标准和规范:根据国家相关的建筑工程标准和规范,了解相关工程项目的施工方法、计量单位等要求,从而编制符合实际情况的定额编号。
2. 历史数据与案例:参考以往类似工程项目的执行情况和造价核算结果,了解实际工程量、工作内容和人工费用等方面的数据,以帮助编制准确的定额编号。
3. 专业文献与专家意见:查阅相关建筑工程的专业文献、教材和专家意见,了解工程项目的特点和相关要求,以确保编制的定额内容能够符合工程实际。
总之,2-3-6定额编号是用于编制工程招标文件和工程造价核算的重要内容。
在编制过程中,需要参考国家标准和规范、历史数据与案例以及专业文献与专家意见等相关内容,以确保定额的准确性和可靠性。

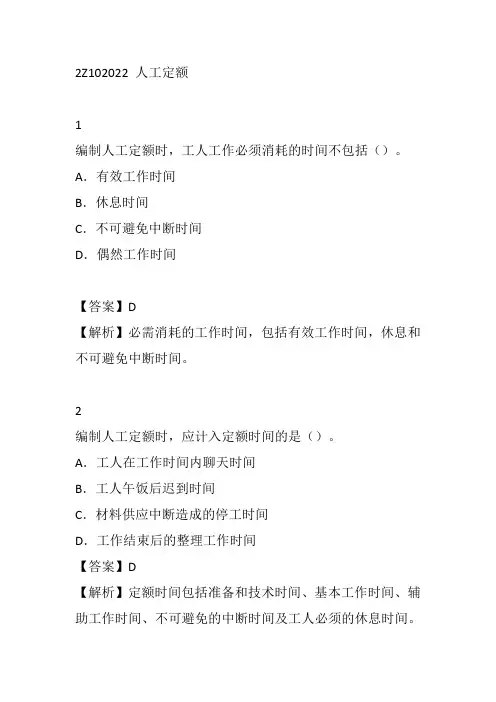

1Z103O3O建设工程定额1 、建设工程定额:工程建设中各类定额的总称。
2、分类——P175 注意比较各类定额定义的差异及适用条件(1 )按生产要素分:人工定额、材料定额、施工机械台班定额(2)按编制程序和用途分:施工定额、预算定额、概算定额、概算指标和投资估算指标(3)按编制单位和适用范围分国家定额、行业定额、地区定额和企业定额(4)按投资的费用性质分建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工具和器具定额、工程建设其他费用定额练习1、按投资的费用性质分,有()A、建筑工程定额B、人工定额C、行业定额D预算定额 E 、工程建设其他费用定额答案: AE2、按编制程序和用途分,有()A、施工定额B、概算定额C、行业定额D预算定额 E 、概算指标答案AB D E3、人工定额:劳动定额,正常施工条件下,每个工人在单位时间内为生产合格产品所必须消耗的劳动时间,或在一定的劳动时间中所生产的合格产品数量。
1)编制人工定额的工作:拟定正常施工条件和拟定定额时间。
2)定额时间——P178 图1Z103032 工人工作时间分类图基本工作时间、辅助工作时间、准备与结束时间、不可避免的中断时间、休息时间3)拟定正常的施工条件施工作业的内容、施工作业方法、施工作业地点的组织和施工作业人员的组织(4)定额时间的测定方法测时法、写实记录法、工作日写实法(5)人工定额的分类及表达式① 按表现形式分:时间定额和产量定额。
单位产品时间定额(工日)=1/ 每工产量=小组成员工日数总和/ 机械台班产量产量定额(每工产量)=1/ 单位产品时间定额(工日)注意:时间定额=1/ 产量定额② 按定额的标定对象分:单项工序定额和综合定额。
综合时间定额=刀各单项工序时间定额综合产量定额=1/ 综合时间定额注意:复式表示法:时间定额/ 每工产量或人工时间定额/ 机械台班产量(6)人工定额的制定方法技术测定法、统计分析法、比较类推法、经验估计法技术测定法:根据生产技术和施工组织条件,对施工过程中各工序采用测试法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,再对所获得的资料进行科学的分析,制定出人工定额的方法。
把过去施工生产中的同类工程或同类产品的工时 消耗的统计资料,与当前生产技术和施工组织条 件的变化因素结合起来,进行统计分析的方法。
适用于施工条件正常、产品稳定、工序重复量大 和统计工作制度健全的施工过程。
对于同类产品规格多、工序重复、工作量小的施 工过程,采用此法。
掌握类似的程度和各种影 响因素的异同程度。
根据定额专业人员、经验丰富的工人和施工技术人员的实际工作经验,参考有关定额资料,对 施工管理组织和现场技术条件进行调查、讨论 和分析制定定额的方法。
作为 一次性定额 使用。
统计分析法: 比较类推法:经验估计法:练习1、制定人工定额的常用方法有()A、技术测定法B、统计分析法C、比较类推法D经验估计法E 、观察测定法答案: AB CD2、劳动定额时间的测定方法有()A、测时法 B 、写实记录法C、工作日写实法D经验估计法E 、观察测定法3、对于同类产品规格多、工序重复、工作量小的施工过程,通常采用(A、技术测定法)制定人工定额。
B 、统计分析法C比较类推法D经验估计法答案C答案: B 解:工作小组的时间定额,即 完成单位产品所需要的时间 =1/ 工作小组的产量定额 =1/1.5=0.674 、采用统计分析法制定人工定额,施工过程必须满足( A 、施工条件正常 B C 工序重复量大 D E 、掌握影响因素的异同程度日,则时间定额应为( )。
0.5 工日 / m0.67 工日 / m答案 A B C D5 生产某产品的个人小组由8 人组成,产量定额为 1.5m 2/ 工 )。
、产品稳定 、统计工作制定健全1工日/ m D 1.5 工日/ m 答案:B 解:工作小组的时间定额,即完成单位产品所需要的时间=1/ 工作小组的产量定额=1/1.5=0.676、生产某产品的个人小组由6 人组成,每个小组的成员工日数为1 工日,机械台班产量为5.85 m 2/ 工日,则人工时间定额应为()A、6.0 工日/ m 2 B 、0.98 工日/ m 2C、1.03 工日/ mD、0.17 工日/ m:单位产品时间定额=小组成员工日数总和/机械台班产量=6*1/5.85=1.03 工日/ m2 即:机械台班产量为答案:C 解每工日完成5.85 m2的工作量,对应需要的人工数量为6 工日(6 人,每人一工日)即,花6 个工日能配合完成5.85 m的机械工作,则完成im工作量所需要的工日为6/5.85=1.03 。
即为人工完成单位合格产量所需要的时间——人工时间定额。
4、材料消耗定额:在合理和节约使用材料的条件下,生产单位合格产品所必须消耗的一定规格的材料、成品、半成品和水电等资源的数量标准。
(1)编制材料消耗定额的工作确定直接使用在工程上的材料净用量和施工现场内运输及操作过程中不可避免的废料和损耗。
(2)材料净用量的确定确定方法:理论计算法、测定法、图纸计算法和经验法。
①理论计算法:根据设计、施工验收规范和材料规格,从理论上计算材料的净用量。
②测定法:根据试验情况和现场测定的资料数据确定材料的净用量。
③图纸计算法:根据选定的图纸,计算各类材料的体积、面积、延长米或重量。
④经验法:根据历史上同类项目的经验进行估算。
3)材料损耗量的确定损耗率=损耗量x 100%/争用量总消耗量=净用量+损耗量=净用量(1+损耗率)4)周转性材料消耗定额的编制影响周转性材料消耗的因素:第一次制造时的材料消耗;(一次使用量)每周转使用一次材料的损耗;(第二次使用时需要补充量)周转使用次数;周转材料的最终回收及回收折价。
模板用量计算:一次使用量=净用量(1+操作损耗率)周转使用量二一次使用量X [1+ (周转次数-1)X补损率]/周转次数回收量^次使用量x(补损率-1 )/周转次数摊销量二周转使用量-回收量X回收折价率摊销量=一次使用量/ 周转次数练习1、确定材料净用量的常用方法有()A、理论计算法B、经验法C、比较类推法D图纸计算法 E 、测定法答案: AB DE注意:材料净用量定额确定方法和和人工定额制定方法的差别。
2、已知标准砖的尺寸为240mm*115mm*53m灰縫为10mm贝9 砌1m 半砖墙标准砖的用量为()块。
B 、527.1C 、529.1D 、1017.5A、385答案:C 解:【1/0.12* (0.24+0.01) * (0.053+0.01)】*0.5*2=529.1——P181例题及公式3 、周转性材料消耗定额制定通常考虑的因素有( )A、定额制定的方法C一次使用量B 、每次周转一次材料的损耗D 、周转次数E、周转材料的最终回收量答案:B CDE5、机械台班使用定额:指在合理劳动组织与合理使用机械条件下,完成单位合格产品所必需的工作时间。
(1)定额时间——P184图1Z103034注意比较:正常负荷下的工作时间、有根据的降低负荷下的工作时间、不可避免的中断时间、不可避免的无负荷工作时间低负荷下工作时间不可避免的无负荷工作时间、不可避免的中断工作时间2)定额形式:时间定额和产量定额。
单位产品机械时间定额= 1/ 台班产量单位产品人工时间定额= 小组成员总人数/ 台班产量机械台班产量定额= 1/ 机械时间定额复式表示形式:人工时间定额/ 机械台班产量(3)机械台班使用定额的编制内容①拟定机械工作正常施工条件,包括工作点的合理组织、施工机械作业方法的拟定、配合机械作业的施工小组的组织和机械工作班制度。
②确定机械净工作生产率,即机械纯工作一小时的正常生产率。
③确定机械的利用系数:机械利用系数=工作班净工作时间/ 机械工作班时间④计算机械台班定额施工机械台班定额=机械净工作生产率X工作班延续时间X机械利用系数施工机械时间定额=1/施工机械台班产量定额⑤拟定工人小组的定额时间工人小组定额时间二施工机械时间定额X工人小组的人数练习1、施工机械定额时间,包括()A、有效工作时间B、低负荷下工作时间C不可避免的中断时间D、损失时间E、不可避免的无负荷工作时间答案: A C E2 、拟定施工机械工作的正常施工条件,需要确定()A、施工机械作业内容B、工作地点的合理组织G施工机械作业方法 D 、配合机械作业的施工小组的组织E、机械工作班制度答案: BCDE注意:人工定额中拟定施工作业的条件:拟定施工作业内容、施工作业方法、拟定施工作业地点的组织和拟定施工作业人员的组织等。
3、斗容量为1.2m3的反铲挖掘机,挖三类土,装车,深度3m 以内,小组成员两人,机械台班产量为5.26(定额单位为100 m),则100 m3的人工时间定额为()工日。
A、0.19 B 、0.38 C 、0.5 D 、1.5解:即反铲挖掘机一台班完成526 m3工作量,则该机械完成100 m3工作需要时间为1/5.26=0.19 ,在这段工作时间上有2 人在做事,故配合挖土机施工每完成100 m3需要的工日数为0.19*2=0.38 工日。
答案:B6、施工定额:建筑安装工人或工人小组在合理的劳动组织和正常的施工条件下,为完成单位合格产品所需消耗的人工、材料和机械的数量标准。
- 针对工序(1)施工定额的作用施工定额是企业计划管理的依据;是组织和指挥施工生产的有效工具;是计算工人劳动报酬的依据;有利于推广先进技术;编制施工预算、加强企业成本管理和经济核算的基础。
(2)编制施工定额的原则施工定额水平必须达到平均先进水平原则;定额的结构形式简明适用的原则。
注意:平均先进水平:指在正常生产条件下,多数施工班组或生产者经过努力可以达到,少数施工班组或生产者可以接近,个别班组或劳动者可以超过的水平。
施工定额包括:劳动定额、材料消耗定额和施工机械台班使用定额。
练习:1、施工定额编制原则为()A、先进原则B、平均先进原则C、正常生产D、行业标准答案:B2、编制定额应拟定(A、正常B、平均先进答案:A)施工条件。
C、先进D、常见7、企业定额:施工企业根据本企业的技术水平和管理水平,编制制定的完成单位合格产品所必需的人工、材料和施工机械台班消耗量,以及其他生产经营要素消耗的数量标准。
(1)作用①企业定额是施工企业计算和确定工程施工成本的依据,是施工企业成本管理、经济核算的基础;②企业定额是施工企业进行投标和编制工程投标价格的基础和主要依据;③企业定额是企业编制施工组织设计的依据。
2)原则企业的技术能力和管理水平;基础定额为参考和指导;测定计算资源消耗量3)编制方法——同施工定额编制方法确定人工消耗量-人工定额- 技术测定法、统计分析法、比较类推法和经验估计法确定材料消耗量- 材料净用量定额- 测定法、图纸计算法、理论计算法和经验法周转性材料用量确定因素——一次用量、周转中损耗量、周转次数、回收量及回收折价确定机械台班消耗量-确定单价8、预算定额:在施工定额的基础上进行综合扩大编制而成的。
