钻孔平台施工方案
- 格式:doc
- 大小:4.52 MB
- 文档页数:21
钻孔平台填筑方案1. 简介钻孔平台填筑是指在建设钻孔施工现场时,为了保证施工安全和效率,需要通过填筑材料改造和稳定施工区域的工程技术措施。
本文将介绍钻孔平台填筑的意义、施工原则以及具体的填筑方案。
2. 钻孔平台填筑的意义在进行钻孔施工时,为了能够稳固钻机设备、保证施工质量,以及防止钻机沉降和下滑,在钻机周边必须填筑饱满、坚实的填土或配合基础加固的材料。
钻孔平台填筑的主要目的是为了: - 提供稳定的施工环境,保障钻孔工艺的顺利进行。
-防止机械设备的下滑和沉降,确保施工安全。
- 增加施工区域的承载力,便于钻机的操作和运行。
- 保证钻孔施工质量,提高施工效率。
3. 施工原则在进行钻孔平台填筑时,需要遵循以下原则: - 确定填筑材料的种类和数量,选择合适的填筑方法。
- 按照施工现场的实际情况进行分区填筑,确保填筑的均匀性。
- 要求填筑材料的密实性和稳定性,避免出现松散和变形现象。
- 填筑后,进行充分的固结和稳定时间,确保填筑区域的稳定性。
4. 填筑方案4.1 填筑材料的选择4.1.1 填土材料填土材料应选用具有良好的承载力和稳定性的土壤,常用的填土材料有砂土、黏土和粉质土。
要求填土材料不含有过多的有机物和可溶性盐类,以免对施工和钻机设备产生不良影响。
#### 4.1.2 配合基础加固材料对于承载力较低的地层,在填筑过程中可以采用配合基础加固的方式,以增加施工区域的承载能力。
常用的配合基础加固材料有钢筋混凝土、灰土石和砂浆等。
4.2 填筑方法4.2.1 手工填筑法在填筑范围较小的情况下,可以采用手工填筑法。
具体操作过程如下: - 清理施工区域,将松散物质和不良土壤清除干净。
- 按照设计要求逐层填筑,每层填筑厚度不宜超过30cm。
- 使用手工工具或振桩机对填土进行夯实,确保填筑材料的密实性。
- 填筑完毕后,进行固结和养护,确保填筑区域的稳定性。
4.2.2 机械填筑法在填筑范围较大或施工进度要求较高的情况下,可以采用机械填筑法。
水上钻孔平台施工方案一、引言水上钻孔平台是在水中进行钻探工程施工的重要设施,具有独特的施工环境和要求。
本文将介绍水上钻孔平台施工方案,涵盖施工前准备、设备选择、施工流程、安全措施等方面内容。
二、施工前准备在进行水上钻孔平台施工前,必须进行充分的准备工作。
首先需要了解施工区域的水文地质条件,确定施工方案。
其次要制定详细的施工计划,包括人员组织、设备调配、安全措施等。
同时要准备必备的施工材料和设备,确保施工的顺利进行。
三、设备选择水上钻孔平台施工需要选择适合水中作业的设备。
常用的设备包括水上钻机、钻具、泵浦等。
这些设备需要具备耐水腐蚀、防水性能好的特点,确保施工的质量和安全。
四、施工流程水上钻孔平台的施工流程主要包括以下几个步骤: 1. 搭建水上钻孔平台:根据施工现场实际情况搭建稳固的水上平台,保证施工的安全。
2. 定位和标志:确定钻孔位置,标志出钻孔点,确保钻孔的准确性。
3. 钻孔作业:使用水上钻机进行钻孔作业,控制钻孔深度和直径,保证施工质量。
4. 取芯和样品:根据需要取芯和取样,进行地质勘查和分析。
5. 清理和收尾:完成钻孔作业后,清理施工现场,做好收尾工作。
五、安全措施水上钻孔平台施工过程中需要严格遵守安全操作规程,确保施工人员和设备的安全。
在施工现场要设置标志和警示牌,遵守施工动线,避免发生意外事故。
同时要加强现场安全管理,定期检查设备和设施,发现问题及时处理,保证施工的顺利进行。
结语水上钻孔平台施工是一项复杂的工程,需要综合考虑水文地质条件、设备选择、施工流程和安全措施等方面因素。
只有科学合理的施工方案和严格的安全管理,才能保证施工的质量和安全。
希望本文介绍的内容对水上钻孔平台施工有所帮助。
目录第一章工程概述 (2)第一节、编制依据 (2)第二节、工程概况 (2)一、工程概况 (2)二、现场自然条件及地质情况 (2)第三节、工期目标 (3)第二章主要施工技术方案 (3)第一节、栈桥平台平面布置 (4)一、秧溪河栈桥平台布置 (4)第二节、栈桥、钻孔平台施工措施 (6)一、栈桥平台施工方法 (6)二、钢管桩制作和施打质量控制 (6)三、栈桥桥台 (7)四、承载力检测措施 (9)五、平台安全保护措施 (9)六、平台安全保护措施 (10)第三节、测量定位、控制及保证措施 (11)一、施工控制网点建立 (11)二、主要施工测量控制技术、控制方法 (11)第三章施工组织及进度计划 (12)第一节施工组织架构 (12)第二节施工进度计划 (12)一、进度计划 (12)二、劳动力计划 (12)三、机械设备使用计划 (13)第四章安全生产及管线、建筑物保护措施 (14)第一节安全生产措施 (14)一、安全生产管理体系 (14)二、安全生产管理措施 (14)三、临时用电安全防护 (16)四、施工机械安全防护 (16)五、栈桥及钢平台施工安全防护 (17)第二节、管线及建筑物保护措施 (17)第五章施工质量目标及质量保证措施 (19)第一节施工质量目标 (19)第二节质量管理体系及组织机构 (19)第六章文明施工及环境保护措施 (21)第一节现场文明施工措施 (21)一、施工现场场容 (21)二、现场料具 (21)第二节环境保护措施 (21)一、防止施工噪声污染措施 (21)第一章工程概述第一节、编制依据本施工方案的编制以下列文件和资料为依据:1、《钢结构工程施工及验收规范》(GB50205—2001)2、《工程测量规范》(GB50026—93)3、《城市桥梁工程施工与质量验收规范》(CJJ2—2008)4、《钢结构设计规范》(GB50017—2011)5、《郴州市富士大道、西河坪田景观桥、刘仙湖、西河滨水公园和生态治理工程施工图设计》6、《实施性总体施工组织设计》7、施工承包合同。
水中钻孔及平台施工方案
在工程建设中,水中钻孔及平台施工是一项具有挑战性的工作。
在水下环境中进行钻孔和平台搭建需要精密计划和施工方案。
以下将介绍一种水中钻孔和平台施工方案。
1. 钻孔方案
在水下进行钻孔需要选择合适的设备和技术。
首先需要选择适合水下钻孔的先进设备,如水下机械钻机。
其次需制定详细的钻孔计划,确定钻孔的位置、深度和直径等参数。
在进行钻孔施工时,需要注意保持水下工作环境的稳定和安全,确保施工顺利进行。
2. 平台施工方案
平台施工是水下工程的重要环节,需要制定合理的施工方案。
首先需要确定平台的设计和尺寸,选择合适的材料和结构。
其次需要进行平台预制和运输,确保平台的质量和完整性。
最后进行水下平台安装和固定,确保平台能够稳固地放置在水下地面上。
3. 安全措施
在水中钻孔和平台施工过程中,安全是至关重要的。
需要制定详细的安全计划和措施,保证施工人员和设备的安全。
在施工现场需要设置安全警示标识,配备救生设备和安全绳索。
施工人员需要接受专业培训,了解应急处理程序和安全操作规程。
4. 施工进度控制
为了保证工程施工进度,需要制定详细的施工计划和进度表。
在施工过程中需要及时记录施工进展和问题解决情况,及时调整施工计划。
同时需要进行施工质量检查和验收,确保工程质量和安全。
结语
水中钻孔及平台施工是一项复杂而具有挑战性的工程,需要精密的计划和细致的施工方案。
通过科学合理的设计和施工,可以有效保证工程质量和安全。
在未来的水下工程建设中,水中钻孔及平台施工方案将发挥越来越重要的作用。
高桩钻孔平台施工方案1. 引言高桩钻孔平台是一种常用的施工平台,用于在施工现场进行高桩钻孔作业。
本文档将介绍高桩钻孔平台的施工方案,包括平台设计、材料准备、施工流程和安全措施等。
2. 平台设计高桩钻孔平台的设计需要根据具体的施工需求进行定制。
以下是一般的平台设计要点:•平台尺寸:根据钻孔深度和孔径确定平台的长宽尺寸,一般为2米x2米。
•荷载能力:根据预计的设备和人员负荷计算平台的荷载能力,确保平台在使用过程中稳定可靠。
•防滑措施:在平台表面采用防滑材料,以保证作业人员在平台上行走时的安全。
3. 材料准备在施工前需要准备以下材料和设备:•钢管:用于搭建平台的支撑结构,选择质量合格的钢管,并根据平台设计要求进行切割和连接。
•钢板:用于作为平台的表面,选择耐压和防滑性能良好的钢板。
•螺栓和螺母:用于连接钢管和钢板,选择合适尺寸和质量的螺栓和螺母。
•焊接设备:用于将钢管和钢板进行焊接,确保平台的稳定和承载能力。
4. 施工流程高桩钻孔平台的施工流程如下:1.搭建钢管支撑结构:根据平台的设计要求,将钢管安装在施工现场,形成平台的支撑结构。
2.安装钢板:将选择的钢板安装在钢管支撑结构上,通过螺栓和螺母进行固定。
3.进行焊接:使用焊接设备对钢管和钢板进行焊接,确保平台的稳定和承载能力。
4.进行验收:检查平台的稳定性和荷载能力,确保施工平台可供使用。
5. 安全措施在高桩钻孔平台的施工过程中,应采取以下安全措施:•施工人员应佩戴安全帽、防护眼镜和防滑鞋等个人防护装备。
•施工现场应设置警示标识,确保周围人员和车辆能够清楚了解施工区域。
•施工人员应按照规定的作业流程进行操作,遵守相关的安全操作规程。
•定期检查平台的稳定性和荷载能力,如发现问题及时修复或更换材料。
6. 总结高桩钻孔平台施工方案需要根据具体的施工需求进行定制。
在设计、材料准备、施工流程和安全措施等方面都需要仔细考虑和实施。
通过合理的施工方案和严格的安全措施,可以确保高桩钻孔平台的安全稳定运行,为施工提供便利和保障。
钻孔平台施工方案钻孔平台施工方案一、项目背景及需求分析本项目是为了满足某个工程的施工需求,需要建设一个钻孔平台来进行钻孔作业。
钻孔平台是一个用于固定钻井设备的工作平台,通常用于石油勘探、地质勘探等领域。
本次施工的钻孔平台尺寸为20m×15m,需要满足安全可靠、施工方便等要求。
二、施工方案1. 钻孔平台的构造钻孔平台主要由钢结构组成,包括钢柱、钢梁、钢板等部分。
钢柱用于支撑钻孔平台的上部结构,钢梁用于搭建钻孔平台的框架,钢板则用于拼接起钻孔平台的工作面。
为了确保钻孔平台的安全性和稳定性,需要合理设计钢构件的尺寸、材料和连接方式。
2. 基础工程钻孔平台的基础工程是钻孔平台施工的前提条件,主要包括地基处理和基础的灌注。
地基处理是为了保证建筑物的稳定性,可以采用加固土地的方式,如加固土地、灌浆等方法。
基础的灌注是为了增加地基的承载力和抗震性能,通常采用混凝土浇筑的方式。
3. 施工流程(1)场地准备:清理施工现场,拆除障碍物,确保施工平面的整洁。
(2)基础施工:进行地基处理和基础灌注,确保钻孔平台的稳定性和承载能力。
(3)钢结构安装:按照钻孔平台的设计图纸进行钢柱、钢梁、钢板的安装,加强连接处的钢板焊缝。
(4)验收和保养:对钻孔平台进行安全检查和质量验收,并进行平台的保养和防腐处理。
三、施工技术要点1. 施工过程中,要合理使用施工机械和设备,确保施工效率和质量。
2. 钻孔平台的钢结构要求焊接工艺稳定可靠,焊缝均匀饱满,确保整体结构的稳定性和安全性。
3. 基础施工过程中,要严格按照设计要求进行土地处理和混凝土浇筑,保证基础的承载能力和抗震性能。
4. 在钻孔平台安装完成后,要进行验收和保养,确保平台的安全可靠。
四、质量控制措施1. 钻孔平台的钢结构要进行材料检验,采用优质的钢材和焊接材料。
2. 钻孔平台的基础施工要进行原材料的验收和抽检,确保材料符合标准要求。
3. 在施工过程中,要进行各个环节的质量检验,及时修正和处理发现的问题,确保施工质量。
水上钻孔平台施工方案1. 引言水上钻孔平台是一种常用的工程施工设备,用于在水中进行钻孔作业。
本文档旨在提供一种水上钻孔平台的施工方案,以确保施工过程安全、高效。
2. 施工前准备在进行水上钻孔平台施工前,应进行充分的准备工作,确保工作条件符合安全要求。
2.1 环境检查在选址之前,应对施工环境进行检查,包括水域深度、水流情况以及岩石层情况等。
确保选址的地质条件适合进行钻孔作业,并评估潜在的风险。
2.2 设备准备确保水上钻孔平台及相关设备完好,并进行必要的维护和检修。
检查设备的工作性能,包括起升系统、定位系统等。
确保设备能够正常运行,并做好备用设备的准备。
2.3 人员培训对参与水上钻孔平台施工的人员进行培训,包括平台操作、安全操作规程等。
确保施工人员具备相关知识和技能,能够应对突发状况。
3. 施工过程3.1 平台搭建根据工程需要,选择合适的水上钻孔平台搭建方案。
选择钢结构框架和浮筒等材料,确保平台的稳固性和承载能力。
根据平台搭建方案,进行相关设备的安装和调试工作。
3.2 定位和固定在水上钻孔平台搭建完成后,使用定位系统将平台准确定位。
根据平台的位置,选择合适的固定方式,确保平台在施工过程中不会移动。
固定方式可以包括锚链、桩基等。
3.3 钻孔作业根据工程需要,选用合适的钻孔设备进行作业。
钻孔作业应按照既定计划进行,包括钻孔的深度、孔径等。
在钻孔过程中,需要配备专业的钻孔操作人员,并确保操作人员遵守相关的安全操作规程。
3.4 管道安装完成钻孔作业后,将管道送至钻孔孔道并进行安装。
确保管道的质量和密封性,防止漏水和泄漏现象发生。
在安装过程中,要注意管道的施工技术要求,并进行必要的焊接和固定。
3.5 施工记录和报告在施工过程中,需要进行施工记录和报告的编写。
记录施工的时间、工程量、设备使用情况等。
根据施工记录,生成施工报告,以供工程管理和后续的技术验收。
4. 安全措施在水上钻孔平台施工过程中,应采取一系列的安全措施,以确保施工过程的安全性。

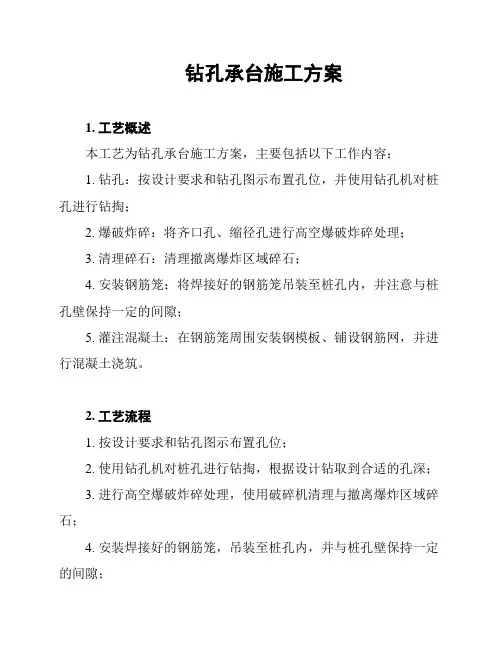

钻孔承台施工方案1. 工艺概述本工艺为钻孔承台施工方案,主要包括以下工作内容:1. 钻孔:按设计要求和钻孔图示布置孔位,并使用钻孔机对桩孔进行钻掏;2. 爆破炸碎:将齐口孔、缩径孔进行高空爆破炸碎处理;3. 清理碎石:清理撤离爆炸区域碎石;4. 安装钢筋笼:将焊接好的钢筋笼吊装至桩孔内,并注意与桩孔壁保持一定的间隙;5. 灌注混凝土:在钢筋笼周围安装钢模板、铺设钢筋网,并进行混凝土浇筑。
2. 工艺流程1. 按设计要求和钻孔图示布置孔位;2. 使用钻孔机对桩孔进行钻掏,根据设计钻取到合适的孔深;3. 进行高空爆破炸碎处理,使用破碎机清理与撤离爆炸区域碎石;4. 安装焊接好的钢筋笼,吊装至桩孔内,并与桩孔壁保持一定的间隙;5. 在钢筋笼周围安装钢模板、铺设钢筋网,并进行混凝土浇筑。
3. 安全措施1. 爆破、炸碎后,必须在安全距离外,确认安全后再进入爆破区域;2. 工作人员必须佩戴劳保用品、安全帽,严格执行各项安全规定;3. 确保起重设备、钻孔机等机具完好、运转正常,不能使用故障设备;4. 对混凝土浇筑过程进行严格把控,确保桩身质量和极限荷载符合设计标准。
4. 施工资料前置要求1. 确定工艺流程,并根据施工现场实际情况编制详细施工图;2. 对于复杂地层的桩基础,进行现场勘探和必要试验,以确定桩孔深度、钻掏范围、起爆体系等重要参数;3. 确定所需劳保用品、起重设备、机具等施工资料清单,进行妥善保管,并进行必要的检查和维护。
以上是对钻孔承台施工方案的简要介绍,具体的施工过程和安全防护细节应根据实际情况和施工方案进行完善和落实。
施工现场应有专业技术人员进行现场管理和指导,确保施工过程平稳、质量可靠。
水上钻孔平台施工方案1. 引言水上钻孔平台是一种用于在水中进行钻探作业的特殊施工设备。
本文将介绍水上钻孔平台的施工方案,包括项目概述、施工步骤、安全措施等内容。
2. 项目概述水上钻孔平台施工项目的目的是进行水下土壤或岩石的钻探工作,以获取地下水资源或地质勘探数据。
本项目的施工区域为一片位于湖泊中的区域,需要设计和建造一座稳定、安全的水上钻孔平台,以支持钻探设备和作业人员的操作。
3. 施工步骤3.1 水上钻孔平台设计在进行施工前,需要进行水上钻孔平台的设计工作。
设计应考虑以下因素: - 平台结构稳定性,需根据设计标准进行结构计算和优化设计; - 平台尺寸与搭载设备和人员的需求相适应; - 平台材料选择,应考虑抗腐蚀、耐水性等特性。
3.2 平台建设平台建设包括以下主要步骤: 1. 环境勘测:对施工区域进行环境勘测,了解水深、水流情况,为平台建设提供数据支持。
2. 筏板安装:安装适合水上环境的筏板,用于平台的搭建。
筏板应具备足够的浮力和稳定性。
3. 桩基施工:根据设计要求,进行桩基建设,以增加平台的稳定性。
4. 平台搭建:在筏板和桩基的基础上,搭建起水上钻孔平台的主体结构。
确保结构牢固、稳定。
3.3 设备安装在水上钻孔平台建设完成后,需要将钻探设备安装到平台上。
此步骤包括以下工作: 1. 将钻探设备运输至施工现场; 2. 将钻探设备通过起重机或其他设备搬运至平台位置; 3. 进行稳固性检查,确保设备安全地安装在平台上。
3.4 施工作业完成水上钻孔平台建设和设备安装后,可以进行实际的钻探作业。
施工作业包括以下步骤: 1. 根据设计要求,确定钻孔位置和孔深; 2. 将钻头安装在钻杆上,通过井口送入水下; 3. 进行钻探作业,包括钻孔、取样、测试等; 4. 根据需求调整钻探工艺和参数; 5. 完成钻探作业后,将钻头和钻杆拆卸,将设备安全地卸载至平台上。
4. 安全措施在水上钻孔平台施工过程中,需要严格执行相关的安全措施,以保障施工人员和设备的安全。
马鞍山桥钻孔桩钢平台施工技术方案一想起那个项目,我脑海里瞬间浮现出一片繁忙的工地景象。
那天,阳光明媚,我们站在桥的施工现场,眼前是一片波光粼粼的河面,耳边是机器的轰鸣声。
我开始构思这个方案,一边回忆起过去十年的经验,一边思考如何让这个方案更加高效、安全。
1.施工前准备我们要做好充分的施工前准备。
这包括对工地的地形地貌进行详细勘察,了解地下管线分布,确保施工过程中的安全。
同时,要对施工人员进行技术培训,确保他们掌握钻孔桩施工的技巧。
2.钢平台设计(1)平台尺寸:根据钻孔桩的位置和数量,确定平台的大小,确保施工顺利进行。
(2)平台结构:采用高强度钢材,确保平台的稳定性和承载能力。
(3)平台高度:根据水位和施工需求,确定平台的高度,确保施工安全。
3.钻孔桩施工钻孔桩施工是整个工程的关键环节,下面我来详细讲解一下施工步骤:(1)桩位定位:根据设计图纸,准确测量桩位,确保桩位的准确性。
(2)钻孔:采用旋挖钻机进行钻孔,钻孔过程中要注意控制钻孔速度和深度,避免出现偏差。
(3)钢筋笼制作:根据设计要求,制作钢筋笼,确保钢筋笼的尺寸和质量。
(4)混凝土浇筑:将混凝土浇筑到钻孔中,达到设计要求的桩顶标高。
4.施工安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员佩戴安全帽、安全带等防护用品。
(3)定期对施工设备进行检查和维护,确保设备安全运行。
(4)加强现场安全管理,对施工人员进行安全教育,提高安全意识。
5.施工进度控制(1)制定详细的施工计划,明确施工任务和时间节点。
(2)加强现场协调,确保各施工环节顺利进行。
(3)对施工进度进行实时监控,及时发现和解决施工中的问题。
(4)根据实际情况调整施工计划,确保工程按时完成。
6.施工质量保障(1)严格按设计图纸和规范进行施工,确保工程质量。
(2)加强施工过程中的检查和验收,发现问题及时整改。
(3)对施工人员进行质量教育,提高他们的质量意识。
(4)建立健全的质量管理制度,确保工程质量。
2、地质情况高程土质极限承力KPa 极限摩阻力KPa -2.9~-5.9M 粘土 190 40四、工程特点及难点1、作为施工人员行走和钻机的轨道,便道和水上平台是极为重要的工程,对安全和稳定性要求极高,施工环境均在水中,施工难度大。
2、便道和平台施工木桩基础均位于水中,在水中进行测量放样控制、定位、施工难度大。
3、沿路线方向有综合管线、燃气管道、自来水、光缆等位于道路两侧,施工时要为其留有一定的安全距离。
五、排架施工工艺1.木桩的插打木桩采用挖机打压的方法进行木桩的施工,木桩插打按最后的入土深度控制,通过桩承载力的计算桥木桩打入土层不小于3米,即可保证单桩承载力满足要求。
(见附后计算书)打桩顺序按先岸边后水中,先浅后深的顺序施打。
每打完一根桩进行平面位置垂直度及高程的复测,对不满足要求的桩拔出重打。
相邻桩施工完毕,即横向联接加固,后续上部承重结构的安装。
2.木桩纵、横向联接本次设计用Φ16cm的圆木进行联接,耙钉加固各联接点。
3.木桩桩头处理按平台设计标高将桩头割平,保证其在一个平面上,使各个桩均匀受力。
4.横梁的安装横梁用25×30cm木方,加固仍采用耙钉,但是要保证耙钉的长度。
5.面板的铺设面板采用厚5cm的木模板,横纵向用铁钉对梁进行加固联接。
六、平台设计说明作业平台主要承载回旋钻机10t自重,钢筋笼4t,首灌砼5t及人员荷载。
根据现场条件和新设计的桩位,平台搭设最大长 52 m,宽4~8m,平台面高程为2.14 m,平台面板采用5cm厚木板铺设,下铺25×30cm木方加固,横主梁采用25×30cm木方,纵横向间隔1m~1.5m用16cm的圆木加强连接,并连接主支架加固。
下部采用Φ20cm,4~6米长圆木桩作承力基础,木桩间距1米,为加强圆木桩承载能力及稳定性,相邻圆木桩之间用Φ16cm圆木做剪刀支撑及横系加强,每个平台两排木桩之间设置水平剪刀撑。
详见后附图。
钻孔作业平台搭设专项安全措施方案一、概述钻孔作业平台搭设是建筑施工中常用的作业方式。
该作业需要在高空悬空作业,因此必须要关注安全问题。
本文就钻孔作业平台搭设的专项安全措施方案做出详细说明。
二、前置条件1、钻孔作业平台的设计必须符合国家安全标准,具有承载力和抗震能力。
2、钻孔作业平台的搭设必须经过专门培训并持有相关时间的施工人员。
三、安全措施1、搭设固定支架为避免钻孔作业平台的倾斜和垮塌,首先需要在搭设区域四周固定支架,并按照规定的比例加固。
这样可以保证平台在施工中不会变形和垮塌,确保了作业人员的安全。
2、落实管理责任在施工现场要设立合理的管理机制,认真落实担当责任。
应明确施工组织人员的职责,定期组织安全检查,发现问题及时处理。
作业人员应定时进行岗前安全交底,提高个人安全意识和责任感,配合管理人员建立安全环保文化。
3、制订作业方案:系统编制易懂的施工方案,明确施工流程,制定严格的安全操作规范,严格督导,摒弃不安全因素,做到安全施工。
4、佩戴安全防护用品钻孔作业中会产生大量的粉尘和杂物,轻则浸染人身,重则对视力和身体构成损害,因此工人应佩戴防护用品。
如安全帽、安全鞋、防尘口罩等等,确保人员的安全。
5、接线安全接线部分是钻孔作业平台的重点之一,必须采取完善的措施,方可确保引线的可靠性。
连接线加固牢固,保证连接线的稳定性,定期检查连接线是否出现松动,保护安全。
四、结论钻孔作业平台的搭设是一项重点工作,必须严格遵守国家安全标准,加强安全防范措施和相关人员培训。
应增强作业人员的安全意识,保障他们在高处作业环境中的安全,确保施工进度和质量。
水上钻孔平台施工方案1. 引言水上钻孔平台施工方案是针对水下地质勘探和海上建筑工程中需要进行钻孔作业的情况而制定的一套操作流程和施工方案。
本文档旨在详细介绍水上钻孔平台的组成、施工步骤以及安全注意事项,以确保施工过程安全、高效,并达到预期的工程质量。
2. 水上钻孔平台的组成水上钻孔平台由以下几部分组成:2.1 主平台主平台是水上钻孔作业的基础设施,用于承载钻机和相关设备。
主平台应具备足够的承载能力和稳定性,以确保施工作业的安全进行。
2.2 钻机设备钻机设备是进行水下钻孔作业的关键设备,主要包括钻杆、钻头、钻具等。
钻机设备应选择适合水下作业的类型,并具备足够的功率和稳定性,以满足钻孔作业的需求。
2.3 辅助设备辅助设备包括泵站、洗井设备、钻井液处理系统等。
这些设备的作用是提供所需的液压动力和泥浆冲洗,以保证钻孔作业的顺利进行。
3. 施工步骤水上钻孔平台施工的步骤如下:3.1 准备工作在施工前,需要进行充分的准备工作,包括确定施工位置、确保施工设备和材料的到位以及检查施工平台的稳定性等。
3.2 钻孔前期准备在进行钻孔作业前,需要进行以下准备工作:•安装钻机设备,并调试设备的运行状态。
•准备好所需的钻具和钻头。
•将钻具连接到钻杆,确保连接紧固可靠。
•检查泵站和洗井设备的运行状态,确保其正常工作。
3.3 开始钻孔钻孔作业开始时,应按照以下步骤进行:•将钻头和钻具低速下放至水底,确保稳定进入钻孔位置。
•启动钻机设备,逐渐加大转速,开始进行钻孔作业。
•在钻孔过程中,根据需要及时冲洗钻孔,保持钻孔孔壁的稳定。
3.4 钻孔结束钻孔作业完成后,需进行以下步骤:•停止钻机设备运行,将钻头和钻具缓慢提升至水面,确保安全。
•检查钻孔结果,如有需要,可以进行取芯等操作。
•拆解钻杆和钻具,妥善保管,以备后续使用。
3.5 施工平台清理钻孔作业结束后,需要对施工平台进行清理工作,包括清理钻孔杂物、清洗设备以及退场整理等。
4. 安全注意事项在水上钻孔平台施工过程中,需要注意以下安全事项:•操作人员需穿戴符合要求的个人防护装备,包括安全帽、防滑鞋、救生衣等。
桩基钻孔平台和便道施工便道方案一、工程概况本工程主要包括艾伊河2#、3#桥梁。
艾伊河2#桥:纬四路是银川市三沙源项目区规划的一条东西主要道路,道路在K1+760跨越艾依河水系处需修建一座桥梁。
根据水系宽度及纬四路的实际情况确定,桥梁上部采用10孔20米先张法预应力混凝土空心板,下部采用柱式墩台,钻孔灌注桩基础。
桥梁总宽度为30米,其中车行道宽25米,两侧人行道宽各2.5米(含护栏带)。
艾伊河3#桥:纬九路是银川市三沙源项目区规划的一条东西主要道路,道路在K1+690跨越艾依河水系处需修建艾伊河3#桥梁。
根据水系宽度及纬九路的实际情况确定,桥梁上部采用4孔20米先张法预应力混凝土空心板,下部采用柱式墩台,钻孔灌注桩基础。
桥梁总宽度为20米,其中车行道宽14米,两侧人行道宽各3米(含护栏带)。
桥梁场区地下水属孔隙潜水类型,勘察期间为丰水期,实测地下水静水位在现自然地表下1.50~2.00m,水位平均高程为1.77m。
地下水补给以沟渠径流渗透补给为主,其它次之,其动态类型属黄河侧补蒸发~径流型。
两座桥梁的桩基全部在河道中。
桩基直径1.4m,长度为25m和30m 两种,共86根。
桩基施工全部采用选用GF250型钻机钻孔。
二、施工平台搭设设计方案根据桥梁总体工期要求,本桥主体工程必须在2013年12月前全部完成,桥梁桩基在2013年10月初完成。
存在工期短、任务重、施工难度大等特点,为保证施工工期和施工安全并结合现场实际情况,2#桥将从快速通道顺桥方向从河道中填一条宽48米,220米长的钻机施工平台和施工便道。
3#桥将从快速通道顺桥方向从河道中填一条宽38米,100米长的钻机施工平台和施工便道,钻机施工平台两侧作为各8米作为施工便道,外侧1米为施工平台和安全带。
钻机平台采用就近运输沙土回填,在河道内埋设混凝土直径1500mm的涵管2道作为过水使用。
施工便道下部和钻机平台一同回填,上部采用30Cm的连砂石或者碎石回填,并分层夯实。
钢栈桥及钻孔桩施工平台专项方案一、施工目标和要求1.1施工目标:完成钢栈桥及钻孔桩施工平台的搭建,并确保施工过程的安全、高效、质量合格。
1.2施工要求:遵守相关法律法规和安全技术规程,保证施工安全;合理安排施工流程,确保施工进度;控制施工质量,保证工程质量。
二、施工准备2.1设计及图纸准备:根据工程需求,编制钢栈桥及钻孔桩施工平台的设计及施工图,并按图纸要求准备相关材料。
2.2施工人员:合理安排施工人员,并确保其具备相关的技术资质和经验。
2.3施工材料及设备准备:准备好施工所需的钢材、钻机等设备,确保其质量合格和操作正常。
2.4环境及安全措施:了解工地的环境情况,制定相应的安全措施,确保施工过程的安全。
三、施工流程3.1地面准备:清理工地上的障碍物,确保施工区域整洁。
3.2设置钢栈桥支撑点:按照设计要求,在施工区域设置钢栈桥支撑点,注意点与点之间的间距和位置。
3.3安装钢栈桥:根据图纸要求,通过吊车将钢栈桥按顺序安装在支撑点上,严格按照设计要求进行校正和固定。
3.4钻孔桩施工:根据设计要求,选取合适的位置进行钻孔,使用钻机进行钻孔作业,确保孔的位置准确无误。
3.5钢桩固定:在钢栈桥下方的孔中,固定合适长度的钢桩,并确保其与地面的连接紧密牢固。
3.6施工平台搭建:在钢栈桥上搭建施工平台,确保平台结构牢固,安全可靠。
四、质量和安全控制4.1质量控制:严格按照设计图纸进行施工,确保材料和设备的质量合格;采取适当的测量和检测方法,确保施工尺寸和质量符合要求。
4.2安全控制:制定安全操作规程,确保施工过程中操作人员的安全;设置警示标识,警示工地内人员注意安全;设置临时围挡,确保施工区域与周边环境的隔离。
五、施工进度和管理5.1施工进度:制定详细的施工计划,安排合适的人员和设备,确保施工进度的正常推进。
5.2现场管理:设立专人负责施工现场管理,协调各方的工作,及时解决施工中的问题;严格落实施工安全和质量要求,确保施工过程的顺利进行。
目录一、工程概况 (2)1.1桥位、桥型布置 (2)1.2钻孔桩主要工程量 (2)1.3施工环境条件 (2)二、钻孔施工平台设计与施工方案 (6)2.1搭设辅通航孔桥钻孔施工平台 (6)2.2搭设浅滩区施工平台 (18)三、主要施工组织安排 (19)3。
1机构组织 (20)3。
2工期安排 (20)3。
3资源配置 (21)四、质量保证措施 (22)4.1质量管理机构 (23)4.2质量保证体系 (23)五、安全及环保措施 (24)5。
1安全保证措施 (24)5.2环保措施 (26)5。
3文明施工 (26)钻孔灌注桩平台设计与施工方案一、工程概况1.1 桥位、桥型布置上海长江大桥工程B7标段位于北港桥梁工程近崇明岛侧,起点桩号K19+238,终点桩号K20+678。
64,全长1440.64m,由辅通航孔桥、崇明岛侧浅滩区非通航孔50m梁连续梁桥和陆上段30m梁连续梁桥三部分组成。
辅通航孔桥距崇明岛大堤约500m,桩号范围K19+238~K19+678,考虑3000吨级船舶双向单孔通航,桥梁上部结构采用四跨预应力砼连续梁,设三个主墩和两座边墩,长440m,跨径组合80+140+140+80m。
主梁采用单箱单室斜腹板截面,墩身采用钢筋砼空心薄壁墩,基础采用φ320~250cm变截面钻孔灌注桩。
崇明岛侧浅滩区50m梁连续梁桥桩号范围K19+678~K20+378,长700m。
上部结构采用双幅等高单箱单室箱梁,跨径组合为7x50m+7x50m;墩身采用钢筋砼薄壁空心墩,基础采用钻孔灌注桩、PHC钢筋砼预应力管桩两种形式。
1.2 钻孔桩主要工程量钻孔桩工程数量表表1工程名称工程项目单位数量辅通航孔桥基桩φ250~φ300cm 根79承台主墩:44.8x18x5m 座 3边墩:38。
5x13.2x4m 座 250m梁桥基桩φ160~φ200cm 根24 φ160cm 根401.3 施工环境条件1。
3。
1地形地貌特征建桥址场区地貌类型为河口、砂嘴、砂岛和沙滩地貌,水域为河床、江心暗砂地貌。
