围堰工程监理细则
- 格式:doc
- 大小:42.00 KB
- 文档页数:6
临时围堰填筑工程监理实施细则目录一、内容描述 (2)1. 工程概述与背景介绍 (3)2. 工程监理的目的和任务 (4)3. 工程监理的原则和要求 (5)二、工程准备阶段监理工作 (6)1. 设计文件审查与现场勘查工作部署 (7)2. 施工图纸会审与工程量核对 (9)3. 施工队伍资质审查及进场安排 (10)4. 材料设备采购与验收标准制定 (11)三、临时围堰填筑工程监理实施细则 (12)1. 施工过程质量监控要点 (14)1.1 填筑材料质量控制 (15)1.2 围堰结构施工质量控制 (15)1.3 施工过程安全防护措施监督 (17)2. 施工进度控制与协调管理 (18)3. 工程变更处理及审查流程 (19)4. 安全生产与环境保护监管要求 (20)5. 工程质量检查和验收标准和方法 (21)四、质量验收阶段监理工作要点 (22)1. 质量验收流程梳理与实施情况汇报 (23)2. 质量控制资料的审查与分析 (25)3. 工程竣工验收标准解读与实施效果评估报告撰写等监理事项和管理工作重点及落实要求等26一、内容描述工程概况:对临时围堰填筑工程的背景、目的、范围、施工单位等进行简要介绍,为监理工作提供基本依据。
监理目标:明确监理工作的总体目标,包括工程质量、安全、进度、环保等方面的要求,以及监理单位应承担的责任。
监理组织及人员:规定监理单位的组织结构、职责分工,以及监理人员的资格要求、岗位职责等内容。
监理程序:详细阐述监理工作的各个阶段,包括前期准备、现场巡视、检查验收、质量控制、进度管理、合同管理、信息管理等环节。
监理方法和技术:介绍监理单位采用的监理方法和技术,如现场检查、测量、试验、数据分析等,以确保工程质量和安全。
监理文件和记录:明确监理文件和记录的编制、审批、保存和归档要求,以及监理单位与施工单位之间的沟通与协调方式。
监理费用及支付:规定监理费用的计算方法、支付条件和支付时间,以及监理单位与施工单位之间的费用结算方式。
围填海工程(围堰工程)监理实施细则项目监理机构(章):专业监理工程师:总监理工程师:日期:年月日****项目监理部目录一、工程概况 (3)二、编制依据 (5)三、工程目标 (6)四、监理程序 (6)五、监理实施细则 (15)(一)堤身工程质量控制 (15)1、围堤施工工艺流程 (15)2、堤心石抛理 (15)3、酥石堤心 (16)4、到滤层 (16)5、护底、护脚石抛理 (17)6、垫层石理砌 (18)(二)护面工程质量控制 (19)1、干砌块石 (19)2、抛石护坡 (20)(三)上部结构质量控制 (20)1、浆砌块石护栏 (20)2、埋石胸墙 (22)3、防汛墙 (22)4、变形缝 (29)六、质量控制措施 (30)七、进度监理 (33)八、安全监理 (36)九、文件处理程序 (36)十、监理表格 (37)一.工程概况二.编制依据1.本工程的设计文件及图纸;2.本工程的施工合同及监理合同;3.《监理规划》;4.《水运工程质量检验评定标准》(JTS257-2008);5.《水运工程施工监理规范》JTJ216-2000:6.《水运工程混凝土施工规范》(JTJ268-96);7.《水运工程混凝土质量控制标准》(JTJ269-96);8.《防洪标准》(GB50201-94)9.《水工建筑物抗冻设计规范》(SL211-2006)10.《海堤工程设计规范》(SL435-2008)11.《海港水文规范》(JTJ213-98)12.《防波堤设计与施工规范》(JTJ298-98)13.《港口及航道护岸工程设计与施工规范》(JTJ300-2000)14.《港口工程荷载规范》(JTS144-1-2010)15.《港口工程地基规范》(JTS147-1-2010)16.《水运工程测量规范》(JTJ203-2001)17.《水运工程土工合成材料应用技术规范》(JTJ239-2005)18.《水运工程水工建筑物原型观测技术规范》(JTJ218-2005)19.《水运工程混凝土试验规程》(JTJ270-98)20.《建筑地基处理技术规范》(JTJ79-2002/J220-2002)21.适用于本工程的国家技术标准。
钢板桩围堰监理细则 Document number:PBGCG-0857-BTDO-0089-PTT1998杨高路(浦建路-世纪大道)改建工程2标段杨高路张家浜河钢板桩围堰监理实施细则上海百通项目管理咨询有限公司二0一六年三月目录1.工程概况2.编制依据3.钢板桩围堰施工监理措施4.钢板桩监理控制要点5.质量保证措施6.安全及环保措施杨高路张家浜河钢板桩围堰监理实施细则一、工程概况1、工程名称:杨高路(世纪大道-浦建路)改建工程-2标段2、工程建设地点:杨高路张家浜河道3、建设单位:上海市浦东新区建设工程管理有限公司4、监理单位:上海百通项目管理咨询有限公司5、设计单位:上海市市政工程设计研究总院(集团)有限公司6、施工单位:上海隧道股份有限公司7、勘察单位:上海市市政工程设计研究总院(集团)有限公司8、工程建设概况:杨高路(浦建路-世纪大道)道路改建工程南起杨高路-浦建路跨线桥,北至杨高路-世纪大道立交,并将世纪大道立交南侧敞开段改造为暗埋段,与原立交北段连接形成一整体长大隧道。
改建完成后的隧道总长度为,沿线下穿蓝村路、花木路、张家浜河及世纪大道。
现状张家浜河的河底标高为(吴淞高程),上有一座3跨简支桥梁,是控制本隧道竖向标高的主要节点,张家浜河是周边小陆家嘴区的雨水泄洪河道,与周边河道连通,旱季可保持一个月以内的断水施工。
由于本节点施工较为复杂,需要拆除现状张家浜桥,原位新建隧道,并在其上新作张家浜辅道桥,整个施工期较长。
因此,施工期间,要求仅在围堰施工期中(不得长于1个月)可断流河道,其余施工需保持河水的畅通。
经分析研究,本节点采用翻浇施工方法,隧道于该节点处分两期施工。
经与河道部门沟通,围堰中可埋设排水钢管实现不间断通水。
同时,在一期施工时,基坑区域采用钢筋混凝土管连接;二期施工时,可利用一期南侧河道通水。
二、编制依据《杨高路(浦建路-世纪大道)改建工程岩土工程勘察报告》(详细勘察,14Y060-1).<管线综合设计文件》《杨高路(浦建路-世纪大道)改建工程物地下管线探查汇总报告》(2015-物-05-1)《混凝土结构设计规范》(GB50100-2010)《混凝土结构工程施工质量验收规范》(GB50204-2015)《钢结构设计规范》(GB50017-2003)《地基基础设计规范》(DGJ08-11-2010)《基坑工程技术规范》(DG/TJ08-61-2010)《建筑桩基技术规范》(JGJ94-2008)《地基处理技术规范》(DG/TJ08-40-2010、J11631-2010)《建筑基坑工程监测技术规范》(GB50497-2009)《给水排水管道工程施工及验收规范》(GB50268-2008)三、钢板桩围堰施工监理措施1、施工准备钢板桩在工厂内加工制作,钢板桩锁口质量是保证钢板桩安装质量的关键部位,加工制造时必须在车间内胎具上定位施焊。
杨高路(浦建路-世纪大道)改建工程2标段杨高路(浦建路-世纪大道)改建工程2标段杨高路张家浜河钢板桩围堰监理实施细则上海百通项目管理咨询有限公司二0一六年三月目录1.工程概况2.编制依据3.钢板桩围堰施工监理措施4.钢板桩监理控制要点5.质量保证措施6.安全及环保措施杨高路张家浜河钢板桩围堰监理实施细则一、工程概况1、工程名称:杨高路(世纪大道-浦建路)改建工程-2标段2、工程建设地点:杨高路张家浜河道3、建设单位:上海市浦东新区建设工程管理有限公司4、监理单位:上海百通项目管理咨询有限公司5、设计单位:上海市市政工程设计研究总院(集团)有限公司6、施工单位:上海隧道股份有限公司7、勘察单位:上海市市政工程设计研究总院(集团)有限公司8、工程建设概况:杨高路(浦建路-世纪大道)道路改建工程南起杨高路-浦建路跨线桥,北至杨高路-世纪大道立交,并将世纪大道立交南侧敞开段改造为暗埋段,与原立交北段连接形成一整体长大隧道。
改建完成后的隧道总长度为1747.29m,沿线下穿蓝村路、花木路、张家浜河及世纪大道。
现状张家浜河的河底标高为-1.0m(吴淞高程),上有一座3跨简支桥梁,是控制本隧道竖向标高的主要节点,张家浜河是周边小陆家嘴区的雨水泄洪河道,与周边河道连通,旱季可保持一个月以内的断水施工。
由于本节点施工较为复杂,需要拆除现状张家浜桥,原位新建隧道,并在其上新作张家浜辅道桥,整个施工期较长。
因此,施工期间,要求仅在围堰施工期中(不得长于1个月)可断流河道,其余施工需保持河水的畅通。
经分析研究,本节点采用翻浇施工方法,隧道于该节点处分两期施工。
经与河道部门沟通,围堰中可埋设排水钢管实现不间断通水。
同时,在一期施工时,基坑区域采用钢筋混凝土管连接;二期施工时,可利用一期南侧河道通水。
二、编制依据2.1《杨高路(浦建路-世纪大道)改建工程岩土工程勘察报告》(详细勘察,14Y060-1).2.2<管线综合设计文件》2.3《杨高路(浦建路-世纪大道)改建工程物地下管线探查汇总报告》(2015-物-05-1)2.4《混凝土结构设计规范》(GB50100-2010)2.5《混凝土结构工程施工质量验收规范》(GB50204-2015)2.6《钢结构设计规范》(GB50017-2003)2.7《地基基础设计规范》(DGJ08-11-2010)2.8《基坑工程技术规范》(DG/TJ08-61-2010)2.9《建筑桩基技术规范》(JGJ94-2008)2.10《地基处理技术规范》(DG/TJ08-40-2010、J11631-2010)2.11《建筑基坑工程监测技术规范》(GB50497-2009)2.12《给水排水管道工程施工及验收规范》(GB50268-2008)三、钢板桩围堰施工监理措施1、施工准备钢板桩在工厂内加工制作,钢板桩锁口质量是保证钢板桩安装质量的关键部位,加工制造时必须在车间内胎具上定位施焊。
围堰工程监理实施细则一、编制依据本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照SL260—98《堤防工程施工规范》及其她有关标准与规程规范编制,主要包括:1、《建筑工程质量检验评定标准》(GBJ301—88)2、《地基与基础工程验收规范》(GBJ202—83)3、《水利水电建设工程验收规范》(SL223—1999)4、《水利水电工程施工组织设计规范》(SL303—2004)5、《土方与爆破工程施工及验收规范》(GBJ201—83)6、《碾压式土石坝施工技术规范》(SDJ213-83)7、《土工试验规程》(SD128—87)8、《公路路基施工技术》(JTJ033—95)9、《围堰设计导则》DL/T5087-1999二、工程概况2、1.工程概况广陵区杭集圩位于扬州市区东部,杭集圩西依廖家沟,东临芒稻河、南濒夹江,呈半岛状。
本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹江均属于淮河入江水道得归江河道,与长江直接连通,其水位既随长江潮位涨落,又受淮河行洪影响。
地势北高南低,北部地面▽4、6~▽6、6m(废黄河基面,下同),南部▽2、5~▽3、6m。
圩区面积32、08km2,圩内现有10个行政村、一个居委会,总人口4、57万人。
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸得杭集村。
该泵站建设于上世纪70年代,经多年运行,水泵、线路等设施严重老化,已严重制约地方经济得迅速发展。
为改善区域防洪排涝得现状,减轻洪涝灾害得威胁,根据原《邗江区杭集镇防洪排涝规划》得有关规划要求,拟对该泵站进行拆建。
三、开工许可证申请程序3、1、承建单位在具备了围堰填筑得开工条件时,承建单位应根据合同文件技术条款,设计文件与相应技术规范,结合自然条件与施工技术水平编制施工技术方案报监理部审批。
施工技术方案应包括下述主要内容:(1)围堰工程得施工总布置图;(2)施工准备及程序与方法;(3)围堰得施工、方案及主要施工设备;(4)劳动力得组合及安排;(5)材料供应计划及安排;(6)围堰施工进度计划及安排;(7)安全生产与环境保护措施;(8)其她需要报告与说明得事项。
工程监理细则范本(水利工程)1. 监理工作概述本细则适用于水利工程的监理工作。
监理工作旨在确保工程项目按照规定的技术标准、合同约定和相关法律法规进行施工,并协助业主进行工程质量的监督和管理。
2. 监理责任与义务2.1 监理人员应具备相应的技术资质和相关工程经验,能够独立行使监理职责。
2.2 监理人员应全程参与工程质量的把关,对施工过程中存在的问题及时提出整改建议,并协调解决工程质量方面的争议。
2.3 监理人员应按照合同约定,定期向业主和施工单位提交监理报告,详细记录工程进展情况、发现的问题及时整改情况等。
3. 监理流程3.1 开工前- 监理人员与业主、施工单位进行沟通,明确工程的设计要求、技术标准和监理要求。
- 监理人员审核工程图纸和技术文件,确保设计符合相关规范和要求。
3.2 施工过程中- 监理人员全程监督施工现场的安全和文明施工工作。
- 监理人员按照施工计划,定期进行工程现场检查,核实施工进度和质量。
- 监理人员对施工过程中的工程质量进行抽查和把关。
- 监理人员及时记录并整理施工现场存在的问题,提出整改意见。
- 监理人员参与工程质量验收,确认工程达到合同约定的技术要求。
3.3 完工后- 监理人员对工程进行结算审核,确认施工单位完成工程量和质量要求。
- 监理人员编制工程质量评估报告,评价工程施工质量和监理工作的执行情况。
4. 监理报告与记录监理人员应按合同约定,每月提交一份监理报告给业主和施工单位。
监理报告应包括以下内容:- 工程进展情况汇报- 发现的问题及整改情况汇报- 工程质量抽查结果- 对施工单位和监理工作的评价5. 监理人员权益保障5.1 监理人员应按合同约定获得相应的报酬,并享有相应的工作条件。
5.2 业主和施工单位应积极配合监理人员履行监理职责,提供必要的支持和协助。
5.3 如遇到工程质量争议,监理人员有权向业主或有关部门提出申诉,维护自身合法权益。
以上为工程监理细则范本(水利工程)的概要内容,具体细则和实施细节可根据实际情况进行调整。
2017年度严家港泵闸新建工程监理实施细则(《围堰填筑工程监理实施细则》)项目监理机构(章):专业监理工程师:总监理工程师:日期:报审表报审岗位专业监理工程师报审项目《围堰填筑工程监理实施细则》报审内容:根据施工单位施工组织设计及专项方案实施内容,依据国家、上海市地方相关法律法规及工程合同、《监理规划》编制完成严家港泵闸新建工程《围堰填筑工程监理实施细则》,作为本工程项目监理部围堰填筑工程监理质量、进度控制及安全文明监督工作指导文件,细则包括以下内容:一、专业工程概况二、监理工作流程三、监理主要工作方法及措施四、围堰填筑工程监理质量控制五、监理施工过程进度控制六、监理施工过程安全文明控制报审: 日期:注:本记录适用于监理部内部报审,由报审部门保存。

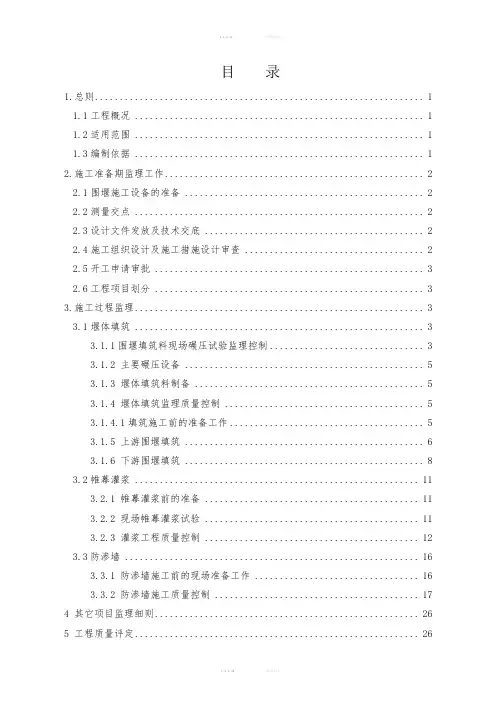

目录一、总则 (4)1、1适用范围 (4)1、2编制依据 (4)1、3专业工程概况 (5)二、专业工程开工条件检查 (6)三、围堰填筑监理质量控制工作流程 (8)四、监理主要工作方法与措施 (8)4、1监理主要工作方法 (9)4、2监理工作措施 (9)五、围堰填筑施工监理质量控制 (10)5、1围堰填筑工程质量控制目标 (10)5、2围堰填筑工程质量控制得内容 (10)5、3围堰填筑工程监理质量控制要点 (10)5、3、1测量监理控制要点 (10)5、3、2施工机械(挖掘机、推土机、自卸汽车等)进场监理控制要点 (11)5、3、3围堰填筑施工监理控制要点 (11)5、3、4围堰拆除监理控制要点 (12)5、3、5围堰监测监理控制要点 (12)5、3、6环境保护监理控制要点 (12)5、3、7防台防汛监理控制要点 (13)六、监理施工过程进度控制 (13)七、监理施工过程安全文明控制 (14)7、1安全文明监理工作目标 (14)7、2安全生产监理控制要点 (14)7、3安全文明施工控制措施 (14)7、3、1组织措施 (15)7、3、2技术措施 (15)7、3、3经济措施及合同措施 (15)八、附表 (16)严家港泵闸新建工程围堰填筑工程监理实施细则一、总则1、1适用范围本细则适用于严家港泵闸新建工程土方围堰填筑工程施工。
围堰工程监理实施细则一、编制依据本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照SL260—98《堤防工程施工规范》及其他有关标准和规程规范编制,主要包括:1、《建筑工程质量检验评定标准》(GBJ301—88)2、《地基与基础工程验收规范》(GBJ202—83)3、《水利水电建设工程验收规范》(SL223—1999)4、《水利水电工程施工组织设计规范》(SL303—2004)5、《土方与爆破工程施工及验收规范》(GBJ201—83)6、《碾压式土石坝施工技术规范》(SDJ213-83)7、《土工试验规程》(SD128—87)8、《公路路基施工技术》(JTJ033—95)9、《围堰设计导则》DL/T5087-1999二、工程概况2.1.工程概况广陵区杭集圩位于扬州市区东部,杭集圩西依廖家沟,东临芒稻河、南濒夹江,呈半岛状。
本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹江均属于淮河入江水道的归江河道,与长江直接连通,其水位既随长江潮位涨落,又受淮河行洪影响。
地势北高南低,北部地面▽4.6~▽6.6m(废黄河基面,下同),南部▽2.5~▽3.6m。
圩区面积32.08km2,圩内现有10个行政村、一个居委会,总人口4.57万人。
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸的杭集村。
该泵站建设于上世纪70年代,经多年运行,水泵、线路等设施严重老化,已严重制约地方经济的迅速发展。
为改善区域防洪排涝的现状,减轻洪涝灾害的威胁,根据原《邗江区杭集镇防洪排涝规划》的有关规划要求,拟对该泵站进行拆建。
三、开工许可证申请程序3.1. 承建单位在具备了围堰填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术方案报监理部审批。
施工技术方案应包括下述主要内容:(1)围堰工程的施工总布置图;(2)施工准备及程序和方法;(3)围堰的施工、方案及主要施工设备;(4)劳动力的组合及安排;(5)材料供应计划及安排;(6)围堰施工进度计划及安排;(7)安全生产与环境保护措施;(8)其他需要报告和说明的事项。

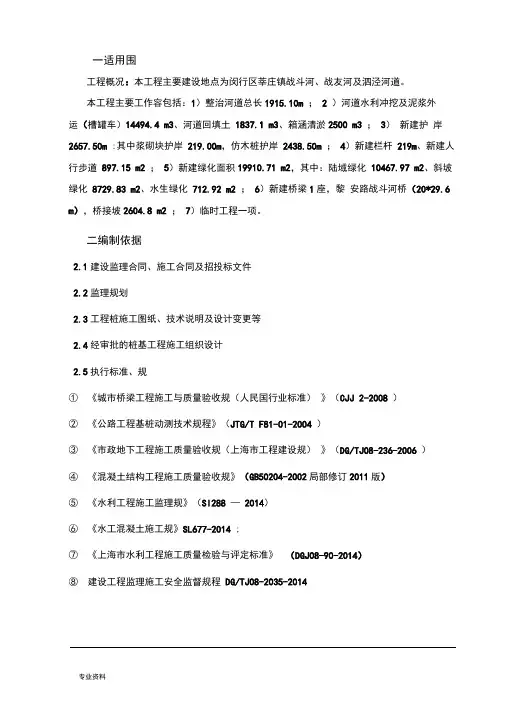

一适用围工程概况:本工程主要建设地点为闵行区莘庄镇战斗河、战友河及泗泾河道。
本工程主要工作容包括:1)整治河道总长1915.10m ;2 )河道水利冲挖及泥浆外运(槽罐车)14494.4 m3、河道回填土1837.1 m3、箱涵清淤2500 m3 ;3)新建护岸2657.50m :其中浆砌块护岸219.00m,仿木桩护岸2438.50m ;4)新建栏杆219m、新建人行步道897.15 m2 ;5)新建绿化面积19910.71 m2,其中:陆域绿化10467.97 m2、斜坡绿化8729.83 m2、水生绿化712.92 m2 ;6)新建桥梁1座,黎安路战斗河桥(20*29.6 m),桥接坡2604.8 m2 ;7)临时工程一项。
二编制依据2.1建设监理合同、施工合同及招投标文件2.2监理规划2.3工程桩施工图纸、技术说明及设计变更等2.4经审批的桩基工程施工组织设计2.5执行标准、规①《城市桥梁工程施工与质量验收规(人民国行业标准)》(CJJ 2-2008 )②《公路工程基桩动测技术规程》(JTG/T F81-01-2004 )③《市政地下工程施工质量验收规(上海市工程建设规)》(DG/TJ08-236-2006 )④《混凝土结构工程施工质量验收规》(GB50204-2002局部修订2011版)⑤《水利工程施工监理规》(SI288 —2014)⑥《水工混凝土施工规》SL677-2014 ;⑦《上海市水利工程施工质量检验与评定标准》(DGJ08-90-2014)⑧建设工程监理施工安全监督规程DG/TJ08-2035-2014三专业工程特点工程主要为河道整治、新建护岸、新建桥梁1座、设备使用较为密集,专业性强, 需要较多劳动力和施工机具施工,且施工过程中受天气影响较大。
工程分为三个河道分别在不同的区域。
河道采用筑腰坝隔断疏浚式,每隔50m筑一道坝,逐段抽干积水,用高压水泵冲泥,然后采用泥浆泵将泥浆排出,采用槽罐车外运处理。
目录1.总则 (1)1.1工程概况 (1)1.2适用范围 (1)1.3编制依据 (1)2.施工准备期监理工作 (2)2.1围堰施工设备的准备 (2)2.2测量交点 (2)2.3设计文件发放及技术交底 (2)2.4施工组织设计及施工措施设计审查 (2)2.5开工申请审批 (3)2.6工程项目划分 (3)3.施工过程监理 (3)3.1堰体填筑 (3)3.1.1围堰填筑料现场碾压试验监理控制 (3)3.1.2 主要碾压设备 (5)3.1.3 堰体填筑料制备 (5)3.1.4 堰体填筑监理质量控制 (5)3.1.4.1填筑施工前的准备工作 (5)3.1.5 上游围堰填筑 (6)3.1.6 下游围堰填筑 (8)3.2帷幕灌浆 (11)3.2.1 帷幕灌浆前的准备 (11)3.2.2 现场帷幕灌浆试验 (11)3.2.3 灌浆工程质量控制 (12)3.3防渗墙 (16)3.3.1 防渗墙施工前的现场准备工作 (16)3.3.2 防渗墙施工质量控制 (17)4 其它项目监理细则 (26)5 工程质量评定 (26)围堰施工监理实施细则1.总则1.1工程概况溪洛渡水电站围堰工程由上、下游土石围堰组成,上游围堰堰体防渗采用碎石土斜心墙,下游围堰堰体防渗采用土工膜心墙。
上、下游围堰设计土石方填筑总工程量为255.78万m3。
构成堰体的主要填筑料分为碎石土斜心墙料、高塑性粘土料、反滤料、过渡料、堆石料、块石护坡料等。
1.2适用范围本细则适用于溪洛渡上下游围堰工程,包括堰肩覆盖层边坡、基础的开挖及帷幕灌浆砼盖重板的基础开挖,开挖边坡锚杆锚筋支护、挂网喷护、砼施工,堰体填筑,帷幕灌浆,防渗墙施工等。
1.3编制依据●溪洛渡水电站大坝土建和金属结构安装工程施工招标文件及相应的施工监理合同;●围堰工程设计文件、图纸和围堰施工技术要求;●《碾压式土石坝施工规范》;●《水利水电工程砼防渗墙施工技术规范》;●《水工建筑物水泥灌浆施工技术要求》;●《水工砼施工规范》;●《水利水电工程锚喷支护施工规范》;●《水利水电工程土工合成材料应用技术规范》;●《聚乙烯(PE)土工膜防渗工程技术规范》;●《土工合成材料应用技术规范》;●《水电站基本建设工程验收规程》;●《水利水电建设工程验收规范》。
专业技术资料围堰工程监理实施细则一、编制依据本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照SL260—98《堤防工程施工规范》及其他有关标准和规程规范编制,主要包括:1、《建筑工程质量检验评定标准》(GBJ301—88)2、《地基与基础工程验收规范》(GBJ202—83)3、《水利水电建设工程验收规范》(SL223—1999)4、《水利水电工程施工组织设计规范》(SL303—2004)5、《土方与爆破工程施工及验收规范》(GBJ201—83)6、《碾压式土石坝施工技术规范》(SDJ213-83)7、《土工试验规程》(SD128—87)8、《公路路基施工技术》(JTJ033—95)9、《围堰设计导则》DL/T5087-1999二、工程概况2.1.工程概况广陵区杭集圩位于扬州市区东部,杭集圩西依廖家沟,东临芒稻河、南濒夹江,呈半岛状。
本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹江均属于淮河入江水道的归江河道,与长江直接连通,其水位既随长江潮位涨落,又受淮河行洪影响。
地势北高南低,北部地面▽4.6~▽6.6m (废黄河基面,下同),南部▽2.5~▽3.6m。
圩区面积32.08km2,圩内现有10个行政村、一个居委会,总人口4.57万人。
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸的杭集村。
该泵站建设于上世纪70年代,经多年运行,水泵、线路等设施严重老化,已严重制约地方经济的迅速发展。
为改善区域防洪排涝的现状,减轻洪涝灾害的威胁,根据原《邗江区杭集镇防洪排涝规划》的有关规划要求,拟对该泵站进行拆建。
三、开工许可证申请程序3.1. 承建单位在具备了围堰填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术方案报监理部审批。
施工技术方案应包括下述主要内容:(1)围堰工程的施工总布置图;(2)施工准备及程序和方法;(3)围堰的施工、方案及主要施工设备;(4)劳动力的组合及安排;(5)材料供应计划及安排;(6)围堰施工进度计划及安排;(7)安全生产与环境保护措施;(8)其他需要报告和说明的事项。
一、项目背景根据《中华人民共和国建设工程质量管理条例》及相关法律法规,为确保围堰工程的施工质量和安全,特对围堰专项方案进行监理答复。
二、监理意见1. 工程概况围堰工程是本项目的关键节点,位于河道中,承担着阻断水流、保护施工环境、确保施工安全等重要作用。
本工程围堰长度为XXX米,宽度为XXX米,围堰高度为XXX米。
2. 施工方案(1)围堰材料:采用钢板桩、混凝土等材料。
(2)施工工艺:采用拉森钢板桩围堰施工工艺,具体包括钢板桩打入、围堰封闭、防水处理、围堰加固等工序。
(3)施工顺序:按照先打桩、后封闭、再加固的顺序进行。
3. 监理意见(1)施工方案合理:围堰专项方案符合国家现行法律法规及相关规范,施工工艺合理,施工顺序科学。
(2)施工质量控制:围堰施工过程中,应严格控制材料质量、施工工艺、施工顺序等环节,确保围堰质量。
(3)安全防护措施:围堰施工过程中,应加强安全防护措施,确保施工人员生命财产安全。
(4)环境保护:围堰施工过程中,应采取措施减少对周边环境的影响,如水土保持、噪声控制等。
(5)应急预案:围堰施工过程中,应制定应急预案,针对可能出现的突发情况,如洪水、渗漏等,及时采取应对措施。
三、监理要求1. 施工单位应严格按照围堰专项方案进行施工,确保工程质量、安全和环境保护。
2. 施工单位应加强施工现场管理,确保施工人员遵守操作规程,提高施工效率。
3. 施工单位应定期向监理单位报告施工进度、质量、安全等情况,接受监理单位的监督检查。
4. 施工单位应积极配合监理单位开展工程质量、安全和环境保护等工作。
四、结论综上所述,围堰专项方案合理可行,符合国家现行法律法规及相关规范。
监理单位同意围堰专项方案的实施,并要求施工单位严格按照方案进行施工,确保工程质量和安全。
监理单位将全程参与围堰工程的监理工作,确保工程质量、安全和环境保护。
监理单位:(盖章)年月日。
土石围堰工程水下抛填风化砂堰体及淤砂地基振冲加密施工监理实施细则1 总则1.1本细则依据工程施工承建合同,以及《水利水电振冲法处理技术规范(讨论稿)》、《水利水电工程施工测量规范(SL52-93)》、设计技术要求,有关工程验收规程规范、标准和国家工程建设管理法规文件规定编制。
1.2本细则适用于土石围堰水下抛填风化砂堰体、淤砂地基密实处理及其相应范围。
1.3除非承建单位愿意承担风险,否则用于实施的施工图纸、技术要求、设计变更等设计文件必须经监理部签发。
2 开工许可证的申请程序2.1振冲加密工程开工28天前,承建单位应根据设计文件、技术规范、结合自然条件和施工水平编制施工措施计划报送监理批准。
施工措施计划应包括下述主要内容:⑴工程概述(包括项目划分、合同或设计工程量、合同工期及其他特别条件等)。
⑵施工场地以及振冲加密工程施工布置图。
⑶工程量和控制性施工进度计划。
⑷施工管理与劳动组织。
⑸施工工序、工艺、技术参数和设备(包括规格、型号、数量、台时生产率及使用说明等)配置。
⑹施工质量控制与安全生产措施。
⑺合同支付计划。
⑻其他需说明的特别情况。
2.2上述报送文件连同审签意见单一式四份,经承建单位项目经理或其授权代表签署后递交,监理部审阅后限时批复,原件不退回。
2.3除非接到的审签意见为“修改后重新报送”,否则承建单位可即时向监理部申请开工许可证。
监理部将于接受申请报告后的24h内开出相应工程项目的开工许可证。
2.4如果承建单位未能按期向监理部报送上述文件夹,因此而造成施工工期延误和其他损失,由承建单位承担合同责任。
若承建单位在限期内未收到监理部审签或批复意见,可视为已报经审阅。
3 施工过程监理3.1振冲加密作业5天前,承建单位应按设计图纸现场测放建筑物主要轴线,并将测放成果报监理部审核。
为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理部可以要求承建单位在监理工程师直接监督下进行对照或复测检查。
围堰(坝壳压重区)填筑监理实施细则目录1总则 (1)1.1编制说明 (1)1.2编制依据 (1)1.3适用范围 (1)2开工许可 (2)3围堰填筑工程施工过程控制 (2)3.1工程项目内容 (2)3.2填筑料及土工膜设计技术要求 (2)3.2.1垫层料 (2)3.2.2过渡料 (3)3.2.3堆石料 (3)3.2.4干砌块石护坡 (4)3.2.5复合土工膜 (4)3.2.6大坝上、下游弃渣压重区以及下游堆石压重区 (4)3.3堰体填筑施工参数 (5)4围堰填筑工程施工质量控制 (5)4.1监理工作程序 (5)4.2监理工作流程 (6)4.3监理工作控制要点 (7)4.3.1事前控制 (7)4.3.2事中控制 (7)4.3.3事后控制 (8)4.3.4土石方边坡开挖与验收 (9)4.3.5填筑质量控制 (9)4.3.6 堰体料填筑 (9)4.3.7试验检测 (11)4.3.8大坝GPS质量监控 (12)4.3.9土工膜施工质量控制 (12)5围堰填筑单元划分及质量验收评定 (15)5.1单元划分 (15)5.2质量验收评定 (15)1总则1.1编制说明依据工程建设合同文件,为实现合同提出的建设目标,监理中心以监理规划为指导,编制了双江口电站围堰填筑监理工作实施细则,用以规范监理工程师的工作行为、内容、程序和方法。
本工作实施细则涉及的内容,均以监理合同授权范围、施工合同文件、设计图纸及技术要求为依据,并遵照现行国家标准和部颁规程规范的规定。
由于本工程填筑规模大,工期长,工程建设管理的方法和技术标准将会有更新和变化,因此监理工作实施细则将依据相关更新和变化及时进行调整和完善。
1.2编制依据(1)国家相关法律、法规;(2)工程设计文件;(3)施工合同文件、施工组织设计;(4)监理合同文件、监理规划;(5)《水电水利工程施工监理规范》(DL/T5111-2012);(6)《水利水电工程施工测量规范》(DL/T5173-2012);(7)《土工实验方法标准》(GB/T50123-1999);(8)《水电水利工程土工试验规程》(DL/T5355-2006);(9)《土石坝筑坝材料碾压试验规程》(NB/T35016-2013);(10)《碾压式土石坝施工规范》(DL/T5129-2013);(11)《碾压式土石坝施工组织设计规范》(NB/T35062-2015);(12)《水电工程土工膜防渗技术规范》(NB/T35027-2014);(13)《水利水电基本建设工程单元工程质量等级评定标准》第7部分碾压式土石坝工程(DL/T5113.7-2015);(14)《工程建设标准强制性条文电力工程部分》(2011年版)。
围堰施工安全监理工作要点篇一:围堰施工专项安全方案滨海西大道东侧道路工程(一期)围堰安全专项方案厦门安能建设有限公司滨海西大道东侧道路工程(一期)项目部20XX年10月目录一、工程概况二、围堰施工标准三、围堰施工要点四、确保围堰安全的各种措施一、工程概况根据施工方案,前80m直接在右侧围堰内修筑一条4m宽临时施工便道(用于部分机械行走),采用地泵的方式浇筑箱涵砼。
后120m采用回填前80m箱涵台背后,在箱涵左侧墙外5m处修筑一条5m宽施工便道,箱涵砼也采用地泵的方式浇筑。
围堰因箱涵工程基础开挖及施工作业需干地施工,故此围堰主要起到保护土方开挖及预制管涵吊装施工及安全,防止堰内进水,同时安装水泵排水,确保已开挖基坑内无积水(围堰设计图)。
二、围堰施工标准箱涵段工程施工全部采用干地施工法,故需要在外围设置充灌砂袋围堰的方案,围堰按2年一遇考虑。
每50米为一个围堰段,围堰采用顶宽5m、顶标高为+5.00m的土工充灌砂袋梯形围堰,梯形围堰两侧为1:2的坡度,对围堰外侧坡角进行砂袋护脚,保证充灌袋围堰的稳定性。
三、围堰施工要点因围堰的基础为淤泥,强度低承载力低,加载后基础的沉降量大,所以围堰自身的稳定性能差,施工的难度大。
在施工前,应对现场进行适度的清理,保证堰基较为平顺,没有尖锐物,避免对充灌砂袋产生破坏。
先施工最深处的铺袋,宜选择低潮平流时开始施工,便于作业。
围堰施工时,则应避免出现龙口,尽可能均衡上升。
特别是围堰施工高度达到水位变化区时,在每涨退潮时,不能留下个别缺口,同一层充灌砂袋应在一次完成,避免集中水流对堰体的冲刷。
围堰的渗漏主要有两个部位:堰体与海水接触面、充灌砂袋与充灌砂袋之间。
特别是前一个部位,是破坏力最大,也最危险的地方。
在充灌砂袋之间容易形成渗水通道,一方面不要将砂充填得太满,让充灌砂袋自身调整挤密。
围堰抽水时,应严格控制水位降幅,注意堰体脱水、渗水通道,避免集中渗水。
围堰主要材料投入土工布353254m2、防渗膜13474m2、砂98138m3、碎石2000m3;主要机械挖掘机3台、装载机2台;围堰班组15个人;增加一名专职安全员及一名质检员。
围堰工程监理实施细则一、编制依据本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照 SL260—98《堤防工程施工规范》及其他有关标准和规程规范编制,主要包括:1、《建筑工程质量检验评定标准》(GBJ301—88)2、《地基与基础工程验收规范》(GBJ202—83)3、《水利水电建设工程验收规范》(SL223—1999)4、《水利水电工程施工组织设计规范》(SL303—2004)5、《土方与爆破工程施工及验收规范》(GBJ201—83)6、《碾压式土石坝施工技术规范》(SDJ213-83)7、《土工试验规程》(SD128—87)8、《公路路基施工技术》(JTJ033—95)9、《围堰设计导则》 DL/T5087-1999二、工程概况2.1 .工程概况广陵区杭集圩位于扬州市区东部,杭集圩西依廖家沟,东临芒稻河、南濒夹江,呈半岛状。
本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹江均属于淮河入江水道的归江河道,与长江直接连通,其水位既随长江潮位涨落,又受淮河行洪影响。
地势北高南低,北部地面▽ 4.6~▽ 6.6m (废黄河基面,下同),南部▽ 2.5~▽ 3.6m。
圩区面积 32.08km2,圩内现有 10 个行政村、一个居委会,总人口 4.57 万人。
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸的杭集村。
该泵站建设于上世纪 70 年代,经多年运行,水泵、线路等设施严重老化,已严重制约地方经济的迅速发展。
为改善区域防洪排涝的现状,减轻洪涝灾害的威胁,根据原《邗江区杭集镇防洪排涝规划》的有关规划要求,拟对该泵站进行拆建。
三、开工许可证申请程序3.1. 承建单位在具备了围堰填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术方案报监理部审批。
施工技术方案应包括下述主要内容:(1)围堰工程的施工总布置图;(2)施工准备及程序和方法;(3)围堰的施工、方案及主要施工设备;(4)劳动力的组合及安排;(5)材料供应计划及安排;(6)围堰施工进度计划及安排;(7)安全生产与环境保护措施;(8)其他需要报告和说明的事项。
精品文档,超值下载围堰、疏浚及吹填工程监理实施细则目录一、工程概况 -------------------------------------- ------------11)专业工程简介 ------------------------------------------------1 2)参建单位 -----------------------------------------------------1 3)专业特点及难点 ----------------------------------------------1 4)主要工程量 -------------------------------------------------2二、编制依据 ---------------------------------------------------2三、监理工作目标值 ---------------------------------------------31)质量控制目标值 ----------------------------------------------3 2)进度控制目标值 ---------------------------------------------3 3)投资控制目标值 ---------------------------------------------3 4)HSE目标值 --------------------------------------------------3四、监理工作控制要点 ------------------------------------------31)质量控制要点 ------------------------------------------------3 2)进度控制要点 ------------------------------------------------6 3)投资控制要点 -----------------------------------------------6 4)HSE控制要点 ------------------------------------------------7五、监理工作措施 -----------------------------------------------81)质量控制措施 -----------------------------------------------82)HSE控制措施 -----------------------------------------------10六、监理工作方法 ----------------------------------------------121)旁站实施方案 -----------------------------------------------12 2)见证取样实施方案 -------------------------------------------12 3)平行检验实施方案 -------------------------------------------12 4)巡视实施方案 -----------------------------------------------125)测量检验实验方案 -------------------------------------------136)监理文函制度 ----------------------------------------------13 7)工地会议制度 ----------------------------------------------13七、监理工作流程 ----------------------------------------------13八、常见及异常质量问题的处理措施 ----------------------------------15疏浚及吹填工程监理实施细则一、工程概况1、专业工程简介疏浚区域位于码头线往外50m至支航道及港池北边线。

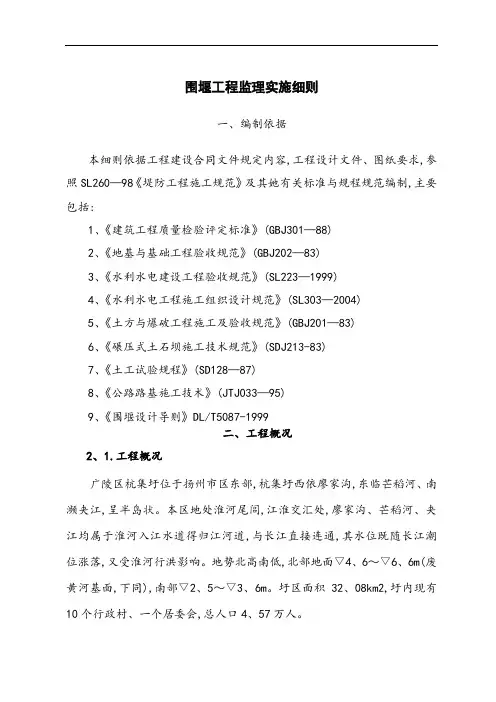

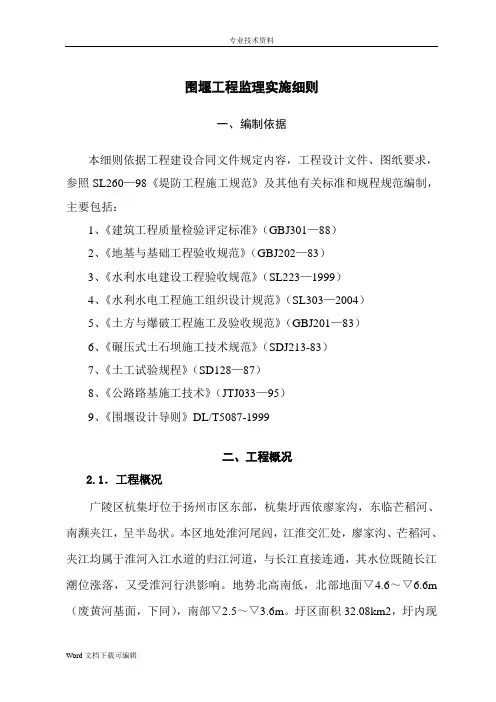

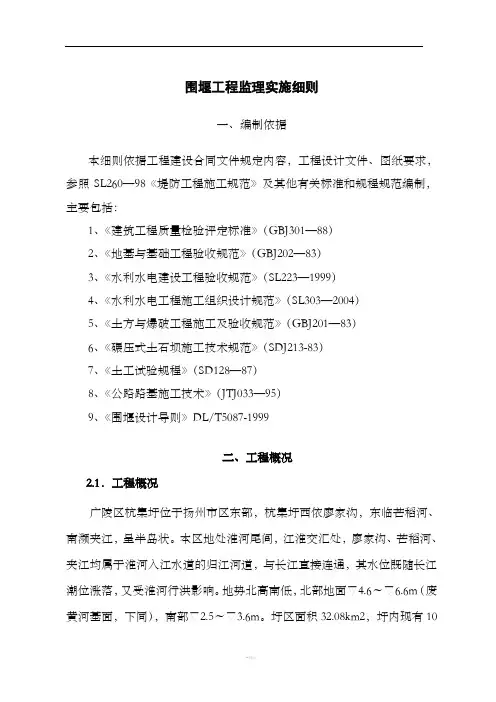

围堰工程监理实施细则
一、编制依据
本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照SL260—98《堤防工程施工规范》及其他有关标准和规程规范编制,主要包括:
1、《建筑工程质量检验评定标准》(GBJ301—88)
2、《地基与基础工程验收规范》(GBJ202—83)
3、《水利水电建设工程验收规范》(SL223—1999)
4、《水利水电工程施工组织设计规范》(SL303—2004)
5、《土方与爆破工程施工及验收规范》(GBJ201—83)
6、《碾压式土石坝施工技术规范》(SDJ213-83)
7、《土工试验规程》(SD128—87)
8、《公路路基施工技术》(JTJ033—95)
9、《围堰设计导则》DL/T5087-1999
二、工程概况
2.1.工程概况
广陵区杭集圩位于扬州市区东部,杭集圩西依廖家沟,东临芒稻河、南濒夹江,呈半岛状。
本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹江均属于淮河入江水道的归江河道,与长江直接连通,其水位既随长江潮位涨落,又受淮河行洪影响。
地势北高南低,北部地面▽4.6~▽6.6m (废黄河基面,下同),南部▽2.5~▽3.6m。
圩区面积32.08km2,圩内现
有10个行政村、一个居委会,总人口4.57万人。
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸的杭集村。
该泵站建设于上世纪70年代,经多年运行,水泵、线路等设施严重老化,已严重制约地方经济的迅速发展。
为改善区域防洪排涝的现状,减轻洪涝灾害的威胁,根据原《邗江区杭集镇防洪排涝规划》的有关规划要求,拟对该泵站进行拆建。
三、开工许可证申请程序
3.1. 承建单位在具备了围堰填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术方案报监理部审批。
施工技术方案应包括下述主要内容:
(1)围堰工程的施工总布置图;
(2)施工准备及程序和方法;
(3)围堰的施工、方案及主要施工设备;
(4)劳动力的组合及安排;
(5)材料供应计划及安排;
(6)围堰施工进度计划及安排;
(7)安全生产与环境保护措施;
(8)其他需要报告和说明的事项。
3.2. 承建单位应在围堰填筑工程施工前,完成施工放样工作,并将其报监理部批准,其内容如下:
(1)工程简况,施工范围布置图;
(2)放线依据及对原点检测校核情况;
(3)施测方法,使用的仪器和人员配备;
(4)放线成果(包括记录和平面布置图)。
3.3. 上述报送文件连同审签意见单一式四份,经施工单位项目经理签署后递交,监理部审阅后,限时批复,原件不退回。
3.4. 除非承建单位接到的审签意见为“修改后重新报送”否则可及时按监理单位批复的施工技术方案进行施工。
3.5. 监理部在接到承建单位申报施工技术方案后,48小时内对工程施工方案进行审批,若承建单位在限期内未收到监理部应返回的审签或批复意见,视为已报经审阅。
3.6. 如果承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任。
四、施工过程监理
4.1. 施工过程中,承建单位应按报经批准的施工计划及施工方案,采用从两边向中间采用进占法进行围堰的填筑,按章作业,文明施工,安全生产,并不得影响其它工程的施工。
4.2围堰施工时应按施工方案要求进行填筑,围堰填筑就按直线进行,并在围堰中部向上游方向形成拱度,以保证围堰及施工的安全。
4.3. 围堰填筑土料应采用合格土料,不得含有树根、草皮和有机物,铺土厚度为30cm分层压实、相邻标段搭接要符合相关施工规范要求,否则监理工程师有权令施工单位返工处理。
4.4. 料场的开采必须合理安排,合理开挖,不得随意开挖。
4.5. 每层填筑体的施工应在下层碾压结束并经监理工程师认证后方可进行。
4.6. 施工过程中,发现施工技术措施的效果不符合或达不到设计要求时,应及时向监理部报告,提出调整措施报监理部批准后实施。
4.7. 监理部的巡视和监理工程师的旁站、监督和检查,发现施工违反设计及技术要求时,有权采取口头违规警告,书面违规警告,直至指令返工、停工等方式予以制止,由此而造成的工期延误与经济损失由承建单位承担合同责任。
五、施工过程质量及安全运行控制
5.1. 填筑施工应遵循下列原则:
(1)堰体各部位的填筑必须按设计断面进行;
(2)填土料种类、级配、含水量、填筑部位及相应压实标准应符合设计要求;
(3)必须严格控制压实参数,压实合格后方准铺筑上层土料;
(4)围堰施工应统一管理、严密组织、保证工序衔接,分段流水作业,层次清楚和大面平整,均衡上升,减少接缝;
(5)各施工标段在填筑时,各段土层间应设立标志,以防漏压、欠压和过压。
上下层分段位置应错开;
(6)施工应采用进占法铺料、平料,以避免颗粒分离。
分离严重部位应掺混或挖除处理。
(7)填筑过程中,施工人员必须保证围堰的断面符合设计及施工要求。
5.2. 围堰压实:在围堰水下部分完成后,承建单位在对水面以上50cm 使用轻型机械将堰体压实,注意不要用重型机械,避免对围堰造成破坏。
压实面超过设计边界0.5米,围堰完成由承建申报监理,由监理组织
设计、业主、施工参加联合验收,验收合格后,方可开始投入使用。
5.3. 围堰填筑施工技术要求
(1)设计要求围堰填筑的压实度要求不小于0.92,并根据试验室提供的最大干密度及最优含水量作为施工控制指标。
具体施工中要根据料场划分、土料种类、压实机具、压实方法,通过试验决定最优含水量、最大干容重、铺土厚度、碾压遍数。
(2)碾压机械应按平行堰轴线方向行进,不得垂直堰轴线方向碾压,并在堰轴线呈弧形段处应特别注意防欠压、漏压。
(3)相邻两标段交接处,碾迹彼此搭接,顺碾压方向搭接长度不小于0.30~0.50米;垂直碾压方向搭接宽度应为1~1.5米。
各施工段之间的纵向和横向接缝的结合坡度不应陡于1∶3,高差不宜大于0.5m。
(4)施工围堰的标高应达到施工技术方案的围堰的设计标高,堰顶标高应预留10%~12%的沉降。
5.4. 施工质量控制措施
(1)当气候干燥,土层表面水分蒸发较快时,铺料与压实表面均应适当洒水润湿,以保持施工含水量。
(2)为保证土层之间结合良好,除用羊足碾压实外,均应在铺土前将压实结合面洒水湿润并刨毛1~2cm深。
(3)为配合碾压施工,铺筑应平行坝轴线顺次进行,及时平料并铺筑均匀、平整。
(4)机械碾压运行应符合下列规定:
a. 行车速度以1~2档为宜;
b. 气胎碾、羊足碾、振动碾可采用进退错距法压实。
(5)铺料与碾压工序必须连续进行。
如需短时间停工,其表面
风干土层应经常洒水湿润,保持含水量控制在范围内。
如需长时间停工,应据气候条件设保护层,复工时予以清除,并检查填筑面。
5.5. 围堰的运行安全
(1)围堰在合拢后承建应对围堰进行观测。
5.6. 围堰的拆除
(1)围堰的拆除应在水下工程全部完成后进行。
(2)围堰的拆除须按照先中间后两边、先水深部位后水浅的方法进行,对开挖不到的水下部位应采取水下清除的方法进行。
(3)围堰的开挖后的过水流量应大于校核排洪过闸流量以满足排洪标准。
六、其他
6.1. 本细则未列其他施工技术要求,承建单位若需用时,需按承建合同之规定和相应技术规范编写施工技术措施,报监理部批准后实施。
6.2. 监理部与监理工程师所进行的检查、验收、批准、认证、签字并不表示可以减轻承建单位对保证施工质量和进度所承担的合同责任。
