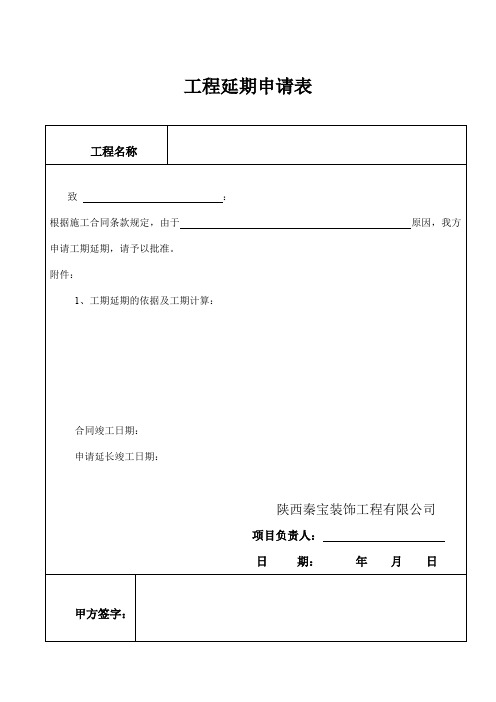

工程延期申请表
注:1.本表一式三份,申报单位、监理公司、建设单位各持一份;
工期延期情况说明
致:
感谢贵单位对我单位的信任与支持。
我单位承建贵单位的便民服务中心项目。
为保证该工程高效完毕,我司在2020年1月16日正式提交了工程施工进度计划。
施工进度计划经审核符合施工进度要求。
但在合同签订后武汉疫情爆发,随之席卷全国。
疫情封控、全城静默、工程无法继续施工、材料无法进场。
严重影响了施工,我项目部在此说明。
一、疫情管控因素
2020年1月16日合同签订后进入现场随之武汉疫情爆发,席卷全国。
在施工过程中,由于多次疫情封控原因,对进度有较大影响,如:全城静默期间,工程无法继续施工、材料无法进场;本市局部地区或小区封控,部分工人无法
上班、材料无法进场;部分材料因外县/市疫情无法进场。
直至2022年12月22日疫情才全部放开。
影响工期286天
二、施工现场不可抗力因素
施工期间特大暴雨导致工地无法施工影响工期20天。
三、扬尘治理因素
创卫阶段工地扬尘治理管控影响工期65天。
您好!我单位现就XX工程项目施工许可证延期申请事宜,向您提出如下报告:一、项目概况本项目名称为XX工程项目,位于XX市XX区XX街道,占地面积XX平方米,建筑面积XX平方米。
项目总投资XX万元,建设周期XX个月。
项目于XX年XX月XX日取得施工许可证,计划于XX年XX月XX日竣工。
二、延期原因1. 不可抗力因素:近期我国XX地区连续发生暴雨、洪水等自然灾害,导致项目施工过程中部分原材料供应中断,施工进度受到影响。
2. 设计变更:在项目施工过程中,根据实际情况,需要对部分设计进行变更,导致施工周期延长。
3. 施工单位原因:由于施工单位在施工过程中存在管理不善、施工人员不足等问题,导致施工进度滞后。
三、延期申请鉴于以上原因,为确保项目按期完成,现向贵局申请延期施工许可证,具体延期时间为:1. 延期期限:自原施工许可证有效期截止之日起,延期XX个月。
2. 延期后竣工时间:XX年XX月XX日。
四、保障措施为确保延期施工期间项目顺利进行,我单位将采取以下保障措施:1. 加强施工现场管理,确保施工质量、安全、进度。
2. 积极协调各方关系,确保原材料供应充足。
3. 优化施工组织设计,提高施工效率。
4. 加大人力、物力投入,确保项目按期完成。
我单位深知延期施工对周边环境、业主权益等方面可能产生一定影响,为此,我单位将全力以赴,确保项目按期完成,为我国建筑事业做出贡献。
敬请贵局予以审批。
特此申请!敬请批准!附件:1. XX工程项目施工许可证2. XX工程项目延期申请表3. 不可抗力证明材料4. 设计变更文件5. 施工单位情况说明XX建设单位XX年XX月XX日第2篇您好!我单位现就建筑工程施工许可证过期延期申请一事,向您提交以下申请报告,敬请审批。
一、项目基本情况本项目名称为:XX住宅小区,位于XX市XX区XX路XX号。
该项目于2021年3月取得建筑工程施工许可证,批准工期为24个月。
由于项目施工过程中遇到不可抗力因素,导致施工进度严重滞后,现需申请延期。
工程延期申请表
编号:002
本表由施工单位填报,建设单位、监理单位、施工单位各存一份。
关于工程延期的报告
致(发包人):重庆市****有限责任公司:
(监理单位):****有限公司:
我司在实施贵公司发包工程****公路改造工程(以下称****工程)施工过程中,新建***桥0#桥台台背挡土墙(里程桩号K4+875.000-K4+887.300)位置为鱼塘养殖户***修筑的支路,经建设单位、设计单位、监理单位及施工单位依据现场实际情况为***新建了一条支路,***一直以新修支路比原支路坡度大为由不允许挖除旧支路,导致台背挡土墙及该段路基无法施工,经***政府村镇两级领导多次协调于2020年10月10日同意开挖,支路口实际开挖时间为2020年10月10日。
按工程施工总进度计划该段挡土墙施工计划开始日期为2019年8月25日,最迟完成日期为2019年8月30日;该段挡土墙施工计划开始时间和实际开始时间相差211天,原挡土墙工作的施工总时差为21天,因前期关键工作***桥设计变更延期95天,所以该工作实际总时差为116天,实际开工日期超过总时差25天,非关键工作变成关键工作,导致该工程工期延期,特申请工期延长25天。
鉴于上述非承包人原因造成工期延误,根据贵我双方的合同文件专用条款第22.1条的规定和要求,我司请求贵公司对***路工程工期补偿25天;加前期***桥设计变更工期补偿95天,累计补偿工期130天(以下无正文)。
此致
承包人:重庆***工程有限公司
报告日期:2020年10月13日。
工程临时延期申请表工程名称:*******建设工程二期市政监-7工程名称:龙华新区绿廊建设工程二期市政监-14工程名称:龙华新区绿廊建设工程二期市政监-21工程延期申请说明由我司承建的***********工程,于***年**月*日开始施工,合同总工期为***日历天,本工程实际于***年**月**日初验合格,总工期***天,超过合同工期****天,对此,我们项目部认真进行了总结,对工期延误的原因归纳如下:一、在***年**月*日至**年**月**日施工期间,雨水天气对土方、给排水、园建、苗木种植等分部工程施工影响较大,为保证施工的质量和安全,降雨期间不能施工,雨后由于土壤含水量较大,使园区土方工程施工难于开展,须通过晾晒,使土壤含水率降至合理范围才能进行施工,受雨水天气影响延误工期累计71天,严重影响施工进度。
二、我司进场后经测量发现*****区原项目用地待破拆混凝土块工程量与现场实际情况不符,后经各参建单位协商,深圳市***城市管理局委托*******有限公司对A区待破拆混凝土块进行复测,复测结果显示实际混凝土破拆工程量达。
从发现问题、各参建单位协商、甲方委托第三方检测单位进行复测、清拆混凝土共延误工期23天。
三、原施工图中无雕塑基础施工详图,新增雕塑基础施工图需经审图单位审核验算符合设计规范要求才能正式施工,为完善雕塑基础尺寸、上部结构与基础连接节点强度、焊接方式、预埋件锚固长度、配筋、风压等问题、确保施工质量和安全,多次完善雕塑基础施工图,从2017年6月18日出设计初稿至2017年9月14日出雕塑基础施工图正式版,共延误工期88天。
四、A区景观照明外接电源,原方案从南源村配电房采用顶管施工接公园配电箱,因顶管施工需穿过城市繁华道路,地下管线错综复杂,极易对城市的通讯、供电、供水、煤气等管线造成破坏,甚至严重影响城市正常运转。
为确保施工质量和消除相关隐患,各参建方于2017年9月25日开始与龙华区灯光管理中心工作人员进行协调、多次踏勘现场最后确定了A区景观照明电源接**** 市政路灯方案,设计单位根据确定的方案于2018年10月28日出具正式版A区接电源设计变更图纸。
工程延期申请表和延期报告范本1. 工程延期申请表
项目基本信息
- 项目名称:
- 项目编号:
- 建设单位:
- 项目经理:
- 项目联系
延期申请原因
请简要说明导致工程延期的原因。
延期期限
请填写预计需要延期的工程完成日期。
影响分析
请简要分析工程延期对项目进度、成本和质量的影响。
延期措施
请简要描述为了补救工程延期所采取的措施。
批准单位意见
请填写批准单位对工程延期申请的意见。
申请单位意见
请填写申请单位对工程延期申请的意见。
2. 工程延期报告
项目基本信息
- 项目名称:
- 项目编号:
- 建设单位:
- 项目经理:
- 项目联系
延期原因
请简要说明导致工程延期的原因。
延期期限及实际完成日期
请填写原计划工程完成日期、预计延期期限和实际完成日期。
影响分析
请简要分析工程延期对项目进度、成本和质量的影响。
延期措施及实施情况
请简要描述为了补救工程延期所采取的措施,并说明实施情况。
总结与建议
请简要总结工程延期的经验教训,并提出改进建议。
批准单位意见
请填写批准单位对工程延期报告的意见。
申请单位意见
请填写申请单位对工程延期报告的意见。
以上为“工程延期申请表和延期报告范本”的内容,请根据实际
情况进行填写。
工程延期申请表工程名称:_____________________工程地点:_____________________工程编号:_____________________申请人姓名:_____________________申请理由:自筹建工程开始之日起,我方组织了相关人员、设备和材料进行施工,但由于以下原因导致工程进度无法按原计划进行,特此申请延期:1. 自然灾害:近期该地区发生了不可预测的自然灾害,如暴雨、地震等,导致施工场地受损,无法正常进行施工。
2. 特殊原因:工程所处地区存在特殊情况,如政府管制、土地纠纷等,导致工程无法正常进行。
3. 供应链问题:由于供应商问题或物流滞畅,所需材料无法及时到达工地,而无法按照原计划进行施工。
4. 设计变更:在施工过程中,出现了设计缺陷,需要重新修正设计方案,导致工程进度延迟。
5. 人力不足:由于施工队伍人员不足或技术要求高,无法按时完成施工任务,需要延期施工。
延期申请计划:1. 原计划竣工日期:_____________________2. 延期申请天数:_____________________延期申请理由说明:在审查此延期申请前,我方已尽最大努力加快工程进度,但由于上述原因无法主动避免工期延误。
我方将采取以下措施以尽快完成工程:1. 加派施工人员:我们将加大劳动力投入,加派施工人员以加快施工进度。
2. 与供应商紧密合作:我们将与供应商紧密合作,加快材料供应速度,以确保材料及时到达工地。
3. 多方协调:我们将与相关部门、施工队伍紧密合作,共同制定可行的工程安排,提高效率。
4. 紧急措施:我们将制定紧急措施,以应对工程进度延期所带来的其他影响。
承诺及保证:我们承诺将在获批延期后,严格按照新的工期要求进行施工。
我们将确保质量不受影响,并尽最大努力缩短工期延误所带来的不便。
申请人签名:_____________________ 日期:_____________________。
工程延期申请表范本
1.工程延期报告怎样写
模板:工程延期申请报告(号)承包单位:合同号:监理单位:编号:致总监理工程师先生:我合同段工程,因原因,造成工程延误,申请延长工期,特此报告,请予审查批复。
附件:1、延期事件发生的时间、原因及凭证;(公司内部原因)2、延期时间及进度计划。
承包人:日期:驻地监理工程师意见:签字:日期:范文:南车物流扫码无线AP弱电工程项目工期延长申请报告中国南车有限公司:由我方施工的南车物流扫码无线AP弱电工程项目,设计总AP数为117点,原计划工期为2015年5月22日至2015年6月30日;我方于2015年5月22日正式开始施工,截止2015年6月23日,累计完成AP点数89个,尚未完成28个AP。
自我公司项目部于5月22日进驻车间及厂房并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划:1、转向架事业部入场停工因素的影响:(1)、我公司于2015年6月19日至6月23日相继4天和转向架事业部负责人进行进场沟通,在施工方无过失情况下因转向架负责人未就AP分布简图签字造成从6月19日期连续停工。
(2)、停工的核心问题主要为两个部分。
一是转向架事业部要求重新走光纤主干网络由办公室网络室至大铁
房车间。
二是要求扩大大铁房车间AP的覆盖范围和AP点数。
2、主干网络设备的影响:因施工过程中发现多处原主干网络交换机
设备有损坏并由我方判断并和网络中心沟通后进行了更换,导致其部分AP网点施工进度受影响。
目前,还有部分AP网络交换机接入点无WLAN(广域网)上传正和信息中心沟通解决。
3、设备材料的变更因素:原转向架事业部绝大部分网线套管为PVC 管,在其负责人强烈要求下改为镀锌管,极大的增加了工时(其车间监控和一期AP物流扫码系统套管均为PVC管)。
鉴于以上情况及对后期施工的综合考虑,我方也积极采取了相应措施,调整了原有施工方案能安装一处就立即安装一处,以尽可能加快该工程的施工进度。
但为了保证该工程的工程质量和施工安全,我方特向贵公司申请将该工程有效工期延长10天,将该工程竣工时间顺延至2015年7月10日。
请贵公司领导予以批复。
非常感谢贵公司对我公司工作的支持。
致敬!株洲鸿润达科贸有限公司项目部2015年6月23日扩展资料:工程进度的推迟一般分为工程延误和工程延期,其责任和处理方法不同。
(1)工程延误。
由于承包商自身的原因造成的工期延长,称之为工程延误。
由于工程延误所造成的一切损失由承包商自己承担,包括承包商在监理工程师的同意下采取加快工程进度的措施所增加的费用。
同时,由于工程延误所造成的工期延长,承包商还要向业主支付误期损失补偿费。
由于工期延误所延长的时间不属于合同工期的一部分。
(2)工程延期。
由于承包商以外的原因造成施工期的延长,称之为工程延期。
经过监
理工程师批准的延期,所延长的时间属于合同工期的一部分,即工程竣工的时间等于标书中规定的时间加上监理工程师批准的工期延期
时间。
可能导致工期延期的原因有工程量增加,未按时间向承包商提供图样,恶劣的气候条件,业主的干扰和阻碍等。
判断工程延期的总原则就是除承包商自身以外的任何原因造成的工程延长或中断,工程中出现的工程延长是否为工程延期对承包商和业主都很重要。
因此应按照有关的合同条件,正确地区分工程延误与工程延期,合理的确定工程延期的时间。
参考链接:百度百科——工程延期。
2.工程延期申请单怎么填
工程延期申请说明
由于我单位施工的城西安置房C1-C6#楼工程,于年月日开始施工,
计划竣工时间为年月日,总工期270日历天,该工程实际于年月日开工,计划年月日竣工验收,总工期270天,超过合同工期30天是以
下原因造成:
1、因今年二、三月份雨水天气较多,导致基坑积水,挖机无法正常
工作,为了保证施工质量和安全施工,机械台班停工半个月,同时接监理工程师通知,该段时间暂停施工,共延期15天。
2、因今年二、三月份雨水天气较多,导致工人无法正常施工,故因
降雨无人施工共延期15天。
,。
3.工程延期申请单怎么填
工程延期申请说明由于我单位施工的城西安置房C1-C6#楼工程,于
年月日开始施工,计划竣工时间为年月日,总工期270日历天,该工程实际于年月日开工,计划年月日竣工验收,总工期270天,超过合同工期30天是以下原因造成:1、因今年二、三月份雨水天气较多,导致基坑积水,挖机无法正常工作,为了保证施工质量和安全施工,机械台班停工半个月,同时接监理工程师通知,该段时间暂停施工,共延期15天。
2、因今年二、三月份雨水天气较多,导致工人无法正常施工,故因降雨无人施工共延期15天。
,。
4.项目延期申请书怎么写
申请报告内容不要太复杂,抬头是你要报告的部门,如当地国土局或建委或规委,具体看你们的土地开发进展到哪个阶段、是写给哪个单位。
报告内容先是简单描述一下你们项目的基本情况(包括项目名称、项目地点、项目规模、容积率等),及获得的开发建设批文(如规划意见书、建设用地规划许可证等),项目的进展情况,投资方的资金大体投入情况(写这个是让主管部门知道你们是投入了真金白银的,让他们对你们公司有信心)。
接下来写项目建设过程中遇到的困难,及导致项目延期的原因,针对这个困难你们所采取的对策措施(一定要写的主动些,让主管部门感觉到你们积极的态度),需要政府哪个部门的支持。
在报告的最后再一次表达一下你们对项目的信心。
报告内容大体就是这样,文本格式你就采用常用的申请报告格式即可。
5.工程延期申请
工程是科学和数学的某种应用,通过这一应用,使自然界的物质和能源的特性能够通过各种结构、机器、产品、系统和过程,是以最短的时间和精而少的人力做出高效、可靠且对人类有用的东西。
将自然科学的理论应用到具体工农业生产部门中形成的各学科的总称。
工程的主要依据是数学、物理学、化学,以及由此产生的材料科学、固体力学、流体力学、热力学、输运过程和系统分析等。
依照工程对科学的关系,工程的所有各分支领域都有如下主要职能:(1)研究:应用数学和自然科学概念、原理、实验技术等,探求新的工作原理和方法。
(2)开发:解决把研究成果应用于实际过程中所遇到的各种问题。
(3)设计:选择不同的方法、特定的材料并确定符合技术要求和性能规格的设计方案,以满足结构或产品的要求。
(4)施工:包括准备场地、材料存放、选定既经济又安全并能达到质量要求的工作步骤,以及人员的组织和设备利用。
(5)生产:在考虑人和经济因素的情况下,选择工厂布局、生产设备、工具、材料、元件和工艺流程,进行产品的试验和检查。
(6)操作:管理机器、设备以及动力供应、运输和通信,使各类设备经济可靠地运行。
(7)管理及其他职能。
