工程延期报审表
- 格式:doc
- 大小:49.50 KB
- 文档页数:6
工程临时/最终延期报审表关于幕墙几种主要材料的品种和颜色未确认造成工期延误的报告一、我司于2014年6月3日中标承建中国进出口银行福建省分行办公楼第三标段的幕墙工程,中标后我方积极组织进行施工前的各种准备工作,并于7月1日成立项目部正式进场。
成立后项目部根据业主提供的原土建方的施工进度和贵司批复的施工进度计划,着手对各种材料的规格和数量进行计算。
按贵司批复的施工进度计划我司需于2014年8月1日将各种主要材料的申请采购单提交材料部进行采购,于2014年8月20日前将所有主材陆续进场,并于8月20日正式开始施工。
但是由于前期石材品种、铝型材颜色、玻璃品种和颜色等几种主要影响工期的材料未能确认并进行封样,造成我司无法进行材料的采购和施工。
贵司于2014年11月17方对铝型材颜色进行口头封样确认,造成我方至2014年11月18日方能正式开始材料的采购工作,(铝型材的材料如果未进场则其他材料也要等到铝型材进场后方可同步施工)。
由于以上原因导致本工程工期相应延误,具体延误时间计算如下:原计划材料采购时间为2014年8月1日延迟至2014年11月18日,其延误时间为99天,以上延误时间请贵司给予确认,相应顺延工期。
理由:本工程合同工期以主体结构封顶拆架完成后由贵方通知开工起算,合同施工工作日为120天,但是如果前期没有施工,其120天的施工是无法完成本工程的施工任务。
按贵方批复的施工进度计划,此工期是与土建施工进度同步配合交叉施工,即当土建主体结构封顶拆架时,我方的施工已经完成50%以上(见我方施工进度表)。
这样当主体结构封顶拆架后我方的施工剩余工程量只有不到50%,故主题结构拆架后的120天的工期已经足够我方剩余工程量的施工,按我方报贵方批复的施工进度计划工期可以满足合同要求。
工程临时/最终延期报审表工程名称:中国中国进出口银行福建省分行办公楼第三标段(施工)建设工程关于幕墙几种主要材料的品种和颜色未确认造成工期延误的报告一、我司于2014年6月3日中标承建中国进出口银行福建省分行办公楼第三标段的幕墙工程,中标后我方积极组织进行施工前的各种准备工作,并于7月1日成立项目部正式进场。
成立后项目部根据业主提供的原土建方的施工进度和贵司批复的施工进度计划,着手对各种材料的规格和数量进行计算。
按贵司批复的施工进度计划我司需于2014年8月1日将各种主要材料的申请采购单提交材料部进行采购,于2014年8月20日前将所有主材陆续进场,并于8月20日正式开始施工。
但是由于前期石材品种、铝型材颜色、玻璃品种和颜色等几种主要影响工期的材料未能确认并进行封样,造成我司无法进行材料的采购和施工。
贵司于2014年11月17方对铝型材颜色进行口头封样确认,造成我方至2014年11月18日方能正式开始材料的采购工作,(铝型材的材料如果未进场则其他材料也要等到铝型材进场后方可同步施工)。
由于以上原因导致本工程工期相应延误,具体延误时间计算如下:原计划材料采购时间为2014年8月1日延迟至2014年11月18日,其延误时间为99天,以上延误时间请贵司给予确认,相应顺延工期。
理由:本工程合同工期以主体结构封顶拆架完成后由贵方通知开工起算,合同施工工作日为120天,但是如果前期没有施工,其120天的施工是无法完成本工程的施工任务。
按贵方批复的施工进度计划,此工期是与土建施工进度同步配合交叉施工,即当土建主体结构封顶拆架时,我方的施工已经完成50%以上(见我方施工进度表)。
这样当主体结构封顶拆架后我方的施工剩余工程量只有不到50%,故主题结构拆架后的120天的工期已经足够我方剩余工程量的施工,按我方报贵方批复的施工进度计划工期可以满足合同要求。

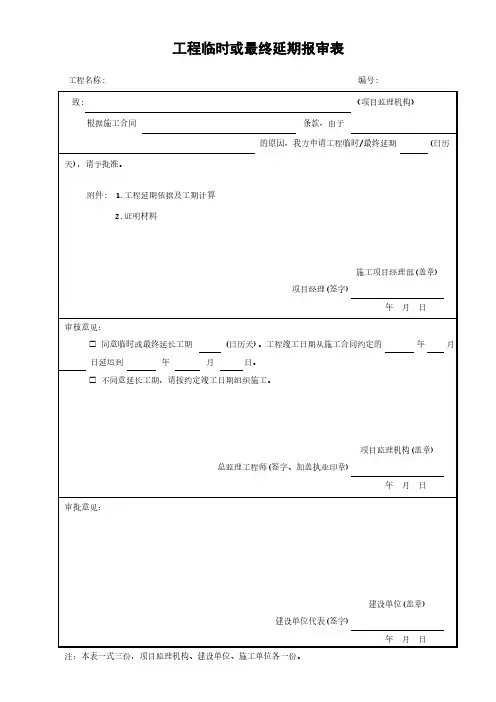

工程临时或最终延期报审表
工程名称:编号:
致:(项目监理机构)根据施工合同条款,由于
的原因,我方申请工程临时/最终延期(日历 天),请予批准。
附件: 1.工程延期依据及工期计算
2.证明材料
施工项目经理部(盖章)
项目经理(签字)
年 月 日
审核意见:
□同意临时或最终延长工期(日历天)。
工程竣工日期从施工合同约定的年月日延迟到年月日。
□不同意延长工期,请按约定竣工日期组织施工。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

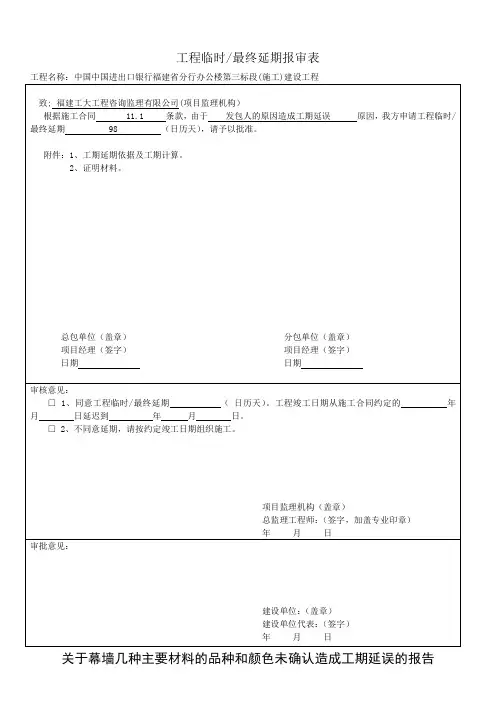

工程延期报审表工程临时/最终延期报审表致:XXX(项目监理机构)根据施工合同11.1条款,由于发包人原因导致工期延误,我方申请工程临时/最终延期98天,请予以批准。
附件:1.工期延期依据及工期计算。
2.证明材料。
总包单位(盖章)分包单位(盖章)项目经理(签字)项目经理(签字)日期日期审核意见:1.同意工程临时/最终延期(98天)。
工程竣工日期从施工合同约定的年月日延迟到年月日。
2.不同意延期,请按约定竣工日期组织施工。
项目监理机构(盖章)XXX工程师:(签字,加盖专业印章)年月日审批意见:建设单位:(盖章)建设单位代表:(签字)年月日工程名称:XXX办公楼第三标段(施工)建设工程关于幕墙几种主要材料的品种和颜色未确认造成工期延误的报告一、我司于2014年6月3日中标承XXX办公楼第三标段的幕墙工程。
中标后,我方积极组织进行施工前的各种准备工作,并于7月1日成立项目部正式进场。
成立后,项目部根据业主提供的原土建方的施工进度和贵司批复的施工进度计划,开始对各种材料的规格和数量进行计算。
按贵司批复的施工进度计划,我司需于2014年8月1日将各种主要材料的申请采购单提交材料部进行采购,于2014年8月20日前将所有主材陆续进场,并于8月20日正式开始施工。
但是由于前期石材品种、铝型材颜色、玻璃品种和颜色等几种主要影响工期的材料未能确认并进行封样,造成我司无法进行材料的采购和施工。
贵司于2014年11月17日对铝型材颜色进行口头封样确认,造成我方至2014年11月18日方能正式开始材料的采购工作。
铝型材的材料如果未进场,则其他材料也要等到铝型材进场后方可同步施工。
由于以上原因导致本工程工期相应延误,具体延误时间计算如下:原计划材料采购时间为2014年8月1日,延迟至2014年11月18日,其延误时间为99天。
以上延误时间请贵司给予确认,相应顺延工期。

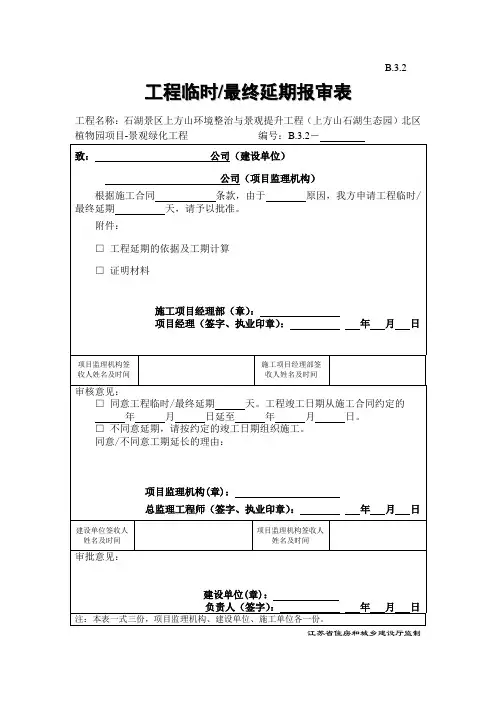

B3.2工程临时最终延期报审表(精)第一篇:B3.2工程临时最终延期报审表(精)B.3.2 工程临时/最终延期报审表工程名称:编号:B.3.2-致:(建设单位)(项目监理机构)根据施工合同条款,由于原因,我方申请工程临时/最终延期天,请予以批准。
附件:□ 工程延期的依据及工期计算:□ 证明材料□施工项目经理部(章):项目经理(签字、执业印章):年月日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审核意见:□ 同意工程临时/最终延期天。
工程竣工日期从施工合同约定的****年**月**日延至****年**月**日。
□ 不同意延期,请按约定的竣工日期组织施工。
同意/不同意工期延长的理由:项目监理机构(章:总监理工程师(签字、执业印章):年月日建设单位签收人姓名及时间审批意见:建设单位(章:负责人(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
项目监理机构签收人姓名及时间第五版表江苏省住房和城乡建设厅监制第二篇:工程材料构配件设备报审表工程材料/工程材料//主要施工机械、设备报审表工程名称:编号:本表由施工单位填报,经项目监理机构审查签认后,建设单位、监理单位、施工单位各存一份。
工程材料/构配件/设备供应单位资格报审表本表由施工单位填报,经项目监理机构审查签认后,建设单位、监理单位、施工单位各存一份。
第三篇:工程报审表批复标准用语1、工程开工报审表经审核,承包单位开工前准备工作已完成,满足开工条件,同意于200X年XX月XX日开工。
2、单位、分部工程开工报审表经审核,某某单位、分部开工前准备工作已完成,满足开工条件,同意于200X年XX月XX日开工。
3、工程复工申请表经审核和现场检查,承包单位工复前准备工作已完成,满足复工条件,同意于200X年XX月XX日复工。
4、项目管理实施规划报审表经审核,你方申报的项目管理实施规划(施工组织设计)满足施工要求,其中危险点预控和施工现场安全技术措施经审查符合要求,同意按此工程项目管理实施细则(施工组织设计)指导施工。
工程延期报审表-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII工程临时/最终延期报审表关于幕墙几种主要材料的品种和颜色未确认造成工期延误的报告一、我司于2014年6月3日中标承建中国进出口银行福建省分行办公楼第三标段的幕墙工程,中标后我方积极组织进行施工前的各种准备工作,并于7月1日成立项目部正式进场。
成立后项目部根据业主提供的原土建方的施工进度和贵司批复的施工进度计划,着手对各种材料的规格和数量进行计算。
按贵司批复的施工进度计划我司需于2014年8月1日将各种主要材料的申请采购单提交材料部进行采购,于2014年8月20日前将所有主材陆续进场,并于8月20日正式开始施工。
但是由于前期石材品种、铝型材颜色、玻璃品种和颜色等几种主要影响工期的材料未能确认并进行封样,造成我司无法进行材料的采购和施工。
贵司于2014年11月17方对铝型材颜色进行口头封样确认,造成我方至2014年11月18日方能正式开始材料的采购工作,(铝型材的材料如果未进场则其他材料也要等到铝型材进场后方可同步施工)。
由于以上原因导致本工程工期相应延误,具体延误时间计算如下:原计划材料采购时间为2014年8月1日延迟至2014年11月18日,其延误时间为99天,以上延误时间请贵司给予确认,相应顺延工期。
理由:本工程合同工期以主体结构封顶拆架完成后由贵方通知开工起算,合同施工工作日为120天,但是如果前期没有施工,其120天的施工是无法完成本工程的施工任务。
按贵方批复的施工进度计划,此工期是与土建施工进度同步配合交叉施工,即当土建主体结构封顶拆架时,我方的施工已经完成50%以上(见我方施工进度表)。
这样当主体结构封顶拆架后我方的施工剩余工程量只有不到50%,故主题结构拆架后的120天的工期已经足够我方剩余工程量的施工,按我方报贵方批复的施工进度计划工期可以满足合同要求。
一、表头信息1. 工程名称:____________________2. 编号:____________________3. 报审日期:____________________二、延期原因1. 天气原因:____________________2. 不可抗力因素:____________________3. 设计变更:____________________4. 材料供应:____________________5. 机械设备:____________________6. 人力资源:____________________7. 其他原因:____________________三、延期影响1. 工程进度:____________________2. 质量问题:____________________3. 费用增加:____________________4. 其他影响:____________________四、延期措施及方案1. 调整施工计划:____________________2. 优化资源配置:____________________3. 加强沟通协调:____________________4. 加强质量管理:____________________5. 其他措施:____________________五、延期期间工作安排1. 施工单位:____________________2. 监理单位:____________________3. 设计单位:____________________4. 业主单位:____________________5. 其他相关单位:____________________六、延期期限1. 预计延期时间:____________________2. 实际延期时间:____________________七、延期期间费用预算1. 预计增加费用:____________________2. 实际增加费用:____________________八、延期责任1. 施工单位:____________________2. 监理单位:____________________3. 设计单位:____________________4. 业主单位:____________________5. 其他相关单位:____________________九、延期审批意见1. 施工单位:____________________2. 监理单位:____________________3. 设计单位:____________________4. 业主单位:____________________5. 其他相关单位:____________________十、备注1. 特殊情况说明:____________________2. 其他需要说明的问题:____________________【填写说明】1. 请根据实际情况填写各项内容,确保信息准确、完整。
工程临时/最终延期报审表工程名称:嘉兴市****工程(道路部分)编号:
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

工期顺延申请报告
致:嘉兴市***建设有限公司
浙江***管理有限公司
我公司进场后,于2016年2月1日正式开工,计划于2016年6月29日竣工,合同工期150日历天。
2016年12月9日进行竣工验收。
期间由于土地政策未处理、高压电杆未迁移、杭州G20峰会、以及规划验收等原因,由于以上的原因造成我方不能按照原合同按期完成,现申请工期顺延,主要顺延原因如下:
1、我公司于2016年2月1日进场对土路基进行清表,由于土地征迁及赔偿问题未处理好,致使我公司无法进场施工,致使工期延误43天。
2、在南江路主车道范围里有3根高压电杆及拉线未迁移,影响我道路基层、沥青面层的施工,致使我公司无法正常施工。
期间由于杭州G20峰会召开,根据嘉兴市建委的要求,全市建筑工程于2016年8月26日至2016年9月6日全部实行停工,由于以上两点我公司申请工期顺延46天。
3、本工程于2016年9月30日进行工程预验收,由于规划验收等原因,致使竣工验收延后,最终竣工验收日期为2016年12月9日,申请工期顺延70天。
根据本工程以上的实际情况,我方特向监理、业主单位申请将该工程工期顺延159天,望监理、业主单位予以批复!
承建单位:***有限公司
2016年12月10日。
工程临时/最终延期报审表
工程名称:宜航通州湾航空运营基地配套工程编号:B.3.2-02
第五版表江苏省住房和城乡建设厅监制
工程临时/最终延期报审表
工程名称:宜航通州湾航空运营基地配套工程编号:B.3.2-01
第五版表江苏省住房和城乡建设厅监制
工程临时/最终延期报审表
工程名称:宜航通州湾航空运营基地配套工程编号:B.3.2-04
第五版表江苏省住房和城乡建设厅监制
工程临时/最终延期报审表
工程名称:宜航通州湾航空运营基地配套工程编号:B.3.2-03
第五版表江苏省住房和城乡建设厅监制。
