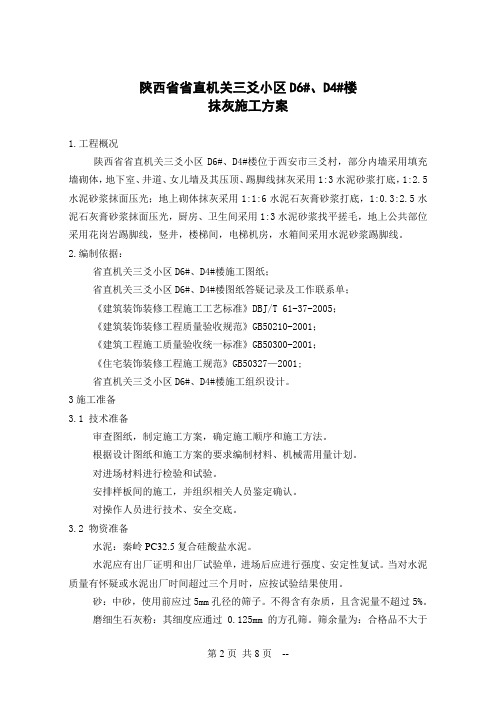

陕西省省直机关三爻小区D6#、D4#楼抹灰施工方案1.工程概况陕西省省直机关三爻小区D6#、D4#楼位于西安市三爻村,部分内墙采用填充墙砌体,地下室、井道、女儿墙及其压顶、踢脚线抹灰采用1:3水泥砂浆打底,1:2.5水泥砂浆抹面压光;地上砌体抹灰采用1:1:6水泥石灰膏砂浆打底,1:0.3:2.5水泥石灰膏砂浆抹面压光,厨房、卫生间采用1:3水泥砂浆找平搓毛,地上公共部位采用花岗岩踢脚线,竖井,楼梯间,电梯机房,水箱间采用水泥砂浆踢脚线。
2.编制依据:省直机关三爻小区D6#、D4#楼施工图纸;省直机关三爻小区D6#、D4#楼图纸答疑记录及工作联系单;《建筑装饰装修工程施工工艺标准》DBJ/T 61-37-2005;《建筑装饰装修工程质量验收规范》GB50210-2001;《建筑工程施工质量验收统一标准》GB50300-2001;《住宅装饰装修工程施工规范》GB50327—2001;省直机关三爻小区D6#、D4#楼施工组织设计。
3施工准备3.1 技术准备审查图纸,制定施工方案,确定施工顺序和施工方法。
根据设计图纸和施工方案的要求编制材料、机械需用量计划。
对进场材料进行检验和试验。
安排样板间的施工,并组织相关人员鉴定确认。
对操作人员进行技术、安全交底。
3.2 物资准备水泥:秦岭PC32.5复合硅酸盐水泥。
水泥应有出厂证明和出厂试验单,进场后应进行强度、安定性复试。
当对水泥质量有怀疑或水泥出厂时间超过三个月时,应按试验结果使用。
砂:中砂,使用前应过5mm孔径的筛子。
不得含有杂质,且含泥量不超过5%。
磨细生石灰粉:其细度应通过0.125mm 的方孔筛。
筛余量为:合格品不大于15%,一等品不大于10%,用前应用水浸泡使其充分熟化,其熟化时间最少不小于3天。
3.3 施工设施准备3.3.1 施工机械砂浆搅拌机。
3.3.2 工具用具铁锨、筛子、手推车、扫把、水管、喷壶、小线、粉线袋、钢筋卡子、灰斗、铁抹子、木抹子、塑料抹子、捋角器、刮杠、钢丝刷、铁锤、錾子、排笔。
冬期施工培训材料(建筑工程冬期施工规程JGJ/T104-2011宣贯培训)陕建集团三爻小区项目五部二零一二年十一月1、冬期施工期限及工程概况1.1 冬期施工期限根据西安市地区季节气候变化及具体情况,每年11月15日至次年3月15日左右为西安地区冬季施工期, 如连续5天日平均气温稳定在5℃以下,则此5天的第一天为冬施的初日;天气转暖最后一个连续5天日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日, 具体冬施期限根据施工现场大气测温值确定(在2012年11月15日以后开始正式进行记录测温和收听天气预报工作)。
1.2 冬季施工分项工程本项目D区D1、2、3#楼及商业裙房、车库工程,根据2012年度冬期进行的主要分项工程有:D1、2、3#楼填充墙砌体抹灰、楼地面地辐热地面工程;D1、2段裙楼部分的桩基工程、基础钢筋混凝土工程;1段车库部分的室内外土方回填工程、砌体填充墙及抹灰工程(其中桩基工程另行编制冬期施工方案)。
2、土方工程(以下内容依据规范条目所列)2.0.4土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加。
对与大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于150mm,其含量不得超过30%。
铺填时冻土块应分散开,并应逐层夯实。
2.0.5冬季施工应在填方前清除基底上的冰雪和保温材料,填方上层部位应采用未冻的或透水性好的土方回填,其厚度应符合设计要求。
填方边坡的表层1m以内,不得采用冻土块的土填筑。
2.0.6室外基槽(坑)或管沟可采用含有冻土块的土回填,冻土块粒径不得大于150mm,含量不得超过15%,且应均匀分布。
管沟底以上500mm范围内不得用含有冻土块的土回填。
2.0.7室内基槽(坑)或管沟不得采用含有冻土块的土回填,施工应连续进行并应夯实。
当采用人工夯实时,每层铺土厚度不应超过200mm,夯实厚度宜为100mm~150mm。
冬季施工方案33673一、背景分析:冬季是施工的一个相对较困难的季节,受到低温、降雪、冰冻等天气条件的限制,施工单位在冬季施工中面临着许多不利因素。
因此,为了确保项目的按时完成和施工质量的过硬,需要制定一套适合冬季施工的方案。
二、施工内容:本方案适用于冬季施工的各类项目,包括房屋建筑、道路建设、桥梁建设、地铁工程等。
三、施工方案:1.加强冻土处理:在冬季施工中,冻土是一个严重的问题,会对施工造成困扰。
因此,需要采取合适的冻土处理措施,包括预先挖控水沟、加盖稻草、加温措施等,以保证施工的进行。
2.安全监测:在冬季施工中,由于低温、降雪等原因,施工现场的安全风险增加。
为了保证施工人员的安全,需要加强安全监测,定期检查安全设施的状况,及时排除潜在的安全隐患。
3.合理安排施工时间:冬季施工受天气条件的限制,施工时间相对较短。
因此,需要合理安排施工时间,充分利用天气窗口期进行施工,确保项目的按时完成。
4.加强材料管理:冬季施工中,施工材料容易受到低温、冻结的影响,影响施工进度和施工质量。
因此,需要加强材料管理,采取保温措施,防止材料受到恶劣天气的影响。
5.增加施工人员和设备:在冬季施工中,由于天气条件的恶劣,施工效率相对较低。
因此,需要增加施工人员和设备,以加快施工进度,确保项目的按时完成。
6.加强沟通协调:冬季施工中,施工单位需要和建设单位、监理单位等密切沟通和协调,及时解决施工中的问题和困难,确保项目的顺利进行。
四、预期效果:通过本方案的实施,可以有效解决冬季施工中的问题和困难,确保项目的按时完成和施工质量的过硬。
同时,能够提高施工效率,减少不必要的损失和延误。
此外,通过加强沟通协调和安全监测,能够保证施工人员的安全和项目的顺利进行。
五、总结:冬季施工是一个相对困难的问题,需要采取一系列的措施和方案来解决。
本方案综合考虑了施工中的各个环节,通过加强冻土处理、安全监测、合理安排施工时间、加强材料管理、增加施工人员和设备以及加强沟通协调等措施,能够在冬季施工中取得较好的效果。
陕西省省直机关三爻小区工程E4#楼冬期施工方案编制:审核:审批:编制单位:陕西建工集团第十一建筑工程有限公司省直机关三爻小区项目经理部日期:二零一一年九月二十日冬期施工方案为保证冬期施工的顺利进行,自冬期施工开始前夕起,项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
1、施工准备当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d稳定高于5℃即解除冬期施工.1。
1、组织措施1.1.1冬期施工领导小组组成及各自职责:组长:项目经理冯宏斌,全面负责冬期施工的策划和实施工作;副组长:项目副经理杨生奇,负责冬期施工的具体实施工作;副组长:项目总工陈刚,负责冬期施工的策划、方案、技术和监督执行情况工作;组员:张桂民、戴维龙,现场落实冬期施工工作。
1.1.2进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
1.1.3派专人及时收听天气预报,防止寒流突然袭击.1。
1。
4试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做好记录。
1.2、图纸准备凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求。
如墙体的高厚比、横墙间距等有关的结构稳定性,以及工程结构能否在冷状态下安全过冬等问题。
1。
3、现场准备1.3。
1根据实物工程量提前组织有关机具、外加剂和保温材料进场。
1.3。
2搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性。
1。
3.3工地的临时供水管道及白灰膏等材料做好保温防冻工作。
1。
3.4做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比.1.4、安全与防火1.4。
1冬期施工时,要采取防滑措施.1.4.2大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理.1。

[陕西]高层住宅楼工程冬季施工方案_secret-精品文档1冬季施工方案本冬季施工方案,适用于XX公司在西安地区施工的所有房屋建筑施工项目。
本方案经西安公司和工程监理审批后实施。
一、工程概况二、各工程在编制冬季施工方案时,必须将本工程的冬季施工期间的重大危险性分部分项工程,即西安市建设工程质量安全监督站(市建发[2009]25号)文件附件一、二规定项目。
列入下表,并制定可行的措施,责任落实到人,张榜公布。
冬季施工期间重大危险源公示牌部位三、编制依据:三、冬施时间的确定:1.《建筑工程冬期施工规程》JGJ104-97 规定:当冬天来临时,如连续5 天的日平均气温稳定低于5℃,或日最低气温低于0℃时,则此5日后的第一日为进入冬施的初日;当天气转暖时,最后一个5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬施的终日。
2.按照常规,西安地区每年约在11月15日至次年的3月15日为冬施阶段,冬施阶段必须采取冬施措施施工。
四、施工准备:1.成立冬施领导小组,并组织相关人员进行学习,并向班组交底。
特别是对测温保温人员等专业人员进行培训,明确责任。
本工程的冬季施工责任人就是本工程的项目经理×××。
冬施领导小组机构如下:冬季施工领导小组项目部职务组内分工实施钢筋工程冬施方案2.项目经理对项目现场管理人员进行冬期施工前教育,学习本工作范围内相关专业知识,明确各自职责,保证责任到人;对各作业队(组)进行专门的冬施期技术、施工、安全等方面的交底和分工种进行专门培训,确保冬期施工各项工作落实到位。
3.与当地气象部门随时保持联系,及时收听气象消息,掌握天气情况,防止寒流突然袭击。
4.安排专人进行测温并作好记录,由试验员(取样员)负责。
5.对于冬施所需的机具保温材料等提前进场。
见下表。
6. 对现场的临水管道等做好保温防冻工作。
7. 热源设备及配套设施的准备,11 月15 日前应达到运行条件。

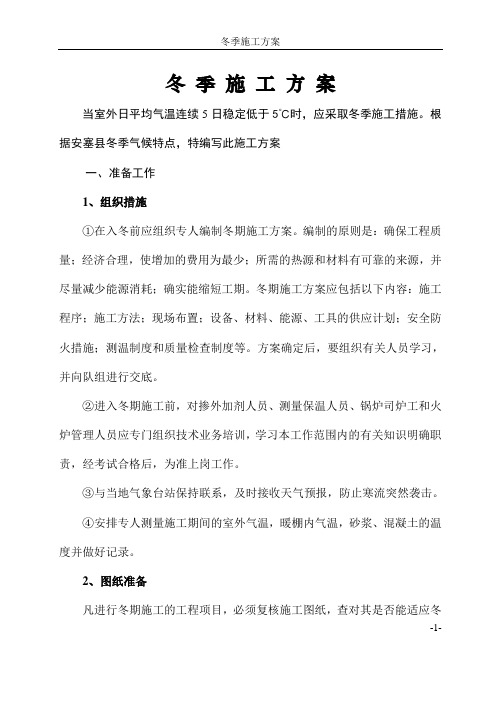

冬季施工方案当室外日平均气温连续5日稳定低于5℃时,应采取冬季施工措施。
根据安塞县冬季气候特点,特编写此施工方案一、准备工作1、组织措施①在入冬前应组织专人编制冬期施工方案。
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
冬期施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
方案确定后,要组织有关人员学习,并向队组进行交底。
②进入冬期施工前,对掺外加剂人员、测量保温人员、锅炉司炉工和火炉管理人员应专门组织技术业务培训,学习本工作范围内的有关知识明确职责,经考试合格后,为准上岗工作。
③与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。
④安排专人测量施工期间的室外气温,暖棚内气温,砂浆、混凝土的温度并做好记录。
2、图纸准备凡进行冬期施工的工程项目,必须复核施工图纸,查对其是否能适应冬-1-期施工要求。
如墙体的高厚比、横墙间距等有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。
3、现场准备①根据实物工程量提前组织有关机具、外加剂和保温材料进场。
②搭建加热用的锅炉房、搅拌站、敷设管道,对锅炉进行试火试压,对各种加热的材料、设备要检查其安全可靠性。
③计算变压器容量,接通电源。
④工地的临时供水管道及白灰膏等材料做好保温防冻工作。
⑤做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。
4、安全与防火①冬期施工时,要采取防滑措施。
②大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。
③施工时如接触汽源、热水,要防止烫伤;使用氯化钙、漂白粉时,要防止腐蚀皮肤。
④亚硝酸钠有剧毒,要严加保管,防止发生误食中毒。
⑤现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。
[陕西]高层住宅楼工程冬季施工方案_secret 冬季施工计划本冬季施工计划适用于Xi地区XX公司的所有房屋建筑项目。
本方案经Xi安公司和项目监理批准后实施。
1 、项目概述项目名称:工程地点:施工单位:管理(代理施工)单位:设计单位:监理单位:总承包施工单位:结构形式:地下室层数:底层层数:建筑面积:㎡,基础底面标高:建筑顶面标高:开工日期:年月日计划竣工日期:冬季施工项目部分工程进度形象和基坑桩基地下结构主体结构进度形象砖砌体屋面工程、外墙装饰、地面施工、室内抹灰、室内装饰、防水、管道安装、通风和空调安装2 、在编制冬季施工计划时,各项目必须对本项目冬季施工期间的主要风险进行划分和细分,即Xi安建工程质量安全监督站(建发[2009)25号文附件1 、2中规定的项目。
列表如下表,并制定切实可行的措施,责任到人,张榜公布。
冬季施工重大危险源公示牌项目名称:部门及行业不定期控制措施负责人姓名3 、编译基础:1.本工程的设计和施工图2.《建筑工程冬季施工规范》JGJ 104-97;3.《混凝土结构工程施工及验收规范》GB 50204-2002;;4《工程建设监理条例》5本工程施工组织设计6本地区前三年冬季施工记录7 Xi安建设工程质量安全监督站(建发[2009年)第25号文件8 XX公司关于加强冬季施工管理的通知[2009年] 3 、冬季施工时间的确定:1.《建筑工程冬季施工规程》JGJ104-97规则:例如,当冬天来临时,连续5天当一天的日平均温度稳定在5℃以下或日最低温度低于0℃时,外墙冷却至0℃的时间和平均温度按上述公式反算:考虑到Xi地区-5℃平均最低温度、有微风。
M=A/V=8.4ω=1.5,Q0=330KJ/kg找出其他数据,代入公式计算:T=86h大约3.58天,平均温度为3 .5摄氏度。
当混凝土温度降至0oC时,大约需要3.58天数、规格:对于冬期施工混凝土,掺防冻剂的普通硅酸盐水泥混凝土在冻结前的抗压强度不应小于4兆帕,施工手册中采用P32.5掺水泥混凝土蓄热法计算图表达到4Pa大约需要2天的时间,所以模板可以在第三天拆除,此时混凝土温度远远高于0oC,符合要求。
陕西建工第十一建设集团有限公司《2014年冬期施工技术措施》为加强冬期施工管理工作,确保施工工程的质量和安全生产,根据《建筑工程冬期施工规程》JGJ/T104-2011有关规定(简称冬施规程),结合我集团公司实际情况,特制定2014年冬期施工技术措施。
一、一般性规定(一)根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。
未进入冬期施工期,当突袭寒流侵袭气温骤降至0℃以下时,为防止负温产生受冻,亦应按冬期施工的相关要求对工程采取应急防护措施。
(二)各生产单位要配备冬期施工有关规程、规范和专业技术资料,并结合本单位实际,对施工员、技术员、试验、测量、保温、外加剂掺配等人员组织冬期施工技术学习培训。
(三)建筑工程冬期施工除应符合“冬施规程”外,还应符合国家其它现行标准规定。
凡进行冬期施工的工程项目,应编制冬期施工专项施工方案。
对有不能适应冬期施工要求的问题,应及时与设计单位研究解决。
(四)各生产单位要认真落实各项冬期施工技术措施,建立健全冬期施工安全岗位责任制,做好分项工程施工前的交底。
(五)切实加强对外加剂的采购、保管以及使用过程中的质量、安全管理。
冬期施工所购进的外加剂,应有相关符合要求的技术文件。
在使用前必须经过复试,鉴定合格后才能使用,严禁使用假冒伪劣产品。
外加剂应设专门库房,应有醒目标志,设专人统一保管、配制和使用,其配制方法和技术依据须经项目技术负责人批准,否则不得使用。
(六)对冬期施工中所安排的竣工项目,应认真进行未完工程量盘点,结合具体气候条件,合理、科学安排工序,尤其湿作业应尽量提前,在保证工程质量的前提下,尽可能降低工程冬期施工成本。
对于已竣工而未交付的工程或停建、缓建工程等,在入冬前也应编制越冬维护措施,并对其进行检查落实。
(七)提前做好冬期施工的各项准备工作,储备足够的保温、升温等物资材料。
强化冬施中的管理工作,做到有章可循,责任落实到人。
冬期施工培训材料(建筑工程冬期施工规程 JGJ/T104-2011 宣贯培训)陕建集团三爻小区项目五部二零一二年十一月1、冬期施工期限及工程概况1.1 冬期施工期限根据西安市地区季节气候变化及具体情况,每年11月15日至次年3月15日左右为西安地区冬季施工期,如连续5天日平均气温稳定在5C以下,则此5天的第一天为冬施的初日;天气转暖最后一个连续5天日平均气温稳定在5°C以上,则此5天的最后一天为冬施的终日, 具体冬施期限根据施工现场大气测温值确定(在2012 年11 月15 日以后开始正式进行记录测温和收听天气预报工作)。
1.2 冬季施工分项工程本项目D区D1、2、3#楼及商业裙房、车库工程,根据2012年度冬期进行的主要分项工程有:D1、2、3#楼填充墙砌体抹灰、楼地面地辐热地面工程;D1、2 段裙楼部分的桩基工程、基础钢筋混凝土工程;1 段车库部分的室内外土方回填工程、砌体填充墙及抹灰工程(其中桩基工程另行编制冬期施工方案)。
2、土方工程(以下内容依据规范条目所列)2.0.4 土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加。
对与大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于150mm其含量不得超过30%铺填时冻土块应分散开,并应逐层夯实。
2.0.5 冬季施工应在填方前清除基底上的冰雪和保温材料,填方上层部位应采用未冻的或透水性好的土方回填,其厚度应符合设计要求。
填方边坡的表层1m以内,不得采用冻土块的土填筑。
2.0.6 室外基槽(坑)或管沟可采用含有冻土块的土回填,冻土块粒径不得大于150mm,含量不得超过15%,且应均匀分布。
管沟底以上500mm范围内不得用含有冻土块的土回填。
2.0.7 室内基槽(坑)或管沟不得采用含有冻土块的土回填,施工应连续进行并应夯实。
当采用人工夯实时,每层铺土厚度不应超过200mm夯实厚度宜为100mm~150mm2.0.8 室内地面垫层下回填的土方,填料中不得含有冻土块,并应及时夯实。
陕西省省直机关三爻小区工程(E区)绿色施工方案编制: ____________________审核: ____________________审批: ____________________编制单位:陕西建工集团第十一建筑工程有限公司省直机关三爻小区项目经理部日期:二零一一年五月十日第二章绿色施工、施工管理1、绿色施工组织机构项目经理:冯宏斌总工长:张桂民行政经理:许思远技术经理:陈刚生产经理:杨生奇造价员技术员2、职责与分工⑴ 项目经理:负责绿色施工的全面管理工作,组织制定绿色施工方案、措施⑵ 生产经理:协助项目经理制定绿色施工方案、措施,负责提供绿色施工方面的材料、资金支持。
⑶ 技术经理:协助项目经理制定绿色施工方案、措施,推广新工艺、新材料, 提供绿色施工中的技术支持。
⑷ 行政经理:协助项目经理制定绿色施工方案、措施,负责监督绿色施工中职业健康的执行情况。
⑸总工长:协助项目经理制定绿色施工方案、措施,负责监督绿色施工中资源节约的执行情况二、绿色施工原则及措施(一)、绿色施工原则1、通过优良的设计和管理,优化生产工艺,采用适用技术、材料和产品2、合理利用和优化资源配置,改变消费方式,减少对资源的占有和消耗3、因地制宜,最大限度利用本地材料及资源。
4、最大限度地提高资源的利用效率,积极促进资源的综合循环利用。
5、尽可能适用可再生的、清洁的资源和能源。
(二)、绿色施工措施1、节水措施⑴ 实行用水计量管理,由综合办公室制定各施工阶段的用水定额,严格控制各施工段的用水量。
⑵施工现场机具、设备、车辆冲洗用水必须设置循环用水装置,在旁边设置二级沉淀池,还可以考虑采集雨水进行沉淀,经沉淀后用于现场洒水降尘。
⑶现场搅拌用水、养护用水应采取有效的节水措施,严禁无措施养护混凝土。
⑷ 施工现场供水管网应根据用水量布置,管径合理、管路简捷,采取有效措施减少管网及用水器具的漏损。
⑸施工现场办公区、生活区的生活用水采用节水系统和节水器具,具体采用节水的水龙头等,提高节水器具配置比率。
陕西省省直机关三爻小区工程E4#楼冬期施工方案编制:审核:审批:编制单位:陕西建工集团第十一建筑工程有限公司省直机关三爻小区项目经理部日期:二零一一年九月二十日冬期施工方案为保证冬期施工的顺利进行,自冬期施工开始前夕起,项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
1、施工准备当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d稳定高于5℃即解除冬期施工。
1.1、组织措施1.1.1冬期施工领导小组组成及各自职责:组长:项目经理冯宏斌,全面负责冬期施工的策划和实施工作;副组长:项目副经理杨生奇,负责冬期施工的具体实施工作;副组长:项目总工陈刚,负责冬期施工的策划、方案、技术和监督执行情况工作;组员:张桂民、戴维龙,现场落实冬期施工工作。
1.1.2进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
1.1.3派专人及时收听天气预报,防止寒流突然袭击。
1.1.4试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做好记录。
1.2、图纸准备凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求。
如墙体的高厚比、横墙间距等有关的结构稳定性,以及工程结构能否在冷状态下安全过冬等问题。
1.3、现场准备1.3.1根据实物工程量提前组织有关机具、外加剂和保温材料进场。
1.3.2搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性。
1.3.3工地的临时供水管道及白灰膏等材料做好保温防冻工作。
1.3.4做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比。
1.4、安全与防火1.4.1冬期施工时,要采取防滑措施。
1.4.2大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。
1.4.3施工时如接触汽源、热水,要防止烫伤。
1.4.4外加剂要严加保管,防止发生误食中毒。
1.4.5现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦碳炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。
1.4.6电源开关、控制箱等设施要加锁,并设专人管理,防止漏电触电。
2、冬期施工测温2.1、冬期施工测温的有关规定2.1.1冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼或砂浆棚室内温度,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。
2.1.2测温人员的职责2.1.2.1每天记录大气温度,并报告工地负责人;2.1.2.2砼拌合料的温度、砼出罐温度、砼入模温度;2.1.2.3砼养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编号。
按要求测温砼养护初始温度、大气温度等。
控制砼养护的初始温度和时间。
2.2、冬期施工测温的准备工作2.2.1人员准备:设专人负责测温工作,并于开始测温前组织培训和交底。
2.2.2准备好必须的工具:测温百叶箱,规格不小于300mm×300mm ×400mm,宜安装于建筑物10m以外,距地高度约1.5m,通风条件比较好的地方。
外表面刷白色油漆。
测温计,测量大气温度和环境温度,采用自动温度计录仪,测原材料温度采用玻璃液体温度计。
各种温度计在使用前均应进行校验。
2.2.3测温孔的设置:测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。
各类建筑测温孔设置要求,测温孔的布置一般选在温度变化较大、容易散失热量、构件易遭冻结的部位设置。
现浇砼梁、板的测温孔应与梁、板水平方向垂直留置。
梁侧孔每3m长设置1个,每跨至少1个,孔深1/3梁高。
楼板每15m2设置1个,每间至少设置1个,孔深1/2板厚。
现浇钢筋砼构造柱,每根柱上、下端接各设1个测温孔,孔深10cm,测孔与柱面成30°倾斜角。
砼墙结构的板墙(大模板工艺),横墙每条轴线测一块模板,纵墙轴线之间采取梅花形布置。
每块板单面设测温孔3个,对角线布置,上、下测孔距大模板上、下边缘30~50cm,孔深10cm。
现浇阳台挑檐、雨罩及室外楼梯休息平台等零星构件每个测温孔2个。
2.3、测温方法和要求:根据测温点布置图,测温孔可采用预埋内径12mm金属套管制作。
注意留孔时要有专人看管,以防施工踩(压)实测温孔。
测温时按测温孔编号顺序进行。
测温测量位置应处于结构表面下20㎜处。
温度计插入测温孔后,堵塞住孔口,留置在孔内不少于3min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。
现场测温安排见下表:现场测温安排现场测温结束时间:砼达到受冻临界强度。
3、砼的冬期施工3.1、砼的运输:泵送砼的管道采取保温材料包裹,并应采用与砼砼配比的砂浆进行预热,保证砼在运输中,不得有表层冻结、砼离析、水泥砂浆流失、坍落度损失等现象。
保证砼的入模温度不得低于5℃。
严禁使用有冻结现象的砼。
3.2、砼的浇筑3.2.1入模温度验算:在砼浇注前要对入模温度进行验算。
3.2.2砼的现场浇筑:遇下雪天气绑扎钢筋,绑好钢筋的部分加盖塑料布,减少集雪清理难度。
浇筑砼前及时将模板上的冰、雪清理干净。
做好准备工作,提高砼的浇筑速度。
在砼泵体料斗、泵管上包裹阻燃棉毡。
3.3砼的养护:养护措施十分关键,正确的养护能避免砼产生不必要的温度收缩裂缝和受冻。
在冬施条件下必须采取冬施测温,监测砼表面和内部温差不超过25℃。
砼养护可以采取多种措施,本工程拟采用综合蓄热法养护。
可采用塑料薄膜加盖保温棉毡养护,防止受冻并控制砼表面和内部温差。
综合蓄热法即采用少量防冻剂与蓄热保温相结合,综合蓄热法具体实施的办法如下:3.3.1顶板、梁砼养护:顶板、梁砼上下部保温为在下层紧贴建筑物周围(整层高度)通过在脚手架上附加横杆满挂彩条布,楼梯口满铺跳板上绑棉毡。
在新浇筑的砼表面先覆盖塑料布,再覆盖二层棉毡。
对于边角等薄弱部位或迎风面,应加盖棉毡并做好塔接。
3.3.2养护时注意事项:测量放线必须掀开保温材料(5℃以上)时,放完线要立即覆盖;在新浇筑砼表面先铺一层塑料薄膜,再严密加盖阻燃棉毡。
对墙上口保温最薄弱部位先覆盖一层塑料布,再加盖两层小块棉毡压紧填实、周圈封好。
砼初期养护温度,不得低于-15℃,不能满足该温度条件时,必须立即增加覆盖棉毡保温。
拆模后砼表面温度与外界温差大于20℃时,在砼表面,必须继续覆盖棉毡;在边角等薄弱部位,必须加盖棉毡并密封严实。
3.4、拆模:将试块及时送交试验室,进行试块强度检验。
当砼未达到受冻临界强度均不得拆除保温加热设备。
砼冷却到5℃,且超过临界强度并满足常温砼拆模要求时方可拆模。
砼温度通过温度计来测定;可通过3d同条件试验与4MPa时,墙模板轻轻脱离砼,继续养护到拆模。
工长根据试验结果填写砼拆模申请,报项目总工程师和相关人员批准,重点部位或有特殊要求的结构拆模要特加批准。
3.5、试块留制:在砼施工过程中,要在浇筑地点随机取样制作试件,每次取样应同时制作3组试件。
1组在标准条件下养护至28d试压,得强度f28;1组与构件在同条件下养护,在砼温度降至0℃时(负温砼为温度降至防冻剂的规定温度以下时)试压,用以检查砼是否达到抗冻临界温度。
3.6、冬期施工记录3.6.1冬期施工资料分类:冬期施工日报表、冬期施工砼入模温度统计表、冬施砼养护测温记录表。
3.6.2冬期施工资料分析、收集、编目:冬期施工期间每日平均温度、每日各时间段温度对砼测温、拆模、制定并采取紧急措施等都有很大的决定作用,为了更好的保证冬期施工的工程质量,对冬期施工期间每日的3:00、9:00、15:00、21:00,利用室外百叶箱测定室外温度,计算其平均值,制作冬施日报表,建立冬期施工日报制度,以便随时把握冬期施工日气温情况,采取必要措施,冬期施工日报表同时注明当天天气预报情况,便于技术人员查对、比较。
冬期施工期间砼入模温度是预控砼质量的一个很重要的内在因素,建立冬期施工砼入模温度统计表,随时统计掌握砼入模温度。
砼养护测温记录表按部位和日期编目,并附测温点平面布置图,测温人员必须在当天9:00前将砼养护测温记录反馈到项目技术质量部。
如遇气温突降等情况及时反馈项目技术质量部或项目值班人员,以便及时采取有效措施。
测温记录完成后测温人员、审核人、技术负责人必须签字齐全,归档至施工记录中。
4、钢筋冬期施工4.1、本工程钢筋负温焊接采用电渣压力焊,雪天或施焊现场风速超过三级风焊接时,应采取遮盖措施,施焊后未冷却的接头应避免碰到冰雪,焊接前应进行现场负温条件下的焊接工艺试验,经检验满足要求后方可正式作业。
焊剂应存放于干燥库房内,在使用前经250~3000C烘焙2h以上。
焊接完毕应停歇20s以上方可卸下夹具回收焊剂,回收的焊剂不得混入冰雪,接头渣壳应待冷却后清理。
4.2、如遇雨雪天气,需将模板内(上)的冰雪打扫干净,模板内(上)难于清理的雨雪及其它杂物,可采用暖风机、吸尘器及汽油喷灯清理。
最好在雨雪天气来临之前,采用塑料薄膜覆盖模板、钢筋工程施工操作面,尽量减少大量的清理工作。
5、冬期砌体工程施工5.1、根据JGJ/T104-2011,砌体工程选用外加剂法进行施工。
本工程砌体工程的冬期施工,以采用掺氯化钠为主的氯盐砂浆法施工为主。
采用氯盐砂浆时,应对砌体中配置的钢筋及钢预埋件进行防腐处理。
氯盐的掺量应严格按照规范的要求进行。
5.2、砌块在砌筑时,应将表面积灰、积雪清扫干净。
采用普通硅盐水泥,且使用时应未遭冻结。
石灰膏等要经融化并重新拌合后使用,受冻而脱水风化的石灰膏不得使用。
所掺外加剂要在准确计算用量后,提前掺入拌合用水中,并要均匀搅拌,使其完全溶解。
5.3、所调配砌筑的稠度,要比常温施工时适当增加。
冬期搅拌砂浆的时间要适当延长,要比常温施工时增加0.5-1倍。
5.4、砂浆在使用时的温度不得低于5℃。
因此,在拌制砂浆时,可将水、砂进行加热,用以拌制热砂浆。
但水的温度不得超过80℃,砂的温度不得超过40℃。
5.5、为减少砂浆在搅拌、运输、储放过程中的温度损失,将采取必要的措施,即:在较暖的房间或保温棚内拌制砂浆;随拌随运,且不宜二次倒运;运输时,要缩短运输距离,运输车辆要加保温装置;砂浆要随拌随用,其现场储放时间对于普通砂浆和掺外加剂砂浆分别不宜超过15分钟和20分钟。
5.6、砌砖宜采用“三一砌砖法”,即一铲灰、一块砖、一挤揉。
铺灰时,长度要尽量缩短,防止砂浆温度下降太快。
砌体采用氯盐砂浆施工,每日砌筑高度不宜超过1.2米,墙体留置的洞口,据交接墙处不应小于500㎜。
5.7、每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用棉毡等保温材料在砌体上表面加以覆盖。
