二级渠导流、围堰方案
- 格式:doc
- 大小:118.00 KB
- 文档页数:8
导流及围堰施工方案1. 引言导流及围堰施工是在水利工程、港口工程等领域中常见的施工方式。
通过合理的导流方案和围堰施工方案,可以有效地控制水流,保证施工工地安全,并提高水利工程的施工效率。
本文将介绍导流及围堰施工的基本原理,以及设计合理的施工方案。
2. 导流施工方案导流施工是指在水利工程施工中,通过导流设施将水流引导到指定的位置,以便进行后续的施工工作。
导流施工方案应考虑以下几个方面:2.1 导流设施的选择在选择导流设施时,需要考虑水流的流量、流速、水位等参数。
常见的导流设施包括导流管、导流井、水泵等。
根据具体情况选择合适的导流设施。
2.2 导流路线的规划导流路线的规划应考虑施工工地的地形、水源位置、施工区域等因素。
合理规划导流路线可以减少对周边环境的影响,并保证导流效果。
2.3 导流施工的监测与调整在导流施工过程中,需要对水流进行监测,并及时调整导流设施,以保证导流效果的稳定。
监测可以通过水位测量、流量测量等方式进行。
3. 围堰施工方案围堰施工是指在水中进行的堤坝建设工程。
围堰施工方案应考虑以下几个方面:3.1 围堰的选择围堰的选择应根据施工区域的水深、水流情况、土质等因素进行。
常见的围堰方式包括围堰墙、围堰闸门等。
3.2 围堰的施工方法围堰的施工方法包括沉箱法、膨润土法等。
根据施工区域的具体情况选择合适的施工方法,并制定相应的施工方案。
3.3 围堰施工过程的监测与调整在围堰施工过程中,需要对围堰的稳定性进行监测,并及时进行调整,以确保工程的安全。
监测可以通过地质勘探、沉降观测等方式进行。
4. 安全注意事项在进行导流及围堰施工时,需要注意以下几个安全事项:•施工人员应遵守安全操作规范,佩戴个人防护装备,确保施工安全;•导流设施和围堰设施应符合相应的标准与规范;•定期对导流设施和围堰设施进行检查和维护,确保其正常运行;•在施工过程中,应及时处理水位变化、水流变化等问题,确保施工工地的安全。
5. 结论导流及围堰施工是水利工程等领域中常见的施工方式。
导流及围堰施工方案引言导流和围堰是水利工程中常见且重要的施工方案。
导流是将水流引导到特定的区域,以便进行施工或维护工作。
而围堰则是为了封闭和隔离某个区域,通常用于施工过程中的临时性安全措施。
本文将详细介绍导流及围堰施工方案的设计要点和步骤。
导流施工方案设计要点导流施工方案的设计要点主要包括以下几个方面:确定导流方式根据实际情况和工程要求,选择合适的导流方式。
常见的导流方式包括临时引水管道、直接导流、导流坑和导流建筑物等。
不同的导流方式具有不同的适用场景,选择合适的方式是确保施工效率和施工安全的关键。
流量计算与调整在导流施工方案设计过程中,需要对导流水流量进行计算和调整。
根据工程的具体要求和施工的实际情况,确定合理的导流水流量,以满足施工需要并保障施工安全。
导流水质控制导流水质控制是导流施工过程中需要注意的重要问题。
导流水应保持洁净、无障碍物和杂质,以确保施工工艺的正常进行。
同时,应定期对导流水进行监测和检测,确保导流水的质量符合相关标准和要求。
安全措施导流施工过程中应采取有效的安全措施,保障施工人员的安全。
这包括设置警示标志、隔离施工区域、配备必要的个人防护装备等。
同时,应制定完善的应急预案,以应对可能出现的意外情况。
围堰施工方案设计要点围堰施工方案的设计要点主要包括以下几个方面:地质勘察与设计在围堰施工方案设计之前,需要进行地质勘察和设计。
通过勘察和设计,确定施工场地的地质条件、地下水位、土层情况等,从而确定合适的围堰类型和施工方法。
围堰类型选择根据实际情况和工程要求,选择合适的围堰类型。
常见的围堰类型包括土工布围堰、沉箱围堰、拱形围堰等。
选择合适的围堰类型需要考虑施工条件、工程要求和经济性等因素。
施工方法确定确定合适的施工方法是围堰施工方案设计的关键。
施工方法应充分考虑施工场地的具体情况和施工要求,以提高施工效率、保障施工安全和质量。
围堰材料选择围堰材料的选择直接影响围堰的施工效果和使用寿命。

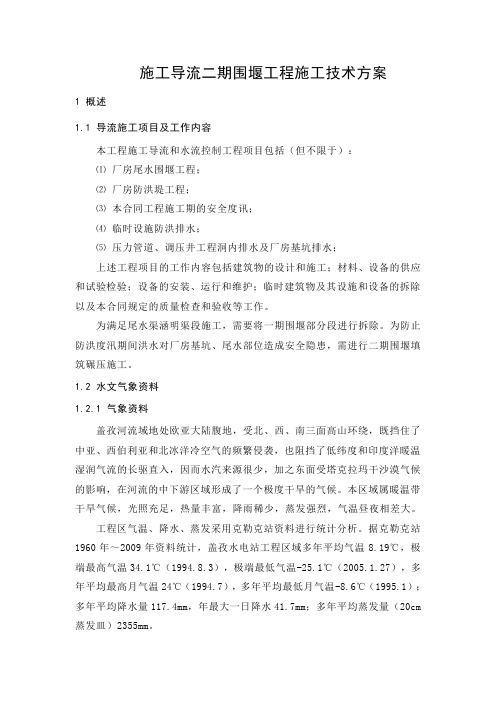

施工导流二期围堰工程施工技术方案1 概述1.1 导流施工项目及工作内容本工程施工导流和水流控制工程项目包括(但不限于):⑴厂房尾水围堰工程;⑵厂房防洪堤工程;⑶本合同工程施工期的安全度讯;⑷临时设施防洪排水;⑸压力管道、调压井工程洞内排水及厂房基坑排水;上述工程项目的工作内容包括建筑物的设计和施工;材料、设备的供应和试验检验;设备的安装、运行和维护;临时建筑物及其设施和设备的拆除以及本合同规定的质量检查和验收等工作。
为满足尾水渠涵明渠段施工,需要将一期围堰部分段进行拆除。
为防止防洪度汛期间洪水对厂房基坑、尾水部位造成安全隐患,需进行二期围堰填筑碾压施工。
1.2 水文气象资料1.2.1 气象资料盖孜河流域地处欧亚大陆腹地,受北、西、南三面高山环绕,既挡住了中亚、西伯利亚和北冰洋冷空气的频繁侵袭,也阻挡了低纬度和印度洋暖温湿润气流的长驱直入,因而水汽来源很少,加之东面受塔克拉玛干沙漠气候的影响,在河流的中下游区域形成了一个极度干旱的气候。
本区域属暖温带干旱气候,光照充足,热量丰富,降雨稀少,蒸发强烈,气温昼夜相差大。
工程区气温、降水、蒸发采用克勒克站资料进行统计分析。
据克勒克站1960年~2009年资料统计,盖孜水电站工程区域多年平均气温8.19℃,极端最高气温34.1℃(1994.8.3),极端最低气温-25.1℃(2005.1.27),多年平均最高月气温24℃(1994.7),多年平均最低月气温-8.6℃(1995.1);多年平均降水量117.4mm,年最大一日降水41.7mm;多年平均蒸发量(20cm 蒸发皿)2355mm。
盖孜水电站工程区域多年平均绝对湿度4.6mb ,多年平均风速2.6m/s ,多年平均气压699.6mb ,平均水汽压3.2mb ,最大风速为20.0m/s (1960.5.11),风向为W ,多年平均日照时数2831小时,最大冻土深度173cm ,平均相对湿度为39%。
1.2.2 水文资料盖孜河克勒克站以上流域,因海拔位置较高,河源区覆盖着永久性积雪和冰川,是一条以冰川积雪补给为主,降雨及地下水补给次之的混合型补给河流。
施工导流及围堰施工方案根据现场实际情况和设计要求,围堰采用钢筋混凝土结构,顶部设置混凝土块状护岸。
围堰高程为24.5m,宽度为8m,长度约600m。
围堰施工时,先进行基础开挖和钢筋绑扎,然后进行混凝土浇筑,每次浇筑高度不超过1.5m,间隔时间不少于24小时。
同时,需加强施工现场安全管理,确保施工人员的安全。
5.围堰拆除围堰拆除时,需先将围堰内的水排出,然后进行拆除,拆除后及时清理施工现场,确保环境卫生。
6.导流渠回填围堰拆除后,需进行导流渠的回填,回填土壤应符合设计要求,回填后需进行压实处理。
7.清理施工现场施工结束后,需对施工现场进行清理,清理掉垃圾和废弃物,恢复原状。
六.安全措施1.施工现场应设置警示标志,明确施工范围,确保施工人员的安全。
2.施工中应加强安全教育和管理,确保施工人员遵守安全规定。
3.施工中应配备专业的安全监测人员,对施工现场进行安全监测。
4.施工现场应配备必要的消防设施,确保施工现场的消防安全。
5.施工现场应配备必要的急救设备和人员,以应对突发情况。
为避免围堰出现集中渗漏,应在填筑围堰之前,对填料进行充分的筛选和挑选,确保填料的防渗土料的粘度抗渗指标达到要求。
同时,在围堰与左右两岸的岸坡的相接处,应采用防渗处理措施,如加强填土的压实度,使用防渗材料等。
3、可能存在的围堰破坏原因分析及处理措施,原因分析:1)、围堰的承载力不足,无法承受河水的冲刷和水压力,导致围堰破坏。
2)、施工过程中,围堰的填筑和压实不够,导致围堰强度不足,易发生破坏。
4、处理措施:为避免围堰破坏,应在施工之前对围堰的承载力进行充分的计算和评估,确保围堰的承载力足够。
同时,在施工过程中,应严格按照设计要求进行填筑和压实,确保围堰的强度达到设计要求。
5、可能存在的其他紧急情况及应急措施:1)、围堰周围的工作场地出现塌方等安全事故时,应立即停工,组织人员进行抢险和救援。
2)、施工过程中,机械设备出现故障时,应及时进行维修或更换,确保施工进度不受影响。
导流及围堰施工方案1. 导流施工方案1.1 方案背景在水利工程中,导流施工是一项重要工作,它主要是为了将水流引导到某一特定区域,以便进行后续施工工作。
导流施工的设计方案应该满足施工进度、施工质量和施工安全的要求。
1.2 导流施工方案1.确定导流区域:在施工前,应根据工程要求确定导流区域。
导流区域应具有良好的导流条件,水流应能顺利流入导流工程中。
2.架设导流设施:根据水流特点和施工需求,选择合适的导流设施,如水管、导流槽等。
搭建导流设施时应保证其稳定性和密封性,以免水流漏出导流区域。
3.导流过程中的安全措施:导流过程中,施工人员应按照相关规章制度进行操作,确保施工安全。
同时,应及时清理导流区域的泥沙和杂物,以保证导流通畅。
4.导流完成后的工作:导流施工完成后,应及时检查导流设施的使用情况,必要时进行修复或更换。
导流区域应进行清理,以便后续施工工作的进行。
1.3 实施方案导流施工的实施方案应包括以下内容:1.施工人员组织和分工:明确施工人员的职责和分工,确保施工工作的有序进行。
2.导流设施的选择和搭建:根据水流特点和施工要求,选择合适的导流设施,并确保其稳定性和密封性。
3.安全措施:制定导流过程中的安全措施,如佩戴安全帽、穿戴救生衣等。
4.施工进度和质量控制:制定施工进度计划,并对施工质量进行监控和检查。
5.环境保护措施:制定导流施工过程中的环境保护措施,如防止水污染、减少噪音和震动等。
2. 围堰施工方案2.1 方案背景围堰施工是在水利工程中用于围封施工区域的一种常用方法。
它可以阻止水流进入施工区域,创造一个干燥的施工环境,有利于施工工作的进行。
2.2 围堰施工方案1.确定围堰范围:在施工前,应根据工程要求确定围堰范围。
围堰范围应覆盖所有需要施工的区域,并且应考虑到施工期间可能发生的水位变化。
2.架设围堰设施:根据施工区域的特点和施工需求,选择合适的围堰设施,如沉箱、挡水板等。
围堰设施应具有足够的强度和稳定性,以防止水流冲破围堰。
导流及围堰施工方案导流及围堰施工方案一、导流施工方案导流施工是在河道或河水流动方向上,通过建设导流通道或设置临时导流设施,将河水引导至临时水槽或既有河槽之外,以便在施工区域内进行其他工程施工。
导流施工方案主要包括以下几个步骤:1. 选择导流通道:根据施工区域的地形特点和河道条件,选择合适的导流通道,通常可以选择一侧河岸、搭建临时堤坝或直接挖掘导流水槽等方式。
2. 构建导流通道:根据实际情况,采取适当的方法和技术,进行导流通道的建设。
如果选择一侧河岸作为导流通道,可以利用挡土墙或板桩等结构进行加固。
如果选择临时堤坝,可以使用填土或临时护岸材料进行构筑。
如果选择挖掘导流水槽,可以使用挖掘机等机械设备进行作业。
3. 安装导流设施:根据导流通道的形式,安装相应的导流设施,如导流闸门、导流管道等。
确保导流设施的密封性和稳定性,以防止水流溢出或泄漏。
4. 调整导流流量:在导流施工过程中,根据实际需要,通过调整导流设施的开启程度或设置流量控制设备,控制导流流量,保证施工区域内的水位和流速在可控范围之内。
二、围堰施工方案围堰施工是在河道或水体中,通过设置围堰或建设临时水槽,将施工区域划定出来,以便进行其他工程施工。
围堰施工方案主要包括以下几个步骤:1. 选择围堰形式:根据施工区域的地形特点和水体条件,选择合适的围堰形式。
可以选择围堰脚手架、板桩围堰、挡土墙围堰等方式。
2. 设计围堰结构:根据实际情况,进行围堰结构的设计。
包括确定围堰的高度、宽度、长度等参数,选择合适的材料和施工方法,确保围堰的稳定性和密封性。
3. 施工围堰:按照设计要求,进行围堰的施工。
可以使用挖掘机、起重机等机械设备,进行挖土、抓取或临时支撑等工作。
同时,对围堰进行检查和修整,确保围堰的完整性和稳定性。
4. 检验围堰:在围堰施工完成后,进行围堰的检验。
检查围堰的整体情况,排查可能存在的问题和隐患,进行必要的修补和加固工作。
确保围堰的密封性和承载力。
导流围堰施工方案导流围堰施工方案一、工程概述导流围堰是水利工程中常见的一种施工方式,主要用于暂时改变水体流向,将原有水流导往其他地方,以便进行下一步的工程施工。
本施工方案主要针对导流围堰的施工进行设计,并提供详细的工程方案。
二、施工对象1. 工程名称:导流围堰施工2. 工程位置:具体位置根据实际情况而定3. 工程规模:根据工程实际情况而定三、施工准备工作1. 设计图纸:准备导流围堰的设计图纸,并确定围堰的尺寸和形状。
2. 材料准备:购买所需的围堰材料,如钢板、木材、橡胶布等。
3. 人员组织:组织具备相关经验的施工人员,包括技术人员和操作人员。
4. 设备准备:准备所需的施工设备,如挖掘机、吊车等。
5. 施工方案:编制详细的施工方案,并根据实际情况进行调整。
四、施工步骤1. 清理施工现场:清理施工现场,并确保施工区域干燥、平整。
2. 围堰设置:根据设计要求,按照围堰图纸进行围堰设置,确保围堰牢固、无泄漏。
3. 导流施工:根据围堰设置完成后,开始进行导流工作,将原有水流导向其他地方。
4. 监测工作:在导流过程中,进行水流监测,确保导流效果和安全性。
5. 施工完工:确认导流工程完成后,进行清理,并对工程进行验收。
五、施工注意事项1. 施工安全:在施工过程中,严格遵守施工安全规定,确保施工人员的人身安全。
2. 围堰牢固:围堰的设置必须坚固可靠,防止泄漏和坍塌的情况发生。
3. 导流效果:导流工作要确保导流效果良好,防止水流不畅或冲击力过大的问题。
4. 环保措施:在施工过程中,要严格遵守环保规定,防止对周围环境造成污染。
5. 施工期限:合理安排施工期限,确保工程按时完成。
六、施工总结导流围堰施工是一项重要的水利工程施工任务,要求施工人员具备丰富的经验和技术能力。
在施工过程中,要严格按照设计要求进行施工,并时刻关注施工效果和安全问题。
通过合理的组织和安排,确保导流围堰施工顺利完成,为下一步的工程施工奠定基础。
导流及围堰施工方案一、导流工程概述导流工程是在施工期间,为了保证施工安全和顺利进行,将水流引导到其他地方以避免水位过高或水流过大的危险工程。
导流工程包括导流通道的设置、导流系统的安装和导流方式的选择等。
本文将介绍导流工程的相关概述以及围堰施工方案。
二、导流通道设置导流通道是为了保证水流在施工过程中的顺利引导而设立的,通常是在堤岸两侧或水库周边设置。
导流通道的设置需要考虑水流大小、施工时间、周边环境等因素。
在选址时应尽量选择没有阻碍物的平坦区域,同时与水位变化有关的工程设施需要在导流通道的设置之前进行搭建。
导流通道可分为临时导流和永久导流两种类型。
临时导流主要适用于临时施工需要,可以采用挡水板、导流管道等方式进行设置。
永久导流则通常需要设计更为复杂的导流通道,以满足长期导流的要求。
三、导流系统安装导流系统是导流工程中的核心部分,它包括引流设备、管道、泵站等组成。
导流系统需要在导流通道设置完成后进行安装和调试。
在安装导流系统时,首先需要根据导流通道的尺寸和水流特性选择合适的管道直径和材料。
根据水流的流速和压力等参数,选择合适的泵站和泵装置。
同时,在安装过程中要保证系统的密封性,以避免水流泄漏导致施工中断。
导流系统安装完成后,需要进行系统测试。
测试内容包括系统启动、稳定运行和紧急停机等情况的检测。
确保系统能够正常工作,并能满足导流工程的要求。
四、导流方式选择导流方式根据不同的施工需要和水流特点选择不同的方法。
常用的导流方式包括重力导流、挡水坝导流和抽水导流等。
1. 重力导流重力导流是利用水体自身的重力作用进行导流的方法。
适用于水流较小、水位差较大的情况。
通过设置导流通道和导流堰,将水流引导到其他地方。
重力导流的优点是设备要求较低,缺点是受限于水体自身的力量。
2. 挡水坝导流挡水坝导流是利用堰坝或挡水板等设施进行导流的方法。
适用于水流较大、水位变化较小的情况。
通过设置挡水坝和导流管道,将水流引导到其他地方。
K0+950—K1+800南岸原渠堤拆除方案
万楼新城二级渠改造及二级渠景观工程目前仅有桩号K0+950—K1+800范围南岸景观、铺装基层土方已基本成型,,具备拆除此段渠堤施工条件。
因此,对原批准的《施工组织设计》进行调整,按建设单位开工通知,结合现有具备施工条件的狭小工作面组织施工,特编制此施工方案。
一、工程概况
桩号K0+950—K1+800范围南岸设计有水岸、铺装、绿化、观景平台等景观,商业服务配套用房、公共厕所等建筑物。
二级渠渠底标高为31.28—31.14m,常水位标高为32.48—32.34m,洪水位标高为33.72—33.58m;南岸绿化景观是按坡度布置的,最低标高为33.8m,最高标高为36m。
水岸有天然块石驳岸、植物种植驳岸、观景台驳岸、卵石驳岸、荷花池驳岸,所采用的挡土墙用片石砌筑,挡土墙高度700—2200不等,挡土墙底标高为现常水位(高程33.25左右)以下1.70—2.70m。
K1+850至下游南岸以南农作物灌溉面积1120亩左右。
二、拆除K0+9501+800南岸原渠堤方案编制原则
确保K1+850至下游南岸以南农作物的灌溉。
三、施工部署
1、机构人员安排
项目部机构人员安排:项目经理雷敏,项目副经理谭立新,技术负责人陈健,施工员秦琴,安全员张翼,质检员梁超,材料员李道松,资料员石鑫,测量员张剑冰。
2、施工区段划分
根据工期安排及施工组织需要,本工程分成:1、渠道下游开闸降低水位至高程30.5m;2、围堰施工;3再次围堰内排水;4、破除原堤防砼面;5、挖运渣土及清淤分二个施工区段平行作业,同时在施工的分段内尽量集中人力、设备,按工序施工的顺序进行有节奏流水施工。
3、施工程序:施工准备→渠道下游开闸降低水位至高程30.5m→围堰作业→回填区填土碾压→低排渠截流→低排渠清淤→低排渠回填→岸线施工→土方回填→二级渠围堰→再次围堰内排水→破除原堤防砼面→挖运渣土及清淤。
三、主要项目施工方案、施工方法
1、开闸放水
(1)施工前,协调配合当地政府及水利部门开闸放水。
施工前开闸放水,将二级渠的水位降至最低。
(2)对K0+9200+940南北岸截流。
渠中心线靠北岸安装直径2000园管涵:附简图二:
(3)对农作物灌溉区域分流支流小型临时土渠堤。
局部采用临时园管涵。
满足冬季农作物的灌溉。
2、围堰施工
本工程导流填筑围堰做法为梯形断面。
围堰顶宽2m;围堰顶高程为32.5m;前后坡比为1:2;渠堤内采用纤维袋人工灌砂袋护坡,人工装袋均匀铺筑(见附图一);围堰填筑利用原堤防土方、土料,采用挖机、推土机履带碾压。
3、施工排水
排水分初期排水和经常性排水。
初期排水主要是开闸门放水后渠道坑内的积水,选用40-15-4污水泵3台;经常性排水采用40-15-4污水泵5台固定集中点24小时排水。
4、破除原堤防砼面
K0+9501+800原堤防路面混凝土破除采用210型号挖掘机改装炮机边炮碎边退出的方法。
土方工程土方挖运采用挖土机挖,自卸汽车运为主,辅以人工及推土机、装载机等。
土方工程主要以渣土外运、淤泥外运为主。
施工流程
四、水系灌溉保证措施
根据水文资料和本工程实际情况,在围堰形成后,下游农作物供水用量,每天用量约150m3。
水源是可以满足农作物灌溉要求的。
具体导流至农作物基地见附图三:必要时采用临时管涵导流
五、破堤施工中防御洪水,暴风,台风及管涌的应急措施
1、成立应急领导小组,其中组长1人(由项目经理担任);副组长1名(由项目副经理担任);组员由施工员、材料员、机械设备调度员3名以上组成;抢险小分队30名以上由施工班组民工队组成。
2、对外联络、报警
3、维护现场秩序
4、组织抢救
5、处理方案
6、协助事故原因及妥善处理
7、应急小组组成和职责情况表
8、施工现场应随时保证下列设备材料的储备:
9、防御洪水应急措施:
①防洪期间,招开抢险救灾紧急会议,检查小组成员各项准备工作的落实情况,防汛抢险队伍的到位情况。
②加强24小时值班,小组防洪责任人坚守岗位,做好防洪抢险各项准备工作。
③加强值班并实施领导带班,加强对降雨防洪的监视,掌握水文、雨情;通知各小组做好防范准备工作。
并及时向上级汇报好现场情况。
④加强巡逻的查巡力度,发现险情立即组织全力抢险。
处理后跟踪监测并视情留守,以防再次出现险情。
六、文明施工与环境保护的管理
(一)文明施工:
1、树立现代文明意识
本公司结合工程的实际情况对全体员工进行文明施工教育,自上而下建立文明施工责任制。
2、统一合理地布置施工现场
本工程准备在破堤段进行统一的规则,测量出破堤范围,合理的规定材料贮存、堆放、施工机械设备的停放场所,运输道路、废料的处理、废渣堆弃所需的场地,以及供电供水、排水系统、施工道路等所需场地。
同时,在施工工期间按照规定的区域进行检查管理,保持施工现场的整洁卫生,按照5s标准执行落实。
3、规范材料贮存,施工机械管理
对施工现场的砂石、水泥、钢筋等各种工程建材,按照有关质贮
存的相关规定,分门别类入库与整齐存放,并树立统一制作的标识牌,表明材料的名称、规格、数量、进场时间、试验状态,防止混乱误用。
4、公示工程建设有关内容与监理电话
破堤施工期间,在施工现场悬挂施工标牌,告示工程名称、规模、开俊工日期,以及建设、设计监理质量监督、施工单位名称,施工项目经理、技术、质检、安全生产负责人的姓名,监督电话。
5、加强饮食卫生与环卫管理
现场和生活区设有加锁的茶桶,保证清理茶水供应,食堂、厨房配备消毒柜、冷柜、餐具及时消毒,生熟实物分开贮藏,保证所供实物符合卫生检查标准,经常大扫施工现场、生活区域个人卫生,及时消除垃圾、污水、冲洗厕所,并进行卫生检查。
(二)环境保护措施
环境保护时文明施工的条件,一个工程施工的条件好坏,直接影响到工程质量、进度的关键,为此,环境保护措施在施工过程中较为重要。
本工程在此方面采取措施如下:
1、增强环境意识
加强对国家环境保护法的学习,增强环境保护观念,遵守环境保护的有关规定,服从当地环境保护部门的管理。
2、散件、流体物质运输
工程施工运输散件、流体物质的车辆,采取措施封闭缝隙,防止沿途飞扬与渗漏,并在施工工作的出口把粘附的污物清理洗干净后出场。
3、废料、废渣、垃圾、污物处理。
1)废料、废渣、垃圾在指定的地点堆弃,需外运出施工现场者。
按规定的路线及时外运规定的地点。
2)废水、泥浆、油污处理
生产、生活污水通过排水系统,及时排放至规定的区域,油污、泥浆经沉淀过滤后按规定排放。
4、保证施工现场排水沟、管等排水系统畅通。
5、工程完成及时撒退施工设备,拆除临时建设施,平整场地,
做到工完场清。
6、爱护施工区花草、树木、采取措施避免损坏。
