第9讲_悬臂现浇法施工(图解)
- 格式:ppt
- 大小:10.77 MB
- 文档页数:57

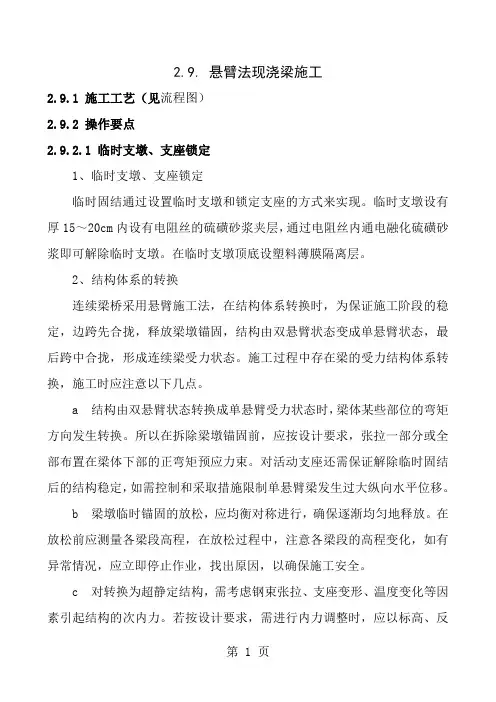

2.9. 悬臂法现浇梁施工2.9.1 施工工艺(见流程图)2.9.2 操作要点2.9.2.1 临时支墩、支座锁定1、临时支墩、支座锁定临时固结通过设置临时支墩和锁定支座的方式来实现。
临时支墩设有厚15~20cm内设有电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩。
在临时支墩顶底设塑料薄膜隔离层。
2、结构体系的转换连续梁桥采用悬臂施工法,在结构体系转换时,为保证施工阶段的稳定,边跨先合拢,释放梁墩锚固,结构由双悬臂状态变成单悬臂状态,最后跨中合拢,形成连续梁受力状态。
施工过程中存在梁的受力结构体系转换,施工时应注意以下几点。
a 结构由双悬臂状态转换成单悬臂受力状态时,梁体某些部位的弯矩方向发生转换。
所以在拆除梁墩锚固前,应按设计要求,张拉一部分或全部布置在梁体下部的正弯矩预应力束。
对活动支座还需保证解除临时固结后的结构稳定,如需控制和采取措施限制单悬臂梁发生过大纵向水平位移。
b 梁墩临时锚固的放松,应均衡对称进行,确保逐渐均匀地释放。
在放松前应测量各梁段高程,在放松过程中,注意各梁段的高程变化,如有异常情况,应立即停止作业,找出原因,以确保施工安全。
c 对转换为超静定结构,需考虑钢束张拉、支座变形、温度变化等因素引起结构的次内力。
若按设计要求,需进行内力调整时,应以标高、反力等多因素控制,相互校核。
如出入较大时,应分析原因。
d 在结构体系转换中,临时固结解除后,将梁落于正式支座上,并按标高调整支座高度及反力。
支座反力的调整,应以标高控制为主,反力作为校核。
2.9.2.2 墩顶现浇段(0#段)施工墩顶现浇梁段(0#段)采用万能杆件拼装落地膺架法施工,并将0#段混凝土分两次水平分层浇筑,第一次浇筑底板及腹板,第二次浇筑顶板及翼缘板。
1、工艺流程见墩顶0#段施工工艺流程图。
2、地基处理连续箱梁0#段支架施工前,首先将桥墩0#段处场地推平、碾压,压实度达到95%以上。
软弱地基采用换填石灰土或砂砾,分层夯实。
挂篮悬臂浇筑法施工技术图文详解挂篮悬臂浇筑法施工技术图文详解一、挂篮的介绍大跨径的预应力混凝土连续梁广泛采用挂篮进行悬臂浇筑施工。
所谓挂篮施工,是指浇筑悬臂梁桥时,采用吊篮方法,就地分段悬臂作业。
它不需要架设支架和不使用大型吊机。
挂篮施工较其他方法,具有结构轻、拼制简单方便、无压重等优点。
(一)挂篮构造挂篮是一个能沿梁顶滑动或滚动的承重构架,锚固悬挂在已施工梁段上,在挂篮上可进行下一梁段的模板、钢筋、预应力管道的安设,混凝土灌注和预应力张拉,压浆等作业。
完成一个节段的循环后,挂篮即可前移并固定,进行下一节段的悬灌,如此循环直至悬臂灌注完成。
(二)挂篮施工的主要工作内容用挂篮悬臂施工的主要工作内容包括:在墩顶浇筑起步梁段(0#块),在起步梁段上拼装悬灌挂篮并依次分段悬浇梁段;最后施工边跨及中跨合拢。
(三)挂篮分类一般桁架式挂篮可分为三角挂篮、菱形挂篮、弓弦式挂篮、平弦无平衡重式挂篮四种;(32+48+32)m连续梁选用三角挂篮,其优点在于结构简单、自重轻、受力明确、稳定性好、变形性小。
三角挂篮菱形挂篮弓弦式挂篮(四)三角挂篮的构造三角挂篮由①主桁架系统、②走行系统、③锚固系统、④吊挂系统、⑤工作平台系统、⑥模板系统六大部分组成。
①主桁架系统:主要由三角形主桁架及前上横梁组成,其杆件均为型钢焊接而成。
②走行系统:主要由导链、走行轨道、内模及外模走行梁、前滑座、后钩座等组成。
③锚固系统:分为主桁架的锚固和平台系统的锚固两部分,主桁架用φ32精扎螺纹钢筋锚固在箱梁上。
平台系统前端通过精轧螺纹吊杆和吊带锚固在前上横梁上。
④吊挂系统:主要由精轧螺纹吊杆、吊带、小型分配梁、调节千斤顶等组成。
用以支撑平台系统,将其荷载传递给主承重系统,并通过操作千斤顶调节吊杆螺帽,以调节平台标高。
⑤工作平台系统:主要由前下横梁、后下横梁、底模花架等组成。
⑥模板系统:由内模、侧模、底模组成。
二、挂篮施工技术主要工艺流程桩连续梁灌篮施工顺序图解(一)0 # 段的浇注0#段位于桥墩上方,灌注0#段相当于给挂篮提供一个安装场地。
2.9. 悬臂法现浇梁施工2.9.1 施工工艺(见流程图)梁梁梁梁梁梁梁梁梁梁梁2.9.2 操作要点2.9.2.1 临时支墩、支座锁定1、临时支墩、支座锁定临时固结通过设置临时支墩和锁定支座的方式来实现。
临时支墩设有厚15~20cm 内设有电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩。
在临时支墩顶底设塑料薄膜隔离层。
2、结构体系的转换连续梁桥采用悬臂施工法,在结构体系转换时,为保证施工阶段的稳定,边跨先合拢,释放梁墩锚固,结构由双悬臂状态变成单悬臂状态,最后跨中合拢,形成连续梁受力状态。
施工过程中存在梁的受力结构体系转换,施工时应注意以下几点。
a 结构由双悬臂状态转换成单悬臂受力状态时,梁体某些部位的弯矩方向发生转换。
所以在拆除梁墩锚固前,应按设计要求,张拉一部分或全部布置在梁体下部的正弯矩预应力束。
对活动支座还需保证解除临时固结后的结构稳定,如需控制和采取措施限制单悬臂梁发生过大纵向水平位移。
b 梁墩临时锚固的放松,应均衡对称进行,确保逐渐均匀地释放。
在放松前应测量各梁段高程,在放松过程中,注意各梁段的高程变化,如有异常情况,应立即停止作业,找出原因,以确保施工安全。
c 对转换为超静定结构,需考虑钢束张拉、支座变形、温度变化等因素引起结构的次内力。
若按设计要求,需进行内力调整时,应以标高、反力等多因素控制,相互校核。
如出入较大时,应分析原因。
d 在结构体系转换中,临时固结解除后,将梁落于正式支座上,并按标高调整支座高度及反力。
支座反力的调整,应以标高控制为主,反力作为校核。
2.9.2.2 墩顶现浇段(0#段)施工墩顶现浇梁段(0#段)采用万能杆件拼装落地膺架法施工,并将0#段混凝土分两次水平分层浇筑,第一次浇筑底板及腹板,第二次浇筑顶板及翼缘板。
1、工艺流程见墩顶0#段施工工艺流程图。
2、地基处理连续箱梁0#段支架施工前,首先将桥墩0#段处场地推平、碾压,压实度达到95%以上。
