锚杆式挡土墙的施工流程锚杆式挡土墙的施工流程:①施工准备:- 复核设计图纸,明确设计要求与施工方案。
- 进行技术交底与安全教育,准备施工机械与材料。
- 按设计要求选定合适位置开挖基坑,清理基底并验收。
②基础施工:- 浇筑或砌筑基础,确保其尺寸、标高与强度符合设计规范。
- 基础养护达到设计强度后,进行下一步施工。
③钻孔作业:- 根据设计图纸定位,使用钻机钻设锚杆孔,控制孔径、深度及倾斜度。
- 清理孔内碎屑,保持孔壁清洁,准备锚杆安装。
④锚杆制作与安装:- 制作锚杆,确保钢筋直径、长度及加工质量满足设计要求。
- 安装锚杆对中器,将锚杆置入孔中,确保居中并固定。
⑤注浆与锚固:- 注入水泥砂浆或树脂等锚固材料,填充锚杆周围空隙,增强锚固力。
- 待注浆体达到规定强度后,进行拉拔试验验证锚固效果。
⑥肋柱与挡土板预制/安装:- 预制肋柱与挡土板,控制混凝土质量与尺寸精度。
- 按设计要求安装肋柱,确保垂直度与稳定性。
- 安装挡土板,与肋柱连接固定,形成整体挡土结构。
⑦墙后回填与压实:- 分层回填墙后空间,每层厚度及压实度应满足规范要求。
- 监测墙面变形与稳定性,适时调整回填策略。
⑧排水系统施工:- 设置排水设施,如泄水孔、排水沟,以引导墙后水排出,减少水压力。
⑨竣工验收:- 自检合格后,邀请相关单位进行质量验收,提交施工文档与质量报告。
- 根据验收反馈进行整改,直至满足验收标准。
⑩维护与监测:- 施工完毕后,设立长期监测点,定期检查结构安全与稳定性。
- 根据监测数据与现场情况,进行必要的维护与加固。
挡土墙合同报价表(二)一、项目概况挡土墙是用于防止地势的滑坡或溃决,在土壤工程中起到支撑和保护作用的重要结构。
本报价表旨在为挡土墙合同提供详细的工程报价信息。
二、工程材料及规格1.混凝土:采用标准混凝土C25,配合比为1:2:3,强度等级为C30;2.钢筋:采用HRB400级螺纹钢筋,根据设计要求配筋;3.土工织物:选用高强度土工合成材料,规格为6m×50m×0.3mm。
三、施工工序及费用1.挖槽:按设计要求挖掘挡土墙基坑,土方开挖费用为每立方米100元;2.浇筑混凝土:按挡土墙的高度和宽度计算混凝土用量,混凝土浇筑费用为每立方米200元;3.钢筋绑扎:按设计要求配筋,绑扎钢筋费用为每根1元;4.土工织物安装:按挡土墙的长度和高度计算土工织物用量,土工织物安装费用为每平方米20元;5.石方填充:根据设计要求选择合适的石方进行填充,石方填充费用为每立方米100元。
四、其他费用1.运输费用:按实际距离和材料运输量计算,具体费用另行商议;2.设备使用费:根据施工需要,使用机械设备的费用另行商议;3.人工费用:根据工程规模和工期计算,具体费用另行商议;4.管理费用:根据工程规模和施工进度计算,具体费用另行商议;5.税费:根据法律规定计算并支付相关税费。
五、支付方式1.合同签订后,需支付挡土墙工程总费用的40%作为预付款;2.工程进展到50%时,支付挡土墙工程总费用的30%作为第一次中期款;3.工程完成后,验收合格并通过竣工验收评定后,支付挡土墙工程总费用的30%作为尾款。
六、合同条款1.合同有效期:自合同签订之日起生效,至竣工验收完毕之日止;2.合同解除:若因不可抗力等原因导致工程无法继续进行时,双方协商解除合同,已支付款项按照实际工程进展情况进行结算;3.违约责任:任何一方违反合同规定,应承担相应的违约责任;4.案件解决:本合同的解释和争端解决均适用法律。

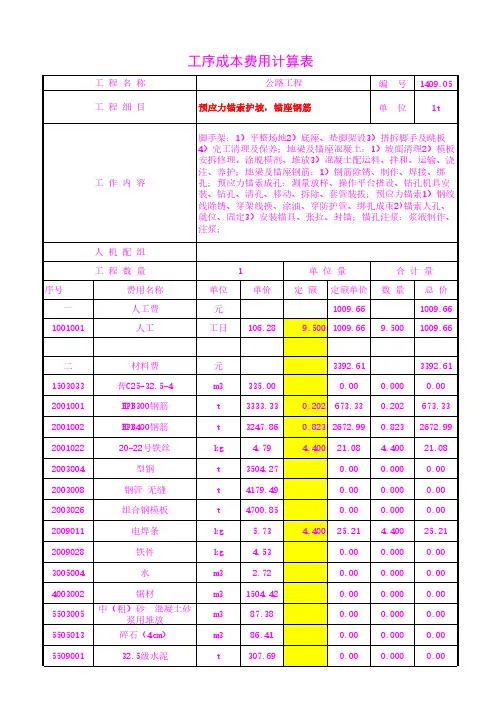

一、M7.5浆砌片石(数量:72根;工作日:90个)1、钻机(GPS-20A):4772方,单价:80元/方计:4772×80=381760元2、泥浆泵(22KW):6台,单价:5000元/台计:6×5000 =30000元3、清浆泵(3kW):6台,单价:700元/台计:6×700=4200元4、吊车(25t):1台。
租金:25000元/月。
计:3×25000=75000元5、装载机(ZL50):1台。
租金:150 元/月。
用时:30个小时。
计:30×150=4500元6、挖掘机(PC220):1台。
租金:240元/小时。
用时:120个小时。
计:120×240=28800元7、发电机(135KW):3台。
租金:18000元/月。
柴油用量:33升/时,柴油价格:6..65元/升。
用时:2月。
2台桩基作业使用;1台钢筋加工场使用。
计:(1)、18000×3×2=108000元;(2)、33×60×24×2×6.65=632016元;(3)、33×60×8×1×6.65=105336元;108000+632016+105336=845352元。
8、电费:1台钻机+1台泥浆泵+1台清水泵=55KW/时,用时:30天;钢筋加工设备用电10KW/ 时,用时:2天。
4×55×24×30+10×24×2=158880度;单价:1元/度计:158880×1 = 158880 元9、电焊机:6台;单价:700元/台。
计:6×700=4200元10、切割机:1台;单价:3000元/台。
计:1×3000=3000元11、弯曲机:1台;单价:3500元/台。
计:1×3500=3500元12、调直机:1台;单价:3000元/台。

锚杆式挡土墙肋柱、墙面板技术交底一、编制依照高速铁路路基工程施工技术指南高速铁路路基工程施工质量查收标准 TB10751-2010铁路工程土工实验规程 TB10102-2010铁路混凝土工程施工技术指南二、合用范围合用于锚杆式挡土墙肋柱、墙面板施工。
三、交底内容1、施工准备施工前要依据设计图纸,选择混凝土配比,按设计坡率清理边坡。
水泥、钢筋等预制肋柱、墙面板的原资料要合格,一定切合设计要求。
2、施工工艺施工程序为:开挖肋柱桩孔、绑扎肋柱钢筋笼、穿锚杆- 安装模板,浇筑混凝土 - 绑扎锚墩钢筋 -安装模板、浇筑混凝土 - 安装锚垫板 - 拧紧锚杆螺母 -锚杆头防锈、防水办理 - 安装墙面板 -检查3、工艺流程锚杆孔注浆达成后,开始挖肋柱柱孔,安置肋柱钢筋笼,钢筋保护层要切合设计要求,穿锚杆而后安装肋柱模板,浇筑肋柱混凝土,混凝土要严格安装置比拌制,混凝土强度达到设计要求后,绑扎锚墩钢筋,安装模板,浇筑锚墩混凝土,待锚墩混凝土达到设计强度要求后,安装锚杆螺母并拧紧,外露锚杆头做防锈办理、防水关闭,安装墙面板,墙面板能够是预制,也能够是现浇,现浇混凝土要现场取样,对其尺寸、强度进行检查,预制好的要有出场合格证。
四、施工重点肋柱施工时,禁止肋柱前倾,而应适合向填土一侧倾斜,其倾斜度要切合设计要求。
肋柱吊装时,应在肋柱基础杯槽内铺垫2cm 厚的沥青沙浆。
肋柱与锚定板均应预留拉杆孔洞。
锚定板、肋柱与螺丝端杆连结处,在填土前宜用沥青沙浆充填,并用沥青麻筋塞缝,外露的端杆和零件应在填土下沉基本稳固后,再用水泥沙浆封填。
墙面板进场应进行检验,其构造尺寸和混凝土强度等级应切合设计要求,且外参观洁,无裂纹、露筋、掉角等缺点。
挡土板为工厂预制产品时,应检验挡土板的出场合格证。
预制挡土板应待其混凝土强度达到设计强度的75% 以上方可进行吊装和运输。
五、质量检查及检验标准严格履行工序质检制度。
工序质检由质检工程师和施工人员自检,自检不合格立刻返工办理到合格。
二级建造师考试《公路工程管理与实务》模拟卷及答案解析(三)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.以下不属于路基竖向填筑法特点的是()。
A.从路基一端或两端按横断面全部高度,逐步推进填筑B.填土过厚,不易压实C.是路基填筑的常用方法D.一般要进行沉降量及稳定性测定【答案】C【解析】竖向填筑法从路基一端或两端按横断面全部高度,逐步推进填筑。
填土过厚,不易压实。
仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤。
竖向填筑因填土过厚不易压实,施工时需采取选用振动或夯击式压实机械、选用沉降量小及颗粒均匀的砂石材料、暂不修建高级路面等措施,一般要进行沉降量及稳定性测定。
C项,分层填筑法是路基填筑的常用方法。
2.锚杆挡土墙的施工工序中,挡土板安装的紧前工序是()。
A.肋柱安装B.锚杆安放与注浆锚固C.基坑开挖D.墙后填料填筑与压实【答案】A【解析】锚杆挡土墙施工工序主要有基坑开挖、基础浇(砌)筑、锚杆制作、钻孔、锚杆安放与注浆锚固、肋柱和挡土板预制、肋柱安装、挡土板安装、墙后填料填筑与压实等。
挡土板安装的紧前工序是肋柱安装。
3.下列不属于重力式挡土墙优点的是()。
A.适应性强B.就地取材C.劳动生产率高D.施工方便【答案】C【解析】各类支挡构筑物的优点如下:①重力式挡土墙形式简单、施工方便、就地取材、适应性强,因而应用广泛。
②加筋土挡土墙施工简便、快速,并且节省劳力和缩短工期。
③锚杆挡土墙结构重量轻,节约大量的圬工和节省工程投资;利于挡土墙的机械化、装配化施工,提高劳动生产率;少量开挖基坑,克服不良地基开挖的困难,并利于施工安全。
4.热拌沥青混合料在出料温度过高时,正确的处理方式是()。
A.废弃B.加冷料重新拌和C.冷却到规定温度D.降级使用【答案】A【解析】拌合站设试验室,对沥青混凝土的原材料和沥青混合料及时进行检测。
热拌沥青混合料的施工温度与石油沥青的标号有关。
引言概述:挡土墙工程是一种常见的土木工程,用于防止土地滑坡和土壤侵蚀。
挡土墙的单价是指在挡土墙建设中每单位长度或面积的成本,包括材料、劳动力和其他相关费用。
本文将详细介绍挡土墙工程单价的相关内容,包括材料和劳动力成本、设计和施工要求等方面。
正文:一、材料成本1.选择合适的挡土墙材料,例如混凝土、砖石、钢筋等,根据挡土墙的高度和长度来确定所需材料的数量和规格。
2.考虑材料的价格波动和供应稳定性,可以通过与供应商进行洽谈获取最优的材料价格。
3.计算材料运输成本,包括运输距离和运输工具的选择等。
二、劳动力成本1.确定挡土墙工程所需的人工数量和工作时间,根据工作量来分配劳动力资源。
2.考虑劳动力的技术水平和工作经验,这将直接影响到施工效率和质量。
3.计算劳动力的工资成本,包括小时工资和加班费用等。
三、设计要求1.根据土地情况和挡土墙的用途,确定挡土墙的高度、倾斜角度和宽度等。
2.根据地质勘探结果和土壤分析报告,确定挡土墙的强度和稳定性要求。
3.确定挡土墙的排水系统和防渗措施,以防止水分积聚和土壤侵蚀。
四、施工要求1.进行场地准备工作,包括清理和推平挡土墙建设区域,确保施工位置的平整和稳定。
2.按照设计要求进行基础建设,包括挖掘基坑、浇筑混凝土或安装地下基础等。
3.进行挡土墙的层层建设,根据施工计划合理安排材料运输和劳动力的协作。
4.安装挡土墙的加固材料,例如钢筋和钢板等,以增加挡土墙的稳定性和承载能力。
5.进行挡土墙的封顶工作,确保挡土墙的平整和美观。
五、其他费用1.考虑到挡土墙工程所需的设备租赁费用,例如挖掘机、起重机等。
2.考虑到挡土墙工程的监理和质量检验费用,以确保工程的顺利进行和质量的合格。
3.考虑到挡土墙工程的环境保护和安全管理费用,包括垃圾处理和工地安全设施等。
总结:挡土墙工程单价的计算涉及多个方面,包括材料成本、劳动力成本、设计要求、施工要求和其他相关费用。
在进行挡土墙工程单价计算时,需要考虑这些因素,并与供应商和施工队进行充分沟通和协商,以确保工程的顺利进行和质量的满足。
锚杆挡土墙施工工艺锚杆挡土墙是一种新型的支挡结构,它由锚杆、肋柱和挡板组成,依靠锚杆的锚固力来维持挡土墙的稳定。
这种结构具有结构轻巧、柔性大、施工方便、造价低等优点,在公路、铁路、水利等工程中得到了广泛的应用。
下面将详细介绍锚杆挡土墙的施工工艺。
一、施工准备1、技术准备(1)熟悉施工图纸和设计文件,进行技术交底和安全交底。
(2)根据设计要求,进行现场测量放线,确定挡土墙的位置和标高。
(3)编制施工组织设计和施工方案,确定施工工艺和施工顺序。
2、材料准备(1)锚杆:一般采用螺纹钢筋,其直径、长度和强度应符合设计要求。
(2)肋柱和挡板:可采用钢筋混凝土预制构件或现浇混凝土,其混凝土强度等级应符合设计要求。
(3)灌浆材料:一般采用水泥砂浆或水泥浆,其强度等级应符合设计要求。
3、施工设备准备(1)钻孔设备:根据锚杆的直径和长度,选择合适的钻孔设备,如地质钻机、潜孔钻机等。
(2)灌浆设备:包括灌浆泵、搅拌机等。
(3)起重设备:如吊车、塔吊等,用于吊运肋柱和挡板。
(4)运输设备:如卡车、装载机等,用于运输材料。
4、现场准备(1)平整施工场地,清除障碍物。
(2)修建临时排水设施,保证施工场地不积水。
(3)搭建临时施工设施,如仓库、休息室等。
二、基础施工1、开挖基础根据设计要求,采用机械或人工开挖基础,确保基础的尺寸和标高符合设计要求。
在开挖过程中,要注意保护周边的环境和地下管线。
2、基础处理基础开挖完成后,要对基底进行处理,清除浮土和杂物,然后浇筑混凝土垫层。
如果基底为软弱土层,应采取加固措施,如换填、夯实等。
三、锚杆施工1、钻孔(1)根据设计要求,确定锚杆的位置和角度,然后进行钻孔。
钻孔时要注意控制钻孔的直径、深度和垂直度,确保钻孔质量符合要求。
(2)在钻孔过程中,要做好记录,包括钻孔的深度、地质情况等。
2、锚杆制作与安装(1)将锚杆按照设计要求进行制作,确保锚杆的长度、直径和螺纹符合要求。
(2)在锚杆上安装定位器和隔离架,以保证锚杆在灌浆过程中的位置和保护层厚度。
锚杆式挡土墙锚杆挡土墙是利用锚杆技术形成的一种挡土结构物。
锚杆是一种新型的受拉杆件,它的一端与工程结构物联结,另一端通过钻孔、插人锚杆、灌浆、养护等工序锚固在稳定的地层中,以承受土压力对结构物所施加的推力,从而利用锚杆与地层间的锚固力来维持结构物的稳定。
锚杆式挡土墙基本概况:锚杆挡土墙由于锚固地层、施工方法、受力状态以及结构形式等的不同,有各种各样的形式。
按墙面的结构形式可分为柱板式锚杆挡土墙和壁板式锚杆挡土墙,如图6-1所示。
柱板式锚杆挡土墙是由挡土板、肋柱和锚杆组成,如图6-1a)所示。
肋柱是挡土板的支座,锚杆是肋柱的支座,墙后的侧向土压力作用于挡土板上,并通过挡土板传给肋柱,再由肋柱传给锚杆,由锚杆与周围地层之间的锚固力即锚杆抗拔力使之平衡,以维持墙身及墙后土体的稳定。
壁板式锚杆挡土墙是由墙面板(壁面板)和锚杆组成,如图6-1b) 所示。
墙面板直接与锚杆连接,并以锚杆为支撑,土压力通过墙面板传给锚杆,后者则依靠锚杆与周围地层之间的锚固力(即抗拔力)抵抗土压力,以维持挡土墙的平衡与稳定。
目前多用柱板式锚杆挡土墙。
锚杆挡土墙可根据地形设计为单级或多级(如表1—1所示),每级墙的高度不宜大于8m,具体高度应视地质和施工条件而定。
在多级墙的上、下两级墙之间应设置平台,平台宽度一般不小于1.5m。
平台应用厚度不小于0.15m的。
C15混凝土封闭,并设向墙外倾斜的横坡,坡度为2%。
锚杆式挡土墙基本特点:(1)结构质量轻,使挡土墙的结构轻型化,与重力式挡土墙相比,可以节约大量的圬工和节省工程投资;(2)利于挡土墙的机械化、装配化施工,可以减轻笨重的体力劳动,提高劳动生产率;(3)不需要开挖大量基坑,能克服不良地基挖基的困难,并利于施工安全。
但是锚杆挡土墙也有一些不足之处,使设计和施工受到一定的限制,如施工工艺要求较高,要有钻孔、灌浆等配套的专用机械设备,且要耗用一定的钢材。
附录二:单价明细表定额编号:10408 定额单位:100m3附录二:单价明细表定额编号:40349 定额单位:100m3附录二:单价明细表定额编号:30141 定额单位:100m3附录二:单价明细表定额编号:30260 定额单位:100m3附录二:单价明细表定额编号:30260 定额单位:100m3附录二:单价明细表定额编号:30136 定额单位:100m3附录二:单价明细表定额编号:30136 定额单位:100m3附录二:单价明细表定额编号:30206 定额单位:100m3附录二:单价明细表定额编号:30206 定额单位:100m3附录二:单价明细表定额编号:30238 定额单位:100m3附录二:单价明细表定额编号:30238 定额单位:100m3附录二:单价明细表定额编号:30136 定额单位:100m3附录二:单价明细表定额编号:30136 定额单位:100m3附录二:单价明细表定额编号:30262 定额单位:100m3附录二:单价明细表定额编号:30262 定额单位:100m3附录二:单价明细表定额编号:30248 定额单位:100m3附录二:单价明细表定额编号:30248 定额单位:100m3附录二:单价明细表定额编号:30545 定额单位:1t附录二:单价明细表定额编号:60070 定额单位:1m附录二:单价明细表定额编号:30546+10494 定额单位:1t附录二:单价明细表定额编号:10189+10493 定额单位:100根附录二:单价明细表定额编号:30495 定额单位:100m附录二:单价明细表定额编号:21557 定额单位:100根。
