电缆桥架技术交底记录(行业参考)
- 格式:doc
- 大小:75.00 KB
- 文档页数:10
一、工程概况1. 工程名称:______项目______区域电缆桥架穿线工程2. 施工单位:______公司3. 施工地点:______地址4. 施工时间:______年______月______日至______年______月______日二、施工前准备1. 施工人员:所有参与施工人员应经过专业培训,了解电缆桥架穿线施工的安全操作规程。
2. 施工材料:电缆桥架、电缆、穿线工具、绑扎带、电缆卡、防护用品等。
3. 施工工具:扳手、螺丝刀、剪刀、线缆切割机、万用表等。
三、施工安全技术要求1. 人员安全(1)施工人员必须佩戴安全帽、工作服、手套等防护用品。
(2)高空作业时,必须使用安全带,并做好坠落防护措施。
(3)施工现场应设置警示标志,确保施工区域安全。
2. 施工环境(1)施工区域应保持整洁,不得有积水、油污等。
(2)施工场地应保持通风良好,确保空气质量。
(3)施工过程中,应避免火灾、触电等事故发生。
3. 施工操作(1)电缆桥架安装:确保电缆桥架安装牢固,符合设计要求。
(2)电缆敷设:电缆敷设前,应检查电缆外观,确保电缆无损伤、老化现象。
(3)穿线:穿线过程中,应保持电缆整齐、有序,避免交叉、扭曲。
(4)绑扎与固定:电缆绑扎牢固,使用绑扎带、电缆卡等固定电缆,防止电缆脱落。
(5)绝缘测试:穿线完成后,使用万用表等工具对电缆进行绝缘测试,确保电缆绝缘良好。
四、施工注意事项1. 电缆桥架与穿线钢管的连接处,应确保电缆桥架与穿线钢管的接口牢固,防止电缆脱落。
2. 在穿线过程中,如发现电缆损伤,应立即停止施工,及时更换电缆。
3. 电缆敷设过程中,应避免电缆与尖锐物体接触,防止电缆损伤。
4. 穿线完成后,应对电缆桥架内进行清理,确保无杂物。
五、应急处理1. 发生触电事故时,立即切断电源,并采取紧急救护措施。
2. 发生火灾时,立即报警,并组织人员进行疏散。
3. 发生高空坠落事故时,立即采取救援措施,并报告相关部门。
技术交底记录
2016年月日
用水泥砂浆抹死,应凿开孔洞,使用防火堵板及防火材料正确进行封堵。
14、水平桥架敷设距离地面高度过低,不符合施工要求,应调整施工方法,按照要求将高度提升至合理高度。
15、金属桥架与箱、柜连接,直接放置于箱、柜上方,未做任何连接,应及时补加抱脚连接片,使用螺丝进行固定。
16、桥架在穿越变形缝时未做补偿装置,应及时拆除,补做补偿装置。
五、成品保护:
1、桥架的搬运及堆放应集中,不能随处乱丢乱放,注意防污。
2、桥架安装过程中,人字梯及组合架不要碰坏建筑物的墙面及门窗以及其它工种的成品。
3、对于受污生锈的桥架在发现后要及时处理,补刷防锈漆。
4、金属桥架在邻近热力管网和空调风管施工时,应注意预留出其保温层的间距。
电缆桥架安装安全交底记录1.项目名称:电缆桥架安装2.项目地点:XXXX工地3.安全交底人员:XXX(项目负责人)、XXX(安全主管)4.日期:XXXX年XX月XX日一、前期准备工作1.确保安全交底人员已经对电缆桥架安装的相关规范和要求进行了充分了解,并具备相关工作经验和资质。
2.确保安全交底人员详细了解了本项目的工程布局图和施工方案,熟知电缆桥架的安装位置和方法。
3.确保安全交底人员已经核实了现场的施工环境,包括地面平整度、周围环境的平稳程度等,以保证电缆桥架安装的稳固性和持久性。
二、关于电缆桥架安装的安全交底内容1.电缆桥架的安全操作规范和注意事项:a.电缆桥架的安装必须经过严格的计划和布局,确保在设计负荷范围内安全可靠。
b.在电缆桥架安装过程中,应注意检查每一节桥架的质量,确保无明显的缺陷和损坏。
c.在安装过程中,需要确保电缆桥架的平稳度和强度,防止产生摇晃和倾倒等安全问题。
d.安装时应注意操作人员的个人安全,使用安全帽、防滑鞋等个人防护装备,并遵守相关操作规程。
e.在安装过程中,应注意电缆桥架与周围设施的安全距离,防止发生碰撞和短路等事故。
f.安装完成后,应及时清理施工现场,确保没有遗漏的工具和材料,避免造成安全隐患。
2.电缆桥架安装的相关检查和验收要求:a.在安装过程中,安全交底人员应参与每一次的现场检查和验收,确保安装质量符合相关规范和要求。
b.每一节电缆桥架的安装位置和固定方法都需要经过安全交底人员的确认和验收,确保符合安装方案。
c.安装过程中发现的问题和不符合要求的情况需要记录并及时整改,确保每一次的安装都是安全可靠的。
三、安全交底的培训和测试1.在安全交底会议后,所有参与电缆桥架安装的工作人员需要参加安全培训,并且参与相关测试。
2.安全培训的内容包括电缆桥架的安装流程、操作规范、个人防护装备使用等。
3.测试的内容包括电缆桥架的安装方法、常见问题的处理方式等。
4.通过测试并核验合格后,参与电缆桥架安装的人员方可上岗,确保其具备足够的安全意识和操作能力。
电缆桥架技术交底记录交底人:XX部门技术负责人交底时间:XXXX年XX月XX日交底地点:XXXX工地一、背景介绍电缆桥架是一种用于电缆敷设和支撑的设备,广泛应用于各类建筑和工业场所。
为了确保施工过程的质量和效率,特进行电缆桥架技术交底,宣传和培训施工人员。
二、电缆桥架概述1.定义:电缆桥架是一种支持、保护和布线电缆的架构系统。
2.分类:根据材质和用途,电缆桥架可以分为金属桥架、塑料桥架、槽式桥架等。
3.特点:电缆桥架具有结构简单、安装方便、维护便捷等特点。
三、电缆桥架的安装要点1.原材料检查:a.检查电缆桥架的材质、规格和数量是否满足要求。
b.检查连接件的质量和数量是否符合要求。
2.安装工艺:a.根据设计图纸和施工方案,确定电缆桥架的敷设路径和支架位置。
b.根据实际情况,选用合适的固定方式(如膨胀螺栓、焊接等)固定支架。
c.安装支撑架时注意平整度和水平度的控制,确保安装的稳固性和牢固性。
d.在电缆桥架敷设时,应注意有足够的弧度,避免过大或过小造成电缆受力不均。
e.安装完成后,对电缆桥架进行必要的检查和测试,确保桥架安装质量。
3.安全措施:a.施工人员根据岗位要求,戴好相关的安全防护用品。
b.施工现场应设置明显的安全警示标志,确保通行安全。
c.施工人员要遵守作业规范,严禁进行不安全行为。
四、常见问题及处理方法1.电缆桥架高度不符合要求:处理方法:根据设计要求,对支架进行调整或更换。
2.电缆桥架固定不牢固:处理方法:增加支撑点或增加固定件,确保桥架的稳定性。
3.电缆桥架敷设路径不合理:处理方法:根据实际情况重新定位敷设路径,确保电缆敷设的顺畅性。
4.电缆桥架防腐措施不到位:处理方法:根据环境要求,选用合适的防腐涂料进行涂抹,确保桥架的防腐性能。
五、交底总结通过本次电缆桥架技术交底,我们了解了电缆桥架的分类、特点以及安装要点。
在实际施工过程中,需要严格按照工艺要求进行操作,确保电缆桥架的安装质量。
同时,合理的解决常见问题,也能提高施工效率和工程质量。
电缆桥架技术交底记录随着科技的不断发展,电缆桥架技术也在不断地创新和进步。
在电缆桥架施工过程中,交底记录是非常重要的一环。
本篇文章将对电缆桥架技术交底记录进行探讨。
首先,什么是电缆桥架技术交底记录?在电缆桥架施工前,施工人员会就施工的具体细节进行交底,包括施工的安全措施、操作流程、具体步骤等等。
这些交底记录将在施工过程中起到非常重要的作用,可以帮助施工人员更好地掌握施工的要领和注意事项,避免因疏漏而引起的安全事故。
那么,在电缆桥架技术交底记录中,我们都应该注意哪些问题呢?首先,施工人员需要了解需要施工的具体情况,包括线路的长度、走向、承重和所需数量等等。
在了解了这些基础信息后,施工人员需要根据施工场地和具体情况制定合理的施工方案,包括安全措施、操作流程、具体步骤等。
这个阶段需要对细节把握非常精准,必须考虑到各种情况的发生,制定出最优的施工方案。
其次,在电缆桥架技术交底记录中,施工人员需要严格按照交底记录的规定执行施工方案。
施工过程中,必须严格执行安全措施,并对施工过程实时监管,对发现的问题及时予以处理和处理记录。
任何的改动或调整均应经过主管领导同意,经过相关领导审核后执行。
最后,必须做好相关资料的记录和保管,以便后续的施工工作。
此外,在电缆桥架技术交底记录中,施工人员还必须具备一些专业知识,比如要熟练掌握电缆桥架的安装、调整、更换和维护等知识,还要了解电缆桥架的各种规范、标准和相关法律法规。
只有具备了这些专业知识和技能,才能更好地完成电缆桥架的施工工作,并确保施工的质量和安全。
综上所述,电缆桥架技术交底记录是电缆桥架施工中非常重要的一环。
在进行交底记录时,施工人员必须充分了解相关情况和要求,制定出合理的施工方案,并在实施过程中严格按照交底记录的要求执行。
只有这样才能确保电缆桥架施工的顺利进行,并保障施工的安全和质量。
技术交底记录

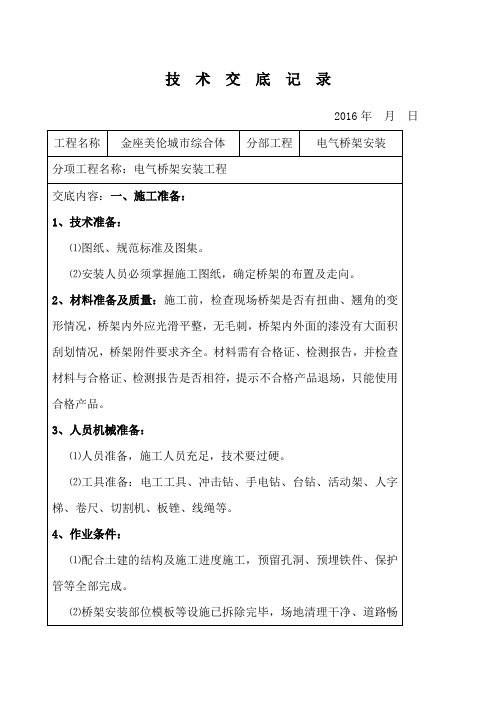

2016年月日工程名称金座美伦城市综合体分部工程电气桥架安装分项工程名称:电气桥架安装工程
交底内容:一、施工准备:
1、技术准备:
⑴图纸、规范标准及图集。
⑵安装人员必须掌握施工图纸,确定桥架的布置及走向。
2、材料准备及质量:施工前,检查现场桥架是否有扭曲、翘角的变形情况,桥架内外应光滑平整,无毛刺,桥架内外面的漆没有大面积刮划情况,桥架附件要求齐全。
材料需有合格证、检测报告,并检查材料与合格证、检测报告是否相符,提示不合格产品退场,只能使用合格产品。
3、人员机械准备:
⑴人员准备,施工人员充足,技术要过硬。
⑵工具准备:电工工具、冲击钻、手电钻、台钻、活动架、人字梯、卷尺、切割机、板锉、线绳等。
4、作业条件:
⑴配合土建的结构及施工进度施工,预留孔洞、预埋铁件、保护管等全部完成。
⑵桥架安装部位模板等设施已拆除完毕,场地清理干净、道路畅
通。
⑶桥架安装应与管道、通风及其他工种协调施工。
⑷安装桥架前,建筑物内的墙面、顶板、竖井等土建作业必须基本完成。
⑸预留洞位置准确无误,洞口内无杂物。
二、施工工艺:
施工流程:弹线修洞定位→支、吊架的加工→支、吊架的安装→桥架的安装→固定桥架及接地线接地的连接。
1、弹线修洞定位:根据图纸设计确定进出箱、柜等电气器具的安装位置,竖向安装的桥架从最高处的洞口吊通线,修理前期预埋在穿楼板预留的洞口。
水平安装的桥架用线绳沿顶棚、墙壁等处,每段拉通线,确定支、吊架的位置,在每一跨的大梁处使用角钢支架作为防滑固定支架,大梁之间的位置根据桥架的规格及荷载来确定吊支架的规格。
2、支、吊架的加工:支、吊架使用型材下料,钻孔需台钻,材料需切割机切割,严禁使用电、气焊切割、吹眼,焊接焊缝饱满,除掉焊渣后使用角磨机打磨平整。
自制支吊架所用的材料角钢不小于∠30x3mm,扁钢不小于25x3mm,圆钢不小于Ф8,支吊架必须进行防腐处理,刷防锈漆后方可安装。
3、支、吊架的安装:
⑴支架与吊架的安装:支架的安装应根据所承受的荷载选择相应
的金属膨胀螺栓,一般不应小于Ф10,对于荷载较大的600mm以上的桥架应采取单边双螺栓固定,对于吊杆安装的,应用双螺母紧固支架,支架安装时,不应在空心砖墙或加气块上用膨胀螺栓固定,钻孔直径误差不能超过﹢0.5mm,深度误差不超过﹢3mm,钻孔时应使用钻机定位杆控制钻孔深度,打孔后的深度应将套管全部埋入墙内或顶板内,表面应平齐,膨胀螺栓固定后,头部偏斜不应大于2mm。
⑵电缆桥架水平安装时,水平桥架固定间距一般不大于1.5m~3m,在进行箱、柜、转角、转弯和变形缝两端及丁字接头的三端500mm 以内应增设固定支架,水平桥架安装高度根据实际情况确定,距地面最低高度不得低于2.5米。
4、桥架的安装:
⑴金属桥架应平整,无扭曲变形、内壁无毛刺、附件齐全,桥架连接应使用连接板,严禁电焊焊接,连接板的位置固定螺栓、螺母的方向必须在外侧,且接地跨接线只设一侧连接,固定使用的螺栓、螺母、垫圈、垫片均应为镀锌件。
⑵几组电缆桥架在同一高度水平安装时,相邻的桥架应考虑维护、检修距离,桥架上部距离顶棚及其他障碍物的间距不应小于30cm。
距梁底不小于2cm。
⑶如受条件限制,强弱电电缆须安装同一桥架内时,应在金属线槽内加装隔板分隔。
⑷金属桥架在与通风、消防管道在排距过程当中,出于后期时通
道装潢吊顶层高的限制,应考虑做翻弯处理,但在翻弯制作过程当中,应尽可能将坡度放缓,便于后期电缆的排放不出现电线、电缆悬空,导致桥架保护盖板无法加盖的现象发生。
⑸金属桥架进行交叉、转弯、丁字连接时,应采用成品单通、二通、三通等进行变通连接。
⑹金属桥架在与过线盒、箱、柜的连接时,应使用抱脚连接片进行螺丝紧固。
⑺金属桥架在水平敷设、垂直安装时,必须注意偏差不能超过5mm。
⑻桥架安装在遇到建筑物的表面有坡度时,应须随其变化的坡度进行敷设。
5、桥架与支架的固定、接地线的连接:
⑴金属桥架及其支架的全长不应小于2处与接地(PE)干线相连接,超过30米的应另加接地线连接部位。
非镀锌桥架连接板的两端接地线跨接使用铜芯线或铜编织带,其最小截面积不小于4mm²,每处一根。
⑵桥架在沿墙沿楼板敷设时,线槽宽150mm以上,应采用双螺栓进行固定,竖向安装使用支架固定(侧边固定),当桥架高度为75、100、150mm时,两侧使用1根螺栓固定,当高度为200mm时使用2根螺栓固定。
三、质量验收标准:。
