技术交底(电缆桥架金属槽盒安装)001
- 格式:docx
- 大小:116.34 KB
- 文档页数:5

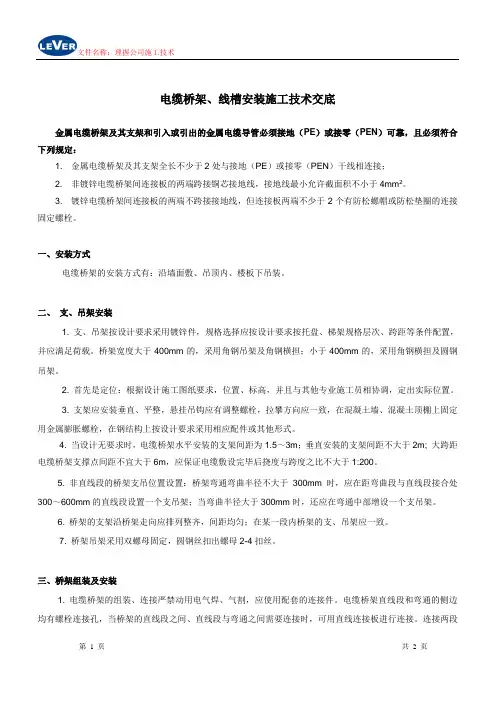

电缆桥架、线槽安装施工技术交底金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1. 金属电缆桥架及其支架全长不少于2处与接地(PE)或接零(PEN)干线相连接;2. 非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于4mm2。
3. 镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
一、安装方式电缆桥架的安装方式有:沿墙面敷、吊顶内、楼板下吊装。
二、支、吊架安装1. 支、吊架按设计要求采用镀锌件,规格选择应按设计要求按托盘、梯架规格层次、跨距等条件配置,并应满足荷载。
桥架宽度大于400mm的,采用角钢吊架及角钢横担;小于400mm的,采用角钢横担及圆钢吊架。
2. 首先是定位:根据设计施工图纸要求,位置、标高,并且与其他专业施工员相协调,定出实际位置。
3. 支架应安装垂直、平整,悬挂吊钩应有调整螺栓,拉攀方向应一致,在混凝土墙、混凝土顶棚上固定用金属膨胀螺栓,在钢结构上按设计要求采用相应配件或其他形式。
4. 当设计无要求时,电缆桥架水平安装的支架间距为1.5~3m;垂直安装的支架间距不大于2m; 大跨距电缆桥架支撑点间距不宜大于6m,应保证电缆敷设完毕后挠度与跨度之比不大于1:200。
5. 非直线段的桥架支吊位置设置:桥架弯通弯曲半径不大于300mm时,应在距弯曲段与直线段接合处300~600mm的直线段设置一个支吊架;当弯曲半径大于300mm时,还应在弯通中部增设一个支吊架。
6. 桥架的支架沿桥架走向应排列整齐,间距均匀;在某一段内桥架的支、吊架应一致。
7. 桥架吊架采用双螺母固定,圆钢丝扣出螺母2-4扣丝。
三、桥架组装及安装1. 电缆桥架的组装、连接严禁动用电气焊、气割,应使用配套的连接件。
电缆桥架直线段和弯通的侧边均有螺栓连接孔,当桥架的直线段之间、直线段与弯通之间需要连接时,可用直线连接板进行连接。
电缆桥架安装工程技术交底
一、准备工作
1、本工程桥架支架均为厂家配带,应根据现场实际情况核对清点,若实在无法安装,可争求甲方同意后进行加工。
2、桥架到现场后,应分类堆放。
3、熟悉图纸,核对桥架安装设计高度与土建的门窗及管道是否碰撞,以确定是否对桥架标高进行改动。
二、施工阶段
1、按照桥架安装调试在两段各固定一个支架,在两支架间接上线绳,再安装中间的支架,以确保支架在一条直线上。
2、支架与预埋件焊接固定时,焊缝饱满;膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。
3、当无设计要求时,电缆桥架水平安装的支架间距为1.5~3m,垂直安装的支架间距不大于2m。
4、桥架可在地面组装2~3节后再上支架安装,以减少空中作业量。
用线绳检查桥架通长的直平度。
5、桥架与支架间螺栓、桥架连接螺栓固定紧固无遗漏,螺母位于桥架外侧。
桥架跨越建筑物变形缝处应断开100mm。
6、电缆桥架转弯处的弯曲半径,不小于桥架内电缆的最小允许弯曲半径。
聚氯乙烯绝缘电缆最小允许弯曲半径10D。
交联聚氯乙烯绝缘电缆最小弯曲半径15D,无铅包钢铠护套的橡皮绝缘电缆,最小允许弯曲半径10D,各芯控制电缆10D。
7、金属电缆桥架及其支架通长焊接接地扁钢,不少于2处与接地干线相连接。
8、电缆桥架从室外进入室内,应有防止雨水进入室内的措施。
三、安全事项
1、搬运桥架时应戴手套,且不少于2人。
2、桥架堆放时应平放,且勿竖立。
///一、依据标准:《建筑电气工程施工质量验收规范》GB50303-2015《招标文件附件四:工程技术规范及要求》《钢制电缆桥架工程技术规程》T/CES 31-2017二、施工准备:人员配置:根据工程量的大小配备足够施工人员。
施工现场明确施工负责人、技术负责人、质安员、安装施工作业人员组织到位。
材料准备:(1)材料根据施工现场的需要自行决定数量。
(2)托盘、梯架板材厚度、规格应满足设计要求。
表面防腐层材料应符合国家现行有关标准的规定。
(3)检查桥架产品包装箱内应有装箱清单、产品合格证及出厂检验报告。
(4)电镀锌的锌层表面应光滑均匀,致密。
不得有起皮、气泡、花斑等缺陷。
(5)桥架焊缝表面均匀,不得有漏焊、裂纹、夹渣、烧穿等缺陷。
工器具准备:工器具:施工电源盘、手锤、焊接设备、电钻、冲击钻、扳手、卷尺、切割机、安全文明施工用具等。
仪表:经纬仪、水平仪。
三、施工方法:桥架、支架、托架、槽盒安装安装要求:(1)根据设计图确定出进户线、盒、箱、柜等电气器具的安装位置,从始端至终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁、顶棚和地面等处,在线路的中心进行弹线,按照设计图要求及施工验收规范规定,均匀分布支撑点距离并用笔标出具体位置。
(2)电缆桥架应尽可能在建筑物、构筑物(如墙、柱梁、楼板)上安装,与土建专业密切配合。
(3)梯架或托盘式桥架(有孔托盘)水平安装时的距地高度一般不宜低于 2.5m,(无孔托盘)距地高度可降低到 2.2m。

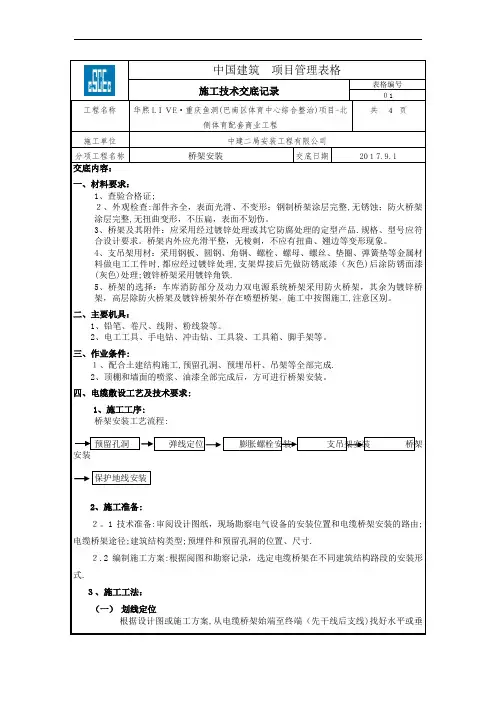

年 月 日年 月 日年 月 日桥架、支架、托架、槽盒安装分项工程施工技术交底记录交 底 内 容签名: 签名:签名:接受人单位o 施工o 审批人(项目专业技术负责人)交底人 [项目专业工长(施工员)或质检员]接受人(施工班组长及班组人员)施工依据文件名称及编号建筑电气施工方案质量验收依据文件名称及编号《建筑电气工程施工质量验收规范》GB50303-2015审批人单位o 施工o 分包交底人单位o 分包o 分包单位项目负责人项目技术 负责人分部/子分部(或系统/子系统)施工单位项目负责人项目技术 负责人GD-C1-328单位(子单位)工程名称。
中国建筑项目管理表格施工技术交底记录表格编号01工程名称华熙LIVE·重庆鱼洞(巴南区体育中心综合整治)项目-北侧体育配套商业工程共4页施工单位中建二局安装工程有限公司分项工程名称桥架安装交底日期2017.9.1交底内容:一、材料要求:1、查验合格证;2、外观检查:部件齐全,表面光滑、不变形;钢制桥架涂层完整,无锈蚀;防火桥架涂层完整,无扭曲变形,不压扁,表面不划伤。
3、桥架及其附件:应采用经过镀锌处理或其它防腐处理的定型产品.规格、型号应符合设计要求。
桥架内外应光滑平整,无棱刺,不应有扭曲、翘边等变形现象。
4、支吊架用材:采用钢板、圆钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理,支架焊接后先做防锈底漆(灰色)后涂防锈面漆(灰色)处理;镀锌桥架采用镀锌角铁.5、桥架的选择:车库消防部分及动力双电源系统桥架采用防火桥架,其余为镀锌桥架,高层除防火桥架及镀锌桥架外存在喷塑桥架,施工中按图施工,注意区别。
二、主要机具:1、铅笔、卷尺、线附、粉线袋等。
2、电工工具、手电钻、冲击钻、工具袋、工具箱、脚手架等。
三、作业条件:1、配合土建结构施工,预留孔洞、预埋吊杆、吊架等全部完成.2、顶棚和墙面的喷浆、油漆全部完成后,方可进行桥架安装。
四、电缆敷设工艺及技术要求:1、施工工序:桥架安装工艺流程:预留孔洞弹线定位膨胀螺栓安装支吊架安装桥架安装保护地线安装2、施工准备:2。
1技术准备:审阅设计图纸,现场勘察电气设备的安装位置和电缆桥架安装的路由;电缆桥架途径;建筑结构类型;预埋件和预留孔洞的位置、尺寸.2.2编制施工方案:根据阅图和勘察记录,选定电缆桥架在不同建筑结构路段的安装形式.3、施工工法:(一)划线定位根据设计图或施工方案,从电缆桥架始端至终端(先干线后支线)找好水平或垂9、桥架水平安装:为确保电缆的顺利敷设,水平安装桥架的顶部距顶板最小距离为150mm,采用共用支架的桥架各层之间的最小间距为150mm.桥架水平安装图如下:桥架水平安装图符号说明:1—内胀螺栓2—通丝杆3-桥架4—电缆5-角钢在公共区域内的主干桥架采用共用支架安装.强电井内的桥架根据深化设计图来确定桥架的支架样式。

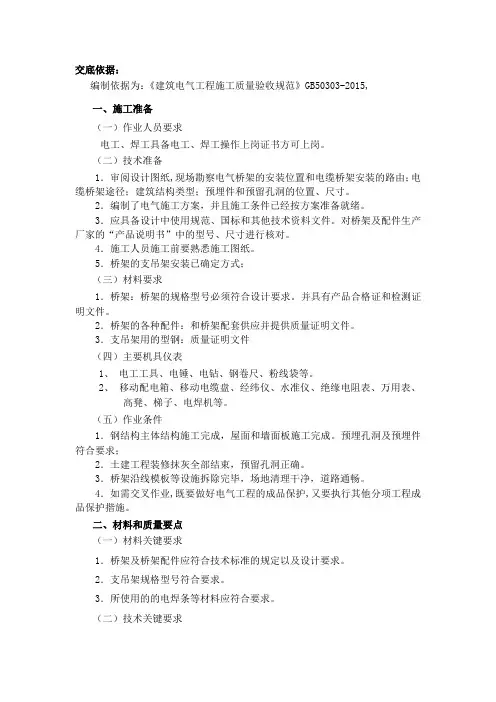

交底依据:编制依据为:《建筑电气工程施工质量验收规范》GB50303-2015,一、施工准备(一)作业人员要求电工、焊工具备电工、焊工操作上岗证书方可上岗。
(二)技术准备1.审阅设计图纸,现场勘察电气桥架的安装位置和电缆桥架安装的路由;电缆桥架途径;建筑结构类型;预埋件和预留孔洞的位置、尺寸。
2.编制了电气施工方案,并且施工条件已经按方案准备就绪。
3.应具备设计中使用规范、国标和其他技术资料文件。
对桥架及配件生产厂家的“产品说明书”中的型号、尺寸进行核对。
4.施工人员施工前要熟悉施工图纸。
5.桥架的支吊架安装已确定方式;(三)材料要求1.桥架:桥架的规格型号必须符合设计要求。
并具有产品合格证和检测证明文件。
2.桥架的各种配件:和桥架配套供应并提供质量证明文件。
3.支吊架用的型钢:质量证明文件(四)主要机具仪表1、电工工具、电锤、电钻、钢卷尺、粉线袋等。
2、移动配电箱、移动电缆盘、经纬仪、水准仪、绝缘电阻表、万用表、高凳、梯子、电焊机等。
(五)作业条件1.钢结构主体结构施工完成,屋面和墙面板施工完成。
预埋孔洞及预埋件符合要求;2.土建工程装修抹灰全部结束,预留孔洞正确。
3.桥架沿线模板等设施拆除完毕,场地清理干净,道路通畅。
4.如需交叉作业,既要做好电气工程的成品保护,又要执行其他分项工程成品保护揩施。
二、材料和质量要点(一)材料关键要求1.桥架及桥架配件应符合技术标准的规定以及设计要求。
2.支吊架规格型号符合要求。
3.所使用的的电焊条等材料应符合要求。
(二)技术关键要求1.自制吊支架必须按设计要求进行防腐处理。
2.电缆桥架在穿过墙及楼板时,应采取防火隔离措施。
(三)质量关键要求1.电缆桥架均加盖板。
2.消防桥架及配件刷防火涂料保护。
3.支架水平安装间距:厂房1.5m,办公楼2.0m;垂直安装间距不大于2m。
4.电缆桥架与保护导体的连接:全长不大于30米时,不少于两处与保护导体可靠连接;全长大于30米时,每隔20-30米应增加连接点,起始端和终点端均应可靠接地。

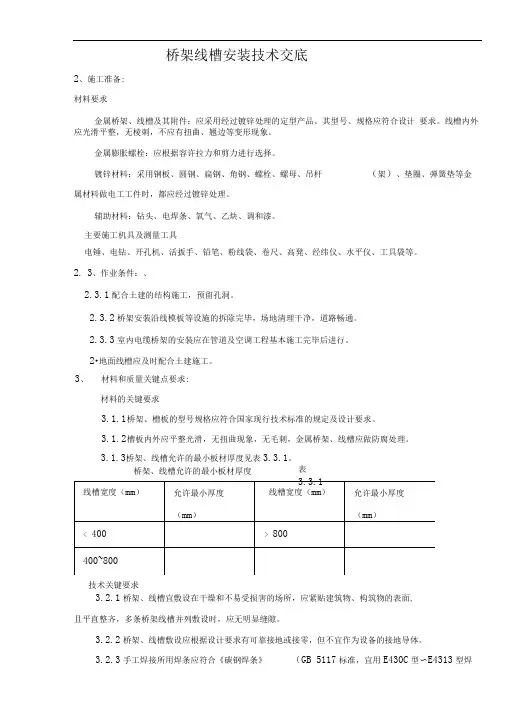

桥架线槽安装技术交底2、施工准备:材料要求金属桥架、线槽及其附件:应采用经过镀锌处理的定型产品。
其型号、规格应符合设计要求。
线槽内外应光滑平整,无棱刺,不应有扭曲、翘边等变形现象。
金属膨胀螺栓:应根据容许拉力和剪力进行选择。
镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、吊杆(架)、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。
辅助材料:钻头、电焊条、氧气、乙炔、调和漆。
主要施工机具及测量工具电锤、电钻、开孔机、活扳手、铅笔、粉线袋、卷尺、高凳、经纬仪、水平仪、工具袋等。
2. 3、作业条件:、2.3.1配合土建的结构施工,预留孔洞。
2.3.2桥架安装沿线模板等设施的拆除完毕,场地清理干净,道路畅通。
2.3.3室内电缆桥架的安装应在管道及空调工程基本施工完毕后进行。
2•地面线槽应及时配合土建施工。
3、材料和质量关键点要求:材料的关键要求3.1.1 桥架、槽板的型号规格应符合国家现行技术标准的规定及设计要求。
3.1.2 槽板内外应平整光滑,无扭曲现象,无毛刺,金属桥架、线槽应做防腐处理。
3.1.3 桥架、线槽允许的最小板材厚度见表3.3.1。
桥架、线槽允许的最小板材厚度表技术关键要求3.2.1桥架、线槽宜敷设在干燥和不易受损害的场所,应紧贴建筑物、构筑物的表面,且平直整齐,多条桥架线槽并列敷设时,应无明显缝隙。
3.2.2桥架、线槽敷设应根据设计要求有可靠接地或接零,但不宜作为设备的接地导体。
3.2.3手工焊接所用焊条应符合《碳钢焊条》(GB 5117标准,宜用E430C型〜E4313型焊3.2.4 连接板、连接螺栓等受力附件应与线槽、桥架等本体结构强度相适应。
3.2.5 生产厂家应给出各种型式规格的线槽、桥架在不同荷载时的最大挠度值,与其长 度比不应大于 1 %。
3.2.6 桥架、线槽敷设时,底板接口与盖板接口应错开,其错开距离不应小于质量关键要求3.3.1桥架、线槽敷设应平直整齐,水平或垂直允许偏差为其长度的2%0,且全长允许偏 差为20mm ,并列安装时,盖板应便于开启。
深化图纸,经设计单位、建设单位统一后实施。
图1 桥架安装工艺流程图
图2 局部综合排布图
图2 使用水准仪协助定位支吊架安装位置
度一致,吊架伸出横担支架长度一致且不超过50mm 。
如图5、图6所示:
图3 水平四通支吊架设置情况 图4 增加支吊架安装情况
图5 桥架圆钢吊架安装示意图间。
图6 桥架角钢吊架安装示意图
⑬水平桥架的弯通、三通安装示意图如图7、8所示:
图7 水平桥架弯通安装示意图
图8 水平桥架三通安装示意图
设置距离满足要求,如图9、10所示:
图9 水平桥架避让排水管安装示意图
图10 强电桥架与弱电桥架交叉点安装示意图
图11 竖向桥架安装示意图
图12 金属桥架与保护导体可靠连接
耐火衬板,封堵的厚度不小于250mm或墙体厚度。
图13 桥架封堵实例
图14 桥架封堵示意图。

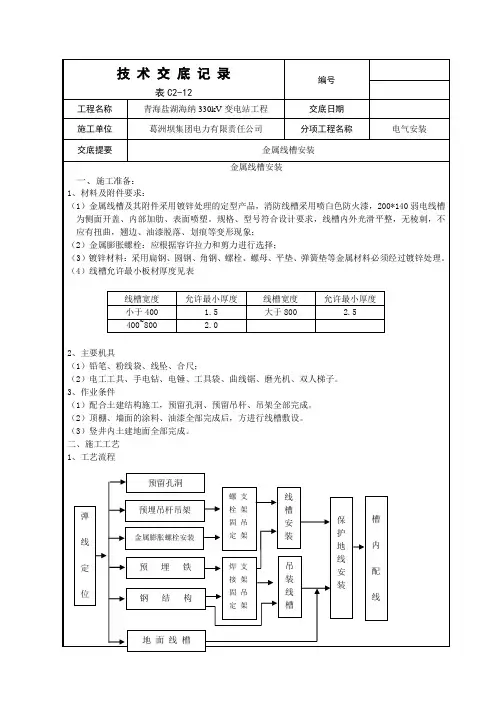

表C2-12编号工程名称青海盐湖海纳330kV变电站工程交底日期施工单位葛洲坝集团电力有限责任公司分项工程名称电气安装交底提要金属线槽安装金属线槽安装一、施工准备:1、材料及附件要求:(1)金属线槽及其附件采用镀锌处理的定型产品,消防线槽采用喷白色防火漆,200*140弱电线槽为侧面开盖、内部加肋、表面喷塑。
规格、型号符合设计要求,线槽内外光滑平整,无棱刺,不应有扭曲,翘边、油漆脱落、划痕等变形现象;(2)金属膨胀螺栓:应根据容许拉力和剪力进行选择;(3)镀锌材料:采用扁钢、圆钢、角钢、螺栓、螺母、平垫、弹簧垫等金属材料必须经过镀锌处理。
(4)线槽允许最小板材厚度见表线槽宽度允许最小厚度线槽宽度允许最小厚度小于400 1.5 大于800 2.5400~800 2.02、主要机具(1)铅笔、粉线袋、线坠、合尺;(2)电工工具、手电钻、电锤、工具袋、曲线锯、磨光机、双人梯子。
3、作业条件(1)配合土建结构施工,预留孔洞、预留吊杆、吊架全部完成。
(2)顶棚、墙面的涂料、油漆全部完成后,方进行线槽敷设。
(3)竖井内土建地面全部完成。
二、施工工艺1、工艺流程弹线定位预留孔洞螺支栓架固吊定架线槽安装吊装线槽保护地线安装预埋吊杆吊架金属膨胀螺栓安装预埋铁钢结构地面线槽焊支接架固吊定架槽内配线编号表C2-12工程名称青海盐湖海纳330kV变电站工程交底日期施工单位葛洲坝集团电力有限责任公司分项工程名称电气安装交底提要金属线槽安装2、操作工艺(1)弹线定位:根据设计图纸确定进出线盒、箱、柜等电气器具的安装位置,从始端到末端先干线后支线,找好水平、垂直线,用粉线袋沿墙面、顶棚等处,在线路的中心进行弹线,按设计要求及施工验收规范,分均档距并用笔划出位置。
(2)孔洞预留:根据设计图纸的轴线部位,将预制好的木套盒放在线槽穿墙、楼板的位置,待结构模板拆除后拆下框架,并抹平洞口。
(3)支架及吊杆的要求:1)支架及吊杆所用的钢材应平直,无显著扭曲,下料后长短控制在3mm范围内,切口处无卷边及毛刺;2)钢支架与吊架焊接牢固,无显著变形,焊缝均匀平整,焊接长度符合要求,不得出现裂痕咬边、气孔、凹陷及漏焊等缺陷。
