给水管线工程监理细则
- 格式:doc
- 大小:123.50 KB
- 文档页数:8
给水管网工程监理实施细则编制单位:编制人:审核人:日期:目录一、工程概况二、编制依据三、专业工程特点四、监理工作流程五、监理工作控制要点六、监理工作方法及措施给水管网工程监理实施细则一、工程概况:工程名称:XXXXX供水工程(XX区域)(综合办公用房及宿舍、综合工房及仓库维修间、加药间、药库、门卫及收费大厅.换热间、清水池2个、其他配套设施、井间联络管及输配水管网)建设地址:;工程规模:建筑面积1181.45平方米和11.41公里井间联络管及输配水管网;净水厂:规划用地24亩,建清水池、吸水井、进水阀门井、出水阀门井,溢流井、厂区各类管线、综合办公用房及宿舍、门卫及收费大厅、综合工房及仓库维修间、加药间及库房、取水泵房等。
输配水管网:输水管道工程:铺设DN200-DN300水源井联络管3110米、DN400主输水管3650米。
配水管网工程:铺设DN400配水管4650米。
抗震等级:二级;抗震设防烈度:8度;设计使用年限:50年;屋面防水等级:Ⅱ级,建筑耐火等级:二级;建设单位:;地质勘查单位:;设计单位:施工单位:计划开竣工日期:,二、编制依据:(一)已批准的建设工程监理规划;(二)与专业工程相关标准、设计文件和技术资料:1.《给水排水工程施工及验收规范》(GB50268-2008)2.《给水排水构筑物工程施工及验收规范》(GB 50141-2008)3.《建筑地基与基础施工质量验收规范》(GB50202-2002)4.《混凝土结构施工质量验收规范》(GB50204-2015)5.《地下防水工程施工质量验收规范》(GB50208-2011)6.《地下工程防水技术规范》(GB50108-2008)7.《城镇给水排水技术规范》GB50788-20128 .《现场设备、工业管线焊接工程施工及验收规范》(GB50236-20011)9.《顶管施工技术及验收规范》(试行)10.《》给水排水工程顶管技术规程》CECS 246:200811.《市政给水管道工程及附属》07MS101(1-4)12.《室外给水管道附属构造》05S50213.《水及燃气用球墨铸铁管件及附件》(GB/T13295-2013)(三)施工组织设计、(专项)施工方案三、专业工程特点:工程施工的重点和难点、施工范围和施工顺序、施工工艺和施工工序。
给排水监理细则标题:给排水监理细则一、前言为确保给排水工程项目的施工质量,严格遵守国家相关法律法规和工程建设强制性标准,特制定本给排水监理细则。
本细则旨在规范给排水工程的全过程监理工作,明确监理职责与工作程序,保证工程安全、优质、高效地完成。
二、监理范围及内容1. 工程设计阶段监理:审查给排水设计方案的合理性、科学性,核查其是否满足功能需求,并符合环保、节能等相关规定;对设计图纸进行细致审核,确保设计深度满足施工要求。
2. 施工准备阶段监理:监督施工单位做好施工组织设计,审查施工方案和技术措施;确认给排水设备、材料的质量合格证、检测报告等资料齐全有效。
3. 施工过程监理:- 对施工现场给排水管道的埋设深度、坡度、连接方式等关键工序进行严格监控。
- 检查设备安装调试过程,确保设备运行正常,无渗漏现象。
- 监督施工过程中产生的废水、泥浆等处理是否合规,防止环境污染。
4. 工程验收阶段监理:按照设计文件、施工合同及验收规范,参与隐蔽工程、分项工程、单位工程及竣工验收工作,对给排水系统的功能性、安全性进行全面评估。
三、监理工作方法和程序1. 采用巡视检查、旁站监理、见证取样、平行检验等多种监理手段,实时掌握工程质量动态。
2. 定期召开工地例会,协调解决施工过程中出现的问题,确保工程进度与质量控制同步推进。
3. 认真记录监理日志,详细记载监理过程中的各项情况,形成完整的监理档案。
四、监理人员职责所有参与给排水工程监理的工作人员需严格按照本细则履行职责,公正、公平、公开地开展监理工作,及时发现并纠正工程中存在的问题,对工程质量和安全负有直接责任。
五、结语本给排水监理细则是指导和约束监理工作的主要依据,各有关单位和个人必须严格执行。
在实际操作中,应根据具体工程项目的实际情况灵活运用,以确保给排水工程高质量、高效率地建设完成。

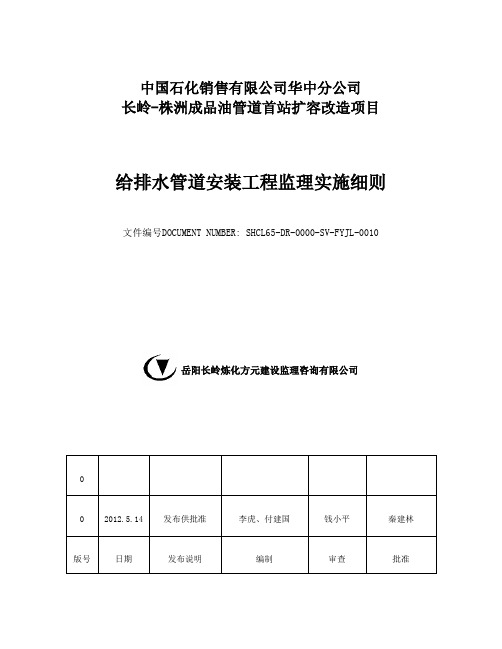

中国石化销售有限公司华中分公司长岭-株洲成品油管道首站扩容改造项目给排水管道安装工程监理实施细则文件编号DOCUMENT NUMBER: SHCL65-DR-0000-SV-FYJL-0010岳阳长岭炼化方元建设监理咨询有限公司编制说明1.本细则作为长岭-株洲成品油管道首站扩容改造项目的给排水及消防管道安装工程监理实施细则。
2.本细则由项目总监理工程师审批并指定专业监理工程师负责执行,项目总监理工程师负责检查专业监理工程师执行本细则的情况并给予指导。
3.专业监理工程师应具备监理细则所列的规范、规程及经审查通过的设计蓝图等技术数据并熟练掌握。
4.专业监理工程师应结合本工程的特点,按本细则的要求切实落实施工前期、施工过程中、竣工验收各阶段监理措施,做好施工中的见证取样、巡视检查、旁站监理、平行检验工作。
5.专业监理工程师应及时研究执行细则过程中出现的问题,确定解决措施,必要时对细则做出修改式的补充,经项目总监理工程师审批后执行。
6.本细则根据《石油化工建设工程项目监理规范》及相关施工验收规范编制,适用于本项目中给排水及消防管道安装工程监理工作。
目录1.工程概况 (5)2. 编制依据 (5)3. 监理工作流程与控制要点 (6)3.1 材料、配件质量控制 (6)3.2 给排水及消防管道的预制及安装质量控制 (7)3.3 给排水及消防管道系统压力试验、吹扫及防腐质量控制 (11)3.4 工程验收质量控制 (14)4、监理工作方法及措施 (15)4.1 监理工作方法 (15)5、给排水及消防管道安装工程旁站监理工作内容和范围 (15)5.1 监理旁站工作内容 (15)5.2 旁站监理人员的主要职责 (16)5.3 监理旁站工作控制点 (16)6、HSE控制措施 (18)1.工程概况1.1本工程的工程量:给排水及消防管道总量约为8331m。
1.2工程特点及难点:1.2.1 本工程位于一陇罐区旁,不可预见因素多,施工中点多面广,现场协调组织工作量大,防腐工作难度大,只有合理有序的安排各项工序的施工,才能使整个工程进度和质量得到保证。
给排水、采暖工程监理细则(新)一、总则本细则为给排水、采暖工程监理实务指南,旨在规范监理人员的工作行为和职责,确保施工质量和工程安全。
本细则适用于国内各类建筑工程的给排水、采暖工程监理工作。
二、监理职责1.监理人员应严格按照设计文件要求和相关标准进行质量控制,对施工现场进行全方位的监视和检测,确保工程质量。
2.监理人员应对施工单位提交的施工图纸、材料采购清单、验收报告等资料进行审核,确保其符合国家标准。
3.监理人员应对施工现场的卫生、安全、环保等方面进行监督和检查。
4.监理人员应定期向建设单位汇报工程进展情况和施工质量情况,并提出合理的意见和建议。
5.监理人员应对施工过程中出现的问题及时提出整改要求,确保工程质量和进展。
三、监理程序1.建立监理流程表:监理人员应根据设计文件、标准规范等要求,制定监理流程表,明确监理程序和表格。
2.施工前检查:监理人员应在施工前对承包单位提交的施工方案进行审查和审核。
3.施工过程监控:监理人员应对施工现场的质量、安全、环保等方面进行监控和检查,确保施工过程符合要求。
4.施工过程验收:监理人员应在施工结束后,对工程进行整体验收和分项验收,确认工程符合设计标准和国家标准。
5.竣工资料领取:监理人员应在建设单位验收合格后,签发竣工证明,并领取相应的竣工资料。
四、监理要点1.施工过程中,监理人员应加强与承包单位和建设单位的沟通和协调,确保工程按设计要求和标准施工。
2.监理人员应认真做好施工日志、施工记录、人员进出记录等文件的登记和备份工作。
3.监理人员应加强对施工现场的管理和监督,确保工程资料、材料、工具、设备齐全、整洁,并做好安全保障措施。
4.监理人员应定期召开会议,对施工进展和质量情况进行讨论和评估,并向建设单位报告相关情况。
五、监理文书1.监理日志:记录监理人员的巡查、检查、验收等工作内容和施工情况,为工程后续管理提供依据。
2.竣工验收报告:记录工程竣工验收情况,包括施工标准、验收结果、缺陷及整改情况等信息。
供水工程监理实施细则一、前期准备工作1.明确监理范围和职责:监理单位需与建设单位及设计单位进行充分沟通,明确双方责任和监理要求,制定监理计划和相关文件。
2.监理人员配备:根据项目规模和需求情况,确定监理人员的配备数量和专业技术要求,确保监理团队的专业性和效果。
3.建立监理档案:建立完整的监理档案,包括工程设计文件、施工合同、工程变更、竣工验收文件等,便于日后查阅和分析。
二、施工前期工作1.技术交底:监理人员与施工单位进行技术交底,明确施工方案、质量标准和监理要点,确保施工过程中的技术要求得以满足。
2.施工准备:监理人员需对施工现场进行全面检查,核实施工单位做好施工准备工作,包括道路交通安全、临时设施搭建等。
三、施工过程监理1.质量控制:监理人员需对施工方案、工序和施工质量进行全面监督检查,确保施工质量符合设计要求和施工标准。
2.施工进度管理:监理人员需进行施工进度的跟踪与管理,及时发现施工延期或者加快的情况,并采取相应措施进行调整。
3.工程材料管理:监理人员需对工程材料的购进、验收和使用情况进行抽查和监督,确保工程材料的质量符合要求,并能按照施工计划进行使用。
4.安全监督:监理人员需对施工现场的安全状况进行监督和检查,确保施工过程中各项安全措施的执行。
5.变更管理:对施工过程中可能发生的工程变更进行审查和管理,确保变更符合法律法规和工程质量标准。
四、施工收尾和竣工验收1.施工收尾管理:对施工过程中的废弃物处理、临时设施拆除等工作进行监督检查,确保施工场地的清理和整理工作得以完成。
2.竣工验收:监理人员参与竣工验收工作,对工程质量、安全、设备运行等方面进行全面检查,提供详细的验收报告。
3.隐蔽工程验收:对施工过程中的隐蔽工程进行验收,确保隐蔽工程的质量和施工符合工程要求。
五、工程保修期管理1.保修期监督:在工程竣工后的保修期内,监理人员需进行定期监督和检查,确保工程质量和设备使用正常。
2.质量问题解决:对保修期内出现的质量问题,监理人员需协调建设单位和施工单位进行解决,并记录相关处理过程。
供水管网工程监理实施细则本工程的编制依据包括中兴路道路管线综合规划(商都大道–清溪街(2014.06)、中兴路道路管线综合规划(万洪公路–郑民高速辅路)(2013.01)以及《中牟新城水厂建设项目–配水管网总体布置图》(2014.01)中的给水规划和业主单位的意见。
同时,参考现场勘查和业主提供的资料,本工程的设计给水管位为路中西24.5,与中兴路(万洪公路以南)对接段管位中东23米。
施工方案一般采用开挖法施工,穿过现状道路段则采用顶管法施工。
第4页共37页三、专业工程特点:本工程是中兴路路段的给水管网工程,主要特点包括:1.工程位于河南省中牟县汽车产业园区,中牟县城南部的一条主干道,为现状道路。
南起万洪公路,北至陇海铁路,与现状中兴路对接,红线宽50米,工程全长858.45m。
2.沿线分别与万洪公路、通达路、盛园路、陇海铁路相交,其中万洪公路、陇海铁路为现状,通达路、盛园路为规划道路,因缺少规划道路资料,本次工程仅做位置示意。
3.本工程为配套给水工程,暂无规划,根据中兴路道路管线综合规划和业主单位意见,给水系统为沿中兴路敷设一道DN800给水管并与中兴路(穿陇海铁路段)已设计DN800给水管、万洪公路现状DN300给水管、中兴路(万洪公路以南)现状DN800给水管连接,形成供水管系统。
4.经过查阅业主提供资料及现场勘查,中兴路(穿陇海铁路)段给水管位中西24.5米,万红公路现状给水分别为中南28米DN300给水、中北28米DN400给水,中兴路(万洪公路以南)段给水管位中东18米(渠化段中东21米)给水管径为DN800、DN1000;中兴路给水水源为7.5万吨/天的中牟县新城水厂,通过本工程及穿陇海铁路段给水管的建设,将中牟县新城水厂给水输送到城市中心城区。
第5页共37页四、监理工作流程:监理工作流程包括:开工前监理、施工过程监理、竣工验收监理三个阶段。
1.开工前监理:包括对施工单位资质、技术人员、施工方案、质量保证体系等进行审核,对施工现场进行勘察,制定监理计划和监理方案,并与业主单位和设计单位进行沟通。
监理细则(给水排水)文档标题:监理细则——给水排水工程一、前言本监理细则旨在规范和指导给水排水工程的施工过程,确保工程质量、安全及进度满足设计要求和国家相关标准规定。
本细则依据《建设工程质量管理条例》、《给水排水管道工程施工及验收规范》等相关法律法规和技术规范编制,适用于各类新建、扩建和改建的给水排水工程项目的监理工作。
二、监理内容与要求1. 工程前期准备阶段:监理单位应对设计图纸进行详细审查,确认给水排水系统设计是否合理、科学,符合使用需求和国家相关规定。
同时,要对施工单位提交的施工组织设计、专项施工方案等进行严格审核,确保其可行性和安全性。
2. 施工阶段:(1)材料设备进场:监理人员需对进场的管材、管件、阀门等给排水设施的质量、规格、性能进行严格检查,并核实出厂合格证、检测报告等资料。
(2)施工过程控制:监督并记录施工单位按照设计文件和施工技术规范进行操作,特别是隐蔽工程、关键部位的施工过程,如沟槽开挖、管道敷设、接口处理、回填压实等环节,必须严格按规程执行。
(3)质量检验与验收:在施工过程中及完工后,监理单位应参与并指导各项质量检测工作,包括压力试验、通水试验等,只有在所有检测项目均合格后,方可签署验收意见。
3. 完工后期:监理单位应督促施工单位做好竣工资料整理、归档,并配合建设单位进行工程竣工验收,确保工程质量和功能达到设计预期。
三、安全管理与文明施工监理单位应严格执行安全生产法规,加强对施工现场的安全管理,防止安全事故的发生;同时,督促施工单位落实文明施工措施,保护环境,减少扰民。
四、总结作为给水排水工程的监理方,我们将以严谨的态度、专业的知识,全面履行监理职责,确保工程建设顺利进行,为构建高质量、高效率、安全环保的给水排水系统提供有力保障。
以上仅为大致框架,具体内容需根据实际工程项目特点、规模以及合同约定等进一步细化和完善。
给水管网工程监理实施细则编制单位:编制人:审核人:日期:目录一、工程概况二、编制依据三、专业工程特点四、监理工作流程五、监理工作控制要点六、监理工作方法及措施给水管网工程监理实施细则一、工程概况:工程名称:XXXXX供水工程(XX区域)(综合办公用房及宿舍、综合工房及仓库维修间、加药间、药库、门卫及收费大厅.换热间、清水池2个、其他配套设施、井间联络管及输配水管网)建设地址:;工程规模:建筑面积1181.45平方米和11.41公里井间联络管及输配水管网;净水厂:规划用地24亩,建清水池、吸水井、进水阀门井、出水阀门井,溢流井、厂区各类管线、综合办公用房及宿舍、门卫及收费大厅、综合工房及仓库维修间、加药间及库房、取水泵房等。
输配水管网:输水管道工程:铺设DN200-DN300水源井联络管3110米、DN400主输水管3650米。
配水管网工程:铺设DN400配水管4650米。
抗震等级:二级;抗震设防烈度:8度;设计使用年限:50年;屋面防水等级:Ⅱ级,建筑耐火等级:二级;建设单位:;地质勘查单位:;设计单位:施工单位:计划开竣工日期:,二、编制依据:(一)已批准的建设工程监理规划;(二)与专业工程相关标准、设计文件和技术资料:1.《给水排水工程施工及验收规范》(GB50268-2008)2.《给水排水构筑物工程施工及验收规范》(GB 50141-2008)3.《建筑地基与基础施工质量验收规范》(GB50202-2002)4.《混凝土结构施工质量验收规范》(GB50204-2015)5.《地下防水工程施工质量验收规范》(GB50208-2011)6.《地下工程防水技术规范》(GB50108-2008)7.《城镇给水排水技术规范》GB50788-20128 .《现场设备、工业管线焊接工程施工及验收规范》(GB50236-20011)9.《顶管施工技术及验收规范》(试行)10.《》给水排水工程顶管技术规程》CECS 246:200811.《市政给水管道工程及附属》07MS101(1-4)12.《室外给水管道附属构造》05S50213.《水及燃气用球墨铸铁管件及附件》(GB/T13295-2013)(三)施工组织设计、(专项)施工方案三、专业工程特点:工程施工的重点和难点、施工范围和施工顺序、施工工艺和施工工序。
市政给水管道工程施工监理细则一、工程概况及特点此处略,届时由现场监理人员根据专业的具体情况填写。
二、监理依据1、《建设工程监理规范》GB/T50319-2013;2、《厦门市建设工程监理管理办法》厦门市政府令105号;3、《建设工程质量管理条例》国务院279号令;4、《给排水管道工程施工及验收规范》(GB50268—2008);5、工程监理规划;6、工程监理合同,业主与承包商签订的工程承包合同;7、经有关部门审查批准的工程设计文件。
三、质量检查验收内容与要求1、测量放线检查验收(测量放线应符合设计及规范要求,尺寸偏差应控制在允许的范围之内)。
2、管道沟槽开挖,放坡,支护质量检查验收(满足设计及规范要求,各项偏差均应控制在规范允许范围之内)。
3、给水管道防腐质量检查验收(防腐材料符合设计要求,防腐层厚度及层数符合设计及规范要求)。
4、管道及设备基础质量检查验收(强度达到设计指标,尺寸偏差应控在允许的范围之内)。
5、给水管道及闸阀安装质量检查验收(符合设计及规范要求,尺寸偏差应控制在规范允许的范围之内)、6、闸阀井砌筑质量检查验收(满足设计及规范要求)。
7、管道顶进质量检查验收(满足设计及规范要求,各项安全措施得当)。
8、管道强度试验检查验收(满足设计及规范要求);9、管道冲洗消毒检查验收(符合规范要求);10、管沟回填质量检查验收(应分层定夯实,满足规范要求,其密度符合设计及规范要求)。
11、给水设备安装质量检查验收(满足设计及规范要求,尺寸偏差应控制在允许的范围之内)。
12、系统调试(满足设计及规范要求,各技术指标符合规定)。
13、设计及规范规定的其它内容。
四、需要预防的主要质量通病1、管沟超挖或铺设在未按设计要求经夯实松散土层上,是造成管道产生不均匀沉陷质量事故的主要原因。
2、管道的高程和坐标与设计不符.。
3、雨季施工未做好沟槽排水措施,或雨水流入沟槽产生积水泡槽、漂管、折裂等事故。
4、管道基础和设备基础未达到设计规定的强度就进行安装。
给水排水监理细则一、总则1.1给水排水监理细则是根据《建筑工程质量管理条例》和国家相关标准制定的。
1.2给水排水监理的主要任务是监督、检查和评估给水排水工程的施工质量,确保工程符合国家标准和设计要求。
1.3监理人员应具备相关的资质和经验,并遵守相关法律法规,尽职尽责地执行监理任务。
二、监理人员2.1监理人员应按照法律法规要求取得相应的执业资质。
2.2监理人员应参加相关的培训和考试,不断提高自己的监理能力和水平。
2.3监理人员应遵守相关的法律法规和监理行业的规范,不得以失实的报告和结果误导工程施工单位和业主。
三、施工前的准备工作3.1监理人员在施工前应对工程的设计文件进行审查,确保设计满足相关法律法规和规范要求。
3.2监理人员应根据设计文件编制监理计划,并与施工单位进行沟通和协商,制定施工方案。
3.3监理人员应对施工人员进行技术指导和安全教育,确保施工过程中的安全和质量。
四、施工过程的监理4.1监理人员应对施工现场进行巡查和检查,确认施工进度和工程质量。
4.2监理人员应及时发现和整改施工过程中的问题和隐患,确保施工质量和安全。
4.3监理人员应参加相关的工序质量检查和验收,对合格的工序进行验收,对不合格的工序进行整改。
五、施工结束后的监理5.1监理人员应对施工结束后的工程进行终验,确保工程符合设计和相关标准要求。
5.2监理人员应及时编制工程竣工报告,并向业主提出工程质量和安全评估意见。
5.3监理人员应配合相关部门进行工程竣工备案和验收工作。
六、监理报告6.1监理人员应每周向业主提交监理报告,对施工进度、质量和安全进行评估和总结。
6.2监理报告应真实、客观地反映施工情况,提出有针对性的建议和整改要求。
6.3监理报告应保存为监理记录,供未来工程质量评估和纠纷处理使用。
七、监理费用7.1监理费用应根据监理合同和相关标准进行计算。
7.2施工单位应按时足额支付监理费用。
7.3如有额外工作需求,监理人员应与业主和施工单位进行协商,并签订相应的补充协议。
平潭县翠园南路市政道路工程给水管线工程监理实施细则编制:审批:福州弘信工程监理有限公司2009年 2 月 10 日1、工程概况:1、项目名称:平潭县翠园南路市政工程2、建设地点:平潭县3、项目性质:本工程为市政二级主干道4、建设单位:平潭县建设局5、施工单位:福建省国盛建设发展有限公司6、设计单位:中国华西工程设计建设有限公司7、监理单位:福州弘信工程监理有限公司8、工程范围:全标段给水管线9、工程特点:9.1给水管道安装在西侧人行道下方,给水管道管径为DN300。
人行道下采用球墨铸铁管,接口采用柔性橡胶圈接口,给水管道横穿道路时采用焊接钢管,管件均采用钢制管件(有条件时尽量采用球墨铁管件)焊接钢管与球墨铸铁管的连接均采用钢制承插口。
9.2.给水管道采用开挖埋设,管道基础除遇到软土地基需另作处理外,一般直接敷设原状土上,如己扰动则需夯实。
9.3、管道防腐:焊接钢管,球墨铸铁管内壁采用离心涂水泥砂浆防腐,球墨铸铁管外壁采用除锈后刷二道热沥青防腐,焊接钢管采用除锈后环氧煤沥青,玻璃纤维布特强级防腐。
9.4.城市道路阀门井采用地面操作立式阀井。
其井盖及盖座在人行道内采用超重型,在人行道及绿化带内采用重型。
9.5 .给水管道转弯利用接口借转,每个借转角度不大于2度,给水管道在水平、竖向弯头及三通、四通处应设管道支墩,转弯角度小于10度时可不设支墩,管道系统和设备应做水压试,给水管道的水压试验必须符合设计要求。
本工程水压试验压力为1Mpa。
2.编制依据(1)中国华西工程设计建设有限公司翠园南路给水设计说明书。
(2)给水排水管道工程施工及验收规范GB50268-97。
3.质量控制目标﹝1﹞施工安装质量必须符合设计要求及有关技术规范的要求。
保证项目、基本项目必须达到全部合格。
允许偏差要求达到80%合格。
4、监理工作流程55.1事前控制5.1.1在熟悉设计图的基础上,组织召开施工图交底会,由设计人员进行设计介绍和说明,施工人员和监理工程师可对图纸上的问题提出意见,并经设计人员认可后方可有效。
修改设计应有设计单位出具的设计变更通知单。
5.1.2审查管理人员、技术人员资格,对特殊工种人员要持有操作证上岗,由监理或业主认可后方能参加施工。
5.1.3组织讨论和审查施工单位的施工组织设计和施工技术方案,并在监理工程师认可后方能进行实施。
5.1.4专业监理工程师对进场的材料和设备必须严格检查合格,并履行手续后方可使用。
5.1.5对进场的铸铁管及附件的尺寸、规格必须符合设计要求,管壁厚均匀;内外壁光滑;不得有伤残;砂眼裂;管材及管件应有出厂合格证.,材质不得污染水质。
5.1.6当施工用阀门进场时专业监理工程师要伙同施工单位共同检查,合格后方可使用.。
5.1.6.1.阀门必须要有出厂合格证,规格、型号、材质符合设计要求.。
5.1..6.2阀门铸造规矩、表面光洁、无裂、,开关灵活、关闭严密、填料密封完好无渗漏,手轮完好无损。
5.1.6.3阀门进场后应按批量每批抽查10%做压力试验且不少于1个,如有漏、裂不合格的再抽查20%.仍有不合格的,则逐个试验;对于安装在主管道上的起切断作用的阀门则应逐个做压强和气密性试验。
5.2 事中控制5.2.1埋地管道必须铺设在未经扰动的坚实土层上,或铺设在按设计要求经夯实的松散土层上。
给水管道采用开挖埋设,管道基础除遇到软土地基需另作处理外,一般直接敷设原状土上,如己扰动则需夯实。
沟槽底部开挖宽度、坡度应符合规范规定的要求。
5.2.2管道防腐:焊接钢管,球墨铸铁管内壁采用离心涂水泥砂浆防腐,球墨铸铁管外壁采用除锈后刷二道热沥青防腐,焊接钢管采用除锈后环氧煤沥青,玻璃纤维布特强级防腐。
5.2.3钢管道水泥砂浆内防腐层施工前应符合下列规定:5.2.3.1.管道内壁的浮锈,氧化铁皮.焊渣.油污等,应彻底清除干净、焊缝突起高度不得大于防腐层厚度的三分之一。
管道坚向变形不得大于设计规定,且不应大于内径的百分之二。
5.2.4水泥砂浆内防腐层的材料质量应符合下列规定:5.2.4.1不得使用对钢管道及饮用水水质造成腐蚀或污染的材料,使用外加剂时,其掺量应经试验确定。
5.2.4.2砂应采用坚硬、洁净级配良好的天然砂,除符合现行标准普通混凝土用砂质量标准及检验办法外,其含泥量不得大于2%其最大粒径不应大于1.2mm。
级配应根据施工工艺管径、现场施工条件,在砂桨配合比设计中选定。
5.2.4.3水泥宜采用425号以上普通硅酸盐,硅酸水泥盐或矿渣硅酸盐水泥.5.3.4.4拌合水应采用对水泥砂桨强度,耐久性无影响的洁净水.5.2.5钢管道水泥砂桨内防腐层施工应符合下列规定:5.2.5.1水泥砂桨内防腐层可采用机械喷涂,人工抹压,拖筒或离心预制法施工。
5.2.5.2管道端点或施工中断时应预留搭茬。
5.2.5.3水泥砂桨抗压强度标准值不应小于30N∕mm2。
5.2.5.4当采用人工抹压时法施工时,应分层抹压。
5.2.5.5水泥砂桨内防腐层形成后,应立即将管道封堵,终凝后进行潮湿奍护。
普通硅酸盐水泥奍护时间不应少于7天,矿渣硅酸盐水泥不应少于14天。
通水前应持续封堵,保持湿润。
5.2.6水泥砂桨防腐层的质量,应符合下列规定:5.2.6.1裂缝宽度不得大于0.8mm,沿管纵向长度不应大于管的周长,且不应大于2.0mm,防腐层厚度允许偏差及麻点空窝等表面缺陷的深度应符合规定。
防腐层厚度允许偏差2mm表面缺陷深度允许2mm5.2.6.2防腐层平整度:以300mm长的直尺,沿管道纵轴方向贴靠管壁,量测防腐层的表面和直尺间的间隙应小于2mm。
5.2.6.3防腐层的空鼓面积每平方米不得超过2处,每处不得大于 100 cm2 。
5.2.7球墨铸铁管及管件的外观应符合下列规定::5.2.7.1管及管件表面不得有裂纹,管及管件不得有妨碍使用的凹凸不平的缺陷。
5.2.7.2球墨铸铁管承口的内工作面和插口的外工作面应光滑.轮廓清晰,不得有影响接口密封性的缺陷。
5.2.8.管及管件下沟前应清除承口内部的油污、飞剌铸砂及凹凸不平的铸瘤。
承口的内工作面和插口的外工作面应修整光滑,不得有沟槽缺陷,有裂纹的管及管件不得使用。
5.2..9给水管道转弯利用接口借转,每个借转角度不大于2度。
给水管道在水平、竖向弯头及三通、四通处应设管道支墩。
转弯角度小于10度时可不设支墩。
5.2..10安装橡胶圈接口时,推入深度应达到标记环,并复查与其相邻己安装好的第一至第二个接口推入深度。
5.2.11管道安装允许偏差:轴线方向为30mm,高程为±20mm。
5.2.12钢管质量应符合下列要求:5.2.12.1管节的材料、规格、压力等级及加工质量应符合设计规定。
5.2.12.2管节表面应无斑疤,裂纹严重锈蚀等缺陷。
5.2.12.4同一管节允许有二条纵缝,纵向焊缝的间距应大于100mm。
5.212.5管道安装前,管节应逐根测量、编号,宜选用管径相差最小的管节对接。
5.2.12.6下管前先检查管节的内外防腐层,合格后方可下管。
5.2.12.7管节组成管段下管时管段的长度、吊距,应根据管径壁厚、外防腐层材料的种类及下管方法确定。
5.2.12.8弯管起弯点至接口的距离不得小于100mm.。
5.2.13管节采用的焊条应符合下列规定:5.2.13.1焊条的化学成份,机械强度应与母材相同且匹配兼顾工作条件和工艺性。
5.2.13.2焊条质量应符合现行国家标准《碳钢焊条》、《低合金焊条》的规定; 5.2.1.3焊条应干燥。
5.2.13.4管节焊接前应先修口,清根、管端端面的坡口角度钝边间隙应符合下表规定:不得在对口间隙夹焊帮条或用加热法缩小间隙施焊。
5.2.14对口时应使内壁齐平,当采用长300mm的直尺在接口内壁周围顺序贴靠,错边的允许偏差应为0.2倍壁厚且不得大于2mm。
5.2.15对口时纵环向焊缝的位置应符合下列规定:5.2.15.2纵向焊缝应放在管道中心垂线上半园的45度左右处;5.2.15.2纵向焊缝应错开,加固环的对焊焊缝应与管节纵向焊缝错开,其间距不得小于100mm,加固环距管节的环向焊缝不应小于50mm;5.2.15.3直管管段两邻环向焊缝的间距不应小于200mm;5.2.15.4管道任何位置不得有十字形焊缝;5.2.15.5直线管段不宜采用长度小于800mm的管段拼接;5.2.16组合钢管固定口焊接及两管段间的闭合焊接应在无阳光直射气温较低时施焊.当采用柔性接口代替闭合焊接时,应与设计单位协商确定。
5.2.16.1钢管对口检查合格后,方可进行点焊,点焊时应符合下列规定:5.2.16.2点焊焊条应采用与接口焊接相同的焊条;5.2.16.3点焊时应对称施焊,其厚度应与第一层焊接厚度一致;5.2.16.4钢管的纵向焊缝及螺旋焊缝处不得点焊;.5.2.16.5点焊长度为50 ~60 mm 环向点焊点5处;5.2.16.6管道对接时,环向焊缝的检验及质量应符合下列要求:5.2.16.7检查前应清除焊缝的渣皮,飞濺物;5.2.16.8应在油渗.水压试验前进行外观检查;5.2.16.9不合格的焊缝应返修,返修次数不得超过三次;5.2.17管道应在沟槽地基管基质量检验合格后安装安装,宜自下游开始,承插口朝向施工前进方向。
5.2.18给水管道转弯利用接口借转,每个借转角度不大于2度,给水管道在水平、竖向弯头及三通、四通处应设管道支墩.转弯角度小于10度时可不设支墩。
管道系统和设备应做水压试验,给水管道的水压试验必须符合设计要求。
本工程水压试验压力为1Mpa。
5.2.19管道水压试验及冲洗消毒:1.给水管道在隐蔽之前要进行水压试验及严密性试验;2管道水压试验前,应编制试验设计,其内容应包括:1)后背及堵板的设计;2)进水管路.排气孔及排水孔的设计:;3)加压设备\压力计的选择及安装的设计;4)排水蔬导措施;5)升压分段的划分及观测制度的规定;6)试验管段的稳定措施;3管道水压试验的分段长度不宜大于1.0 km。
4试验管段的后背应符合下列规定:1)后背应设在原状土或人工后背上,土质松软时,应采取加固措施;2)后背墙面应平整,并应与管道轴线垂直;5水压试验时,采用的设备.仪表规格及其安装应符合下列规定::1)当采用弹簧压力计时精度不低1.5级,最大量程宜为试验压力的1.3~1.5倍,表壳的公称直径不应小于150mm,使用前应校正。
2)水泵、压力计应安装在试验段下游的端部与管道轴线相垂直的支管上。
6管道水压试验前应符合下列规定:1)管道安装检查合格后,水压试验前,除接口外,管道两侧及管顶以上回填土高度不应小于0.5mm;2)管件的支墩、锚固设施已达到设计强度;3)试验管段所有敞口应堵严,不得有渗水现象;4)试验管段不得采用阀门做堵板,不得有消火栓、水锤消除器、安全阀等附件。
