2001年《北京市建设工程预算定额》说明解释(第二号)一、建筑工程1.钢筋工程中预应力钢丝束、钢绞线有关规定。
(1)预应力钢丝束、钢绞线(包括有粘结和无粘结)的张拉费用包括在主材的材料预算价格中。
(2)定额子目8-16、8-17项目名称“预应力钢丝束、钢绞线张拉”应为“预应力钢丝束、钢绞线锚具安装”。
(3)工作内容不包括施工用马凳,应另行计算。
2.JS-复合防水涂料是指什么?答:JS-复合防水涂料是聚合物水泥防水涂料的简称。
华北标准图集88J1-X1工程做法T1-8水乳型聚合物水泥基复合防水涂料,应执行JS-复合防水涂料子目。
3.冬季施工混凝土外加剂费用是否包括在冬雨季施工费中?答:定额中冬雨季施工费不包括冬季施工混凝土外加剂费用,如果发生应计算在混凝土预算价格中。
二、电气工程1.木套箱制作安装子目的适用范围?答:适用于现浇混凝土结构的暗装配电箱预留洞,不适用于砌体结构暗装配电箱预留洞。
2.管路保护的适用范围?答:适用于管路在焦渣层内敷设及各种塑料管和金属软管在预制楼板上的敷设。
3.交纸电缆中间头制作安装定额的适用范围?答:适用于交联电缆与纸绝缘电缆的对接。
4.防火堵洞定额子目如何执行?答:应区分防火堵洞的部位以处计算工程量并执行相应定额子目。
定额中未包括防火堵料[防火枕包、防火胶泥]、钢丝网、型钢支架的用量及价值,应根据设计的具体情况和规范要求,计算其数量,并将其价值列入工程预算中。
5.卫生间等电位联接定额子目如何执行?答:卫生间等电位联接以处计算,定额中未包括跨接地线的敷设,应根据具体设计情况而定。
若采用型钢作跨接地线,则执行接地母线敷设相应子目;若采用管内所穿导线作跨接地线,则执行第六章配管配线相应子目。
三、给排水、采暖、燃气工程1.空调水系统调试费如何计取?答:按采暖系统调试费计取。
2.模块式燃油(气)锅炉安装,当台数过多时如何执行定额?答:模块在10台以内,按定额基价计算;如超过10台时,按定额基价乘以下列系数:3.第一章中DN32以内丝接钢管安装,定额中已含管卡。
2001年《北京市建设工程费用定额》说明1.根据国家及北京市有关法律、法规,结合本市实际情况,编制了2001年《北京市建设工程费用定额》(以下简称本定额)。
2.本定额包括:现场管理费、企业管理费、利润、税金和分包工程管理费,与2001年《北京市建设工程预算定额》配套使用。
3.现场管理费包括:临时设施费和现场经费,属于建设工程直接费。
4.各项费用包括的内容:1) 临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设施费用。
包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基础、小型临时设施以及规定范围内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保护所采取的必要措施。
其费用中包括了临时设施的搭设、租赁、摊销、维护及拆除等费用以及按规定缴纳的临时用地费、临时建设工程费。
不包括施工用地面积小于首层建筑面积三倍时,由建设单位负责申办租用临时用地的租金。
2) 现场经费:是指施工企业的项目经理部组织施工过程中所发生的费用。
包括:①工作人员工资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费用。
(材料人员的工资含在材料预算价格中;行政汽车司机工资含在人工费中;养老保险、医疗保险属于规费)②办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费用。
③差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。
④低值易耗品摊销费(区别于固定资产):行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检验试验、测绘、消防用具的摊销和维修等费用。
⑤劳动保护费:按国家有关部门规定标准发放给管理工作人员的劳保用品费用、保健和防暑降温费用。
(保健包括旅游、体检等内容)⑥检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。

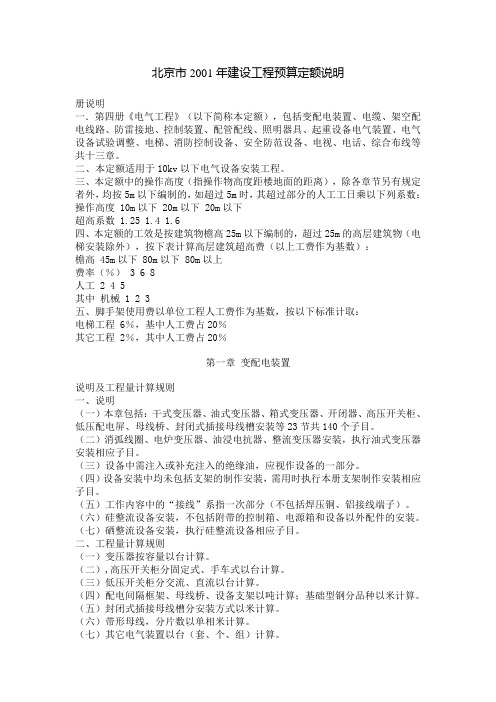

北京市2001年建设工程预算定额说明册说明一.第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。
二、本定额适用于10kv以下电气设备安装工程。
三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下列系数:操作高度 10m以下 20m以下 20m以下超高系数 1.25 1.4 1.6四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以上工费作为基数):檐高 45m以下 80m以下 80m以上费率(%) 3 6 8人工 2 4 5其中机械 1 2 3五、脚手架使用费以单位工程人工费作为基数,按以下标准计取:电梯工程 6%,基中人工费占20%其它工程 2%,其中人工费占20%第一章变配电装置说明及工程量计算规则一、说明(一)本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。
(二)消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。
(三)设备中需注入或补充注入的绝缘油,应视作设备的一部分。
(四)设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。
(五)工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。
(六)硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。
(七)硒整流设备安装,执行硅整流设备相应子目。
二、工程量计算规则(一)变压器按容量以台计算。
(二),高压开关柜分固定式、手车式以台计算。
(三)低压开关柜分交流、直流以台计算。
(四)配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。
北京2001预算定额-总说明一、《北京市建设工程预算定额》(以下简称本定额)共分十册,包括:第一册建筑工程第二册装饰工程第三册仿古建筑工程第四册电气工程第五册给排水、采暖、燃气工程第六册通风、空调工程第七册市政道路、桥梁工程第八册市政管道工程第九册绿化工程第十册庭园工程与之配套使用的有《北京市建设工程费用定额》、北京市建设工程预算定额选价汇编》、《北京市建设工程材料预算价格》、《北京市建设工程机械台班费用定额》。
二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,以及行之有效的“新技术、新工艺、新材料、新设备”的应用,并根据正常的施工条件,国家颁发的施工及验收规范、质量评定标准和安装操作规程,施工现场文明安全施工及环境保护的要求现行的标准图、通用图等为依据编制的。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
四、本定额适用于北京市行政区域内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
五、本定额是编制施工图预算、进行工程招投标、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目划分及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础。
六、定额消耗量的确定:1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差;工本定额的材料消耗量包括主要材料、辅助材料和零星材料等,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗和施工现场堆放损耗;3.本定额的机械台班消耗量是按正常合理的机械配备综合取定的;4.本定额的其它人工费包括材料二次搬运和冬雨季施工期间所增加的人工费;5.本定额的其它材料费包括零星材料、冬雨季施工期间所增加的材料费;6. 本定额的其它机具费包括中小型机械使用费、材料二次搬运费、生产工具使用费、冬雨季施工期间所增力的机械费及仪器仪表使用费;七、本定额人工费单价中,包括基本工资、辅助工资、工资性质津贴、交通补助和劳动保护费,以及养老保险和医疗保险;八、本定额中的模板、脚手架和机械是按照租赁制编制的。

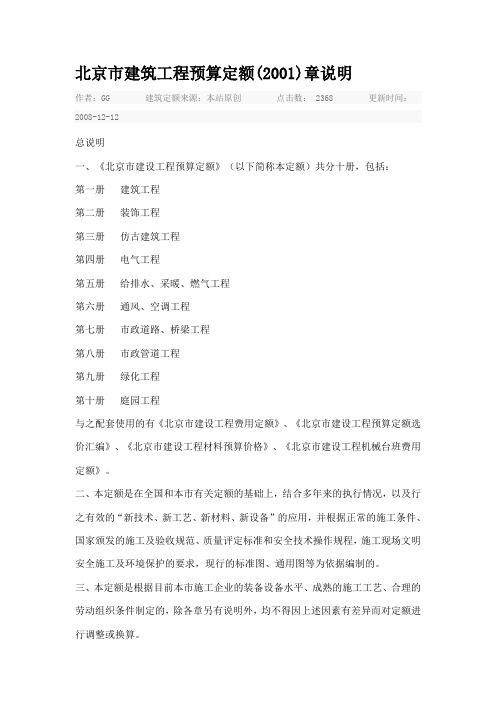

北京市建筑工程预算定额(2001)章说明作者:GG 建筑定额来源:本站原创点击数:2368 更新时间:2008-12-12 总说明一、《北京市建设工程预算定额》(以下简称本定额)共分十册,包括:第一册建筑工程第二册装饰工程第三册仿古建筑工程第四册电气工程第五册给排水、采暖、燃气工程第六册通风、空调工程第七册市政道路、桥梁工程第八册市政管道工程第九册绿化工程第十册庭园工程与之配套使用的有《北京市建设工程费用定额》、《北京市建设工程预算定额选价汇编》、《北京市建设工程材料预算价格》、《北京市建设工程机械台班费用定额》。
二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,以及行之有效的“新技术、新工艺、新材料、新设备”的应用,并根据正常的施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制的。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
四、本定额适用于北京市行政区域内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
五、本定额是编制施工图预算、进行工程招投标、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目划分及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础。
六、定额消耗量的确定:1、本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差;2、本定额的材料消耗量包括主要材料、辅助材料和零星材料等,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗和施工现场堆放损耗;3、本定额的机械台班消耗量是按正常合理的机械配备综合取定的;4、本定额的其它人工费包括材料二次搬运和冬雨季施工期间所增加的人工费;5、本定额的其它材料费包括零星材料和冬雨季施工期间所增加的材料费;6、本定额的其它机具费包括中小型机械使用费、材料二次搬运、生产工具使用费、冬雨季施工期间所增加的机械费及仪器仪表使用费;七、本定额人工费单价中,包括基本工资、辅助工资、工资性质津贴、交通补助和劳动保护费,以及养老保险和医疗保险;八、本定额中的模板、脚手架和机械是按照租凭制编制的;九、凡定额内未注明单价的材料,基价中均不包括其价格,应根据“()”内的用量,按市场价列入工程预算;十、本定额工作内容除各章节已说明的主要工序外,还包括施工准备、配合质量检验、工种间交叉配合等次要工序。
建筑工程册说明一、建筑工程分册包括;土石方工程,桩基及基坑支护工程,降水工程,砌筑工程,现场搅拌混凝土工程,预拌混凝土工程,模板工程,钢筋工程,构件运输工程,木结构工程,构件制作安装工程,屋面工程,防水工程,室外道路、停车场及管道工程,脚手架工程,大型垂直运输机械使用费,高层建筑超高费,工程水电费共十八章。
二、本定额的工效是按建筑特檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
三、建筑工程的一般成品保护费用已包括在定额的相应子目中,不得另行计算。
四、本定额对土质情况已综合考虑(山区及近山区除外),执行中不予调整。
五、构件的运输执行本册第九章构件运输工程的相应定额子目。
六、本册定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。
七、室外道路宽度在14m以内的混凝土路、停车场执行本册相应项目。
室外沟道净宽度在1.6m以内执行本册相应项目。
室外混凝土管管径在400mm以内执行本册相应项目。
八、桩基础及基坑支护工程和降水工程中综合了工程水电费,其它工程水电费执行第十八章工程水电费相应项目。
九、定额中凡注明厚度的项目,设计要求不同时,执行每增减厚度的相应定额子目。
十、建筑工程中设计有部分仿古项目,可执行仿古建筑相应项目。
十一、建筑物檐高以室外设计地坪标高作为计算起点。
㈠平屋顶带挑檐者,算至挑檐板下皮标高;㈡平屋顶带女儿墙者,算至屋顶结构板上皮标高;㈢坡屋面或其它曲面屋顶均算至墙的中心线与屋面板交点的高度;㈣阶梯式建筑物按高层的建筑物计算檐高;㈤突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物无论其高度如何,均按建筑物勒脚以上外墙结构的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
高低联跨需分别计算建筑面积时,按高低跨相邻处结构外边线为界线。
2、多层建筑物按分层建筑面积总和计算,首层建筑面积按建筑物勒脚以上外墙结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平计算。
北京01定额解释1(土建部分)1、同一栋楼,分前后两部分,功能不同,高度也不同(分别为25米以上和25米以下),怎么计算与高度有关的费用?答:2001年预算定额没有对功能不同,檐高也不同如何计算和取费进行明确表述;可参照96年概算定额补充规定和说明解释1#。
即:一个单项工程,出现使用功能不同时,其它直接费和现场管理费按主要使用功能执行相应取费标准。
即檐高按建筑物总檐高;建筑面积分别列项(地下室随首层)且分别执行定额相应子目。
但是对于同一个工程如果有伸缩缝或沉降缝并以此划分出不同檐高和使用功能时,应分别按不同工程项目执行定额子目并计取相应费用。
同一个工程按照最高的檐高统一计取费用。
如果使用功能,结构类型不同则应该按照不同的使用功能和结构类型分部分计取相关费用。
2、什么是材料暂估价?包括的内容是什么?答:一般是指发包方在招标文件中规定的材料暂定价格,包括除设备暂估价之外的材料暂估价格。
3、《北京工程造价信息》的市场信息价格包括运费,但不包括1%的采购保管费,对吗?答;回答正确。
4、一些甲方指定价格、厂家的材料,由乙方负责采购,乙方支付费用。
问:此材料进入预算时是否计取1%的采购保管费?答:执行2001年预算定额,材料进入预算时应按市场价(含采购保管费)。
由发包方采购供应的材料并运至承包方指定地点的承包方退给发包方材料预算价格的99%;换句话说发包方采购供应的材料并运至承包方指定地点的承包方收取材料预算价1%的采购保管费。
有关执行2001年预算定额关于北京市建设工程造价计价管理的办法请查阅京建经(2002)117号文件5、01定额中没有明确规定如果建设单位把装饰工程、安装工程自行分包给其它分包单位,总包服务费该如何计取?答:分包工程管理费是指施工总承包单位将工程中的部分工程自行包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时应付给分包单位的工程管理费用。
分包工程管理费按工程分包形式分包工包料和包工不包料两种标准。
北京-装饰01定额全解前言装修是一个耗时、费力、复杂的过程,因此在装修过程中了解和掌握定额是格外重要的。
本文将从定额的概念、编制依据、定额的分类和如何使用定额等多个方面对北京市装饰01定额进行全面分析和解读。
什么是定额定额是指在一定的条件下,工程建设中实际施工所需的材料、用工及机械设备等所需的费用。
通俗来讲,定额就是工人、机器和材料都需要使用到的费用。
因此在装修过程中,定额是装修成本的重要组成部分。
定额的编制依据定额的编制依据主要包括现场勘测、技术协议书、初步设计方案、施工方案、基础设计方案等。
以下是定额的编制依据详解:1.现场勘测针对不同的工程类型,需要进行不同的勘测。
例如,在房屋内部装饰时需要了解屋顶、地板、墙壁的面积大小,我们需要进行测量以确保材料使用的准确性。
2.技术协议书技术协议书是指施工单位与业主签定的协议文件,其中包含了各种技术和规范要求,也包含了细节和质量标准等内容。
3.初步设计方案初步设计方案是对工程的初步规划,包含了建筑结构、布局、施工方式等方面的信息,可以为后续的设计和施工提供参考。
4.施工方案施工方案是指在施工时,如何按照设计方案进行施工的详细规范。
施工方案需要按照国家的建筑规范进行编写,并且需要考虑到现实情况下施工可能会出现的问题,以保证施工质量。
5.基础设计方案基础设计方案是指建筑物的基础结构和土壤特性等因素的考虑,以确保建筑物的安全和稳定。
定额的分类根据不同的材料、用工和机械设备,定额可分为以下几类:1.材料定额包括建筑材料、装修材料和设备材料等,这些材料是施工的原材料,包括木材、钢材、水泥、瓷砖等。
2.机械定额主要包括施工机械、设备工具、起重机械等,这些机械设备可以提高施工效率,缩短工期。
3.劳务定额劳务定额主要是施工工人的工资和福利费用,包括技术工人、助手、搬运工、抛光工等。
如何使用定额在装修过程中,定额可以作为装修工程一份全面的费用预算和报价单,也可以用于了解不同材料、工人和机械设备的价格,以同时考虑质量和价格。
2001年《北京市建设工程预算定额》说明解释(第四号)一、关于执行2001年《北京市建设工程预算定额》与2005年《北京市房屋修缮工程预算定额》的工程适用范围是如何划分的?答:北京市建设委员会分别于2002年4月1日和2005年7月1日颁发了2001年《北京市建设工程预算定额》(以下简称2001预算定额)与2005年《北京市房屋修缮工程预算定额》(以下简称2005修缮定额),为北京市的新建工程和房屋修缮工程提供计价依据。
为合理使用相关计价依据,现就执行2001预算定额与2005修缮定额的工程适用范围划分如下:(一)2001预算定额与2005修缮定额中关于适用范围的规定:1.2001预算定额适用于北京市行政区域内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
2.2005修缮定额适用于本市行政区域内的各类房屋建筑和其附属设备的修缮工程,改建工程,重新装饰装修工程,系统更新改造工程,抗震加固工程,一般单层房屋的翻建工程,古建筑修缮、复建、保护性移地迁建工程,以及随同上述各类工程施工的零星(建筑面积在300m2以内)添建、扩建工程。
不适用于建筑面积在300m2以外的新建、扩建工程和临时性的工程。
(二)2001预算定额与2005修缮定额的适用范围补充说明:1.建筑整体更新改造工程中:拆除、维修、结构加固部分执行2005修缮定额;装饰工程部分(含隔墙及内、外装饰)室内全部腾空后进行的装饰装修项目,执行2001预算定额;装饰工程部分室内未腾空进行的装饰装修项目,执行2005修缮定额。
2.古建筑遗址复建的仿古建筑工程执行2005修缮定额,异地新建的古建筑仿古工程执行2001预算定额。
3.安装工程的划分随建筑工程的执行标准。
(三)工程情况复杂时(如:停缓建复建、改造工程、售楼处工程等),发承包双方应在合同中明确其计价依据及结算办法。
北京01定额解释1、同一栋楼,分前后两部分,功能不同,高度也不同(分别为25米以上和25米以下),怎么计算与高度有关的费用?答:2001年预算定额没有对功能不同,檐高也不同如何计算和取费进行明确表述;可参照96年概算定额补充规定和说明解释1#。
即:一个单项工程,出现使用功能不同时,其它直接费和现场管理费按主要使用功能执行相应取费标准。
即檐高按建筑物总檐高;建筑面积分别列项(地下室随首层)且分别执行定额相应子目。
但是对于同一个工程如果有伸缩缝或沉降缝并以此划分出不同檐高和使用功能时,应分别按不同工程项目执行定额子目并计取相应费用。
同一个工程按照最高的檐高统一计取费用。
如果使用功能,结构类型不同则应该按照不同的使用功能和结构类型分部分计取相关费用。
2、什么是材料暂估价?包括的内容是什么?答:一般是指发包方在招标文件中规定的材料暂定价格,包括除设备暂估价之外的材料暂估价格。
3、《北京工程造价信息》的市场信息价格包括运费,但不包括1%的采购保管费,对吗?答;回答正确。
4、一些甲方指定价格、厂家的材料,由乙方负责采购,乙方支付费用。
问:此材料进入预算时是否计取1%的采购保管费?答:执行2001年预算定额,材料进入预算时应按市场价(含采购保管费)。
由发包方采购供应的材料并运至承包方指定地点的承包方退给发包方材料预算价格的99%;换句话说发包方采购供应的材料并运至承包方指定地点的承包方收取材料预算价1%的采购保管费。
有关执行2001年预算定额关于北京市建设工程造价计价管理的办法请查阅京建经(2002)117号文件2、5、01定额中没有明确规定如果建设单位把装饰工程、安装工程自行分包给其它分包单位,总包服务费该如何计取?答:分包工程管理费是指施工总承包单位将工程中的部分工程自行包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时应付给分包单位的工程管理费用。
分包工程管理费按工程分包形式分包工包料和包工不包料两种标准。
京建经(2002)117号关于北京市建设工程造价计价办法的通知有如下规定:凡执行预算定额的工程实行“定额量、市场价、指导费”的计价原则。
凡分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
如果建设单位把装饰工程、安装工程自行分包给其它分包单位,总承包单位也应向其它分包单位收取总包服务费。
至于分包单位向总包单位交纳总包服务费费用的来源取决于建设单位与分包单位的合同。
无论建设单位与分包单位如何协商分包单位都没有理由拒绝总承包单位向收取总包服务费。
6、关于分包工程管理费01定额中有两条:①、分包工程管理费中包括了分包单位的现场经费和企业管理费。
②、分包单位的临时设施费,由总包单位负责。
是否指:是不是分包单位向总包单位或者甲方结算时并不计取临时设施费,而是在定额直接费上计取分包管理费,也不计取现场经费和企业管理费?另外:甲方直接分包的工程是如何取费?是不是可以也只计取分包工程管理费?而此时的临时设施费如何处理?答:甲方直接分包的工程分包方应向乙方(总包)交纳配合费;乙方(总包)方向其提供相应的服务;(临时办公、库房、工程水电、以及工程所需脚手架等服务)。
分包方应贯彻并服从总包管理,并按分包合同所要求的内容完成其工作内容以满足总包实施总包合同。
甲方有权利和义务协助乙方(总包)监督分包方;这一点应在总包合同中明确;总包和分包发生经济纠纷时甲方应出面干预并协调总包向分包收取费用。
7、请问执行2001年定额,在竣工结算时,标底是否可整调(除暂估价外)?合同为可调价合同?投标标底参照投标期造价信息,而实际开工日期远后于投标期,请问标底价是否可调?关于执行2001定额竣工结算,造价处有具体的规定或解释吗?答:工程结算应按建安工程合同约定;竣工结算与投标时标底无关。
投标是招标文件属合同文件要件之一;工程价款的调整范围应依据建安工程施工合同。
2001年预算定额在执行过程中出现问题北京市造价管理处负责解释说明并协调甲乙双方的纠纷;甲乙双方出现合同纠纷时可向人民法院提出起诉。
8、做为建设方和施工方,在临时设施范围划分上如何界定?目前所说的七通一平具体指哪些,如何界定范围?答:临时设施范围应是建筑红线以内;关于七通一平水通(上下水);路通;电通;通讯通(电话);燃气(热力)通;一平指场地平(不含正负高差30CM以内的场地平整)。
9、做为施工方,如果只承包施工建筑物而不施工室外工程,同时室外工程暂不分包,且红线距建筑物均很远,那么从红线到建筑物之间所发生的临时水电设施如何计取?临时设施费是否能函盖?红线到建筑物之间所发生的临时水电设施如何计取?临时设施费是否能函盖?临时设施费按施工组织设计测算后报价,包不住就增加,你还在死用定额?答:测算后如有结余,可作为竞争费用空间使用。
即使图纸标注红线,如果甲方在招标文件中明确施工单位临时用地甲方不给(予)提供(甲方另有它用);或甲方提供红线标注之外场地等等情况,都会出现。
因此施工企业应当依据甲方招标要求做出自己的报价。
不同情况应不同对待,个体工程伸缩性是很大的;如何编好临时设施(费用)造价应根据工程情况和施工组织设计以及结合企业自身实力是很重要的。
10、本工程已验收尚未交付使用需进行内部改造,原预算执行2001定额,改造部分是否执行2001预算定额?还是执行修缮定额?答:未结算工程,发包方发出工程修改指令,原合同中有相同项目的按原合同,没有的双方商议。
应该不会不让用修缮定额的。
关于2001年北京市建设工程安装预算定额的适用范围该定额说明中讲的很清楚。
2001年北京市建设工程安装预算定额适用于北京市行政区域内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及新辟栽植改造工程。
该定额不适用于修缮工程、临时性和山区及园林养护工程。
2004年1月1日起颁发的2001年北京市建设工程安装预算定额第十一册地铁工程(简称地铁定额);适用于北京市行政区域内的新建、扩建地铁工程及地面城市轨道交通工程。
不适用于地铁工程及地面城市轨道交通工程的维修和局部改造工程。
11、按政府有关规定,装饰工程完工后须做室内空气质量检测,所发生的费用应由谁承担?01定额现场经费中是否已包含?答:检验试验费中已包含一般工程(常规)的检测内容;甲方如有要求需要特殊检验(测)时,所发生的费用应另行计算。
12、在工程投标报价中经常涉及到包干费的问题,请教一下,包干费的规定是什么文件的?01定额与清单中并未提及,如果在工程招标文件中未提及,竣工决算是否可以再取包干费?答:一般在招标文件中会明确规定包干费;技措费所包含的具体内容,并要求投标人结合自身企业的实力计取包干费、技措费。
执行工程量清单计价的工程由于采用综合单价报价,由于综合单价包含除规费和税金以外的全部费用。
因此一般情况下不在考虑包干费、技措费;包干费、技措费其内容应含在综合单价的风险费中。
13、工程量清单报价时按当时的市场材料价格进行报价,未考虑风险因素,现三材价格都发生上涨现象,在结算时可否调整?答:原则上不予调整;除非双方合同约定。
风险因素应该计取;施工投标方未考虑风险因素属于自身责任。
14、工程水电费,定额是综合编制的。
能否指导一下,建筑和装修的大概比例?答:工程水电费的确是综合考虑的而且属不得调整的项目;不同的工程类型综合的不同。
这里的综合是指工程的结构类型、工程类别、建筑面积、层数、檐高和工程施工的工期等等。
15、工程水电费结算,应按工地装的水表电表实际用量,还是按定额分析量请回答?答:合同约定。
16、工程水电费是工程上用的工程水电费应该按分部分项综合单价计入无可非议,只是目前所提(包括定额所综合的)工程水电费除工程上用的工程水电费外还包含了临时用水、电的费用和生活用的水电费?答:临时用水、电的费用和生活用的水电费应按措施费项目计入。
17、在计取工程水电费时如果使用功能一致,但是结构类型不一致是否应分别计取工程水电费?如结构类型一致,但是使用功能不一致又该如何?答:单项工程中使用功能,结构类型不同时,应按各自面积分别计算。
18、定额中的费率最低可降低多少?(除税金外)答:按京建经[2002]117号文件规定,指导费计算按保证上缴国家规定的各项社会保障基金等基础上,可上下浮动。
19、按2001定额,按市场价调增的人工费、材料费是否可以参加取费?答:按市场价调整的人工费、材料费是直接费;直接费当然是参与取费的了。
2001定额不存在价差问题,所以按市场价计算的工料机可以取费。
20、甲供材料是否取费,一种意见认为参与取费,在材料调价中给与扣除一种意见认为不参与取费,看实际情况给一些运输费、材保费,如有具体规定告诉我文件名下发日期?答:甲供材料参与取费,也购成工程造价的一部分。
根据京建经[2002]117号规定发包方采购供应的材料、设备并运到承包方指定地点,承包方按实际发生的材料预算价格的99%退还发包方材料、设备款。
此规定北京市建委2002年3月5日下发。
21、建筑安装税金3.4%的来源组成?答:建筑安装税金3.4%是由两税一费组成。
1987年依据当时财政部(86)财税字076号文件利(润)改税(金)的通知,从1987年1月1日起开征建筑施工企业营业税以及城市维护建设税、教育附加费(俗称两税一费)其中营业税系数为3.09%;城市维护建设税0.22%;教育附加费0.03%;总计为3.34%。
3.34%的计取基数为工程造价扣除临时设施、技术装备和劳保基金以及施工机构迁移费。
简化计算为直接费作基数计取3.37%。
1993年依据京政发(1993)36号文件《关于提高教育附加费附加率的通知》从1993年8月1日起教育附加费附加率由原来的2%提高到3%税金的费率亦由原来的3.37%调到3.4%。
自93年8月1日起税金(两税一费)3.4%的率值到目前为止就一直没有再发生变化。
22、主体工程完成后,没有进行装修工程施工,但做了水暖结构预留洞,请问能否计取留洞费用?答:对于土建结构工程施工单位来讲,水、暖、电施工的预留预埋本身是应该的、必须的不知为何,结构施工单位还要向建设单位要留洞费用。
23、工程结算时质量保修费用应如何扣留?有关文件在哪能查到。
按按5%扣留是否恰当?答:工程保修金应该在甲乙双方合同中约定;一般为5%;有关文件应该在工商管理部门有关合同签定的管理文件中找到。
保修金一般作用为施工方对所建工程的工程质量的保证承诺;若所建工程发生质量问题施工单位应及时给予维修否则建设单位有权动用乙方所留的尾款(保修金)对工程进行维修。
工程质量在一定时间内如果没有发生(工程)质量问题则建设单位应如数返还施工企业工程保修金。
