某项目施工临电方案(计算非常详细)
- 格式:doc
- 大小:585.00 KB
- 文档页数:28
施工临时用电施工方案(附计算试)..一、工程概况本施工临时用电施工方案旨在为某建设项目提供安全、可靠、高效的临时电力供应。
工程地点位于XX市XX区,占地面积约XX平方米,工程主要包括土建、装饰、安装等阶段,预计施工周期为XX个月。
根据工程需求,临时用电负荷等级为XX级,用电设备主要包括电焊机、混凝土搅拌机、切割机、照明设备等。
二、用电管理1. 用电申请:施工单位需向供电部门提交临时用电申请,并提供相关资料,包括用电负荷、用电设备、用电时间等。
2. 用电合同:施工单位与供电部门签订临时用电合同,明确双方的权利和义务。
3. 用电收费:施工单位按照合同约定,按时支付临时用电费用。
4. 用电计量:施工单位在施工现场设置用电计量装置,实时监测用电情况,确保用电安全。
5. 用电设备管理:施工单位应定期检查、维护用电设备,确保设备安全、可靠运行。
三、电工1. 电工资格:电工应具备相应的电工操作证,持证上岗。
2. 电工职责:负责施工现场的临时用电设施的安装、维护和拆除工作,确保用电安全。
3. 培训与考核:施工单位应定期对电工进行培训,提高电工的专业技能和安全意识,并进行考核。
4. 交接班制度:电工应严格执行交接班制度,确保用电安全。
四、安全距离与外电防护1. 安全距离:根据《电气安全规范》,施工现场应保持以下安全距离:- 人与带电设备:0.5米;- 人与高压设备:1米;- 车辆与高压设备:2米;- 飞行物与高压设备:3米。
2. 外电防护:a. 施工现场应设置外电防护设施,包括围栏、警示标志等。
b. 外电线路应采用绝缘导线,架空敷设,并保持与地面足够的安全距离。
c. 施工现场应定期检查外电线路,发现隐患及时整改。
d. 严禁非电工人员触碰外电线路和设备。
五、电缆线路1. 电缆选择:根据施工现场用电负荷和设备需求,选择合适类型和规格的电缆,确保电缆安全、可靠。
电缆应具有良好的绝缘性能、耐热性和耐磨性。
- 低压电缆:采用YJV、YJLV等交联聚乙烯绝缘电力电缆;- 高压电缆:采用8.7/15kV交联聚乙烯绝缘电力电缆。

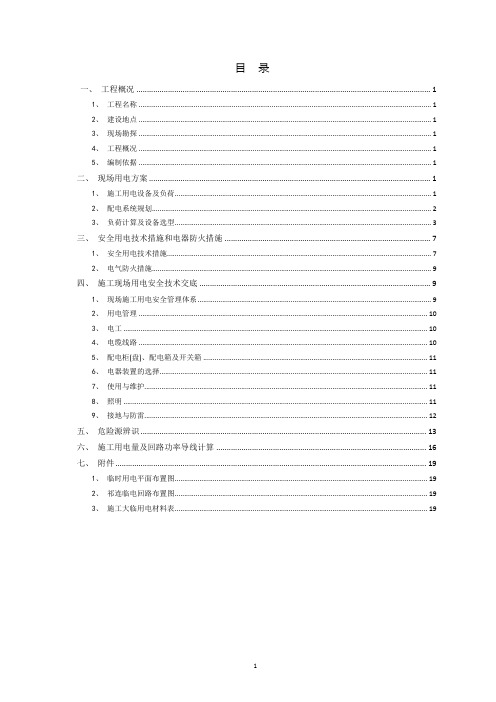

目录一、工程概况 (1)1、工程名称 (1)2、建设地点 (1)3、现场勘探 (1)4、工程概况 (1)5、编制依据 (1)二、现场用电方案 (1)1、施工用电设备及负荷 (1)2、配电系统规划 (2)3、负荷计算及设备选型 (3)三、安全用电技术措施和电器防火措施 (7)1、安全用电技术措施 (7)2、电气防火措施 (9)四、施工现场用电安全技术交底 (9)1、现场施工用电安全管理体系 (9)2、用电管理 (10)3、电工 (10)4、电缆线路 (10)5、配电柜(盘)、配电箱及开关箱 (11)6、电器装置的选择 (11)7、使用与维护 (11)8、照明 (11)9、接地与防雷 (12)五、危险源辨识 (13)六、施工用电量及回路功率导线计算 (16)七、附件 (19)1、临时用电平面布置图 (19)2、祁连临电回路布置图 (19)3、施工大临用电材料表 (19)一、工程概况1、工程名称祁连基地A2、A3地块经济适用房项目2、建设地点本项目的范围位于宝山区大场镇,项目东起瑞丰路,西至丰宝路,南起锦秋路,北至祁华路。
3、工程概况本项目的范围位于宝山区大场镇,包括A2经济适用房、A3经济适用房两大部分,共有两个地块分别为A2~A3,项目东起瑞丰路,西至丰宝路,南起锦秋路,北至祁华路,占地面积106054。
5m2,建筑面积约296162.28m2.4、编制依据1、《建筑工程安全生产管理条例》2、《施工现场临时用电安全技术规范》3、《建筑施工安全检查标准》4、现场平面布置图二、现场用电方案本工程现场业主提供电源,总容量为2000kVA,根据用电量计算临时用电高峰期将出现土建结构施工阶段(计算书附后),因此根据土建结构施工阶段用电需求布置现场临时用电。
分为总配电箱、二级配电箱及三级配电箱.1、施工用电设备及负荷现场高峰期主要施工用电为土建结构施工阶段,主要用电设备为钢筋加工、木工加工、机电加工、塔吊、施工电梯、焊机、现场照明用电,根据机械设备配置表计算用电量负荷。
常用施工方案中临水、临电的计算方法和计算公式及举例一、临电的计算方法和计算公式当一个新的项目开始时,各专业的人员都必须对该项目的开工作好充分的准备。
而作为一名电气工程专业的人员则必须对该项目的临时施工用电负荷进行分析和测算,从而择优选择相应的施工用电的供电方案和供电系统,以确保现场施工用电的安全和可靠性。
但由于很多电气人员对现场施工用电的性质和功率因数的不了解,从而造成了计算的错误,给临时施工用电埋下安全隐患,造成了不必要的损失。
在本次征稿阶段发现大多临电计算人员在计算上出现了误区,为了确保临时施工用电的计算能够较为精确,在实例计算中按照交流电路中的计算容量和设备容量的概念,进行计算。
计算容量也称为计算负荷、需要负荷或最大负荷。
它常用Pjs表示,标志现场设备的最大用电功率,是配电设计时选择变压器、确定备用电源容量、无功补偿容量和季节性负荷的依据,也是计算配电系统各回路中电流的依据。
设备容量也称为安装容量,它常用Pe表示,它是现场安装的所有用电设备的额定容量或额定功率,常标于现场的用电设备铭牌上,是配电系统设计和计算的基础资料和依据。
然而在计算ΣPe时很多电气人员就把电动机的千瓦数、交流电焊机的千伏安数、照明用电的千瓦数三者直接相加,这样就把直流电的基本概念错用到交流电路上,从而带来变配电设备系统的选择不当。
【例】一项目的用电设备如表3-9,现场变压器提供(400kV A)的电源,现场电线采用TN—S三相五线制接零保护系统供电。
【解】:【1】临电布置1)电源由办公楼后的变压器(400kV A)供我方(400kV A)的电源,引入现场一级总柜,由一级总柜再分别引出数个回路分别供现场及生活区、办公区等。
2)线路现场采用TN—S三相五线制接零保护系统供电。
3)负荷计算用电设备表表3-9(A)塔吊(1台)P e=2P n J Cn=2×63×0.15 =48.8kwK c=0.6,cosφ=0.65,tg=1.17P c1=K d.P e=0.6×48.8=29.3kwQ c1= tgφ.P c1=1.17×29.3 =34.3kw(B)电焊机(1台)Pe3= 3 ×S n×cosφ×J Cn =38.6× 3 ×0. 6× 5 =28.48 kwK d=0.6,cosφ=0.45,tgφ=1.98P c2=K J Cn·Pe3=0.6×28.4=17kwQ c2=tgφ·P c2=1.98×17=33.7kvar(C)搅拌机(1台);振捣棒2台;平板振捣器(2台);蛙式打夯机(2台)卷扬机(1台)K d=0.6, cosφ=0.68, tgφ=1.07P c3=K d×ΣP e=(3+1.1×2+0.5×2+1.1×2+7.5)×0.6=9.54kwQ C3= tgφ·P C3=1.07×9.54=10.2kvarP i3=P c1+P c2+P c3=29.3+17+9.54=55.84kwQ js=Q C1+Q C2+Q C3=34.3+33.7+10.2=78.6kvar照明取总电负荷的5%S js1=P js2+Q js2×105%=55.82+78.62×105%=101.3KVA(D)木工棚(圆锯1台;电锯1台)K d=0.7, cosφ=0.68, tgφ=1.08, tgφ=1.08P js2=P c=K d·ΣP e=0.7×(3.0+2.2)=3.64kwQ js2=Q c= tgφ·P c=1.08×3.64=3.93kvarS js2=P js2+Q js2×105%= 3.642+3.932×105%=5.7KVA(E)钢筋场A)电焊机(1台)P c1=17Kw,Q c1=33.7KvarB)调直机一台,切断机一台,弯曲机一台,无齿锯一台.K d=0.7, cosφ=0.68, tgφ=1.08P c2=K d·ΣP e=0.7×(8+5.5+3.2)=11.69kwQ c2= tgφ·P c=1.08×11.69=12.6kvarP js=P c1+P c2=17+11.69=28.69kwQ js=33.7+12.6=46.3kvar照明取5%S js3=105%×78.692+46.32 =57.2KVA总计算负荷S js=S js1+S js2+S js3=101.3+5.7+57.2=164.2KVA4)变压器校验以及主要设备等线截面选样(A)变压器容量校验S js=164.2KVA现场配电室400KVA变压器满足负荷要求T js=S js3·V e=164.23×0.38=249.4A配电室提供一300A回路,满足负荷要求。
道路工程临电施工方案模板一、施工项目基本情况本工程位于XX市XX区,施工范围为xx路xx段,包括路面拓宽、路基处理、路面铺设等工程。
周边环境为居民区和商业区,交通流量较大,需要施工期间使用临时用电。
二、临时用电需求分析根据工程施工需要,预计临时用电主要包括以下几个方面的需求:1. 施工现场照明:需要保证夜间施工的照明需求;2. 施工机械动力:需要为施工机械设备提供电力支持;3. 办公室用电:需要为施工现场的办公室、临时搭建的施工指挥部提供用电支持;4. 安全警示:需要为施工现场的安全警示设备提供电力支持。
三、临时用电方案设计1. 施工现场照明:在施工现场搭建临时照明灯,设置夜间施工需要的照明设备,保证施工现场的照明需求;2. 施工机械动力:根据施工机械设备的功率和数量,确定临时用电的容量,并建设配套的临时用电设施;3. 办公室用电:为办公室提供稳定的用电支持,安装必要的用电设备,保证施工指挥、群众联系等工作的正常进行;4. 安全警示:安装必要的安全警示设备,如警示灯、安全标示牌等,保证施工现场的安全警示需求。
四、临时用电设备布置1. 施工现场照明:在施工现场周边搭建照明设备支架,安装必要的照明灯;2. 施工机械动力:根据施工机械设备的布置情况,设置临时用电的配电箱和电缆线路,保证施工机械设备的用电需求;3. 办公室用电:在施工现场布置办公室用电设备,安装必要的配电插座、电线等设施;4. 安全警示:根据施工现场的安全需要,布置各类安全警示设备,保证施工现场的安全警示需求。
五、临时用电设备运行管理1. 安全管理:临时用电设备的启停操作由指定人员负责,保证设备运行安全;2. 定期检查:定期对临时用电设备进行检查,及时处理设备故障;3. 用电监控:安装用电监控设备,实时监测用电情况,及时发现并解决用电问题;4. 用电记录:记录用电量、用电情况等信息,做好用电档案,为后期施工总结提供数据支持。
六、临时用电设备拆除及清理1. 施工结束后,及时拆除临时用电设备,清理临时用电设备所占用的场地;2. 对临时用电设备进行检查,保证设备完好无损;3. 进行用电设备的档案整理,归档相关用电记录和资料。
项目施工临电方案计算非常详细The document was prepared on January 2, 2021目录为了规范工地用电管理,合理利用国家电力资源。
按照国家施工用电管理规定要求,坚持“安全用电,节约用电”的原则,编制以下施工现场临时用电施工方案。
1.编制依据(1)本工程《施工组织设计》;(2)《施工现场临时用电安全技术规范》JGJ46-2005;(3)《建筑工程施工现场供用电安全规范》(GB50194-2014);(4)《施工现场机械设备检查技术规范》JGJ160-2008);(5)《剩余电流动作保护装置安装和运行》(GB13955-2005)等。
2.工程概况省略3.用电设备现场用电设备现场的主要用电设备及其额定功率详见下表1。
负荷计算(1)有功负荷的计算式为:Pc=(K1*KaP1+ K2*KbP2+K3*KcP3)。
计算相关取值详见表2。
Pc =××1694+××280+××280 =式中各符号及取值如下:1.上式中需用系数Ka、Kb、Kc查设计手册取定为:Ka=,Kb=,Kc=。
2.上式中同时系数K1、K2、K3查设计手册取定为:K1=,K2=,K3=。
电动机设备有功之和:188+++378+440+22+22+200+12+22+20+88++6+5+42+30++5=1694K W(详见表1);电焊设备有功之和:100+60+120=280KW(详见表1);照明有功之和:50+30+200=280KW(详见表1);表2 计算相关取值(2)计算无功负荷Qc=[tgφ*(K1*KaP1)+ tgφ*(K2*KbP2)+ tgφ*(K3*KcP3)]=×(××1694)+×××280)+×××280)= KVA式中tgφ为用电设备功率因素角的正切值(见表2),其余同上。
施工临时用电方案(含计算式)【模板一】施工临时用电方案一:项目背景为了满足施工现场的用电需求,并确保施工过程中的安全性和稳定性,制定施工临时用电方案。
二:施工临时用电方案的制定依据1.《建筑工程安全生产管理条例》2.《电气装置安装工程施工与验收规范》3.相关电气安全规范及标准三:施工临时用电方案的目的确保施工现场的用电安全,提供稳定可靠的电力供应。
四:施工临时用电方案的实施范围施工临时用电方案适用于整个施工过程中的电力供应需求。
五:施工临时用电方案的具体内容1.用电需求分析1.1.施工现场所需用电设备清单1.2.每个设备的用电功率需求2.用电设备选择与布置2.1.根据施工现场的用电需求确定所需要的电源设备数量和类型(如发电机、变压器等)2.2.根据工程布局和用电设备位置确定电源设备的布置位置2.3.确保电源设备与用电设备之间的电缆长度符合规范要求,减小线路损耗3.电缆敷设3.1.根据用电设备的功率需求和电源设备的布置位置确定电缆截面积和长度3.2.保证电缆敷设的安全性和可靠性3.3.对电缆进行牢固的固定,防止电缆在施工过程中受到损害4.接地保护措施4.1.确保施工现场的电阻值符合规范要求4.2.对电源设备、用电设备和电缆进行正确的接地处理4.3.定期检测接地系统的可靠性和完整性5.用电安全措施5.1.制定电气操作规程,明确用电人员的操作职责5.2.定期对电气设备进行检查与维护5.3.加装漏电保护器,确保人身安全5.4.在必要的区域设置防护栏杆,防止人员误入危险区域5.5.加装火灾报警设备,提前发现和报警火灾风险六:施工临时用电方案的实施步骤1.组织施工队伍,明确每个人的职责和2.按照方案的要求进行设备采购和布置3.进行电缆敷设和接地处理4.进行用电安全措施的实施和宣传5.定期检查和维护电气设备和用电系统七:质量管理与验收1.施工过程中的质量管理和监督2.施工完毕后的系统验收3.相关记录和报告的编制和归档【附件】1.施工现场用电设备清单2.电气设备采购清单3.电气设备布置图纸【法律名词及注释】1.《建筑工程安全生产管理条例》:规定了建筑工程的安全生产要求和措施。
建筑工程临电方案的计算一、概述建筑工程临时用电是指建筑施工期间为了方便施工需要而设置的临时用电系统。
根据建筑工程的实际情况和需求,临时用电系统必须合理设计,并且符合相关安全标准,以确保施工过程中的用电安全和正常运行。
在设计建筑工程临时用电方案时,需要考虑多方面的因素,包括施工场地的特点、临时用电设备的选型、用电负载的计算等。
本文将详细介绍建筑工程临电方案的计算方法和步骤,以供工程师和施工人员参考。
二、临电负载计算1.负载计算的基本原则在进行临时用电负载计算时,需要遵循以下几个基本原则:(1) 根据实际用电设备进行分类。
将需要用电的设备按照功率大小和使用时间分为不同的类别,以便进行负载计算和设备选型。
(2) 考虑设备的同时使用情况。
在计算负载时,需要考虑到设备的同时使用情况,以确保临时用电系统能够满足施工现场的需求。
(3) 考虑未来用电负荷的增长。
在负载计算中,需要考虑到施工过程中可能会出现的额外用电设备,以预留一定的余量。
2.负载计算的方法临时用电负载的计算方法通常采用功率法和负荷率法两种方式。
其中,功率法是指根据设备的额定功率计算负载,而负荷率法是指根据设备的使用时间和同时使用情况计算负载。
(1) 功率法计算负载功率法是根据设备的额定功率来计算负载大小的一种方法。
具体计算公式如下:\[P_{\text{总}} = P_{1} + P_{2} + ... + P_{n}\]其中,\(P_{\text{总}}\)表示总负载功率,\(P_{1}、P_{2}、...、P_{n}\)分别表示每个用电设备的额定功率。
(2) 负荷率法计算负载负荷率法是根据设备的使用时间和同时使用情况来计算负载大小的一种方法。
具体计算公式如下:\[P_{\text{总}} = \frac{P_{1} \times t_{1} + P_{2} \times t_{2} + ... + P_{n} \times t_{n}}{T}\]其中,\(P_{\text{总}}\)表示总负载功率,\(P_{1}、P_{2}、...、P_{n}\)分别表示每个用电设备的额定功率,\(t_{1}、t_{2}、...、t_{n}\)分别表示每个设备的使用时间,\(T\)表示总的使用时间。
目录1.编制依据 (1)2.工程概况 (1)3.用电设备 (1)3.1现场用电设备 (1)3.2负荷计算 (2)4.线路电缆选用 (3)4.1变压器至一级配电箱线路电流计算及主电缆线选用 (3)4.2 一级配电箱供电线路及箱内元器件设置 (8)4.3 二级配电箱供电线路及箱内元器件设置 (9)4.4三级配电箱内元器件设置 (14)4.5配电室设计 (14)5.接地与防雷设计 (15)5.1接地 (15)5.2防雷 (16)6.防护措施 (17)6.1电气设备防护 (17)6.2线路防护 (17)7.安全用电措施和电气防火措施 (17)7.1安全用电技术措施 (17)7.2安全用电组织措施 (21)7.3电气防火技术措施 (22)7.4电气防火组织措施 (22)8.施工临时用电应急救援预案 (22)8.1编制目的 (22)8.2范围 (22)8.3组织机构及职责 (23)8.4应急准备 (24)8.5应急救援 (24)8.6事故后期处理 (26)9.附图 (26)为了规范工地用电管理,合理利用国家电力资源。
按照国家施工用电管理规定要求,坚持“安全用电,节约用电”的原则,编制以下施工现场临时用电施工方案。
1.编制依据(1)本工程《施工组织设计》;(2)《施工现场临时用电安全技术规范》JGJ46-2005;(3)《建筑工程施工现场供用电安全规范》(GB50194-2014);(4)《施工现场机械设备检查技术规范》JGJ160-2008);(5)《剩余电流动作保护装置安装和运行》(GB13955-2005)等。
2.工程概况省略3.用电设备3.1现场用电设备现场的主要用电设备及其额定功率详见下表1。
3.2负荷计算(1)有功负荷的计算式为:Pc=(K1*Ka∑P1+ K2*Kb∑P2+K3*Kc∑P3)。
计算相关取值详见表2。
Pc =0.8×0.6×1694+0.8×0.6×280+0.8×0.8×280 =1126.72KW 式中各符号及取值如下:1.上式中需用系数Ka、Kb、Kc查设计手册取定为:Ka=0.6,Kb=0.8,Kc=0.8。
目录一、工程概况 (2)1.1 工程概况 (2)1.2 电源进线、配电设施、线路走向 (2)二、编制依据 (3)三、现场勘测 (4)四、施工用电计算 (5)4.1 施工机具设备情况 (5)4.2 总用电量计算 (9)4.3 变压器负荷计算 (16)4.4 配电箱及配电箱电源选型 (17)4.41配电箱设计 (17)4.42配电箱电源电缆选型 (17)4.5 电缆埋设 (23)五、接地与防雷设计 (24)5.1 接地设计 (24)5.2 防雷设计 (24)六、安全用电技术措施 (28)6.1 用电设施技术规定 (28)6.2 用电操作技术措施 (29)七、用电安全监控和消防制度 (30)八、触电急救 (31)九、附图 (32)十、附表 (34)一、工程概况1.1 工程概况XXXX工程位于XXXXXA市BB安置园区,CC路以南,DD路以东。
由我司承建的B 区包括:9#~15#主楼、部分28#商业楼及地下车库,其中9#、12#、13#楼均为30层双单元剪力墙结构,其余四栋为30层独立单元剪力墙结构。
地上建筑面积合计121653㎡,地下建筑面积30729㎡。
1.2 电源进线、配电设施、线路走向目前业主正在场地东西两侧各施工一处1000KVA的箱变,我方拟从西侧1#配电箱引出3条600KVA回路,从东侧2#配电箱引出1条1000KVA回路、1条600KVA回路(详见后附临电布置图)。
根据临电方案计算结果,向业主提出施工临时用电计划。
根据施工现场临时用电规范的有关规定,结合施工现场具体需要,布线严格按照TN —S接零保护,采取三级配电,二级漏电保护。
(具体布置见附图)甲方提供的电源为TN—S系统,进入我施工现场总配电室后,将工作零线(N线)通过总漏电保护器敷设。
保护零线(PE线)由电源进线的零线引出做重复接地,引出PE线形成局部TN-S接零保护系统。
根据施工分区及缩短供电距离减少损耗原则,现场计划设一级配电箱5台,各回路分布如下:(1)1#配电箱(600KVA):第一路(250A):9#楼楼层施工用电;第二路(250A):9#楼塔吊(1#塔吊)用电;第三路(250A):9#楼施工电梯(1#电梯)用电;第四路(250A):1#钢筋棚、1#木工棚用电;第五路(100A):备用(2)2#配电箱(600KVA):第一路(250A):13#楼楼层施工用电;第二路(250A):13#楼塔吊(4#塔吊)用电;第三路(250A):13#楼施工电梯(5#电梯)用电;第四路(250A):2#钢筋棚、2#木工棚用电;第五路(100A):备用(3)3#配电箱(600KVA):第一路(250A):10#楼楼层施工用电;第二路(250A):10#楼施工电梯(2#电梯)用电;第三路(250A):14#楼楼层施工用电;第四路(250A):14#楼施工电梯(6#电梯)用电;第五路(100A):备用;(4)4#配电箱(1000KVA):第一路(400A):11#楼塔吊(2#塔吊)用电;第二路(400A):15#楼塔吊(5#塔吊)用电;第三路(250A):11#楼施工电梯(3#施工电梯)用电;第四路(250A):15#楼施工电梯(7#施工电梯)用电;第五路(250A):提供3#钢筋棚、3#木工棚用电;第六路(250A):提供4#钢筋棚、4#木工棚用电;第七路(250A):11#楼楼层用电;第八路(250A):15#楼楼层用电;(5)5#配电箱(600KVA):第一路(250A):12#楼楼层施工用电;第二路(250A):12#楼塔吊(3#塔吊)用电;第三路(250A):12#楼施工电梯(4#电梯)用电;第四路(250A):5#钢筋棚、5#木工棚用电;第五路(100A):备用二、编制依据(1)《施工现场临时用电安全技术规范》(JGJ46-2005);(2)《建设工程施工现场供用电安全规范》(GB50194—2002);(3)《供配电系统设计规范》(GB50052—2009);(4)《低压配电设计规范》(GB50054—2011);(5)《通用用电设备配电设计规范》(GB50055—2011);(6)《建筑物防雷设计规范》(GB50057—2010);(7)《系统接地的型式及安全技术要求》(GB14050—2008);(8)《建筑施工安全检查标准》(JGJ59—2011);(9)《建筑机械使用安全技术规程》(JGJ33—2001);(10)《建筑塔式起重机安全规程》(GB5144—2006);(11)《塔式起重机操作使用规程》(JG/T100—99);(12)《龙门架及井架物料提升机安全技术规范》(JGJ88—2010);(13)《安全电压》(GB3805—2008);(14)《手持式电动工具的管理、使用、检查和维修安全技术规程》(GB/T3787—2006);(15)《漏电保护器安装和运行》(GB13955—2005);(16)《剩余电流动作保护器的一般要求》(GB6829—1995);(17)《工程建设标准强制性条文》(建设部2002年版);(18)《漏电保护器安全检察规定》(劳动部[1990]16号);(19)《电气安全管理规程》(机械工业部[1986]76号);(20)《电气安全工作规程》(电子工业部[1987]8号);(21)公司相关文件规定;(22)甲方提供的现场电源资料;(23)现场临时用电设备负荷和配置资料。
目录1 编制说明 (1)1.1 编制依据 (1)1.2 编制目的 (1)1.3 适用范围 (1)1.4 设计说明 (1)2 工程概况 (2)3 施工工艺 (2)3.1 电缆线及芯材取值 (2)3.2 配电开关箱及线路的设计 (3)3.2.1 设计要求 (3)3.2.2 漏电保安器设置 (3)3.2.3 电气设备的安装 (4)3.2.4 电气设备的设置要求 (4)3.2.5 施工现场的配电线路 (5)3.2.6 施工现场的电缆线路 (5)3.2.7 室内导线的敷设及照明装置 (6)3.2.8 电气设备的使用与维护 (6)3.3 保护接零 (7)3.4 防雷设计 (7)3.5临时用电计算 (8)3.5.1 用电量的计算公式 (8)3.5.2 配电导线截面计算 (8)3.5.3 水泥搅拌站、预制梁场用电计算 (10)4 施工准备情况 (10)4.1 临时用电计划 (10)4.2施工现场用电 (10)4.3 临时电力及照明线路 (11)4.4 人力准备情况 (11)5 危险因素分析 (12)6 施工安全保障措施 (14)6.1 组织保障 (14)6.1.1 项目安全用电生产领导小组 (14)6.1.2 安全生产领导小组职责 (14)6.2 技术保障 (16)6.2.1 保护接地 (16)6.2.2 保护接零 (17)6.2.3 设置漏电保护器 (17)6.2.4 安全电压 (17)6.2.5 电气设备设置要求 (18)6.2.6 电气设备的安装 (18)6.2.7 外电线路及电气设备的防护 (19)6.2.8 电气设备的操作与维修人员要求 (20)6.2.9 电气设备的使用与维护 (20)6.2.10 现场的电缆线路 (21)6.2.11 内导线的敷设及照明装置 (21)6.3 安全用电防火措施 (22)6.3.1 施工现场发生火灾的主要原因 (22)6.3.2 预防电气火灾的措施 (23)6.4 临时用电管理制度 (24)7 安全检查和验收 (29)7.1 检查方法 (29)7.2 安全检查验收制度 (30)7.3 安全检查内容 (30)8 应急预案 (31)8.1 编制目的 (31)8.2 适用范围 (31)8.3 应急工作原则 (31)8.3.1 应急处置基本原则 (31)8.3.2 监测监控 (31)8.3.3 预警行动 (32)8.3.4 应急救援程序 (33)8.3.5 应急救援发布条件 (33)8.4 危险源辨识 (34)8.5 危险源预控措施 (34)8.6 组织机构及职责 (36)8.6.1 应急体系 (36)8.6.2 领导结构及职责 (36)8.7 信息报告 (39)8.7.1 信息报告程序 (39)8.7.2 信息报告与通知 (39)8.7.3 信息传递 (41)8.8 应急处置 (42)8.8.1 响应分级 (42)8.8.2 响应程序 (42)8.8.3 处置措施 (43)8.9 应急物资与社会资源 (48)8.10 培训与演练 (49)8.11 应急救援线路图 (49)9 临时用电CI设置 (50)9.1配电箱标识 (50)9.2 电缆的埋地敷设CI及敷设要求 (50)9.3 分配电箱的防护 (51)10 附件 (52)附件1:变压器现场平面布置图 (52)临电施工安全专项方案1 编制说明1.1 编制依据(1)《低压配电设计规范》GB50054-2011;(2)《建筑工程施工现场供电安全规范》GB50194-2014;(3)《通用用电设备配电设计规范》GB50055-2011;(4)《供配电系统设计规范》GB50052-2009;(5)《施工现场临时用电安全技术规范》JGJ46-2012;(6)《低压配电设计规范》GB50054-2011;(7)总体施工组织设计。
目录
1.编制依据 (1)
2.工程概况 (1)
3.用电设备 (1)
3.1现场用电设备 (1)
3.2负荷计算 (2)
4.线路电缆选用 (3)
4.1变压器至一级配电箱线路电流计算及主电缆线选用 (3)
4.2 一级配电箱供电线路及箱内元器件设置 (8)
4.3 二级配电箱供电线路及箱内元器件设置 (9)
4.4三级配电箱内元器件设置 (13)
4.5配电室设计 (13)
5.接地与防雷设计 (15)
5.1接地 (15)
5.2防雷 (15)
6.防护措施 (16)
6.1电气设备防护 (16)
6.2线路防护 (16)
7.安全用电措施和电气防火措施 (17)
7.1安全用电技术措施 (17)
7.2安全用电组织措施 (20)
7.3电气防火技术措施 (21)
7.4电气防火组织措施 (21)
8.施工临时用电应急救援预案 (22)
8.1编制目的 (22)
8.2范围 (22)
8.3组织机构及职责 (22)
8.4应急准备 (23)
8.5应急救援 (24)
8.6事故后期处理 (25)
9.附图 (26)
为了规范工地用电管理,合理利用国家电力资源。
按照国家施工用电管理规定要求,坚持“安全用电,节约用电”的原则,编制以下施工现场临时用电施工方案。
1.编制依据
(1)本工程《施工组织设计》;
(2)《施工现场临时用电安全技术规范》JGJ46-2005;
(3)《建筑工程施工现场供用电安全规范》(GB50194-2014);
(4)《施工现场机械设备检查技术规范》JGJ160-2008);
(5)《剩余电流动作保护装置安装和运行》(GB13955-2005)等。
2.工程概况
省略
3.用电设备
3.1现场用电设备
现场的主要用电设备及其额定功率详见下表1。
表1:主要设备用电负荷统计表
序号机械或设备名称型号规格数量额定功率小计
1 塔吊TC7525
2 94KW 188
2 塔吊TC5610
3 45.2KW 135.6
3 塔吊TC5013 1 43.2KW 43.2
4 人货电梯SC200/200BZ
5 90KW/66KW 378
5 输送泵 4 110KW 440
6 钢筋切断机GJ-40-1 4 5.5KW 22
7 钢筋对焊机UN-100 2 100KW 200
8 钢筋弯曲机GW-40 4 3KW 12
9 钢筋调直机GT4/8 4 5.5KW 22
10 钢筋直螺纹加工机 4 5.5KW 22
11 锚索张拉机 4 5 KW 20
12 交流电焊机BX-500 4 25KW 100
临时用电施工方案 1。
