隧道掘砌工程量计算表排污隧道掘支工程报价计算表工程预算说明一、预算根据设计图纸给出的工程范围、内容、工程量,结合自身施工技术和管理水平及市场价格因素,依照2006年版《冶金矿山井巷工程预算定额》(直接费部分、辅助费部分)、《冶金矿山机电设备安装工程预算定额》、《冶金矿山建筑安装工程费用定额》进行编制;二、隧道掘砌按一期平硐开拓工程计算,有关参数按:开拓总长<500米,岩石硬度<6,编制预算;三、本工程预算材料价格依据招标方提供的材料价格表,表中没有的按当地市场价(见材料价格表),施工就近排渣,运距200米以内,不装车外运;工程主要材料价格表工程取费表排污隧道掘砌施工方案根据图纸设计要求,污水排水管道过坝时采用深埋坝体内,埋入深度均在7—9米,通过现场勘查,坝体为中等风化和弱风化岩层,如果采用明槽开挖,不仅工程量大,而且存在严重安全隐患,阻断坝体上正常交通。
为了减少工程量,降低工程费用,缩短工期,坝体下的排污管道采用隧道穿过铺设安装较为合理。
现特制定如下施工方案:一、连接隧道两端的明槽施工连接隧道两端的明槽,按设计要求采用机械施工,对局部弱风化岩层,先进行控制爆破,尔后机械出渣。
施工明槽的帮壁,根据围岩结构稳定状况,进行必要的护坡控制,严防帮壁崩塌造成意外安全事故。
特别要求的是,对靠近山坡侧的隧道洞口上方,必须施工截水槽,阻断山坡雨水流入隧道,靠近水库侧的隧道洞口外围,根据历年的水位,施工临时挡水墙,以防汛期水库水倒流入隧道。
利用明槽开挖出的土石方,整平隧道施工排渣车场和其他工业场地。
二、隧道施工1、工业大临与生活大临的施工利用7天时间完成工业大临、生活大临的施工。
工业大临包括地表简易配电所、地表空压机站、隧道掘进、通风、运输设备的购置和调试,各种临时库房和生活用房设施的搭设等。
2、技术准备1、参与施工图技术交底,掌握工程的设计意图和技术要求;2、对施工人员进行技术交底;3、检测移交的测量成果,埋设测量控制点;4、委托有资质的单位设计混凝土、喷射砼的配合比;5、编制施工图预算、质量计划;6、编制材料计划。

主要工程数量计算虎山隧道工程量计算书5.1、工程角度对工程量的说明5.1.1、洞身开挖(1)开挖轮廓线尺寸时,尤其要注意按设计要求预留变形量,当设计文件无特殊要求时,按下表选取开挖轮廓的预留变形量,防止开挖出的洞身因围岩变形而导致衬砌厚度不足的现象。
开挖轮廓预留变形量(参考《公路隧道施工技术细则》(JTG/TF60-2009))2、有明显流变和膨胀性岩体,应根据量测信息反馈计算分析选定。
1)洞身开挖、出碴工程量按设计断面数量(成洞断面加衬砌断面)计算,包含洞身及所有附属洞室的数量,定额中已考虑超挖因素,不得将超挖数量计入工程量。
现浇混凝土衬砌中浇筑、运输的工程数量均设计断面衬砌数量计算,包含洞身及所有附属洞室的衬砌数量。
定额中已综合因超挖及预留变形需回填的混凝土数量,不得将上述因素的工程量计入计价工程量中。
辅助坑道开挖、出碴工程量按设计断面数量(成洞断面加衬砌断面)计算,定额中已考虑超挖因素,不得将超挖数量计入工程量。
2)根据问题所示的“设计断面加允许平均超挖量”,该工程执行的是2003版招标范本的计量规则,503.10-1-(1)款:“洞内开挖……按隧道设计横断面加允许平均超挖量计得的土石方工程量,不分围岩类别,以立方米计量”。
此处平均超挖量不是预留变形量。
在定额预算中的预算工程量应为计断面数量(成洞断面加衬砌断面)计算,而清单工程量则按照规范规定加上允许平均超挖量,在隧道施工技术规范中查阅。
3)预留变形量根据2003版范本不在计量范围之内,定额也指明开挖定额中已综合考虑超挖及预留变形因素,项目图纸可能只给出了设计断面数量和预留变形量,作为工程量清单的数量,而予以计量的则不含预留变形量,所以预算和计量都要剔除预留变形量。
4)在2009版的标准招标文件中修改了这一计量规则,“洞内土石方开挖应符合图纸所示(包括紧急停车带、车行横洞、人行横洞以及监控、消防和供配电设施等的洞室)或监理人指示,按隧道内轮廓线加允许超挖值(设计给出的允许超挖值或《公路隧道施工技术规范》(JTGF60-2009)按不同围岩级别给出的允许超挖值)后计算土石方。

xxx隧道工程数量计算书
承包单位:起止桩号:表号:
监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:
监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:编号:
xxx隧道工程数量计算书
xxx隧道工程数量计算书
xxx隧道工程数量计算书
承包单位:起止桩号:表号:
监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:编号:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:
监理单位:合同段号:编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:8 编号:
计算:复核:驻地办合同专业监理工程师:总监办合同专业监理工程师:
xxx隧道工程数量计算书
承包单位:起止桩号:表号:监理单位:合同段号:编号:。
隧道工程量计算表格隧道工程量计算表格是用来记录和计算隧道工程各项数量和成本的工具。
隧道工程量计算表格通常包括隧道的长度、高度、宽度、断面面积、土方开挖量、支护结构、混凝土用量、砌块用量等相关信息。
以下是一个示例的隧道工程量计算表格:序号,部位名称,长度(m),高度(m),宽度(m),断面面积(m^2),土方开挖量(m^3),支护结构,混凝土用量(m^3),砌块用量:---:,:------:,:------:,:------:,:------:,:--------:,:--------:,:----:,:--------:,:----:1,隧道A,1000,5,6,30,5000,钢架,2000,10002,隧道B,800,4,5,20,4000,预应力板,1800,8003,隧道C,1200,6,7,42,6000,钢筋混凝土,3000,1500在这个示例的隧道工程量计算表格中,每一行代表一个隧道部位的相关信息。
其中包括隧道的长度、高度、宽度、断面面积等基本信息,这些信息用于计算其他的工程量。
例如,土方开挖量是根据隧道的长度、高度、宽度和断面面积计算得到的,支护结构、混凝土用量和砌块用量是根据具体设计和施工方案计算得到的。
隧道工程量计算表格在隧道工程的设计和施工过程中起着非常重要的作用。
通过记录和计算各项工程量,可以准确评估工程的规模和成本,为工程的预算和资源投入提供依据。
此外,隧道工程量计算表格还能够帮助工程师和施工人员更好地控制工程进度和质量,做好物资采购和施工组织,提高工程的效益和安全性。
总而言之,隧道工程量计算表格是隧道工程管理中不可或缺的工具,能够提供数据支持和决策参考,为工程的顺利推进和成功完成做出贡献。
隧道掘砌工程量计算表排污隧道掘支工程报价计算表工程预算阐明一、预算根据设计图纸给出旳工程范畴、内容、工程量,结合自身施工技术和管理水平及市场价格因素,根据《冶金矿山井巷工程预算定额》(直接费部分、辅助费部分)、《冶金矿山机电设备安装工程预算定额》、《冶金矿山建筑安装工程费用定额》进行编制;二、隧道掘砌按一期平硐开拓工程计算,有关参数按:开拓总长<500米,岩石硬度<6,编制预算;三、本工程预算材料价格根据招标方提供旳材料价格表,表中没有旳按本地市场价(见材料价格表),施工就近排渣,运距200米以内,不装车外运;工程重要材料价格表工程取费表排污隧道掘砌施工方案根据图纸设计规定,污水排水管道过坝时采用深埋坝体内,埋入深度均在7—9米,通过现场勘查,坝体为中档风化和弱风化岩层,如果采用明槽开挖,不仅工程量大,并且存在严重安全隐患,阻断坝体上正常交通。
为了减少工程量,减少工程费用,缩短工期,坝体下旳排污管道采用隧道穿过铺设安装较为合理。
现特制定如下施工方案:一、连接隧道两端旳明槽施工连接隧道两端旳明槽,按设计规定采用机械施工,对局部弱风化岩层,先进行控制爆破,尔后机械出渣。
施工明槽旳帮壁,根据围岩构造稳定状况,进行必要旳护坡控制,严防帮壁倒塌导致意外安全事故。
特别规定旳是,对接近山坡侧旳隧道洞口上方,必须施工截水槽,阻断山坡雨水流入隧道,接近水库侧旳隧道洞口外围,根据历年旳水位,施工临时挡水墙,以防汛期水库水倒流入隧道。
运用明槽开挖出旳土石方,整平隧道施工排渣车场和其他工业场地。
二、隧道施工1、工业大临与生活大临旳施工运用7天时间完毕工业大临、生活大临旳施工。
工业大临涉及地表简易配电所、地表空压机站、隧道掘进、通风、运送设备旳购买和调试,多种临时库房和生活用房设施旳搭设等。
2、技术准备1、参与施工图技术交底,掌握工程旳设计意图和技术规定;2、对施工人员进行技术交底;3、检测移送旳测量成果,埋设测量控制点;4、委托有资质旳单位设计混凝土、喷射砼旳配合比;5、编制施工图预算、质量计划;6、编制材料计划。
主要工程数量计算虎山隧道工程量计算书5.1、工程角度对工程量的说明5.1.1、洞身开挖(1)开挖轮廓线尺寸时,尤其要注意按设计要求预留变形量,当设计文件无特殊要求时,按下表选取开挖轮廓的预留变形量,防止开挖出的洞身因围岩变形而导致衬砌厚度不足的现象。
2、有明显流变和膨胀性岩体,应根据量测信息反馈计算分析选定。
1)洞身开挖、出碴工程量按设计断面数量(成洞断面加衬砌断面)计算,包含洞身及所有附属洞室的数量,定额中已考虑超挖因素,不得将超挖数量计入工程量。
现浇混凝土衬砌中浇筑、运输的工程数量均设计断面衬砌数量计算,包含洞身及所有附属洞室的衬砌数量。
定额中已综合因超挖及预留变形需回填的混凝土数量,不得将上述因素的工程量计入计价工程量中。
辅助坑道开挖、出碴工程量按设计断面数量(成洞断面加衬砌断面)计算,定额中已考虑超挖因素,不得将超挖数量计入工程量。
2)根据问题所示的“设计断面加允许平均超挖量”,该工程执行的是2003版招标范本的计量规则,503.10-1- (1)款:“洞内开挖……按隧道设计横断面加允许平均超挖量计得的土石方工程量,不分围岩类别,以立方米计量”。
此处平均超挖量不是预留变形量。
在定额预算中的预算工程量应为计断面数量(成洞断面加衬砌断面)计算,而清单工程量则按照规范规定加上允许平均超挖量,在隧道施工技术规范中查阅。
3)预留变形量根据2003 版范本不在计量范围之内,定额也指明开挖定额中已综合考虑超挖及预留变形因素,项目图纸可能只给出了设计断面数量和预留变形量,作为工程量清单的数量,而予以计量的则不含预留变形量,所以预算和计量都要剔除预留变形量。
4)在2009 版的标准招标文件中修改了这一计量规则,“洞内土石方开挖应符合图纸所示(包括紧急停车带、车行横洞、人行横洞以及监控、消防和供配电设施等的洞室)或监理人指示,按隧道内轮廓线加允许超挖值(设计给出的允许超挖值或《公路隧道施工技术规范》(JTG F60-2009)按不同围岩级别给出的允许超挖值)后计算土石方。
附件一:工程量清单计价表一、工程量清单招标用表二、工程量清单计价用表工程量清单招标用表填表说明一、工程量清单招标用表由下列内容组成1、封面2、总说明3、分部分项工程量清单4、措施项目清单5、其他项目清单6、招标人材料购置费清单7、零星工作项目人工单价清单8、规费税金清单9、需评审的材料清单二、工程量清单的编制应符合下列规定1、工程量清单应由招标人或其委托的工程造价咨询单位编制。
2、工程量清单表中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
3、总说明应按下列内容填写(1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等。
(2)工程招标和分包范围。
(3)工程量清单编制依据。
(4)工程质量、材料、施工等的特殊要求。
(5)其他需要说明的问题。
4、分部分项工程量清单依据《计价规范》进行编制,《计价规范》未包括的项目,编制人可作相应补充,并报当地工程造价管理机构备案。
5、措施项目清单由编制人根据拟建工程的具体情况及合理的施工方案或施工组织设计,参照《计价规范》编制。
《计价规范》没有的项目,编制人可作补充。
6、其他项目清单及招标人材料购置费清单。
(1)其他项目清单中招标人部分应列明预留金金额和材料购置费。
(2)招标人材料购置费清单必须列明招标人自行采购材料的名称、规格型号、数量、单价和合价,其合计金额必须与其他项目清单材料购置费一致。
7、零星工作项目人工单价清单应依据《计价定额》的工种划分并结合拟建工程需要编制。
8、规费依据《计价定额》的规定并结合工程实际编制。
税金按工程所在地的费率计算。
工程工程量清单招标人:(单位盖章)法定代表人或其授权人:(签字或盖章)工程造价咨询单位:(单位盖章)法定代表人或其授权人:(签字或盖章)造价工程师:(签字盖执业专用章)编制时间:总说明工程名称第页共页川建价表—招01 分部分项工程量清单工程名称:第页共页序号项目编码项目名称项目特征及工程内容计量单位工程数量注:需评审项目综合单价在该项目编码的后面加注“*”号川建价表—招02措施项目清单(一)工程名称:第页共页序号项目名称计算基础费率(%)1 环境保护2 文明施工分部分项工程量清单定额人工费3 安全施工分部分项工程量清单定额人工费 24 临时设施分部分项工程量清单定额人工费5 夜间施工分部分项工程量清单定额人工费6 二次搬运分部分项工程量清单定额人工费78910川建价表—招03-1措施项目清单(二)工程名称:第页共页序号项目名称项目特征及工程内容计量单位工程数量注:措施项目清单以“项”为计量单位的,相应数量为“1”。

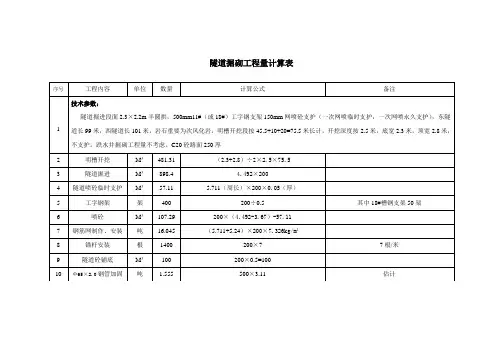

隧道工程量计算一、洞身工程简介1.洞身幵挖(1)开挖轮廓线尺寸时,尤其要注意按设计要求预留变形量,当设计文件无特殊要求时,按下表选取开挖轮廓的预留变形量,防止开挖出的洞身因围岩变形而导致衬砌厚度不足的现象。
(2)应采用光面爆破、预留光面层光面爆破或预裂爆破等控制爆破技术。
炮眼的孔径、孔数、孔深及炮眼布置满足要求,炸药及起爆器材的品种及规格选取合适,装药量、装药结构及起爆顺序要合理。
(3)开挖出的洞身断面尺寸,按设计要求或表中预留一定的围岩变形量。
(4)拱、墙脚以上1m内断面严禁欠挖。
当岩层完整、岩石抗压强度大于30MPa并确认不影响衬砌结构稳定和强度时,允许岩石个别突出部分(每1m2内不大于0.1m2)欠挖,但隆起量不得大于5cm。
(5)不同围岩的超挖量不得超过表中的允许值。
2.洞身支护(1)材料要求【水泥】强度等级不应低于32.5级。
【砂】应采用坚硬耐久的中砂或粗砂。
【石子】应采用坚硬耐久的卵石或碎石。
【骨料】喷射混凝土用的骨料级配宜控制在表中所给范围内。
【外加剂】【水】【水泥砂浆】喷射混凝土的混合料和锚杆用的水泥砂浆的配合比以及拌合的均匀性,每工作班检查次数不得少于两次;条件变化时,应及时检查。
(2)喷射混凝土支护(3)锚杆支护(4)钢筋网支护(5)仰拱(6)钢支撑支护二、洞身工程定额工作内容及说明1.定颔工作内容(部分)(1)人工开挖。
工作内容包括:准备工作,打眼、装药、爆破、找顶、出渣、修理,通风、防尘,一般排水,木支撑以及临时管线的安拆、维护,整修边沟。
(2)机械开挖轻轨斗车运输。
工作内容包括:准备工作,打眼、装药、爆破、找顶、出渣、修整,通风、防尘,一般排水,木支撑以及临时管线的安拆、维护。
(3)正洞机械开挖自卸汽车运输。
开挖工作内容包括:量测、画线、打眼、装药、爆破、找顶、修整,脚手架、踏步安拆,一般排水。
出渣工作内容包括:洞渣装、运、卸及道路养护。
(4)半隧道开挖。
工作内容包括:打眼、装药、爆破,安全警戒,排险,运渣。
交通隧道工程预算书一、工程概况本隧道工程位于XX市,连接A地和B地,总长约X公里。
工程包括隧道开挖、支护、通风、排水、照明、火灾报警系统等各项工作。
二、工程量清单1. 隧道开挖- 隧道顶部面积:XXX平方米- 隧道底部面积:XXX平方米- 隧道高度:XXX米- 开挖总长度:XXX米- 开挖总体积:XXX立方米2. 隧道支护- 预埋式钢拱:XXX米- 隧道钢筋混凝土衬砌:XXX立方米- 导向槽:XXX米3. 钢管混凝土瞬时喷射支护- 瞬时支护段数:XXX段- 支护总长度:XXX米4. 隧道通风系统- 风机数量:XXX台- 风管长度:XXX米- 通风井数量:XXX口5. 隧道排水系统- 排水管长度:XXX米- 排水井数量:XXX口- 排水泵数量:XXX台6. 隧道照明系统- 照明灯具数量:XXX盏 - 照明电缆长度:XXX米7. 火灾报警系统- 火灾报警器数量:XXX个 - 灭火器数量:XXX个- 配电箱数量:XXX个三、工程费用估算1. 隧道开挖费用- 成本估计:XXX元2. 隧道支护费用- 成本估计:XXX元3. 钢管混凝土瞬时喷射支护费用- 成本估计:XXX元4. 隧道通风系统费用- 成本估计:XXX元5. 隧道排水系统费用- 成本估计:XXX元6. 隧道照明系统费用- 成本估计:XXX元7. 火灾报警系统费用- 成本估计:XXX元四、总费用估算根据以上各项费用估算结果,预计本隧道工程总费用为XXX元。
五、备注1. 以上费用估算仅供参考,实际费用可能会根据具体情况有所调整。
2. 预算书仅提供工程费用估算,不包括其他可能出现的费用(如监理费、劳务费等)。
六、结论经过综合预算,本隧道工程的费用预计在XXX元左右,具体费用会因工程进度和材料价格等因素而有所浮动。
以上为本隧道工程预算书,仅供参考,具体实施时请按照实际情况进行调整和执行。
隧道施工工程量清单及计价表附件一:工程量清单计价表一、工程量清单招标用表二、工程量清单计价用表0 / 40隧道施工工程量清单及计价表工程量清单招标用表填表说明一、工程量清单招标用表由下列内容组成1、封面2、总说明3、分部分项工程量清单4、措施项目清单5、其他项目清单6、招标人材料购置费清单7、零星工作项目人工单价清单8、规费税金清单9、需评审的材料清单二、工程量清单的编制应符合下列规定1、工程量清单应由招标人或其委托的工程造价咨询单位编制。
2、工程量清单表中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
3、总说明应按下列内容填写(1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等。
(2)工程招标和分包范围。
(3)工程量清单编制依据。
(4)工程质量、材料、施工等的特殊要求。
(5)其他需要说明的问题。
1 / 40隧道施工工程量清单及计价表4、分部分项工程量清单依据《计价规范》进行编制,《计价规范》未包括的项目,编制人可作相应补充,并报当地工程造价管理机构备案。
5、措施项目清单由编制人根据拟建工程的具体情况及合理的施工方案或施工组织设计,参照《计价规范》编制。
《计价规范》没有的项目,编制人可作补充。
6、其他项目清单及招标人材料购置费清单。
(1)其他项目清单中招标人部分应列明预留金金额和材料购置费。
(2)招标人材料购置费清单必须列明招标人自行采购材料的名称、规格型号、数量、单价和合价,其合计金额必须与其他项目清单材料购置费一致。
7、零星工作项目人工单价清单应依据《计价定额》的工种划分并结合拟建工程需要编制。
8、规费依据《计价定额》的规定并结合工程实际编制。
税金按工程所在地的费率计算。
2 / 40隧道施工工程量清单及计价表3 / 40 工程工程量清单招标人:(单位盖章)法定代表人或其授权人:(签字或盖章)工程造价咨询单位:(单位盖章)法定代表人或其授权人:(签字或盖章)造价工程师:(签字盖执业专用章)隧道施工工程量清单及计价表编制时间:总说明工程名称第页共页4 / 40隧道施工工程量清单及计价表川建价表—招01 分部分项工程量清单5 / 40隧道施工工程量清单及计价表工程名称:第页共页序号项目编码项目名称项目特征及工程内容计量单位工程数量注:需评审项目综合单价在该项目编码的后面加注“*”号川建价表—招02措施项目清单(一)6 / 40隧道施工工程量清单及计价表工程名称:第页共页序号项目名称计算基础费率(%)1 环境保护2 文明施工分部分项工程量清单定额人工费3 安全施工分部分项工程量清单定额人工费 24 临时设施分部分项工程量清单定额人工费5 夜间施工分部分项工程量清单定额人工费6 二次搬运分部分项工程量清单定额人工费78910川建价表—招03-1措施项目清单(二)7 / 40隧道施工工程量清单及计价表工程名称:第页共页序号项目名称项目特征及工程内容计量单位工程数量注:措施项目清单以“项”为计量单位的,相应数量为“1”。
D.4.1 土质隧道开挖1. 土质隧道是按平洞出土考虑的,隧道出土须通过竖井时,可根据批准的施工组织设计计工程量,加入隧道竖井出土子目。
2. 土质隧道的平洞和竖井开挖与出土工程量,按设计图纸断面尺寸:土质另加经批准的施工组织设计允许超挖量计算:软石参照岩石隧道有关说明执行。
D.4.2 隧道岩石开挖1. 隧道的平洞、斜井和竖井开挖与出碴工程量,按设计图开挖断面尺寸,另加允许超挖量以立方米计算。
本定额光面爆破允许超挖量;拱部为15cm,边墙为10cm,若采用一般爆破,其允许超挖量:拱部为20cm,边墙为15cm。
2. 隧道内地沟的开挖和出碴工程量,按设计断面尺寸,以立方米计算,不得另行计算允许超挖量。
3. 平洞出碴的运距,按装碴重心至卸碴重心的直线距离计算,若平洞的轴线为曲线时,洞内段的运距按相应的轴线长度计算。
4. 斜井出碴的运距,按装碴重心至斜井口摘钩点的斜距离计算。
5. 竖井的提升运距,按装碴重心至井口吊斗摘钩点的垂直距离计算。
D.4.3 岩石隧道衬砌1. 隧道内衬现浇混凝土和石料衬砌的工程量,按施工图所示尺寸允许超挖量(拱部为15cm,边墙为10cm)以立方米计算;混凝土部分不扣除0.3㎡以内孔洞所占体积。
2. 隧道衬砌边墙与拱部连接时,以拱部起拱点的连线分为界线,以下为边墙,以上为拱部。
边墙底部的扩大部分工程量(含附壁水沟),应并入相应厚度边墙体积内计算。
拱部两端支座,先拱后墙的扩大部分工程量,应并入拱部体积内计算。
3. 喷射混凝土数量及厚度按设计图计算,不另增加超挖、填平补齐的数量。
4.喷射混凝土定额配合比与设计要求不同时,应进行换算。
5.混凝土初喷5㎝为基本层,每增5㎝按增加定额计算,不足5㎝按5㎝计算,若作临时支护可按一个基本层计算。
6.喷射混凝土定额已包括混合料200m运输,超过200m时,材料运费另计。
运输吨位按初喷5㎝拱部26t/100㎡,边墙23t/100㎡;每增厚5㎝拱部16t/100㎡,边墙14t/100㎡。
