广联达软件:河北2008定额人工、机械调整详解
- 格式:doc
- 大小:56.50 KB
- 文档页数:20

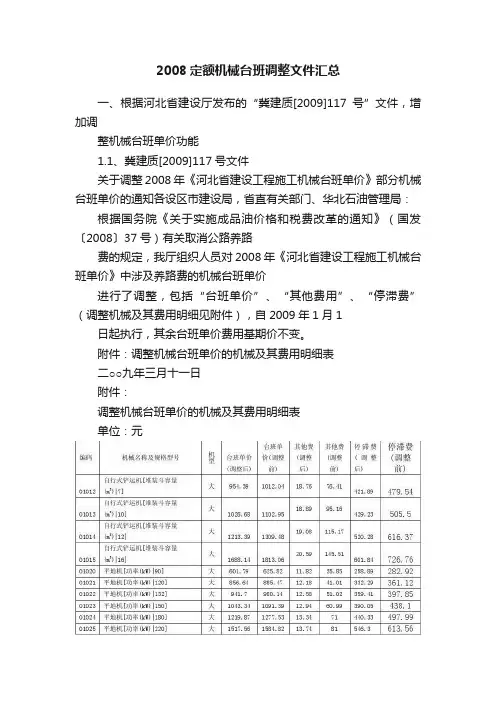

2008定额机械台班调整文件汇总一、根据河北省建设厅发布的“冀建质[2009]117号”文件,增加调整机械台班单价功能1.1、冀建质[2009]117号文件关于调整2008年《河北省建设工程施工机械台班单价》部分机械台班单价的通知各设区市建设局,省直有关部门、华北石油管理局:根据国务院《关于实施成品油价格和税费改革的通知》(国发〔2008〕37号)有关取消公路养路费的规定,我厅组织人员对2008年《河北省建设工程施工机械台班单价》中涉及养路费的机械台班单价进行了调整,包括“台班单价”、“其他费用”、“停滞费”(调整机械及其费用明细见附件),自2009年1月1日起执行,其余台班单价费用基期价不变。
附件:调整机械台班单价的机械及其费用明细表二○○九年三月十一日附件:调整机械台班单价的机械及其费用明细表单位:元1.2 、软件调整新版本软件根据“河北省住房和城乡建设厅关于调整2008年《河北省建设工程施工机械台班单价》部分机械台班单价的通知”(冀建质[2009]117号)文件,在软件的“材机汇总”界面“其他操作”下拉菜单中,增加了调整机械台班单价的功能,如下图:执行本功能,弹出如下窗口:点击“确定”按钮,下图为调整效果:执行“冀建质[2009]117号”文件,调整机械台班单价默认“预算价”机械台班的预算价和市场价根据文件进行了调整,名称加前缀“{调价}”。
如果要取消调价机械台班名称的前缀,可重新执行本功能,去掉“调整机械台班名称加前缀”的选项,确定完成即可。
如果要取消机械台班的调价,可执行本功能,选择选项,控制调整内容和补充定额中的机械台班,确定完成即可。
二、针对“冀建价[2009]20号”文件,对“机械台班单价调整”功能进行更新。
2.1、“冀建价[2009]20号”文件冀建价[2009]20号关于调整2008年河北省建设工程计价标准中部分综合机械台班单价及特、大型机械场外运输费中回程费用的通知各设区市造价管理站、华北石油造价管理站:根据河北省住房和城乡建设厅《关于调整2008年〈河北省建设工程施工机械台班单价〉部分机械台班单价的通知》(冀建质[2009]117号)精神,我站调整了2008年河北省建设工程计价标准中综合机械台班单价及特、大型机械场外运输费中的回程费用,现将有关事宜通知如下:一、2008年河北省建设工程计价标准中综合机械台班单价按照综合机械台班单价调整表(见附件一)调整。

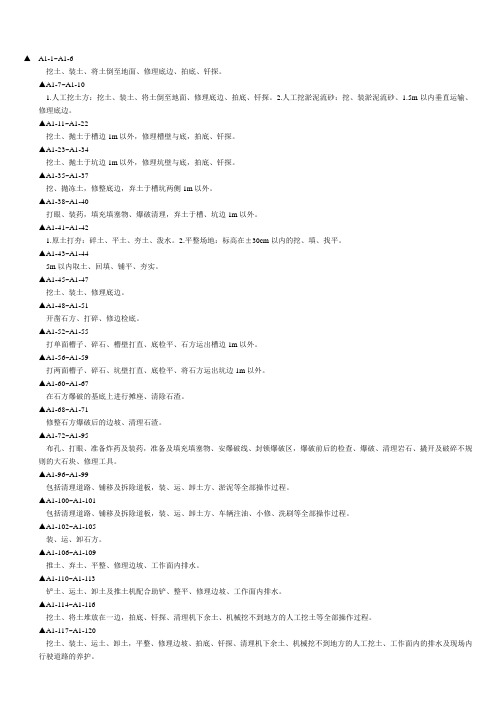

▲A1-1~A1-6挖土、装土、将土倒至地面、修理底边、拍底、钎探。
▲A1-7~A1-101.人工挖土方:挖土、装土、将土倒至地面、修理底边、拍底、钎探。
2.人工挖淤泥流砂:挖、装淤泥流砂、1.5m以内垂直运输、修理底边。
▲A1-11~A1-22挖土、抛土于槽边1m以外,修理槽壁与底,拍底、钎探。
▲A1-23~A1-34挖土、抛土于坑边1m以外,修理坑壁与底,拍底、钎探。
▲A1-35~A1-37挖、抛冻土,修整底边,弃土于槽坑两侧1m以外。
▲A1-38~A1-40打眼、装药,填充填塞物、爆破清理,弃土于槽、坑边1m以外。
▲A1-41~A1-421.原土打夯:碎土、平土、夯土、泼水。
2.平整场地:标高在±30cm以内的挖、填、找平。
▲A1-43~A1-445m以内取土、回填、铺平、夯实。
▲A1-45~A1-47挖土、装土、修理底边。
▲A1-48~A1-51开凿石方、打碎、修边检底。
▲A1-52~A1-55打单面槽子、碎石、槽壁打直、底检平、石方运出槽边1m以外。
▲A1-56~A1-59打两面槽子、碎石、坑壁打直、底检平、将石方运出坑边1m以外。
▲A1-60~A1-67在石方爆破的基底上进行摊座、清除石渣。
▲A1-68~A1-71修整石方爆破后的边坡、清理石渣。
▲A1-72~A1-95布孔、打眼、准备炸药及装药,准备及填充填塞物、安爆破线、封锁爆破区,爆破前后的检查、爆破、清理岩石、撬开及破碎不规则的大石块、修理工具。
▲A1-96~A1-99包括清理道路、铺移及拆除道板,装、运、卸土方、淤泥等全部操作过程。
▲A1-100~A1-101包括清理道路、铺移及拆除道板,装、运、卸土方、车辆注油、小修、洗刷等全部操作过程。
▲A1-102~A1-105装、运、卸石方。
▲A1-106~A1-109推土、弃土、平整、修理边坡、工作面内排水。
▲A1-110~A1-113铲土、运土、卸土及推土机配合助铲、整平、修理边坡、工作面内排水。
一、总说明1.河北08定额属于消耗量定额,03定额属于综合基价定额;分4个专业:基础定额(原来叫建筑工程定额),安装,市政,装饰。
基础定额1册,安装定额12册,市政定额8册,装饰定额1册。
所以不排除有客户以后叫:基础定额预算软件。
2.适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
3.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
4.适用于工料单价法,也可用于综合单价法5.08定额调整人工的综合用工单价:综合用工一类为45元/工日,综合用工二类为40元/工日,综合用工三类为30元/工日。
6.原来03的土建定额分:一般土建工程,土石方工程,预制桩工程,灌注桩工程4个专业。
现在的08定额基础定额分为:一般土建工程和桩基础工程。
二、土建部分1. A.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
B.可竞争措施项目包括:脚手架工程,模板工程,垂直运输工程,建筑物超高费,大型机械一次按拆费及场外运输费,其他可竞争措施部分包括:支挡土板,打拔钢板桩,降水工程,其他项目(包括:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。
C.不可竞争措施项目包括:安全防护、文明施工费D.其中土建部分分为一般土建工程和桩基础工程。
E.03定额土建部分分为:一般建筑工程,土石方工程,预制桩工程,灌注桩工程4部分。
F.此10项费用按建设工程项目实体和可竞争措施项目(此10项除外)中人工费与机械费之和乘以相应系数计算。
(此10项费用为:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。

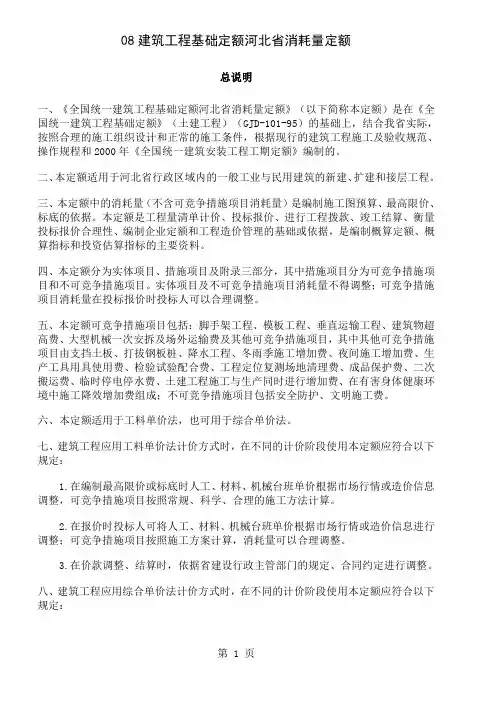

08建筑工程基础定额河北省消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定: 1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
2008年《全国统一市政工程消耗量定额河北省消耗量定额》解释2008年《全国统一市政工程消耗量定额河北省消耗量定额》解释第一册通用项目一、拆除人行道板,工作内容为拆除清底,现在的砂浆设计配比水泥含量较高,凝结后强度很高,维修时要拆除砂浆层,套拆除混凝土构筑物项目显然高,不套没有别的项目,拆除水泥砂浆层如何套项?答:定额中拆除人行道板砖是按灰土垫层考虑,若为砂浆垫层可乘系数。
维修工程套用《市政设施维修养护预算定额》。
二、机械拆除沥青、混凝土路面面层,在管道沟槽挖土方时路面和路基、土方一同挖装运,怎样套用?答:应分别计算。
三、第一章土石方工程:定额中机械挖沟槽土方没有确定挖沟槽深度范围,例如超过5m时,是否应增加难度系数,借土填方是否应在填方及运输土方工程量上进行土方折算,因为回填土前的挖土方或借土填方均为天然密实体积,而回填后的土方体积为夯实体积或压实体积。
定额中回填土和运输土方是按什么考虑的?答:挖沟槽土方超过5m时不增加难度系数。
土方可以分层开挖。
定额中回填土和运输土方都按天然密实体积考虑。
四、建议补充淤泥外运定额。
答:见2008市政定额第一册第一章土石方工程的说明第十七条。
五、凿除旧路面板外运无适用定额。
答:执行建筑垃圾外运。
第二册道路项目一、水泥混凝土路面、应补充厚度“每增减1cm”子目。
答:不同厚度用插入法计算。
二、侧石安砌“抹灰石灰砂浆”用量比平石安砌中“抹灰石灰砂浆”用量大。
侧石安砌中的2-791、2-792“抹灰石灰砂浆1:3”用量:/100m,而平石安砌中的2-793、2-794“1:3”用量:/100m,是如何考虑的?答:平石安砌的抹灰石灰砂浆含量仅含平石间勾缝砂浆,而侧石安砌的抹灰石灰砂浆含量除包含侧石间勾缝砂浆外,还包含侧石与平石间的勾缝砂浆。
三、侧、平石砌筑中设计使用水泥砂浆垫层,应如何执行定额?答:水泥砂浆垫层执行2-790水泥砂浆垫层项目,侧、平石安彻执行2-791—2-794项目。

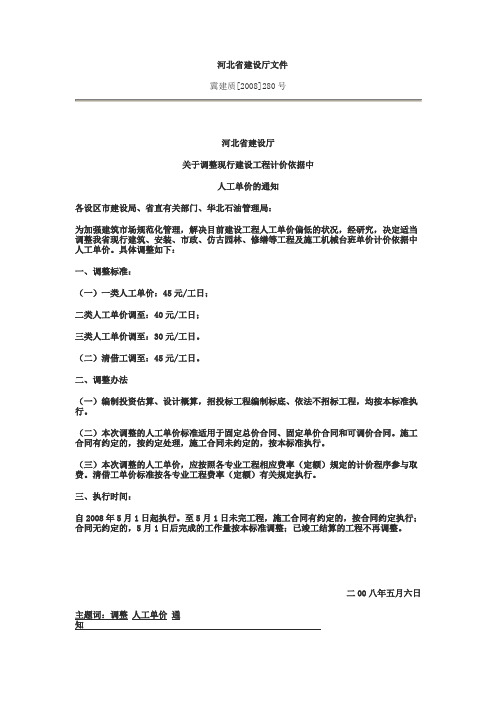

河北省建设厅文件
冀建质[2008]280号
河北省建设厅
关于调整现行建设工程计价依据中
人工单价的通知
各设区市建设局、省直有关部门、华北石油管理局:
为加强建筑市场规范化管理,解决目前建设工程人工单价偏低的状况,经研究,决定适当调整我省现行建筑、安装、市政、仿古园林、修缮等工程及施工机械台班单价计价依据中人工单价。
具体调整如下:
一、调整标准:
(一)一类人工单价:45元/工日;
二类人工单价调至:40元/工日;
三类人工单价调至:30元/工日。
(二)清借工调至:45元/工日。
二、调整办法
(一)编制投资估算、设计概算,招投标工程编制标底、依法不招标工程,均按本标准执行。
(二)本次调整的人工单价标准适用于固定总价合同、固定单价合同和可调价合同。
施工合同有约定的,按约定处理,施工合同未约定的,按本标准执行。
(三)本次调整的人工单价,应按照各专业工程相应费率(定额)规定的计价程序参与取费。
清借工单价标准按各专业工程费率(定额)有关规定执行。
三、执行时间:
自2008年5月1日起执行。
至5月1日未完工程,施工合同有约定的,按合同约定执行;合同无约定的,5月1日后完成的工作量按本标准调整;已竣工结算的工程不再调整。
二00八年五月六日主题词:调整人工单价通知
河北省建设厅办公室 2008年5月6日印发。
目录省消耗量定额工程量计算说明与规则说明......................................................................................................................... - 2 -A.1 土、石方工程............................................................................................................ - 3 -A.2 桩与地基基础工程.................................................................................................. - 11 -A.3 砌筑工程................................................................................................................ - 16 -A.4 混凝土及钢筋混凝土工程........................................................................................ - 19 -A.5 厂库房大门、特种门、木结构工程.......................................................................... - 25 -A.6 金属结构工程......................................................................................................... - 27 -A.7屋面及防水工程.................................................................................................... - 29 -A.8 防腐、隔热、保温工程........................................................................................... - 32 -A.9 构件运输及安装工程 .............................................................................................. - 34 -A.10 厂区道路及排水工程 ............................................................................................ - 37 -A.11 脚手架工程 .......................................................................................................... - 39 -A.12 模板工程.............................................................................................................. - 42 -A.13 垂直运输工程....................................................................................................... - 45 -A.14 建筑物超高费....................................................................................................... - 47 -A.15 大型机械一次安拆及场外运输费........................................................................... - 48 -A.16 其他可竞争措施项目 ............................................................................................ - 49 -A.17 不可竞争措施项目................................................................................................ - 51 -B.1 楼地面工程............................................................................................................. - 52 -B.2 墙柱面工程............................................................................................................. - 54 -B.3 天棚工程................................................................................................................ - 57 -B.4 门窗工程................................................................................................................ - 60 -B.5 油漆、涂料、裱糊工程 ........................................................................................... - 63 -B.6 其他工程................................................................................................................ - 67 -B.7 脚手架工程............................................................................................................. - 69 -B.8 垂直运输及超高增加费 ........................................................................................... - 70 -B.9 其他可竞争措施项目............................................................................................... - 71 -B.10 不可竞争措施项目................................................................................................ - 72 -说明一、为统一全省工业与民用建筑工程工程量的计算,制定本规则。
一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
(3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。

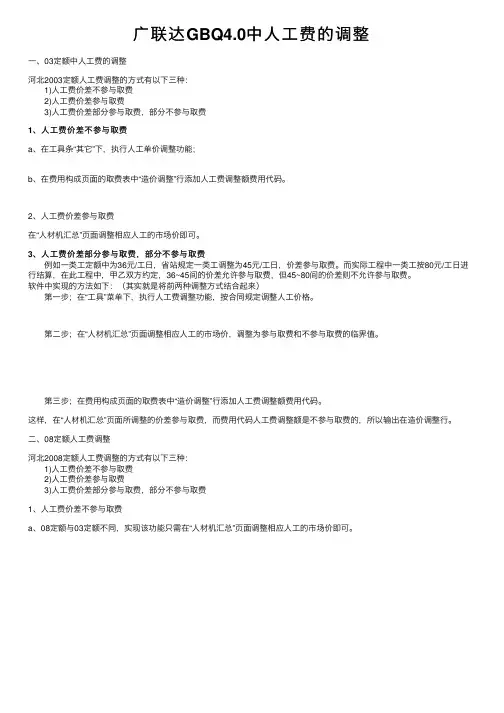

⼴联达GBQ4.0中⼈⼯费的调整
⼀、03定额中⼈⼯费的调整
河北2003定额⼈⼯费调整的⽅式有以下三种:
1)⼈⼯费价差不参与取费
2)⼈⼯费价差参与取费
3)⼈⼯费价差部分参与取费,部分不参与取费
1、⼈⼯费价差不参与取费
a、在⼯具条“其它”下,执⾏⼈⼯单价调整功能;
b、在费⽤构成页⾯的取费表中“造价调整”⾏添加⼈⼯费调整额费⽤代码。
2、⼈⼯费价差参与取费
在“⼈材机汇总”页⾯调整相应⼈⼯的市场价即可。
3、⼈⼯费价差部分参与取费,部分不参与取费
例如⼀类⼯定额中为36元/⼯⽇,省站规定⼀类⼯调整为45元/⼯⽇,价差参与取费。
⽽实际⼯程中⼀类⼯按80元/⼯⽇进⾏结算,在此⼯程中,甲⼄双⽅约定,36~45间的价差允许参与取费,但45~80间的价差则不允许参与取费。
软件中实现的⽅法如下:(其实就是将前两种调整⽅式结合起来)
第⼀步;在“⼯具”菜单下,执⾏⼈⼯费调整功能,按合同规定调整⼈⼯价格。
第⼆步;在“⼈材机汇总”页⾯调整相应⼈⼯的市场价,调整为参与取费和不参与取费的临界值。
第三步;在费⽤构成页⾯的取费表中“造价调整”⾏添加⼈⼯费调整额费⽤代码。
这样,在“⼈材机汇总”页⾯所调整的价差参与取费,⽽费⽤代码⼈⼯费调整额是不参与取费的,所以输出在造价调整⾏。
⼆、08定额⼈⼯费调整
河北2008定额⼈⼯费调整的⽅式有以下三种:
1)⼈⼯费价差不参与取费
2)⼈⼯费价差参与取费
3)⼈⼯费价差部分参与取费,部分不参与取费
1、⼈⼯费价差不参与取费
a、08定额与03定额不同,实现该功能只需在“⼈材机汇总”页⾯调整相应⼈⼯的市场价即可。

对于之前所发《关于2008定额中机械台班费调整方法》的修正:根据《2008年河北省建筑、装饰装修、安装、市政工程消耗量定额解释》P23第1条的规定,各种费用的计取依据是定额颁布价,因而由于政策性调整造成的机械费调整以价差出现不参与取费。
如上所述,对于“清单计价”——软件默认为按市场价组价,在单价构成中默认为以预算价为取费基数,因而在“设置机械台班预算价价格”中选择“定额本中规定的价格”,在“设置机械台班市场价价格”中选择“冀建质[2009]117号文调整的价格”;对于定额计价——在预算书设置中不勾选“按市场价组价”,在人材机汇总界面点选“调整机械台班价格”,在“设置机械台班预算价价格”中选择“定额本中规定的价格”,在“设置机械台班市场价价格”中选择“冀建质[2009]117号文调整的价格”,并在费用表中体现“人材机价差”。
现行版本中机械台班默认为定额价。
另在广联达GBQ4.0中遗留问题:如按照117号文调整机械台班市场价后,再对已调整机械进行二次调整(如调整柴油、电等市场价),现行版本暂时还不能实现。
附原文:执行冀建质【2009】117号文后如何在GBQ新版本中调整机械台班费?—对2008河北省定额现在的广联达GBQ版本中机械台班价格默认为定额本上的价格,冀建质[2009]117号文调整后的价格默认为市场价。
因为软件不会自动出现价差,所以,每份预算都需要执行【调整机械台班价格】功能。
特别注意:由于之前的版本中(2010年4月之前的版本—与广联达沟通),机械台班的价格默认自动调整,所以我们不需要进行操作,但在以后各版中,机械台班价格默认定额本上的价格,需要我们在预算录入完成后执行一次【调整机械台班价格】功能。
注意:1 冀建质[2009]117号文2009年1月1日起执行2 根据文件规定需在“设置机械台班预算价价格”中选择“冀建质[2009]117号文调整的价格”、按照修改后机械台班单价参与取费,不计取价差。
