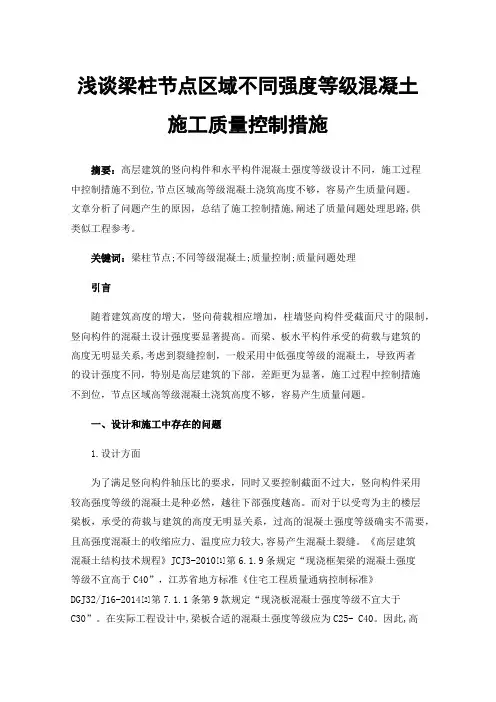

浅谈梁柱节点区域不同强度等级混凝土施工质量控制措施摘要:高层建筑的竖向构件和水平构件混凝土强度等级设计不同,施工过程中控制措施不到位,节点区城高等级混凝土浇筑高度不够,容易产生质量问题。
文章分析了问题产生的原因,总结了施工控制措施,阐述了质量问题处理思路,供类似工程参考。
关键词:梁柱节点;不同等级混凝土;质量控制;质量问题处理引言随着建筑高度的增大,竖向荷载相应增加,柱墙竖向构件受截面尺寸的限制,竖向构件的混凝土设计强度要显著提高。
而梁、板水平构件承受的荷载与建筑的高度无明显关系,考虑到裂缝控制,一般采用中低强度等级的混凝土,导致两者的设计强度不同,特别是高层建筑的下部,差距更为显著,施工过程中控制措施不到位,节点区域高等级混凝土浇筑高度不够,容易产生质量问题。
一、设计和施工中存在的问题1.设计方面为了满足竖向构件轴压比的要求,同时又要控制截面不过大,竖向构件采用较高强度等级的混凝土是种必然,越往下部强度越高。
而对于以受弯为主的楼层梁板,承受的荷载与建筑的高度无明显关系,过高的混凝土强度等级确实不需要,且高强度混凝土的收缩应力、温度应力较大,容易产生混凝土裂缝。
《高层建筑混凝土结构技术规程》JCJ3-2010[1]第6.1.9条规定“现浇框架梁的混凝土强度等级不宜高于C40”,江苏省地方标准《住宅工程质量通病控制标准》DGJ32/J16-2014[2]第7.1.1条第9款规定“现浇板混凝士强度等级不宜大于C30”。
在实际工程设计中,梁板合适的混凝土强度等级应为C25- C40。
因此,高层建筑混凝土结构的竖向构件混凝土设计强度高于水平构件设计强度必然存在,而且随着建筑物高度的增大,两者的设计强度差距会越大,高层建筑的下部差距更明显。
2.施工方面目前,混凝土的浇筑施工几乎都是全部采用商品混凝土泵送工艺,不同等级混凝土泵送采用同一根泵管,在实际施工过程中,两种等级的混凝土分界不清。
正常情况下,都是先浇竖向结构构件,后浇水平结构构件。
A综合业务用房梁柱节点不同强度等级混凝土施工方案编制:审核:审批:编制单位:A集团有限公司编制时间:年月日目录一、工程概况 (1)二、编制依据 (4)三、梁柱节点不同强度等级混凝土施工方法 (5)四、技术质量控制措施 (6)五、梁柱节点处裂缝控制措施 (8)一、工程概况1.1工程简述1.1.1 本项目的名称及地点A综合业务用房工程,建设地点位于广西A处。
1.1.2 本项目的建设规模及设计情况(1)、项目建筑面积为 A 平方米,主楼为 A 层,局部A层,副楼则于西侧而建,为A层建筑;1层地下室,面积约为A 平方米;项目为框架结构;项目主要为建设单位的营业用房、培训及其他附属用房。
建筑安全结构等级二级,屋面防水1级;首层地面标高0.000m相当于绝对高程Am,项目建筑最高度点标高为Am,室内地面采用地砖铺设,内墙面和天棚为涂料,外墙面为涂料,外窗采用铝合金窗(LOW-E中空玻璃),首层层高4.5m、部分4.2m,标准层高3.9m,内墙设计采用190、100厚的M7.5砼小型空心砌块,外墙采用200厚MU10页岩烧结多孔砖砌筑。
(2)、除特别注明外,素混凝土垫层混凝土强度等级为C25。
未注明的次要构件如过梁、构造柱、圈梁、屋顶消防水池、设备基础等的混凝土强度等级为C25.(3)、工程的1-10轴结构的混凝土强度等级如下:(4)、工程的11-24轴结构的混凝土强度等级如下:设计梁、柱节点大样(详下图):1.1.3 本项目施工范围本项目的施工图所包含的内容及施工合同约定的内容。
1.1.4 本项目的施工合同要求工期根据与建设单位签订的施工合同,要求工期为A日历天。
1.1.5 本工程开工及竣工日期本工程的计划开工时间为A日,计划竣工日期A日,具体以监理单位批准的开工令的时间为准。
1.1.6 施工合同的质量要求根据与建设单位签订的施工合同,质量要求为合格。
1.1.7 其他各参建单位建设单位:A分公司设计单位:A设计顾问有限公司勘察单位:A工程勘察检测有限公司监理单位:A工程咨询有限公司1.2周边环境项目位于广西A,项目东面A,南面A,西面A,此处交通量大、人流车流多,项目北面A办公大楼,项目西南角A。
高层建筑节点处不同强度等级混凝土同步施工工法1.前言在现浇混凝土框架结构高层建筑中,为满足抗震设防的要求,通常采用“强柱弱梁”、“强剪弱弯”、“强节点、强锚固”的设计原则,柱和剪力墙的混凝土强度等级往往要高于梁板的混凝土强度等级,且随着建筑高度的增加,两者的混凝土强度等级差距越来越大。
节点混凝土强度等级不同的情况往往会给施工带来诸多的不便,如果解决处理不当,则会降低节点混凝土强度,影响结构受力。
为解决此施工难题,我公司通过技术攻关,提出在节点处梁、板钢筋绑扎时,在距离柱或剪力墙边500mm处垂直布设密目钢丝网片进行分隔,同步施工节点处不同强度等级混凝土的施工方法。
该方法已在江西九江中医医院(南院)等多个工程的应用,工程检测证明,通过该方法浇筑的节点混凝土强度满足要求,无明显裂缝、冷缝,取得良好的效果。
该方法安全可靠、经济适用,经过对该技术应用的总结提炼,形成本工法。
2.特点2.0.1 施工工艺简单易行。
采用密目钢丝网片将节点处不同强度等级混凝土隔开,钢丝网片与箍筋或板筋连接固定,施工方法简单。
2.0.2 施工质量易于保证。
施工中节点部位高、低强度混凝土同步浇筑,高强度等级混凝土强度不降低,低强度等级部位的混凝土不被高强度等级混凝土覆盖代替,保证节点处混凝土质量。
2.0.3密目钢丝网片作为高、低强度混凝土的分界面,随混凝土一起浇筑,嵌入混凝土中,可以有效提高高低强度混凝土之间的粘结力,从而提高混凝土接缝质量。
2.0.4高低强度混凝土同步浇筑,临界面上不形成冷缝,通过二次振捣等工艺的实施,可以有效控制混凝土裂缝,提高节点混凝土的浇筑质量。
3.适用范围本工法适用于全现浇钢筋混凝土结构的柱梁板节点、墙板节点等不同强度等级混凝土施工。
4.工艺原理柱梁板节点、墙板节点不同强度等级混凝土分开浇筑时,高低强度等级混凝土的接槎处易形成冷缝,同时在高、低强度等级混凝土界面附近常会出现细微裂缝,这些裂缝不是荷载作用下的结构裂缝而是受温度、湿度、混凝土收缩与膨胀等引起的混凝土裂缝,虽然不影响结构的安全使用,但是影响结构整体观感效果。
梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。

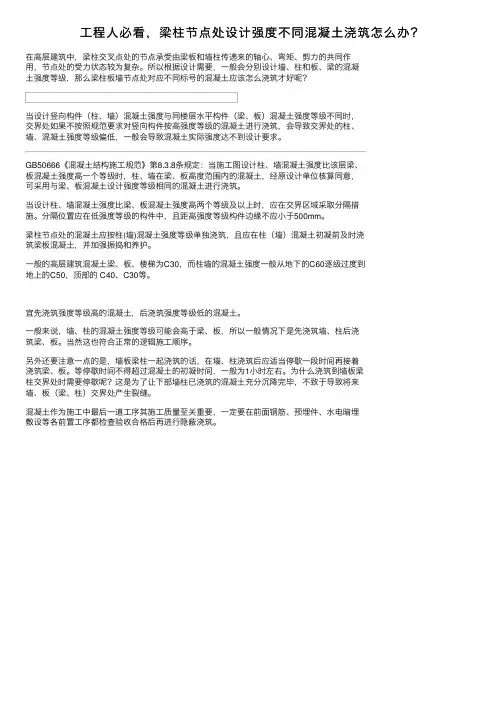

⼯程⼈必看,梁柱节点处设计强度不同混凝⼟浇筑怎么办?在⾼层建筑中,梁柱交叉点处的节点承受由梁板和墙柱传递来的轴⼼、弯矩、剪⼒的共同作⽤,节点处的受⼒状态较为复杂。
所以根据设计需要,⼀般会分别设计墙、柱和板、梁的混凝⼟强度等级,那么梁柱板墙节点处对应不同标号的混凝⼟应该怎么浇筑才好呢?当设计竖向构件(柱、墙)混凝⼟强度与同楼层⽔平构件(梁、板)混凝⼟强度等级不同时,交界处如果不按照规范要求对竖向构件按⾼强度等级的混凝⼟进⾏浇筑,会导致交界处的柱、墙、混凝⼟强度等级偏低,⼀般会导致混凝⼟实际强度达不到设计要求。
GB50666《混凝⼟结构施⼯规范》第8.3.8条规定:当施⼯图设计柱、墙混凝⼟强度⽐该层梁、板混凝⼟强度⾼⼀个等级时,柱、墙在梁、板⾼度范围内的混凝⼟,经原设计单位核算同意,可采⽤与梁、板混凝⼟设计强度等级相同的混凝⼟进⾏浇筑。
当设计柱、墙混凝⼟强度⽐梁、板混凝⼟强度⾼两个等级及以上时,应在交界区域采取分隔措施。
分隔位置应在低强度等级的构件中,且距⾼强度等级构件边缘不应⼩于500mm。
梁柱节点处的混凝⼟应按柱(墙)混凝⼟强度等级单独浇筑,且应在柱(墙)混凝⼟初凝前及时浇筑梁板混凝⼟,并加强振捣和养护。
⼀般的⾼层建筑混凝⼟梁、板、楼梯为C30,⽽柱墙的混凝⼟强度⼀般从地下的C60逐级过度到地上的C50,顶部的 C40、C30等。
宜先浇筑强度等级⾼的混凝⼟,后浇筑强度等级低的混凝⼟。
⼀般来说,墙、柱的混凝⼟强度等级可能会⾼于梁、板,所以⼀般情况下是先浇筑墙、柱后浇筑梁、板。
当然这也符合正常的逻辑施⼯顺序。
另外还要注意⼀点的是,墙板梁柱⼀起浇筑的话,在墙、柱浇筑后应适当停歇⼀段时间再接着浇筑梁、板。
等停歇时间不得超过混凝⼟的初凝时间,⼀般为1⼩时左右。
为什么浇筑到墙板梁柱交界处时需要停歇呢?这是为了让下部墙柱已浇筑的混凝⼟充分沉降完毕,不致于导致将来墙、板(梁、柱)交界处产⽣裂缝。
混凝⼟作为施⼯中最后⼀道⼯序其施⼯质量⾄关重要,⼀定要在前⾯钢筋、预埋件、⽔电暗埋敷设等各前置⼯序都检查验收合格后再进⾏隐蔽浇筑。
高层建筑柱梁混凝土强度不同时节点施工技术摘要:本文对混凝土强度等级不同的处理方式进行了探讨,并结合工程实例提出了保证混凝土质量的施工措施。
高层建筑及大跨度建筑混凝土施工中,常有基础、柱、梁及板的混凝土强度等级不同的要求,有时相差几个等级,一般在高层建筑及大跨度建筑混凝土结构的设计与施工中,为了满足柱轴压比的要求及使用要求,同时又要控制柱截面不过大,柱子采用较高强度等级的混凝土是一种必然。
关键词:高层建筑;混凝土质量;柱、梁节点;施工技术1 混凝土强度等级不同的处理1.1柱与基础的交接柱与独立基础或底板不同强度混凝土的交接面,一般设在基础或底板的上表面,与混凝土施工缝相重合,以方便施工。
若为独立基础,亦可设在梯形截面的变截面处。
柱与独立基础或底板不同强度等级混凝土的交接面,也可设在柱外距离柱为柱宽的截面处,深度至底板或基础底部。
1.2、柱与梁交接柱与梁交接的节点核心区受力非常复杂,且施工缝常留置在该区的上部及下部,若不同强度等级的混凝土在此处理不好,可能留下隐患。
梁、柱节点区混凝土的强度理论上来说可以和墙、柱或梁板的等级相同。
国内对于梁、柱节点强度不同的研究及试验资料积累不多,相关的结构设计规范对此方面也没有详细的说明或是计算公式及构造规定。
可以通过在梁上设置混凝土结合部来保证柱、梁砼强度不同时的“强柱弱梁”和“强节点”的设计要求,确保施工质量安全。
如果在柱子上设置混凝土结合部,会因为柱子在楼层出产生低强度区而破坏柱强度的一致性,尤其是在发生地震时更加可能导致各层柱间节点的过早破坏。
为了能够达到良好的抗震效果,对于梁、柱混凝土强度等级不同时节点的一般设计要求为:如果梁、柱混凝土的强度等级相差5mpa,那么梁柱节点区的混凝土可按低强度等级施工;当梁柱混凝土的强度等级相差大于10mpa时,梁柱节点区的混凝土就按高强度等级施工,常见的施工措施如表1所示。
表1 柱梁混凝土强度等级不同时的施工方案柱梁混凝土强度等级(相差级别)中柱节点边柱、角柱节点5mpa(一级)不需特殊处理不需特殊处理10mpa(二级)不需特殊处理加短筋(柱主筋的50%)15mpa(三级)加短筋(柱主筋的50%)加短筋(柱主筋的100%)20mpa(四级)加短筋(柱主筋的100%)采用柱砼强度等级角柱25mpa(五级)采用柱砼强度等级角柱采用柱砼强度等级角柱由于墙、柱、与梁、板砼强度等级不同,为了简化施工且保证各构件砼的强度,故在梁、柱结点处采取如图1处理方法。

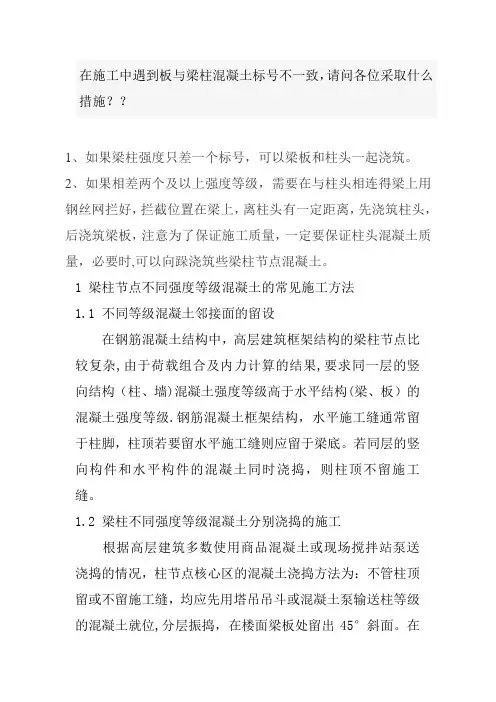

在施工中遇到板与梁柱混凝土标号不一致,请问各位采取什么措施??1、如果梁柱强度只差一个标号,可以梁板和柱头一起浇筑。
2、如果相差两个及以上强度等级,需要在与柱头相连得梁上用钢丝网拦好,拦截位置在梁上,离柱头有一定距离,先浇筑柱头,后浇筑梁板,注意为了保证施工质量,一定要保证柱头混凝土质量,必要时,可以向跺浇筑些梁柱节点混凝土。
1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级.钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,柱节点核心区的混凝土浇捣方法为:不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土.采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土邻接面形成冷缝.同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
关于梁柱节点混凝土标号不同的处理方法的研究与分析1.前言目前根据整个建筑业行情调查结果显示,许多建设单位在建设房屋时,为了节省资金成本,都不断的要求设计单位进行优化,以此来降低成本,尤其主体结构材料钢筋混凝土等,要求设计单位进行不断细化,一般结构中柱墙混凝土是同一种标号,梁板楼梯是同一种混凝土标号,尤其是楼栋下面几层,梁柱的混凝土标号基本都不相同,根据《混凝土结构工程施工规范GB50666—2011》8.3.8第2小条中规定柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm及梁高/2,而根据目前的情况反应,一般的住宅项目梁柱混凝土等级不会相差太多,基本是底部3~4层混凝土标号不同,上部混凝土都是同一种标号,出现标号相差较多的一般在公共浇筑,大型建筑中,楼栋底下几层基本都是相差两个、三个、甚至四个标号,这在梁柱混凝土浇筑过程中,就需要特别注意并采取隔离措施,以保证梁柱不同交接处混凝土强度承载力能够满足结构的适应性、耐久性以及安全性。
1.重要性分析梁柱混凝土标号相差较多时,如不采取措施,将会导致重大结构缺陷,一是承载力满足不了要求,二是容易出现裂缝,而混凝土和钢筋组成的框架体系,是结构最主要的受力体系,直接影响着结构的安全性和结构寿命周期,根据结构抗震设计“强柱弱梁、强剪弱弯、强节点若构件”的原则,由于建筑物底部承受的荷载比较大,梁柱节点又是薄弱环节,不论从设计角度还是资金成本角度考虑,在设计之时柱墙混凝土标号高于梁板混凝土标号的情况一般也不可避免,因此采取必要的措施,控制好梁柱节点的质量,是工程施工非常重要的一个环节。
1.施工工艺技术(1)工艺流程柱钢筋绑扎→模板施工→梁钢筋绑扎(梁距柱500mm处采取混凝土隔离措施)→板钢筋绑扎→钢筋模板工程验收→混凝土浇筑前准备→浇筑柱混凝土→浇筑梁板楼梯混凝土→柱梁处二次振捣密实→混凝土养护→模板拆除→成品保护(2)施工方法一、施工准备1、施工安全技术交底:整层工序施工时候,每一道工序需要逐级对管理人员和班组进行详细的交底,包括模板工程、钢筋工程、混凝土工程,混凝土在浇筑前,重点验收梁柱节点不同混凝土标号处理措施,混凝土浇筑时,对工人进行严格的技术交到每一个人,并对梁柱节点施工先进行样板施工,重点交底。
梁板与柱墙混凝土强度等级不同的处理措施
一、解决措施:
对于不同标号混凝土,可采用先浇捣柱墙建及柱梁节点建,再浇捣梁板建。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级建,再浇筑梁板低等级建。
在浇筑过程中,应根据现场实际,调整高标号建运输奏。
在该处建初凝之前,梁板泵送建随后跟上,将其覆盖连接,避免建产生“冷缝”,影响建施工质量。
(见下图方案一)。
第一次浇捣砼
第二次浇捣砼
二、质量保证措施:
依据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措施。
1、雄浇筑前,要求对施工班组进行详细的技术交底,明确各建构件的标号、浇筑顺序、浇筑方法以及节点处理。
2、施工时采用对讲机联系,更换建标号要提前通知,项目部安排两名管理人员值班。
3、为了杜绝低标号混凝土灌入高标号构件,现场采用专用钢丝网将不同标号的构件事先隔开,见附图。
4、浇筑建时,先浇筑四周剪力墙和柱,待竖向构件浇筑结束后再浇筑水平构件。
5、在浇筑过程中,派专人盯在现场看护,以防钢丝网位移、变形,如有发现类似,立即修复。
6、建振捣时,做到快插、慢拔。
振捣间距不大于3mm,对梁、柱、墙相交部位振捣时要注意振捣密实,振捣以不在显著下降,不在出现气泡,表面泛出灰浆为准。
同时,梁、柱的浇筑厚度应控制好。
浇筑厚度不宜太高,否则振捣极易不实。
梁柱节点区的混凝土强度不同怎么施工在超高层建筑中,梁柱交叉点处的节点承受由梁板和墙柱传递来的轴心、弯矩、剪力的共同作用,受力状态复杂。
今天我们总结了梁柱节点区的信道混凝土施工要点,一起来看吧。
常见质量问题一般的混凝土梁、板、楼梯为C30。
柱墙的混凝土强度从地下的C60到地上的C50,C40(注:梁柱混凝土强度等级最高差达到30MPa)。
且当框架柱或墙混凝土等级高于梁板时,梁柱(或墙)节点处市场导向混凝土按以下原则处理:(1)凡柱(墙)混凝土强度等级高于梁板混凝土强度等级不超过5.0MPa者,梁柱节点的混凝土可随梁板一起浇筑;(2)当不符合上述规定前会,梁柱节点处的混凝土应按柱(墙)混凝土强度等级单独浇筑,且应在柱(墙)混凝土初凝前及时浇筑梁板混凝土,并加强振捣和修造。
由此可以看出,图纸屋檐给出的梁柱结点区混凝土的处理给出了要求,但是没有具体的实施办法。
施工工艺1.竖向构件技术水平和水平构件分开铺设施工在墙柱钢筋绑扎完毕,模板加固完毕后,赖草竖向构件同时浇筑。
预留钢筋浇筑完毕后再对梁板钢筋进行绑扎、浇筑。
这种施工工艺大幅降低了不同强度等级串之间的混凝土强度等级问题,让节点处混凝土强度降低的可能性降到最小。
这种施工工艺只是增加了施工缝的留置,产生的强度莫尔穆瓦龙县和变性能力能满足结构的安全性能要求。
2.竖向和水平构件同时开挖施工即在墙柱、梁板钢筋绑扎完毕,墙柱以及板面模板加固稳定后进行统一的混凝土浇筑施工。
这种施工工艺中,墙柱和梁板节点处混凝土的浇筑问题明显。
首先就是预拌混凝土在泵送过程中空气冷却的供应量和浇筑时间不易控制。
难题不同强度混凝土在泵送整个过程中的控制是个难题,施工过程中没法做到科技化,理想化的浇捣。
显现出来导致节点处混凝土出现串标号、夹芯节点等现象。
再者在施工整个过程中,为了施工的方便,施工队多采用梁柱节点随同楼面统一浇捣。
这种施工方式是自相矛盾的。
那么,除了上述常见操作外还有其他的处理方法吗?梁柱不同强度等级铸铁施工根据规范和图纸,在梁柱不同强度混凝土同时浇捣时,在梁距柱边或墙边50mm处设置钢丝网片,并用钢筋对其加固绑扎。
柱墙与梁板节点核心区混凝土施工要点
为加强柱墙与梁板核心区混凝土施工质量,防止质量通病、消除质量隐患,施工要点如下:
1、当柱、墙混凝土强度比梁、板混凝土强度高一个等级时,经设计单位确认后,节点核心区可采用与梁板混凝土设计强度等级相同的混凝土进行浇筑。
当柱墙混凝土强度等级比梁板混凝土强度高两个及以上等级时,应在编制施工组织设计和混凝土施工方案中明确核心区处混凝土分项施工的技术质量控制措施,并把此部位的混凝土施工做为重点或难点;
2、框架梁钢筋绑扎完毕、合模前,按设计图纸要求沿高低标号混凝土交界位置绑扎密目钢丝网,钢丝网绑扎时不应占梁侧和梁底保护层的位置,为保证坚固度,可以采用高低标号部位插长度高于梁表面的钢筋头做为临时加固措施,钢丝网两侧混凝土初凝前拔掉钢筋头,并对不同标号处的混凝土加强振捣,确保先后浇筑混凝土密实;
3、为避免高低标号混凝土出现冷缝或混乱现象,高低标号混凝土可采用塔吊与地泵互相配合施工,先浇筑高标号混凝土,确保在高标号混凝土初凝前低标号混凝土浇筑完毕;
4、项目部项目经理一定要高度重视此部位混凝土浇筑质量和协调工作,严格按照项目部责任制做好分工,并监督落实。
工程常见的质量通病及防治措施工程中常见的质量问题及预防措施:一、土方工程1)选用原土回填,每层回填厚度严格控制,禁止直接卸土入槽。
2)控制回填土含水量和夯实遍数,采用人工夯实,四周防止漏夯。
3)雨大时不应进行填方施工,现场设有防雨和排水措施。
二、模板工程1)在安装模板前,检查模板质量,不符合标准的不得使用。
2)梁模板常见问题包括梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆除困难等。
防治措施包括支模时遵守边模包底模的原则,梁侧模必须有压脚板、斜撑、拉线通育后将梁侧钉固,梁底模板按规定起拱,混凝土浇筑前充分用水浇透。
3)柱模板常见问题包括炸模、断面尺寸鼓出、漏浆、混凝土不密实、蜂窝麻面、偏斜、柱身扭曲等。
防治措施包括根据规定的柱箍间距要求钉牢固,成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模,四周斜撑要牢固。
4)板模板常见问题包括板中部下挠、板底混凝土面不平等。
防治措施包括楼板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面要平整,支顶要符合规定的保证项目要求,板模按规定起拱。
三、钢筋工程1)钢筋加工时,钢筋开料切断尺寸不准和钢筋成型尺寸不准确等问题要及时调整或返工。
2)钢筋骨架外形尺寸不准和保护层砂浆垫块厚度不准确等问题要注意绑扎时的对齐和提前制作砂浆垫块,钢筋骨架吊装入模时应平稳,钢筋骨架用“扁担”起吊,吊点应根据骨架外形预先确定,骨架各钢筋交点要绑扎牢固,必要时焊接牢固。
3)钢筋骨架绑扎时要注意铁线绑成八字形,左右口绑扎时要检查箍筋是否遗漏,间距不对要及时调整好。
4)柱子箍筋接头无错开放置,绑扎前要先检查,绑扎完成后再检查,若有错误应即纠正。
产生原因:模板表面不平整,振捣不实或漏振,混凝土流动性不好。
预防措施:模板表面应平整光滑,使用振动器时要注意振捣的力度和时间,确保混凝土流动性好。
同时,浇筑前要对模板进行检查和清理,确保表面平整无障碍物。
关于梁柱(墙)砼强度等级不同时的节点区混凝土浇筑要求梁柱(墙)节点核芯区是保证结构承载力和抗震延性的关键部位,特别对于高层建筑,以受压为主的柱(墙),为了满足轴压比要求,往往采用较高强度等级的砼,以受弯为主的楼层梁板,采用一般强度等级的砼。
因此,梁柱(墙)节点区砼施工质量是满足结构及抗震承载力的基本保障,若处理和控制不好,将会给主体结构带来严重的安全隐患。
在我站日常例行质量监督中,发现区内部分在建高层建筑中,项目技术人员对框架梁柱节点、框剪梁墙节点施工时不能正确把握节点区混凝土施工要点,弄不清如何正确浇筑节点区混凝土,甚至有个别项目将设计强度等级为C55的框架柱在节点区按照C30的梁板混凝土浇筑,造成质量事故。
因此,非常有必要对此问题予以梳理,提供正确处理思路,供参建单位工程技术人员参考借鉴。
现行规范、规程及技术标准中,仅《高层建筑砼结构技术规程》JGJ3(以下简称《高规》2002版、2010版)中,对梁柱节点砼的施工提出了具体要求。
现通过对比新旧《高规》的相关条文内容,来对梁柱节点区砼施工的具体处理要求作进一步的明确:----旧版《高规》(2002版)中,第6."2.7条及条文说明:凡梁柱节点砼强度级低于柱混凝土强度较多者,皆必须仔细验算节点区的承载力,包括受剪、轴心受压、偏心受压等,并采取有效的构造措施。
第13."5.7条及条文说明:当柱砼设计强度高于梁楼板的设计强度时应对梁柱节点混凝土施工采取有效措施,节点区混凝土浇筑需要有关单位具体协商解决。
----新版《高规》(2010版)中,第13."8.9条及条文说明:结构柱、墙砼设计强度等级高于梁板砼设计强度等级时,应在交接区域采取分离措施。
分离位置应在低强度等级的构件中,且与高强度等级构件边缘的距离不宜小于500mm。
应先浇筑高强度等级砼,后浇筑低强度等级砼。
施工中,当强度相差不超过两个等级时,已有采取较低强度等级的梁板砼浇筑核芯区(直接浇筑或采取必要加强措施)的实践,但必须经设计和有关单位协商认可。
引言:在建筑结构设计与施工中,当梁板墙柱的混凝土强度不同的时候,同步浇筑成为一项关键的技术难题。
本文将探讨在梁板墙柱混凝土强度不同的情况下,如何有效地进行同步浇筑,以确保结构的整体强度和稳定性。
概述:正文内容:1.强度配比选择1.1确定混凝土的强度等级要求1.2根据混凝土要求确定强度配比比例1.3选择合适的掺合材料和添加剂1.4配合混凝土试块试验进行强度验证1.5对不同强度配比的混凝土进行区分标识2.施工工艺控制2.1制定合理的浇筑顺序2.2控制混凝土的浇筑速度和厚度2.3统一浇筑批次并加强现场管理2.4使用合适的施工设备和工具2.5合理安排施工人员的工作分工3.养护措施3.1保持适宜的养护温度和湿度3.2加强混凝土的养护时间3.3使用覆盖材料进行养护3.4定期检查混凝土的养护情况3.5针对不同强度的混凝土实施不同的养护措施4.质量监控措施4.1建立质量监控体系4.2设置质量监控点4.3实施混凝土浇筑前的试块检验4.4进行混凝土的抗渗试验4.5随时调整浇筑施工方案5.结构整体性分析5.1进行强度分析和计算5.2利用结构软件进行模拟仿真5.3对混凝土浇筑过程进行监控和记录5.4进行结构的静力和动力分析5.5对整体结构进行保护和维护总结:在梁板墙柱混凝土强度不同的情况下,实现同步浇筑是一项技术难题。
通过合理选择强度配比、控制施工工艺、加强养护和质量监控措施,以及进行结构整体性分析,可以有效解决这一问题。
在实践中,施工人员需要严格按照相关规范和要求进行操作,并密切配合监理和设计单位进行沟通和协调,以确保同步浇筑的顺利进行,保证结构的安全和稳定。
引言概述:梁板墙柱混凝土结构是建筑工程中常用的一种结构形式。
由于施工过程中梁、板、墙柱的混凝土所使用的材料、配比和施工方法可能存在差异,导致其强度存在差异。
本文将从不同材料强度的应对措施、配比设计、施工工艺、质量控制和验收标准等五个大点展开论述,以解答在梁板墙柱混凝土结构同步浇筑过程中如何应对不同强度的混凝土的问题。
梁板与柱墙混凝土强度等级不同的处理措施
一、解决措施:
对于不同标号混凝土,可采用先浇捣柱墙砼及柱梁节点砼,再浇捣梁板砼。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级砼,再浇筑梁板低等级砼。
在浇筑过程中,应根据现场实际,调整高标号砼运输奏。
在该处砼初凝之前,梁板泵送砼随后跟上,将其覆盖连接,避免砼产生“冷缝”,影响砼施工质量。
(见下图方案一)。
第一次浇捣砼第二次浇捣砼
二、质量保证措施:
依据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措
施。
1、砼浇筑前,要求对施工班组进行详细的技术交底,明确各砼构件的标号、浇筑顺序、浇筑方法以及节点处理。
2、施工时采用对讲机联系,更换砼标号要提前通知,项目部安排两名管理人员值班。
3、为了杜绝低标号混凝土灌入高标号构件,现场采用专用钢丝网将不同标号的构件事先隔开,见附图。
4、浇筑砼时,先浇筑四周剪力墙和柱,待竖向构件浇筑结束后再浇筑水平构件。
5、在浇筑过程中,派专人盯在现场看护,以防钢丝网位移、变形,如有发现类似,立即修复。
6、砼振捣时,做到快插、慢拔。
振捣间距不大于300mm,对梁、柱、墙相交部位振捣时要注意振捣密实,振捣以不在显著下降,不在出现气泡,表面泛出灰浆为准。
同时,梁、柱的浇筑厚度应控制好。
浇筑厚度不宜太高,否则振捣极易不实。
