机电安装监理实施细则1.工程施工管理1.1 施工进度计划监理人要求承包人在同发包人签订合同后30天内,按合同要求的总进度向监理人提交一式6份完成本工程项目的详细施工总进度网络计划供其审批。
该施工总进度网络计划应表明各项作业的计划程序;各项工程的开工日期和完工日期;材料和设备的交接安排;要求土建配合及交付工作面的日期等。
监理人在收到施工总进度网络计划5天内提出书面意见交安装承包人。
对于签有“更改后重新提交”字样的总进度,安装承包人应在3天内进行更改,重新报监理人审批。
1.2施工年、月进度计划监理人要求安装承包人在每年开始前30天,每月前10天向发包人计划部门递交年、月的施工计划一式6份。
施工进度计划应表明计划完成的工程量、材料耗用量、劳动力安排及要求、设备、材料供货安排。
监理人在分期收到计划后,年计划在10天内、月计划在5天内均以书面形式通知表明“按此执行”或“按更改执行”或“更改后重新提交”的审批意见。
对于安装承包人不能按期提交计划而造成的工期延误或经济损失由安装承包人负责,安装承包人需更改已审批的进度计划时应征得监理人同意。
安装承包人因发包人负责订货的设备或材料供应不及时而延误工期由发包人负责。
1. 3工程进度实施报告监理人要求安装承包人在每月3日之前,每年开始15天之前,向监理人递交一式6份上月的工程进度实施报告,报告应附有适当的说明,形象进度的示意图或照片,以满足监理人能有效地审批工程进度,否则监理人有权要求重报。
工程进度实施报告至少包括以下记录:(1)含临时工程在内的各项目完成工作量及其累计成果。
(2)材料到货情况,实际消耗量及库存。
(3)设备供货情况。
(4)形象进度。
(5)记述已经或可能延误工期的因素,以及克服这些不利因素所采取的措施等。
(6)财务收支报表(递交一式12份)。
1. 4 协调工作1. 4. 1 监理人要求承包人配合土建配合承包人进行机电埋设件及隐蔽工程施工时应派专人在现场保护,保证施工过程中不被损坏或移位,否则后果由安装承包人负责。
煤矿选煤厂机电设备安装工程监理实施细则第一章总则第一条目的与依据为规范煤矿选煤厂机电设备安装工程的监理工作,确保工程质量和进度,保证工程安全,特制定本细则。
本细则依据国家有关法律法规、规章,结合选煤厂机电设备安装工程的特点制定。
第二条安装工程的范围机电设备安装工程监理范围包括:煤矿选煤厂机械设备、管道、电气设备、自动化控制系统等。
具体包括但不限于:给料设备、破碎设备、筛分设备、磁选设备、浮选设备、洗煤设备、输送设备、水处理设备等。
第三条工程监理的目标机电设备安装工程监理的目标是确保工程质量和进度,按照设计要求和合同约定,合理控制工程造价,保证工程的安全性和可靠性。
第四条监理工作的职责与义务监理工作的主要职责为:监督施工单位的施工质量,监督合同约定的工程进度,监督工程资金的使用情况,协调施工单位与业主之间的关系等。
第二章监理工作的组织与管理第五条监理机构的选择和组织监理机构应根据工程的规模和复杂程度,确定监理人员的数量和组成,合理安排监理人员的工作任务。
第六条监理合同的签订监理机构应与煤矿选煤厂签订监理合同,明确双方的权利和义务。
监理合同应包括工程范围、监理工作任务、工程资金管理、监理报告和工程验收等内容。
第七条监理人员的资格要求监理人员应具有相应的技术和专业背景,具备较强的工程监理能力和责任心。
监理人员应严格遵守监理规范和职业道德,保证监理工作的独立性、公正性和客观性。
第八条监理人员的权利和义务监理人员有权要求施工单位提供工程施工的相关资料,有权对施工过程进行监督和检查。
监理人员应保密与工程有关的信息,按时完成监理任务,并向煤矿选煤厂提供监理报告。
第三章监理工作的具体内容第九条工程质量的监督监理人员应根据设计图纸和规范要求,对施工单位的施工质量进行检查和评估,发现问题及时提出整改措施,并对整改情况进行跟踪和检验。
第十条工程进度的监督监理人员应对施工单位的工期计划进行监督,并按照合同约定和工程序列进行进度检查。

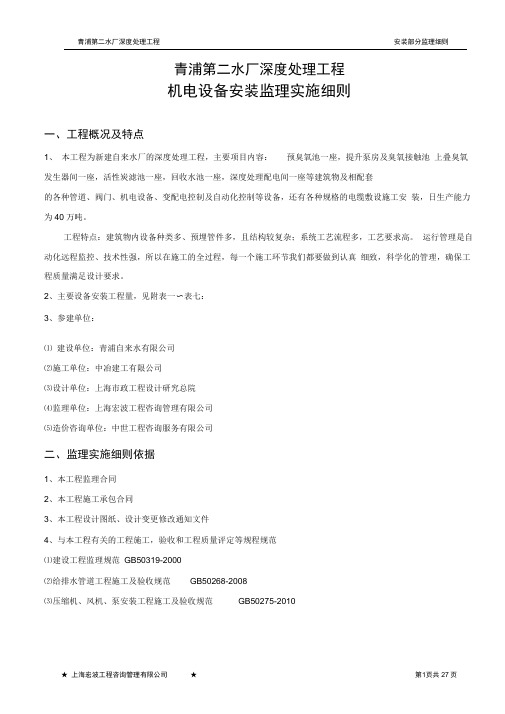

青浦第二水厂深度处理工程机电设备安装监理实施细则一、工程概况及特点1、本工程为新建自来水厂的深度处理工程,主要项目内容:预臭氧池一座,提升泵房及臭氧接触池上叠臭氧发生器间一座,活性炭滤池一座,回收水池一座,深度处理配电间一座等建筑物及相配套的各种管道、阀门、机电设备、变配电控制及自动化控制等设备,还有各种规格的电缆敷设施工安装,日生产能力为40万吨。
工程特点:建筑物内设备种类多、预埋管件多,且结构较复杂;系统工艺流程多,工艺要求高。
运行管理是自动化远程监控、技术性强,所以在施工的全过程,每一个施工环节我们都要做到认真细致,科学化的管理,确保工程质量满足设计要求。
2、主要设备安装工程量,见附表一〜表七:3、参建单位:⑴ 建设单位:青浦自来水有限公司⑵施工单位:中冶建工有限公司⑶设计单位:上海市政工程设计研究总院⑷监理单位:上海宏波工程咨询管理有限公司⑸造价咨询单位:中世工程咨询服务有限公司二、监理实施细则依据1、本工程监理合同2、本工程施工承包合同3、本工程设计图纸、设计变更修改通知文件4、与本工程有关的工程施工,验收和工程质量评定等规程规范⑴建设工程监理规范GB50319-2000⑵给排水管道工程施工及验收规范GB50268-2008⑶压缩机、风机、泵安装工程施工及验收规范GB50275-2010⑷电力装置安装工程电气设备交接试验标准GB50150-2006⑸电气装置安装工程电缆线路施工及验收规范GB50168-2006⑹电气装置安装工程接地装置施工及验收规范GB50169-2006⑺ 电气装置安装工程盘柜及二次回路接线施工及验收规范GB50171-92⑻机械设备安装工程施工及验收规范GB50231-2009⑼现场设备、工业管道焊接工程施工及验收规范GB50236-98⑽电气装置安装工程低压电器施工及验收规范GB50254-96(11)电气装置安装工程起重机电气装置施工及验收规范GB50256-96(12)上海市城市污水处理机电设备安装工程质量检验评定标准SZ-06-99(13)电气装置工程旋转电机施工及验收规范GBJ50170-92(14)水工金属结构防腐蚀规范SL-105-2007(15)脱脂工程施工及验收规范HGJ202-2000(16)工业设备化学清洗质量标准HG/T2387-2007(17)氧气及相关气体安全技术规程GB16912-2008三、设备安装监理工作的要点、质量控制的方法和措施1、监理工作流程,见附表二2、配合土建施工阶段的控制⑴ 预埋套(墙)管、接地系统、预埋件、预留孔在施工过程中,需进行测量验证。
矿煤机电设备安装工程监理细则1. 为了保证矿煤机电设备安装工程的质量,保障工程安全,降低施工风险,特制定本监理细则,以规范工程监理工作。
2. 本监理细则适用于矿煤机电设备安装工程监理,监理人员应严格按照本细则执行。
二、监理范围1. 监理工作包括对矿煤机电设备安装过程中的施工进度、质量和安全进行监督和检查。
2. 监理人员应对工程施工单位的施工方案、工艺流程和现场施工进行全程监理。
三、监理要求1. 监理人员应严格按照相关法律法规和标准进行监理工作,确保施工单位的施工符合国家标准和工程合同规定。
2. 监理人员应密切关注施工现场的安全生产情况,发现安全隐患及时提出整改意见。
3. 监理人员应及时向业主和施工单位反馈工程进度、质量和安全情况,并提出监理意见和建议。
四、监理流程1. 监理人员应按月进行工程现场检查,对施工进度、质量和安全情况进行评估和监督。
2. 监理人员应及时向业主和施工单位提交监理报告,详细记录工程施工情况和发现的问题,并提出整改措施和建议。
五、监理记录1. 监理人员应建立完整的监理记录档案,包括监理报告、施工检查记录、整改意见等。
2. 监理记录应规范、准确、完整,便于核查和追溯。
六、监理责任1. 监理人员应认真履行监理职责,严格依法依规进行监理工作。
2. 监理人员应对工程的质量、安全负责,如果发现施工单位存在违规行为,应及时向业主报告,并要求施工单位进行整改。
七、监理报告1. 监理人员应及时向业主提交监理报告,对工程施工情况进行分析和总结,并提出改进意见和建议。
2. 监理报告应具备权威性和可信度,便于业主和施工单位进行工程问题的沟通和协调。
八、监理效果评估1. 完成工程后,监理人员应对整个监理过程进行评估,总结经验教训,提出改进建议,为今后类似工程提供参考和借鉴。
九、附则1. 本监理细则由业主和施工单位共同遵守,如有需要变更,须由双方经协商后重新制定。
2. 对违反本细则行为的处罚方式,将根据实际情况按照相关法律法规处理。
机电安装安全监理实施细则前言机电安装工程涉及到能源、动力、传输、控制等多种技术,牵涉到众多设备、机器和结构的组合,因此在实施过程中容易出现安全事故。
为了保障机电安装工程的安全,建设单位需聘请专业的机电安装安全监理,在施工全过程中对施工单位的安全施工进行监督和管理。
为了规范机电安装安全监理的实施,制定本机电安装安全监理实施细则。
一、机电安装安全监理的职责1. 监督施工单位依照法律、法规、规章和标准进行机电安装施工。
施工单位应根据施工合同中约定的工程质量、进度、安全等指标要求,制定施工方案、施工组织设计,明确安全施工措施和责任制度,按照设计方案开展施工。
2. 检查现场施工的安全状况,提供安全技术咨询和技术服务。
监理人员要管理业主、施工单位等各个方面安全管理工作,制定安全管理制度,做好现场安全管理工作。
对施工现场的安全环境进行检查,发现问题及时处理并提出安全技术咨询和技术服务意见。
3. 督促施工单位采取安全防范措施。
监理人员要督促施工单位落实安全责任制度,做好安全防范工作,确保施工场地安全、施工作业人员安全、设备安全、周边环境安全等。
4. 对施工现场进行监督、检查并提出整改意见。
监理人员对施工现场的机电设备和安全措施进行监督和检查,并提出问题和整改意见。
确保施工期间各项安全管理措施得到有效执行并符合法规和标准要求。
5. 经常与建设单位、设计单位、施工单位、检测单位保持沟通,及时解决施工安全问题。
监理人员要与建设单位、设计单位、施工单位、检测单位等进行沟通,并及时解决安全问题。
维护机电安装工程的安全和稳定施工。
二、机电安装安全监理的工作内容和方法1. 机电安装安全监理的工作内容机电安装安全监理的关键工作内容是关注机电安装施工工期、质量、安全等方面的问题,同时对现场作业进行监督和管理,提供技术支持和咨询服务。
具体工作内容如下:(1)参与施工方案的审查和安全评价;(2)监督机电设备安装、试机、调试、搬运、保护和维护工作;(3)监督机电工程的验收、竣工和投产;(4)安全技术指导和咨询服务;(5)机电安装安全监理报告的编制、提交和记录。
矿煤机电设备安装工程监理细则1. 引言矿煤机电设备的安装工程对于煤矿的正常运营具有重要的意义。
为了确保矿煤机电设备的安全可靠运行,必须进行严格的监理工作。
本文档将介绍矿煤机电设备安装工程监理的细则和要求。
2. 监理范围矿煤机电设备安装工程监理的主要范围包括但不限于以下几个方面:2.1 施工图纸的审查监理人员需要对施工图纸进行详细审查,确保施工图纸符合国家相关标准和规定,各项参数和尺寸准确无误。
2.2 材料的验收监理人员需对矿煤机电设备安装所使用的各种材料进行验收,包括原材料和配件等。
必须确保材料的质量符合国家相关标准和规定。
2.3 设备的安装监理人员需对设备的安装过程进行全程监督,确保安装操作符合相关要求,设备安装牢固可靠,不存在安全隐患。
2.4 系统的调试监理人员需对矿煤机电设备安装工程的系统进行调试,包括电气系统、液压系统等。
必须确保系统各项参数和功能正常。
3. 监理要求矿煤机电设备安装工程的监理要求如下:3.1 监理人员资质监理人员必须具备相关工程技术背景和资质,熟悉相关国家标准和规定,并能够独立进行监理工作。
3.2 监理计划监理人员需制定详细的监理计划,包括各个工程节点的监理重点和工作内容,确保监理工作的有序进行。
3.3 监理记录监理人员需及时记录和整理监理工作的情况,包括施工图纸审查记录、材料验收记录、设备安装过程记录、系统调试记录等。
监理记录应详尽准确,方便后续的验收和评估。
3.4 安全管理监理人员需严格遵守煤矿安全生产法规和相关规定,确保监理过程中的安全工作,并及时发现和处理安全隐患。
4. 监理结果与评估矿煤机电设备安装工程监理的结果将根据实际情况进行评估。
评估内容包括但不限于以下几个方面:4.1 合格率评估安装工程的合格率,即符合国家相关标准和规定的比例。
合格率越高,说明监理工作的质量越好。
4.2 安全性评估安装工程的安全性能,主要考察是否存在安全隐患和事故可能性。
安全性能越高,说明监理工作的安全管理越到位。
监理细则(机电)标题:监理细则(机电工程)一、前言本监理细则主要针对机电安装工程,旨在明确并细化机电工程的监理工作内容、程序和要求,以确保机电工程项目在实施过程中符合国家相关法律法规、设计标准和技术规范,实现工程项目的质量、进度与安全目标。
二、监理范围及内容1. 设计阶段监理:- 审查机电设计方案的合理性、经济性和安全性;- 核实设备选型、材料规格是否满足设计要求及使用功能;- 参与设计交底会议,对设计中存在的问题提出改进意见。
2. 施工准备阶段监理:- 审核施工单位提交的施工组织设计、专项施工方案以及各类人员资质证明; - 检查施工现场的设施设备、临时用电、安全防护等准备工作是否到位。
3. 施工阶段监理:- 对机电设备安装、调试过程进行全过程监控,确保每一道工序都符合规范要求;- 实施定期巡查,核查施工质量、进度和安全情况,发现问题及时纠偏;- 对关键部位、隐蔽工程进行严格验收,确保工程质量。
4. 竣工验收阶段监理:- 协助建设单位组织竣工预验收,审核竣工资料,确认机电工程完成所有规定的内容和达到规定的质量标准;- 参与正式竣工验收,出具监理评估报告。
三、监理工作方法与手段1. 采用现场巡视、旁站监督、见证取样、平行检验等多种方式进行监理工作;2. 利用信息化手段,如BIM技术、智能监控系统等提升监理工作的精确度和效率;3. 建立完善的沟通协调机制,定期召开监理例会,及时解决施工过程中出现的问题。
四、监理工作要求1. 监理工程师应具备专业素质和职业道德,严格按照法律法规和合同约定履行监理职责;2. 强化风险预控意识,对可能出现的质量、安全等问题提前预警,并提出有效预防措施;3. 加强与建设单位、设计单位和施工单位的沟通协作,共同推进机电工程项目的顺利实施。
五、结语本监理细则是指导机电工程监理工作的纲领性文件,各参与方需充分理解和执行。
我们将持续优化和完善监理工作,努力为机电工程项目的优质、高效、安全实施提供有力保障。
机电安装监理细则1. 背景介绍机电安装监理是指通过对机电设备和工程建设现场的监督管理,确保机电设备的正确安装和工程质量,以保障建筑工程的安全性和可靠性。
随着现代建筑工程的迅速发展和人们对工程建设质量的越来越高的要求,机电安装监理越来越受到重视。
2. 监理应聘条件机电安装监理应聘人员需要具备以下条件:•机电安装相关专业本科学历及以上学历;•具备机电安装设计、施工或相关专业工作经验2年及以上;•具备相应职业资质证书,如注册建造师、注册监理工程师等;•具备良好的语言表达能力和沟通协调能力;•具有一定的法律基础知识和合同管理能力。
3. 监理职责机电安装监理人员的职责包括以下方面:3.1 施工前监理•对机电设备及施工方案进行审核,确保符合相关规范和标准;•监督施工单位组织开展前期施工准备工作,如物资采购、施工方案制定、施工安排等;•参加项目开工仪式或项目启动会议。
3.2 施工中监理•监督机电设备材料的验收和安装质量,确保符合设计与规范要求;•对现场施工进度、质量进行监控,及时发现和处理问题;•监督安全生产,协调解决现场安全事故。
3.3 施工后监理•协助施工单位进行验收工作,确保完成验收标准;•保留相关验收记录和工程档案,已备不时之需;•参加项目竣工验收及工程竣事会议,出具工程竣工验收意见书。
4. 监理注意事项•监理人员要以负责任的态度,严格按照技术规范和工程质量要求进行监督;•监理人员要与施工单位保持良好的合作关系,共同维护工程质量;•监理人员要充分了解工程建设的法律法规和标准规范,切实维护工程建设市场的秩序;•监理人员要认真记录工程建设过程中出现的问题和解决方案,为工程建设提供技术支持和保障。
5. 总结机电安装监理是保障建筑工程安全性和可靠性的重要环节。
作为机电安装监理的从业人员,要具备相应的专业知识和职业素养,严格按照规范和要求进行监督,为工程建设提供技术保障和支持。
机电设备安装监理实施细则1. 引言机电设备安装是工程项目中重要的一环,而监理的任务就是确保机电设备的安装过程符合工程设计和相关标准要求,保证设备安装质量和工程安全性。
本文档旨在规范机电设备安装监理的实施细则,以确保项目顺利进行和提高机电设备安装质量。
2. 监理人员资质要求为了保证监理人员具备专业能力和知识,以下是机电设备安装监理人员的资质要求:•专业背景要求:具备机电工程或相关专业的本科学历以上;•从业经验要求:拥有5年以上机电设备安装监理经验;•相关证书要求:持有国家相关机电设备安装监理资格证书;•专业知识要求:熟悉机电设备安装工艺流程、相关标准及规范。
3. 监理方案制定机电设备安装监理方案是确保监理工作有章可循的重要文件。
监理方案的制定要充分考虑项目的具体情况,以下是监理方案的制定要素:•监理目标和原则:明确监理工作的目标,并制定具体的监理原则,例如质量第一、安全至上等;•监理任务和职责:明确监理人员的具体任务和职责,确保监理工作的全面性和准确性;•监理流程和阶段划分:建立监理工作的流程和各个阶段划分,确保监理工作有条不紊进行;•风险管理和应对措施:分析可能出现的风险,并制定相应的应对措施,保证监理工作的顺利进行;•监理报告和信息发布:规定监理报告的撰写要求和信息发布的规范,确保监理工作的透明和及时性。
4. 监理人员职责机电设备安装监理人员承担着重要的职责,以下是监理人员的具体职责:•设备安装前的准备工作:监督设备交底、技术交底、工作任务的分配和确认等;•设备安装现场的检查:检查施工现场的环境和条件是否满足设备安装要求,监督施工单位的操作;•设备安装质量的控制:根据相关标准和规范,检查设备安装的质量,确保符合设计要求;•工程安全的保障:监督设备安装过程中的安全措施和步骤,防止事故的发生;•设备安装记录的管理:负责设备安装过程的记录和档案管理,确保监理工作的可追溯性;•问题解决和纠正措施:及时发现并解决设备安装中的问题,并采取纠正措施。
机电安装监理实施细则一、监理工作概述机电安装监理是指在机电安装工程施工过程中,由专业监理单位对施工质量、进度、成本及安全等方面进行全面监控和管理的活动。
监理工作的目的是确保机电安装工程按照设计要求、合同约定及相关标准规范顺利进行,保障工程质量和安全。
二、监理工作依据国家及地方有关机电安装工程的法律、法规和标准规范。
机电安装工程施工合同、设计文件及相关技术资料。
监理委托合同及业主方的相关要求。
三、监理工作内容对机电安装工程施工图纸进行审查,确保其符合设计规范和合同要求。
监督施工单位按照施工合同、设计文件和技术标准进行施工。
定期对施工现场进行检查,记录施工情况,发现问题及时整改。
审核施工单位提交的施工进度报告、质量验收报告等文件。
协调处理施工过程中出现的各类问题,保障工程顺利进行。
四、监理工作流程接受业主委托,明确监理范围和任务。
熟悉施工图纸和相关资料,制定监理规划。
开展施工现场监理,包括日常巡查、专项检查和验收等。
对发现的问题及时下发整改通知,并监督整改情况。
定期向业主报告监理工作情况,提供意见和建议。
工程竣工后,参与工程验收工作,并提交监理工作总结报告。
五、质量控制要点严格审查施工单位的质量保证体系和技术措施。
监督施工单位按照设计文件和技术标准进行施工,确保工程质量。
对关键部位和隐蔽工程进行重点监控,确保施工质量符合要求。
组织对施工质量进行定期检查和验收,确保工程质量达到设计要求。
六、进度控制要点审核施工单位的施工进度计划,确保其合理性和可行性。
监督施工单位按照施工进度计划进行施工,确保工程进度符合合同要求。
对施工进度进行定期检查和评估,及时发现和解决影响进度的问题。
协调处理施工过程中出现的进度延误问题,确保工程按时完成。
七、成本控制要点审核施工单位的成本预算和费用计划,确保其合理性和经济性。
监督施工单位按照成本预算和费用计划进行施工,确保工程成本控制在合理范围内。
对工程变更和索赔进行审查和处理,确保成本控制的有效性。
系统、变电站、输电线路工程机电设备安装工程监理细则编制人:审批人:工程监理有限责任公司二六年四月00一、工程内容:本细则工程内容包括破碎站和装车站的钢结构安装、机电设备安装及输电线路安装。
二、监理细则编制的根据:A、监理规划;B、施工单位报送的施工组织设计;、规范C、建设部年月日发布的《钢结构工程施工质量验收10200211规范》()2001-GB50205、原煤炭工业部年月日发布的《煤矿安装工程质量检144295验评定标准》()95MT5010-。
、电气装置安装工程高压电器施工及验收规范()903-GBJ147、电气装置安装工程电力变压器、油浸电抗器、互感器施工及4验收规范()。
90-GBJ148。
、电气装置安装工程母线装置施工及验收规范()905-GBJ149。
、电气装置安装工程电气设备交接试验标准()91-6GB50150。
、电气装置安装工程接地装置施工及验收规范()92-GB501697.、电气装置安装工程盘、柜及二次回路结线施工及验收规范8()。
92-GB50171。
、电气装置安装工程蓄电池施工及验收规范()929-GB50172、电气装置安装工程及以下架空电力线路施工及验收1035KV 规范()。
92GB50173-、电气装置安装工程电气照明装置施工及验收规范11()。
96GB50259-。
、架空电力线路施工及验收规范()90GBJ233110~500KV-12。
、施工现场临时用电安全技术规范()8813-GBJ46三、破碎站和装车站钢结构安装:(一)、施工前检查施工单位的项目:、是否具备相应的钢结构工程的施工资质。
1、质量管理体系。
2、质量控制及检验制度。
3、施工组织设计、施工方案、施工技术措施等技术文件。
4、经计量检定、校检合格的计量器具。
5、起重工、电工和焊工合格证及其认可范围,有效期。
6、钢材的质量合格证明文件、中文标志及检验报告等。
7、焊接材料的质量合格证明文件,中文标志及检验报告等。
8、钢结构连接有高强度大六角头螺栓连接,扭剪型高强度螺栓连接9.副等紧固标准件及螺母、垫圈等标准配件,其品种、规格、性能等应符合现行国家产品标准和设计要求。
制造厂出示检验报告。
到现场后要见证取样、送样。
(二)、施工中重点控制:、钢构筑定位轴线控制在,且不大于。
3mmL/200001、基础上柱的定位轴线控制在内。
21.0mm、基础上柱底标高控制在±内。
2.0mm3、地脚螺栓(错栓)位移控制在内。
42.0mm、底层柱柱底轴线对定位轴线偏移控制在内。
53.0mm、标高定位轴线控制在内。
61.0mm、单节柱的垂直度控制在,且不大于。
10.0mm H/10007、上、下柱连接处的错口控制在内。
3.0mm8、同一层柱的各柱顶高度差在内。
5.0mm9、同一根梁两端顶面的高度为,且不大于。
10.0mm10L/1000、主梁与次梁表面的高度差控制在±内。
2.0mm11、平台梁水平度控制在,且不大于。
20.0mm L/100012、栏杆高度控制在±内。
1315.0mm、主体结构的整体垂直度控制在()且不大于H/2500+10.01450。
mm、主体结构的整体平台弯曲控制在,且不大于。
25.0mm15L/1500(三)、钢结构工程施工质量验收、在施工单位自检基础上,按照检验批,分项工程、分部(子分部)1.工程进行。
、破碎站验收分三大模块:料仓和给料机及支撑模块,破碎机及平2台模快,排料胶带机模块。
、装车站验收则按不同高度的各层平台验收:即平台、平1103200台、平台、平台、平台、平台。
400600500300四、机械设备安装(一)根据神华北电胜利一号露天煤矿工业场地总平面布置图中《带式输送机线路控制点坐标表》以及《煤生产系统、设备布置及安装图》核实全部机械设备的安装位置和标高。
(二)与土建单位作好基础验收和交接工作。
(三)皮带机安装、皮带机的所有部件必须有产品检验合格证。
1、检查机头、机尾、驱动装置等重要部位垫铁组的位置是否符合规2定。
、检查传动滚筒和转向滚筒的宽度中心线与胶带输送机纵向中心线3重合度不超过,其轴心线与胶带输送机纵向中心线的垂直度不2mm超过滚筒宽度的,其轴的水平度不超过。
0.3/10002/1000、减速器箱内无杂物,齿轮噛合的接触情况和顶侧间隙应符合要求,4不漏油。
、逆止装置必须灵活可靠。
5、保护装置和制动装置必须灵敏、准确、可靠。
6、胶带硫化接头必须符合设备出厂技术文件和《机械设备安装工程7.施工及验收规范》的规定。
、胶带机安装后,要进行试运转。
空负荷运转,负荷运转。
8h84h试运转后检查其各部轴承温度及温升严禁超过:滑动轴承温度0℃,温升35℃;7滚动轴承温度0℃,温升40℃。
8(四)刮板输送机安装、链轮横向中心线对固定式刮板输送机纵向中心线重合度不超过1。
2mm、两链轮轴线应平行,对刮板机中心线垂直度不超过。
1/10002、轴的水平度不超过。
0.5/10003、安装后必须进行试运转,空负荷、带负荷运转各,其轴承温4h4度及温升严禁超过:滑动轴承温度0℃,温升35℃;7滚动轴承温度0℃,温升40℃。
8、基础螺栓、二次灌浆,减速器及联轴器的安装要符合规定。
5(五)电磁振动给煤机安装、料槽的水平度:纵向必须符合设备技术文件规定,横向严禁超过1。
1.5/1000、铁芯与衔铁间隙,电磁线圈绝缘电阻,必须符合设备技术文件规2定。
、空负荷和带负荷运转各运行正常,无卡碰现象,激振电流范4h3围,给料机振幅、线圈温度必须符合出厂技术文件规定。
.(六)双齿辊破碎机安装、机体纵、横向水平度严禁大于。
0.2/10001、两齿辊轴线平行度严禁大于。
0.2/10002、电动机、减速器的安装必须符合出厂文件要求。
3、安装后空负荷运转,负荷运转,其轴承温度及温升必须符8h44h 合出厂文件要求。
五、电气设备及输电线路安装输电线路及以下架空电力线路,应执行中华人民-110KV35KV共和国建设部发布的国家施工及验收标准规范规定实施。
(一)、及以下架空电力线路的施工质量确保电力线路安全运35KV 行,必须执行施工及验收规范中的有关规定执行。
(二)、采用的设备、器材及材料应符合国家现行技术标准的规定并应有合格证件,进场检验合格后方可使用。
(三)、电杆基坑及基础埋设、直线杆顺线路方向移位,架空电力线路不超过设计挡距的135KV,电力线路不应超过设计挡距的,电杆横向移位不应超过3%1%10。
50mm、转角杆、分岐杆、横线路、顺线路方向位移均不得超过。
50mm2、基坑深度应符合设计要求,深度允许偏差,双杆50mm-mm3+100根开,中心偏差±。
mm300、基坑回填土,每回填夯实一次,电力线路基坑每10KV4300mm回填一次,培土高出地面。
300mm mm500(四)、电杆组立与绝缘安装、电杆钢圈焊接应对齐找正,中间留,焊缝间隙,错口不mm521-应超过,当钢圈厚度大于时应采用焊接,焊接不得有V6mm2mm 裂缝,咬边深度不应大于。
0.5mm、横担组装时螺栓穿入方向,由内向外,由下向上,横担应平正,2横担端部上下歪斜不应大于,左右扭斜不大于,双杆mm20mm20横提连接处高差不大于连接距离的,左右偏差不应大于横担长度5%的。
1%、悬式绝缘子安装,导线与金具连接处无卡压现象,耐张串上的弹3簧销连接紧固可靠,绝缘子裙边与带电部位的间隙不应小于50,电力线路的绝缘子安装前应采用兆欧表逐个的进5000Vmm35KV 行绝缘电阻测定,在干燥的情况下绝缘电阻不小于兆欧。
500(五)、导线架设,电力架空线路,导线或避雷线连接应采用35KV 爆破压接时应符合国家现行标准。
、导线不得有断股,松股缺陷,导线在同一挡距内,同一根10KV1导线接头不应超过一个接头,导线接头与固定处距离应天于以0.5m 上。
、电力线路,在一个挡距内同根导线或避雷线上不应超过一235KV 个接头及三个修补管,与耐磨线夹间距离不应小于。
15m、电力架空线紧线弧垂应按设计要求弧垂的,最大2.5%-+5%335KV 正误码差不应超过。
500mm、悬式绝缘子,应与线路垂直,倾斜角不应大于度。
535KV4.(六)、接地装置安装,应符合设计及规范规定、扁钢搭接长度其为宽度的倍,四面施焊,圆钢搭接长度为圆钢12的直径倍。
6、扁钢与钢管、与角钢焊接时除应在接触部位两侧焊接处应用钢带2弯成弧形,或直角与钢管补强焊接。
、接地装置垂直打入并与土地保护良好接触,接地电阻值应符合设3计要求及有关规程规定。
(七)、电缆敷设工程1、准备阶段:(1)现场检查电缆桥架、电缆托盘、电缆支架及电缆过管、保护管应安装完毕,并检验合格。
(2)变配电室内全部电气设备及设备间用电设备配电箱框安装完毕。
(3)安装单位将所用电缆填报《工程材料/构配件/设备报审表》,监理工程师审核后予以签返。
2、施工阶段:操作工艺流程:水平敷设电缆沿支架、桥架挂标志牌准备工作敷设垂直敷设直埋电缆回填土铺矿盖砖敷设挂标志牌剥麻刷油管口防水处理埋标桩.、监控要点:3)电缆敷设时,要防止电缆外观扭曲、损坏、排列不整齐、交叉1(等现象。
)电缆直埋敷设时,应注意电缆弯曲半径符合规范要求,在沟内(2敷设时应留有适当的蛇型弯,并应留有适当余量。
)电缆沿桥架或托盘敷设时,应防止弯曲半径不够,电缆最小弯(3曲半径和检验方法应符合下表之规定:电缆最小弯曲半径及检验方法检验方法弯曲半径项目尺量检查油浸纸绝缘电力电缆单芯、多芯电缆≥20d,≥15d尺量检查橡皮或聚氯乙烯橡皮绝缘电力电缆最小≥10d允许护套弯曲尺量检查裸铅护套≥15d半径尺量检查铅护套钢带锁装≥20d尺量检查塑料绝缘电力电缆≥10d尺量检查控制电缆≥10d为电缆外径d注:4()电缆的耐压试验结果、泄漏电流和绝缘电阻必须符合要求。
(5)垂直敷设于桥架的电缆,应在每楼层对应处用电缆卡固定。
(6)电缆标志牌应在规定的部位挂牢。
4、验收阶段(1)质量标准执行GBJ303-88《建筑电气安装工程质量检验评定标准》第二章第二节。
(2)检验方法:检查试验记录,观察检查、检查隐蔽工程记录及电缆施工排列图表。
(3)检查数量:按施工单位抽查数抽查其中的30%,但均不少于3处,或与施工单位共同检查,监督施工单位的评定结果。
(4)验收顺序:施工单位先自检,填写《分项工程质量检验评定表》,后报验。
(5)检验结果:对检查合格的,监理工程师签署验收意见。
对不合格的,整改后报验。
(八)、电缆桥架安装工程1范围本节适用于室内外电缆桥架的安装。
2程序及要求(1)安装单位对所使用的电缆桥架等主材应填报《工程材料/构配件/设备报审表》,监理工程师审核后予以签返。
(2)检查预留洞孔、予埋件符合设计要求。
(3)室内电缆桥架的安装宜在管道及空调工程基本施工完毕后进行。
