抹灰工程验收标准-002
- 格式:doc
- 大小:37.50 KB
- 文档页数:2
分部分项工程验收标准抹灰工程一、施工准备1、基层处理:混凝土结构面必须先进行修凿,浮浆处理干净,凸出部位用磨光机磨平,错台大于10mm处必须一面先剔凿另一面修补。
2、铝膜孔封堵:穿墙螺杆孔采用预制水泥棒包裹膨胀水泥砂浆堵塞严实。
3、挂网:不同材料墙体交接部位(包括烟道)挂300mm宽界面钢丝网,每边150mm(尺寸Φ*********12.7mm)。
二、水电线管立管开槽1、划线定位:开槽开孔前,用激光水平仪准确定位,弹出线盒位置控制线,用于钻孔和埋设线盒;根据线管走向和埋设线管需要的宽度,弹出线槽的边线。
2、机械开槽:使用切槽机按线进行切割,切槽时尽量保持切割线成直线,然后手工修槽、清槽,凿除的部位尽量平整,便于敷设线管。
3、安装线管线盒。
4、补槽:C20细石混凝土一次补槽,1:2水泥砂浆二次补槽,上挂玻纤网。
三、水泥砂浆抹灰1、打灰饼:采用激光仪帖灰饼工艺技术,抹灰前应将四角规方,横线找平,立线吊直,弹出准线。
用1:2.5水泥砂浆做25mm×25mm标准灰饼,水平方向设置三道灰饼,第一道水平灰饼距地面300cm,第二、第三道水平灰饼按间距1200mm 布置。
垂直方向灰饼按距阴阳角300mm,水平间距1400mm布置,抹灰层厚度与灰饼相平。
特别注意灰饼要避开砌体墙和剪力墙交界处。
2、喷浆:在墙体表面洒水润湿后,按界面剂:水泥:黄砂=1:1:1(重量比)的比例,先加入1份的界面剂再加入1份中细砂和1份水泥,拌均匀成浆状。
用专业喷浆机将界面砂浆均匀喷涂在墙面,喷点不得过小和过少,应均匀分布。
3、抹灰:抹灰前一天晚上必须将墙面洒水润湿,抹灰前应先抹一层底灰,当墙面凹度较大时应分层衬平。
每层厚度不大于5~7mm。
抹时用力压实使砂浆挤入细小缝隙内,接着用木杠刮找平整。
然后全面检查阴阳角是否方直、整洁,阴角交接处、墙顶板交接处是否光滑平整、顺直。
并用托线板检查墙面垂直与平整情况。
抹灰面接槎应平顺。
室外工程抹灰验收标准室外工程抹灰验收可是个挺重要的事儿呢,咱得好好唠唠。
一、墙面抹灰。
1. 表面平整度。
墙面抹灰完了之后呀,咱得看看它平不平。
你拿个2米靠尺和塞尺去量一量,误差不能太大哦。
一般来说,普通的抹灰墙面,平整度偏差不能超过4毫米。
要是偏差太大了,那这墙看起来就歪歪扭扭的,多难看呀,就像一个人走路一瘸一拐的似的。
这可不行,咱得保证它平平整整的,这样整个建筑的外观才会显得美观大方。
2. 垂直度。
除了平不平,直不直也很关键呢。
同样用2米靠尺去检查,普通抹灰的墙面垂直度偏差也不能超过4毫米。
想象一下,如果墙面垂直度不好,那房子看起来就像是要倒了一样,多吓人呀。
咱们抹灰的时候就得小心谨慎,验收的时候更要严格把关。
3. 阴阳角方正。
阴阳角就是墙的拐角处啦。
这个地方得方方正正的才好看。
用阴阳角尺去量一量,偏差不能超过4毫米。
要是阴阳角不方正,就像一个人的五官歪了一样,整个墙面的美感就全没了。
4. 分格缝。
如果墙面有分格缝的话,那也得好好检查。
分格缝的宽度和深度得均匀一致,线条要顺直清晰。
就像给墙画了一道道整齐的线一样,要是歪歪扭扭的,就像小朋友乱画的线条,可不好看啦。
二、柱面抹灰。
1. 表面质量。
柱面抹灰的表面也得光滑、洁净,不能有裂缝、空鼓这些毛病。
空鼓就像墙里藏了个小鼓包,轻轻一敲,空空的声音,这可不好。
要是有裂缝,就像给柱子脸上划了一道疤,多影响美观呀。
2. 尺寸偏差。
柱面的抹灰尺寸偏差也要符合要求。
柱面的平整度、垂直度偏差跟墙面的要求差不多,也是不能超过4毫米。
毕竟柱子也是建筑的重要部分,它要是歪了或者不平,那整个建筑的稳定性看起来都要打折扣呢。
三、抹灰层的粘结。
抹灰层跟基层得粘结牢固才行。
你可以用小锤子轻轻敲一敲,如果有空鼓的声音,那就说明粘结有问题。
空鼓面积不能太大,如果单块空鼓面积大于200平方厘米,或者总空鼓面积超过400平方厘米,这就不符合要求啦。
就好像墙和抹灰层闹别扭,不愿意好好粘在一起,这可不行呢。
土建内墙抹灰验收标准:
1.基层准备:基层表面应平整、牢固,无起皮、空鼓、开裂等缺陷。
基层表面
应干燥、无灰尘、油污和颗粒物等杂物。
2.材料选用和配比:抹灰砂浆应采用符合国家标准的抹灰砂浆。
抹灰砂浆配比
应符合设计要求,水灰比要合理,砂浆应均匀、顺滑。
3.抹灰工艺:抹灰前应进行湿润处理或喷水湿润基层。
抹灰砂浆的层数应符合
设计要求,且每层厚度均匀。
注意保留验收留痕,方便后期评定验收。
4.抹灰厚度:室内墙面抹灰厚度一般应达到5-10mm。
抹灰厚度应符合设计
要求,不得厚薄不均,且相同墙体的抹灰厚度应相近。
5.抹灰质量:抹灰表面应平整、光滑,无凹凸、麻面、裂缝、起泡等缺陷。
抹
灰表面应无明显的颜色差异和划痕。
抹灰表面应无明显的漏抹、刷白等工艺痕迹。
抹灰表面应无脱层、开裂和空鼓等现象。
6.阴阳角、平整垂直度、阳台、空调板、滴水线、外凸部位等细部做法:阴阳
角顺直不超过4mm;立面垂直度不超过5mm;阴阳角方正不超过4mm;
分格条缝平直不超过3mm。
7.其他细节:检查电箱、盒、管的预埋记录是否通过,盒体保护。
检查墙体孔、
洞缺陷修补,管路砂浆保护;钢丝网的材质、铺钉要求(钢丝网规格为镀锌网,丝径0.7-1.0mm)。

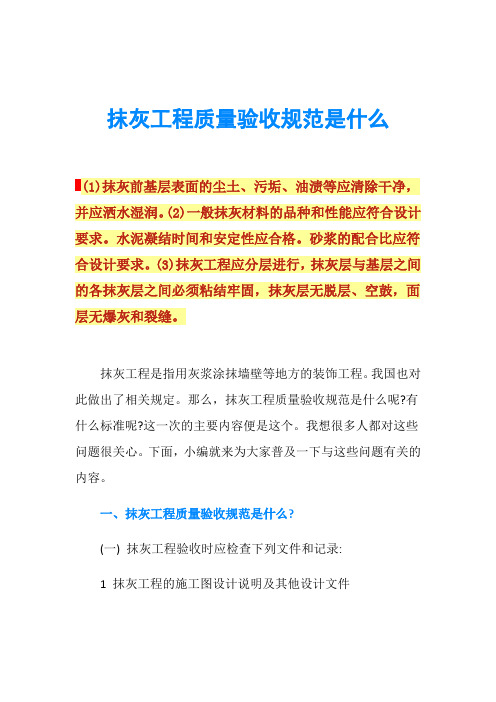

抹灰工程质量验收规范是什么(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。
(2)一般抹灰材料的品种和性能应符合设计要求。
水泥凝结时间和安定性应合格。
砂浆的配合比应符合设计要求。
(3)抹灰工程应分层进行,抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层无爆灰和裂缝。
抹灰工程是指用灰浆涂抹墙壁等地方的装饰工程。
我国也对此做出了相关规定。
那么,抹灰工程质量验收规范是什么呢?有什么标准呢?这一次的主要内容便是这个。
我想很多人都对这些问题很关心。
下面,小编就来为大家普及一下与这些问题有关的内容。
一、抹灰工程质量验收规范是什么?(一) 抹灰工程验收时应检查下列文件和记录:1 抹灰工程的施工图设计说明及其他设计文件2 材料的产品合格证书性能检测报告进场验收记录和复验报告3 隐蔽工程验收记录4 施工记录(三) 抹灰工程应对水泥的凝结时间和安定性进行复验(四) 抹灰工程应对下列隐蔽工程项目进行验收: 1 抹灰总厚度大于或等于35mm 时的加强措施 2 不同材料基体交接处的加强措施(五) 各分项工程的检验批应按下列规定划分:1 相同材料工艺和施工条件的室外抹灰工程每500 1000m2 应划分为一个检验批不足500m2 也应划分为一个检验批2 相同材料工艺和施工条件的室内抹灰工程每50 个自然间(大面积房间和走廊按抹灰面积30m2 为一间)应划分为一个检验批不足50 间也应划分为一个检验批(六) 检查数量应符合下列规定:1 室内每个检验批应至少抽查10% 并不得少于3 间不足3 间时应全数检查2 室外每个检验批每100m2 应至少抽查一处每处不得小于10m2(七) 外墙抹灰工程施工前应先安装钢木门窗框护栏等并应将墙上的施工孔洞堵塞密实(八) 抹灰用的石灰膏的熟化期不应少于15d 罩面用的磨细石灰粉的熟化期不应少于3d(九) 室内墙面柱面和门洞口的阳角做法应符合设计要求设计无要求时应采用1:2 水泥砂浆做暗护角其高度不应低于2m 每侧宽度不应小于50mm 4.1.10 当要求抹灰层具有防水防潮功能时应采用防水砂浆(十) 各种砂浆抹灰层在凝结前应防止快干水冲撞击振动和受冻在凝结后应采取措施防止玷污和损坏水泥砂浆抹灰层应在湿润条件下养护(十一) 外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固二、抹灰工程的作用是什么?分内抹灰和外抹灰。
抹灰工程质量验收规范抹灰工程质量验收规范一、抹灰工程质量验收的目的和内容抹灰工程质量验收的目的是为了检查和评定抹灰工程是否符合规范要求,保证工程质量,并对抹灰工程进行合理的评价。
抹灰工程质量验收的内容包括抹灰材料的验收、施工工艺的验收和抹灰面层的验收。
二、抹灰材料的验收抹灰材料的验收主要包括水泥、砂浆、抹灰砂等材料的检查和测试,确保抹灰材料的质量符合要求。
验收时应注意以下几个方面:1. 检查材料标志和货物包装是否完好无损。
2. 抽取样品进行化学成分检测,包括水泥的28天抗压强度、砂浆的粘结强度等。
3. 对抹灰砂进行筛分试验,保证砂粒的大小分布合适。
三、施工工艺的验收施工工艺的验收主要是检查抹灰工程的施工过程是否符合规范要求,确保施工工艺的合理性和可行性。
1. 检查抹灰工具和设备的完好度和使用情况,确保工具设备的质量。
2. 检查抹灰砂的制备过程,包括砂浆的配比、搅拌时间等,确保砂浆的质量和搅拌均匀。
3. 检查抹灰层的厚度,测量抹灰层的厚度是否符合要求。
4. 检查抹灰面的平整度和垂直度,用水平仪和垂线检查抹灰面的平整度和垂直度。
5. 检查抹灰面的表面质量,观察抹灰面的光洁度、均匀性和无明显裂缝等。
四、抹灰面层的验收抹灰面层的验收主要包括对抹灰面层的外观质量和物理性能的检查和测试。
1. 检查抹灰面层的颜色是否与设计要求相符。
2. 检查抹灰面层的细腻度,用手触摸抹灰面层,观察其细腻程度和光滑度。
3. 检查抹灰面层的硬度,用硬度计测量抹灰面层的硬度。
4. 检查抹灰面层的附着力,用刀片划擦抹灰面层,观察其附着力。
5. 检查抹灰面层的抗渗性,倒水在抹灰面层上,观察其是否渗透。
以上是抹灰工程质量验收的主要规范内容,通过对抹灰材料、施工工艺和抹灰面层的验收,能够确保抹灰工程的质量,并对工程进行科学的评价。
在实际工程中,可以根据具体情况进行调整和细化,以达到最佳的验收效果。
土建墙面抹灰验收标准
土建墙面抹灰验收标准如下:
1. 墙面平整度:墙面应平整光滑,无凹凸不平的现象。
在光线照射下,墙面表面应无波浪、鼓包、起皮、空鼓等现象。
2. 墙面垂直度:墙面应垂直,不应有明显的倾斜、扭曲等现象。
可通过使用水平尺或垂直尺等工具进行测量。
3. 墙面平整度:墙面应平整,不应有明显的凹凸、波浪等现象。
可通过使用平板或直尺等工具进行测量。
4. 墙面表面硬度:墙面抹灰后应具有一定的硬度,不应有明显的松软现象。
可通过轻敲墙面来检测其硬度。
5. 墙面涂料附着力:墙面抹灰后应具有良好的涂料附着力,涂料不应易起皮、剥落。
可以使用刀片或其他硬物轻轻刮擦墙面来检测涂料附着力。
6. 墙面无明显开裂:墙面不应有明显的裂缝,如墙角、窗台等地方应无明显开裂。
可通过肉眼观察来检查墙面的裂缝情况。
7. 墙面平整度差异:连续10米或更大范围内的墙面应无明显
变形或错位现象。
使用目测或测量工具检测墙面平整度。
以上是土建墙面抹灰验收的一般标准,根据具体的项目要求和规范,验收标准可能会有所调整。
内墙抹灰质量验收标准一、表面质量1.抹灰表面应平整、光滑,无裂缝、起皮、起砂等缺陷。
2.抹灰面颜色应均匀一致,无泛碱现象。
3.抹灰面应无空鼓、脱层、爆灰等现象。
二、阴阳角1.阴阳角应方正、顺直,偏差不得超过2mm。
2.阴阳角抹灰应使用捋角、靠尺等工具,确保角线清晰、平直。
三、滴水线1.抹灰面上的滴水线应整齐、顺直,无明显歪斜和弯曲。
2.滴水线深度不得小于10mm,且应位于窗台或门洞的上沿。
四、垂直度与平整度1.抹灰面的垂直度与平整度应符合设计要求。
2.使用2m靠尺检查,表面平整度允许偏差不超过3mm。
3.阴阳角的方正允许偏差不超过2mm。
五、观感质量1.抹灰面应无明显的色差、泛碱、反光等现象。
2.抹灰面应无明显接茬和痕迹,无明显施工划痕。
3.抹灰面应无明显灰尘和污渍,整体感觉整洁美观。
六、空鼓1.抹灰面应无空鼓现象,如有空鼓,应立即进行整改。
2.对于单片空鼓面积大于1000mm²的情况,必须进行局部铲除并重新抹灰。
七、门窗框与抹灰面1.门窗框与抹灰面的连接处应平整、顺直,无缝隙。
2.对于门窗洞口、槽口等位置,抹灰面应填实、补齐,不得出现露筋、空鼓等现象。
3.门窗框与抹灰面的交接处应无明显错台和缝隙。
八、预留孔洞1.预留孔洞的位置和尺寸应符合设计要求。
2.预留孔洞周围的抹灰面应平整、光滑,不得出现倒坡或喇叭口等现象。
3.对于预留的管线槽,抹灰面应填实、补齐,不得出现露筋、空鼓等现象。
九、成品保护1.抹灰面完成后,应及时清理表面的灰尘和污渍,并采取保护措施,防止损坏和污染。
2.在后续施工过程中,应注意保护抹灰面,避免碰撞和损坏。
如发现损坏,应及时进行修复。
墙面抹灰质量验收规范篇一:室内抹灰工程质量验收标准(自编)室内抹灰工程质量验收标准1、标准:普通抹灰(最少两遍成活)2、质量要求:合格,检查验收标准按附表1《室内墙面抹灰工程质量验收控制表》相关要求。
3、工序:吊立线→贴灰饼→做冲筋→抹底层灰(聚合物砂浆,分层赶平)→粘贴耐碱纤维网→抹面灰→最后压光。
4、抹灰层厚度控制:总厚度≤20mm,底层抹灰厚度5mm~8mm,面层灰厚度7mm~12mm。
5、质量控制一般要求:(1)抹灰前,砖墙、混凝土等基层表面的灰尘、污垢和油渍等,应清除干净,并洒水湿润。
(2)抹灰前,应先检查基层表面的平整度,并用与打底相同的水泥砂浆贴灰饼、做冲筋。
(3)抹灰砂浆均应采用机械搅拌,并要做到每盘砂浆计量准确,搅拌均匀,颜色一致。
(4)严禁随意调整砂浆配合比,必须保证砂浆的强度达到设计要求。
(5)严禁砂浆过时、过期使用(放置时间大于3小时)。
(6)对于面的混凝土柱、梁基层,应先作“毛化处理”(7)底层抹灰面强度达到60%~70%时间方可抹面层灰,严禁一次成型。
(8)成型的抹灰层不得有裂纹、抹痕和接槎现象。
各抹灰层之间及抹灰层与基层之间应粘结牢固不得空鼓。
(9)正式抹灰作业前,按要求在次要部位做块样板,经施工、建设、监理等部门验收合格方可正式施工。
(10)根据气候条件,适时对抹灰面进行养护工作。
(1)墙体表面平整度检验方法当墙面长度小于4米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次;当墙面长度大于4米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在距离地面20cm左右的位置水平测2次;所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次,洞口两边竖向各测一次;(2)墙体垂直度检验方法:当墙长度小于 3 米时,同一面墙距两端头竖向阴阳角约30cm 位置,分别按以下原则实测2 次: ? 一是靠尺顶端接触到上部砼顶板位置时测1 次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度;当墙长度大于 3 米时,同一面墙距两端头竖向阴阳角约30cm 和墙体中间位置,分别按以下原则实测3 次:一是靠尺顶端接触到上部砼顶板位置时测1 次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1 次垂直度; ? 具备实测条件的门洞口墙体垂直度为必测项。
一般抹灰工程验收标准
(项目内部验收标准)
一、抹灰前必须具备的条件
1、基体表面的尘土、污垢、油渍已清除干净;
2、墙面甩浆已验收合格;外墙堵螺杆洞已验收合格。
3、墙面芭点的间距、数量、规格、观感质量符合项目质量验收要求;
4、芭点已验收合格,并取得项目质保部签发的《抹灰工程施工许可令》;
5、抹灰所用材料的品种、性能符合设计要求;
6、材料的《产品合格证书》、进场验收记录,复验报告和施工记录齐全;
7、不同材料基体,交接处已安装防止开裂的加强网;
二、抹灰工程表面质量应符合下列规定
1、墙面抹灰必须分层进行,先打底,底灰干燥后才能上面;抹灰厚度大于35mm的部位必须分多次抹完,且必须采取加强措施,如安装钢丝网。
2、抹灰表面光洁、平整、色泽均匀、无抹纹、美观;
3、护角、孔洞、槽、电盒等周边抹灰表面整齐、光滑;方洞或电盒边抹灰方正、光滑、棱角分明;圆洞边抹灰园滑;管道后面的抹灰表面平整、光洁;
4、抹灰面分格缝(塔楼部分)的设置符合设计要求,宽度和深度均匀,表面光滑,棱角整齐美观;
5、有排水要求的部位按方案作滴水线或鹰咀,边角必须顺直整齐,棱角分明,滴水线或鹰咀内高外低,且坡度不小于10%;
6、采用抹灰的外窗台应向外找坡,坡度为20%(外挑较长的板除外),且边必须顺直美观,棱角分明;
7、采用抹灰的女儿墙及阴台栏板,板顶应向内找坡,坡度≥6%,且边角必须顺直美观,棱角分明;
8、外挑板(包括外墙线条板,空调板、窗台板)应向外找坡,坡度≥3%且边角顺直美观、棱角分明、板块方正,上下板的阳角在同一垂线内;
三、抹灰工程质量的允许偏差和检验方法
1、室内一般抹灰的允许偏差和检验方法;
2、室外一般抹灰的允许偏差和检验方法。
