《基本建设项目竣工决算审计试行办法》
- 格式:docx
- 大小:15.95 KB
- 文档页数:4
江苏省卫生厅关于印发《省卫生厅直属医疗卫生单位基本建设管理办法(试行)》的通知文章属性•【制定机关】江苏省卫生厅•【公布日期】2007.10.29•【字号】苏卫规财[2007]106号•【施行日期】2007.12.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】卫生医药、计划生育综合规定正文江苏省卫生厅关于印发《省卫生厅直属医疗卫生单位基本建设管理办法(试行)》的通知(苏卫规财〔2007〕106号)厅直属各单位:为进一步加强省直属医疗卫生单位的基本建设管理,根据国家和省有关基本建设管理的法律、法规和政策,结合卫生系统实际,我厅制定了《省卫生厅直属医疗卫生单位基本建设管理办法(试行)》,现印发给你们,请认真贯彻执行。
二○○七年十月二十九日附件:省卫生厅直属医疗卫生单位基本建设管理办法(试行)一、总则第一条为加强省卫生厅直属医疗卫生单位(以下简称建设单位)基本建设管理,维护基建工作秩序,保证工程质量和建设进度,提高投资效益,根据国家固定资产投资、基本建设项目管理以及财务、审计等有关法律、法规和规章制度,结合厅直属单位实际,制定本办法。
第二条建设单位应当依据党和国家的经济建设方针、政策和工程建设的法规、规章,建立健全各项基建管理制度;按工程建设程序办事,加强工程建设管理,确保工程质量,提高投资效益。
第三条本办法所指的厅直属单位基本建设项目,包括使用预算内专项投资及单位自筹资金安排的、投资总额在50万元以上的新建、改建、扩建、迁建、恢复建设和修缮等工程项目,以及设备安装等技术改造工程项目。
第四条基建项目应当符合单位总体发展建设规划要求。
建设单位应根据区域卫生规划、城市规划、事业发展需要以及其他有关专项规划的原则和标准,编制本单位总体发展建设规划,经科学论证后,报省卫生厅。
厅直属各单位应根据本单位总体发展建设规划确定的基本建设项目、内容和规模统筹安排,不得随意变更。
第五条基本建设项目单位法定代表人对项目的策划、资金筹措以及项目的规划设计、工程质量、工程进度、工程投资、生产安全等负责。
石家庄市人民政府印发《关于优化城市基础设施建设项目审批流程的意见(试行)》的通知文章属性•【制定机关】石家庄市人民政府•【公布日期】2016.04.14•【字号】石政函〔2016〕37号•【施行日期】2016.04.14•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文石家庄市人民政府印发《关于优化城市基础设施建设项目审批流程的意见(试行)》的通知石政函〔2016〕37号市内各区人民政府,高新区、循环化工园区管委会,市政府有关部门:现将《关于优化城市基础设施建设项目审批流程的意见(试行)》印发给你们,请认真遵照执行。
一、各行政审批部门要按照本意见要求,结合工作实际,立即研究具体操作流程和衔接办法,对于意见中明确不再作为审批要件的前置文件,1周内清理到位。
二、市招标办、采购办负责,2016年4月底前分别建立工程咨询服务类机构采购、招标工作流程和专家库。
三、各项目建设单位要按照本意见要求,抓好2016年城建项目的报批工作,并提前谋划好下一年度的城建项目,确保城市基础设施项目建设更加规范有序。
石家庄市人民政府2016年4月14日关于优化城市基础设施建设项目审批流程的意见(试行)为进一步加快城市基础设施建设项目前期工作,按照“依法、高效、便捷、规范”的原则,根据国家、省相关法律、法规和规定,结合我市实际,制定本意见。
第一条适用范围市城管委、市园林局、市城投集团等单位负责实施的新建、改建、扩建城市道路(桥梁)及道路整修,新建及升级改造市政管网,新建沿街绿地及部分以租地形式建设的城市游园,沿街楼宇景观整治等工程适用本意见。
单独选址建设的污水处理厂、垃圾处理厂、20公顷以上(含20公顷)的大型公园等仍依照国家及省、市有关基本建设程序办理。
第二条项目建议书阶段的优化(一)项目建议书、可行性研究、环境影响评价、社会稳定风险评估等咨询服务类机构按以下原则确定,服务费在10万元以下的,由项目建设单位自行比选确定;服务费在10-100万元之间的实行政府采购,采取竞争性谈判等非招标方式确定,10个工作日内完成;服务费在100万元以上的,实行公开招标,并适用招投标法及其条例。
国家税务总局关于印发《国家税务局系统基本建设项目竣工财务决算管理暂行办法》的通知文章属性•【制定机关】国家税务总局•【公布日期】2016.11.10•【文号】税总发〔2016〕161号•【施行日期】2016.09.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】税务综合规定正文国家税务总局关于印发《国家税务局系统基本建设项目竣工财务决算管理暂行办法》的通知税总发〔2016〕161号各省、自治区、直辖市和计划单列市国家税务局,财务管理司、机关服务中心、税务干部进修学院:根据财政部《关于印发〈基本建设项目竣工财务决算管理暂行办法〉的通知》(财建〔2016〕503号),税务总局制定了《国家税务局系统基本建设项目竣工财务决算管理暂行办法》,现印发给你们,请遵照执行。
附件:1.基本建设项目竣工财务决算审核表2.基本建设项目竣工财务决算报表国家税务总局2016年11月10日国家税务局系统基本建设项目竣工财务决算管理暂行办法第一条为进一步加强国家税务局系统(以下简称“国税系统”)基本建设项目竣工财务决算管理,依据《基本建设财务规则》(财政部令第81号公布)、《财政部关于印发〈基本建设项目竣工财务决算管理暂行办法〉的通知》(财建〔2016〕503号),制定本办法。
第二条本办法所称竣工财务决算是指基本建设项目竣工后,建设单位在基本建设会计基础上编制的,正确核定项目资产价值、反映竣工项目建设成果的文件,是办理资产移交和产权登记的依据。
第三条本办法适用于国税系统基本建设项目竣工财务决算管理。
房屋及其他建筑物购置的项目,以设备、房屋及其他建筑物购置为主且附有部分建筑安装工程的项目,可以简化竣工财务决算批复手续。
第四条基本建设项目完工可投入使用或者试运行合格后,应当在3个月内编报竣工财务决算。
特殊情况确需延长时间的,投资总额不满3000万元的中小型项目延长时间不得超过2个月,投资总额3000万元以上的大型项目延长时间不得超过6个月。
建设项目竣工决算审计一、建设项目竣工决算主要工作及相关要求(一)建设项目竣工决算阶段主要工作1.组织竣工验收2.编制竣工图纸3.编制财务竣工决算报告4.组织竣工决算审计财务竣工决算报告由财务部门牵头负责,工程、物资、审计等部门配合,在项目投运后规定时间内完成财务竣工决算报告的编制和审核工作,这其中包括对施工结算的审核和审计、对财务竣工决算的审核和审计(二)编制要求1.时限要求项目建设单位应在项目竣工后三个月内完成竣工财务决算的编制工作,并报主管部门审核。
主管部门收到竣工财务决算报告后,对于按规定由主管部门审批的项目,应及时审核批复,并报财政部备案;对于按规定报财政部审批的项目,一般应在收到决算报告后一个月内完成审核工作,并将经其审核后的决算报告报财政部审批。
2.组织管理要求主管部门应督促项目建设单位加强对基本建设项目竣工财务决算的组织领导,组织专门人员,及时编制竣工财务决算。
设计、施工、监理等单位应积极配合建设单位做好竣工财务决算编制工作。
在竣工财务决算未经批复之前,原机构不得撤销,项目负责人及财务主管人员不得调离(三)竣工决算编报内容1.基本建设项目竣工财务决算报表主要有以下报表(表式见附件1):(1)封面(2)基本建设项目概况表(建竣决01表)(3)基本建设项目竣工财务决算表(建竣决02表)(4)基本建设项目交付使用资产总表(建竣决03表)(5)基本建设项目交付使用资产明细表(建竣决04表)2.竣工财务决算说明书,主要包括以下内容:(1)基本建设项目概况(2)会计账务处理、财产物资清理及债权债务的清偿情况(3)基本建设支出预算、投资计划和资金到位情况(4)基建结余资金形成等情况(5)概算、项目预算执行情况及分析,主要分析决算与概算的差异及原因(6)尾工及预留费用情况(7)历次审计、核查、稽察及整改情况(8)主要技术经济指标的分析、计算情况(9)基本建设项目管理经验、问题和建议(10)预备费动用情况(11)招投标情况、工程政府采购情况、合同(协议)履行情况)(12)征地拆迁补偿情况、移民安置情况(13)需说明的其他事项(14)编表说明3.项目立项、可研及初步设计批复文件(复印件)4.项目历年投资计划及中央财政预算文件(复印件)5.经有关部门或单位进行决(结)算审计或审核的,需附完整的审计审核报告,报告内容应详实,其主要内容应包括:工程概况、资金来源、审核说明、审核依据、审核结果、意见和建议,并附有项目竣工决(结)算审核汇总表、待摊投资明细表、转出投资明细表(参考)、待摊投资分配明细表(参考)6.其他与项目决算相关的资料三、建设项目竣工决算审计内容(一)审计竣工决算资料的真实性和完整性建设项目竣工财务决算审计相关的资料包括工程开工前有关资料、工程结算有关资料和财务方面有关资料。

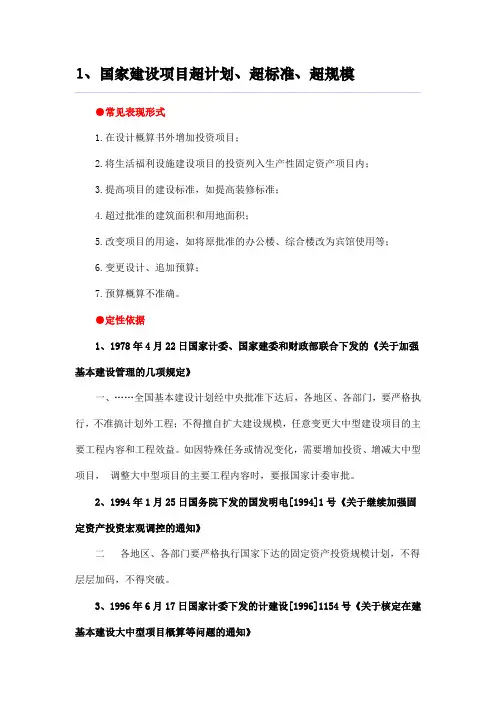

1、国家建设项目超计划、超标准、超规模●常见表现形式1.在设计概算书外增加投资项目;2.将生活福利设施建设项目的投资列入生产性固定资产项目内;3.提高项目的建设标准,如提高装修标准;4.超过批准的建筑面积和用地面积;5.改变项目的用途,如将原批准的办公楼、综合楼改为宾馆使用等;6.变更设计、追加预算;7.预算概算不准确。
●定性依据1、1978年4月22日国家计委、国家建委和财政部联合下发的《关于加强基本建设管理的几项规定》一、……全国基本建设计划经中央批准下达后,各地区、各部门,要严格执行,不准搞计划外工程;不得擅自扩大建设规模,任意变更大中型建设项目的主要工程内容和工程效益。
如因特殊任务或情况变化,需要增加投资、增减大中型项目,调整大中型项目的主要工程内容时,要报国家计委审批。
2、1994年1月25日国务院下发的国发明电[1994]1号《关于继续加强固定资产投资宏观调控的通知》二各地区、各部门要严格执行国家下达的固定资产投资规模计划,不得层层加码,不得突破。
3、1996年6月17日国家计委下发的计建设[1996]1154号《关于核定在建基本建设大中型项目概算等问题的通知》五、项目的建设规模、建设内容和设计标准要严格控制在国家批准的可行性研究报告(或设计任务书)和初步设计的范围内,不得自行提高标准。
……七、在项目建设过程中,建设单位违反规定自行增加建设规模、内容和提高建设标准而引起的概算投资增加,在调整概算审核中一律不予承认。
4、1988年9月22日国务院颁发的《楼堂馆所建设管理暂行条例》第二十条楼堂馆所项目必须依据国家批准的文件进行规划、设计、施工、拨款,任何单位和个人不得擅自扩大建设规模,提高建设标准,增加投资概算。
5、2004年11月26日湖南省人民政府颁布的《湖南省建设工程造价管理办法》第九条全部使用国有资金投资或者以国有资金投资为主的建设项目,经批准的投资估算或者设计概算,是该建设项目的投资最高限额,未经项目审批部门批准,不得突破。

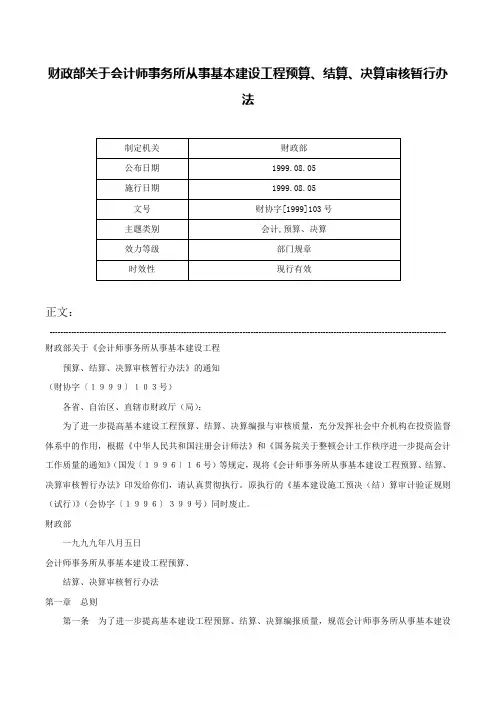

财政部关于会计师事务所从事基本建设工程预算、结算、决算审核暂行办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 财政部关于《会计师事务所从事基本建设工程预算、结算、决算审核暂行办法》的通知(财协字〔1999〕103号)各省、自治区、直辖市财政厅(局):为了进一步提高基本建设工程预算、结算、决算编报与审核质量,充分发挥社会中介机构在投资监督体系中的作用,根据《中华人民共和国注册会计师法》和《国务院关于整顿会计工作秩序进一步提高会计工作质量的通知》(国发〔1996〕16号)等规定,现将《会计师事务所从事基本建设工程预算、结算、决算审核暂行办法》印发给你们,请认真贯彻执行。
原执行的《基本建设施工预决(结)算审计验证规则(试行)》(会协字〔1996〕399号)同时废止。
财政部一九九九年八月五日会计师事务所从事基本建设工程预算、结算、决算审核暂行办法第一章总则第一条为了进一步提高基本建设工程预算、结算、决算编报质量,规范会计师事务所从事基本建设工程预算、结算、决算审核业务,适应社会主义市场经济发展的需要,根据《中华人民共和国注册会计师法》及国家其他有关法律、法规的规定,制定本办法。
第二条本办法所称基本建设工程预算、结算、决算审核,是指会计师事务所接受委托,对基本建设工程预算、结算、决算及其相关资料进行审查与复核,并发表审核意见。
本办法所称被审核单位,是指对基本建设工程预算、结算、决算负责并接受审核的项目法人单位或其他单位。
本办法所称审核人员,是指在会计师事务所从事基本建设工程预算、结算、决算审核的注册会计师、造价工程师等专业人员。
本办法所称基本建设工程预算,是指根据施工图所确定的工程量,选套相应的预算定额、预算单价及有关的取费标准,预先估算工程项目价格的文件。

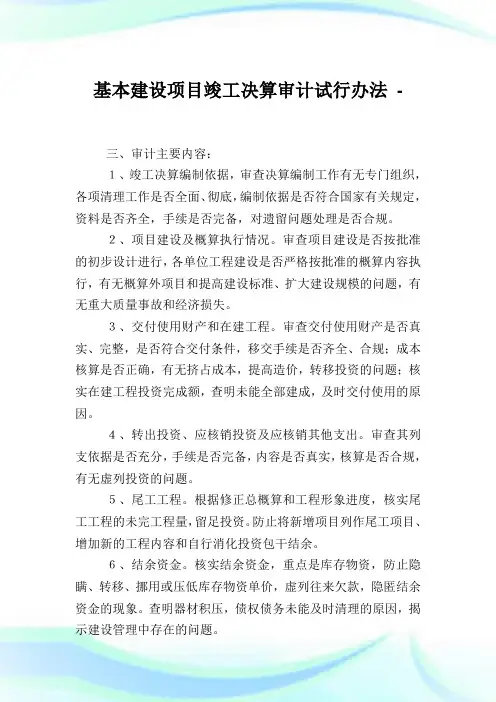

基本建设项目竣工决算审计试行办法-三、审计主要内容:1、竣工决算编制依据,审查决算编制工作有无专门组织,各项清理工作是否全面、彻底,编制依据是否符合国家有关规定,资料是否齐全,手续是否完备,对遗留问题处理是否合规。
2、项目建设及概算执行情况。
审查项目建设是否按批准的初步设计进行,各单位工程建设是否严格按批准的概算内容执行,有无概算外项目和提高建设标准、扩大建设规模的问题,有无重大质量事故和经济损失。
3、交付使用财产和在建工程。
审查交付使用财产是否真实、完整,是否符合交付条件,移交手续是否齐全、合规;成本核算是否正确,有无挤占成本,提高造价,转移投资的问题;核实在建工程投资完成额,查明未能全部建成,及时交付使用的原因。
4、转出投资、应核销投资及应核销其他支出。
审查其列支依据是否充分,手续是否完备,内容是否真实,核算是否合规,有无虚列投资的问题。
5、尾工工程。
根据修正总概算和工程形象进度,核实尾工工程的未完工程量,留足投资。
防止将新增项目列作尾工项目、增加新的工程内容和自行消化投资包干结余。
6、结余资金。
核实结余资金,重点是库存物资,防止隐瞒、转移、挪用或压低库存物资单价,虚列往来欠款,隐匿结余资金的现象。
查明器材积压,债权债务未能及时清理的原因,揭示建设管理中存在的问题。
7、基建收入。
基建收入的核算是否真实、完整,有无隐瞒、转移收入的问题。
是否按国家规定计算分成,足额上交或归还贷款。
留成是否按规定交纳两金及分配和使用。
8、投资包干结余。
根据项目总承包合同核实包干指标,落实包干结余,防止将未完工程的投资做为包干结余参与分配;审查包干结余分配是否合规。
9、竣工决算报表。
审查报表的真实性、完整性、合规性。
10、投资效益评价。
从物资使用,工期,工程质量,新增生产能力,预测投资回收期等方面全面评价投资效益。
11、其他专项审计,可视项目特点确定。
四、审计处理:审计机关根据现行法规实施审计,并提出书面审计意见。
国家税务总局关于印发《国家税务局系统基本建设项目竣工财务决算管理暂行办法》的通知税总发〔2016〕161号全文有效成文日期:2016-11-10各省、自治区、直辖市和计划单列市国家税务局,财务管理司、机关服务中心、税务干部进修学院:根据财政部《关于印发〈基本建设项目竣工财务决算管理暂行办法〉的通知》(财建〔2016〕503号),税务总局制定了《国家税务局系统基本建设项目竣工财务决算管理暂行办法》,现印发给你们,请遵照执行。
附件:1.基本建设项目竣工财务决算审核表2.基本建设项目竣工财务决算报表国家税务总局2016年11月10日国家税务局系统基本建设项目竣工财务决算管理暂行办法第一条为进一步加强国家税务局系统(以下简称“国税系统”)基本建设项目竣工财务决算管理,依据《基本建设财务规则》(财政部令第81号公布)、《财政部关于印发〈基本建设项目竣工财务决算管理暂行办法〉的通知》(财建〔2016〕503号),制定本办法。
第二条本办法所称竣工财务决算是指基本建设项目竣工后,建设单位在基本建设会计基础上编制的,正确核定项目资产价值、反映竣工项目建设成果的文件,是办理资产移交和产权登记的依据。
第三条本办法适用于国税系统基本建设项目竣工财务决算管理。
房屋及其他建筑物购置的项目,以设备、房屋及其他建筑物购置为主且附有部分建筑安装工程的项目,可以简化竣工财务决算批复手续。
第四条基本建设项目完工可投入使用或者试运行合格后,应当在3个月内编报竣工财务决算。
特殊情况确需延长时间的,投资总额不满3000万元的中小型项目延长时间不得超过2个月,投资总额3000万元以上的大型项目延长时间不得超过6个月。
第五条项目一般不得预留尾工工程,确需预留尾工工程的,尾工工程投资不得超过批准的项目概(预)算总投资的5%。
第六条项目竣工财务决算未经审核前,项目建设单位一般不得撤销。
项目负责人及财务主管人员、重大项目的相关工程技术主管人员、概(预)算主管人员一般不得调离。
江苏省水利厅关于印发《江苏省水利工程基本建设项目建设单位管理办法(试行)》的通知文章属性•【制定机关】江苏省水利厅•【公布日期】2015.03.09•【字号】苏水规〔2015〕2号•【施行日期】2015.04.11•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利其他规定正文江苏省水利厅关于印发《江苏省水利工程基本建设项目建设单位管理办法(试行)》的通知苏水规〔2015〕2号厅机关各处室、厅直各单位,各市水利(务)局,昆山、泰兴、沭阳县(市)水利(务)局,各重点水利工程建设(管理)局:《江苏省水利工程基本建设项目建设单位管理办法(试行)》已经厅长办公会议讨论通过,现印发给你们,请认真贯彻执行。
江苏省水利厅2015年3月9日江苏省水利工程基本建设项目建设单位管理办法(试行)第一章总则第一条为进一步规范本省水利工程基本建设项目建设单位建设行为,强化建设管理,确保工程建设的质量、进度、安全和投资效益,根据有关法规及部省规定,结合本省实际,制定本办法。
第二条建设单位是项目建设的责任主体,对项目建设的工程质量、工程进度、资金管理和生产安全负总责,并对项目主管部门负责。
成立项目法人的,项目法人为建设单位;实行代建制等其他组织形式的,代建单位等按照合同约定承担建设单位职责。
第三条本办法适用于全省水利工程基本建设项目建设单位的管理,其他水利建设项目建设单位管理可参照执行。
第四条省、市、县(市、区,下同)水行政主管部门按照统一要求、分级管理的原则,负责对建设单位的监督管理,包括组建核查、人员培训、考核奖惩等。
第五条鼓励有条件的地区、单位集中组建专职、统一的水利基本建设项目建设单位。
第二章建设单位组建第六条建设单位的组建应服从工程建设需要,有利于工程顺利实施。
根据项目管理权限和有关规定,建设单位的组建由相应的人民政府或水行政主管部门负责,并任命法定代表人。
同级的水行政主管部门是建设单位的主管部门。
第七条省水利厅直接负责实施的项目,建设单位由省水利厅负责组建;厅直单位负责实施的项目,具备条件的由厅直单位直接负责组建,不具备条件的由省水利厅负责组建。

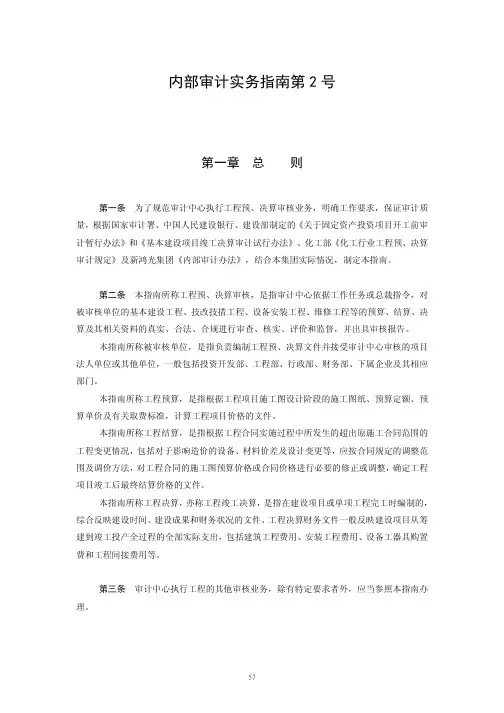

内部审计实务指南第2号──工程预、决算审核第一章 总 则第一条为了规范审计中心执行工程预、决算审核业务,明确工作要求,保证审计质量,根据国家审计署、中国人民建设银行、建设部制定的《关于固定资产投资项目开工前审计暂行办法》和《基本建设项目竣工决算审计试行办法》、化工部《化工行业工程预、决算审计规定》及新鸿光集团《内部审计办法》,结合本集团实际情况,制定本指南。
第二条本指南所称工程预、决算审核,是指审计中心依据工作任务或总裁指令,对被审核单位的基本建设工程、技改技措工程、设备安装工程、维修工程等的预算、结算、决算及其相关资料的真实、合法、合规进行审查、核实、评价和监督,并出具审核报告。
本指南所称被审核单位,是指负责编制工程预、决算文件并接受审计中心审核的项目法人单位或其他单位,一般包括投资开发部、工程部、行政部、财务部、下属企业及其相应部门。
本指南所称工程预算,是指根据工程项目施工图设计阶段的施工图纸、预算定额、预算单价及有关取费标准,计算工程项目价格的文件。
本指南所称工程结算,是指根据工程合同实施过程中所发生的超出原施工合同范围的工程变更情况,包括对于影响造价的设备、材料价差及设计变更等,应按合同规定的调整范围及调价方法,对工程合同的施工图预算价格或合同价格进行必要的修正或调整,确定工程项目竣工后最终结算价格的文件。
本指南所称工程决算,亦称工程竣工决算,是指在建设项目或单项工程完工时编制的,综合反映建设时间、建设成果和财务状况的文件。
工程决算财务文件一般反映建设项目从筹建到竣工投产全过程的全部实际支出,包括建筑工程费用、安装工程费用、设备工器具购置费和工程间接费用等。
第三条审计中心执行工程的其他审核业务,除有特定要求者外,应当参照本指南办理。
第二章 一般原则第四条按照本指南的要求出具工程预、决算审核报告,并保证审核报告的真实性、合法性,是审计中心的审核责任;保证预、决算及相关资料的合法、公允、完整,合理编制并充分披露工程预、决算是被审核单位的责任。

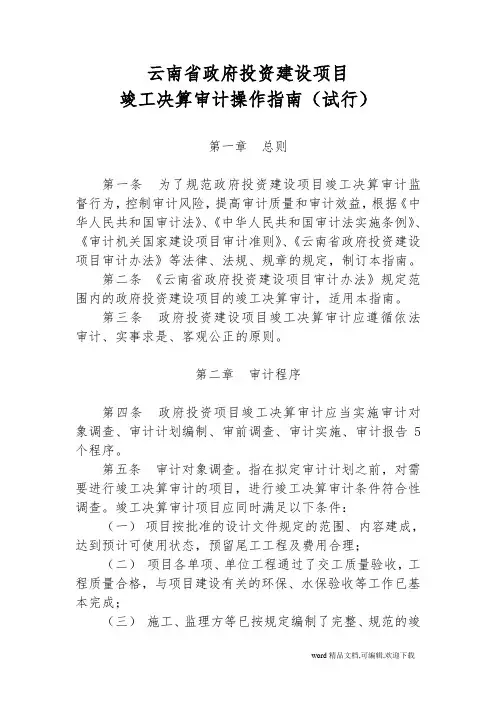

云南省政府投资建设项目竣工决算审计操作指南(试行)第一章总则第一条为了规范政府投资建设项目竣工决算审计监督行为,控制审计风险,提高审计质量和审计效益,根据《中华人民共和国审计法》、《中华人民共和国审计法实施条例》、《审计机关国家建设项目审计准则》、《云南省政府投资建设项目审计办法》等法律、法规、规章的规定,制订本指南。
第二条《云南省政府投资建设项目审计办法》规定范围内的政府投资建设项目的竣工决算审计,适用本指南。
第三条政府投资建设项目竣工决算审计应遵循依法审计、实事求是、客观公正的原则。
第二章审计程序第四条政府投资项目竣工决算审计应当实施审计对象调查、审计计划编制、审前调查、审计实施、审计报告5个程序。
第五条审计对象调查。
指在拟定审计计划之前,对需要进行竣工决算审计的项目,进行竣工决算审计条件符合性调查。
竣工决算审计项目应同时满足以下条件:(一)项目按批准的设计文件规定的范围、内容建成,达到预计可使用状态,预留尾工工程及费用合理;(二)项目各单项、单位工程通过了交工质量验收,工程质量合格,与项目建设有关的环保、水保验收等工作已基本完成;(三)施工、监理方等已按规定编制了完整、规范的竣工文件,竣工结算已由建设单位确认,且竣工决算报表编制基本完成;(四)建设单位已委托社会中介机构进行工程结算审核或竣工决算审计,且审核(计)工作已基本结束或审核(计)报告已提交。
调查人员在认真调查审计对象后,填制《竣工决算审计对象调查表》,作为审计机关编制审计计划的依据。
第六条审计机关应当将拟进行竣工决算审计的政府投资项目,列入年度审计项目计划。
第七条审计机关对列入年度审计项目计划的建设项目进行竣工决算审计时,应组成审计组并进行审前调查。
第八条审计组进行审前调查时,应当了解建设项目的下列基本情况:(一)建设项目实施主体的组织形式、经济形式、管理体制、机构设置、人员编制等情况;(二)建设项目的财政、财务隶属关系或国有资产监督管理关系;(三)项目相关的内部控制制度的建立及执行情况;(四)项目建设性质、规模、内容,投资批复及重大的变更和调整概算情况;(五)项目的建设实施情况,竣工资料的准备情况等;(六)以往接受审计的情况;(七)竣工决算财务报表编制完成情况;(八)其它需要了解的情况。
能源部关于颁发《电力发、送、变电工程基本建设项目竣工决算报告编制规程(试行)》的通知法规类别】电力工业企业财会税费发文字号】能源经[1992]960 号发布部门】能源部(已变更)发布日期】1992.09.29实施日期】1992.09.29时效性】现行有效效力级别】部门规范性文件能源部关于颁发《电力发、送、变电工程基本建设项目竣工决算报告编制规程(试行)》的通知(1992年9月29日能源经(1992)960号)为适应基本建设投资管理体制和电力建设的需要,部在原水电部〔87〕财基字第107号文颁发的《水利电力工程基本建设竣工决算试行办法》的基础上进行了修订,现颁发给你们,请按照执行。
原水电部颁发的《水利电力工程基本建设竣工决算试行办法》同时废止。
凡是1991年以后竣工的项目,没有编报竣工决算的,一律按本规程的规定办理。
在执行中有何问题,请随时向部反映。
基本建设项目竣工决算报告编制规程(试行)目录第一章总则第二章编制依据第三章平时资料的积累第四章编制竣工决算时的资料准备第五章编制内容第六章编制要求第七章编制方法和说明第八章附录1.设备核算卡片及编制说明2.编制竣工决算操作程序3.其它费用编制“样表”(略)4.其它费用构成内容、会计列帐和分摊情况说明(略)5.基本建设项目贷款、还贷明细表(略)6.基本建设项目贷款转应收生产单位投资借款情况表(略)7.新予规发电工程项目划分表与电力工业企业固定资产目录对照参考表(略)8.能源部驻能审(1992)6号转发《中华人民共和国审计署、国家计划委员会、中国人民建设银行关于下发〈基本建设项目竣工决算审计试行办法〉的通知》的通知(略)第一章总则第一条为了适应基本建设投资管理体制改革的需要,进一步加强电力工业基本建设单位的竣工决算编制工作,做到规范化、标准化、和科学化,正确考核投资效益,结合能源部电力基本建设管理转变职能新体制的特点,特制定《电力发、送、变电工程基本建设项目竣工决算报告编制规程》(以下简称《规程》)。
XX学院基本建设项目转固定资产管理暂行办法第一章总则第一条为加强和规范基本建设项目竣工交付转固定资产管理工作,保证国有资产的安全、完整,依据《基本建设财务管理规定》、《基本建设项目竣工决算审计试行办法》、《事业单位国有资产管理暂行办法》、《XX徽省教育厅直属高校基本建设管理办法》等规定,结合学院实际情况,特制订本办法。
第二条本办法所称基本建设项目是指学院申请立项并经批准的自行或委托其他单位进行的建造、安装及大型修缮项目,一般包括房屋及建筑物的构造、基础设施建设、大型设备安装和大型修缮改造项目。
第三条本办法所称基本建设项目竣工财务决算是指在工程项目竣工后编制的综合反映工程项目实际造价、建设成果的总结性文件,是办理交付固定资产价值的依据,是该项资产评估的重要资料。
第四条本办法所称基本建设项目转固定资产是指基本建设项目已按设计要求建成、验收合格并竣工决算后,移交资产管理有关部门建立固定资产账目,纳入学院固定资产管理。
第二章管理部门职责第五条基本建设项目转固定资产的手续,应在工程项目建成满足设计要求或已实际交付使用后,及时按规定编报项目竣工财务决算,办理完毕移交手续,建立固定资产账目。
第六条基建部门工作职责:(一)负责组织基本建设项目竣工验收;(二)负责基本建设项目工程造价资料的整理和初审;(三)协助财务部门编制决算报表,负责工程成本认定及相关数据资料的复核。
第七条审计部门工作职责:(一)负责对基本建设项目工程造价资料的审计;(二)负责送审资料齐全性、手续完备性、依据合理性的审核;(三)按照相关规定及时组织或委托社会中介机构对基本建设项目的竣工决算进行审计;(四)按照规定出具基本建设项目决算审计报告;(五)对基本建设项目决算审计中出现的异常状况及时报送相关部门。
第八条财务部门工作职责:(一)负责根据项目总体审计情况拟定基本建设项目财务决算计划,及时督促相关部门对未审定的项目加快审计进度;(二)负责组织编制《基本建设项目竣工财务决算报表》,按固定资产交付程序完成移交手续;(三)对基本建设项目出现长期不能交付等状况及时报送相关部门。
水利部政务公开内容详细目录(第一批)一、机构与职责水利部职责水利部内设机构及职责二、法规政策㈠法律中华人民共和国水土保持法中华人民共和国水污染防治法中华人民共和国防洪法中华人民共和国水法㈡行政法规和法规性文件中华人民共和国河道管理条例(国务院令第3号)水库大坝安全管理条例(国务院令第77号)中华人民共和国防汛条例(国务院令第86号,并根据国务院令第441号修改)中华人民共和国水土保持法实施条例(国务院令第120号)淮河流域水污染防治暂行条例(国务院令第183号)中华人民共和国水污染防治法实施细则(国务院令第284号)蓄滞洪区运用补偿暂行办法(国务院令第286号)长江三峡工程建设移民条例(国务院令第299号)长江河道采砂管理条例(国务院令第320号)取水许可和水资源费征收管理条例(国务院令第460号)大中型水利水电工程建设征地补偿和移民安置条例(国务院令第471号)国务院批转水利部关于蓄滞洪区安全与建设指导纲要的通知(国发[1988]74号)水利建设基金筹集和使用管理暂行办法(国发[1997]7号)水利产业政策(国发[1997]35号)国务院关于批转国家计委、财政部、水利部、建设部关于加强公益性水利工程建设管理若干意见的通知(国发[2000]20号)国务院关于加强城市供水节水和水污染防治工作的通知(国发[2000]36号)国务院办公厅转发国务院体改办关于水利工程管理体制改革实施意见的通知(国办发[2002]45号)国务院办公厅关于推进水价改革促进节约用水保护水资源的通知(国办发[2004]36号)国务院办公厅转发水利部等部门关于加强蓄滞洪区建设与管理若干意见的通知(国办发[2006]45号)开发建设晋陕蒙接壤地区水土保持规定(国家计委、水利部令第1号)㈢规章和规范性文件取水许可申请审批程序规定(水利部令第4号)开发建设项目水土保持方案编报审批管理规定(水利部令第5号)取水许可监督管理办法(水利部令第6号)水利工程质量管理规定(水利部令第7号)水行政处罚实施办法(水利部令第8号)水利工程质量事故处理暂行规定(水利部令第9号)珠江河口管理办法 (水利部令第10号)水利基本建设项目稽查暂行办法(水利部令第11号)水土保持生态环境监测网络管理办法(水利部令第12号)水政监察工作章程(水利部令第13号,并根据水利部令20号修改)水利工程建设项目招标投标管理规定 (水利部令第14号)建设项目水资源论证管理办法(水利部、发展改革委令第15号)开发建设项目水土保持设施验收管理办法(水利部令第16号)水文水资源调查评价资质和建设项目水资源论证资质管理办法(试行)(水利部令第17号)水库降等与报废管理办法(试行) (水利部令第18号)长江河道采砂管理条例实施办法 (水利部令第19号)水利部关于修改《水政监察工作章程》的决定(水利部令第20号)黄河河口管理办法(水利部令第21号)入河排污口监督管理办法(水利部令第22号)水行政许可实施办法(水利部令第23号)水利部关于修改部分水行政许可规章的决定 (水利部令第24号)水利部关于修改或废止部分水行政许可规范性文件的决定 (水利部令第25号) 水利工程建设安全生产管理规定 (水利部令第26号)评标委员会和评标方法暂行规定(国家计委等部委令12号)工程建设项目施工招标投标办法(国家计委等部委令30号)工程建设项目勘察设计招标投标办法(发展改革委等部委令2号)水利工程供水价格管理办法(发展改革委、水利部第4号令)工程建设项目货物招标投标办法(发展改革委等部委令第27号)关于加强土地开发利用管理搞好水土保持的通知(国家土地管理局、水利部s[1989]国土[规]字第88号)河道管理范围内建设项目管理的有关规定(水利部、国家计委水政[1992]7号)关于贯彻执行《水土保持法实施条例》有关规定的通知(地质矿产部、水利部地发[1993]227号)开发建设项目水土保持方案管理办法(水利部、国家计委、国家环保局水保[1994]513号)行蓄洪区安全建设试点项目管理办法(计投资[1998]1183号)电力建设项目水土保持工作暂行规定(水利部、国家电力公司水保[1998]423号)铁路建设项目水土保持工作规定(铁道部、水利部铁计[1999]20号)关于加强煤矿生产建设项目水土保持工作的通知(水利部、国家煤炭工业局水保[1999]398号)关于加强有色金属生产建设项目水土保持工作的通知(水利部、国家有色金属工业局水保[1999]470号)引进国际先进农业科学技术项目管理办法(农科教发[2001]6号)公路建设项目水土保持工作规定(水利部、交通部水保[2001]12号)关于进一步做好农村人畜饮水解困工作的意见(国家计委、水利部计农经[2002]1322号)长江河道砂石资源费征收使用管理办法(财综[2003]69号)关于进一步加强土地及矿产资源开发水土保持工作的通知(水利部、国土资源部水保[2004]65号)水利工程管理单位定岗标准(试点)和水利工程维修养护定额标准(试点)(水利部、财政部水办[2004]307号)中央财政小型农田水利工程设施建设“民办公助”专项资金管理试点办法(财政部、水利部财农[2005]115号)病险水库除险加固工程项目建设管理办法(发改办农经[2005]806号)农村饮水安全工程项目建设管理办法(发改投资[2005]1302号)大型灌区节水续建配套项目建设管理办法(发展改革委、水利部发改投资[2005]1506号)节水灌溉增效示范项目建设管理办法(发展改革委、水利部发改投资[2005]1506号)农业供水末级渠系改造试点项目管理办法(发展改革委、水利部发改投资[2005]2247号)水利专业技术人才知识更新工程(653工程)实施办法(国人厅发[2006]32号)河道采砂收费管理办法(水财[1990]160号)关于淮河流域河道管理范围内建设项目审查权限的通知(水政[1993]143号)关于黄河流域河道管理范围内建设项目审查权限的通知(水政[1993]263号)中华人民共和国工人技术标准·水利(水人劳[1993]424号)河道等级划分办法(水利部水管[1994]106号)关于授予黄河水利委员会取水许可管理权限的通知(水政资[1994]197号)关于授予淮河水利委员会取水许可管理权限的通知(水政资[1994]276号)关于授予长江水利委员会取水许可管理权限的通知(水政资[1994]438号)关于授予海河水利委员会取水许可管理权限的通知(水政资[1994]460号)关于授予松辽水利委员会取水许可管理权限的通知(水政资[1994]554号)关于授予珠江水利委员会取水许可管理权限的通知(水政资[1994]555号)关于长江流域河道管理范围内建设项目审查权限的通知(水管[1995]5号)关于授予太湖流域管理局取水许可管理权限的通知(水政资[1995]7号)水利行业特有工种职业技能鉴定实施办法(水人劳[1995]100号)关于发布《占用农业灌溉水源、灌排工程设施补偿办法》的通知(水政资[1995]457号)取水许可水质管理规定(水政资[1995]485号)关于松花江、辽河流域河道管理范围内建设项目审查权限的通知(水管[1996]284号)水利部机电新产品鉴定验收管理办法(水机[1996]317号)关于海河流域河道管理范围内建设项目审查权限的通知(水管[1997]128号)水库大坝注册登记办法(水政资[1997]538号)水利工程建设程序管理暂行规定(水建[1998]16号)关于太湖流域河道管理范围内建设项目审查权限的通知(水建管[1999]61号) 关于颁布《水利水电建设工程蓄水安全鉴定暂行办法》的通知(水建管[1999]179号)水利规划及基础工作项目任务书编制规范(水规计[1999]259号)水利部行政复议工作暂行规定(水政法[1999]552号)水利部科技创新项目计划管理办法(水国科[1999]586号)水利工程建设监理规定 (水建管[1999]637号)水利工程建设监理单位管理办法 (水建管[1999]637号)水利统计管理办法(水规计[1999]734号)关于珠江流域河道管理范围内建设项目审查权限的通知(水建管[2000]81号) 关于发布《重大水污染事件报告暂行办法》的通知(水资源[2000]251号)水利行业定点培训机构资质管理办法(水人教[2001]6号)关于贯彻落实《国务院批转国家计委、财政部、水利部、建设部关于加强公益性水利工程建设管理若干意见的通知》的实施意见(水建管[2001]74号)水利部公文处理实施办法(水办[2001]91号)水利统计责任人制度(水规计[2001]97号)水利工程设备制造监理规定(水建管[2001]217号)关于进一步整顿和规范水利建筑市场秩序的若干意见(水建管[2001]248号)关于实施农村饮水解困工程的意见(水农[2001]353号)水电农村电气化县建设管理办法(水规计[2001]548号)关于加强小型水库安全管理工作的意见 (水建管[2002]188号)水利基本建设项目竣工决算审计暂行办法(水监[2002]370号)水利规划编制工作费用计算办法(试行)(水规计[2002]371号)关于转发《国务院办公厅转发国务院体改办关于水利工程管理体制改革实施意见的通知》的通知 (水建管[2002]429号)水文基本建设投资计划管理办法(水规计[2002]430号)关于进一步加强水土保持重点工程建设管理的意见(水保[2002]515号)全国水利行业专业技术人员继续教育指导意见(水人教[2002]541号)开展节水型社会建设试点工作指导意见(水资源[2002]558号)水利工程建设项目重要设备材料采购招标投标管理办法 (水建管[2002]585号) 水利工程建设项目监理招标投标管理办法 (水建管[2002]587号)小水电代燃料项目前期工作指导意见(水电气[2003]15号)关于做好长江干堤加固工程竣工财务决算和审计工作的实施意见(水办[2003]31号)水利计量认证程序规定(水国科[2003]60号)水利计量认证评审员管理细则(水国科[2003]60号)水土保持生态建设工程监理管理暂行办法(水建管[2003]79号)水利档案工作规定(水办[2003]105号)水利部干部教育培训管理办法(水人教[2003]117号)水利科技成果登记办法(水国科[2003]130号)水利部委托社会审计业务管理办法(水监[2003]154号)水利建设项目贷款能力测算暂行规定(水规计[2003]163号)水土保持工程建设管理办法(办水保[2003]168号)农村水电技术现代化指导意见(水电[2003]170号)水土保持检测资格证书管理暂行办法(水保[2003]202号)水利工程管理考核办法(试行) (水建管[2003]208号)水功能区管理办法(水资源[2003]233号)水库大坝安全鉴定办法(水建管[2003]271号)水利工程启闭机使用许可证管理办法(水综合[2003]277号)关于加强水利认证认可工作的若干意见(水国科[2003]282号)21世纪初期首都水资源可持续利用规划水土保持项目管理办法(水保[2003]284号)建设项目水资源论证报告书审查工作管理规定(试行)(水资源[2003]311号)水利基本建设投资计划管理暂行办法(水规计[2003]344号)关于京津风沙源治理工程水利水保项目建设管理的指导意见(水保[2003]360号)水利部工程技术研究中心建设与管理暂行办法(水国科[2003]387号)水利部重点实验室建设与管理暂行办法(水国科[2003]387号)关于加强大中型开发建设项目水土保持监理工作的通知(水保[2003]423号) 水利经济合同审计签证和备案暂行办法(水办[2003]467号)关于加强村镇供水工程管理的意见(水农[2003]503号)水利标准化工作管理办法(水国科[2003]546号)水利行业技师和高级技师考评聘任与管理办法(水人教[2003]548号)关于加强节水型社会建设试点工作的通知(水资源[2003]634号)水利计量认证现场评审细则(水国科[2004]20号)水利部直属单位基础设施建设投资计划管理暂行办法(水规计[2004]29号)全国水利系统文明单位评选表彰暂行办法(水机党[2004]47号)关于黄土高原地区淤地坝建设管理的指导意见(水保[2004]93号)水利专题研究成果验收管理暂行办法(办规计[2004]101号)关于印发《河道管理范围内建设项目防洪评价报告编制导则》(试行)的通知(办建管[2004]109号)水利风景区管理办法(水综合[2004]143号)黄土高原地区水土保持淤地坝工程建设管理暂行办法(水保[2004]144号)水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理暂行规定(水建管[2004]168号)水利青年科技英才评选奖励和管理办法(水国科[2004]215号)关于印发《村镇供水站定岗标准》的通知(水农[2004]223号)水利部科技成果重点推广计划项目管理办法(水国科[2004]284号)水利部直属单位预算执行审计办法(水监[2004]496号)水土保持重点工程公示制管理暂行规定(水保[2004]642号)水土保持重点工程农民投劳管理暂行规定(水保[2004]665号)农村水电自动化设备(监控保护)应用指导意见(水电政[2005]40号)国家水土保持重点建设工程管理办法(办水保[2005]67号)水利部信访工作办法(水办[2005]130号)关于印发治淮工程建设管理若干规定的通知(水建管[2005]169号)节水型社会建设评价指标体系(试行)(办资源[2005]179号)水利部关于进一步推行政务公开的意见(水办[2005]210号)中央水利基本建设前期工作经费财务管理办法(水财经[2005]222号)水闸注册登记管理办法 (水建管[2005]263号 )水工金属结构防腐蚀工作管理办法(水综合[2005]264号)关于印发水利工程建设项目施工分包管理规定的通知(水建管[2005]304号) 国家农业综合开发水土保持项目管理实施细则(水保[2005]359号)水利领导干部专业能力建设指导意见及培训大纲(水人教[2005]377号)关于落实《国务院关于做好建设节约型社会近期重点工作的通知》进一步推进节水型社会建设的通知(水资源[2005]400号)水利工程建设项目档案管理规定(水办[2005]480号)水利前期工作投资计划管理办法(水规计[2006]47号)关于进一步加强水资源论证工作的通知(水资源[2006]95号)水电农村电气化县建设管理办法(水电[2006]97号)水利旅游项目管理办法(水综合[2006]102号)关于加强水库安全管理工作的通知(水建管[2006]131号)农村水电站安全生产管理分类及年检办法(水电[2006]146号)水利部政务公开暂行规定(水办[2006]205号)三、行政审批建设项目水资源论证机构资质认定建设项目水资源论证报告书审批水利水电建设项目环境影响报告书(表)预审水利计量认证审核水利水电建设工程蓄水安全鉴定单位资质认定水利工程建设监理单位资质认定开发建设项目水土保持方案审批开发建设项目水土保持方案验收审批水土保持生态环境监测资质认定启闭机使用许可证核发水文、水资源调查评价机构资质认定中央级水利基本建设项目竣工财务决算审批组建公益性水利工程建设项目法人审批设立水利旅游项目审批国家节水标志使用审批编制开发建设项目水土保持方案资格(甲级)审批水工金属结构防腐蚀施工单位和人员资格审批四、规划计划长江流域综合利用规划简要报告(国发[1990]56号)珠江流域综合规划(国函[1993]70号)海河流域综合规划(国函[1993]156号)辽河、松花江流域综合规划(国函[1994]82号)黄河流域近期重点综合开发规划(国函[2002]61号)太湖流域综合治理规划方案(计农[1987]987号)全国大型灌区续建配套与节水改造规划(水规计[2001]514号)全国小水电代燃料生态保护工程规划(水规计[2003]81号)水利部定点扶贫规划(水规计[2003]165号)全国水利信息化规划(水规计[2003]456号)黄土高原地区水土保持淤地坝规划(水规计[2003]518号)全国水文事业发展规划(水规计[2004]100号)全国水土保持预防监督纲要(2004-2015)(水保[2004]332号)水利风景区发展纲要(水综合[2005]125号)全国水土保持监测纲要(2006-2015)(水保[2006]86号)“十一五”及2020年全国水电农村电气化规划(水规计[2006]154号)水利立法年度计划(2006)“十一五”水利人才规划“十一五”水利干部教育培训规划水利技术标准体系表水利信息化标准指南牧区水利建设规划五、行政管理部机关和水利系统政务信息水利部信访工作信息水利档案工作发展规划全国水利统计公报关于水利行政审批项目目录的公告(水利部公告2005年第2号)黄河可供水量年度分配及非汛期干流水量调度预案黑河干流年度实时水量调度方案全国地下水通报中国水资源公报全国区域与行业用水定额水利部公务员考试录用水利部面向行业举办的培训班计划水利部机构名录水利部表彰决定国家级和部级科技攻关、重大基础研究项目管理水利科技计划水利科技成果登记管理水利科技奖励水利科技成果鉴定水利科技推广转化水利科技知识产权水库、堤防、水闸等水利工程管理考核(国家一、二级)国家重点地区和重点工程水土流失动态监测全国水土流失普查水土保持监测资质考核关于划分国家级水土流失重点防治区的公告(水利部公告2006年第2号)大型灌区精神文明建设评比结果大型灌区信息化建设试点名单水利系统精神文明建设长江防御洪水方案(国发[1985]79号)黄河防御洪水方案(国发[1985]79号)淮河防御特大洪水方案(国发[1985]79号)大清河洪水调度方案(国汛办[1994]6号)漳卫南运河洪水调度方案(国汛[1997]7号)海河流域北三河洪水调度方案(国汛[1998]12号)太湖洪水调度方案(国汛[1999]8号)淮河洪水调度方案(国发[1999]9号)长江洪水调度方案(国汛[1999]10号)永定河洪水调度方案(国汛[2004]7号)松花江洪水调度应急方案(国汛[2004]9号)全国大江大河、重要大型水库、主要蓄滞洪区和重点防洪城市防汛责任人名单(国汛[2005]6号)黄河中下游近期洪水调度方案(国汛[2005]11号)小水电代燃料生态保护工程试点项目工作全国农村水电行业文明服务示范单位、示范窗口及先进个人评选工作全国农村水电及电气化统计国家水利风景区评审水利水电机电产品(含仪器)生产(使用)许可证核发水利水电机电新产品鉴定水文仪器及岩土工程仪器、水工金属结构产品生产许可证(审查工作)全国水文统计年报六、技术标准㈠综合水利技术标准编写规定SL1-2002水利水电量和单位SL2.1~3-98水利水电工程技术术语标准SL26-92江河流域规划环境影响评价规范SL45-92水利水电工程制图标准SL73.1~5-95水利系统政务信息编码规则与代码(一)SL/T200-97江河流域规划编制规范 SL201-97中国河流名称代码SL249-1999中国湖泊名称代码SL261-98水利质量检测机构计量认证评审准则SL309-2004水利立法技术规范SL333-2005㈡水文水文仪器基本环境试验条件及方法 GB/T9359-2001水文仪器总技术条件检验规则及标志、包装、运输、贮存GB9359.8-88转子式流速仪 GB/T11826-2002水位测量仪器第一部分:浮子式水位计GB/T11828.1-2002压力式水位计GB/T11828.2-2005E601型系列水面蒸发器GB11829-89水文测报装置遥测雨量计GB/T11831-2002翻斗式雨量计GB/T11832-2002水文仪器系列型谱GB/T13336-91水文仪器基本参数及通用技术条件 GB/T15966-1995水文仪器可靠性技术要求GB/T18185-2000水文仪器通则第1部分:总则GB/T18522.1-2003水文仪器通则参比工作条件GB/T18522.2-2002水文仪器通则第3部分:基本性能表示方法GB/T18522.3-2001 水文仪器总技术条件结构基本要求GB/T18522.4-2002水文仪器总技术条件工作条件影响及试验方法GB/T18522.5-2002 水文仪器总技术条件安全要求GB/T18523-2001水文仪器术语、符号及代码GB/T19677-2005水文仪器记录与显示GB/T19704-2005水文仪器信号与接口GB/T19705-2005水文基本术语和符号标准GB/T50095-98水位观测标准GBJ138-90河流悬移质泥沙测验规范GB50159-92河流流量测验规范GB50179-93水文测验铅鱼SL06-2006悬移质泥沙采样器SL07-2006水文测杆SL09-89水工建筑物测流规范SL20-92降水量观测规范SL21-90堰槽测流规范SL24-91水文站网规划技术导则SL34-92河流泥沙颗粒分析规程SL42-92河流推移质泥沙及床沙测验规程SL43-92水文普通测量规范SL58-93河流冰情观测规范SL59-93水文仪器及水利水文自动化系统型号命名方法SL108-2006声学多普勒流量测验规范 SL337-2006水文测船测验规范 SL338-2006水库水文泥沙观测规范 SL339-2006流速流量记录仪 SL340-2006水文自动测报系统设备基本技术条件 SL/T102-95融雪型雨雪量计SL/T107-95水位测针SL/T147-1995水文仪器产品质量分等SL/T148-1995水文数据固态存贮收集系统通用技术条件SL/T149-95直线明槽中转子式流速仪的检定方法SL/T150-95水文绞车SL/T151-95水文自动测报系统设备遥测终端机SL/T180-1996水文自动测报系统设备中继机SL/T181-1996水文自动测报系统设备前置通信控制机SL/T182-1996地下水监测规范SL183-2005超声波水位计SL/T184-1997超声波测深仪SL/T185-1997超声波流速仪SL/T186-1997水文巡测规范SL195-97水文调查规范SL196-97地下水位计SL/T198-1997水文自动测报系统通信电路设计规定SL199-97河流泥沙测验及颗粒分析仪器 SL/T208-1998水文测报装置遥测闸位计SL/T209-1998水位计通用技术条件SL/T243-1999水文缆道机电设备及测验仪器通用技术条件SL/T244-1999水文资料整编规范SL247-1999水文情报预报规范SL250-2000水道观测规范SL257-2000水文基础设施建设及技术装备标准SL276-2002水文缆道测验规范SD121-84比降-面积法测流规范SD174-86水面蒸发观测规范SD265-88㈢水资源地表水资源质量标准SL63-94水资源评价导则SL/T238-1999地下水超采区评价导则SL286-2003建设项目水资源论证导则SL/Z322-2005㈣水环境电导率的测定(电导仪法)SL78-1994矿化度的测定(重量法)SL79-1994游离二氧化碳的测定(碱滴定法)SL80-1994侵蚀性二氧化碳的测定(酸滴定法)SL81-1994酸度的测定(碱滴定法)SL82-1994碱度(总碱度、重碳酸盐和碳酸盐)的测定(酸滴定法)SL83-1994硝酸盐氮的测定(紫外分光光度法)SL84-1994硫酸盐的测定(EDTA滴定法)SL85-1994水中无机阴离子的测定(离子色谱法)SL86-1994透明度的测定(透明度计法、圆盘法)SL87-1994叶绿素的测定(分光光度法)SL88-1994硫化物的测定(亚甲蓝分光光度法)SL89-1994硼的测定(姜黄素法)SL90-1994二氧化硅(可溶性)的测定(硅钼黄和蓝分光光度法)SL91.1~2-1994 锑的测定(5-Br-PADAP分光光度法)SL92-1994氧化还原电位的测定(电位测定法)SL94-1994水环境检测仪器与试验设备校(检)验方法SL144-95水质采样技术规程SL187-96水环境监测规范SL219-98水中痕量铜、锌、镉、铅的测定--流动注射原子吸收分光光度法SL/T220-98 多泥沙河流水环境样品采集及预处理技术规程SL270-2001水质总汞的测定硼氢化钾还原冷原子吸收分光光度法 SL271-2001水质总硒的测定铁(II)邻菲啰啉间接分光光度法SL272-2001水中有机物分析方法痕量硝基苯类化合物的测定树脂吸附/气相色谱法SL/T273.1-2001水中砷、汞、硒、铅的测定原子荧光分光光度法SL327.1~4-2005㈤水利水电弧形闸门通用技术条件GB/T814-89差动电阻式应变计 GB/T3408-94差动电阻式钢筋计 GB/T3409-94差动电阻式测缝计 GB/T3410-94电阻比电桥 GB/T3412-94应变控制式三轴仪GB4540-84现场十字板剪切仪GB4933-85击实仪GB7960-87碟式液限仪GB7961-87水轮发电机组安装技术规范GB8564-88渗透仪GB9357-88应变控制式无侧限压缩仪GB9358-88静力触探仪GB12745-91标准贯入仪 GB/T12746-91岩土工程用钢弦式压力传感器GB/T13606-92平面钢闸门技术条件GB/T14173-93土工仪器的基本参数及通用技术条件GB/T15406-94土工试验方法标准GB/T50123-1999土的分类标准GBJ145-90粉煤灰混凝土应用技术规范GBJ146-90水利水电工程结构可靠度设计统一标准GB50199-94工程岩体分级标准GB50218-94现场设备、工业管道焊接工程施工及验收规范GB50236-98岩土工程基本术语标准GB/T50279-98水利水电工程地质勘察规范GB50287-99土工合成材料应用技术规范GB50290-98水利水电专用混凝土泵技术条件SL15-91全油压控制水轮机调压阀SL16-91水利基本建设项目竣工财务决算编制规程SL19-2001浆砌石坝设计规范SL25-91水闸施工规范SL27-91水利水电工程钻孔压水试验规程SL31-2003水工建筑物滑动模板施工技术规范SL32-92水工金属结构焊工考试规则SL35-92水工金属结构焊接通用技术条件SL36-2006偏心铰弧形闸门技术条件SL37-91。
基本建设项目竣工决算审计试行办法【发布文号】审基发[1991]430号【生效日期】1991-12-23各省、自治区、直辖市审计局和计划单列市审计局,审计署驻各地方特派员办事处,各省、自治区、直辖市计(经)委,计划单列市计委,建设银行各省、自治区、直辖市分行,计划单列市分行,国务院各部委、各直属机构:为了加强对基本建设项目竣工决算的审计监督,提高竣工决算的质量,正确评价投资效益,总结建设经验,改善基本建设项目管理,特制订《基本建设项目竣工决算审计试行办法》。
现印发给你们,一九九二年先对国家按合理工期组织建设的重点项目进行试点审计。
在执行中有何问题,请告审计署,以便进一步完善该办法。
审计署国家计委中国人民建设银行一九九一年十二月二十三日基本建设项目竣工决算审计试行办法竣工决算审计,是基本建设项目审计的重要环节,加强对竣工决算的审计监督,对提高竣工决算的质量,正确评价投资效益,总结建设经验,改善基本建设项目管理有着重要意义。
为了使竣工决算审计规范化,特制订本试行办法。
一、审计范围:新建、扩建的基本建设项目,按批准的设计文件所规定的内容建成,根据竣工验收办法符合竣工验收条件的,其竣工决算应经过审计机关进行审计。
二、审计方式、方法:对国家重点建设项目的竣工决算审计,由审计署根据国家计委下达的建设项目竣工验收计划,制订年度竣工决算审计计划。
地方建设项目的竣工决算审计由省、自治区、直辖市审计局制订年度竣工决算审计计划。
在建设项目初验结束后,建设单位应及时通知审计机关,审计机关派出审计组,根据基本建设投资管理有关法规和现行财经制度,采取就地审计方式,按审计程序实施审计。
审计机关原则上应在一个月内提出书面审计意见,发送被审计单位和组织竣工验收的计划、主管部门及有关地方政府。
建设单位应向审计组提供必要的文件、资料,如:可行性研究报告,初步或扩大初步设计,修正总概算及其审批文件;项目总承包合同、工程承包合同、标书,工程结算资料;历年基建投资计划、财务决算及其批复文件,工程项目点交清单,财产、物资移交和盘点清单,银行往来及债权债务对帐签证资料,根据竣工验收办法编制的全套竣工决算报表及文字报告等。
江西省农业厅关于印发《江西省农业厅农业基本建设项目管理办法(试行)》的通知文章属性•【制定机关】江西省农业厅•【公布日期】2004.05.20•【字号】赣农计字[2004]71号•【施行日期】2004.05.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】农业管理综合规定正文江西省农业厅关于印发《江西省农业厅农业基本建设项目管理办法(试行)》的通知(赣农计字[2004]71号)各设区市农业(果业、水产、农机)局:为加强和改善农业基本建设计划与财务管理,规范建设程序,确保建设质量,提高投资效益,我厅根据国家有关基本建设项目管理的规定,制定了《江西省农业厅农业基本建设项目管理办法(试行)》,现予以印发实施,请贯彻执行。
二○○四年五月二十日江西省农业厅农业基本建设项目管理办法(试行)第一章总则第一条为规范和加强农业基本建设项目计划与财务管理,严格基本建设程序,提高资金使用效益,促进农村经济体制和农业经济增长方式的转变,依据《农业部基本建设计划管理办法》、《农业部基本建设财务管理办法》、《农业部关于加强建设项目管理的意见》以及国家有关规定,结合我省实际,制定本办法。
第二条本办法适用于利用农业基本建设投资安排、省农业厅为项目主管部门的农业基本建设投资计划及其建设项目的管理。
第三条凡属省农业厅管辖的农业基本建设项目在项目前期准备、具体实施、竣工验收和项目后评价等各个阶段都必须遵守本办法。
第二章职能分工第四条农业基本建设项目实行统一计划,集中管理,分工负责,分级实施的管理体制。
第五条厅计划财务处负责贯彻执行国家及农业部有关政策、规定,制定本系统农业基本建设计划、项目管理的有关规章制度和管理办法并监督执行;组织编制项目建设规划,开展项目前期工作,汇总、综合平衡及组织项目申报;根据委托办理项目初步设计与概算审批,下达项目投资计划,按计划、工程进度及配套资金到位情况拨付项目资金;督促项目监管人的落实,监督项目资金使用、招投标、工程监理、施工建设;审核、审批中央与地方共同投资的小型基本建设项目竣工财务决算等。
审计报告不是结算⼯程价款的依据——最⾼院不⽀持当事⼈结算后再进⾏事后审计的⼆审案编前⼯程价款结算纠纷案件中有⼀类法律问题⼀直是难点:⼯程价款结算⽅法究竟有哪些?结算协议、审价与审计(包括财政评审)这互相到底是什么关系?分别⼜有哪些区别?在已达成结算协议或审价报告后,还允许再进⾏审计吗?审计报告能对抗结算协议和审价报告吗?这⼀系列的法律问题长期困扰着当事⼈、办案律师,甚⾄长期以来在司法实践中都没有⼀个统⼀的标准答案。
⼀根硬⾻头,该如何下⼝?——今天,⼩编就要带⼤家⼀起来“解剖”⽼⼤难,最终让⼤家“⾷髓知味”。
这是⼀起典型的建设⼯程价款结算案,案件由朱树英代理,⾼规格地经历了上海市⾼级⼈民法院⼀审、最⾼⼈民法院⼆审审定。
此案发⽣在20年前,当时承发包双⽅当事⼈及其代理律师、地⽅审计主管部门以及承办法官对案件争议焦点问题都有不同的认识和判断,⽽⼆审最⾼⼈民法院的终审定案,则在⼀定程度上明晰和解答了上述相关问题,反映了司法审判实践的主流评判意见,⾄今仍极具参考价值。
1996年1⽉,出⼭不久的朱树英代理了⼀起建设⼯程价款结算纠纷案件。
案涉⼯程已经完⼯并已交付使⽤,承发包双⽅已经按合同约定通过建设专业造价咨询单位审定⼯程结算,因发包⼈迟迟不⽀付尾款,承包⼈向上海⾼级⼈民法院提起诉讼。
在⼀审审理过程中,发包⼈提出因⾃⼰是国有企业,项⽬系政府投资项⽬,⼯程价款应通过审计才能确定,据此提出要求重新进⾏审计。
朱树英则代表承包⼈坚决反对发包⼈的要求,坚持不同意已有审价报告之后再进⾏审计。
⼀审法院不能判定此项要求是否合法?有何依据?是否还能进⾏审计?为此征询上海市审计局的意见。
⽽上海市审计局则明确表⽰:本案发包⼈的要求合乎相关规定,审计部门能够进⾏⼯程造价的审计。
⼀审法院遂决定将本案提交审计部门进⾏审计。
遇到了这样的情况,朱树英是如何考虑、如何处理的?⼀⽅当事⼈的代理⼈在法院已决定将案件提交审计部门重新进⾏审计时,是配合法院的决定进⾏事后审计呢,还是继续坚决不同意、不⽀持?对审计需要的案件材料,是按要求提交呢,还是坚持不配合,不提交?如果持后者态度,当事⼈会受到什么压⼒,代理律师何以应对?朱树英在委托⼈的⽀持下采取的应对对策是后者。
各省、自治区、直辖市审计局和计划单列市审计局,审计署驻各地方特派员办事处,各省、自治区、直辖市计(经)委,计划单列市计委,建设银行各省、自治区、直辖市分行,计划单列市分行,国务院各部委、各直属机构:
为了加强对基本建设项目竣工决算的审计监督,提高竣工决算的质量,正确评价投资效益,总结建设经验,改善基本建设项目管理,特制订《基本建设项目竣工决算审计试行办法》。
现印发给你们,一九九二年先对国家按合理工期组织建设的重点项目进行试点审计。
在执行中有何问题,请告审计署,以便进一步完善该办法。
审计署国家计委中国人民建设银行
一九九一年十二月二十三日
基本建设项目竣工决算审计试行办法
竣工决算审计,是基本建设项目审计的重要环节,加强对竣工决算的审计监督,对提高竣工决算的质量,正确评价投资效益,总结建设经验,改善基本建设项目管理有着重要意义。
为了使竣工决算审计规范化,特制订本试行办法。
一、审计范围:新建、扩建的基本建设项目,按批准的设计文件所规定的内容建成,根据竣工验收办法符合竣工验收条件的,其竣工决算应经过审计机关进行审计。
二、审计方式、方法:对国家重点建设项目的竣工决算审计,由审计署根据国家计委下达的建设项目竣工验收计划,制订年度竣工决算审计计划。
地方建设项目的竣工决算审计由省、自治区、直辖市审计局制订年度竣工决算审计计划。
在建设项目初验结束后,建设单位应及时通知审计机关,审计机关派出审计组,根据基本建设投资管理有关法规和现行财经制度,采取就地审计方式,按审计程序实施审计。
审计机关原则上应在一个月内提出书面审计意见,发送被审计单位和组织竣工验收的计划、主管部门及有关地方政府。
建设单位应向审计组提供必要的文件、资料,如:可行性研究报告,初步或扩大初步设计,修正总概算及其审批文件;项目总承包合同、工程承包合同、标书,工程结算资料;历年基建投资计划、财务决算及其批复文件,工程项目点交清单,财产、物资移交和盘点清单,银行往来及债权债务对帐签证资料,根据竣工验收办法编制的全套竣工决算报表及文字报告等。
三、审计主要内容:
1、竣工决算编制依据,审查决算编制工作有无专门组织,各项清理工作是否全面、彻底,编制依据是否符合国家有关规定,资料是否齐全,手续是否完备,对遗留问题处理是否合规。
2、项目建设及概算执行情况。
审查项目建设是否按批准的初步设计进行,各单位工程建设是否严格按批准的概算内容执行,有无概
算外项目和提高建设标准、扩大建设规模的问题,有无重大质量事故和经济损失。
3、交付使用财产和在建工程。
审查交付使用财产是否真实、完整,是否符合交付条件,移交手续是否齐全、合规;成本核算是否正确,有无挤占成本,提高造价,转移投资的问题;核实在建工程投资完成额,查明未能全部建成,及时交付使用的原因。
4、转出投资、应核销投资及应核销其他支出。
审查其列支依据是否充分,手续是否完备,内容是否真实,核算是否合规,有无虚列投资的问题。
5、尾工工程。
根据修正总概算和工程形象进度,核实尾工工程的未完工程量,留足投资。
防止将新增项目列作尾工项目、增加新的工程内容和自行消化投资包干结余。
6、结余资金。
核实结余资金,重点是库存物资,防止隐瞒、转移、挪用或压低库存物资单价,虚列往来欠款,隐匿结余资金的现象。
查明器材积压,债权债务未能及时清理的原因,揭示建设管理中存在的问题。
7、基建收入。
基建收入的核算是否真实、完整,有无隐瞒、转移收入的问题。
是否按国家规定计算分成,足额上交或归还贷款。
留成是否按规定交纳“两金”及分配和使用。
8、投资包干结余。
根据项目总承包合同核实包干指标,落实包干结余,防止将未完工程的投资做为包干结余参与分配;审查包干结余分配是否合规。
9、竣工决算报表。
审查报表的真实性、完整性、合规性。
10、投资效益评价。
从物资使用,工期,工程质量,新增生产能力,预测投资回收期等方面全面评价投资效益。
11、其他专项审计,可视项目特点确定。
四、审计处理:
审计机关根据现行法规实施审计,并提出书面审计意见。
对审计发现的违纪违规问题做出审计处理决定。
对概算外的工程投资支出所增加的投资均不得列入竣工决算,由建设单位投资包干结余分成或项目投产后的自有资金及主管部门拨款解决。
对虚列尾工工程,隐匿结余资金,隐瞒或截留基建收入和投资包干结余以及以投资包干结余名义分基建投资问题,均应做调帐处理,并就其情节,按其违纪金额处以20%以下的罚款。
罚款从自有资金中支付,没有自有资金的由主管部门代付。
在竣工决算审计中发现的其他问题,按国家有关规定处理。
五、本审计办法由审计署负责解释。
