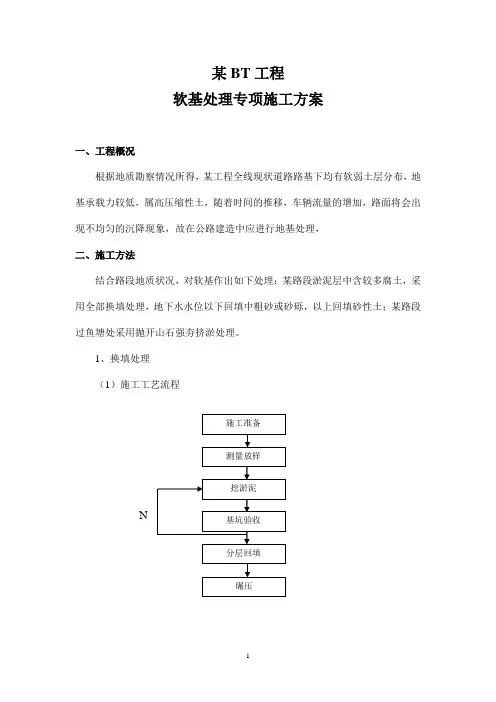

软基处理施工方案[优秀工程方案]

  • 格式:doc
  • 大小:3.11 MB
  • 文档页数:11

软基处理施工方案
2016年4月1日
QC成果报告软基处理施工方案的探索
目录
一、前言 (1)
二、小组简介 (1)
三、选择课题 (1)
四、活动计划 (2)
五、设定课题目标 (2)
六、方案的提出及确定最佳方案 (3)
(一)方案的提出 (3)
(二)方案的可行性分析及评估: (3)
七、方案具体化并制定对策表 (5)
八、方案实施过程 (6)
九、效果检查 (7)
(一)目标值实现情况 (7)
(二)技术效益 (8)
(三)经济效益 (8)
(四)综合提高 (8)
十、巩固措施和今后打算 (9)
一、前言
辽宁中部环线高速公路是国家高速公路网规划中五条地区环线之一和东北区域骨架公路网规划“五纵.八横.两环.十联”中的环一线,它将以沈阳为中心的辽宁中部城市群连接起来,形成重要的城际高速公路网络,是辽宁省中部地区的重要经济环线,也是沈阳经济区的重要交通环线.
本合同段为辽宁中部环线高速公路铁岭之本溪段项目路基工程施工第三合同段,里程桩号为K286+650~~~~~k297+200,总长10.550公里,
二、小组简介
制表人:李清宇2016年4月6日
三、选择课题
(一)问题的提出:在桩号K289+220.18——K289+670.68范围路基施工区域内,经部分路基开挖情况显示,位于机动车道路面及非机动车道挡墙基础下方存在明显的淤泥层.
(二)确定课题:由于此类软基处理在施工中往往是难点,如何保障软基路段处理后路基承载力达到设计要求,处理完成后路基的工后沉降最小化,施工工期短,施工造价低.因
此我们决定对软土地基处理的施工技术进行探索,所以选定课题:软基处理施工方案的探索 .
四、活动计划
表4-1 小组活动计划表
制表人:李清宇2016年4月20日五、设定课题目标
查阅相关规范及设计图纸,确定课题目标为:
确保软基处理后路基的施工质量达到优良标准.
目标值:(1)复合地基承载力≥110Kpa;
小组成员围绕实现小组活动目标,提出了如下三套对策方案 ,见图6-1:
(二)方案的可行性分析及评估
制表人:李清宇2016年4月30日
通过对软基处理不同的施工方案进行可行性分析后,清淤换填松木桩加固方案具有质量可控性高、施工操作简易、成本低的优势,为此我们确定此方案三为实施方案 .
七、方案具体化并制定对策表
(一)方案三的具体分析
清淤换填松木桩加固,并要确保其质量达到优良标准,关键控制点在于:
1.清淤标高要控制准确;
2.松木桩施工时桩间距控制;
3.宕渣铺设时,铺设厚度及压实情况要控制良好.
(二)针对以上关键控制点,小组成员进行认真、细致地讨论分析,研究出解决问题的方案措施,并分工落实各自的任务,制定了如下对策表:
对策表
制表人:李清宇2016年5月1日
八、方案实施过程
我们从2016年4月10日开始进行了以下工作:
组织土方队伍进行技术交底,要求土方作业队伍进场两台挖机,并组织运输车辆将现场土方及时拉出.在开挖前对需换填段进行测量方样,用石灰打出开挖边线.在土方开挖过程中技术测量人员及时跟进,测量开挖标高,现场工班负责人指挥挖机,对开挖高度进行全面控制.开挖到位后,复测人员及时复测,有效的控制开挖标高.
效果检查:
经过采取一系列的措施后,我们成功地控制土方开挖标高的误差在允许范围内,符合目标要求.
我们在2016年4月18日开始做了以下工作:
联系材料供应商,及时进场松木桩,做好施工前准备,要求作业队伍在施工前用白灰放好桩位,技术人员进行复测,符合要求后开始施工.松木桩施工采用挖机压桩,为能够有效的控制桩体进入土体后的垂直度及深入程度 ,在开始施工前先进行现场试打,机械作业人员与指挥人员相互配合.工班派专人进行监控,对打桩过程进行全面监控,有
效保证桩体全部插入持力层,及有效控制桩间距.
效果检查:松木桩深入粘土持力层,桩间距符合设计及相关规范要求.
我们从2016年5月1日开始做了以下工作:
组织作业队伍进行技术交底,进场一台挖掘机及一台压路机,根据方案要求换填宕渣分两层进行铺设,宕渣原材料必须符合级配要求,进场后经技术人员检查后方可采用,按照铺设厚度首先进行第一层宕渣铺设,铺设前定好标高桩,技术人员复合检查后开始铺设,铺设结束后采用压路机进行压实,直至压实到设计标高.压实到位后进行标高测量,达到预定标高后联系检测单位进行压实度检测,检测合格后铺设土工格栅,进行第二层宕渣铺设.施工方法与第一层一致.
效果检查:经检测达到要求压实度 ,符合设计及相关规范要求.
九、效果检查
(一)目标值实现情况
小组成员通过对完成后的宕渣路基进行现场实体检查及检测报告显示,得出数据如下:
换填宕渣层检查结果表
制表人:李清宇 2016年5月3日
由上表的 数据可知,小组经过近2个月的 攻关活动,完成了 课题,达到了 预期目标,取得了 显著的 效果.经过班组级、项目部级和检测单位三级检查验收,4个随机试验点的 施工质量均达到目标值.
1、处理后宕渣层压实度 均满足要求.
2、回弹模量达到要求值以上.
3、路基承载力也达到设计要求.
2016年5月3日
(二)技术效益
通过本次攻关活动,使我们积累了 软土路基处理的 施工经验,总结了 一套系统的 施工方法,为今后顺利完成工程实际当中的 软基处理施工工作打下了 坚实的 基础. (
三)经济效益
在有效的 时间内按照工期目标完成了 施工,并降低了 施工成本,利用有效可行的 施工方法完成了 施工任务. (四)综合提高
1、通过本次活动,各组员利用QC 各种工具分析和解决问题,有效保障了 软基处理
单位:mm
高差对比 单位:Mpa
承载力对比
QC成果报告软基处理施工方案的探索
的施工质量,取得了较好的社会效益的同时,也提高了组员自身的综合素质,详见下表:
小组综合素质评价表
制表人:李清宇2016年5月4日
2、通过本次活动,在很好完成设定目标值的同时,QC小组得到了业主、监理等单位的好评,进一步增强了公司的品牌竞争力,为公司开拓更广泛的市场做出了一定的贡献.
十、巩固措施和今后打算
1、小组总结的软基处理施工经验,并将其编制成有实用价值的专项施工方案 ,以供其它有软基处理的工程项目推广使用,使该技术不断得到巩固.
2、今后,我们仍要将QC小组活动认真、深入地开展下去,解决实际工作中遇到的各种难题.针对目前在施工中遇到各种新工艺,积极组织技术攻关,不断的努力做好下QC 攻关打下良好的基础.
铁本三标项目部QC小组9。
