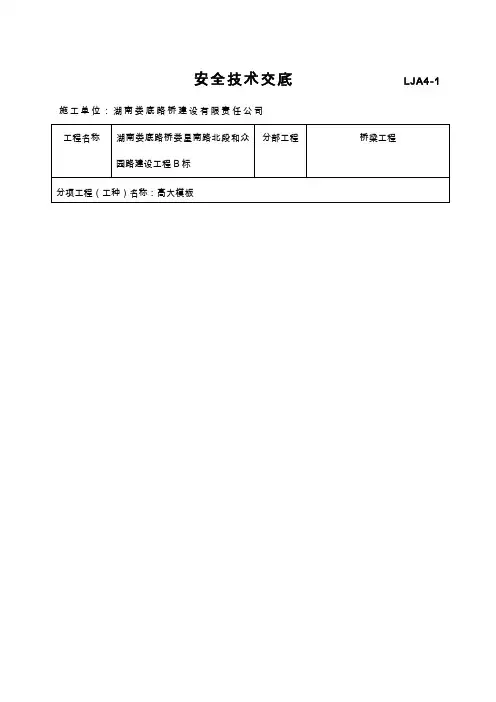

高大模板工程安全技术交底(标准版)
- 格式:docx
- 大小:230.88 KB
- 文档页数:10
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 监理单位:____________________5. 设计单位:____________________二、高大支模施工安全技术要求1. 高大支模施工应严格按照《建设工程高大模板支撑系统施工安全监督管理导则》及相关法律法规、标准规范执行。
2. 施工前,施工单位应编制高大支模专项施工方案,经监理单位审核批准后,方可进行施工。
3. 施工过程中,必须严格执行高大支模专项施工方案,确保施工安全。
4. 施工人员必须经过专业培训,掌握高大支模施工安全操作技能。
三、高大支模施工安全技术措施1. 施工前准备(1)对施工现场进行勘察,了解地质、水文、气象等条件,确保施工安全。
(2)对施工人员进行安全教育和培训,提高安全意识。
(3)对高大支模材料进行检查,确保质量合格。
2. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工区域应设置警戒线,禁止无关人员进入。
(4)施工过程中,应保持施工现场整洁,及时清理施工垃圾。
(5)高大支模搭设、拆除过程中,必须确保支撑系统稳定,防止坍塌事故发生。
3. 施工现场安全防护措施(1)施工区域设置安全警示标志,明确警示内容。
(2)施工区域设置安全通道,确保人员疏散通道畅通。
(3)施工过程中,应设置安全防护设施,如防护栏杆、安全网等。
(4)施工现场设置消防设施,确保消防通道畅通。
四、应急处理措施1. 发生安全事故时,应立即启动应急预案,迅速组织救援。
2. 施工单位应定期进行安全演练,提高应急处理能力。
3. 发生安全事故后,应立即上报监理单位、设计单位、建设单位等相关部门,并积极配合调查处理。
五、总结1. 施工单位应严格按照高大支模施工安全技术要求,确保施工安全。
一、交底目的为确保高大模板施工过程中的安全,预防事故发生,特进行安全技术交底,要求所有参与施工人员认真学习和执行。
二、适用范围本交底适用于所有使用高大模板的施工项目,包括但不限于高层建筑、桥梁、隧道等。
三、施工前准备1. 人员培训:对所有参与高大模板施工的工人进行安全技术培训,确保其了解和掌握相关安全操作规程。
2. 材料检查:对高大模板及其配件进行全面检查,确保其质量符合规范要求。
3. 场地规划:根据施工图纸和现场实际情况,合理规划模板堆放、安装、拆除区域,并设置安全警示标志。
四、安全操作规程1. 模板堆放:- 垫木上下对齐,绑扎牢固,车上严禁坐人。
- 放置时,下面不得压有电线和气焊管线。
- 平模存放时,必须满足地区条件所要求的自稳角。
- 施工楼层上存放时,应有可靠的防倾倒措施。
- 长期存放应将模板联成整体,防止倾倒。
2. 模板安装:- 组装或拆除时,指挥、拆除和挂钩人员必须站在安全可靠的地方。
- 严禁任何人员随大模板起吊,安装外模板的操作人员应配挂安全带。
- 必须设有操作平台、上下梯道、防护栏杆等附属设施。
- 安装就位后,为便于浇倒混凝土,两道墙模板平台间应搭设临时走道或其他安全措施。
- 起吊前,检查吊机的位置、绳索、卡具及吊环是否牢固可靠。
3. 模板拆除:- 拆除前,应检查模板、支撑、牵杠等是否牢固,确保拆除过程安全。
- 高处作业要系安全带,不得在同一垂直面上下操作。
- 组合钢模板装拆时,上下应有人接应,严禁从高处掷下。
- 拆除模板一般用长撬棍,防止整块模板掉下。
五、应急处置1. 发生意外事故时,立即停止施工,迅速组织救援。
2. 根据事故性质,采取相应的应急措施,如灭火、急救等。
3. 及时报告上级领导和相关部门,做好事故调查和处理工作。
六、总结高大模板施工过程中,安全至关重要。
所有参与施工人员必须严格遵守安全技术交底内容,确保施工安全顺利进行。
一、交底概述为确保高大模板施工过程中的安全,降低事故风险,现将高大模板施工安全技术交底如下。
请所有参与施工人员认真学习并严格遵守。
二、施工前的准备工作1. 场地要求:- 根据施工现场总平面图,确定模板堆放区、配件堆放区及模板周转用地等。
- 堆放场地应平整坚实、排水流畅,场地采用2:8灰土15cm厚,上铺一层石子夯实,坡度为2%,向排水沟方向找坡,四周挖排水沟。
2. 模板及配件管理:- 模板卸车后重叠码放高度不超过10块,相邻码放区之间留出通道,便于配件安装,底层模板离地面10cm。
- 配件安装后,模板吊离码放区,对于安装支撑的模板,吊至使用部位附近堆放。
- 井筒及窄井等位置的模板无法安装支撑时,现场搭设钢管架,竖向插在钢管架内。
- 模板堆放采取两块板面相对方式,或采取临时拉结措施,以防模板倾倒。
模板应用方木垫高,后支腿地角绳栓按要求调整平整且稳固。
3. 人员安排:- 现场设专职人员、专业施工班组负责高大模板的施工。
- 要求熟悉模板平面图及模板设计方案,熟悉高大模板施工安全规定。
4. 材料及设备管理:- 按模板数量表,清点运到现场的模板,穿墙螺栓、各种连接螺栓要入库保存,以防生锈。
- 斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油。
- 存放大模板应随时将自稳角调好,使自稳角度成70-80度,下部座垫通长木方,面对面放置,防止倾倒。
三、施工过程中的安全技术措施1. 模板支撑系统:- 模板支撑系统应满足设计要求,确保稳定性。
- 支撑立杆底部应设置垫板,间距符合规范要求。
- 支撑系统应进行预压,消除非弹性变形。
2. 模板安装:- 模板安装前,应检查模板及配件的完好性。
- 安装过程中,严禁高空抛物。
- 模板安装完成后,应进行验收,确保符合设计要求。
3. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高空作业人员必须经过专业培训,取得上岗证。
- 严禁酒后作业、疲劳作业。
4. 现场安全管理:- 施工现场应设置明显的安全警示标志。
高大模板工程安全技术交底范本[单位名称][工程名称]工程安全技术交底范本第一部分总则1.1 目的和任务:本安全技术交底范本的目的是确保在高大模板工程施工过程中,各施工方遵守相关安全规定和操作规程,保障施工过程中的安全,有效控制和减少施工事故的发生,保护施工人员的生命财产安全。
1.2 适用范围:本范本适用于高大模板工程施工过程中的所有施工人员。
1.3 规定参考标准:本范本的编写参考了相关法律法规、国家标准和施工技术规范。
1.4 交底原则:本安全技术交底范本应在施工前进行,确保每位施工人员理解和掌握施工过程中的安全要求和操作规程。
每位施工人员应在交底后签署确认,并在施工过程中进行遵守。
第二部分施工方安全责任和义务2.1 总承包单位安全责任和义务:2.1.1 负责对所有参与施工的分包单位进行安全技术交底,确保他们了解和掌握相关的安全规定和操作要求。
2.1.2 制定和实施施工现场的安全管理制度和操作规程,并定期进行检查和评估。
2.1.3 配备足够的安全专职人员,确保施工现场的安全管理和技术支持。
2.1.4 负责施工现场安全培训的组织和实施,确保施工人员具备必要的安全意识和技能。
2.1.5 及时处理和报告施工现场发生的安全事故和隐患,并采取措施进行整改和防范。
2.2 分包单位安全责任和义务:2.2.1 遵守总承包单位的安全管理制度和操作规程,并配合总承包单位的安全检查和评估。
2.2.2 对参与施工的所有人员进行安全技术交底,确保他们了解和掌握相关的安全规定和操作要求。
2.2.3 按照总承包单位的要求,提供必要的安全培训和技术支持,确保施工人员具备必要的安全意识和技能。
2.2.4 发现安全事故和隐患时,及时上报总承包单位,并采取措施进行整改和防范。
第三部分安全技术要求3.1 高大模板工程施工安全措施:3.1.1 高大模板的搭设和拆除应按照专业施工方案进行,严禁违章违规施工。
3.1.2 施工现场要做好防护措施,确保人员和设备的安全。
高大模板工程安全技术交底范文随着企业和工程项目的不断发展,高大模板工程在现代建筑中扮演着重要的角色。
然而,工程安全是高大模板工程中的一个非常关键的方面,在保障工程质量和施工人员安全方面有着重要的作用。
为了确保高大模板工程的安全施工,本文将从以下几个方面进行详细的技术交底。
一、工程安全管理措施1. 建立安全责任体制:制定明确的安全责任分工,明确每个人员在工程安全中的职责和权利,确保所有人员对工程安全负有相应的责任。
2. 安全文明施工:要求所有施工人员必须按照相关规定佩戴安全帽、防护鞋等安全防护用品,严禁擅自更改工程设计、施工方案。
要求所有施工人员在施工现场遵守相关的安全操作规定,保持工程施工现场的安全整洁。
3. 安全教育培训:加强对施工人员的安全教育培训,提高他们的安全意识和安全技能,确保他们具备足够的安全技术知识和应急处理能力。
4. 安全设备和工具:工程施工中应配备适当的安全设备和工具,如防护网、安全绳、安全锁等,确保施工人员在高处作业时的安全。
二、高处作业安全技术交底1. 施工前的准备工作a. 检查搭设脚手架的基础、结构与建设要求是否符合规范要求。
b. 检查脚手架的连接件、脚轮、支撑和固定装置等是否完好,确保其稳定性和承重能力。
c. 检查脚手架上的防护设施是否完好,如安全网、护栏等,确保施工人员在高处作业时的安全。
d. 检查施工人员的个人安全防护用品是否齐全,如安全帽、安全绳等。
2. 施工时的注意事项a. 施工人员应按照安全规定,正确佩戴个人防护用品,并依据脚手架的结构特点和使用要求进行安全操作。
b. 施工人员在搭设脚手架或进行其他高处作业时,应保持稳定的姿势,避免长时间的高强度劳动。
c. 施工人员在高处作业时,要注意通风和采取适当的防寒措施。
3. 施工后的安全措施a. 施工结束后,返回地面前必须将施工现场的杂物清理干净,确保脚手架的安全和整洁。
b. 道路和人行道的施工部位必须设置明显的警示标志,确保行人和车辆的安全。
一、交底目的为确保高大模板施工过程中的安全,预防和减少安全事故的发生,特进行本安全技术交底。
本交底适用于所有高大模板施工项目,旨在提高施工人员的安全意识和操作技能。
二、交底内容1. 施工前的准备工作(1)施工前,应对施工人员进行安全技术培训,使其充分了解高大模板施工的安全操作规程和注意事项。
(2)检查施工场地,确保场地平整坚实,排水畅通,防止积水影响施工安全。
(3)根据工程实际情况,制定高大模板施工方案,明确施工工艺、施工顺序和安全措施。
2. 高大模板材料及设备要求(1)模板材料应选用符合国家标准的合格产品,确保其强度、刚度和稳定性。
(2)模板支撑系统应选用符合设计要求的钢制或木制支撑,确保其承载力。
(3)施工机械应选用安全可靠、性能良好的设备,并进行定期检查和维护。
3. 高大模板施工安全要求(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,应对模板支撑系统进行检查,确保其稳定性,如有异常,应立即停止施工并采取措施进行处理。
(3)模板安装和拆除过程中,严禁在同一垂直面上下操作,防止发生坠落事故。
(4)高处作业时,必须系好安全带,并配备安全绳和防护栏杆。
(5)模板支撑系统应按设计要求进行搭设,严禁超载使用。
(6)模板安装过程中,应确保模板的垂直度和水平度,防止出现偏差。
(7)模板拆除过程中,应先拆除支撑系统,再拆除模板,防止模板突然坠落。
4. 安全防护措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工过程中,应设置专人进行安全监护,及时发现和纠正违章操作。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(4)施工结束后,应对施工现场进行清理,消除安全隐患。
三、交底责任1. 施工单位应负责本安全技术交底的组织实施,确保施工人员掌握相关安全知识。
2. 施工人员应认真学习本安全技术交底,严格遵守操作规程,确保施工安全。
3. 监理单位应加强对施工过程的安全监管,及时发现和纠正安全隐患。
2024年高大模板工程安全技术交底1. 进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。
2. 经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3. 工作前应检查使用的工具是否牢固,板手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉下伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4. 安装和拆除3.5米以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5. 高空,复杂结构模板的安装和拆除,事先应切实的安全措施。
6. 遇六级以上大风时,应暂停室外的高空作业,雪雷雨后应捕鱼清扫施工现场,略于不滑时再进行工作。
7. 二人抬运模板时要互相配合,协同工作,传递模板、工具应运输工具或绳子系牢后升降,不得乱抛。
组合钢模板装拆时,上下应有人接应。
钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围,暂停人员来往。
8. 不得在脚手架上堆放大批模板等材料。
9. 支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等设在1.8米高以上。
10. 支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
11. 模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
12. 拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模时,要注意整块模板掉下,尤其是用定型模板做的平台模板,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
13. 在组全钢模板上架设的电线和使用电动工具,应用36伏的低压电源或采取其他有效的安全措施。
14. 装、拆模板时禁止使用2×4木料、钢模板作立人板。
15. 高空作业要搭设脚手架或操作台,上下要使用梯子,不许站立在墙上工作;不准站有大梁底模上行走。
高大模板安全技术交底一、背景介绍高大模板安全技术交底是为了确保施工过程中的安全,保障施工人员和项目相关人员的人身安全和财产安全而制定的规范。
本安全技术交底旨在明确高大模板施工的安全操作规程、风险防控措施以及相关应急措施。
二、工作责任与安全要求1. 工作责任划分a) 所有施工人员要参与安全技术交底,并按照要求严格执行,保障人员的安全。
b) 项目经理负责组织实施安全技术交底,并监督整个施工过程的安全。
c) 施工队长要负责对施工人员进行安全技术交底并把握风险控制。
2. 安全要求a) 所有施工人员必须经过相关的安全培训并持证上岗。
b) 施工人员应熟悉模板施工的操作规程与安全措施,遵守施工现场安全管理制度。
c) 施工现场必须配备必要的安全设备,并由专人负责管理和定期检查。
三、高大模板安全操作规程1. 检查场地及设备a) 施工前必须对模板施工场地进行环境检查,确保场地平整、无杂物和危险物。
b) 确保所有模板和配套设备完好,无损坏和破损情况。
2. 安全防护a) 施工人员必须佩戴符合要求的个人防护装备,包括头盔、安全带、防滑鞋等。
b) 施工现场应设置明显的警示标识,制定专门的安全区域以保证施工人员安全。
3. 模板搭设a) 搭设模板前,应对地面进行平整处理,确保模板搭设基础牢固稳定。
b) 模板搭设过程中,应按照施工方案和相关规定进行操作,确保模板牢固可靠。
4. 施工作业规范a) 施工人员必须熟悉模板施工工艺流程,并按照工艺要求进行作业。
b) 施工作业过程中需密切配合,确保施工操作的顺畅和安全。
五、风险防控措施1. 高空作业安全a) 高处作业必须使用安全网进行防护,并采取必要的降落措施。
b) 必须配备符合规范的防护栏杆,并随时保持其完整性,确保作业人员的安全。
2. 机械设备使用安全a) 机械设备必须符合国家相关安全标准,并经过专业人员的维护和保养。
b) 机械设备的使用必须经过培训合格的人员操作,并全程监督。
六、应急措施1. 火灾事故a) 施工现场必须配备相应的灭火器材,并定期检查和保养。
高大模板工程安全技术交底模版引言工程安全技术交底是在工程施工前,由施工单位向施工人员全面介绍工程的安全技术要求、安全管理措施和应急预案等内容,以确保工程施工过程中的安全性和预防事故的发生。
本文以高大模板工程为例,介绍高大模板工程安全技术交底的相关注意事项和内容。
一、工程概述高大模板工程是指使用高大模板搭设的临时结构,用于支撑混凝土浇筑时的模板和支撑体系。
工程施工过程中,必须严格按照相关标准和规范,合理搭设模板和支撑体系,确保工程的安全性和稳定性。
二、模板工程安全技术要求1. 搭设前必须进行沟通交底,明确施工人员的任务和责任。
2. 搭设过程中,必须根据现场实际情况进行风险评估和安全措施制定。
3. 确保模板的质量和稳定性,选择合适的模板材料和搭设方式。
4. 模板搭设前,要检查模板的板面平整度,确保无明显变形和缺陷。
5. 搭设过程中,必须保证搭设人员的安全,配备必要的安全设备和安全器具。
6. 搭设时要注意临时支撑的设置,确保支撑稳定和安全可靠。
7. 在混凝土浇筑过程中,要密切关注模板的状态,及时检查和处理模板的变形和破损问题。
三、安全管理措施1. 涉及高处作业的施工人员必须参加相应的安全培训,掌握相关安全知识。
2. 施工现场必须设置足够的安全警示标识,标明禁止靠近和作业区域。
3. 施工现场必须配备足够数量和质量的安全防护设备,如安全帽、安全带等。
4. 定期组织安全会议,交流施工中的安全问题和经验,加强安全意识。
5. 安排专人负责模板工程的安全管理,监督施工人员遵守安全规定。
6. 定期检查和维护模板的状态,及时处理模板的问题,防止事故的发生。
7. 如果发生安全事故,必须及时报告给相关部门,并采取紧急措施进行应急处理。
四、应急预案1. 制定详细的应急预案,包括紧急情况下的施工人员撤离和伤员救助等措施。
2. 安排专人负责应急预案的宣传和演练,确保施工人员熟悉相关应急措施。
3. 确保施工现场配备足够的应急设备和药品,以备发生事故时使用。
高大模板工程安全技术交底1. 概述高大模板工程是指建筑施工中用于支撑和固定混凝土梁、板等构件的模板,属于施工现场常见的作业工种之一。
工程安全技术交底是为了提高工人的安全意识和安全防范能力,保障模板工程施工过程中的安全。
2. 工程概况模板工程的施工过程包括模板搭设、安装、拆除等环节,施工现场涉及的安全风险有模板坍塌、高处坠落、物体打击、电击等。
要保证施工过程的安全,必须严格按照相关规范和安全操作规程进行作业。
3. 安全准备3.1 确保施工现场整洁、宽敞,消除施工现场的各类隐患,比如防止墙壁上的杂物和尖锐物体等。
3.2 配备必要的安全防护设备和器材,包括安全帽、防护靴、安全带、防护眼镜、手套等,确保在施工现场人身安全。
3.3 工作区域划分合理,设立必要的警示标识和安全通道,增加施工现场的可视性和安全性。
4. 模板搭设安全4.1 根据设计要求,选择合适的模板系统,确保模板的稳定性和承载能力。
4.2 模板的材料要符合施工标准,具有一定的承重能力和抗震能力。
4.3 在搭设模板之前,对施工现场进行详细检查,确保基座平整、牢固,并消除任何可能影响安全性的因素。
4.4 在搭设模板过程中,要严格按照相关规范和施工工艺进行操作,特别是在高处作业时要采取防护措施,如固定安全网、设置护栏等,防止高处坠落事故的发生。
5. 模板安装安全5.1 在模板安装前要对模板进行检查,确保模板的完好性和可靠性,排除有缺陷的模板。
5.2 安装模板时要按照设计图纸和工艺要求进行操作,避免使用过长或短的支撑杆,确保模板的平整度。
5.3 技术人员和作业人员要熟悉模板的安装步骤和要领,严格按照施工工艺进行操作,确保安全。
5.4 在模板安装过程中要注重通风和照明,在狭小空间作业时要提供通风设备,避免窒息或中毒事故的发生。
6. 模板拆除安全6.1 在开始拆除模板之前,要对模板进行检查,确保模板的稳定性和安全性。
6.2 拆除模板时要采取安全措施,避免模板坍塌等事故的发生。
一、交底目的为确保高大模板工程在施工过程中的安全,降低事故发生风险,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有涉及高大模板工程的施工项目。
三、交底内容1. 施工现场安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工现场应设置安全警示标志,明确警示区域和注意事项。
(3)施工现场应保持整洁,不得堆放杂物,确保通道畅通。
2. 高大模板工程安全要求(1)模板支撑系统应满足设计要求,确保模板稳定可靠。
(2)模板支撑材料应选用符合国家标准的优质材料,如钢管、槽钢、木方等。
(3)模板支撑系统应按照设计图纸进行搭设,确保搭设质量。
(4)模板支撑系统在搭设过程中,应逐层检查,确保各部件连接牢固。
3. 高大模板施工操作规范(1)施工人员应严格按照操作规程进行施工,不得擅自更改。
(2)施工前应进行技术交底,明确施工流程、注意事项和安全要求。
(3)施工过程中,应加强现场巡查,发现问题及时处理。
(4)高空作业人员必须佩戴安全带,并系牢。
4. 高大模板拆除安全措施(1)拆除前应制定拆除方案,明确拆除顺序、方法和安全措施。
(2)拆除过程中,应逐层拆除,确保模板支撑系统稳定。
(3)拆除时,应使用专用工具,严禁使用蛮力。
(4)拆除过程中,应加强现场巡查,确保安全。
5. 应急处理(1)发生安全事故时,应立即停止施工,及时上报。
(2)根据事故情况,采取相应的应急措施,确保人员安全。
(3)对事故原因进行调查,制定整改措施,防止类似事故再次发生。
四、交底时间交底时间为施工前,由项目安全负责人组织进行。
五、交底对象本交底适用于所有参与高大模板工程施工的施工人员、管理人员和监理人员。
六、注意事项1. 施工人员应认真学习本交底内容,确保掌握安全操作技能。
2. 施工过程中,应严格遵守各项安全规定,确保施工安全。
3. 发现安全隐患,应及时上报,不得擅自处理。
4. 本交底内容如有变更,以最新版本为准。
一、交底目的为确保高大模板施工过程中的安全,预防安全事故发生,特制定本安全技术交底程序。
本程序适用于各类高大模板工程,包括但不限于混凝土结构、钢结构等。
二、交底对象1. 施工单位项目经理、技术负责人、安全管理人员;2. 施工班组长及所有参与高大模板施工的作业人员。
三、交底内容1. 施工前的准备工作- 对施工现场进行安全检查,确保场地平整、排水畅通,无障碍物。
- 根据施工图纸和技术规范,制定高大模板施工方案。
- 对参与施工的作业人员进行安全教育培训,确保其了解并掌握安全操作规程。
2. 高大模板的设计与选材- 模板设计应符合相关规范要求,确保其强度、刚度和稳定性。
- 模板材料应选用符合质量标准的钢材、木材等,严禁使用劣质材料。
3. 施工过程中的安全措施- 施工前,应对模板进行预拼装,检查其尺寸、形状和强度是否符合要求。
- 模板安装时,应严格按照施工方案进行,确保模板的水平和垂直度。
- 施工过程中,应设置专人进行监护,防止发生意外事故。
- 作业人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
4. 高大模板的拆除- 拆除前,应制定详细的拆除方案,并报相关部门审批。
- 拆除过程中,应严格按照拆除方案进行,防止模板突然脱落。
- 作业人员应站在安全可靠的位置进行拆除作业,严禁站在模板上作业。
5. 应急措施- 制定应急预案,包括火灾、触电、高处坠落等突发事件的应急处理措施。
- 定期组织应急演练,提高作业人员的应急处置能力。
四、交底程序1. 项目经理组织召开安全技术交底会议,明确交底内容。
2. 技术负责人对施工方案、安全措施进行详细讲解。
3. 安全管理人员对安全操作规程、个人防护用品使用等进行说明。
4. 施工班组长组织作业人员进行学习,确保其掌握安全知识。
5. 作业人员提问,技术负责人和安全管理人员进行解答。
6. 项目经理对本次交底进行总结,强调安全施工的重要性。
五、交底记录1. 交底会议记录;2. 安全技术交底文件;3. 作业人员安全教育培训记录。
高大模板工程安全技术交底1. 引言高大模板工程是建筑施工过程中常用的一种施工方法,它具有施工速度快、施工效率高、施工质量可控等优点。
然而,在高大模板工程施工过程中,存在一定的安全风险。
为了保障施工人员的生命安全和财产安全,提高工程项目的质量和效益,我们必须加强对高大模板工程的安全技术交底。
2. 高大模板工程施工安全的重要性2.1 保障人员生命安全高大模板工程的施工过程中,需要从事高空作业、模板安装、拆除等工作,存在坠落、物体打击、模板倒塌等风险。
加强施工安全技术交底,能够让施工人员清楚了解施工风险,并采取相应的安全措施,有效保障人员的生命安全。
2.2 保障工程质量高大模板工程的施工质量直接关系到工程项目的使用寿命和安全性能。
通过安全技术交底,可以提高施工人员对模板工程施工规范和工作程序的认识,按照规范操作,确保每一个环节的质量,从而提高工程质量。
2.3 保障工程进度高大模板工程通常具有时间紧、工序多的特点,一旦出现安全事故,往往会导致工程延期或者重新修复,影响工程进度。
通过安全技术交底,能够提高施工人员的工作效率,减少事故的发生,保证工程按时完成。
3. 高大模板工程施工安全技术交底的内容3.1 工程项目的安全要求首先要向施工人员明确工程项目的安全要求,包括施工区域的限定、施工过程中应遵守的安全规章制度和操作规程等。
同时,要求施工人员主动发现和报告施工现场的安全隐患,及时采取有效措施消除隐患,确保施工过程中的安全。
3.2 高大模板施工过程中的安全措施针对高大模板施工过程中存在的安全风险,需要向施工人员明确具体的安全措施。
例如,在高空作业过程中要求施工人员正确佩戴安全带,并保证安全带的可靠性;在模板安装过程中要求施工人员按照设计要求进行支撑和固定,并加强现场监督,确保模板的稳定性;在模板拆除过程中要求施工人员使用专用工具,避免人工解体,防止模板倒塌等。
3.3 施工人员的培训和教育为了确保施工人员具备必要的技术和安全知识,需要进行培训和教育。
高大模板工程安全技术交底范文一、项目概况本次项目是某高层大楼的模板工程,总建筑面积达到xxxx平方米,总高度xxx米。
为确保施工过程中的安全,保障人员生命财产安全,并最大程度地减少事故发生的风险和影响,我们特进行模板工程安全技术交底。
二、施工环境与风险识别1. 施工环境:本项目位于市区繁忙的商业区,周边交通繁忙,行人众多。
项目周边有商场、住宅小区、餐饮店等。
施工区域内存在高空作业、吊装、机械作业、施工车辆等。
2. 基本风险识别:(1)高空作业存在坠落、滑倒、物体打击等风险;(2)吊装作业存在起重物坠落、吊装绳断裂等风险;(3)机械作业存在机械故障、触电、物体打击等风险;(4)施工车辆存在碰撞、侧翻等风险;(5)周边环境噪音、尘土等会对施工人员的身体健康造成影响。
三、安全管理措施为了确保施工过程中的安全,我们将采取以下安全管理措施:1. 建立安全生产责任制度:明确项目各阶段的安全责任,明确施工队长、班组长和施工人员的安全责任,并对责任进行追究。
2. 制定安全施工方案:对项目的各项施工工序进行详细规划,并制定相应的安全施工方案,确保施工过程中的安全。
3. 加强安全教育培训:组织施工人员进行安全教育培训,包括危险源识别、安全操作规程、安全防护设施使用等内容,提高施工人员的安全意识。
4. 定期巡查检查:对施工现场进行定期巡查检查,发现问题及时整改,确保施工现场的安全。
5. 安全设施设置:根据施工需要,设置安全网、防护栏杆、安全警示标识等安全设施,确保施工过程中的安全。
6. 优化工艺流程:通过优化模板安装工艺流程,减少高空作业时间,降低高空作业的风险。
7. 配备专职安全员:在施工现场配备专职安全员,负责安全管理和事故处理,以及对施工人员的安全培训。
8. 健全应急预案:制定详细的应急预案,并组织演练,提高突发事件的应对能力。
四、安全操作规程1. 高空作业安全操作规程:(1)必须佩戴安全帽、安全带等个人防护用具;(2)禁止站坐在模板、脚手架等边缘;(3)禁止从高处抛撒物品或向施工区域内投掷物品;(4)严禁高处吸烟,禁止在高处吃喝。
一、交底目的为确保高大支模架施工过程中的安全,预防和减少安全事故的发生,特进行安全技术交底。
本次交底对象为所有参与高大支模架施工的作业人员、管理人员及监督人员。
二、交底内容1. 人员要求(1)所有参与施工的人员必须具备相应的施工技能和安全生产知识。
(2)作业人员必须经过专业培训,持证上岗。
2. 施工现场安全要求(1)施工前,应对施工现场进行全面检查,确保施工环境安全。
(2)施工过程中,严禁在未采取安全措施的情况下进行高空作业。
(3)施工人员应正确佩戴安全帽、安全带等个人防护用品。
3. 支模架材料及设备要求(1)支模架材料应符合国家相关标准,不得使用不合格产品。
(2)支模架的搭设应严格按照设计方案进行,确保结构稳定。
(3)支模架的连接件、扣件等应使用合格产品,确保连接牢固。
4. 支模架搭设要求(1)搭设前,应清除支模架基础上的杂物,确保基础坚实。
(2)支模架立杆应垂直,间距应符合设计要求,不得随意调整。
(3)横杆、斜撑等应与立杆连接牢固,不得出现松动现象。
(4)支模架搭设过程中,应随时检查搭设质量,确保安全。
5. 支模架拆除要求(1)拆除前,应检查支模架结构,确认无安全隐患。
(2)拆除过程中,应先拆除连接件,再拆除立杆。
(3)拆除时,应逐层进行,不得同时拆除多层。
(4)拆除过程中,严禁站在拆除的支模架上作业。
6. 施工现场其他安全要求(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置消防器材,确保消防设施齐全有效。
(3)施工现场应定期进行安全检查,及时发现并消除安全隐患。
三、责任落实1. 施工单位应建立健全安全管理制度,明确各岗位的安全责任。
2. 施工现场负责人应加强对施工过程的监督管理,确保施工安全。
3. 作业人员应严格遵守操作规程,不违规操作。
4. 监督人员应认真履行职责,及时发现并纠正安全隐患。
四、交底时间本次安全技术交底时间为____年____月____日。
五、交底人本次安全技术交底由____单位____工程师负责。
高大模板工程安全技术交底
(标准版)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0284
高大模板工程安全技术交底(标准版)
1.进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。
2.经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3.工作前应检查使用的工具是否牢固,板手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉下伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4.安装和拆除3.5米以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5.高空,复杂结构模板的安装和拆除,事先应切实的安全措施。
6.遇六级以上大风时,应暂停室外的高空作业,雪雷雨后应捕鱼清扫施工现场,略于不滑时再进行工作。
7.二人抬运模板时要互相配合,协同工作,传递模板、工具应
运输工具或绳子系牢后升降,不得乱抛。
组合钢模板装拆时,上下应有人接应。
钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围,暂停人员来往。
8.不得在脚手架上堆放大批模板等材料。
9.支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等设在1.8米高以上。
10.支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
11.模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
12.拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模时,要注意整块模板掉下,尤其是用定型模板做的平台模板,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
13.在组全钢模板上架设的电线和使用电动工具,应用36伏的低压电源或采取其他有效的安全措施。
14.装、拆模板时禁止使用2×4木料、钢模板作立人板。
15.高空作业要搭设脚手架或操作台,上下要使用梯子,不许站立在墙上工作;不准站有大梁底模上行走。
操作人员严禁硬底鞋用跟鞋作业。
16.装拆磨划板时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作;操作人拮要主动避让吊物,增强自我保护和相互保护的意识。
17.拆模必须一次性拆清,不得留下无撑模板。
拆下的模板要及时清理,堆放整齐。
18.拆除的钢模作平台底模时,不得一次将顶撑全部拆除,应分批拆下顶撑,然后按顺序拆下搁栅、底模,以免发生钢模在自重荷载下一次性大面积脱落。
19.在钢模及机件垂直运输时,吊点必须符合扎重要求,以防坠落伤人。
模板顶撑排鲁必须符合施工荷载要求,尤其遇地下室吊装,
地下室顶模板、支撑还另需考虑大型机械行走因素,每平方米支撑数,必须根据载荷要求。
拆模时,临时脚手架必须牢固,不得用拆下的模板作脚手板。
脚手板搁置必须牢固平整,不得有空头板,防止踏空坠落。
20.砼土板上的预留孔,应在施工组织设计时就作好技术交底(预设钢筋网架),以免操作人员从孔中坠落。
21.封柱子模板时,不准从顶部往下套。
22.禁止使用2×4木料作顶撑。
23.补充交底内容:
一、高支架模板支撑搭设安全技术要求:
1.模板支撑立杆基础为400厚钢筋混凝土底板。
地下室内框架柱须先行浇筑完成。
2.模板支撑立杆钢管无接头,竖向须垂直。
3.顶托外露螺栓高度小于200mm。
4.模板支撑架体双向水平杆与相邻框架柱,必须用钢管扣件与框架柱扣箍牢固,并顶紧。
5.设置梁、板底斜撑杆件区域的各步水平杆件必须采用搭接连接(搭接长度0.5m),设置三扣件。
6.严格控制双向水平杆步距<1.50m。
双向水平杆应贯通设置成一个整体。
7.立杆底脚须双向设置扫地杆。
梁、板底水平横杆与立杆连接须采用双扣件。
8.沿区域四周及双向主梁下,按图示设置垂直剪刀撑。
垂直剪刀撑与立杆紧固。
9.按示设置一道水平剪刀撑杆,即双向隔跨设置。
水平剪刀撑与水平杆紧固。
10.扣件螺栓拧紧扭力矩控制在40N·m~65N·m之间。
浇筑前进行复拧检查工作。
11.浇筑混凝土时控制卸料厚度(超过浇筑高度小于100mm)及浇筑方向,均匀布料分层浇筑。
12.安排专人在操作区域外巡查模板受力情况,发现异常及时通报处理。
避免质量、安全事故发生。
13.架体搭设须安排专业架子工按图示尺寸要求进行施工,并配合木工处理梁板底杆件的衔接。
14.按设计要求对梁底模预先起拱处理。
15.顶板混凝土浇筑完毕并具有一定强度后方可开始拆除负一层模板支撑。
16.混凝土浇筑采用泵送布料,框架柱必须先行浇筑完成,顶板与外墙板一同浇筑,顶板梁板浇筑从中间向两侧分层进行。
二、高支架模板搭设安全管理措施
1、搭设及施工前,项目技术负责人向架子工和进行技术、安全交底,双方在交底书上签字。
脚手架搭设人员必须是经过《特种作业人员安全技术考核管理规则》考核合格的专业架子工,上岗人员应定期体检,体检合格后方可上岗操作。
2、脚手架的所有构配件质量必须按规定进行检验,检验合格后方可使用。
脚手架搭设完毕,经过验收合格后方可使用。
3、每搭设完成一步都要及时校正立柱的垂直度和大小横杆的标高和水平度,使脚手架的步距、横距、纵距上下始终保持一致。
4、钢管脚手架搭拆时,当杆件处于松动状态下,不能中途停止作业。
安全带须高挂低用,操作人员不得过分集中,六级以上大风、大雾、雷雨天气及晚间不得搭设脚手架。
5、操作层上的施工荷载应符合设计要求,不得超载,严禁任意悬挂起重设备。
6、设专人对脚手架进行定期检查和保养,下列情况必须检查:
(1)在六级以上大风与大雨后,停用超过一个月,复工前;
(2)各主结点处杆件的安装、连墙件、支撑的构造是否符合规范要求;
(3)底座是否松动,立杆是否悬空,如有发现,应及时处理;
(4)扣件螺栓是否松动,立杆的沉降与垂直度是否符合规范要求。
安全防护措施是否符合规范要求。
7、屋面操作层外围四周设置栏杆防护。
三、高支架模板搭设应急预案
1.施工前对参与施工的各工种操作人员进行安全技术交底,明确高大模板混凝土施工的各项要求及出现险情的处理措施。
2.明确混凝土浇筑方向和顺序,严禁混凝土局部超高堆放。
3.巡查模板的木工应在架体外观察,钢筋工在操作区外等候调遣。
4.施工中发现异常及时停止施工,操作人员先撤离,待处理完毕后继续施。
5.现场技术管理人员必须在现场协调指挥,严禁野蛮施工。
八、模板拆除
1.混凝土浇筑施工完毕待监理批准后方可拆去梁、剪力墙侧模板。
2.板底模板等砼强度达到100%的设计强度时拆除。
3.梁底模板等砼强度达到设计强度时方可拆去梁底支撑系统。
4.模板拆除应设专人指挥,不得抛扔,严禁使用撬棍。
5.拆模顺序:先拆非承重模板,后拆承重模板,并从上至下进行拆除。
