沉降观测点的具体做法
- 格式:docx
- 大小:19.02 KB
- 文档页数:2
地基沉降观测方案1.引言地基沉降是指地面或建筑物基础在施工或使用过程中下沉的现象。
地基沉降会导致建筑物的不稳定和损坏,因此对地基沉降进行准确的观测是非常重要的。
本文将介绍一种地基沉降观测方案,包括观测方法、仪器设备、数据处理等内容。
该方案旨在提供一种科学、可靠的地基沉降观测方法,为工程施工和监测提供参考。
2.观测方法2.1 定点观测法定点观测法是地基沉降观测中常用的方法之一。
该方法通过在地面上选择一定数量的观测点,利用高程测量仪器对这些观测点进行定期观测,以确定地基沉降的情况。
具体步骤如下: 1. 选择观测点:在地基附近选择一定数量的稳定点作为观测点,这些点应具备稳定性和代表性。
2. 安装观测仪器:在每个观测点上安装高程测量仪器,确保仪器的稳定和准确。
3. 定期观测:按照一定的观测周期,对每个观测点进行高程测量,并记录观测数据。
4. 数据分析:对观测数据进行分析和处理,计算得出地基沉降的数值和趋势。
2.2 连续监测法连续监测法是一种较为先进和精确的地基沉降观测方法。
该方法通过在地面上布设连续监测仪器,实时监测地基的沉降情况。
具体步骤如下: 1. 安装监测设备:在地基上布设一定数量的沉降监测设备,包括倾斜仪、激光测距仪等。
2. 数据采集:监测设备实时采集地基的沉降数据,并传输到数据处理中心进行存储和分析。
3. 数据处理:数据处理中心对监测数据进行实时处理和分析,计算得出地基沉降的数值和趋势。
4. 报警机制:如果发现地基沉降超过预设的阈值,系统会自动发出警报,以便及时采取措施。
3.仪器设备地基沉降观测需要使用一些专业的仪器设备来进行测量和监测。
常用的仪器设备包括: - 高程测量仪器:用于对地面的高程进行测量,以确定地基沉降的情况。
- 倾斜仪:可以实时监测地基的倾斜情况,进而推测地基的沉降状况。
- 激光测距仪:用于测量地基的沉降量,具有快速、精确的特点。
4.数据处理地基沉降观测得到的原始数据需要进行一定的处理和分析,以得出准确的地基沉降情况。
沉降观测的具体做法:1、仪器:水准尺应使用受环境及温差变化影响小的高精度铝合金水准尺。
在不具备铝合金水准尺的情况下,使用一般塔尺时应尽量使用第一段标尺。
水准仪的精度不低于DS3级别。
2、观测时间:相邻的两次时间间隔称为一个观测周期,都必须按施测方案中规定的观测周期准时进行。
3、观测点的设置:沉降观测点要埋设在最能反映建(构)物沉降特征且便于观测的位置。
相邻点之间间距以15-30 m为宜,均匀地分布在建筑物的周围(埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段因墙或柱饰面施工而破坏或掩盖住观测点)。
4、沉降观测的五定:所谓“五定”,即通常所说的沉降观测依据的基准点、工作基点和被观测物上的沉降观测点,点位要稳定;所用仪器、设备要稳定;观测人员要稳定;观测时的环境条件基本上要一致;观测路线、镜位、程序和方法要固定。
5、在观测过程中,做到步步有校核。
①前后视距≤30 m,前后视距差≤,②沉降观测点相对于后视点的高差容差应≤,6、建立固定的观测路线:在控制点与沉降观测点之间建立固定的观测路线,并在架设仪器站点与转点处做好标记桩,保证各次观测均沿统一路线。
7、埋入墙体的观测点,材料应采用直径不小于12毫米的元钢,一般埋人深度不小于12厘米,钢筋外端要有90°弯钩弯上,并稍离墙体,以便于置尺测量。
8、框架结构的建筑物每二层观测一次,竣工后再观测一次。
9、水准点是对各观测点沉降的基准点,一定要选定相对固定的稳定的其他建筑物等适当部位,一般不少于2个。
10、每次观察均需采用环形闭合方法,当场进行检查。
同一观测点的两次观测之差不得大于1毫米。
11、完成沉降观测工作,要先绘制好沉降观测示意图并对每次沉降观测认真做好记录。
(1)沉降观测示意图应画出建筑物的底层平面示意图,注明观测点的位置和编号,注明水准基点的位置、编号和标高及水准点与建筑物的距离。
并在图上注明观测点所用材料、埋入墙体深度、离开墙体的距离。
沉降观测点的设置

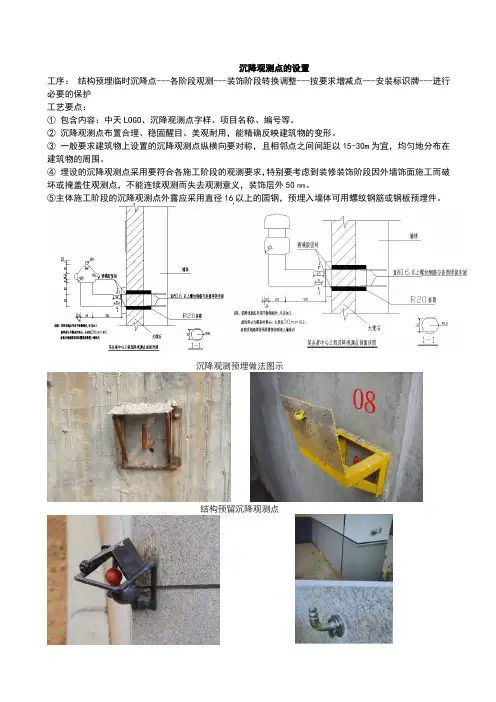

工序:结构预埋临时沉降点---各阶段观测---装饰阶段转换调整---按要求增减点---安装标识牌---进行必要的保护工艺要点:①包含内容:中天LOGO 、沉降观测点字样、项目名称、编号等。
②沉降观测点布置合理、稳固醒目、美观耐用,能精确反映建筑物的变形。
③一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30m 为宜,均匀地分布在建筑物的周围。
④埋设的沉降观测点采用要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段因外墙饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义,装饰层外50㎜。
⑤主体施工阶段的沉降观测点外露应采用直径16以上的园钢,预埋入墙体可用螺纹钢筋或钢板预埋件。
沉降观测预埋做法图示
结构预留沉降观测点
沉降观测点布置合理、稳固醒目、美观耐用,能精确反映建筑物的变形注意事项:目前较多项目部沉降观测点的制作粗糙,观测点在同一建筑物上出墙面的距离不等,弯起的高度不等,顶面未做成半球形,防腐处理不认真至使竣工时间不长就已生锈,且有些顶面被砂浆污染影响观
测精度;特别是一些外檐装饰为干挂石材、铝板等时,沉降观测点被覆盖,致使沉降观测无法继续进行。
沉降观测检测操作方法
沉降观测是一种常见的地质工程检测方法,主要用于监测建筑物、桥梁、道路等的沉降情况。
其操作方法一般如下:
1. 设定测点:确定被测物体(如建筑物)的支撑点,设立测点。
2. 安装测量设备:在测点位置安装沉降仪或倾斜仪等测量设备。
3. 进行基准测量:在建筑物建成后或设置测点之前,进行一次基准测量,获取建筑物的初始高程。
4. 进行定期测量:根据实际需要,定期进行沉降观测,记录建筑物的高程变化情况。
5. 数据处理与分析:对测得的数据进行处理、分析,制作沉降曲线、沉降图等。
6. 判断测量结果:根据沉降曲线、沉降图等结果,判断建筑物是否存在沉降问题,以及问题的严重程度。
7. 提出沉降处理方案:根据测量结果,提出相应的沉降处理方案,进行修复或加固等工作。
需要注意的是,沉降观测操作过程需要严格遵守测量规程和安全操作规程,保证测量结果的准确性和安全性。
建筑物沉降观测方案1沉降观测点的布置准备工作:本工程使用精密水准议DZS3-1及配套的水准尺做为沉降观测仪器。
2水准点的设置:沉降观测依据稳定良好的水准点进行,现场水准点不考虑永久使用,对建筑物进行沉降观测时以不转点为宜,为相互检查校对,每栋楼根据现场设置的3个专用水准点进行校核。
3结构的沉降及位移变形观测在结构施工过程中,须经常对结构进行观测,以检查结构变形。
如发现超过允许值的沉降变形,应及时采取措施予以调整。
3.1沉降观测的次数○1基础施工完进行首次观测,结构施工期间每增加一层观测一次,在施工期间如中途停工时间较长,应在停工时或复工前进行沉降观测。
同时根据施工的进度情况,较大荷重增加前后,均应进行观测。
○2当结构发生大量沉降,不均匀沉降或出现严重裂缝时,应立即向工程技术负责人汇报,并应立即进行观测或一次连续值班观测。
在某一段时间内,若沉降量较大,应对观测次数进行加密。
○3沉降观测终止时间要以沉降观测量大小及沉降速度来确定并以月沉降量不超过2毫米时,可以认为沉降基本稳定。
3.2工作要求:为保证观测成果的正确性,如实反映出建筑物观测情况,确保工程施工、使用安全应做到四固定:○1固定人员观测和整理成果。
○2固定使用的水准仪及水准尺。
○3使用固定的水准点。
○4按规定的日期、方法及路线进行观测,观测路线固定,外界条件固定。
4观测点的布置4.1观测点本身应牢固稳定,确保点位安全,能长期保存。
4.2观测点的上部必须为突出的半球形状或有明显的突出之处,与结构外皮保持一定的距离(约30mm)。
4.3要保证在点上能垂直置尺和良好的通视条件。
5观测与成果整理沉降观测资料要及时整理,妥善保存,在观测点布置完毕之后,即进行沉降观测以首次观测成果做为初值,每次观测后的成果均与首次成果比较,计算沉降量,每次观测结束后,要检查记录计算是否正确。
然后将观测高程列入沉降观测的成果表中。

沉降观测点的布设及观测施工案一、编制依据1、设计院提供的施工图纸2、建设单位提供的沉降观测基准点3、《工程测量规》GB50026-20074、《建筑变形测量规》JGJ8-20075、建筑单位提供的二个沉降观测控制点:BM1、BM2。
其高程分别为:2093.185米、2093.929米。
二、工程概况D-1#楼、D-S1#楼、D-3#楼、车库四。
D-1#楼建筑面积23410.99m2,D-S1#楼建筑面积2319.21 m2,、D-3#楼建筑面积21884.73m2,车库总建筑面积51307m2。
各三、人员及仪器的配备1、测量人员配备为了满足本工程测量全面、有序的开展,将投入以下测量人员,组成本工程施工由工程项目技术负责人负责现场测量工作的监督实施。
2、测量仪器配备根据本工程特点和沉降观测精度要求,平面控制盒建筑物的定位采用全站仪,轴注明:仪器必须在检定证书规定的有效日期使用。
四、观测点的设置1、制作法沉降观测点大样见下图:沉降观测的标志可根据不同的建筑结构类型和建筑材料,采用墙(柱)标志、基础标志和隐蔽式标志等形式,并符合下列规定:⑴各类标志的立尺部位应加工成半球形或有明显的突出点,并涂上防腐剂;⑵标志的埋设位置应避开雨水管、窗台线、散热器、暖水管、电气开关等有碍设标与观测的障碍物,并应视立尺需要离开墙(柱)面和地面一定距离;⑶当应用静力水准测量法进行沉降观测时,观测标志的形式及其埋设,应根据采用的静力水准仪的型号、结构、读数式以及现场条件确定。
标志的规格尺寸设计,应符合仪器安置的要求。
2、设置法在地下室结构施工时,地下室柱墙结构钢筋绑扎完毕后,在地下室顶板50线标高值处将准备好的电线盒固定在观测点位置,用电弧焊将观测点的盒子固定在柱或墙上,封闭模板时,注意检查观测点的盒必须紧贴模板。
模板拆除后,可以看到观测点的盒子。
3、沉降观测点的保护沉降观测点做好后,为了防止冲撞而影响数据统计,要采取一定保护措施。
沉降观测做法
1.设立基准点:在工程结构周围或内部设置至少3个基准点,这些点应该稳固、不易移动,并且地面稳定。
可以使用金属桩、混凝土桩或者钢筋等作为基准点。
2. 安装测量仪器:在基准点周围安装测量仪器,例如全站仪、水准仪或倾斜仪等,根据需要来选择合适的仪器。
3. 进行观测:在工程结构的施工或使用过程中,定期进行观测,记录下各个基准点的位置变化、高程变化或倾斜角度变化等数据。
4. 分析数据:对观测到的数据进行分析,判断沉降情况是否符合设计要求,是否存在异常情况,需要采取哪些措施来调整。
5. 提出建议:根据观测数据的分析结果,提出针对性的建议,包括是否需要进行调整、调整的方式和时间等。
通过沉降观测做法,可以及时发现工程结构的沉降情况,及时采取措施进行调整,确保工程结构的安全和稳定。
- 1 -。

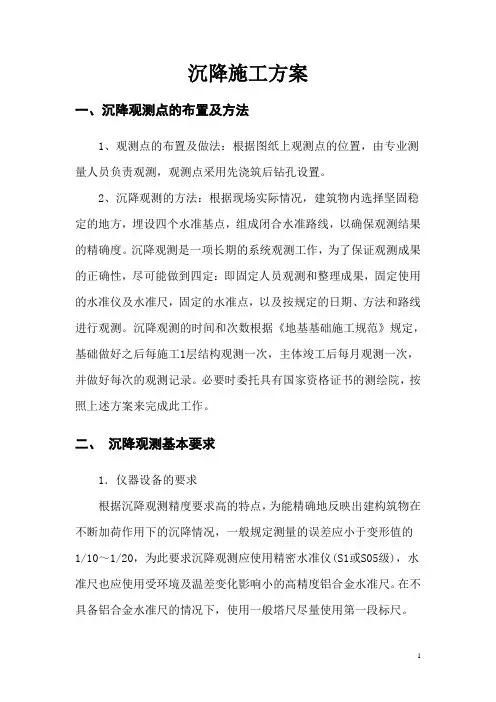

沉降施工方案一、沉降观测点的布置及方法1、观测点的布置及做法:根据图纸上观测点的位置,由专业测量人员负责观测,观测点采用先浇筑后钻孔设置。
2、沉降观测的方法:根据现场实际情况,建筑物内选择坚固稳定的地方,埋设四个水准基点,组成闭合水准路线,以确保观测结果的精确度。
沉降观测是一项长期的系统观测工作,为了保证观测成果的正确性,尽可能做到四定:即固定人员观测和整理成果,固定使用的水准仪及水准尺,固定的水准点,以及按规定的日期、方法和路线进行观测。
沉降观测的时间和次数根据《地基基础施工规范》规定,基础做好之后每施工1层结构观测一次,主体竣工后每月观测一次,并做好每次的观测记录。
必要时委托具有国家资格证书的测绘院,按照上述方案来完成此工作。
二、沉降观测基本要求1.仪器设备的要求根据沉降观测精度要求高的特点,为能精确地反映出建构筑物在不断加荷作用下的沉降情况,一般规定测量的误差应小于变形值的1/10~1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铝合金水准尺。
在不具备铝合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
2.观测点的要求为了能够反映出建构筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。
一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15~30m 为宜,均匀地分布在建筑物的周围。
3.沉降观测的自始至终要遵循“五定”原则所谓“五定”,即通常所说的沉降观测依据的基准点、工作基点和被观测物上的沉降观测点,点位要稳定;所用仪器、设备要稳定;观测人员要稳定;观测时的环境条件基本一致;观测路线、镜位、程序和方法要固定。
以上措施在客观上尽量减少观测误差的不确定性,使所测的结果具有统一的趋向性,保证各次复测结果与首次观测的结果可比性更一致,使所观测的沉降量更真实。
4.施测要求仪器、设备的操作方法与观测程序要熟悉、正确。
沉降观测方案早上起来,一杯咖啡,打开电脑,就开始构思这个沉降观测方案。
这可是个技术活儿,不过十年经验也不是吹的,咱这就开始。
咱们得明确一下沉降观测的目的和意义。
简单来说,就是为了监测建筑物或者地基的沉降情况,确保工程质量和安全。
所以,第一步咱们先来谈谈观测目标。
一、观测目标1.建筑物沉降观测:主要包括主体结构、基础、地下室等部位。
2.地基沉降观测:针对地基处理、填筑、挖方等不同阶段进行观测。
咱们聊聊观测方法。
二、观测方法1.水准测量法:这是最常用的沉降观测方法,通过测量地面高程变化来确定沉降量。
2.钢尺测量法:适用于建筑物内部沉降观测,精度较高。
3.光电测距仪法:适用于较大范围的沉降观测,精度较高。
确定了观测方法,下面就是具体操作步骤。
三、操作步骤1.布设观测点:在建筑物或地基的关键部位布设观测点,数量根据实际情况确定。
2.测量基准点:选择稳定可靠的基准点,作为沉降观测的参照。
3.进行观测:按照观测方法,定期对观测点进行测量,记录数据。
4.数据处理:将观测数据整理、分析,绘制沉降曲线图。
沉降观测是个长期的过程,所以咱们还得谈谈观测周期。
四、观测周期1.施工期间:每周至少观测一次,特殊情况加密观测。
2.竣工后:前三个月每月观测一次,之后每季度观测一次,持续观测五年。
五、注意事项1.观测人员要具备相关专业知识和技能,确保观测数据的准确性。
2.观测仪器要定期检定,保证观测精度。
3.观测时要避免外界因素干扰,如气温、湿度等。
4.数据记录要清晰、完整,便于分析和查阅。
来谈谈沉降观测的质量控制。
六、质量控制1.观测数据要真实、可靠,不得造假。
2.观测过程要严格遵守相关规范和标准。
3.发现异常情况要及时分析原因,采取措施处理。
4.对观测数据进行定期审查,确保观测质量。
好了,这个沉降观测方案就写到这里。
十年经验告诉我,这样的方案既实用又靠谱。
希望对大家有所帮助,咱们在实际操作中不断优化和完善。
加油!沉降观测这事儿,细节决定成败,注意事项多了去了,但也别慌,解决办法都在这儿呢。
沉降观测点的具体做法
1、仪器:水准尺应使用受环境及温差变化影响小的高精度铝合金水准尺。
在不具备铝合金水准尺的情况下,使用一般塔尺时应尽量使用第一段标尺。
水准仪的精度不低于DS3级别。
2、观测时间:相邻的两次时间间隔称为一个观测周期,都必须按施测方案中规定的观测周期准时进行。
3、观测点的设置:沉降观测点要埋设在最能反映建(构)物沉降特征且便于观测的位置。
相邻点之间间距以15-30 m为宜,均匀地分布在建筑物的周围(埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段因墙或柱饰面施工而破坏或掩盖住观测点)。
4、沉降观测的五定:所谓“五定”,即通常所说的沉降观测依据的基准点、工作基点和被观测物上的沉降观测点,点位要稳定;所用仪器、设备要稳定;观测人员要稳定;观测时的环境条件基本上要一致;观测路线、镜位、程序和方法要固定。
5、在观测过程中,做到步步有校核。
①前后视距≤30 m,前后视距差≤1.0m,②沉降观测点相对于后视点的高差容差应≤1.0mm,
6、建立固定的观测路线:在控制点与沉降观测点之间建立固定的观测路线,并在架设仪器站点与转点处做好标记桩,保证各次观测均沿统一路线。
7、埋入墙体的观测点,材料应采用直径不小于12毫米的元钢,一般埋人深度不小于12厘米,钢筋外端要有90°弯钩弯上,并稍离墙体,以便于置尺测量。
8、框架结构的建筑物每二层观测一次,竣工后再观测一次。
9、水准点是对各观测点沉降的基准点,一定要选定相对固定的稳定的其他建筑物等适当部位,一般不少于2个。
10、每次观察均需采用环形闭合方法,当场进行检查。
同一观测点的两次观测之差不得大于1毫米。
11、完成沉降观测工作,要先绘制好沉降观测示意图并对每次沉降观测认真做好记录。
(1)沉降观测示意图应画出建筑物的底层平面示意图,注明观测点的位置和编号,注明水准基点的位置、编号和标高及水准点与建筑物的距离。
并在图上注明观测点所用材料、埋入墙体深度、离开墙体的距离。
(2)沉降观测的记录应采用建设部制定的统一表格。
观测的数据必须经过严格核对无误,方
五一长假除了旅游还能做什么?
辅导补习美容养颜家庭家务加班须知
可记录,不得任意更改。
当各观测点第一次观测时,标高相同时要如实填写,其沉降量为零。
以后每次的沉降量为本次标高与前次标高之差,累计沉降量则为各观测点本次标高与第一次标高之差。
12、沉降观测点的设置:如建筑物四角,沉降缝两侧,荷载有变化的部位,13、如中途停工时间较长,应在停工时和复工时进行观测。
筑物封顶或竣工后,一般每月观测一次,如果沉降速度减缓,可改为2~3个月观测一次,直至沉降稳定为止。
14、观测方法观测时先后视水准基点,接着依次前视各沉降观测点,最后再次后视该水准基点,两次后视读数之差不应超过±1mm。
另外,沉降观测的水准路线(从一个水准基点到另一个水准基点)应为闭合水准路线。
15、精度要求沉降观测的精度应根据建筑物的性质而定。
1)多层建筑物的沉降观测,可采用DS3水准仪,用普通水准测量的方法进行,其水准路线的闭合差不应超过±2.0 ×n 的开方mm(n测站数)。
2)高层建筑物的沉降观测,则应采用DS1精密水准仪,用二等水准测量的方法进行,其水准路线的闭合差不应超过±1.0×n 的开方mm(n为测站数)。
16、工作要求沉降观测是一项长期、连续的工作,为了保证观测成果的正确性,应尽可能做到四定,即固定观测人员,使用固定的水准仪和水准尺,使用固定的水准基点,按固定的实测路线和测站进行。
17、沉降观测的成果整理(1)整理原始记录每次观测结束后,应检查记录的数据和计算是否正确,精度是否合格,然后,调整高差闭合差,推算出各沉降观测点的高程,并填入“沉降观测表”中。
(2)计算沉降量计算内容和方法如下:1)计算各沉降观测点的本次沉降量:沉降观测点的本次沉降量=本次观测所得的高程-上次观测所得的高程2)计算累积沉降量:累积沉降量=本次沉降量+上次累积沉降量将计算出
的沉降观测点本次沉降量、累积沉降量和观测日期、荷载情况等记入“沉降观测表”
中。
18、绘制沉降曲线为沉降曲线图,沉降曲线分为两部分,即时间与沉降量关系曲线和时间与荷载关系曲线。
1)绘制时间与沉降量关系曲线首先,以沉降量s为纵轴,以时间t为横轴,组成直角坐标系。
然后,以每次累积沉降量为纵坐标,以每次观测日期为横坐标,标出沉降观测点的位置。
最后,用曲线将标出的各点连接起来,并在曲线的一端注明沉降观测点号码,这样就绘制出了时间与沉降量关系曲线。
2)绘制时间与荷载关系曲线首先,以荷载为纵轴,以时间为横轴,组成直角坐标系。
再根据每次观测时间和相应的荷载标出各点,将各点连接起来,即可绘制出时间与荷载关系曲线。
赞同。
