引水渠挡墙和护坡施工方案
- 格式:docx
- 大小:476.23 KB
- 文档页数:37
一、工程概况 (1)二、施工方案 (1)1、施工工艺流程 (1)2、施工准备 (1)3、测量放线 (2)4、土方开挖 (2)5、天然纳基膨润土防渗毯铺设................................... 错误!未定义书签。
6、土方回填................................................... 错误!未定义书签。
7、无纺布土工布铺设 (3)8、混凝土互锁砌块施工 (5)三、质量保证措施 (9)四、施工进度计划及保障措施 (12)1、施工进度计划 (12)2、保障措施 (12)五、安全施工、文明施工措施 (13)1、安全保证措施 (13)2、文明施工措施 (14)六、现场组织管理机构 (14)七、劳动力及主要材料设备构件用量计划 (15)1、机械设备计划 (15)2、劳动力计划 (16)3、材料计划 (16)八、附图 (16)一、工程概况九江市城西港区永新泵站应急工程引水渠道渠底及护坡采用10cm中砂、10cm粗砂、20cm瓜子片、40cm干砌石、C15砼压顶、混凝土联锁块防护,联锁块中间位置草籽护坡,渠道边坡中间为马道,马道迎水面为C15路缘石,中间为10cm无砂砼铺设及6cm 透水地砖铺设,背水面为排水沟,上半部位草皮护坡。
渠道桩号 YXH0+000-YXH0+050范围内河底宽度为28.2m,渠道桩号YXH0+050-0+150为渐变段,河底宽度28.2-15.0m,渠道桩号YXH0+150-0+450范围内河底宽度15.0m。
渠道采用梯形断面,设计河道河底纵坡i=0.00125,两侧边坡1:2.5,渠道上半部每200米设置踏步。
二、施工方案渠道工程主要施工项目:土方开挖、基础抛石换填0.5m,10cm厚中砂、10cm厚粗砂、20cm瓜子片、C15砼压顶、土工布、联锁块、10cm无砂砼垫层、6cm透水地砖铺设、排水沟、排水沟盖板、C15砼踏步、草籽护坡。
挡土墙(护坡)施工方案(一)引言概述:挡土墙(护坡)施工方案(一)是为了解决土地坡度较大、土方边坡易塌的问题而设计的一种工程措施。
该方案旨在通过使用合适的材料和施工技术,建造一道稳定可靠的挡土墙,以防止土方边坡压力集中、滑坡等问题的发生。
本文将从以下五个大点来阐述挡土墙施工方案的具体步骤和要点。
正文:1. 工程准备阶段- 进行必要的土壤测试,确定土质特性和稳定性等级。
- 对挡土墙的位置、高度和长度进行测量和设计。
- 确定施工队伍、材料供应和机械设备等。
2. 基础处理- 清理施工区域,确保无杂物和碎石等。
- 进行地表排水系统设计和施工,以避免水分渗透引发土方塌方。
- 打桩或挖掘基坑,为挡土墙提供稳固的基础支撑。
3. 墙体结构施工- 确定墙体结构类型,如重力式挡土墙、悬挂式挡土墙等。
- 进行挡土墙的具体设计和施工方案,包括墙体坡度、厚度和加固方式等。
- 选择适当的材料,如砖石、混凝土、钢筋等,根据设计方案进行施工。
4. 强化措施- 考虑在挡土墙内部采取加固措施,如使用地锚、加固网和排水系统等。
- 确保挡土墙的排水性能,避免土壤湿润引发墙体松动和滑坡。
- 对挡土墙进行定期检查和维护,保持其稳定性和可靠性。
5. 环境保护- 施工过程中采取必要的环境保护措施,如垃圾分类处理、沉淀池设置等。
- 使用环保材料,如再生材料和植被覆盖,减少对自然环境的影响。
- 完工后进行环境整治,恢复施工区域的生态环境。
总结:挡土墙(护坡)施工方案(一)是一项旨在解决土方边坡容易塌方问题的工程措施。
在挡土墙的施工过程中,工程准备阶段的土壤测试与设计是关键,基础处理和墙体结构施工需要合理选择材料和施工方案,强化措施和环境保护是确保挡土墙稳定性和减少环境影响的重要措施。
通过本文所述的具体步骤和要点,可有效指导挡土墙施工方案的实施。
引水渠挡墙和护坡施工方案目录一、工程概况. (2)二、各分部分项工程的主要施工技术方案 (7) 2.1、土方开挖. (7)2.2、毛石挡墙工程施工 (8)2.3 浆砌沟渠施工 (11)2.4 沟渠内壁抹灰 (13)三、工程质量保证措施 (13)3.1 质量保证措施 (13)3.2 质保体系 (13)3.3 质量保证措施 (14)3.4、成本控制措施. (15)四、安全文明施工保证措施、环境保护措施 (16)4.1 管理目标与执行规范 (16)4.2 安全保证措施 (17)4.3、应急措施及注意事项 (19)4.4 文明施工措施 (19)4.5 环境保护措施 (20)五、工期保证措施. (23)六、施工主要工序. (24)七、施工进度计划. (25)八、劳动力安排和材料投入计划 (25)九、工程投入的主要施工机械设备情况 (26)十、施工总平面图. (26)十一、有必要说明的其他内容。
(27)十二、施工管理组织. (29)十三、附图附表. (33)、工程概况1.1招标文件概况1.2概述临沧矿业有限公司位于镇康县凤尾镇(镇康老县城)104°方向,平距7千米处,属镇康县凤尾镇管辖。
矿区中心点地理坐标:东经99° 05’ 30〃,北纬23°5 2‘ 30〃,面积1.37平方千米。
县城至矿区有简易公路相通,镇康至广大铁路(广通-大理)大理站公路里程476千米,至大保高速公路(大理—保山)保山站公路里程280千米,交通条件良好。
1.3项目组成本项目主要由原沟渠修复、挡土墙、新建沟渠及缓冲池等组成。
新建沟渠包括东排水沟渠31.32米、上排水沟渠51.76米、下排水沟渠179.41米及分支排水沟渠31.95米。
沟渠采用砂浆毛石砌筑,要求M7.5砂浆砌MU30毛石。
毛石混凝土要求C20,毛石块度30~60mm水沟内壁抹面1:2.5水泥砂浆抹面,厚度20mm各沟渠横断面如下图:修复沟渠及挡土墙:采用砂浆毛石砌筑,要求M7.5砂浆砌MU3C 毛石毛石混凝土要求C20,毛石块度30~60mm 水沟内壁抹面1:2.5水泥砂浆抹面,厚度20mm 挡墙每隔10米设沉降缝一道,缝宽30mm 自墙顶做到基底,缝内用胶泥填塞。

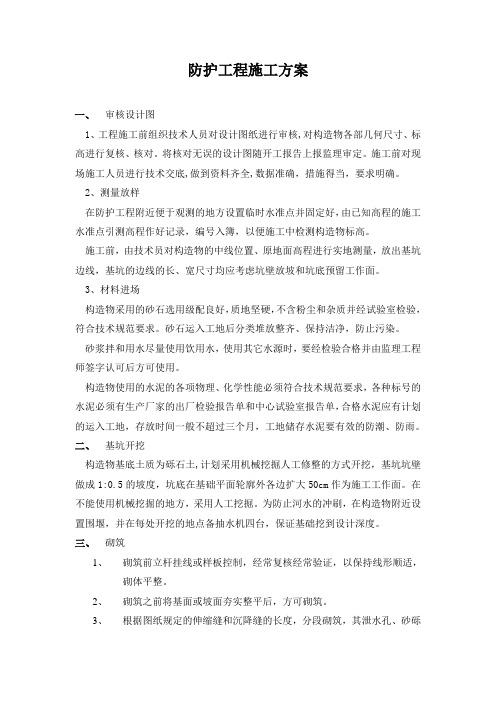

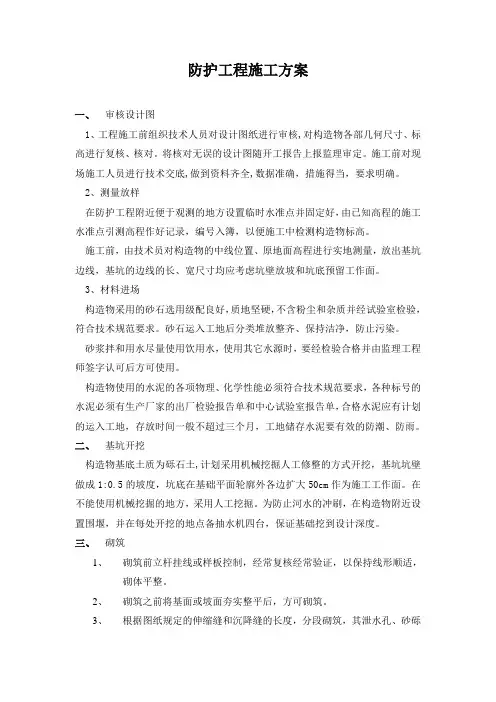

防护工程施工方案一、审核设计图1、工程施工前组织技术人员对设计图纸进行审核,对构造物各部几何尺寸、标高进行复核、核对。
将核对无误的设计图随开工报告上报监理审定。
施工前对现场施工人员进行技术交底,做到资料齐全,数据准确,措施得当,要求明确。
2、测量放样在防护工程附近便于观测的地方设置临时水准点并固定好,由已知高程的施工水准点引测高程作好记录,编号入簿,以便施工中检测构造物标高。
施工前,由技术员对构造物的中线位置、原地面高程进行实地测量,放出基坑边线,基坑的边线的长、宽尺寸均应考虑坑壁放坡和坑底预留工作面。
3、材料进场构造物采用的砂石选用级配良好,质地坚硬,不含粉尘和杂质并经试验室检验,符合技术规范要求。
砂石运入工地后分类堆放整齐、保持洁净,防止污染。
砂浆拌和用水尽量使用饮用水,使用其它水源时,要经检验合格并由监理工程师签字认可后方可使用。
构造物使用的水泥的各项物理、化学性能必须符合技术规范要求,各种标号的水泥必须有生产厂家的出厂检验报告单和中心试验室报告单,合格水泥应有计划的运入工地,存放时间一般不超过三个月,工地储存水泥要有效的防潮、防雨。
二、基坑开挖构造物基底土质为砾石土,计划采用机械挖掘人工修整的方式开挖,基坑坑壁做成1:0.5的坡度,坑底在基础平面轮廓外各边扩大50cm作为施工工作面。
在不能使用机械挖掘的地方,采用人工挖掘。
为防止河水的冲刷,在构造物附近设置围堰,并在每处开挖的地点备抽水机四台,保证基础挖到设计深度。
三、砌筑1、砌筑前立杆挂线或样板控制,经常复核经常验证,以保持线形顺适,砌体平整。
2、砌筑之前将基面或坡面夯实整平后,方可砌筑。
3、根据图纸规定的伸缩缝和沉降缝的长度,分段砌筑,其泄水孔、砂砾反滤层与墙体同步进行。
4、墙背与坡面密贴结合,砌体咬口紧密、错缝、砂浆饱满,无通缝、叠砌、贴砌和浮塞,砌体勾缝牢固、美观。
5、砌筑完成,表面收浆干燥时应立即覆盖洒水养生。
6、构造物背后填土拟在完工后进行采用分层填筑每层松铺厚度20cm,可使用机械的地段使用压路机横向碾压,否则采用人工机夯的办法夯实,保证压实度达到填筑材料最大干密度的95%。
引水渠河道河底及护坡工程施工方案目录一、工程概况 ................................................................................................................... 错误!未指定书签。
二、施工方案 ................................................................................................................... 错误!未指定书签。
1、施工工艺流程 ..................................................................................................... 错误!未指定书签。
2、施工准备 ............................................................................................................. 错误!未指定书签。
3、测量放线 ............................................................................................................. 错误!未指定书签。
4、土方开挖 ............................................................................................................. 错误!未指定书签。
5、天然纳基膨润土防渗毯铺设 ............................................................................. 错误!未指定书签。

水渠护坡施工方案1. 引言水渠护坡施工方案是为了保护水渠旁边的土坡,防止土壤流失和护坡工程中的安全问题。
本文档将详细介绍水渠护坡施工方案的设计和施工步骤。
2. 施工准备在水渠护坡施工前,需要进行一系列准备工作。
以下是具体步骤:•调查研究:对水渠护坡的需求进行调查和研究,确定施工的具体要求和方案。
•土壤测试:对土壤进行测试,了解其物理和化学特性,以便在施工过程中选择合适的材料和技术。
•设计方案:根据调查和测试结果,制定水渠护坡的设计方案,在设计中考虑稳定性、防水性和美观性。
•材料准备:根据设计方案选择合适的材料,如护坡网、护坡砖、护坡钉等,并进行充分的准备和储存。
3. 施工步骤步骤1:清理和平整首先,需要对水渠旁边的土坡进行清理和平整。
清理包括清除杂草、树枝和垃圾,以确保施工区域干净整洁。
然后,使用挖掘机或平地机对土坡进行平整,确保坡面平整且坡度适宜。
步骤2:安装护坡网接下来,需要安装护坡网来保护土壤的稳定性。
首先,在土坡上铺设一层护坡网,然后用护坡钉固定在坡面上。
护坡网的目的是防止土壤流失,保持坡面的稳定性。
步骤3:固定土壤为了增加土壤的稳定性,需要进行土壤固定。
可以使用护坡砖和混凝土来加固土坡。
首先,在护坡网上铺设一层护坡砖或混凝土,然后用水泥或其他粘合剂将其粘固在一起。
这样可以增加土坡的稳定性并防止土壤流失。
步骤4:填充土壤在土壤固定完成后,需要对空缺部分进行填充土壤。
选择合适的土壤和填充技术,确保填充后的土壤与原土配合良好。
填充土壤的目的是恢复土坡的原貌并增加坡面的稳定性。
步骤5:巩固护坡最后一步是巩固护坡,确保护坡的稳定性和防水性。
可以使用护坡网覆盖整个施工区域,并用护坡钉将其固定在土坡上。
此外,还可以进行排水系统的设计和安装,以确保水渠旁的土坡不受水分的侵蚀。
4. 施工注意事项在水渠护坡施工过程中,需要注意以下事项:•施工安全:在施工过程中,必须确保施工人员的安全,并采取必要的防护措施,如佩戴安全帽、手套和安全鞋等。
引水渠挡墙和护坡施工方案一、工程概述二、施工准备1.工程材料准备:-挡墙:水泥、砂子、石子、预制挡墙块-护坡:土壤、草皮、护坡网、草坪土2.机械设备准备:-挖掘机、平地机、推土机-砼搅拌站、水泥罐车、运输车辆3.人员准备:-工程施工队伍,包括工程师、技术员、施工人员等三、施工步骤1.清理工作:-对施工现场进行清理和平整,清除杂物和不平坦的地面2.挡墙施工:-根据设计要求确定挡墙的高度和长度,采用预制挡墙块进行施工-将挡墙块依次摆放在坡面上,并用水平仪进行调整,确保平整-在挡墙块之间填充水泥砂浆,使其牢固连接3.护坡施工:-根据设计要求,将合适的土壤铺设在坡面上,按照坡度进行均匀覆盖-使用推土机进行土壤的压实和平整,保持坡面的平稳度和均匀度-在坡面上铺设护坡网,用铁钉或焊接将其固定在土壤上-在护坡网上铺设草坪土,并铺设草皮,使其与周围环境融为一体四、施工注意事项1.施工过程中要保证施工现场的安全,设置警告标识和警戒线,防止人员误入施工区域2.施工前要对施工材料进行检查,确保其符合质量要求3.施工过程中要根据设计要求进行坡度和高度的调整和控制,确保施工结果符合设计要求4.挡墙施工要注意挡墙块之间的连接牢固性5.护坡施工要注意土壤的压实和平整,防止坡面不稳定和坍塌6.施工完成后要进行验收和记录,并对施工区域进行清理,确保施工现场的整洁。
五、施工安全措施1.施工人员要穿戴好安全帽、工作鞋和其他个人防护设备,严格遵守安全操作规程2.施工现场要设置明显的安全标识和警戒线,防止人员误入危险区域3.施工期间要注意防止坍塌和滑坡事故的发生,做好斜坡的支护和加固工作4.严禁在施工现场乱堆放材料和废弃物,保持工作区域的整洁和通畅5.施工现场要定期进行安全检查,及时消除安全隐患,确保施工过程安全无事故发生。
以上就是引水渠挡墙和护坡施工方案的详细介绍,根据实际情况和设计要求,可对施工方案进行灵活调整,但要保证施工质量和工程安全。
第1篇一、项目背景随着我国经济的快速发展,水利工程在防洪、灌溉、供水等方面发挥着重要作用。
水利工程护坡施工作为水利工程的重要组成部分,其质量直接影响到工程的安全运行和生态环境的改善。
为提高水利工程护坡施工质量,确保工程安全,特制定本施工方案。
二、施工内容1. 施工区域:本次施工区域为某水利工程护坡段,全长XX米,宽XX米。
2. 施工材料:混凝土、钢筋、土工布、植生混凝土、绿化植物等。
3. 施工设备:混凝土搅拌机、振捣器、钢筋绑扎机、挖掘机、装载机、运输车辆等。
三、施工工艺1. 施工准备(1)施工前,对施工现场进行清理,确保施工环境整洁、安全。
(2)对施工人员进行技术交底和安全教育,提高施工人员的安全意识。
(3)检查施工材料、设备的质量,确保符合工程要求。
2. 施工流程(1)基础处理:清除护坡基础上的杂物,进行地基加固处理。
(2)模板安装:根据设计图纸,安装模板,确保模板的牢固性和垂直度。
(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋的间距、形状和锚固符合规范。
(4)混凝土浇筑:浇筑混凝土,采用分层浇筑、分层振捣的方法,确保混凝土密实。
(5)土工布铺设:在混凝土养护期间,铺设土工布,防止混凝土与土壤接触。
(6)植生混凝土施工:在土工布上铺设植生混凝土,确保混凝土厚度均匀。
(7)绿化植物种植:在植生混凝土上种植绿化植物,提高护坡的生态效益。
(8)养护:对护坡进行养护,确保混凝土、土工布和绿化植物的正常生长。
四、质量控制1. 材料质量:严格按照设计要求,选用合格的施工材料。
2. 施工工艺:严格执行施工规范,确保施工质量。
3. 混凝土强度:采用标准养护,确保混凝土强度达到设计要求。
4. 钢筋间距、形状和锚固:确保钢筋的间距、形状和锚固符合规范。
5. 土工布铺设:确保土工布铺设均匀、牢固。
6. 植生混凝土施工:确保植生混凝土厚度均匀,表面平整。
7. 绿化植物种植:确保绿化植物生长良好,提高护坡的生态效益。
挡墙及护坡施工方案1. 引言挡墙及护坡施工方案是土木工程中的常见项目,用于防止土方边坡坍塌和防止土方滑移。
在施工过程中,需根据具体情况制定相应的施工方案,本文将介绍一般的挡墙及护坡施工方案。
2. 施工前准备工作在进行挡墙及护坡施工前,需要进行一系列的准备工作,如: - 地质勘察:通过地质勘察获取地质资料,包括土质、水质等,以评估工程的可行性和安全性。
- 工程设计:根据地质勘察资料进行工程设计,包括挡墙及护坡的类型、施工材料、施工方法等。
- 施工图纸:制定详细的施工图纸,包括挡墙及护坡的尺寸、截面形状、加固措施等。
- 施工方案:制定施工方案,包括施工阶段划分、施工顺序、施工工艺等。
3. 挡墙施工方案挡墙是用于抵抗土方侧推力和土方滑动力的结构,常见的挡墙类型有重力墙、挡土墙、桩墙等。
3.1 重力墙施工方案重力墙通过其自身重量和对地基的摩擦力来抵抗土方推力,施工方案包括以下步骤: 1. 地基处理:在挡墙基础的地基上进行必要的拓宽和加固处理。
2. 基础施工:先进行基础的浇筑施工,确保基础的强度和稳定性。
3. 墙体施工:根据设计图纸进行墙体的砌筑或浇筑,注意按照规定要求设置墙体的防水层和排水系统。
4. 后期处理:挡墙施工完成后,对其进行后期处理,如防水层的处理、墙体的密封和表面装饰等。
3.2 挡土墙施工方案挡土墙通过墙体的摩擦力来抵抗土方侧推力,施工方案包括以下步骤: 1. 地基处理:与重力墙施工相同,进行地基的拓宽和加固处理。
2. 基础施工:同样进行基础的浇筑施工,确保基础的强度和稳定性。
3. 土工格栅安装:挡土墙常采用土工格栅进行加固,根据设计图纸将土工格栅固定于基础上。
4. 墙体施工:在土工格栅上进行墙体的砌筑或浇筑,同样需要设置防水层和排水系统。
5. 后期处理:与重力墙相同,对挡土墙进行后期处理。
4. 护坡施工方案护坡是用于防止土方边坡坍塌的结构,常见的护坡类型有植物护坡、混凝土护坡、石护坡等。
挡土墙(护坡)施工方案(二)引言概述:挡土墙(护坡)施工方案(二)是针对挡土墙(护坡)的具体施工工艺和步骤进行详细说明的文档。
本文将从大点的选址确定、设计方案编制、材料准备、施工步骤和质量控制等方面进行阐述,旨在为相关人员提供施工指导。
正文:一、选址确定1. 考虑挡土墙(护坡)位置和地势条件,选择合适的施工地点。
2. 评估土质情况、地下水位及周边环境,确保施工的稳定性和可行性。
3. 借鉴相关规范和标准,确定挡土墙(护坡)施工的最佳位置和形式。
二、设计方案编制1. 根据选址确定的要求,确定挡土墙(护坡)的高度和长宽比例。
2. 结合地质调查资料,进行护坡结构设计,包括斜坡稳定结构和加固措施。
3. 编制挡土墙(护坡)的细部设计方案,包括砌体结构、渗流控制等要素。
三、材料准备1. 根据设计方案,准备符合规范要求的挡土墙(护坡)材料,包括砖块、混凝土、钢筋等。
2. 选择合适的填充材料,如碎石、砂土等,确保挡土墙(护坡)的稳定性和耐久性。
3. 购买适量的防水材料和防腐涂料,以增强挡土墙(护坡)的防水和防腐功能。
四、施工步骤1. 清理施工场地,确保施工区域平整和无杂物。
2. 按设计方案进行基坑开挖和土方整平,为挡土墙(护坡)施工做好准备。
3. 按照设计方案,进行挡土墙(护坡)砌砖、浇注混凝土等工序的施工。
4. 完成挡土墙(护坡)体的施工后,进行填充材料的层层铺设,确保稳定性和排水性。
5. 进行挡土墙(护坡)的防水和防腐处理,以延长使用寿命。
五、质量控制1. 施工过程中严格按照施工图纸和规范进行操作,确保施工质量。
2. 进行施工监督和巡检,及时纠正施工中的问题和缺陷。
3. 进行必要的质量检测和试验,确保挡土墙(护坡)的力学性能和稳定性符合要求。
总结:挡土墙(护坡)施工方案(二)是针对挡土墙(护坡)具体施工的详细步骤和工艺进行阐述的文档。
选址确定、设计方案编制、材料准备、施工步骤和质量控制等是保证挡土墙(护坡)施工质量的关键环节。

目录一、工程概况. (2)二、各分部分项工程的主要施工技术方案 (7)2.1、土方开挖. (7)2.2、毛石挡墙工程施工 (8)2.3 浆砌沟渠施工 (11)2.4 沟渠内壁抹灰 (13)三、工程质量保证措施 (13)3.1 质量保证措施 (13)3.2 质保体系 (13)3.3 质量保证措施 (14)3.4、成本控制措施. (15)四、安全文明施工保证措施、环境保护措施 (16)4.1 管理目标与执行规范 (16)4.2 安全保证措施 (17)4.3、应急措施及注意事项 (19)4.4 文明施工措施 (19)4.5 环境保护措施 (20)五、工期保证措施. (23)六、施工主要工序. (24)七、施工进度计划. (25)八、劳动力安排和材料投入计划 (25)九、工程投入的主要施工机械设备情况 (26)十、施工总平面图. (26)十一、有必要说明的其他内容。
(27)十二、施工管理组织. (29)十三、附图附表. (33)、工程概况1.1招标文件概况1.2概述临沧矿业有限公司位于镇康县凤尾镇(镇康老县城)104°方向,平距7千米处,属镇康县凤尾镇管辖。
矿区中心点地理坐标:东经99° 05’ 30〃,北纬23°5 2‘ 30〃,面积1.37平方千米。
县城至矿区有简易公路相通,镇康至广大铁路(广通-大理)大理站公路里程476千米,至大保高速公路(大理—保山)保山站公路里程280千米,交通条件良好。
1.3项目组成本项目主要由原沟渠修复、挡土墙、新建沟渠及缓冲池等组成。
新建沟渠包括东排水沟渠31.32米、上排水沟渠51.76米、下排水沟渠179.41米及分支排水沟渠31.95米。
沟渠采用砂浆毛石砌筑,要求M7.5砂浆砌MU30毛石。
毛石混凝土要求C20,毛石块度30~60mm水沟内壁抹面1:2.5水泥砂浆抹面,厚度20mm各沟渠横断面如下图:修复沟渠及挡土墙:采用砂浆毛石砌筑,要求M7.5砂浆砌MU3C 毛石 毛石混凝土要求C20,毛石块度30~60mm 水沟内壁抹面1:2.5水泥砂浆抹 面,厚度20mm 挡墙每隔10米设沉降缝一道,缝宽30mm 自墙顶做到基底,缝内用胶泥填塞。
挡土墙墙身中设 100X 100的泄水孔,孔与孔间距均 为2m,上下泄水孔错开布置,下泄水孔的出口高于地面 300mm 墙面用1:2 水泥砂浆勾缝,墙顶用1:2.5水泥砂浆抹面,毛石石料应坚硬不易风化, 其最小厚度不小于15cm ,砌筑砂浆标号M7.5。
缓冲池面积为111.36平方米,其断面尺寸为 9600X 11600mm 壁厚 800mm 深3000mm 池底厚800mrp 均采用砂浆毛石砌筑,要求 M7.5砂浆 砌MU30毛石。
毛石混凝土要求 C20,毛石块度30~60mm 水沟内壁抹面1:2.5 水泥砂浆抹面,厚度20mmJ '20001 OU il■11T; 5I/Cn. i'净扩両4 err,魏毛石芳直积5 82己,毛石淙廖士梦旨柜玄討厂-N :、、■-/?.沪W,坯 M 二已烈.饷,岸断面3伽肿毛石疋匮税2.25『毛石混邀土斷面鼬1*片9 :一.“…*岸断ffit Mm ;浆砌毛石®01.56 tn ;毛石混凝土断面积1.40m\严叫兀DO 彳HOD1.4技术要求(1)沟渠及缓冲池基底应置于老土层或基岩上。
基底开挖后,应仔细检查地基岩土有无岩性不均地段存在。
当岩基内有局部土基存在时,应将土挖除,用强度等级不低于C10级的混凝土或M10砂浆砌Mu30块石回填,或进行加固处理。
(2)土方回填区必须按照规范要求进行人工或机械夯实;(3)沟渠沟帮采用砂浆毛石砌筑采用M7.5砂浆砌MU3(毛石,挤浆法施工,保证砂浆饱满;(4)沟渠底板施工采用毛石混凝土砌筑,混凝土使用人工搅拌C20标号,石块(MU30块度要求30~60mm(5)原沟渠修复段采用砂浆毛石砌筑采用M7.5砂浆砌MU3(毛石,挤浆法施工, 保证砂浆饱满;(6)缓冲池全部采用砂浆毛石砌筑采用M7.5砂浆砌MU30毛石,挤浆法施工, 保证砂浆饱满;( 7)砂浆用M7.5 砂浆,水泥、砂、水等建筑材料均采用经检验合格的材料,现场拌制的砂浆使用搅拌机搅拌并且在 2 小时内使用完毕,已经凝固的砂浆不得使用。
( 8)沟渠及缓冲池内壁抹面采用1:2.5 水泥砂浆抹面,抹面厚度20mm。
(9)挡墙每隔10米设沉降缝一道,缝宽30mm自墙顶做到基底,缝内用胶泥填塞。
(10)挡墙墙身中设100X100的泄水孔,孔与孔间距均为2m上下泄水孔错开布置,下泄水孔的出口应高于地面300mm。
( 11)挡墙基底必须落在本土上,若挡墙基底落在回填土上必须联系设计结合现场处理,挡墙背后必须用净土回填分层压实;压实系数大于0.9.( 12)挡墙基底基坑开挖后必须有地质人员验槽后方可施工。
( 13)挡墙墙面用1:2 水泥砂浆勾缝,毛石石料应坚硬不易风化,其最小厚度不小于15cm,砌筑砂浆标号M7.5水泥砂浆。
( 14)施工前应做好场地排水,保持基坑干燥,平整场地及开挖基坑后,应及时施工挡墙,台阶和基坑不宜暴露,基础施工完后应及时回填并夯实以免积水软化地基。
(15)砌筑前必须对石料浇水湿润,表面有泥土及石锈的石块,清除干净后再用于施工,砌体每隔15m设置沉降缝;(16)砌筑毛石时,大面朝下,小面朝上放置保证砌体稳固,石块之间的砌缝控制在20mm最大不超过40mm砌体之间用砂浆填塞饱满,避免形成瞎缝,用小石块填塞时应用砂浆包裹石块周围,石块砌缝互相错开,一面形成通缝。
(17)砌筑过程及砌筑完工都必须随时注意浇水养护,完工后养护期保持在7天以上。
(18)投标文件中应编制施工方案及安全、质量保证措施1. 5工程量表二、各分部分项工程的主要施工技术方案2. 1 土方开挖2. 1.1 土方开挖流程施工测量放样-施工场地清理-临时排水系统-反铲分层开挖-人工修槽-验收。
2. 1.2施工测量施工前先根据取水泵房的+0.000标高水准点建立工程测量控制网,以保证施工放样定位的准确性,每开挖一段,进行边线及高程放样。
2. 1.3 土方开挖因本工程处于山区,大型施工机械无法进入,施工主要靠人工及小型机械完成。
土方开挖采用全人工开挖,遇到岩石采用爆破方法进行,严格按照放坡系数及开挖线开挖,土方开挖采用单侧堆土,并将多余土堆倒运至土堆堆放位置,留出施工通道,放坡系数1: 1.5,开挖深度大于4m的采用两级放坡,中间放500mm宽马道。
2.1.4 开挖阶段及顺序土方应从上至下分层分段开挖,严禁自下而上或采用倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。
基槽开挖时,实际施工边坡的坡度适当留出修坡余量,再用人工修整,满足设计的坡度和平整度。
在每段开挖开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时排水措施。
在开挖边坡遇到有地下水渗流时,在边坡修整和加固前,采取有效的疏导和保护措施。
为防止修整后的开挖边坡,遭受雨水冲刷,边坡的护面和加固工作在雨季前完工。
土方开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取紧急抢救措施,并按照监理单位指示设置观测点,及时观测边坡稳定情况,如实记录观测数据。
2.1.5 土方开挖过程中的质量检查在土方开挖过程中,应定期测量校正正开挖平面的尺寸和标高,以及按照施工图纸的要求检查开挖边坡的坡度和平整度。
2.1.6 砌体砌筑前基础面得质量检查对基础面进行检查清理后应保证基础面无积水,不使基础面土壤受扰动,砌筑前清除表面的松软土层及浮土。
2.2、毛石挡墙工程施工2.2.1 、浆砌石挡土墙施工方法(1)根据设计图纸要求,毛石强度为C30以上,砂浆强度为M7.5。
( 2)施工前,应做好测量定位,复测工作,确认该挡墙位置无误后,方可放线施工,并经监理工程师批准。
( 3)挡墙基础直接置于天然地基上时,应经监理工程师检验同意后,方可开始砌筑,当有渗透水时,应及时排出,以免基础在砂浆初凝前遭遇水浸害。
(4)挡墙基础为软弱土层,不能保证图纸要求的强度时,应经监理工程师批准。
采用加宽基础或其它措施,浸水的挡土墙基础的设置深度,应符合图纸规定,且不小于冲刷线以下0.5M 。
( 5)砌筑体应分层坐浆砌筑,砌筑上层时,不应振动下层,不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块。
砌体砌筑完成后,应进行勾缝。
( 6)工作段的分段位置宜在伸缩缝和沉降缝之处,各段水平缝隙应一致。
(7)挡墙每20米长为一个单元,两单元之间留 3 cm宽变形缝,变形缝侧面必须垂直。
( 8)毛石砌体采用的石材应质地坚实,无风化剥落和裂纹。
挡墙表面的石材,尚应色泽均匀。
(9)泄水孔应均匀设置,在每米高度上间隔3m左右设置一个泄水孔,泄水孔按品字形设置;(10)泄水孔与土体间铺设长宽各为300mm厚200mm勺卵石或碎石作疏水层。
(11)挡土墙内侧回填土必须分层夯填,分层松土厚度应为300mm墙顶土面应有适当坡度使流水流向挡土墙外侧面。
(12)毛石挡墙的组砌方法为:内外搭砌,上下错缝,拉结石、丁砌石交错设置;(13)挡墙的面石长度不能小于25 cm,厚度不小于25 cm,上下层错缝不小于12 cm。
(14)质量检验a、石料规格和质量应符合有关规定。
b、砂浆的配合比应符合试验规定c、砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞。
d、墙背填料符合图纸要求。
e、沉降缝、泄水孔的位置和数量应符合图纸要求。
2.2.2挡土墙施工工艺流程图2.3 浆砌沟渠施工2.3.1 、沟渠测量沟渠测量由一名有经验的测量工程师负责测量控制工作,根据复测核定的导线桩测定管沟中心线,在管沟的起点、终点及转角处设定木桩作控制桩,以管沟的定位中心控制桩为准,放出挖槽线,对管沟底标高每10m 以及转角处设水平控制桩控制。
管沟边线设置边线控制桩。
2.3.2 、沟渠开挖沟渠采用人工开挖和挖掘机沟端开挖的方法进行施工,施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求,并接近沟渠底标高时采用人工配合进行修整,以免超挖。
沟渠开挖前应采用控制水平板复核管沟的中心线,边线及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。
开挖时严格按照标高控制桩进行检查,确保标高、坡度符合设计要求。
沟渠开挖到沟底时,在沟底补设临时桩控制标高,防止因多挖而破坏自然土层,一般可在挖至接近标高时留出100mm深土层暂时不挖,留至沟渠底砼土施工时清底找平。
开挖时,堆土和机械离沟槽边缘的距离应保持1m以保证边坡稳定。
2.3.3 、沟渠片块石砌筑(1)砌筑用毛石强度MU3(以上,砂浆强度为Mu7.5水泥砂浆。
