引水渠挡墙和护坡施工

方案28142

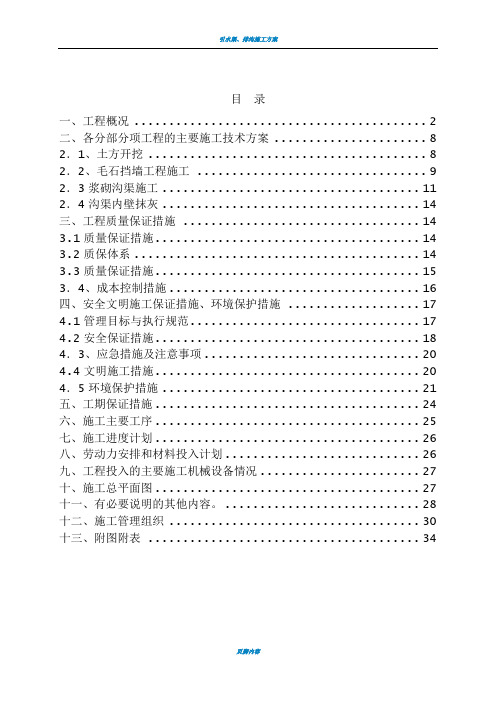

目录

一、工程概况 (2)

二、各分部分项工程的主要施工技术方案 (8)

2.1、土方开挖 (8)

2.2、毛石挡墙工程施工 (9)

2.3浆砌沟渠施工 (10)

2.4沟渠内壁抹灰 (12)

三、工程质量保证措施 (12)

3.1质量保证措施 (12)

3.2质保体系 (12)

3.3质量保证措施 (13)

3.4、成本控制措施 (14)

四、安全文明施工保证措施、环境保护措施 (15)

4.1管理目标与执行规范 (15)

4.2安全保证措施 (16)

4.3、应急措施及注意事项 (18)

4.4文明施工措施 (18)

4.5环境保护措施 (19)

五、工期保证措施 (23)

六、施工主要工序 (23)

七、施工进度计划 (24)

八、劳动力安排和材料投入计划 (25)

九、工程投入的主要施工机械设备情况 (26)

十、施工总平面图 (26)

十一、有必要说明的其他内容。 (27)

十二、施工管理组织 (29)

十三、附图附表 (33)

一、工程概况

1.1招标文件概况

1.2概述

临沧矿业有限公司位于镇康县凤尾镇(镇康老县城)104°方向,平距7千米处,属镇康县凤尾镇管辖。矿区中心点地理坐标:东经

99°05′30″,北纬23°52′30″,面积1.37平方千米。县城至矿区有简易公路相通,镇康至广大铁路(广通-大理)大理站公路里程476千米,至大保高速公路(大理-保山)保山站公路里程280千米,交通条件良好。

1.3项目组成

本项目主要由原沟渠修复、挡土墙、新建沟渠及缓冲池等组成。

新建沟渠包括东排水沟渠31.32米、上排水沟渠51.76米、下排水沟渠179.41米及分支排水沟渠31.95米。

沟渠采用砂浆毛石砌筑,要求 M7.5砂浆砌MU30毛石。毛石混凝土要求C20,毛石块度30~60mm。水沟内壁抹面1:2.5水泥砂浆抹面,厚度

20mm。

各沟渠横断面如下图:

修复沟渠及挡土墙:采用砂浆毛石砌筑,要求 M7.5砂浆砌MU30毛石。毛石混凝土要求C20,毛石块度30~60mm。水沟内壁抹面1:2.5水泥砂浆抹面,厚度20mm。挡墙每隔10米设沉降缝一道,缝宽30mm,自墙顶做到基底,缝内用胶泥填塞。挡土墙墙身中设100×100的泄水孔,孔与孔间距均为2m,上下泄水孔错开布置,下泄水孔的出口高于地面300mm。墙面用1:2水泥砂浆勾缝,墙顶用1:2.5水泥砂浆抹面,毛石石料应坚硬不易风化,其最小厚度不小于15cm,砌筑砂浆标号M7.5。

缓冲池面积为111.36平方米,其断面尺寸为9600×11600mm,壁厚800mm,深3000mm,池底厚800mm,均采用砂浆毛石砌筑,要求 M7.5砂浆砌MU30毛石。毛石混凝土要求C20,毛石块度30~60mm。水沟内壁抹面1:2.5水泥砂浆抹面,厚度20mm。

1.4技术要求

(1)沟渠及缓冲池基底应置于老土层或基岩上。基底开挖后,应仔细检查地基岩土有无岩性不均地段存在。当岩基内有局部土基存在时,应将土挖除,用强度等级不低于C10级的混凝土或M10砂浆砌Mu30块石回填,或进行加固处理。

(2)土方回填区必须按照规范要求进行人工或机械夯实;

(3)沟渠沟帮采用砂浆毛石砌筑采用M7.5砂浆砌MU30毛石,挤浆法施工,保证砂浆饱满;

(4)沟渠底板施工采用毛石混凝土砌筑,混凝土使用人工搅拌C20标号,石块(MU30)块度要求30~60mm;

(5)原沟渠修复段采用砂浆毛石砌筑采用M7.5砂浆砌MU30毛石,挤浆法施工,保证砂浆饱满;

(6)缓冲池全部采用砂浆毛石砌筑采用M7.5砂浆砌MU30毛石,挤浆法施工,保证砂浆饱满;

(7)砂浆用M7.5砂浆,水泥、砂、水等建筑材料均采用经检验合格的材料,现场拌制的砂浆使用搅拌机搅拌并且在2小时内使用完毕,已经凝固的砂浆不得使用。

(8)沟渠及缓冲池内壁抹面采用1:2.5水泥砂浆抹面,抹面厚度

20mm。

(9)挡墙每隔10米设沉降缝一道,缝宽30mm,自墙顶做到基底,缝内用胶泥填塞。

(10)挡墙墙身中设100X100的泄水孔,孔与孔间距均为2m,上下泄水孔错开布置,下泄水孔的出口应高于地面300mm。

(11)挡墙基底必须落在本土上,若挡墙基底落在回填土上必须联系设计结合现场处理,挡墙背后必须用净土回填分层压实;压实系数大于0.9.

(12)挡墙基底基坑开挖后必须有地质人员验槽后方可施工。

(13)挡墙墙面用1:2水泥砂浆勾缝,毛石石料应坚硬不易风化,其最小厚度不小于15cm,砌筑砂浆标号M7.5水泥砂浆。

(14)施工前应做好场地排水,保持基坑干燥,平整场地及开挖基坑后,应及时施工挡墙,台阶和基坑不宜暴露,基础施工完后应及时回填并夯实以免积水软化地基。

(15)砌筑前必须对石料浇水湿润,表面有泥土及石锈的石块,清除干净后再用于施工,砌体每隔15m设置沉降缝;

(16)砌筑毛石时,大面朝下,小面朝上放置保证砌体稳固,石块之间的砌缝控制在20mm,最大不超过40mm,砌体之间用砂浆填塞饱满,避免形成瞎缝,用小石块填塞时应用砂浆包裹石块周围,石块砌缝互相错开,一面形成通缝。

(17)砌筑过程及砌筑完工都必须随时注意浇水养护,完工后养护期保持在7天以上。

(18)投标文件中应编制施工方案及安全、质量保证措施。

1.5工程量表

二、各分部分项工程的主要施工技术方案

2.1、土方开挖

2.1.1 土方开挖流程

施工测量放样-施工场地清理-临时排水系统-反铲分层开挖-人工修槽-验收。

2.1.2 施工测量

施工前先根据取水泵房的+0.000标高水准点建立工程测量控制网,以保证施工放样定位的准确性,每开挖一段,进行边线及高程放样。

2.1.3 土方开挖

因本工程处于山区,大型施工机械无法进入,施工主要靠人工及小型机械完成。土方开挖采用全人工开挖,遇到岩石采用爆破方法进行,严格按照放坡系数及开挖线开挖,土方开挖采用单侧堆土,并将多余土堆倒运至土堆堆放位置,留出施工通道,放坡系数1:1.5,开挖深度大于4m的采用两级放坡,中间放500mm宽马道。

2.1.4 开挖阶段及顺序

土方应从上至下分层分段开挖,严禁自下而上或采用倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。

基槽开挖时,实际施工边坡的坡度适当留出修坡余量,再用人工修整,满足设计
