混凝土灌注桩成桩检验批质量验收记录表
编号:
混凝土灌注桩成桩质量检验批质量验收记录表(续表)编号:
填写说明:
1.适用范围及要求:
1) 该表适用于混凝土灌注桩基础施工验收;
2) 承载力检测参照建筑基桩检测技术规范JGJ106的有关规定执行;
3) 其他执行设计要求及施工验收规范GB 50233.GB 50204.JGJ94.Q/GDW 1153.Q/GDW
10225。
2.检查数量:
1) 主控项目:
(1) 承载力检验:应按现行有关标准或按经专项论证的检验方案抽样检测;
(2) 桩体质量检验:对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽
检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根;对地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于 10 根。
每个柱子承台下不得少于1根;
(3) 混凝土强度试件:每浇筑 50m3必须有 1 组试件,小于 50m3的桩,每根桩必须有 1 组
试件;
(4) 桩位偏差:应全数检查。
2)一般项目:全数检查。
3.检验批划分:该检验批按每基塔同时施工的全数桩作为一个检验批。
4.“验收部位”应填写同时间段施工的 ** 塔 *,* 腿*,*桩。
5.检查记录栏中的内容应填写检测后最大偏差值或超范围的所有数据。
混凝土灌注桩(钢筋笼)检验批现场验收检查原始记录
注:1.此表为一般分项工程检验批的检查记录用表,其检查项目应为影响工序操作的主控项目和一般项目,特别是与班组操作质量直接相关的项目为重点内容,按照施工工艺的要求,边操作边检查,将有关质量要求及允许偏差控制在规定的限制内。
具体由施工单位根据自己的企业情况和工程实际,自行进行表格设计。
2.对于企业创建优良工程的项目,其检查评定标准应当以优良工程的标准为依据。
具体表格格式由建设各方责任主体单位共同研究确定,包括检查项目、检查位置、检查结果等内容。
应由专业监理工程师和施工单位专业质量检查员、专业工长(施工员)共同签署,并在单位工程竣工验收前存档备查,保证该记录的可追溯性。
这是工程质量验收的依据之一。
山东省建设工程质量监督总站监制。
混凝土灌注桩工程检验批质量验收记录表GB50202—2002(Ⅱ)说明(Ⅱ)010405主控项目:1、桩位。
桩位允许偏差和桩的位置及成孔方法不同而不同。
尺量检查。
2、入孔深。
+300mm。
只能深不能浅,测钻杆、套管长度或重锤测。
嵌岩桩应确保进入设计要求的嵌岩深度。
3、桩体质量检查。
应用动力法检测,或钻芯取样至桩尖下50cm。
符合设计要求,按设计要求方法检测。
设计为甲级地基或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量为总数的30%,且不少于20根;其他桩不少于总数的20%,且不少于10根;对混凝土预制桩及地下水位以上且终孔后经过核查的灌注桩。
检查不少于总数10%。
且不少于10根。
每个柱子承台下不少于1根。
4、混凝上强度。
每50m3取(不足50m3)取一组试块,每根柱必须有一组试块。
强度符合设计要求。
5、承载力。
设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验,数量不少于总桩数1%,且不少于3根。
总桩数少于50根时,为2根。
其它桩应用高应变动力检测。
对地质条件、桩型,成桩机具和工艺相同、同一单位施工的桩基。
检验桩数不少于总桩数的2%,且不少于5根。
静载荷试验,高应变动力检测方法。
检查检测报告。
一般项目:1、垂直度。
除人工挖孔混凝土护壁桩为<0.5%;其它桩为<1%。
检查套筒、钻杆的垂直度或吊垂球检查。
2、桩径。
套管成孔、干成孔的桩径为-20mm;泥浆护壁钻孔为+50mm;人工挖孔为+50mm。
用井径仪、尺量检查。
3、泥浆比重(粘土、砂性土中)。
1.15~1.20。
用比重计测量。
4、泥浆面标高(高于地下水位)。
0.5~1.0m。
观察检查5、沉渣厚度:端承桩≤50mm。
用沉渣仪或吊锤测量。
磨擦桩≤150mm。
用沉渣仪或吊锤测量。
6、混凝土坍落度:水下灌注160~220mm,灌注前坍落度仪测量。
干施工70~100mm。
灌注前坍落度仪测量。
7、钢筋笼安装深度:±100mm,尺量检查。
混凝土灌注桩检验批质量验收记录项目:混凝土灌注桩检验批质量验收日期:xxxx年xx月xx日地点:xxxx施工现场监理单位:xxxx监理有限公司施工单位:xxxx施工有限公司一、施工概况本次施工共完成XX根混凝土灌注桩的浇筑工作,采用XX钢筋和XXXX混凝土浇筑。
施工过程中,按照设计要求完成了钢筋的加工、排布,并进行了混凝土的搅拌、运输和浇筑。
为确保施工质量,现进行质量验收。
二、质量验收内容1.钢筋质量验收1.1钢筋现场验收验收人员对施工现场进行了钢筋的确认,并检查了包装、编号和规格是否符合设计要求。
1.2钢筋加工质量验收验收人员抽查了施工单位的钢筋加工工艺,确保了钢筋加工的质量符合标准要求。
2.混凝土质量验收2.1搅拌站验收验收人员对供应混凝土的搅拌站进行了质量验收,核查了混凝土的配制比、原材料质量和搅拌机的工作性能是否符合要求。
2.2运输过程质量验收验收人员对混凝土运输车进行了检查,确保了车辆的密闭性、装载情况和行驶安全等符合要求。
2.3浇筑过程质量验收验收人员对混凝土的浇筑过程进行监督,确保了混凝土的坍落度、浇筑质量和施工速度符合设计要求。
三、质量验收结果根据以上质量验收内容的检查和测试结果,混凝土灌注桩的施工质量满足以下要求:1.钢筋质量:钢筋加工质量符合标准要求。
2.混凝土质量:混凝土配制比符合设计要求,搅拌站加工的混凝土质量合格,运输过程符合要求,浇筑过程的坍落度、浇筑质量和施工速度均符合标准要求。
四、存在的问题和改进措施在质量验收中,发现了以下问题:1.部分钢筋未按要求进行焊接,需要及时整改;2.部分混凝土浇筑过程中出现了漏浆现象,需要加强施工管理;3.混凝土浇筑过程中未采取防冻措施,需加强施工时的环境保护意识。
为解决上述问题和进一步提升施工质量,施工单位将采取以下改进措施:1.对未按要求进行焊接的钢筋进行重新处理,确保钢筋连接的可靠性;2.加强施工管理,加强对混凝土浇筑过程中的漏浆情况的监控和整改;3.加强施工组织,对施工环境进行合理控制,采取防冻措施,确保施工质量和环境保护要求的同时。
华润电力贵州煤电一体化大方电厂(2×660MW)新建工程
回旋钻灌注桩成孔工程检验批质量验收记录
工程编号:020102 电土验表:5.4.23 单位(子单位)
工程名称
厂区挡墙及护坡分部(子分部)工程桩板式挡土墙
分项工程名称混凝土灌注桩成孔工程验收部位ZH214、ZH212
施工单位中建五局第三建设
有限公司
项目经理谢佑华项目技术负责人易权坤
施工执行标准名称及编号1、企业标准: 2、施工技术规范:《电力建设施工质量验收及评价规程第1部分:土建工程DL/T 5210.1-2012》
分包单位贵州众隆集团有
限公司
分包项目经理邹林施工班组长易均彬
类别序
号
检查项目质量标准
单
位
施工单位检查评定记录
监理单位验
收记录
主控项目1 孔底标高偏差必须符合设计要求mm 2
孔底沉渣或虚土
厚度
≤50 mm 3
护壁
泥浆
排出比重 1.2-1.5
含砂率<4 %
胶体率≥90 %4 桩基轴线位移≤10 mm
一般项目1 桩径允许偏差±50 mm
2 垂直偏差≤1%桩长mm 3
桩位允
许偏差
垂直轴
线方向
≤100(相邻桩不能偏
往同一方向)
mm
沿轴线
方向
≤150(相邻桩不能偏
往同一方向)
mm
施工单位检查评定结果主控项目:一般项目:
项目专业质量检查员:年月日
监理单位验
收结论
专业监理工程师:年月日。

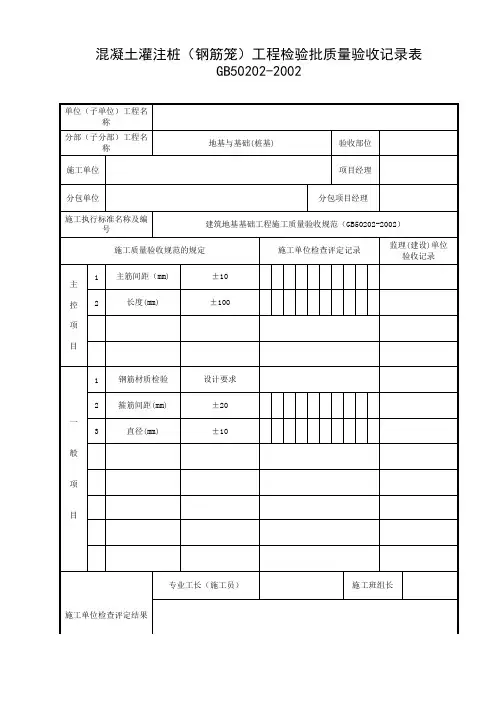

混凝土灌注桩钢筋笼检
验批质量验收记录 Corporation standardization office #QS8QHH-HHGX8Q8-GNHHJ8
混凝土灌注桩钢筋笼检验批质量验收记录
(GB50202-2002)表编号:
(1)
010405
010405□□□(1)说明
强制性条文
参照《混凝土结构工程施工质量验收规范》GB 50204-2002
当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
检查数量:按进场的批次和产品的抽样检验方案确定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:
1、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于;
2、钢筋的屈服强度实测值与强度标准值的比值不应大于。
检查数量:按进场的批次和产品的抽样检验方案确定。
检验方法:检查进场复验报告。
表混凝土灌注桩钢筋笼质量检验标准(mm)
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织
项目专业质量(技术)负责人等进行验收。
混凝土灌注桩检验批质量验收记录
(GB50202-2002) 表 5.6.4-2编号:010405□□□(2) 工程名称分项工程名称项目经理
施工单位验收部位
施工执行标准专业工长
名称及编号(施工员 )
分包单位分包项目经理施工班组长质量验收规范的规定
检查项目
1 桩位偏差
2 孔深偏差
主
控 3 桩体质量检验
项
目 4 混凝土强度
5 承载力
1 桩垂直度
2 桩径
3泥浆比重 ( 粘土或砂性土中 )
4泥浆面标高 ( 高于地下水位 )
一
5
沉渣端承桩
厚度
般摩擦桩
混凝水下灌注
项6
土坍干施工
深度
目
7 钢筋笼安装深度
8 混凝土充盈系数
9 桩顶标高
质量要求施工单位自检记录监理(建设)单位验收记录单位数值
见规范表 5.1.4
mm+300
按基桩检测技术规
范。
如钻芯取样,大
直径嵌岩桩应钻至
桩尖下 50cm
符合设计要求
按基桩检测技术规范
见规范表 5.1.4
见规范表 5.1.4
~
m~
mm ≤50 mm
≤150 mm
160~220
mm 70~100
mm±100
>1
+30
mm
50
施工操作依据
质量检查记录
施工单位检查项目专业项目专业
结果评定质量检查员:技术负责人:
年月日监理(建设)专业监理工程师:
单位验收结论( 建设单位项目专业负责人)
年月日
010405□□□ (2) 说明
强制性条文
5.1.4灌注桩的桩位偏差必须符合表的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质
3 量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注 50m必须有 1 组试件,
3
少于 50m的桩,每根桩必须有 1 组试件。
5.1.5工程桩应进行承载力检验。
5.6.1施工前应对水泥、砂、石子(如现场搅拌)、钢材等原材料进行检查,对施
工组织设计中制定的施工顺序、监测手段(包括仪器、方法)也应检查。
5.6.2施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程检查,人
工挖孔桩尚应复验孔底持力层土(岩)性。
嵌岩桩必须有桩端持力层的岩性报告。
5.6.3施工结束后,应检查混凝土强度,并应做桩体质量及承载力的检验。
5.6.4混凝土灌注桩的质量检
人工挖
4
孔桩
注: 1、桩径允许偏差的
2、采用复打、反插
3、H为施工现场地
验标准应符合表 5.1.4 、表的规定。
表 5.1.4灌注桩的平面位置和垂直度的允许偏差
桩径
桩位允许偏差 (mm) 垂直度
序
允许
允许偏差1~3 根、单排桩基垂直于中
成孔方法
条形桩基沿中心线方向
偏差
号心线方向和群桩基础的边
(%) 和群桩基础的中间桩
(mm)
桩
泥浆护壁钻孔
D≤1000mm ± 50 D/6,且不大于 100 D/4,且不大于 150
1 <1
桩
D>1000mm ± 50 100+ 150+
套管成孔灌注D≤500mm 70 150
2 20 <1
桩D>500mm 100 150
3千成孔灌注桩20<170150
表 5.6.4-2混凝土灌注桩质量检验标准
允许偏差或允许值
项序检查项目
单位数值
1 桩位见本规范表 5.1.4
主
2 孔深mm +300
控
项
按基桩检测技术规范。
如钻芯取样,3 桩体质量检验
大直径嵌岩桩应钻至桩尖下 50cm。
目
4 混凝土强度设计要求
5 承载力按基桩检测技术规范
1 垂直度见本规范表 5.1.4
2 桩径见本规范表 5.1.4
一 3 泥浆比重(粘土或砂性土中)~
般
4 泥浆面标高(高于地下水位)m ~
沉渣厚度:端承桩mm ≤50
5
摩擦桩mm ≤ 150
项
混凝土坍落度:水下灌注mm 160~220
6
干施工mm 70~100 目
检查方法
基坑开挖前量护筒,开挖后量桩中心只深不浅,用重锤测,或测钻杆、套管长度,嵌岩桩应确保进入设
计要求的嵌岩深度
按基桩检测技术规范
试件报告或钻芯取样送检
按基桩检测技术规范
测套管或钻杆,或用超声波探测,干施工时吊垂球
井径仪或超声波检测,干施工时用钢尺量,人工挖孔桩不包括内衬厚度
用比重计测,清孔后在距孔底
50cm处取样
目测
用沉渣仪或重锤测量
坍落度仪
7钢筋笼安装深度mm± 100用钢尺量
注:①人工挖孔桩、嵌岩桩的质量检验应按上述二表验收。
②本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量(技术)负责人等进行验收。
