自爬式塔吊安装方案设计与施工
- 格式:pdf
- 大小:158.89 KB
- 文档页数:5
为了更加科学合理的利用塔吊,保证塔吊安全可靠、满足工程施工的正常运转和顺利进行,特编制此塔吊吊装及群塔施工方案。
一、编制依据1.工程图纸。
2、施工组织设计.3、《建筑机械使用安全技术规程》JGJ33-2012。
4《建筑施工安全检查标准》 JGJ59—2011.5《塔式起重机安全规程》 GB5144-20066、《塔机使用说明书》二、工程概况1、工程简介山西省永济市舜都文化中心建设工程,位于永济市舜都大道南36号.该工程由陕西省建筑设计研究院设计,总建筑面积36319。
45m2,其中地上21499。
42m2,地下14820.03m2。
此项目由1337座的会议厅兼作剧场及放映与博物馆、展览馆及地下商场、车库和设备用房所组成的文化综合体。
本建筑物观众厅高度为21.6m,舞台高度为22。
6m,观众前厅高度为19.05m,后台用房高度为22。
15 m,博物馆高度为19。
05m,展览馆高度为21.5m.2、现场条件及周边环境本工程为拆旧建筑后原地新建工程,南侧为实验小学,北侧为政府办公楼和某单位住宅楼,西侧为政府接待中心,东侧为舜都大道。
场地较平坦,地下水位—8M较高;四周临边建筑施工场地狭小。
三、塔吊选型及平面布置1、塔吊位置布置及选型依据(1)、建筑物的平面位置、平面尺寸、建筑物高度及周边环境;(2)、施工工艺施工进度要求;(3)、现场材料水平、垂直运输的需求;(4)、塔吊安装、附着设置、维修、拆除要求.2、塔吊选型本工程采用1台QTZ40(4808)型自升式塔式起重机,独立高度30m,臂长为48m;3台QTZ63(5010)型自升式塔式起重机,独立高度29.5m,臂长为50m.2。
1、位置设计根据本工程的具体情况(工程量、楼体的长和宽)施工期间基座位置分别设置如下:1、塔基中心位于18-20轴以北4.5m(1号塔)。
2、塔基中心位于2-3轴以北4.5m(2号塔)。
3、塔基中心位于30—33轴以南4.5m(3号塔)。
目录上虞****广场施工方案内爬式塔吊安装及使用专项方案编制说明为了主楼超高层垂直运输方便、安全,塔楼垂直运输采用内爬式塔吊,现将内爬式塔吊的安装、安全使用、保养、管理要求和项目部以及分包的安全职责及验收等要求,编制在专项方案内。
项目安全管理系统按此方案进行日常管理和监督检查,保证塔楼施工时垂直运输安全和文明使用有章可循。
第一章、内爬式塔吊垂直运输概况.编制依据:1.1.1.浙江省****院设计的施工图;1.1.2.长沙****工程机械有限公司Q6015内爬式塔吊使用说明书。
.规范和标准:《建筑施工安全检查评定标准》(JGJ59-1999《施工现场临时用电安全技术规范》(JGJ46-2005)(执行);《建筑机械使用安全技术规程》(JGJ33-2001)(执行);《建筑塔式起重机安全规程》(GB5144-1994)(执行);《建筑施工安全技术操作规程》(执行);.国家建设部文件:《建筑起重机械安全监督管理规定》(建设部令第166号);《建筑起重机械备案登记办法》的通知建质[200]76号。
.****建设公司有关塔吊安全管理文件:《工程施工各工种操作规程》;《工程施工安全生产责任制》;《专项施工方案编制指导意见》;《Q/WY M327-2004 塔式起重机驾驶员岗位职责》。
.由集团公司总工程师批准执行的专项方案:《上虞市****广场施工组织总设计》;《上虞市****广场临时用电专项方案》;《塔吊安装、使用应急预案》;《塔吊群吊方案》;《上虞市****广场安全文明施工专项方案》。
.塔吊安全使用监督机构:绍兴市和上虞安检部门;****建设上虞分公司;浙江****监理公司;项目安全管理部门。
内爬式塔吊供货、技术服务、安装单位:长沙****工程机械有限公司。
.内爬式塔吊垂直运输概况:1.7.1.内爬式塔吊布置位置:内爬式塔吊布置在核心筒消防电梯井,轴线在○14~○15/○F轴间,基础节坐落在核心筒电梯井底板上,标高-11.35m。
自爬升动臂塔吊施工工法自爬升动臂塔吊施工工法一、前言自爬升动臂塔吊是一种适用于高层建筑、桥梁和多层结构等施工的特种设备,具有高效、安全、灵活、节能等优点。
本文将详细介绍自爬升动臂塔吊施工工法,包括其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点自爬升动臂塔吊施工工法的特点包括:1.自爬升动臂塔吊具备高载荷、大幅度变幅和高海拔施工的能力,能够适应各种复杂环境;2. 由于采用了自行爬升系统,不需要借助其他设备进行爬升,施工效率更高;3. 该施工工法具有较大的施工半径和灵活的变幅能力,适应各种结构形式的施工需求;4. 通过采用无人机、激光测量等现代技术,实现了工艺过程的数字化和自动化。
三、适应范围自爬升动臂塔吊施工工法适用于高层建筑、桥梁、矿山、电力、水利等工程的施工,尤其适合于需要高效、灵活和安全施工的项目。
其适应范围广泛,可满足各类工程项目对塔吊作业的需求。
四、工艺原理自爬升动臂塔吊施工工法的工艺原理在于通过对施工工法与实际工程之间的联系进行分析,采取相应的技术措施实现施工目标。
主要涉及塔吊的位置选择、起吊速度控制、动臂变幅控制、安全监控等方面的要点,可以有效地实现施工工艺的理论依据和实际应用。
五、施工工艺自爬升动臂塔吊施工工法的施工工艺包括以下几个阶段:1. 塔吊的搭设和设置:根据工程要求,选择合适的位置搭设塔吊,并进行相应的固定和调整;2. 塔吊的爬升:利用自行爬升系统,将塔吊逐层爬升至施工位置,确保施工安全和效率;3. 动臂的调整和变幅:根据工程需求,对塔吊动臂进行调整和变幅,满足施工要求;4. 施工作业:根据工程进度和方法要求,进行塔吊的吊装、运输、装拆等作业;5. 施工完成和拆除:完成施工任务后,进行塔吊的拆除和撤离。
六、劳动组织在自爬升动臂塔吊施工工法中,需要建立合理的劳动组织,包括设立领导小组、明确工作职责、编排工作任务、制定施工计划等。

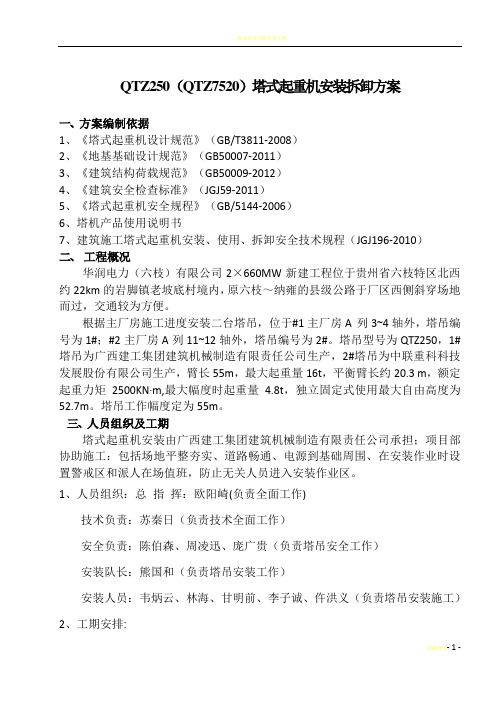

QTZ250(QTZ7520)塔式起重机安装拆卸方案一、方案编制依据1、《塔式起重机设计规范》(GB/T3811-2008)2、《地基基础设计规范》(GB50007-2011)3、《建筑结构荷载规范》(GB50009-2012)4、《建筑安全检查标准》(JGJ59-2011)5、《塔式起重机安全规程》(GB/5144-2006)6、塔机产品使用说明书7、建筑施工塔式起重机安装、使用、拆卸安全技术规程(JGJ196-2010)二、工程概况华润电力(六枝)有限公司2×660MW新建工程位于贵州省六枝特区北西约22km的岩脚镇老坡底村境内,原六枝~纳雍的县级公路于厂区西侧斜穿场地而过,交通较为方便。
根据主厂房施工进度安装二台塔吊,位于#1主厂房A 列3~4轴外,塔吊编号为1#;#2主厂房A列11~12轴外,塔吊编号为2#。
塔吊型号为QTZ250,1#塔吊为广西建工集团建筑机械制造有限责任公司生产,2#塔吊为中联重科科技发展股份有限公司生产,臂长55m,最大起重量16t,平衡臂长约20.3 m,额定起重力矩2500KN·m,最大幅度时起重量 4.8t,独立固定式使用最大自由高度为52.7m。
塔吊工作幅度定为55m。
三、人员组织及工期塔式起重机安装由广西建工集团建筑机械制造有限责任公司承担;项目部协助施工:包括场地平整夯实、道路畅通、电源到基础周围、在安装作业时设置警戒区和派人在场值班,防止无关人员进入安装作业区。
1、人员组织:总指挥:欧阳崎(负责全面工作)技术负责:苏秦日(负责技术全面工作)安全负责:陈伯森、周凌迅、庞广贵(负责塔吊安全工作)安装队长:熊国和(负责塔吊安装工作)安装人员:韦炳云、林海、甘明前、李子诚、仵洪义(负责塔吊安装施工)2、工期安排:第一天:待装塔机部(配)件清点确认,落实工(机)具等。
组织参与安装作业人员学习安装施工方案,进行技术、安全交底。
项目部向租赁公司提供塔机基础施工和验收的合格资料。
塔式起重机安装专项施工方案一、工程概况×××二、安装位置平面和立面图(见附图)×××三、塔式起重机型号及性能技术参数×××四、基础和附着装置的设置塔吊基础按设计院设计的图纸进行施工(附塔吊基础施工方案);本工程建筑总高度为××米,QTZ××型塔吊的独立高度为××米,所以本工程塔吊需做附墙连接。
五、爬升工况及附着节点详图本型号塔式起重机采用自升降的方式爬升和下降;机顶升程序及要求;1、顶升前的准备:(1)将标准节吊至塔机的正方向排立,对标准节的销孔销轴进行清理,擦油,对液压站进行清洗加油试验。
(2)换上顶升吊钩, 吊下引进小车,吊起第一节塔身,注意方向,装入引进轨道,打掉回转盘与塔身的连接销轴,回转处于制动状态。
顶起15CM用小车引进平衡,使平衡点落在顶升横梁上,15分钟后看油缸有无下滑现象。
(3)在顶升中,应从两个侧面检查塔身的垂直度,以避免塔身与建筑物间的距离出现偏差。
2、顶升作业:(1)各部正常后,开始顶升,将顶升横梁两端的棘爪落在塔身的凸耳上,顶起塔头部分0.8米,把套梁上的棘爪落在塔身凸耳上。
收回油缸顶升横梁挂到上一对凸耳上,再顶起塔头部分,拉起套架棘爪,当油全部伸完时约1米再上套架棘爪。
再收回油缸顶升横梁拉到上对凸耳上,再顶起塔头部分,拉起套架棘爪,当油缸全部伸完1.5米。
这时注意不能让套架滚轮冲出塔身,套架顶空拉进引进小车使标准节就位,将操纵杆拨到下降位子,标准节落入鱼尾板内,用销轴连接好,并插上安全销锁定标准节。
(2)吊下引进小车装上标准节吊入轨道。
将小车开至平衡点拿掉保险销,重复每(1)小节,直至所需高度。
用8个销轴将回转盘与标准节连接好方可运转。
(3)顶升过程应有专人开液压站,看棘爪及凸耳。
风速大于4级不得进行顶升。
在顶升过程中若液压系统出现异常,应立即停止顶升,将塔头部分落在塔身上销好,超过自由高度应提前埋好预埋件,并附着。
塔吊安装施工方案一、工程概况与要求工程概述:本次施工涉及的是一个高层建筑项目,需要安装塔吊以支持建筑材料的垂直运输。
工程地点为[具体地址],施工期为[具体时间段]。
工程要求:塔吊安装需严格遵守国家及地方相关法规和标准,确保施工安全、高效,同时保证塔吊稳定、可靠运行。
二、塔吊选型与配置塔吊选型:根据工程需求和现场条件,选用[具体型号]塔吊。
配置清单:包括塔吊主体、基础装置、电气系统、安全装置等。
三、基础施工与准备基础施工:按照塔吊说明书和设计要求,进行基础施工,确保基础稳固、水平。
现场准备:清理施工现场,确保无障碍物;准备好安装所需的工具、材料。
四、安装步骤与方法塔吊安装:按照塔吊说明书和安装方案,逐步进行塔吊安装。
安装方法:采用分段组装法,先安装基础部分,再逐步安装上部结构。
五、安全防护措施安装过程中,设置警戒线,禁止非施工人员进入施工现场。
安装人员必须佩戴安全帽、安全带等防护用品。
定期对塔吊进行安全检查,确保设备运行正常。
六、质量标准与检验塔吊安装质量应符合国家及地方相关法规和标准。
安装完成后,进行试运行,确保塔吊运行平稳、无异常。
七、人员组织与培训成立专门的塔吊安装队伍,负责塔吊的安装、调试等工作。
对安装人员进行技术培训,确保安装质量。
八、应急预案与处置制定塔吊安装应急预案,明确应急处置流程。
准备必要的应急设备和器材,确保在紧急情况下能够迅速响应。
九、其他注意事项安装过程中,应密切关注天气变化,避免恶劣天气对施工造成影响。
安装完成后,应及时办理相关手续,确保塔吊合法运行。
十、总结本次塔吊安装施工方案旨在确保塔吊安装过程的安全、高效和质量。
通过合理的选型与配置、基础施工与准备、安装步骤与方法、安全防护措施、质量标准与检验、人员组织与培训、应急预案与处置等方面的安排,我们将为工程提供稳定、可靠的塔吊支持。
同时,我们将严格遵守国家及地方相关法规和标准,确保施工质量和安全。
塔吊安装及拆除专项施工方案塔吊安装及拆除专项施工方案第一章塔吊安装及拆除专项施工方案1.1 工程概况本工程为塔吊安装及拆除工程,位于某市区内的一处建筑工地。
该工地为多层建筑,需要使用两台塔吊进行施工。
本方案主要针对塔吊的安装和拆除进行阐述,以确保施工安全和顺利进行。
1.2 塔吊安装所需设备在进行塔吊安装前,需要准备的设备有:塔机本体、塔机基础、钢丝绳、液压千斤顶、起重链条、手动葫芦、电动葫芦、大型螺栓等。
在安装过程中,需要使用这些设备来完成各项工作。
1.3 塔吊安装塔吊安装分为塔机中心位置布置、塔机基础安装、塔机组装等步骤。
在进行这些步骤前,需要先进行现场勘测,确定安装位置和方案。
在安装过程中,需要严格按照安装步骤和安全规范进行操作,以确保施工安全和质量。
第二章塔吊安装所需设备2.1 塔机中心位置布置塔机中心位置布置是塔吊安装的第一步,需要根据现场情况确定塔机的位置和方向。
在确定位置后,需要进行基础施工,以确保塔吊能够牢固地安装在地面上。
2.2 塔机基础塔机基础是塔吊安装的重要组成部分,需要按照设计要求进行施工。
在进行基础施工时,需要注意地面的平整度和土壤的承载力,以确保塔吊的安全稳定。
2.3 安装所需机具、工具的配置在进行塔吊安装时,需要使用各种机具和工具,如液压千斤顶、起重链条、手动葫芦、电动葫芦等。
在使用这些设备时,需要注意安全操作规范,以确保施工人员的人身安全和设备的正常运转。
2.4 安装工艺流程(安装步骤)在进行塔吊的安装时,需要按照以下步骤进行:1.确定安装位置和方向。
2.检查并确保基础的平整度和强度符合要求。
3.将塔吊的底座固定在基础上。
4.安装塔吊的支腿和支撑系统。
5.安装塔身和塔头。
6.安装塔吊的臂架和起重机构。
7.进行调试和测试,确保塔吊的正常运行。
第三章塔吊安装3.1 引言塔吊的安装是一个复杂的过程,需要严格按照安装程序进行,并且需要注意安全事项。
本章将介绍塔吊安装的注意事项和程序。
1 编制依据 (1)2 工程概况 (2)2.1 项目总体概述 (2)2.2 工程地质情况 (3)2.3 周围环境情况 (3)2.4 吊装设计方案 (4)2.5 吊装重点 (5)3 施工安排 (6)3.1 施工准备 (6)3.2 场地准备 (6)3.3 主要机具设备需用量计划 (7)3.4 施工进度计划 (7)3.5 劳动力投入计划 (7)4 施工工艺流程 (8)5 施工方法 (9)5.1 塔吊的安装 (10)5.2 顶升套架的吊装 (10)5.3 回转机构的吊装 (10)5.4 安装平衡臂 (11)5.5 安装起重臂 (12)5.6 平衡配重的安装 (13)5.7 塔机顶升加节程序及要求 (14)5.8 整机安装自检 (16)5.9 工完清场 (16)6 施工质量保障措施 (16)6.1 质量控制措施 (16)6.2 质量控制标准 (18)7 安全管理措施 (18)7.1 安全管理组织机构 (18)7.2 安全管理制度措施 (19)8 文明施工和环境保护措施 (26)9 应急预案 (26)9.1 应急组织机构 (26)9.2 应急风险辨识及处置措施 (29)9.3 应急保障 (30)10 计算书 (31)10.1 起重机械起重能力验算复核 (31)10.2 设备单元吊装说明 (32)10.3 栈桥承载力验算 (32)10.4 钢丝绳及卡环受力计算 (33)11 附图 (33)附图1:塔吊平面布置图 (33)附图2:塔吊与周围建筑物、相邻塔吊平面、立面关系图 (33)附图3:吊车起吊、试吊过程平面、立面示意图 (33)附图4:塔吊主要构件尺寸详图 (33)附图5:构件与吊索具,吊索具与吊钩之间的连接示意图 (33)附图6:吊装区域内人员通道布置图 (33)附图7:构件安装区域平面示意图 (33)附图8:附墙与结构固定节点图 (33)附图9:100t汽车吊起重性能表 (33)1编制依据1.方案编制参考四川建设机械(集团)股份有限公司(塔吊生产厂家)编制的《P 型300t.m(P7527-18t)塔式起重机使用说明书》及由业主提供的有关施工图纸资料等。
常州传媒中心项目TC7052型内爬塔式起重机安拆施工方案使用单位:中建三局股份有限公司编制单位:上海颐东机械施工工程有限公司日期: 2010.10.20塔式起重机施工方案审批表1、项目概况...............................................................2、塔吊性能介绍...........................................................3、编制依据...............................................................4、工程管理目标 (4)4.1、质量目标.........................................................4.2、工期目标.........................................................4.3、安全管理目标.....................................................5、组织机构及职责.........................................................5.1、组织机构.........................................................5.2、职责.............................................................5.3、机器具选择 (7)5.4、塔吊平面布置.....................................................6、塔吊的安装工艺流程.....................................................7、塔吊的爬升.............................................................8、群塔作业及安全措施.....................................................9、检查...................................................................10、附表..................................................................10.1、塔吊安装作业活动危险辨识与危险评价表............................10.2、塔吊安装作业活动安全风险控制对策表..............................11、应急预案..............................................................11.1 应急救援工作的组织...............................................11.2紧急事故救援小组成员分工..........................................11.3应急准备..........................................................11.4施工现场的急救步骤................................................11.5现场救护注意事项..................................................11.6伤亡事故的报告....................................................11.7伤亡事故的处理.................................. 错误!未定义书签。
自爬式塔吊安装方案设计与施工
周洁
(广东广州510000)
提要:随着城市的发展,超高层建筑的设计不断涌现,对建筑施工技术要求也越来越高。
由于超高层建筑结构庞大,地上主体建筑结构的施工高空吊装作业和物料运输任务非常繁重,如何更好地解决施工中的物件吊装和运输传送成了建筑施工的一个重要问题。
本文通过一次成功的大型自爬式塔吊设计安装方案的设计与分析,为超高层建筑施工提供一个解决方案借鉴。
关键词:塔吊设计.加固.安装
中图分类号:S611文献标识码:A文章编号:
1.工程概况
某超高层建筑,主体建筑标高302米,结构形式采用核心筒剪力墙结构+外钢结构框架体系,建筑外结构为玻璃幕墙。
安装于地下结构的固定式塔吊由于受安装高度的限制,已难于满足大量的构物件吊装和材料、设备等的施工运输需要,因此在核心筒内安装2台自爬式塔吊成了施工的必然选择。
两台塔吊安装在核心筒内,对角布置,3#塔吊安装于核心筒西北角,4#塔吊安装于核心筒东南角。
根据本工程的实际现场情况,选择起重臂长55米和独立安装高度56米工况的进口法福克公司生产的M600D,该塔吊是整体自爬式,内燃机动力,全液压控制,起重力矩900t·m。
当本工程最大工作幅度52.5米时的最大允许起吊重量为9.7t。
2.塔吊安装设计.
2.1塔吊设计。
本M600D自爬式塔吊组件中起重臂(含滑轮组,拉索等)和爬升专用节(含油缸等)是最重部件,单件重量为15t。
塔吊产生的水平力最大值为74t,竖向力最大值为214t。
2.2结构加固设计。
2.2.1井形结构处理设计。
由于塔吊安装位置三面为核心筒剪力墙,另一侧为砌体墙(150mm厚),考虑到塔吊的安装和不可预见的因素对结构的稳定性和承载力要求,在不影响其它设备布置和安装的基础上,,将核心筒内原砌体墙(150mm厚)更改为增加一道厚200mm的剪力墙墙体,需对增设的剪力墙墙体进行专项设计。
2.2.2核心筒剪力墙结构加固设计。
塔吊产生的作用力传递路径为:塔吊--爬升梁—钢牛腿--墙体锚固件--剪力墙,需复核安装于墙体内的锚固件位置的原剪力墙墙体承载能力,进行加固处理以使剪力墙墙体满足受力要求,对墙体受力复核和加固处理必须进行专项设计,并征得设计单位的认可。
2.2.3墙体锚固件设计:墙体锚固件由塔吊厂家经计算校核后提供,其构造:两侧各一块Q235材质650*1100*30钢板,并由18条直径28二级钢筋两端塞焊连接,钢板间距厚度随墙体。
2.2.4首层梁板结构加固设计。
采用250吨汽车吊作为安装起重设备在地下室顶板上进行安装4#塔吊,需复核楼板的承载力并调整梁板配筋设置。
3.钢牛腿支承设计
3.1牛腿节点构造设计。
钢牛腿用水平两块,竖向三块厚30mm Q235材质钢板制作企口溶透焊接而成,Q235钢材屈服强度设计值205MPa,牛腿与墙体锚固件用企口溶透焊接连接。
3.2牛腿节点设计作用力的确定。
塔吊爬升钢梁直接安放在牛腿上,来自塔吊的竖向反力直接作用在牛腿上,来自塔吊的侧向水平力(垂直于爬升钢梁方向)通过焊接在牛腿上的加劲限位钢板传递给牛腿,来自塔吊的轴向水平力(平行于爬升钢梁方向)通过附着框和焊接在牛腿上限位钢板来专递给牛腿。
塔吊有两种最不利的工况:
工况1--起重臂垂直于爬升钢梁方向
工况2--平行于爬升钢梁方向。
如上文所述,考虑1.2倍的动力系数,塔吊最大竖向反力V=V0×1.2=214t*1.2=256.8t,最大水平反力H=H0×1.2=74t*1.2=88.8t。
工况1:竖向反力由四个支承牛腿均分,牛腿(每个节点)承受的竖向反力为V1牛=V/4=256.8t
/4=62.2t。
牛腿节点承受的轴向水平反力为H1牛(X向)=H/2=88.8t/2=44.4t。
侧向水平反力H1牛(Z向)≈0
工况2:经计算分析,基于安全考虑,取竖向荷载全部由两个牛腿承担,即:V2牛=V/2=256.8t /2=128.4t,轴向水平反力H2牛(X向)≈0,侧向水平荷载则由四个牛腿均分,牛腿承受的最大水平荷载为H2牛(Z向)=H/4=88.8t/4=22.2t;
偏于安全性,取上述两种最不利荷载工况牛腿产生的最大反力并进行组合。
这样牛腿节点产生的各个方向的最大反力如下:
竖向荷载V牛=〔Max(V1牛,V2牛)=Max(62.2t,128.4t)〕=128.4t
轴向水平荷载H1牛(X向)=Max(H1牛轴向,H2牛轴向)=Max(44.4t,0t)=44.4t,
侧向水平荷载H2牛(Z向)=Max(H1牛侧向,H2牛侧向)=Max(0t,22.2t)=22.2t。
3.3计算结果。
经验算可知,牛腿节点最大应力达181.26MPa,小于钢材屈服强度设计值205Mpa,钢牛腿结构强度满足规范的要求,是安全的。
4.爬升梁支承设计
4.1爬升梁。
Q235钢材制作。
爬升梁是特殊设计和加劲肋的位置调整得到生产厂家、安装单位和使用单位三方确认,并同意使用。
4.2爬升梁设计作用力的确定。
牛腿节点产生的各个方向的最大反力均是来自塔吊的爬升梁,爬升梁的各向力大小为:128.4t的竖向力、22.2t的侧向水平力、44.4t轴向水平力.
128.4t128.4t
22.2t22.2t
图一
4.3计算结果。
经过计算得到爬升梁最大应力约180MPa,小于钢材屈服强度设计值205MPa;最大面外变形(z向)1.5mm;爬升梁强度满足规范的要求,是安全的
5.塔吊的吊装方案设计与施工
5.1塔吊吊装设计:墙体锚固件要与核心筒剪力墙同步安装。
根据核心筒结构特点,首道爬升
梁安装在-1层楼板处,第二道爬升梁安装在+9.8米处,其余爬升梁按爬升步距安装.爬升步距为16.8米(4层标准层高)。
考虑现场实际工作条件,采用250吨汽车吊作为安装起重设备在地下室顶板上进行安装4#塔吊.利用4#安装3#塔吊。
现场实际距离的吊距小于20m。
5.2250吨汽车吊对4#塔吊各组件吊装能力计算分析
5.2.1起重臂的吊装。
1)吊机负荷率校核。
250t汽车吊62.3m主杆工况、幅度20m时的额定起重量为17.7t,起重臂重量为15t,吊具重约0.5t,最大负荷率为:η=(15+0.5)/17.7×100%=87.6%满足要求
2)钢丝绳安全系数校核。
选用4根6*37+1--φ30mm×8m的钢丝绳,查得,其最小破断拉力为480KN,共挂4个头,则安全系数为:S=(0.82×48×4×cos30°)/15.5=8.8>1.2安全
5.2.2顶部A架的吊装
1)吊机负荷率校核。
250t汽车吊72m主杆工况、幅度20m时,额定起重量为13t,A架重量为12t,吊具重约0.2t,最大负荷率为:η=(12+0.2)/13×100%=93.8%满足要求
2)钢丝绳安全系数校核
选用4根6*37+1—φ22mm×6m的钢丝绳,查得,其最小破断拉力为310KN(即31t),共挂2个头,则安全系数为:S=(0.82×31×2×cos30°)/12.2=3.6>1.2安全
5.2.3分析结论:250吨汽车吊在已超过现场实际距离的吊距最远20米工作半径内,起吊能力能够满足现场吊装需求。
5.3塔吊吊装步骤:吊装首道爬升梁---安装爬升专用节和C型梁--安装标准节和加强型标准节--安装第二道爬升梁和C型梁--安装塔吊下回转和上回转装置--吊装平衡臂--吊装发动机和卷扬机组--吊装配重--吊装A架--安装起重臂总成--绕各部钢丝绳--塔机防雷接地--塔吊载荷试验(空载试验、载荷试验、力矩限制器试验、行程限位装置试验等)及验收
6.塔吊安装中应注意的几个问题
(1)塔吊所有安装组件必须在工厂制作完成。
(2)塔吊安装时要控制好塔吊和附件的水平度偏差不超过1‰,垂直度不超过2‰。
(3)部件间的安装必须严格厂方说明书及厂方专家的意见进行。
(4)安装完成和每次爬升后一定要组织各方检查验收,合格后才可投入施工。
7.结束语
经过对塔吊钢牛腿支承、爬升钢梁支承等的设计和使用250吨汽车吊吊装,在征得塔吊生产厂家、安装单位、设计单位和使用单位等各部门的认可和同意后实施。
经现场实际安装使用,结构的安全性得到保证,塔吊的安装和塔吊本身满足规范安全和技术要求,满足现场实际施工的需要。
参考文献: 1.《混凝土结构设计规范》(GB50010-2002)
