现代城B区D标 防水方案
- 格式:doc
- 大小:271.50 KB
- 文档页数:11
A、B区地下室防水技术质量交底第一节地下结构防水设计概况钢筋混凝土底板,抗渗等级S6/聚乙烯丙纶防水卷材(要求:卷材厚度≥0.9,粘结厚度≥1.3;芯材厚度≥0.6.)/ 40厚C20细石混凝土保护层外墙:钢筋混凝土墙抗渗等级S6/ 聚乙烯丙纶防水卷材(要求:卷材厚度≥0.9,粘结厚度≥1.3;芯材厚度≥0.6 . 30、50厚XPS板、120厚实心砖墙保护层。
第二节准备工作(一). 材料要求:聚乙烯丙纶防水卷材应具有出厂合格证,并进行现场有见证抽样送检,合格后方准使用.(二).主要机具:电动搅拌器、高压吹风机. 铁辊、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔。
(三). 作业条件:1防水工程必须由专业施工队持证上岗。
2 铺贴防水层的基层必须施工完毕,并经养护、干燥,防水层施工前应将基层表面清除干净,同时进行基层验收,合格后方可进行防水层施工。
3 基层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷;基层含水率应不大于9%。
4 防水层施工按设计要求,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
第三节底板防水施工3.1 工艺留程3.2 施工方法与步骤3.2.1砖胎模墙表面用20mm 厚1:2.5 水泥砂浆抹平压光,基层阴阳角处均做成圆弧,圆弧半径为50mm ,遇突起物铲除干净,表面必须平整光滑,无松动裂缝、空鼓、凹坑、起砂、掉灰等缺陷。
地下防水找平层应符合GB50208-2002 《地下防水工程施工及验收规范》规定3.2.2 防水附加层铺贴:穿墙管根、阴阳角,底板防水保护墙转角处及与底板相交处均做防水附加层,附加卷材铺贴时要先铺平面,再铺立面,宽度为500mm 。
转角两边各250mm 。
阴阳角防水附加层作法见下图。
底板防水甩茬底板防水接茬电梯、积水坑处做法:3.1.3 底板后浇带防水处理:底板设置后浇带,后浇带下空铺一层防水卷材作为附加层,两侧各伸过后浇带500mm ,见下图。
B3大厦地下防水施工方案B3大厦作为一栋居民住宅楼,其地下室的防水施工至关重要。
地下室是建筑物的基础,如果出现漏水问题,将对整栋楼的安全造成极大威胁,因此地下室的防水工程必须做到位,确保居民的生活环境安全。
下面将针对B3大厦地下室的防水施工方案进行详细介绍。
1.工程前期准备在进行地下室的防水施工之前,首先需要进行勘察和设计工作。
通过勘察,了解地下室的地质情况、周围环境条件以及可能存在的水源等情况,在设计阶段要根据实际情况选择合适的防水材料和施工方法,确保防水效果达到预期。
2.防水材料选择地下室防水材料的选择非常关键,主要有以下几种选择:(1)聚合物改性沥青防水卷材:具有良好的柔韧性和抗老化性能,能够有效阻隔地下水的渗透,适用于地下室防水。
(2)水泥基水止漏涂料:具有较好的粘结性和抗渗性能,能够有效填补微裂缝,提高地下室的防水效果。
(3)高分子防水涂料:具有弹性好、黏附力强、耐腐蚀性和抗老化性能,适用于不同形状的地下室结构表面。
3.施工工艺(1)基面处理:在进行防水施工之前,需要对地下室的基面进行清理和处理,确保基面平整和干燥,去除尘土和油污,修补裂缝和空鼓部位。
(2)防水层施工:根据设计要求和材料特性,选择合适的防水材料进行施工,采用刷涂、滚涂或热熔等方式,保证防水层的平整和密实。
(3)防水层防护层:在防水层施工完成后,应进行防护层的处理,如加设防护板、做好通风排水等措施,确保防水层免受外部环境的侵蚀。
(4)验收和维护:防水工程施工完成后,应进行验收和保养工作,确保防水效果符合要求,并注意定期检查和维护防水层,延长使用寿命。
4.安全措施在进行地下室防水施工的过程中,必须严格遵守相关安全规定,做好安全措施,确保工程施工作业的安全。
包括施工人员配备齐全的安全防护用品,加强现场管理,规范施工秩序等。
总结起来,B3大厦地下室的防水工程是一项非常重要的工程,在施工过程中需要充分考虑各种因素,选择合适的防水材料和施工方法,确保防水层的完好和有效,保障居民的生活安全和建筑物的长久使用。

目录1. 编制依据 (2)2。
工程概况 (2)3. 施工安排 (3)3。
1. 质量目标 (3)3。
2。
施工部位及工期安排33。
3。
劳动力组织和责任分工33。
4。
验收程序34。
施工准备 (3)4。
1。
技术准备34。
2. 施工管理人员准备 (4)4.3。
具体操作人员 (4)4。
4. 防水分包单位 (4)4。
5。
现场准备44。
6。
材料准备44。
6.1.材料检验44.6。
2.材料存放54。
6。
3.材料实验54。
7. 机具准备 (6)4.8。
施工作业条件 (6)5。
施工方法 (6)5。
1。
铺贴方法75。
2. 施工程序 (7)5。
3。
施工做法75。
3.1。
基层清理75。
3。
2。
涂刷基层处理剂75。
3.3。
铺贴附加层75.3.4. 铺贴卷材 (7)5。
3.5.热熔封边105。
3.6。
保护层施工106. 质量标准 (10)6。
1。
质量通病及预防措施106。
1。
1。
防水卷材接头搭接不良106。
1。
2.空鼓116。
1。
3。
管道部位卷材粘贴不良116。
1.4。
转角处渗漏水126。
2。
成品保护127。
质量保证措施 (13)8. 注意事项 (13)1. 编制依据2. 工程概况✓基础底板、地下外墙采用SBS改性沥青防水卷材双层,总厚度为(4+3)mm,卷材防水平面面积约10000m2,立面积约8000m2。
3. 施工安排3.1. 质量目标✓确保“结构长城杯-金杯”、确保“鲁班奖".3.2. 施工部位及工期安排3.3. 劳动力组织和责任分工✓本工程防水施工由河南省建安防水防腐工程有限公司分包施工.✓管理层负责人:李东兴、钱海民、肖凯、高明洪、马红光✓劳务分包负责人:张鑫✓劳务人员数量:50人3.4. 验收程序施工中,每道工序完成后都必须按以下验收程序进行验收:专业施工对自检、工长自检--—质检员验收--—监理验收,经监理工程师验收合格后方可进行下一道工序的施工.4. 施工准备4.1. 技术准备✓熟悉、审核图纸,做好质量预控准备.✓收集质量通病信息,明确施工重点及难点,制订相应的质量保证措施和质量预防措施. ✓向施工作业人员进行技术交底.✓确定工程所使用的质量标准,验收规范及施工工艺标准,并及时校核所使用标准、规范的有效性.4.2. 施工管理人员准备设两名施工经验丰富、管理协调能力强的专业工长。

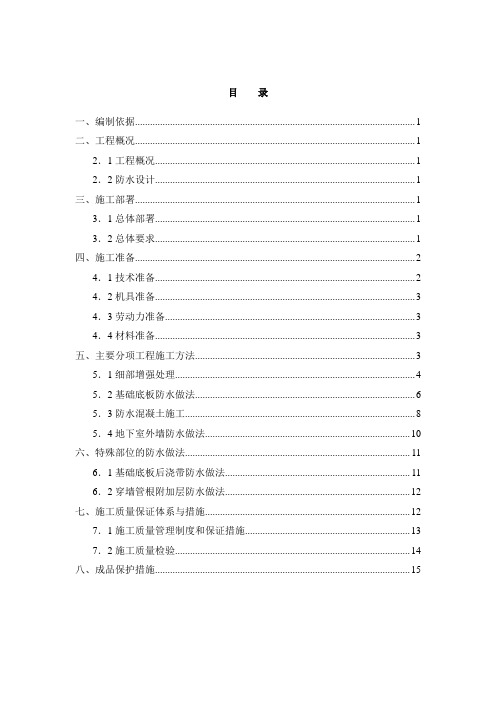

目录一、编制依据 (1)二、工程概况 (1)2.1工程概况 (1)2.2防水设计 (1)三、施工部署 (1)3.1总体部署 (1)3.2总体要求 (1)四、施工准备 (2)4.1技术准备 (2)4.2机具准备 (3)4.3劳动力准备 (3)4.4材料准备 (3)五、主要分项工程施工方法 (3)5.1细部增强处理 (4)5.2基础底板防水做法 (6)5.3防水混凝土施工 (8)5.4地下室外墙防水做法 (10)六、特殊部位的防水做法 (11)6.1基础底板后浇带防水做法 (11)6.2穿墙管根附加层防水做法 (12)七、施工质量保证体系与措施 (12)7.1施工质量管理制度和保证措施 (13)7.2施工质量检验 (14)八、成品保护措施 (15)一、编制依据1、天野佳园B区住宅楼及地下车库施工图纸2、《地下室防水工程质量验收规范》(GB50208-2002)3、《屋面工程施工质量验收规范》(GB50207-2002)4、《地下工程防水》(05J2)5、《施工手册》第四版缩印版二、工程概况2.1工程概况本工程为天野佳园B区建筑群,由编号为B1---B11的11栋住宅楼及地下车库组成。
设计地下室防水等级为二级,防水采用多道设防,混凝土结构为抗渗钢筋混凝土自防水(抗渗等级P6),防水材料选用㎜厚SBC聚乙烯丙纶防水卷材,防水部位有住宅楼的屋面、卫生间、地下室的底板、外墙;地下车库的底板、外墙、DTQ、室外坡道及屋面。
2.2防水设计防水涂料卫生间地楼面采用聚氨酯防水涂料;防水卷材地下室底板、卫生间、外墙、屋面及地下车库的底板、外墙、DTQ、屋面、室外坡道均采用厚SBC聚乙烯丙纶防水卷材两道。
三、施工部署3.1总体部署3.1.1因本工程图纸中设有后浇带,所以本工程基础底板及墙体部分均分两个流水段。
3.1.2防水施工验收完后马上进行防水保护层的施工。
地下室外墙在基础工程施工完后陆续进行防水、防水保护层、回填土的施工。
地下工程五种防水方案地下工程是指在地下建设的各种基础设施和建筑,例如地下车库、地铁隧道、地下热力管道等等。
由于地下环境的特殊性,地下工程往往需要采用防水措施,以保证其正常运行和使用。
下面是五种常见的地下工程防水方案。
1. 刚性防水层刚性防水层也叫刚性防水板,是一种用于防水的特殊材料。
它通常由聚氯乙烯(PVC)或聚合物改性沥青(APP)等材料制成,具有较强的抗拉强度、耐化学腐蚀性和耐候性。
刚性防水层具有较高的刚度和抗裂性能,能够有效地防止地下水的渗透和泄漏。
此外,刚性防水层的规格和尺寸也较为稳定,可以保证施工质量和使用寿命。
2. 柔性防水层与刚性防水层不同的是,柔性防水层具有较好的可塑性和柔韧性,能够适应地下环境中复杂的变化和位移。
柔性防水层的常用材料包括聚氯乙烯(PVC)、丁基橡胶(BR)和丙烯酸乳液等。
这些材料具有良好的耐老化性、耐紫外线性能和耐热性,能够有效地防止地下水的渗漏和泄漏。
3. 粘土垫层防水粘土垫层防水是一种常见的古老防水方法,用于防止地下水渗透和泄漏。
粘土垫层可以有效地填补地下环境的不平整处,使其更加平整和紧密。
与其他防水层相比,粘土垫层具有较好的抗渗透性和水封性能,但是其抗震性和耐磨性较差,需要根据具体情况进行施工和使用。
4. 涂料防水涂料防水是利用涂料对地下工程进行防水处理的一种方法,常用的涂料材料有聚氨酯、环氧树脂、新型无机防水涂料等。
涂料防水具有施工简单、容易操作、可塑性强的优点,而且涂料的使用寿命较长,可以有效地防止地下水渗透和泄漏。
涂料防水最大的缺点是对基础材料的要求较高,需要有比较平整的表面和良好的附着力。
5. 压实回填防水法压实回填防水法是一种改良土防渗方法,其核心思想是利用地下材料的自重和预压力力学原理,将压实材料回填到防水层下面,从而形成一个均匀、密实的防渗体系。
压实回填防水法具有施工简单、成本较低、可靠性高的优点,能够有效地防止地下水的渗透和泄漏,适用于土建工程、岩石工程和水工程等。
北京SOHO现代城B栋屋面保温防水施工方案1.工程概况B座屋面混凝土浇筑已完毕,现已进行机电管线的安装工作。
随着工程进度的要求,B栋屋面防水保温工作即将开始进行。
2.施工准备2.1材料准备防水材料:1.5mm厚抗紫外线PVC防水卷材防水保温材料:FSG防水保温板,规格500x300x100隔汽层:3mmSBS卷材粘结剂:FJ胶水:425#水泥=1:2(重量比)水泥: 425#普通硅酸盐水泥砂子:平均粒径为0.350.5mm的中砂,含泥量不得大于3%2.2作业条件2.2.1屋顶设备基础施工完毕,并检查验收。
2.2.2电气管线预埋完毕,进行隐蔽检查验收,并移交土建。
2.2.3避雷网安装完毕,并进行隐蔽检查验收。
2.2.4根据安装公司提供安装风管用支架的位置,在屋面上浇筑混凝土基础,混凝土基础250x250x450。
当角钢支架间距小于600时,浇筑整块混凝土台。
而后在混凝土基础上固定角钢。
风管支架基础见附图。
2.2.5雨水管及雨水斗按找坡坡度放大样,确定标高就位固定。
雨水口做法详见88J5-25节点1。
2.2.6屋面排气管和透气管安装完毕,进行隐蔽检查验收,并移交土建。
透气管管径为φ100,出屋面高度为2米。
透气管出屋面做法见88J5-19节点1,透气帽做法详见91SB2-卫。
2.2.7通风道出屋面后,在通风井四周砌矮墙,墙体高度为450mm,做法详见北建院“设计补充、更改图纸通知单”(2001/1/8)。
屋面保温防水施工方案2.2.8屋面上人孔做法详见北建院“设计补充、更改图纸通知单”(2000/10/26),顶盖做法见88J5-17。
3.工艺流程基层清理→埋置落水管和雨水管套管→找平层→做隔汽层→放线,在屋面上放出排汽槽中心线、天沟线、分水线→铺设防水保温板→找坡做灰饼→找平层→铺设防水层4.主要施工工艺和技术措施4.1落水管和雨水管安置按照标高将雨水斗、套管安装就位,管外应用细石砼填塞,套管周边应焊止水环。
1.工程简介常青通达新村D2#,D3#住宅楼工程地下两层,地下七层;设计及洽商要求屋面防水采用SBS防水卷材两层,Ⅳ型,Ⅴ型一层。
为保证工程质量,特编制本防水卷材施工方案。
2.材料要求SBS防水卷材应具有出厂合格证及出厂检测报告,并在市建委备案,卷材进场复试合格后方可使用。
防水所用基层溶剂也应符合有关要求。
3.施工人员要求分包单位应具有1级企业资质,并经年检合格。
分包单位进场时应提供其相应的资质文件,施工人员应经过专业培训具有上岗证,并有一定施工经验。
4.主要机具小平铲、扫帚、滚刷、铁桶、剪刀、钢卷尺、弹线绳、铁抹子、喷灯、消防器材。
5.技术要求采用热溶法施工,铺贴方法为外防水外贴法。
5.1铺贴防水层的基层应干燥(含水率不超过9%)、平整、牢固,并不得有起砂,空鼓、裂纹等现象,阴阳角处应做成圆弧形。
5.2 涂刷基层处理剂:先清理干净基层表面,将基层处理剂用汽油稀释并搅和均匀,然后用滚刷均匀涂布于基层上,干燥不小于10小时后方可开始铺贴卷材。
5.3 按现场情况弹好基线,按位置把卷材放好,点燃喷灯,用喷灯加热基层和SBS卷材,加热时要均匀,喷灯距卷材0.5米左右,卷材表面融化后,缓慢将卷材铺至基层上。
尤其精心施工卷材之间的接缝处,并及时将边封好。
5.4先铺平面后铺立面,两面交接处要交叉搭接。
立面与平面的阴阳角处须按规范做附加层,且平面卷材高出立面不小于600mm。
5.5 卷材搭接短边不小于15cm,长边不小于10cm,相邻两幅卷材接缝要错开1/3幅卷材宽。
5.6 卷材铺贴施工尽量选在风和日丽的天气,在有风的情况下应顺风铺贴,确保卷材与基层结合牢固。
5.7防水保护层为细石砼40mm厚,防水保护层采用商品砼施工,浇筑厚度采用防水层上贴灰饼控制。
5.8后浇带处的防水层施工前,应由放线员提前弹出后浇带边线,防水卷材在后浇带范围内应空铺以满足建筑沉降的要求。
6.质量要求6.1卷材防水层的基层表面应平整、洁净、阴阳角呈圆弧形钝角。
B区屋面及伊势丹狄拉屋面防水施工方案一、做法概述1、B区屋面:采用2mm厚自粘TPO防水卷材,由原地砖屋面改为防水层暴露屋面,面层不做保护层施工;原瓷砖面层不做拆除,由施工单位根据现场情况采用素水泥加胶局部勾缝找补达到防水施工要求,部分松动脱落的瓷砖重新粘接牢固。
2、伊势丹狄拉屋面:采用1.5mm厚JS防水涂料+1.2mm厚自粘TPO防水卷材(一级防水);需将原有石材面层剔除并进行水泥砂浆找平,然后进行防水卷材施工,最后采用300*300瓷砖恢复面层,施工完成后标高需低于门槛2-3CM。
二、细部节点做法1、节点一:女儿墙收口2、节点二:出屋面管道3、节点三:落水口防水4、节点四:墙面百叶防水做法5、节点五:设备基础墩防水屋面设备基础墩防水施工前,需将基层进行清理干净,局部开裂起砂部位要剔凿,并重新抹砂浆找平处理。
现场管理技术要求1、伊势丹狄拉屋面维修必须服从伊势丹物业管理,有噪音的工作在早上11点-晚上10点严禁施工,同时需向伊势丹物业缴纳5000元装修押金(退还事宜详见伊势丹物业管理规定)。
2、B区屋面维修需服从B区物业管理规定。
3、施工完成并验收通过后,每年雨季之前需对屋面进行蓄水检测,如有渗漏点需立即进行维修处理,否则因漏水造成的一切损失由施工单位承担。
4、施工过程需指定一名负责人驻场,严禁脱岗或同时兼任多个项目;施工人员需统一着装并遵守我司安全管理规定进行施工。
5、施工过程需满足国家及开发区的环保、文明施工、重大活动的管理规定,如遇特殊情况需暂停施工,要无条件执行,工期不做顺延。
6、本项目需按正式工程项目进行材料复试、报验、资料整理,施工完成后交至我司档案室。
7、维修完成后需进行闭水试验,本项目整体工期为45天。
龙源新城9#住宅楼地下室柔性防水层施工方案一、工程概况工程名称:龙源新城9#高层住宅楼工程地点:郑州市淮河路与文化宫路交叉口西南侧工程部位:地下室底板防水、地下室外墙立面防水施工单位:河南省天地建筑防水工程有限公司(分包单位)郑东新区CBD区A-57#、58#、59#住宅楼底板防水工程总面积约为13000m2,由于施工工期紧,必须科学组织,优化管理,精心施工,确保如期优质完成。
二、编制依据1、《地下工程防水技术规范》(GB50108—2001)2、CBD区A-57#、58#、59#住宅楼施工图3、《建筑工程质量检验评定统一标准》(GB50300-2001)4、《建筑施工安全检查标准》(JGJ59-99)5、SBS防水材料生产厂家的产品说明书三、施工部署根据地下室总体施工方案要求将整个底板分为14个区,其中A-57以后浇带分为A区、B区、C区、D区、E区五个区;A-59以后浇带分为K区、L区、J区、M区、N区五个区;A-58以后浇带分为G区、H区;A-57与A-58后浇带间为F区;A-59与A-58后浇带间为I区(见附图)。
每区按总进度要求依次组织施工。
四、材料选用选用SBS改性沥青防水卷材,型号:C-GG-PE-45,厚度为4MM,复合胎,柔度-18℃;基层处理剂选用水性氯丁胶。
五、施工工艺施工程序:清扫基层表面→(立墙)涂刷基层处理剂→复杂部位的防水附加层处理→铺贴SBS卷材→SBS卷材接缝粘结→卷材接缝部位附加增强处理→防水保护层施工1、卷材铺贴采用热熔法施工;2、卷材铺贴平面采用空铺法、立面采用满粘法;3、在铺贴SBS卷材前,必须将基层表面的突起物、砂浆疙瘩等异物铲除,并把尘土杂物彻底清扫干净;4、对复杂部位的处理:地下室的阴、阳角和穿墙管等易渗漏的薄弱部位,在铺贴卷材前,采用厚度为4mm的SBS改性沥青防水卷材进行防水附加层处理,防水附加层宽度为拐角两侧各250mm,宽度不小于500 mm。
正荣.融信现代城B6#~B13#、B17#楼工程防水措施方案莆田市建筑安装工程公司2008年3月施工组织设计(施工方案)报审表一、编制依据本施工方案适用于正荣,融信现代城B6#~B13#、B17#工程屋面防水工程、地下室防水工程、卫生间防水工程。
编制依据:北京东方华太建筑设计工程有限责任公司设计的正荣·融信现代城B6#~B13#、B17#工程施工图纸《屋面工程质量验收规范》GB50207-2002《地下防水工程质量验收规范》GB50208-2002《建筑施工手册》第三版二、工程概况正荣·融信现代城B6#~B13#、B17#工程工程位于福州市金山区,金山轻轨站东侧,金榕路南侧,地下一层,地上18层。
设计标高±0.000罗零标高8.25米(B6#、B7#、B8#、B10#、B11#、B12#、B13#)与8.85米(B9# 、B17#),室外地坪设计标高为8.2米等,楼地面所示标高为建筑标高,屋面标高为结构标高;为钢筋砼剪力墙结构;二类高层,建筑耐火等级为二级,地下室耐火等级为一级;抗震设防烈度为七度;工期为540日历天。
工程建筑概况2. 1、地下室做法:(地下室防水等级为二级)(1)、地下室底板(自上而下)350厚钢筋砼底板(抗渗砼P6)水泥基渗透结晶型防水涂料200厚C15素砼垫层素土夯实(2)、地下室侧墙(由里向外)20厚1:2水泥砂浆(掺5%防水剂)350厚钢筋砼侧墙(抗渗砼P6)水泥基渗透结晶型防水涂料20厚1:2.5水泥砂浆找平层(3)、卷材防水阴阳角处应做成圆弧或45°折角,圆弧R=10~20,在转角处、阴阳角等特殊部位应粘贴1~2层附加卷材2.2、卫生间、盥洗间做法:四周墙体(门洞除外)下设同墙宽、200mm高C20素砼坎,防水涂料刷至墙面高度200mm。
2.2、屋面做法:(屋面防水等级为Ⅱ级)本工程分为上人平屋面、不上人平屋面。
(1)屋面防水做法:A、找平层采用20厚1:3水泥砂浆,3厚纵横分格缝3×3M密封膏嵌缝B、防水层采用一道3厚APP改性沥青防水卷材;C、25厚硬泡聚氨酯Ⅱ型;D、干铺玻纤布一层隔离层;E、40厚C20细石砼一次赶光内配Φ6@150双向钢筋网(2)地下室车库顶板防水做法:(自下而上)A、自防水钢筋砼顶板;B、水泥基渗透结晶型防水涂料;C、种植土。
三、施工准备1、材料(1)、 Po32.5普通硅酸盐水泥。
(2)、中砂(含泥量不得超过3%)、细砂。
(3)、密封膏(嵌缝及防水层封头材料)(4)、渗透结晶型材料,材料进场必须有合格证,并按规范规定的抽检数量进行规格、外观检验和物理性能检验。
(5)、胶结材料:建筑石油沥青10号、30号或道路石油沥青60号甲、60号乙。
2、机具(1)、木抹子、卡抹子、砖刀、勾缝条、切割机、凿子。
(2)、皮尺、刷子(3)、水平检测尺、塞尺等。
3、作业条件(1)、地下室、卫生间和屋面防水工程施工前,各结构层应进行隐蔽工程检查验收,并办理检查手续。
(2)、各种穿过结构层的预埋件管道、设备、通风口、栏板等应施工完毕。
(3)、施工前向各操作班组进行口头及书面技术交底。
(4)、防水层施工时,基层应清理干净,并保持干燥,地下室和屋面工程防水施工不得在雨天施工,还不得在五级风及其以上进行施工。
(5)、根据设计要求的标高、坡度,找好规矩并弹线。
4、人员要求:防水层施工班组必须选择具备防水施工操作证的专业性队伍。
四、操作工艺1、工艺顺序(1)、地下室底板防水施工工艺200mmC15砼垫层(一次性抺光)水泥基渗透结晶型防水涂料(2)、地下室外墙外侧防水施工工艺顺序图C30S6剪力墙砼完水泥基渗透结晶型防水涂料土方回填2、找平层(1)、工艺流程(2)、清理基层:将结构层所有杂物清理干净,彻底清除结构层上的松散杂物,凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去,并用水冲洗干净。
(3)、管根封堵:大面积做找平层前,应先将卫生间和出屋面的管根、变形缝、屋面暖沟墙根部处理好。
(4)、贴点标高、冲筋:根据坡度要求,拉线找坡,按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l~2m冲筋,并设置找平层分格缝,宽度为20mm,并且将缝与保温层连通,分格缝最大间距为3m。
(5)、洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
所以洒水达到基层和找平层能牢固结合为度。
(6)、铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆配合比为1∶2.5,拌合稠度控制在7cm。
(7)、基层与伸出屋面结构(女儿墙、排烟道、出气孔)的连接处,以及基层的转角处(水落口、檐口、天沟、屋脊),均应做成圆弧状,圆弧的半径为50mm。
(8)、养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
3、水泥基渗透结晶型防水涂料施工工艺(1)、基层处理:涂刷防水层之前,先将基层表面的尘土、砂粒、砂浆硬块等杂物清除干净。
(2)、基层界面处理本地下室工程采用水泥掺建筑胶水作为界面处理剂将配制好的基层界面处理剂,用长把滚刷均匀涂刷在基层表面,涂刷用量为0.20~0.30kg/m2,涂刷3h以后手摸不粘时,即可做下道工序,基底不能有漏底、堆积现象。
(3)、防水涂料施工A、材料配制:按液料与粉料质量比为1:1的比例取料,将粉料边搅拌边加入到液料中,并用电动搅拌器充分搅拌均匀后静置约5分钟后备用。
B、细部处理:在大面积防水涂料施工前,应当对水落口、天沟、出屋面烟囱根部、管部、阴阳角及分格缝等细部,先做好一布二涂防水附加层,即在底胶表干后将裁成与管根、地漏直径尺寸及形状相同且周围加宽20cm的玻纤布套在管上,同时涂刷涂膜防水材料,常温下需3h左右后方能刷第二道涂膜防水层,水落口及过水洞等处要求将玻纤布伸入杯口内50mm;涂膜实干后方可进行大面积涂膜防水层施工。
另在涂刷底胶之前应用柔性密封材料或防水涂料嵌填找平层分格缝及水落口杯边预留的20mm宽、20mm深的凹槽。
C、大面积涂膜防水层施工操作要求a、每层涂刷均须按要求取料,涂料(尤其是底胶)如有沉淀应搅拌均匀后再使用。
b、涂层应厚薄均匀,表面平整,后一道涂层应等每一道涂层干固不粘手后进行涂覆,且要求涂刷方向应与前一道涂刷相垂直,使上下道涂布互相覆盖严密,避免产生直通的针眼气孔。
c、防水层厚度不少于1.5mm,如不满足厚度要求,应加涂几道直至厚度达1.5mm。
d、转角和立面的涂层,及收头处理处应薄涂多遍封严,不得有流淌堆积现象。
e、防水层施工过程中,每一道防水层完成后,应由专人进行检查,合格后方可进行下一工序施工。
f、卫生间、平屋面防水层做完后,应做蓄水试验,其蓄水时间不少于24h。
4、水泥基渗透结晶型防水涂料施工工艺(1)、工艺流程(2)、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
(3)、涂刷基层处理剂:水泥基渗透结晶型防水涂料施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
(4)、附加层施工:使用水泥基渗透结晶型防水涂料施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。
(5)、斜屋面天沟部位采用建筑石油沥青10号、30号或道路石油沥青60号甲、60号乙的胶结材料粘贴。
五、细部构造1、女儿墙泛水的构造防水要求(1)、铺贴泛水处的卷材应该采取满粘法。
(2)、防水涂料应该直接刷至收口下,收口处理应用防水涂料多遍涂刷封严。
(3)、女儿墙上的防水收头应采用金属压条钉压,并用密封材料封严。
(4)、砖墙上防水的收头可直接铺压入砖墙凹槽内固定密封,凹槽距屋面找平层应不少于250mm,凹槽上部的墙体做防水处理。
2、水落口的防水构造要求(1)、泛水层贴入水落口内不应少于50mm。
(2)、水落口周围直径500mm范围内的坡度不应少于5%,并采用防水涂料密封,其厚度不应少于2mm。
(3)、水落口杯与基层接触面应留宽20mm,深20mm凹槽,并嵌填密封膏。
女儿墙泛水构造防水与墙体连接屋面雨水口防水构造屋面通气口防水构造六、质量标准1、主控项目(1)、找平层的材料质量及配合比,必须符合设计要求。
(2)、防水卷材料必须符合设计要求。
(3)、防水层在水落口和伸出屋面的管道根部的细部作法必须符合设计及规范要求。
(4)、防水层严禁有渗漏现象。
(5)、防水层所用3厚APP改性沥青防水材料及配套材料必须符合设计要求。
2、基本项目(1)、找平层应平整、压光,不得有酥松、起砂、起皮等现象。
(2)、找平层与结构突出部位的转角处做成圆弧且顺直。
(3)、找平层分格缝的位置和间距应符合设计要求。
(4)、找平层表面平整度≤5mm。
(5)、涂料防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的80%。
(6)、涂料防水层与基层应粘贴牢固,表面平整,涂刷均匀,无流淌、鼓泡、露胎体和翘边等缺陷。
(7)、防水层涂刷、搭接、收头应符合设计要求和工程技术规范的规定。
且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
七、成品保护1、屋面防水层施工完毕,应封锁屋面出入口处。
2、防水层施工时,不得污染女儿墙面以及其它已竣工分部工程。
3、防水工程自验收之日起,保修期为五年,预留工程价款3%为抵押。
4、所有进入防水施工现场人员,一律穿软底鞋,严禁穿有铁钉鞋的人员进入防水施工现场,以免损坏防水层。
5、施工时要严防机具或材料等把防水层损坏,搬运材料时要轻拿轻放,防止破坏防水层。
八、应注意的质量问题1、防止找平层表面起砂(1)、严格控制水灰比,施工前基层表面充分润湿,冲筋距离不要过大,随铺随刮平、正荣·融信现代城B6#~B13#、B17#工程防水方案振实。
(2)、掌握好压光时间,压光不少于三遍。
每一遍应在面层铺设后进行,使砂浆均匀、密实,以表面不出水为宜;第二遍应在水泥初凝时进行,终凝前完成,将表面压平整、密实;第三遍压完要在终凝前完成,切忌在水泥终凝后压光。
(3)、选用早强的普通硅酸盐水泥,安定性要好,不能使用过期、低标号水泥。
2、防止找平层空鼓、开裂(1)、清理干净基层,并充分湿润。
(2)、不使用过细的砂子。
(3)、注意素水泥在调浆后涂均匀,不宜先撒水泥粉后浇水扫浆,其水灰比以0.4-0.5为宜,并随扫随铺(4)、边角处周围应认真操作,防止漏压。
3、屋面上防止倒泛水,冲筋时找准泛水。
